智能化验收方案
智能化项目完工验收的具体方案

智能化项目完工验收的具体方案1. 背景智能化项目的完工验收是确保项目按照计划完成并达到预期目标的重要环节。
为了保证验收过程的公正性和客观性,我们制定了以下具体方案。
2. 验收准备阶段在项目完工前,需要进行充分的准备工作,以确保验收过程的顺利进行。
具体措施包括:- 确定验收标准:根据项目的实际情况和要求,制定详细的验收标准和指标。
这些标准和指标应该能够客观地评估项目的完成情况。
- 确定验收时间和地点:协商确定项目完工的日期和时间,以及验收地点。
确保相关人员能够参与到验收过程中来。
- 准备验收人员:确定参与验收的人员,并明确他们的职责和角色。
包括项目负责人、技术专家、用户代表等。
3. 验收过程验收过程中,需要按照预定的标准和流程进行。
具体步骤如下:- 项目介绍:由项目负责人向验收人员介绍项目的背景、目标和实施过程。
重点介绍项目的创新点和实际效果。
- 系统演示:由技术专家进行系统的演示,展示各项功能和特点。
验收人员可以提出问题和意见,以便对系统进行进一步改进和优化。
- 功能测试:根据预定的验收标准,对系统的各项功能进行测试。
确保系统能够满足用户的需求,并且能够稳定运行。
- 性能测试:对系统的性能进行测试,包括响应时间、并发处理能力等方面。
确保系统能够在实际使用场景中正常运行。
- 用户体验评估:邀请用户代表参与系统的体验评估,收集用户的意见和建议。
根据用户的反馈,对系统进行改进和优化。
4. 验收结果和报告验收结束后,根据实际情况评估项目的完成情况,并形成验收结果和报告。
具体步骤如下:- 综合评估:根据验收过程中的测试结果和用户反馈,综合评估项目的完成情况。
将评估结果分为合格和不合格两种情况。
- 缺陷整改:对于不合格的项目,制定整改方案,并跟踪整改过程。
确保项目能够在规定时间内完成整改。
- 验收报告:根据评估结果和整改情况,编写验收报告。
报告应包括项目的概况、评估结果、整改情况和建议等内容。
5. 验收的监督和改进为了确保验收过程的公正性和客观性,需要进行验收的监督和改进。
智能化工程完成验收方案

智能化工程完成验收方案1. 背景智能化工程的验收是确保工程按照规划和设计要求完成的关键步骤。
本文档旨在提供一份简单且无法确认的智能化工程完成验收方案。
2. 验收准备在进行智能化工程验收之前,需要进行以下准备工作:- 确定验收标准:制定一份详细的验收标准,包括技术要求、性能指标等,以便评估工程的完成情况。
- 设定验收时间:协商确定验收时间,确保相关人员能够参与并提供必要的支持。
- 确保工程准备完备:确保智能化工程已经完成并准备好进行验收,包括必要的设备、软件和系统安装等。
3. 验收步骤智能化工程完成验收的步骤如下:步骤一:检查工程完成情况- 验证工程是否按照规划和设计要求完成。
- 检查各项技术要求和性能指标是否达到预期标准。
- 检查工程安装的设备、软件和系统是否正常运行。
步骤二:功能测试- 对安装的设备、软件和系统进行功能测试,确保其按照设计要求正常工作。
- 测试各项功能是否满足用户需求,例如自动化控制、数据分析等。
步骤三:性能评估- 对工程的性能进行评估,包括稳定性、可靠性、安全性等方面。
- 检查工程在各种操作条件下的性能表现,例如负载情况、环境变化等。
步骤四:验收报告- 撰写一份详细的验收报告,记录工程完成情况、功能测试结果和性能评估结果。
- 在报告中提出工程存在的问题和改进建议,以便后续跟进和优化。
4. 验收结果根据验收步骤的评估结果,确定以下验收结果之一:- 合格:工程完成情况符合规划和设计要求,功能正常且性能良好。
- 不合格:工程存在不符合规划和设计要求的情况,功能存在缺陷或性能不达标。
5. 验收后续根据验收结果,采取相应的后续措施:- 合格:工程交付使用,进行正式运营和维护。
- 不合格:针对问题和改进建议,进行修复和优化,并重新进行验收。
结论本文档提供了一份简单的智能化工程完成验收方案,帮助确保工程按照规划和设计要求完成,并提供了后续跟进和优化的指导。
请根据具体情况进行相应的调整和实施。
煤矿智能化工作面验收方案

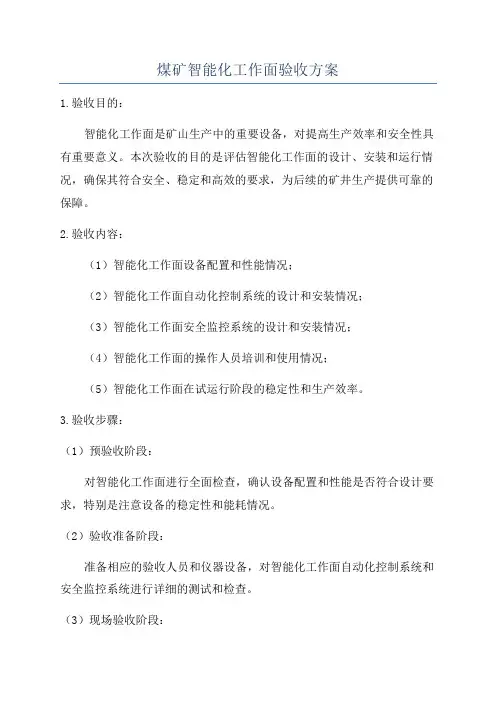

煤矿智能化工作面验收方案1.验收目的:智能化工作面是矿山生产中的重要设备,对提高生产效率和安全性具有重要意义。
本次验收的目的是评估智能化工作面的设计、安装和运行情况,确保其符合安全、稳定和高效的要求,为后续的矿井生产提供可靠的保障。
2.验收内容:(1)智能化工作面设备配置和性能情况;(2)智能化工作面自动化控制系统的设计和安装情况;(3)智能化工作面安全监控系统的设计和安装情况;(4)智能化工作面的操作人员培训和使用情况;(5)智能化工作面在试运行阶段的稳定性和生产效率。
3.验收步骤:(1)预验收阶段:对智能化工作面进行全面检查,确认设备配置和性能是否符合设计要求,特别是注意设备的稳定性和能耗情况。
(2)验收准备阶段:准备相应的验收人员和仪器设备,对智能化工作面自动化控制系统和安全监控系统进行详细的测试和检查。
(3)现场验收阶段:对智能化工作面进行现场测试和观察,包括控制系统的稳定性和操作员的操作情况。
同时,对安全监控系统进行功能测试和运行情况监测。
(4)数据分析和报告撰写阶段:根据现场测试和观察结果,对智能化工作面的性能进行分析和评估,并撰写验收报告。
4.验收依据:(1)智能化工作面的设计文件和相关技术规范;(2)智能化工作面设备的技术参数和质量标准;(3)智能化工作面自动化控制系统和安全监控系统的设计文件和技术规范;(4)国家相关标准和政策规定。
5.验收标准:(1)智能化工作面设备配置和性能符合设计要求;(2)智能化工作面自动化控制系统和安全监控系统功能完善,稳定性良好;(3)智能化工作面操作人员熟练掌握操作技能,能够正常操作和维护设备;(4)智能化工作面试运行阶段的生产效率较高。
6.验收具体步骤:(1)设备配置和性能方面的验收:对智能化工作面设备配置进行检查,确认是否符合设计要求。
同时,对设备性能进行测试,包括电气设备的耗电量、耐高压等情况的测试。
(2)自动化控制系统的验收:对自动化控制系统进行全面测试,测试内容包括控制系统的稳定性、响应速度和可靠性等。
建筑智能化验收方案

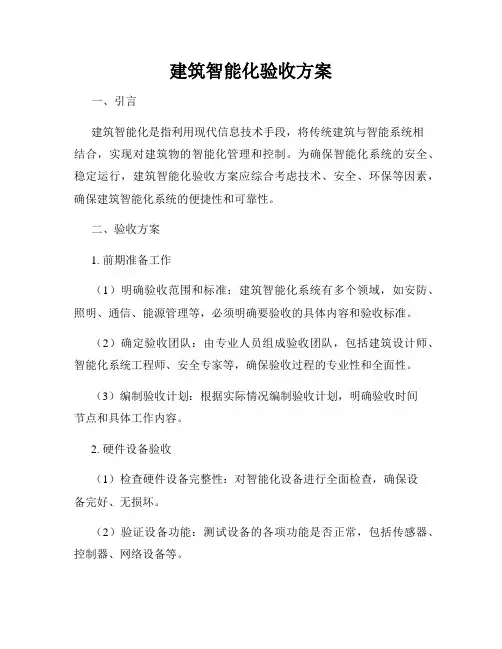

建筑智能化验收方案一、引言建筑智能化是指利用现代信息技术手段,将传统建筑与智能系统相结合,实现对建筑物的智能化管理和控制。
为确保智能化系统的安全、稳定运行,建筑智能化验收方案应综合考虑技术、安全、环保等因素,确保建筑智能化系统的便捷性和可靠性。
二、验收方案1. 前期准备工作(1)明确验收范围和标准:建筑智能化系统有多个领域,如安防、照明、通信、能源管理等,必须明确要验收的具体内容和验收标准。
(2)确定验收团队:由专业人员组成验收团队,包括建筑设计师、智能化系统工程师、安全专家等,确保验收过程的专业性和全面性。
(3)编制验收计划:根据实际情况编制验收计划,明确验收时间节点和具体工作内容。
2. 硬件设备验收(1)检查硬件设备完整性:对智能化设备进行全面检查,确保设备完好、无损坏。
(2)验证设备功能:测试设备的各项功能是否正常,包括传感器、控制器、网络设备等。
(3)检测设备兼容性:确定设备之间的兼容性,确保各个设备能够联动工作。
3. 软件系统验收(1)软件功能验证:测试软件系统的各项功能是否满足设计需求。
(2)软件界面验证:验证软件界面的友好性和易用性,确保用户能够方便操作。
(3)软件数据验证:验证软件数据的准确性和及时性,确保数据的完整性。
4. 网络通信验收(1)网络稳定性测试:测试智能化系统中的网络通信功能,确保网络稳定、畅通。
(2)网络安全性测试:对智能化系统进行网络安全测试,确保系统不易遭受黑客攻击。
(3)网络扩展性测试:测试系统的扩展性,确保系统能够满足未来的发展需求。
5. 安全性验收(1)应急措施验证:检查建筑智能化系统的安全应急措施是否得当,如火灾、泄漏等。
(2)权限管理验证:验证系统的权限管理功能,防止未授权人员操作系统。
(3)安全监控验证:测试安全监控系统的准确性和响应速度,确保安全事件能够及时报警。
6. 环境友好性验收(1)能源管理验证:测试能源管理系统的节能效果,确认智能化系统对能源的有效控制。
智能化工程完工验收方案

智能化工程完工验收方案一、验收目的1.确认工程的质量是否符合设计要求,以及材料和设备是否合格;2.验证智能化系统的各项功能是否正常,包括系统监控、数据采集、远程控制和自动化运行等;3.确保工程的安全性,包括消防、安防等各项安全设施是否完善;4.验收工程竣工图纸和技术资料,确保可行性和可操作性。
二、验收内容1.施工质量验收:对工程施工质量进行评估,包括建筑结构、设备安装、电气线路、管道等方面;2.功能性验收:对智能化系统各项功能进行测试和评估,包括自动化运行、数据采集和处理、远程监控和控制等;3.安全性验收:对工程的消防、安防等安全措施进行测试和评估,确保达到相关法规的安全要求;4.文件验收:对工程竣工图纸、运行手册、技术资料等进行审核和归档,确保可行性和可操作性;5.联调测试:对智能化系统各组成部分进行联调测试,确保系统稳定性和协同运行。
6.认证验收:对国内外相关认证标准进行评估和测试,以确保工程符合相关认证要求。
三、验收准备1.确定验收组成员,包括建设单位、设计单位、施工单位、运维单位等;2.确定验收时间和地点,提前通知相关方面;3.准备工程竣工图纸、设计方案、施工记录等相关资料;4.确保智能化系统设备和软件已经安装调试完成,并关闭其他相关系统的干扰。
四、验收步骤1.开展施工质量验收:对工程的各项施工质量进行检查,包括建筑结构、设备安装、线路敷设等方面;2.进行功能性验收:对智能化系统的各项功能进行测试和评估,包括数据采集、远程监控、自动化运行等;3.进行安全性验收:对工程的消防、安防等安全设施进行测试和评估,确保达到相关法规的安全要求;4.进行文件验收:审核并归档工程竣工图纸、运行手册、技术资料等;5.进行联调测试:对智能化系统的各组成部分进行联调测试,确保系统稳定性和协同运行;6.进行认证验收:按照国内外相关认证标准进行评估和测试,确保工程符合相关认证要求;7.编写验收报告:根据验收结果,编写详细的验收报告,评估工程的质量、功能、安全等方面;8.召开验收会议:向业主单位汇报验收结果,并商讨后续工程运维和维护等事宜。
智能化工程完成验收方案

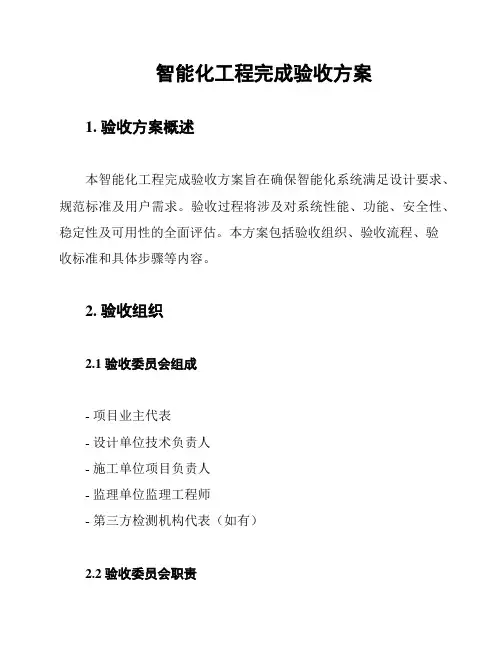

智能化工程完成验收方案1. 验收方案概述本智能化工程完成验收方案旨在确保智能化系统满足设计要求、规范标准及用户需求。
验收过程将涉及对系统性能、功能、安全性、稳定性及可用性的全面评估。
本方案包括验收组织、验收流程、验收标准和具体步骤等内容。
2. 验收组织2.1 验收委员会组成- 项目业主代表- 设计单位技术负责人- 施工单位项目负责人- 监理单位监理工程师- 第三方检测机构代表(如有)2.2 验收委员会职责- 确认项目完成情况- 审查验收资料- 测试系统性能与功能- 评定系统合格性- 提出整改意见和通过验收3. 验收流程3.1 验收准备- 完成所有合同规定的施工内容- 提供完整的技术文档和操作手册- 准备验收所需的检测工具和设备3.2 自检阶段- 施工单位进行自检,确保所有安装工作符合设计要求和技术规范- 自检合格后,向监理单位报告,并预约正式验收时间3.3 初验阶段- 监理单位组织初验,审查工程质量,并对关键节点进行测试- 初验发现问题及时整改,直至符合要求3.4 复验阶段- 项目业主、设计单位、施工单位及监理单位共同参与复验- 进行全面的系统测试,包括性能测试、功能测试、安全性测试等- 复验合格后,由验收委员会进行最终验收评定4. 验收标准4.1 性能标准- 系统响应时间、处理能力等应满足设计文件中的性能指标4.2 功能标准- 系统应实现合同规定所有功能,无重大功能缺失或缺陷4.3 安全标准- 系统应具备抵御外部攻击和内部故障的能力,确保数据安全4.4 稳定性与可用性- 系统运行稳定,故障率低,易于维护- 用户界面友好,易于操作和学习5. 验收步骤5.1 资料审查- 审查施工记录、材料检验报告、设计变更记录等5.2 现场检查- 检查设备安装状况,接线标识清晰,设备运行正常5.3 功能测试- 对系统各项功能进行测试,包括基本功能和特殊功能5.4 性能测试- 测试系统在最大负载下的表现,评估系统性能是否满足需求5.5 安全性测试- 对系统进行安全防护测试,包括网络安全和物理安全5.6 综合评定- 根据测试结果和资料审查情况,综合评定系统是否符合验收标准6. 整改与复验6.1 初验不合格整改- 根据初验反馈,施工单位负责整改,直至满足初验标准6.2 复验不合格整改- 如复验发现问题,施工单位需再次整改,并重新安排复验7. 验收通过判定- 所有测试项目均符合验收标准,且验收委员会无重大反对意见,则判定系统验收通过。
智能化系统验收方案

智能化系统验收方案1. 引言本文档为智能化系统验收方案,主要包括验收目的、验收范围、验收方法、验收内容和验收标准等项目。
本方案的目的是确保智能化系统的功能、性能和可靠性能够符合预期,并满足用户需求。
2. 验收目的智能化系统验收的目的是验证系统实现了设计要求,能够正常运行,并满足用户的需求。
验收过程中将对系统的功能、性能、可靠性和安全性进行评估,以确保系统能够按照预期的方式运行。
3. 验收范围本次智能化系统验收的范围包括系统的硬件设备、软件系统和系统的外部接口。
具体包括:•系统硬件设备的完整性和正确性,包括检查设备型号、数量和连接方式等。
•软件系统的功能和性能,包括检查系统是否按照用户需求完成了各项功能,并能够稳定运行。
•系统的各项外部接口,包括检查系统与其他系统的接口是否正常,是否能够实现数据的传输和共享。
4. 验收方法本次智能化系统验收采用以下方法进行:•检查:对系统的硬件设备进行检查,确认设备型号、数量和连接方式等是否符合要求。
•功能测试:对系统的各项功能进行测试,验证系统能够按照用户需求完成各项功能,并能够稳定运行。
•性能测试:通过模拟实际使用环境,并进行负载测试和性能测试,验证系统在大数据量、高并发和长时间运行等情况下的性能表现。
•可靠性测试:通过模拟系统故障和异常情况,并进行故障恢复和数据可靠性测试,验证系统的可靠性和安全性能。
•用户验收:邀请用户代表参与系统的验收过程,对系统的功能、性能和易用性进行评估和确认。
5. 验收内容本次智能化系统验收的内容包括以下项目:•系统功能测试:确保系统能够按照用户需求完成各项功能,并能够稳定运行。
•系统性能测试:验证系统在大数据量、高并发和长时间运行等情况下的性能表现。
•系统安全性测试:通过模拟系统故障和异常情况,并进行故障恢复和数据可靠性测试,验证系统的可靠性和安全性能。
•用户验收:邀请用户代表参与系统的验收过程,对系统的功能、性能和易用性进行评估和确认。
弱电智能化简易验收方案

弱电智能化简易验收方案一、验收目的。
咱们做这个弱电智能化验收啊,就是要确保所有的弱电设备和系统都像听话的小宠物一样,乖乖地按照设计要求工作。
这就好比你买了个多功能机器人,得检查它是不是每个功能都好使,可不能花了钱还弄个半吊子玩意儿回家,是不?二、验收小组人员构成。
1. 项目负责人。
这就好比是个小组长,得对整个项目心里有数,知道哪些地方是重点,哪些地方容易出问题。
一般就是负责这个弱电智能化项目的大哥或者大姐啦。
2. 技术专家。
这是咱们的技术大拿,对弱电的各种知识了如指掌。
什么网络布线、安防监控、智能家居这些,就没有他搞不定的。
就像游戏里的高级玩家,各种技能都精通。
3. 用户代表。
这个角色很重要哦。
毕竟最后是用户来用这些弱电系统,所以得找个能代表用户需求和使用习惯的人来参与验收。
就像你去饭店吃饭,你得找个会吃的朋友来评判菜品好不好吃一样。
三、验收前准备工作。
# (一)资料收集。
1. 施工图纸。
这就像是打仗时候的地图,没有这个,咱们验收就像无头苍蝇一样乱转。
得确保施工图纸完整,包括各种弱电系统的布局图、接线图等。
2. 设备清单。
要知道都有哪些设备安装了,每个设备的型号、规格、数量都得对得上。
这就好比你去超市买东西,得有个购物清单,最后结账的时候好核对东西有没有少。
3. 项目合同。
看看合同里规定的各项验收标准、技术要求等,这是咱们验收的基本依据。
要是没有这个,验收就没有标准,那可不行。
# (二)工具准备。
1. 网络测试仪。
用来检测网络布线是否通畅,就像医生用听诊器检查病人的身体一样,看看网络的“身体”是不是健康。
2. 万用表。
可以检测电路的各种参数,电压、电流、电阻啥的。
这就像一个全能的小侦探,能发现电路里隐藏的问题。
3. 摄像头检测工具。
如果有安防监控系统,这个工具就必不可少啦。
可以检查摄像头的图像质量、视角范围等,就像给摄像头做个体检。
四、验收内容及标准。
# (一)综合布线系统。
1. 线缆敷设。
线缆的走向要整齐、有序,不能像一团乱麻一样。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1.目的
1.1本指导书规定了接管物业内智能化系统接管验收标准及验收办法,确保智能化系统投入正常运行。
2.适用范围
2.1本指导书适用于接管物业内的可视对讲系统、IC卡门禁系统、消防和电梯及围墙报警网络系统、闭路电视监控系统、巡更管理系统、自动抄表系统、车辆出入和停车管理系统、通讯和接入网系统、物业管理数据库管理系统、家庭智能化系统的验收。
3.0职责
3.1接管验收小组按本指导书对所接管物业的智能化系统进行验收。
4.0工作程序
4.1标准
参照国家JCJ/T16-92《民用建筑电气设计规范》、GB50200-94《有线电视系统工程技术规范》、GA/T75-49《安全防范工程程序与要求》、CECS89-97《建筑与建筑群综合布线系统工程施工及验收规范》、GB50166-92《火灾自动报警系统施工及验收规范》、GBJ303-88《建筑电气安装工程质量检验评定标准》、EIA/TIA568A《商业建筑物电信布线标准》、ANSI/TIA/EIA570《家居布线标准》、EIA/TIA569《建筑通讯线路间距标准》及达到设计要求。
4.2验收标准
4.2.1可视对讲系统:
a) 主机和各分机面板目视完无损坏、刮伤,连线紧固良好,主电源工作正常,备用电源在主电源断电情况下能自动切换;
b) 能实现来访者与楼内住户的双向通话及画面可视,声音、图像清晰;
c) 楼内住户可遥控开启或关闭大楼入口的控制装置;
d) 楼内住户可直接向监控中心报警。
4.2.2IC卡门禁系统:
a)主机和电磁锁应完好无损,安装牢固可靠;
b)电磁门锁安装于每座楼可视对讲机机旁和地下车库的电梯门口处;
c)220V交流电源使用专用电源,备用电源使用电源箱,线路电缆间的绝缘电阻不小于1KΩ;
d)使用操作员卡可测试开锁,电磁锁在平时使用IC卡或在可视对讲分机上可进行遥控,紧急情况下里面可以手动开锁,外面可用机械钥匙打开;
e)只有合法的持卡者使用自己的非接触IC卡靠近配套的读写器才可自动开锁;
f)发卡计算机的IC卡管理软件具有发放初始用户卡、修改或删除已发卡号的功能;
g)电磁门闭门器安装牢固,能自动闭门;
h)门被强行打开或门保持开启状态超过了预先定义的延迟,则报警响起,系统连续发出蜂鸣音并闪光;
i)键盘操作时只有输入合法的命令后方可开门。
4.2.3消防与电梯、围墙报警网系统:
a) 破碎按钮装置于每层楼的楼梯间,应完好无损;
b) 各楼层的声光装置及区域联动装置能可靠动作;
c) 每个防火区至少设一个手动报警按钮,任意相近两个按钮步行距离不大于30米;
d) 消防控制、通信和警报线路,金属管保护良好,各线连接牢固,无松动现象;
e) 消防控制系统有下列功能:
控制消防水泵的启、停,显示其工作、故障状态,显示闸阀、水流批示器状态;
监视高位水箱液位状态;
对泡沫、干粉灭火系统应控制系统的启停,显示系统的工作状态;
接受手动报警钮和报警阀等自动灭火系统启动信号,控制消火栓泵、喷淋泵的启停;
确定火灾时能启动事故广播和消防通讯设备,接通火灾事故照明灯和疏散指示灯,强制电梯全部停于首层,消防主机通过低压配电柜系统切断非消防电源;
在监控中心计算机显示动态流程图、参数变化、设备运作情况、状态及故障分析。
f) 报警状态下,住宅内响起警笛声,监控中心的报警台也开始报警并能显示该触发按钮的楼房号、层数等信息;
g) 监控中心接到报警后,小区内响起警笛声,并能接通紧急疏散广播系统、启动消防水泵及相关的摄像机和录像机;
h) 任一防火区设定的两个控测器同时报警时,监控中心发出信号使防火卷帘门自动落下;
i) 报警、监控中心的双供电自动切换可靠;
j) 测试安全报警系统的误报率接近于零;
k) 报警的时间、地点将自动地存储的计算机的数据库中,可查询;
l) 围墙穿越报警系统在发生线路短路或断路时会引起控制器报警;
m) 微波、红外线双鉴式移动物体探测器被触发时,监控中心的围墙报警系统控制柜发出报警信号并在平面上显示报警发生的地段;
n) 电梯故障时,在监控中心能显示电梯有具体位置;监控中心可对电梯轿箱广播。
4.2.4闭路电视监控系统:
a)主要公共活动场所、通道和电梯等处的控制装置可进行有效的监视和记录;
b)视频线无松动,监视旋钮可正常调节,防护罩控制、镜头控制连线牢固,防雨、防尘罩密封良好;
c)可使用飞机操纵杆式云台控制该摄像枪的左右旋转、镜头拉远拉近、定格等操作;
d)监控系统能与报警系统联动,能根据需要自动把现场图像切换到指定的监视器上显示,并自动录像;
e)操作时分切换器可将任意一只摄像枪的信号切换到主监视器上进行显示,画面上应有摄像机的编码;
f)摄像枪的观察视野和亮度变化的范围符合图像清晰等要求;
g)云台和电缆接口防水好;
h)云台可全方位旋转,水平旋转范围为0-360。
,垂直旋转范围为±60。
,具有自动回旋功能。
4.2.5巡更管理系统:
a)巡更系统的设备性能稳定可靠;
b)每支巡更枪都有自己的不同的编码和计算机存储系统;
c)巡更枪轻触微型巡更按钮后,巡更点的到位信息即存入枪内,将巡更枪插入计算机的插座中,即可读取所有的巡更信息。
4.2.6自动抄表系统:
a)自动抄表系统可实现水、电和煤气费的计算机自动抄表、查询、统计、打印功能;
b)每户的LON控制节点能准确、安全地计量,各参数信息能可靠地传输到集中抄表计算机进行存储处理;
c)发生故障时自动报警。
4.2.7车辆出入和停车场管理系统:
a)读卡机、遥控器、档车杆及其控制器、感应器安装符合要求,能可靠工作;
b)购、租了车位的持IC卡者,由读卡机控制档杆升起或放下,计算机存储入车记录
及存放时间记录;
c)非持IC卡者,由门岗安全管理人员进行人工收费处理,计算机存储存放时间及收费记录。
入口刷卡记录车辆入场时间,并对入库车辆统计,入口显示空车位数量,出口刷卡根据停车时间计费收费,财务的专用电脑对所有出入车辆情况进行统计和打印;
d)可对车辆存放历史记录进行统计、查询及打印;
e)停电时,档车杆可用人工方法升降。
4.2.8通讯和接入网系统:
a)电管竖井内线槽固定牢固,支架涂漆,接地可靠,井内出线口正对检修门;
b)电盒安装位置正确,横平竖正;
c)电缆长度从插座到配线箱不超过90米,跳线、设备线及交叉跳线的长度不超过10米;
d)留有数量的通讯插座,插座安装在固定的位置;
e)符合布线设计要求,支持电话、电视、数据、多媒体等服务;
f)业主加入INTERNET可获取物业管理、收费、治安管理、服务管理等信息。
4.2.9物业管理系统:a)有保证中心计算机数据库信息资源的安全和网络管理中心的正常运行的治安措施;
b)设置安全的分级查询、修改权限;
c)有良好的查询界面,方便有权限的人员进行查询、维护和更新;
d)能自动提醒设备管理人员进行设备检修和维护。
4.2.10家庭智能化系统:
4.2.10.1能达到安全防盗报警、家庭自动化和家庭通讯功能。
4.2.10.2安全防盗报警应能满足以下要求:
a)各安防前端设备布置合理,安装位置正确;
b)烟感探测器探头,倾斜不大于45。
,按5%比例喷烟验证报警。
温感探测器安装牢固,按10%的比例加温验证报警。
手动报警按钮安装牢固,任选两处验证报警;火灾报警控制器各接线端子牢固;
c)当房屋被非法侵入时,防盗报警系统能自动启动,在室内响起警笛声(要求大于60dB)的同时,通过电话线自动拔通物业管理中心报警电话和110电话以及预留电话;
d)煤气敏感元件启动时,在室内响起警笛声(要求大于60dB)的同时,通过电话线自动拔通物业管理中心报警电话及预留电话;
e)温感、烟感等敏感元件启动时,在室内响起警笛声(要求大于60dB)的同时,通过电话线自动拔通物业管理中心报警电话和119电话以及预留电话;
f)电话报警时能自动强制占线;
g)屋主按动家庭检测装置检测按钮,室内的安全装置状态信息会由红绿灯的显示正确显示;
h)系统编码设定后,自动投入运行,一旦报警产生自动声光报警,同时联动闭路电视监控系统,将该区域的摄像机图像自动切换到电视监控系统的电视屏幕,同时录像。
4.2.10.3家庭自动化:
a)通过电话拔入实行对家用电器远程调节控制;
b)具有与相关网络联接的接口。
4.3在验收时,应提交下列资料和文件:
a) 完整的竣工图纸;
b) 设计变更的证明文件(包括施工内容明细表);
c) 安装技术记录(包括隐蔽工程验收记录);
d) 网络联接的有关协议文件(包括互联网、电信系统、有线电视系统);
e) 竣工验收记录、报告;
f) 系统性能测试报告;
g) 系统功能的最终描述;
h) 系统软件编制说明;
i) 系统监控点参数设定表;
j) 系统线路端接与配线架描述;
k) 提供《系统操作手册》、《系统程序员手册》和《系统工程维护手册》等教材;l) 制造厂提供的产品说明书、实验记录、合格证件及安装图纸等技术文件;
m) 整个智能化系统的线路布置总图。
4.4智能化系统接管验收应按《物业接管工作规程》做好记录、签署。
5.0引用文件和记录表格
5.1《物业接管工作规程》。
