铝模水电施工技术交底

合集下载

铝模工程技术交底

铝模工程技术交底

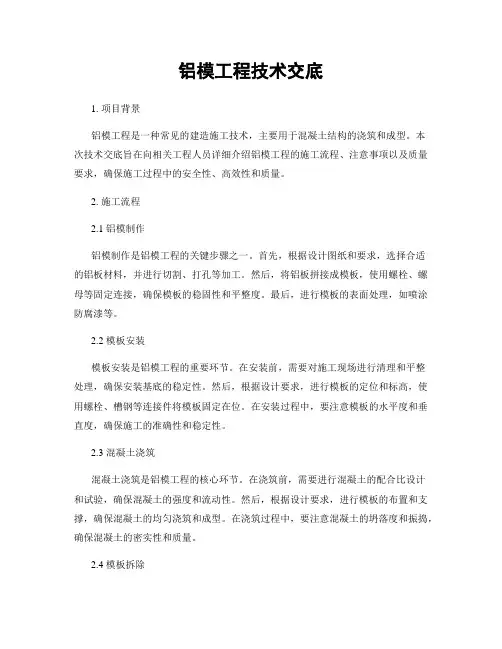

铝模工程技术交底1. 项目背景铝模工程是一种常见的建造施工技术,主要用于混凝土结构的浇筑和成型。

本次技术交底旨在向相关工程人员详细介绍铝模工程的施工流程、注意事项以及质量要求,确保施工过程中的安全性、高效性和质量。

2. 施工流程2.1 铝模制作铝模制作是铝模工程的关键步骤之一。

首先,根据设计图纸和要求,选择合适的铝板材料,并进行切割、打孔等加工。

然后,将铝板拼接成模板,使用螺栓、螺母等固定连接,确保模板的稳固性和平整度。

最后,进行模板的表面处理,如喷涂防腐漆等。

2.2 模板安装模板安装是铝模工程的重要环节。

在安装前,需要对施工现场进行清理和平整处理,确保安装基底的稳定性。

然后,根据设计要求,进行模板的定位和标高,使用螺栓、槽钢等连接件将模板固定在位。

在安装过程中,要注意模板的水平度和垂直度,确保施工的准确性和稳定性。

2.3 混凝土浇筑混凝土浇筑是铝模工程的核心环节。

在浇筑前,需要进行混凝土的配合比设计和试验,确保混凝土的强度和流动性。

然后,根据设计要求,进行模板的布置和支撑,确保混凝土的均匀浇筑和成型。

在浇筑过程中,要注意混凝土的坍落度和振捣,确保混凝土的密实性和质量。

2.4 模板拆除模板拆除是铝模工程的最后一步。

在拆除前,需要等待混凝土的初凝和养护,确保混凝土的强度和稳定性。

然后,根据拆除顺序和方法,使用工具和设备对模板进行拆除。

在拆除过程中,要注意防止对混凝土造成损坏,确保施工的安全性和质量。

3. 注意事项3.1 安全措施在铝模工程施工过程中,要严格遵守相关安全规定和操作规程,确保施工人员的人身安全。

施工现场应设置警示标志和围栏,防止他人误入施工区域。

施工人员应佩戴符合要求的个人防护装备,如安全帽、安全鞋、手套等。

同时,要定期进行安全教育和培训,提高施工人员的安全意识和应急处理能力。

3.2 质量要求铝模工程的施工质量直接关系到建造物的稳定性和使用寿命。

在施工过程中,要严格按照设计要求和施工规范进行操作,确保模板的平整度和尺寸精度。

铝模板交底施工技术交底

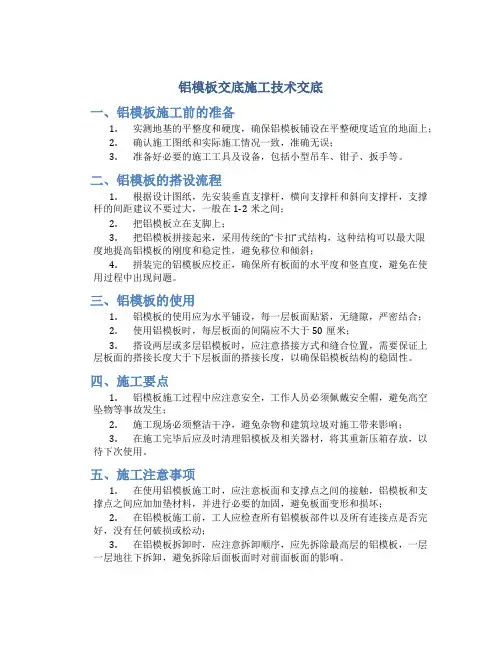

铝模板交底施工技术交底

铝模板交底施工技术交底一、铝模板施工前的准备1.实测地基的平整度和硬度,确保铝模板铺设在平整硬度适宜的地面上;2.确认施工图纸和实际施工情况一致,准确无误;3.准备好必要的施工工具及设备,包括小型吊车、钳子、扳手等。

二、铝模板的搭设流程1.根据设计图纸,先安装垂直支撑杆,横向支撑杆和斜向支撑杆,支撑杆的间距建议不要过大,一般在1-2米之间;2.把铝模板立在支脚上;3.把铝模板拼接起来,采用传统的“卡扣”式结构,这种结构可以最大限度地提高铝模板的刚度和稳定性,避免移位和倾斜;4.拼装完的铝模板应校正,确保所有板面的水平度和竖直度,避免在使用过程中出现问题。

三、铝模板的使用1.铝模板的使用应为水平铺设,每一层板面贴紧,无缝隙,严密结合;2.使用铝模板时,每层板面的间隔应不大于50厘米;3.搭设两层或多层铝模板时,应注意搭接方式和缝合位置,需要保证上层板面的搭接长度大于下层板面的搭接长度,以确保铝模板结构的稳固性。

四、施工要点1.铝模板施工过程中应注意安全,工作人员必须佩戴安全帽,避免高空坠物等事故发生;2.施工现场必须整洁干净,避免杂物和建筑垃圾对施工带来影响;3.在施工完毕后应及时清理铝模板及相关器材,将其重新压箱存放,以待下次使用。

五、施工注意事项1.在使用铝模板施工时,应注意板面和支撑点之间的接触,铝模板和支撑点之间应加加垫材料,并进行必要的加固,避免板面变形和损坏;2.在铝模板施工前,工人应检查所有铝模板部件以及所有连接点是否完好,没有任何破损或松动;3.在铝模板拆卸时,应注意拆卸顺序,应先拆除最高层的铝模板,一层一层地往下拆卸,避免拆除后面板面时对前面板面的影响。

六、通过以上内容的介绍,可以看出铝模板施工的准备、施工、使用、要点和注意事项之间相对独立,但是相互关联,彼此之间不能分割开来。

铝模板施工需要符合相关标准,操作规范、保养维护以及注意平安,这是实现施工质量的关键感谢阅读。

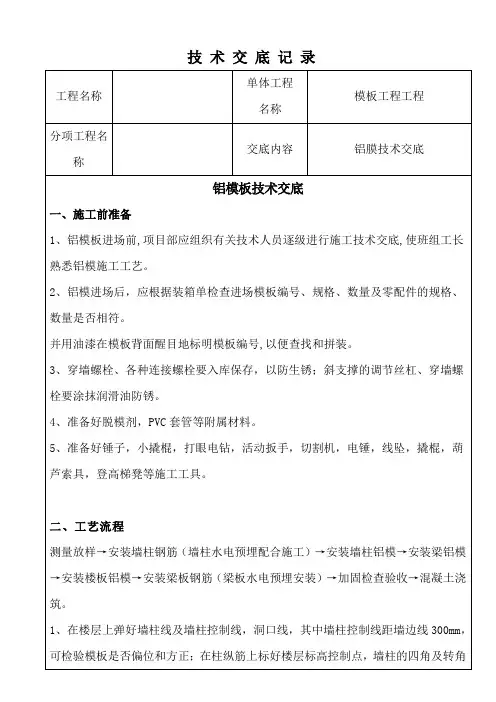

铝膜施工技术交底

铝膜施工技术交底

技术交底记录处均设置,以便检查楼板面标高。

2、安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,预留预埋完毕后办理隐蔽工程验收手续。

3、安装墙柱模板(1)初始安装模板时,定位专用钉子固定在混凝土面支撑在外角模内侧,以保证模板安装对准放样线。

(2)所有模板都是从角部开始安装,这样可使模板保持侧向稳定。

角部一块模板就可以给很长的墙模提供足够的侧向支撑。

(3)安装模板之前,需保证所有模板接触面及边缘部已进行清理和涂脱模剂。

(4)当角部稳定和内角模按放样线定位后继续安装整面墙模。

为了拆除方便,墙模与内角模连接时销子的头部应尽可能的在内角模内部。

(5)封闭模板之前,需在墙模连接件上预先外套PVC 管,同时要保证套管与墙两边模板面接触位置要准确,以便浇注后能收回对拉螺丝。

(6)当外墙出现偏差时,必须尽快调整至正确位置,这只需将外墙模在一个平面内轻微倾斜,如果有两个方向发生垂直偏差,则要调整两层以上,一层调整一个方向。

不要尝试通过单边提升来调整模板的对齐,如果存在较大的偏差,需要凿打部分混凝土以达到要求。

4、安装梁模、顶板模(1)安装墙顶边模和梁角模之前,在构件与混凝土接触面处涂脱模剂。

(2)墙顶边模和边角模与墙模板连接时,应从上部插入销子以防止浇筑混凝土期间发生振动造成销子脱落。

安装完墙顶边模,即可在角部开始安装板模,必须保证与混凝土接触面已涂脱模剂。

(3)板梁用于支撑板模,在大多数情况下,应按板模布置图组装板梁。

用135mm 销只拆除与墙模板下部相连的平模外围起步板,上部平模外围护不拆除而用于支撑下一层的墙模。

墙模拆除以后,去除锚固螺栓,拆下下层平模外围起步板,然后进行清洁和涂油工作,以备下次使用。

锚固螺栓每次使用后都要用钢刷清洁。

每一层平模外围起步板都跨层使用。

7、铝模拆除应注意的事项(1)拆除前应架设工作平台以保证安全,至少要两人协同工作。

(2)顶模的拆除必须等混凝土强度达到早拆条件,拆除顶模时须逐渐传递下来,切不可把销子和楔子全部取下,再拆除一整面铝板。

(完整版)铝合金模板交底施工技术交底

(完整版)铝合金模板交底施工技术交底

铝模板施工技术交底一、铝合金模板技术特点1、铝合金模板体系由模板系统,支撑系统,紧固系统,附件系统组成。

模板系统构成混凝土结构施工所需的封闭面,保证混凝土浇灌时建筑结构成型;附件系统为模板的连接构件,使单件模板连接成系统,组成整体;支撑系统在混凝土结构施工过程中起支撑作用,保证楼面,梁底及悬挑结构的支撑稳固;紧固系统是保证模板成型的结构宽度尺寸,在浇注混凝土过程中不产生变形,模板不出现涨模、爆模现象。

2、混凝土一次浇筑,铝模系统将墙模,顶模和支撑等几大独立系统有机的结合为一体,一次将模板全部拼装完成,实现混凝土一次浇筑。

3、铝模的顶模和支撑系统实现一体化设计,将早拆技术融入了支撑系统,将大大提高模板周转率和施工效率,降低了材料成本和施工成本。

二、具体的工艺要求和施工方法1、施工前的准备工作(1)铝模板进场前,拼装劳务应该到工厂预拼装编号,保证首层安装铝模快速有效安装。

(2)铝模板进场后,应根据编号和打包编号按墙—梁—面板三大位置的模板分需求吊上施工楼层。

(3)穿墙螺栓、各种连接螺栓要入库保存,以防生锈;斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油。

(4)准备好油性脱模剂与水性脱模剂,PVC套管等附属材料。

(5)准备好锤子,小撬棍,打眼电钻,活动扳手,切割机,电锤,线坠,撬棍,葫芦索具,登高凳等施工工具。

2、工艺流程测量放样→安装墙柱钢筋(墙柱水电施工)→安装墙柱铝模→安装梁铝模→安装楼板铝模→安装梁板钢筋(梁板水电安装)→收尾加固检查→混凝土浇筑(1)在楼层上弹好墙柱线及墙柱控制线,洞口线,其中墙柱控制线距墙边线200-400mm,可检验模板是否偏位和方正;在柱纵筋上标好楼层标高控制点,标高控制点为楼层+1.00m,墙柱的四角及转角处均设置,以便检查楼板面标高。

(2)安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,完毕后办理隐蔽工程验收手续。

(3)墙柱铝模安装1)安装墙柱铝模前,根据标高控制点检查墙柱位置楼板标高是否符合要求,高出的凿除,低的垫上木楔,尽量控制在5mm以内。

铝模水电施工技术交底

铝模水电施工技术交底
灯盒在铝模固定方法: 1.灯头盒原定钉孔画在铝 模上,用φ6.2梅花钻头 在铝模上开孔,再用φ6 塑料涨管打入眼内,再 用自攻钉固定线盒,铝 模标好方向和第几块模。 避免安装错误,也减少 我们重复打眼。
24
第 陆 部 分 顶板照明预埋配管
在吊顶部位,建议线 管绑扎在上层钢筋,并 在线管部位模板上用油 漆做好管线标记,拆模 后一眼就能知道管线位 置,减少后期吊顶打到 线管。
40
第拾一部分 墙 体 孔 洞 预 埋
2.马桶及地漏止水节根据精装图纸尺寸定位。3. 污水和废水采用钢板做梯型模具。4.雨水立管要 求保持垂直,地漏止水节尺寸要有着够尺寸。
41
谢谢观看
42
25
第 陆 部 分 顶板照明预埋配管
烟感位置与灯位置要 保持之间有45cm距离。
26

浴霸电源和浴霸控制管
27
第 柒 部 分 浴霸电源和浴霸控制管
1.根据吊顶排版图,把吊顶灯及浴霸的线盒错开 后期安装位置。2.核对图纸预埋控制浴霸回路的 管径大小。3.预埋水平管要避开后期安装排水管 道打吊架的位置。
16
第 四 部 分 内剪力墙部位线管预埋
4.如图纸中有开关和插座在同一部位, 只是标高不同,我们要注意开关盒和 插座盒边要保持在同一垂直线。 5.在电视墙部位,由于设计采用连体 盒,但此处竖筋为φ16的受力筋,采 取图纸中心点左右偏差点,中间过线 盒不变,强弱电线盒避开钢筋,但强 弱电线盒与中间过线盒尺寸要保持统 一。
7

后砌墙体预埋管
8
第 二 部 分 后砌墙体预埋管
插座出地坪管,在浇筑后把管口离地面尺寸降到最低,用 管帽堵好,防止垃圾堵塞管路。如有偏出墙外的及时处理, 地面恢复。(在施工通道部位利用混凝土流浆和75管做好

铝模水电施工技术交底PPT课件

铝模水电施工技术交底PPT课件

铝模水电施工技术交底
7

后砌墙体预埋管
铝模水电施工技术交底
8
第 二 部 分 后砌墙体预埋管
插座出地坪管,在浇筑后把管口离地面尺寸降到最低,用
管帽堵好,防止垃圾堵塞管路。如有偏出墙外的及时处理, 地面恢复。(在施工通道部位利用混凝土流浆和75管做好
保护。)
铝模水电施工技术交底
9
第 二 部 分 后砌墙体预埋管
在吊顶部位,建议线 管绑扎在上层钢筋,并 在线管部位模板上用油 漆做好管线标记,拆模 后一眼就能知道管线位 置,减少后期吊顶打到 线管。
铝模水电施工技术交底
25
第 陆 部 分 顶板照明预埋配管
烟感位置与灯位置要 保持之间有45cm距离。
铝模水电施工技术交底
26

浴霸电源和浴霸控制管
铝模水电施工技术交底
水电施工技术交底
铝模水电施工技术交底
1
第一部分 第二部分
目录
防雷接地部分
后砌墙体预埋管
第三部分 保温墙面线管的预埋
第四部分 内剪力墙部位线管预埋
第五部分 厨卫间线盒的预埋
第六部分 顶板照明预埋配管
铝模水电施工技术交底
2
第七部分 第八部分
目录
浴霸电源和浴霸控制管
强弱电箱进出线的预埋
第九部分 消防.安防.弱电等电气系统
铝模水电施工技术交底
11
第 三 部 分 保温墙面线管的预埋
步骤I
考虑预埋底盒深度再加保温厚度后穿线不好穿,后期还要加套盒, 固定又比较困难,采取后期明配线管线盒,(选合适厚深度线盒)。
铝模水电施工技术交底
12
第 三 部 分 保温墙面线管的预埋
步骤II

(完整word版)铝模板施工技术交底

(完整word版)铝模板施工技术交底

铝模板施工技术交底一、具体的工艺要求和施工方法1、施工前的准备工作(1)铝模板进场,项目部应组织有关技术人员进行施工技术交底,使班组工长熟悉铝模施工工艺及我司的编号图规律。

(2)穿墙螺杆、各种连接螺栓要入库保存,以防生锈,斜支撑的调节丝杠、穿墙螺栓要涂抹润滑油。

(3)准备好铝模板专用的脱模剂,PVC套管等辅助材料。

(4)准备好锤子,小撬棍,打眼电钻,活动扳手,切割机,电线,撬棍,手拉葫芦,登高梯,红外线水平仪等施工工具。

二、工艺流程测量放线→安装墙柱钢筋(墙柱水电施工)→安装墙柱模板→安装梁模板→安装楼板模板(梁板水电安装)→收尾加固检查→混凝土浇筑(1)在楼层上弹好墙柱线及墙柱控制线,洞口线,其中墙柱控制线距离墙边线300mm,可检验墙身模板是否偏位和垂直度,在柱纵向筋上标好楼层标高控制点,标高控制点为楼层+0.50m,墙柱的四角及转角处均设置,以便检查楼板面标高。

(2)安装墙柱钢筋及预埋水电箱盒,线管,预留洞口等,完毕后办理隐蔽工程验收手续。

(3)墙柱模安装1)安装墙柱模板前,根据标高控制点检查墙柱位置楼板标高是否符合要求,高出的凿除,低的垫上木楔,尽量控制在5mm以内。

2)在墙柱根部线边上植入定位钢筋,防止在加固是跑位,在墙柱内设置好同墙厚的水泥内撑条或钢筋内撑条,保证模板在加固后墙柱的截面尺寸。

3)墙柱模板安装之前,必须对模板进行全面清理,涂刷脱模剂。

脱模剂涂刷要均匀,不得漏刷,更不得刷在钢筋上。

4)按预拼装的施工编号图依次拼装,封闭墙柱模之前,需插入墙柱模紧固螺杆并套入PVC管,同时要保证套管与墙两边模板面接触位置要平整,以便浇注后能收回对拉螺杆。

5)为了拆除方便,墙柱模与内转角模板连接时销钉的头部应尽可能的在内转角模板内部,墙柱模板连接销钉的销片要从上往下,以免在浇筑混凝土时脱落。

(销钉间距不得小于300mm)6)为防止墙柱模板下口跑浆,浇筑混凝土前半天按要求堵好砂浆,杜绝用水泥袋或泡沫封堵下口,避免造成烂根现象。

铝模水电施工技术交底课件

铝模水电施工技术交底课件

铝模水电施工技术交底课件一、施工前准备工作铝模水电施工是一项复杂的工作,需要提前进行充分的准备。

在正式开展施工工作之前,我们必须进行以下几项准备工作:1. 整理施工图纸:仔细研读相关施工图纸,了解各个水电设备的布置位置、管道走向和连接方式等关键信息。

2. 购买材料:根据施工图纸的要求,及时采购所需的铝模板、水电设备、管道、配件等材料,确保施工过程的顺利进行。

3. 搭建铝模支架:根据实际需求,搭建稳固的铝模支架,用于固定和支撑水电设备的安装。

4. 安装水电设备:按照施工图纸要求,在铝模支架上逐个安装各类水电设备,如供水管道、排水管道、电线箱等。

二、施工过程与注意事项1. 排水管道施工:按照建筑设计中的要求,铺设合适的排水管道,确保排水畅通。

在铝模板中留出相应的管道位置,并保证管道的连通性。

2. 供水管道施工:同样,在铝模板中留出供水管道的位置,并确保与供水源的连接。

注意严格执行相关安全规范,确保供水安全可靠。

3. 电气设备安装:根据图纸要求,合理布置电线箱和电线路线,确保所有电气设备的连接正确可靠。

同时,严格遵守相关的电气安全操作规程。

4. 设备安装与调试:在铝模板上固定各类水泵、水罐或其他水电设备,并进行调试。

确保设备安装牢固可靠,运行正常高效。

5. 检查与测试:施工完成后,进行全面的检查和测试工作。

包括检测水泵、水管、阀门等水电设备的正常运行情况,确保施工质量符合要求。

三、施工后的清理与整理工作1. 清理工地:施工结束后,清理工地,清除所有垃圾和杂物,保持工地整洁有序。

2. 归档资料:整理好施工过程中的相关图纸、合同及其他文件资料,并正确归档,以备后续工作需要。

3. 安全检查:定期进行安全检查,确保施工现场及设备的安全运行。

发现问题及时进行维修和更换。

四、常见问题与解决方法1. 水管连接漏水:如果发现水管连接处出现漏水情况,可采用密封胶或增加连接配件等方法来解决。

确保水管连接牢固密封,避免漏水情况的出现。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。


防雷接地部分
第 一 部 分 防雷接地部分
步骤I
1.如柱主筋采取直罗纹连接,同时 又作为防雷引下线时,(引上钢筋是柱 子的对角两根不小于φ16的钢筋,水电 工应该在直罗纹部位增加不小于φ12的 圆钢作为跨接。焊接长度:双面焊接是 φ12圆钢的6倍的。单面焊接是φ12的12 倍的,尽量减少单面焊接。焊渣清理干 净,严禁在焊缝处刷油漆。
第 三 部 分 保温墙面线管的预埋 步骤III
在图纸或现场做好预埋标记,防 止跑模找不到预埋点。

内剪力墙部位线管预埋
第 四 部 分 内剪力墙部位线管预埋
1.户内定一个固定标高点,要确保标高水平没有误差。 2.在安装线盒固定时采用五线制激光水平仪结合地面 弹的模板控制线来定线盒的水平及墙面进出,要保证 线盒面与模板面紧密结合,采取焊定位筋控制(线盒 面与定位筋顶端平,保持三点一线)3.现场开关部位 墙身尺寸要核对建筑图上尺寸,预防有后砌墙,尺寸 搞错。在门的部位要考虑2cm抹灰厚度。
谢谢观看
第 三 部 分 保温墙面线管的预埋
步骤II
施工方法:开关在线盒标高上方2030cm处预埋50*100*50的泡沫。线管加 直接靠墙筋扎牢。等二次配管时打开 泡沫,根据定位尺寸配管,型号采用 ¢6塑料胀管加自攻钉固定。插座在管 根部预埋50*100*50的泡沫,把此处水 平钢筋敲开,并电焊固定牢,防止浇 筑时钢筋下滑,影响后期配管。(尺 寸大体不要偏差过大,减少后期保温 施工难度)
第 四 部 分 内剪力墙部位线管预埋
4.如图纸中有开关和插座在同一部位, 只是标高不同,我们要注意开关盒和 插座盒边要保持在同一垂直线。 5.在电视墙部位,由于设计采用连体 盒,但此处竖筋为φ16的受力筋,采 取图纸中心点左右偏差点,中间过线 盒不变,强弱电线盒避开钢筋,但强 弱电线盒与中间过线盒尺寸要保持统 一。
1.根据吊顶排版图,把吊顶灯及浴霸的线盒错 开后期安装位置。2.核对图纸预埋控制浴霸回 路的管径大小。3.预埋水平管要避开后期安装 排水管道打吊架的位置。

强弱电箱进出线的预埋
第 捌 部 分 强弱电箱进出线的预埋
1.核实电气系统图中大户型和小户型的入户管 管径是否一样。2.下层楼线管不要误埋到本层, 本层管不要误埋到下层。特别注意,要仔细核 查。
第 四 部 分 内剪力墙部位线管预埋
注意:
在电视墙部位,由于设计采用连体盒, 但此处竖筋为φ16的受力筋,采取图 纸中心点左右偏差点,中间过线盒不 变,强弱电线盒避开钢筋,但强弱电 线盒与中间过线盒尺寸要保持统一。 挂机空调插座根据图纸尺寸固定时, 一定要用焊接把竖筋与水平筋焊几个 点,防此合模后插座偏位

后砌墙体预埋管
第 二 部 分 后砌墙体预埋管
插座出地坪管,在浇筑后把管口离地面尺寸降到最低,用 管帽堵好,防止垃圾堵塞管路。如有偏出墙外的及时处理, 地面恢复。(在施工通道部位利用混凝土流浆和75管做好
保护。)
第 二 部 分 后砌墙体预埋管
温馨提示:
下插开关管部位在铝模开孔时,
标题 要确保墙体尺寸正确方可开孔,

厨卫间线盒的预埋
第 伍 部 分 厨卫间线盒的预埋
1.油烟机插座在吊顶内可以直接预埋。 2.钢筋密度部位预埋线盒要与瓷砖排版图仔细核对, 要离瓷砖边缘要有足够的空间。如有冲突建议墙体 埋泡沫,线管入盒部位预埋30cm在钢筋外固定,便 于后期调整。 3.为了后期装橱柜打到线管,建议统一在顶棚预埋过 度盒,分支到每个点位。后期还能在墙面标出管线 走向图。
第 玖 部 分 消防.安防.弱电等电气系统
4.室内可视对讲底盒标高和左右尺寸要控制准 确。5.严禁强弱电线管混配,借用线盒过线。
第 玖 部 分 消防.安防.弱电等电气系统
6.电视综合线管φ50的直接在线盒上部和下部开 孔,水平筋可以用F板劈开。严禁大范围调整, 影响后期交付扯皮。

墙体孔洞预埋
拾一
墙体孔洞预埋
第拾一部分 墙 体 孔 洞 预 埋
1.给水管道压槽在混凝土振捣完,一次压光后, 用DN40钢管放在混凝土面上,用锤子轻轻敲, 把钢管压一半深。严禁随意踩踏,自己带个铁 板收光。
第拾一部分 墙 体 孔 洞 预 埋
2.马桶及地漏止水节根据精装图纸尺寸定位。3. 污水和废水采用钢板做梯型模具。4.雨水立管 要求保持垂直,地漏止水节尺寸要有着够尺寸。
第 捌 部 分 强弱电箱进出线的预埋
弱电和强电线管要分开,要保持后期有空间安 装配块,还要保持后期预留槽不宽,预埋阶段
排版要合理。

消防.安防.弱电等电气系统
第 玖 部 分 消防.安防.弱电等电气系统
1.核实电气系统图中大户型和小户型的入户管 管径是否一样。2.点位布置要避开灯具,管线 还要避开吊架打孔。3.集中模块位置要底盒要 分开,留安装模块坑距,大于10cm。

顶板照明预埋配管
第 陆 部 分 顶板照明预埋配管
灯具定位时要统一按 一个方向量尺,保证灯 具左右尺寸与图纸相符, 有保温墙部位要考虑保 温厚度。
第 陆 部 分 顶板照明预埋配管
阳台灯及公共部 位休息平台灯具在 外立面看出效果要 在同一垂直面上。
第 陆 部 分 顶板照明预埋配管
灯盒在铝模固定方法: 1.灯头盒原定钉孔画在铝 模上,用φ6.2梅花钻头 在铝模上开孔,再用φ6 塑料涨管打入眼内,再 用自攻钉固定线盒,铝 模标好方向和第几块模。 避免安装错误,也减少 我们重复打眼。
第 一 部 度不宜超 过10cm
3.在柱子变切面时,要记得更换引 上钢筋。焊接一定要饱满,确保接地阻 值不大于1欧姆。
第 一 部 分 防雷接地部分
步骤IV
4.由于是精装房,要求比较高,并卫生间还贴瓷砖, 我建议等电位盒暂时不预埋。目前在图纸尺寸部位预留泡 沫(120*150*100)
孔比管大一点点即可,防止过大 漏浆,下弯管不宜过长,要保证 拆模方便又不损坏线管。(在弯 头处用废管头垫住,防止施工人 员踩扁。在预埋时建议此处登高 管不要从梁钢筋下弯出。这样有 利于线管跑位调整。

保温墙面线管的预埋
第 三 部 分 保温墙面线管的预埋
步骤I
考虑预埋底盒深度再加保温厚度后穿线不好穿,后期还要加套盒, 固定又比较困难,采取后期明配线管线盒,(选合适厚深度线盒)。
水电施工技术交底
第一部分 第二部分
目录
防雷接地部分
后砌墙体预埋管
第三部分 保温墙面线管的预埋
第四部分 内剪力墙部位线管预埋
第五部分 厨卫间线盒的预埋
第六部分 顶板照明预埋配管
第七部分 第八部分
目录
浴霸电源和浴霸控制管
强弱电箱进出线的预埋
第九部分 消防.安防.弱电等电气系统
第十部分 墙体孔洞预埋
第十一部分 给水压槽与排水止水节预埋
第拾部分 墙体孔洞预埋
1.所有套管采取“井”字焊接法,在定位时严格按 建筑标高定,左右考虑保温厚度。2.做到几层 后,通过甲方和精装设计部门到现场户型确认, 我们在采取铝模开孔,固定套管,确保上下垂 直。
第拾部分 墙体孔洞预埋
烟道套管管径尺寸要与烟道止回 阀要配套,建议送止回阀样品。套管 坡度是内高外低。
第 陆 部 分 顶板照明预埋配管
在吊顶部位,建议线 管绑扎在上层钢筋,并 在线管部位模板上用油 漆做好管线标记,拆模 后一眼就能知道管线位 置,减少后期吊顶打到 线管。
第 陆 部 分 顶板照明预埋配管
烟感位置与灯位置要 保持之间有45cm距离。

浴霸电源和浴霸控制管
第 柒 部 分 浴霸电源和浴霸控制管
相关文档
最新文档
