铺地砖工艺流程与质量验收标准
地砖铺贴验收标准要求

地砖铺贴验收标准要求地砖铺贴验收标准要求地砖铺贴是装修工程中非常重要的一项工作,它直接关系到整个装修效果的美观程度和使用寿命。
为了保证地砖铺贴的质量和效果,我们需要制定一些验收标准和要求。
下面是地砖铺贴验收标准的具体要求:一、地砖的质量要求1. 地砖的尺寸应符合国家标准,长度和宽度的误差不应超过±2mm,厚度的误差不应超过±1mm。
2. 地砖的表面应平整光滑,无裂纹、破损、色差等缺陷。
3. 地砖的边缘应整齐光滑,不应有毛边、毛刺等现象。
二、地砖的铺贴要求1. 地砖应按照设计图纸上的要求进行铺贴,位置、方向和间隙应准确无误。
2. 地砖的铺贴应牢固稳定,不得有空鼓、松动等现象。
3. 地砖之间的间隙应均匀一致,不得有大于2mm的差异。
4. 地砖的铺贴应保持水平,不得有明显的高低差。
三、地砖与墙面、地面的衔接要求1. 地砖与墙面的衔接应紧密平整,不得有缝隙和空隙。
2. 地砖与地面的衔接应平整顺直,不得有高低差和空隙。
四、地砖的砖缝要求1. 砖缝应整齐一致,宽度应保持在2mm-5mm之间。
2. 砖缝应清晰明显,不得有残留的胶渍、灰渍等污染物。
五、地砖的防水处理要求1. 地砖铺贴前应进行防水处理,确保地面防水性能良好。
2. 防水层应均匀牢固,不得有渗漏现象。
六、地砖的清洁保养要求1. 地砖铺贴完毕后,应及时清理干净施工垃圾和污渍。
2. 在日常使用中,应定期清洁地砖,避免使用含有酸碱成分的清洁剂。
七、地砖铺贴验收流程1. 地砖铺贴完毕后,施工方需通知业主进行验收。
2. 业主在验收时应认真检查地砖的质量和效果。
3. 如发现问题,应及时与施工方沟通协商解决。
总结:地砖铺贴验收标准是装修工程中非常重要的一环,它直接关系到整个装修效果的美观程度和使用寿命。
通过制定合理的验收标准和要求,可以保证地砖铺贴的质量和效果,提高装修工程的整体品质。
同时,在验收过程中,业主也需要认真检查地砖的质量和效果,并及时与施工方沟通解决问题。
地砖铺装工程验收标准

地砖铺装工程验收标准地砖铺装是建筑工程中常见的一项工作,它对于整体的装饰效果和使用寿命都有着至关重要的影响。
为了确保地砖铺装的质量和效果达到预期,需要进行严格的验收。
本文将就地砖铺装工程验收标准进行细致的探讨。
一、地砖选择与购买在进行地砖铺装前,首先需要对地砖的选择与购买进行验收。
验收标准如下:1. 地砖材质:地砖应符合设计要求,并满足相关国家和行业标准要求;2. 地砖尺寸:地砖的尺寸应符合设计要求,并具有一致性,不存在过大或过小的情况;3. 地砖质量:地砖表面应平整光滑,无明显瑕疵和损伤;4. 地砖颜色:地砖颜色应一致,不应有明显色差;5. 包装完好:地砖的包装应完好无损,无破损或变形的情况。
二、基础处理验收在进行地砖铺装前,必须对基础进行合理的处理,以确保地砖的稳定性和耐久性。
验收标准如下:1. 基础平整度:基础表面应平整,无明显的起伏或凹凸;2. 基础清洁度:基础表面应清洁干净,无松散物质和污染;3. 基础强度:基础应具备足够的强度,以承载地砖和正常使用的荷载;4. 基础湿度:基础表面应干燥,不得有渗水现象。
三、地砖铺装验收地砖铺装是工程的关键环节,对于地砖的铺贴工艺和质量进行验收是十分重要的。
验收标准如下:1. 平整度:地砖铺贴后,应具有良好的平整度,无明显的高低差和凹凸感;2. 接缝间距:地砖之间的接缝应一致,且间距应符合设计要求;3. 锚固牢固:地砖应使用适当的黏结剂和固定材料进行固定,确保地砖不会松动或脱落;4. 缝隙处理:地砖之间的缝隙应进行适当处理,确保缝隙的美观性和使用寿命;5. 装饰边缘处理:地砖的边缘应进行合理的装饰处理,确保边缘的光滑和美观。
四、验收记录与报告地砖铺装工程完成后,应撰写验收记录和报告,详细记录地砖的选择与购买情况、基础处理情况、地砖铺装情况及存在的问题和建议。
报告应准确、详细,有助于后续的维修和管理工作。
总结:地砖铺装工程验收标准对确保地砖铺装质量和使用效果起着重要的作用。
地砖铺贴验收规范

地砖铺贴验收规范地砖铺贴是装修中十分重要的一环,施工的质量直接影响到整体装修效果和使用寿命。
为了保证地砖施工的质量,下面给出地砖铺贴的验收规范,以供参考。
一、材料验收:1. 砖:要求表面光滑平整、无明显色差、无破损等问题。
2. 砂浆:要求配制均匀,无结块现象,使用前按照要求进行预留时间。
3. 基层:要求基层平整、无明显凸起或下沉、无裂缝等问题。
二、施工准备:1. 清理基层:铺贴前要彻底清理基层上的灰尘、油脂等杂质。
2. 基层处理:修补破损、填平裂缝等问题,确保基层平整牢固。
3. 布线:根据设计要求进行合理布线,保持地砖的整齐美观。
三、铺贴施工:1. 施工技术:采用专业瓦工进行施工,要求搅拌砂浆均匀,铺贴时保持背面铺满砂浆,采用橡皮锤敲击砖面使之牢固贴合。
2. 对缝:要求砖与砖之间的缝隙均匀一致,不大于预定的尺寸,边角处的对齐要精确。
3. 高度水平:要求地砖铺贴后整体平整,无拱起、凹陷等现象,使用水平仪进行验收。
4. 砖缝处理:地砖铺贴完毕后,及时清理砂浆残渣,并进行砖缝的密封处理,确保地面的防水性能。
5. 砖面清洁:地砖施工结束后,要及时清洁地砖表面的浆渣、油污等杂质。
四、验收标准:1. 平整度:使用2米以上的水平尺测量,标准不大于2mm。
2. 对角尺寸:对角线的差距不大于3mm。
3. 砖与砖缝:砖与砖之间的缝隙尺寸一致,且不大于5mm。
4. 砖缝处理:砖缝处应平滑、均匀,无明显的凹凸感。
5. 色差:地砖色差不大于国家标准规定的把颜色值进行比对。
6. 表面光滑度:手触砖面,感觉光滑一致,无粗糙感。
五、注意事项:1. 施工前要仔细核对设计图纸和材料,确保施工符合设计要求。
2. 施工过程中要严格落实各项质量控制措施,如水平仪、尺寸尺、折尺等工具的使用。
3. 施工完毕后要及时保护好铺贴的地面,避免其他施工或人员进入。
4. 施工结束后要进行全面的验收,对不符合要求的部分及时整改。
以上就是地砖铺贴的验收规范,希望能够对大家有所帮助。

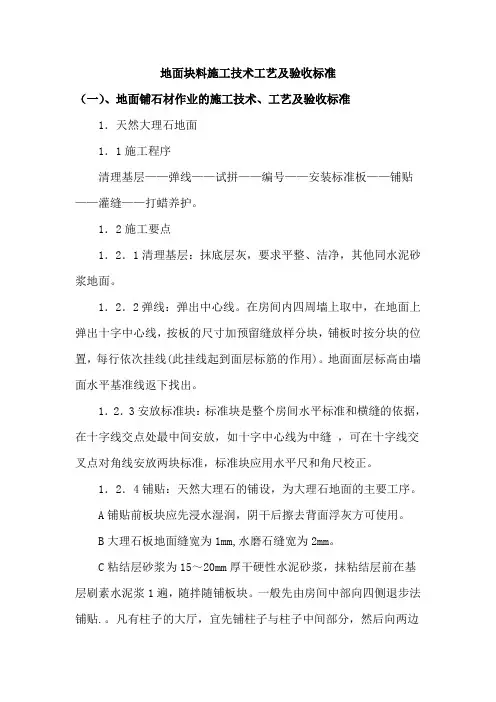

地面块料施工技术工艺及验收标准

地面块料施工技术工艺及验收标准(一)、地面铺石材作业的施工技术、工艺及验收标准1.天然大理石地面1.1施工程序清理基层——弹线——试拼——编号——安装标准板——铺贴——灌缝——打蜡养护。
1.2施工要点1.2.1清理基层:抹底层灰,要求平整、洁净,其他同水泥砂浆地面。
1.2.2弹线:弹出中心线。
在房间内四周墙上取中,在地面上弹出十字中心线,按板的尺寸加预留缝放样分块,铺板时按分块的位置,每行依次挂线(此挂线起到面层标筋的作用)。
地面面层标高由墙面水平基准线返下找出。
1.2.3安放标准块:标准块是整个房间水平标准和横缝的依据,在十字线交点处最中间安放,如十字中心线为中缝,可在十字线交叉点对角线安放两块标准,标准块应用水平尺和角尺校正。
1.2.4铺贴:天然大理石的铺设,为大理石地面的主要工序。
A铺贴前板块应先浸水湿润,阴干后擦去背面浮灰方可使用。
B大理石板地面缝宽为1mm,水磨石缝宽为2mm。
C粘结层砂浆为15~20mm厚干硬性水泥砂浆,抹粘结层前在基层刷素水泥浆1遍,随拌随铺板块。
一般先由房间中部向四侧退步法铺贴.。
凡有柱子的大厅,宜先铺柱子与柱子中间部分,然后向两边展开。
也可先在沿墙处两侧按弹线和地面标高线先铺一行大理石板,以此板做为标筋两侧挂线,中间铺设以此线为准。
D安放时四角同时往下落,并用皮锤或木锤敲击平实,调好缝,铺贴随时检查砂浆粘结层是否平整、密实,如有空隙不实之处,应及时用砂浆补上。
1.2.5灌缝:板块铺贴后次日,用素水泥浆灌2/3高度,再用与面板相同颜色的水泥浆擦缝,然后用干锯末拭净擦亮。
养护:在拭净的地面上,用干锯末或苫帘覆盖保护,2~3d内禁止上人。
1.2.6施工注意事项铺贴时,所用材料应符合质量要求。
大理石要根椐图案和纹理试拼编号。
铺贴时一定要先将板块浸水,必须用干硬性水泥砂浆,并且要进行试铺。
踢脚板可先安装,也可后安装,先装踢脚板要低于地面5mm,安装踢脚板时在其背面抹2~3mm素水泥浆并用木锤敲实,找平找直。
墙地砖铺贴施工工艺及验收标准

墙地砖铺贴施工工艺及验收标准铺贴墙地砖,这可是个技术活!想当年,我家装修时,我可真是累得像条狗,结果最后的效果却让我心里乐开了花。
今天咱们就聊聊墙地砖的铺贴施工工艺和验收标准,让大家在装修的时候少走弯路,省下不必要的麻烦。
1. 墙地砖铺贴施工工艺1.1 材料准备首先,咱们得聊聊材料准备。
你知道吗,选砖可是有讲究的。
砖的种类、颜色、尺寸,统统得考虑到。
像我当时,想要个大气上档次的感觉,最后选择了一种灰色的瓷砖,哎呀,那叫一个好看!再说了,砖的质量得过关,免得后期掉砖、开裂,那可就得不偿失了。
1.2 工具齐全工具方面也不能马虎。
你可别小看了这些小工具,像是水泥、瓷砖胶、刮板、水平尺、砖刀,缺一不可。
没有水平尺的话,贴上去的砖可就像个歪脖子小树,难看得很!所以,工具齐全,干活才会得心应手。
1.3 墙面处理墙面处理也是重中之重。
记得我家装修时,工人师傅说得好:“墙面不平,砖贴再好也是白搭!”所以,打磨墙面,清理干净是必不可少的步骤。
这样贴上去的砖,才会牢牢地服帖在墙上,不会出个岔子。
1.4 开始铺贴接下来就是最重要的铺贴环节了。
先从墙角开始,边贴边调整,确保每一块砖都是“军容整齐”。
有时候砖的尺寸可能会有点差异,这就需要师傅的经验了,眼看着砖一块一块地贴上去,真是心里美滋滋的。
记得要留缝哦,砖与砖之间的缝隙不仅是为了美观,还有助于防水!2. 墙地砖铺贴后的验收标准2.1 表面检查铺好砖后,验收工作可是不能少。
首先,咱们得检查砖的表面。
看有没有缺口、破损,砖的颜色和纹理是否一致,这可是影响整体美观的关键。
有时候砖虽然好,但贴上去之后看起来像是个花花绿绿的拼图,那就尴尬了。
2.2 平整度测试然后,咱们还得测试一下平整度。
用水平尺测量,如果砖面不平,那可就是个大问题了。
想象一下,走在这样的地砖上,简直像是走在波浪上,怎么能忍?所以,这一步一定要仔细,确保每一块砖都是平平整整的。
2.3 缝隙处理最后,缝隙处理也很重要。

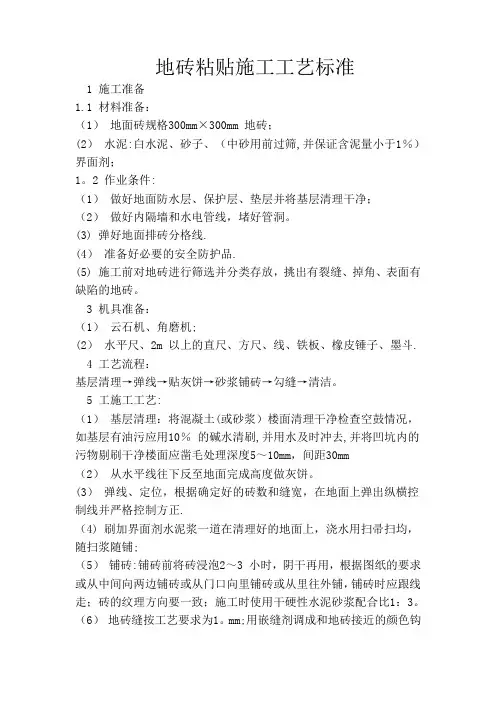

地砖粘贴施工及验收标准

地砖粘贴施工工艺标准1 施工准备1.1 材料准备:(1)地面砖规格300mm×300mm 地砖;(2)水泥:白水泥、砂子、(中砂用前过筛,并保证含泥量小于1%)界面剂;1。
2 作业条件:(1)做好地面防水层、保护层、垫层并将基层清理干净;(2)做好内隔墙和水电管线,堵好管洞。
(3) 弹好地面排砖分格线.(4)准备好必要的安全防护品.(5) 施工前对地砖进行筛选并分类存放,挑出有裂缝、掉角、表面有缺陷的地砖。
3 机具准备:(1)云石机、角磨机;(2)水平尺、2m 以上的直尺、方尺、线、铁板、橡皮锤子、墨斗.4 工艺流程:基层清理→弹线→贴灰饼→砂浆铺砖→勾缝→清洁。
5 工施工工艺:(1)基层清理:将混凝土(或砂浆)楼面清理干净检查空鼓情况,如基层有油污应用10%的碱水清刷,并用水及时冲去,并将凹坑内的污物剔刷干净楼面应凿毛处理深度5~10mm,间距30mm(2)从水平线往下反至地面完成高度做灰饼。
(3)弹线、定位,根据确定好的砖数和缝宽,在地面上弹出纵横控制线并严格控制方正.(4) 刷加界面剂水泥浆一道在清理好的地面上,浇水用扫帚扫均,随扫浆随铺;(5)铺砖:铺砖前将砖浸泡2~3 小时,阴干再用,根据图纸的要求或从中间向两边铺砖或从门口向里铺砖或从里往外铺,铺砖时应跟线走;砖的纹理方向要一致;施工时使用干硬性水泥砂浆配合比1:3。
(6)地砖缝按工艺要求为1。
mm;用嵌缝剂调成和地砖接近的颜色钩缝并用直径4~5mm硬物将砖缝填充压实.6 质量控制(1) 质量保证:面砖所用的砖必须符合设计要求,面层与基层的结合必须牢固无空鼓;(2)基本项目:地面砖的面层洁净、色泽一致、接缝均匀、周边顺直、无裂纹掉角,缺楞现象,地漏处坡底符合要求不倒返水,无积水与地漏结合处严密牢固无渗漏.7 允许偏差:接缝平直2mm、接缝高低1mm。
8 应注意的质量问题:(1)空鼓、起拱,基层清理不干净,浇水不到,上人过早形成空鼓起拱、解决办法,铺结合层砂浆时,基层上素水泥浆应刷均匀、不漏刷、不积水、不干燥,随刷随铺摊结合层。
工程施工地砖验收规范

一、前言为确保建筑地面工程施工质量,保障工程安全和使用功能,根据《建筑地面工程施工质量验收规范》(GB50209-2010)等相关规定,制定本规范。
本规范适用于建筑工程中地砖施工质量的验收。
二、验收标准1. 地砖质量应符合国家标准《建筑地面砖》(GB/T 2577)的要求。
2. 地砖铺设前,基层处理应符合以下要求:(1)基层应平整、坚实、清洁,无起砂、起皮、裂缝等缺陷;(2)基层含水率应符合设计要求,一般不应大于6%;(3)基层强度应符合设计要求,一般不应小于C15;(4)基层平整度应符合以下要求:2m直尺检查,允许偏差不应大于3mm。
3. 地砖铺设应符合以下要求:(1)地砖品种、规格、颜色、图案应符合设计要求;(2)地砖铺设应牢固、平整、无松动、无空鼓;(3)地砖接缝应均匀、顺直,宽度应符合设计要求;(4)地砖与墙、柱、门、窗等交接处应平直,无明显缝隙;(5)地砖表面应光滑、无污迹、无裂纹、无划痕。
4. 地砖铺设后的验收应符合以下要求:(1)地砖表面无明显划痕、污迹;(2)地砖接缝均匀、顺直,无明显缝隙;(3)地砖与墙、柱、门、窗等交接处平直,无明显缝隙;(4)地砖表面平整度应符合以下要求:2m直尺检查,允许偏差不应大于3mm;(5)地砖铺设后的观感质量应符合设计要求。
三、验收程序1. 施工单位在完成地砖铺设后,应向监理单位提出验收申请。
2. 监理单位组织施工单位、设计单位、建设单位等相关人员对地砖施工质量进行验收。
3. 验收合格后,监理单位出具验收报告,并报建设单位备案。
四、注意事项1. 验收过程中,如发现地砖质量不合格,应立即停止施工,并及时更换。
2. 验收过程中,如发现地砖铺设存在质量问题,应立即整改,直至合格。
3. 验收过程中,应做好记录,以便日后查阅。
4. 验收合格的地砖,在施工过程中应加强保护,防止损坏。
本规范适用于建筑工程中地砖施工质量的验收,施工单位、监理单位、设计单位、建设单位等相关人员应严格遵守,确保地砖施工质量达到国家标准。
地砖铺贴工程施工工艺及验收标准

地砖铺贴工程施工工艺及验收标准1、地砖铺贴的规范程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺贴→灌鏠→清洁→养护交工。
2、旧房地面必须充分打毛,凹深不小于0.5㎜,间距5㎝,然后刷一遍净水泥浆。
注意不能集水,防止通过板缝渗到楼下.3、对有排水坡度要求的,如卫生间,洗浴间等则应按相应坡度拉线控制贴砖坡向。
4、基底验收:表面平整用2m靠尺检查,偏差不得大于5mm,标高偏差不得大于±8mm。
5、石材、地砖品种、规格、颜色和图案应符合设计、住户的要求,饰面板表面不得有划痕,缺棱掉角等质量缺陷。
不得使用过期和结块的水泥作粘结材。
地砖铺设前必须全部开箱挑选.6、地砖铺贴前应仔细丈量后尽可能用电脑排版,并选出合理方案,统计出具体地砖匹数,以排列美观和减少损耗为目的,并且重点检查房间的几何尺寸是否整齐。
7、砂浆使用1:2.5水泥砂浆体积比(具体常握为:手握成团、落地开花),粘接层不得低于12㎜厚,灰浆饱满,水泥统一使用大厂水泥.800×800抛光砖或花岗石采用1:4~1:6水泥砂浆体积比。
600×600以上(含600×600)、500X500以上规格地砖宜采用干贴法。
浅色花岗石、大理石应用白水泥挂刷浆,以防泛色。
8、地砖铺贴前要浸水晾干后达到外干内湿,表面无水迹,选色使用。
9、铺贴之前要在横竖方向拉十字线,铺贴的时候横竖必须保证贯通,不得错缝。
10、地砖铺设时,随铺随清,随时保持清洁干净。
(用棉纱或锯末清扫),并将砖缝内的水泥砂浆清干净,已便完工后勾缝.11、勾缝在完工前进行,先清缝,用白水泥加滑石粉调腻子,勾缝腻子低于砖面1㎜。
12、地砖铺贴时,其他工种不得污染,不得人为踩踏,地砖完成后应在24小时内清缝,随做随清,并做养护,两天之内禁止上人。
为不影响其他项目施工,可在地面上铺设实木板供人行走。
13、地砖铺设完成后,在检查无平整度误差、空鼓、色差等后,用厚纸板全部遮盖保护,纸板上的铁钉必须取掉,纸板与纸板间必须用封口胶粘贴严密,防止杂物进入。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
铺地砖工艺流程与质量验收标准
A、施工准备
2.1材料要求
2.1.1水泥:32.5级以上普通硅酸盐水泥或矿渣硅酸盐水泥;
2.1.2砂:粗砂或中砂,含泥量不大于3%,过8mm孔径的筛子;
2.1.3面砖:进场验收合格后,在施工前应进行挑选,将有质量缺陷的先剔除,然后将面砖按大中小三类挑选后分别码放在垫木上。
色号不同
2.2主要机具
小水桶、半裁桶、笤帚、方尺、平锹、铁抹子、大杠、筛子、窄手推车、钢丝刷、喷壶、橡皮锤、小线、匀石机、水平尺等。
2.3作业条件
2.3.l墙上四周弹好+50cm水平线;
2.3.2地面防水层已经做完,室内墙面湿作业已经做完;
2.3.3穿楼地面的管洞已经堵严塞实;
2.3.4楼地面垫层已经做完;
2.3.5板块应预先用水浸湿,并码放好,铺时达到表面无明水。
2.3.6复杂的地面施工前,应绘制施工大样图,并做出样板间,经检查合格后,方可大面积施工。
B、工艺流程
基层处理→找标高、弹线→铺找平层→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装
C、操作工艺
3.1基层处理、定标高
3.1.1将基层表面的浮土或砂浆铲掉,清扫干净,有油污时,应用10%火碱水刷净,并用清水冲洗干净;
3.1.2根据+50cm水平线和设计图纸找出板面标高。
3.2弹控制线
3.2.1先根据排砖图确定铺砌的缝隙宽度,一般为:缸砖lOmm;卫生间、厨房通体砖3mm;房间、走廊通体砖2mm;
3.2.2根据排砖图及缝宽在地面上弹纵、横控制线。
注意该十字线与墙面抹灰时控制房间方正的十字线是否对应平行,同时注意开间方向的控制线是否与走廊的纵向控制线平行,不平行时应调整至平行。
以避免在门口位置的分色砖出现大小头。
3.2.3排砖原则:
1)开间方向要对称(垂直门口方向分中)。
2)破活尽量排在远离门口及隐蔽处,如:暖气罩下面。
3)为了排整砖,可以用分色砖调整。
4)与走廊的砖缝尽量对上,对不上时可以在门口处用分色砖分隔。
5)根据排砖原则画出排砖图。
6)有地漏的房间应注意坡度、坡向。
3.3铺砖
为了找好位置和标高,应从门口开始,纵向先铺2~3行砖,以此为标筋拉纵横水平标高线,铺时应从里面向外退着操作,人不得踏在刚铺好的砖面上,每块砖应跟线,操作程序是:
3.3.1铺砌前将砖板块放人半截水桶中浸水湿润,晾干后表面无明水时,方可使用;
3.3.2找平层上洒水湿润,均匀涂刷素水泥浆(水灰比为0.4~o.5),涂刷面积不要过大,铺多少刷多少;
3.3.3结合层的厚度:一般采用水泥砂浆结合层,厚度为10~25mm;铺设厚度以放上面砖时高出面层标高线3~4mm为宜,铺好后用大杠尺刮平,再用抹子拍实找平(铺设面积不得过大);
3.3.4结合层拌和:干硬性砂浆,配合比为1∶3(体积比),应随拌随用,初凝前用完,防止影响粘结质量。
干硬性程度以手捏成团,落地即散为宜。
3.3.5铺贴时,砖的背面朝上抹粘结砂浆,铺砌到已刷好的水泥浆:找平层上,砖上楞略高出水平标高线,找正、找直、找方后,砖上面垫木板,用橡皮锤拍实,顺序从内退着往外铺贴,做到面砖砂浆饱满、相接紧密、结实,与地漏相接处,用匀石机将砖加工成与地漏相吻合。
铺地砖时最好一次铺一间,大面积施工时,应采取分段、分部位铺贴。
3.3.6拨缝、修整:铺完二至三行,应随时拉线检查缝格的乎直度,如超出规定应立即修整,将缝拨直,并用橡皮锤拍实。
此项工作应在结合层凝结之前完成。
3.4勾缝、擦缝
面层铺贴应在24小时后进行勾缝、擦缝的工作,并应采用同品种、同标号、同颜色的水泥,或用专门的嵌缝材料。
3.4.1勾缝:用1∶1水泥细砂浆勾缝,缝内深度宜为砖厚的1
/3,要求缝内砂浆密实、平整、光滑。
随勾随将剩余水泥砂浆清走、擦净。
3.4.2擦缝:如设计要求缝隙很小时,则要求接缝乎直,在铺实修好的面层上用浆壶往缝内浇水泥浆,然后用干水泥撒在缝上,再用棉纱团擦揉,将缝隙擦满。
最后将面层上的水泥浆擦干净。
3.5养护
铺完砖24小时后,洒水养护,时间不应小于7天。
3.6镶贴蹋脚板
踢脚板用砖,一般采用与地面块材同品种、同规格、不同颜色的材料,踢脚板的缝与地
面缝形成骑马缝,铺设时应在房间的两端头阴角处各镶贴一块砖,出墙厚度和高度应符合设计要求,以此砖上楞为标准挂线,开始铺贴,砖背面朝上抹粘结砂浆(配合比1∶2水泥砂浆),使砂浆粘满整块砖为宜,及时粘贴在墙上,砖上楞要跟线并立即拍实,随之将挤
出的砂浆刮掉,将面层清擦干净(在粘贴前,砖块要浸水晒干,墙面刷水润湿)
D、质量标准
4.1主控项目
4.1.1面层所有的板块的品种、质量必须符合设计要求。
4.1.2面层与下一层的结合(粘结)应牢固,无空鼓。
4.2一般项目
4.2.1砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、掉角和缺楞等缺陷。
4.2.2面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑。
4.2.3踢脚线表面应洁净、高度一致、结合牢固、出墙厚度一致。
4.2.4楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度不应大于10mm;防滑条顺直。
4.2.5面层表面的坡度应符合设计要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏。
4.2.6砖面层的允许偏差应符合《建筑地面工程施工质量验收规范》表6.1.8的规定。
表面平整度:4mm。
缝格平直:3mm。
接缝高低:1.5mm。
踢脚线上口平直:4mm。
板块间隙宽度:2mm。
E、成品保护
5.1在铺贴板块操作过程中,对已安装好的门框、管道都要加以保护,如门框钉装保护铁皮,运灰车采用窄车等。
5.2切割地砖时,不得在刚铺贴好的砖面层上操作。
5.3刚铺贴砂浆抗压强度达1.2MPa时,方可上人进行操作,但必须注意油漆、砂浆不得存放在板块上,铁管等硬器不得碰坏砖面层。
喷浆时要对面层进行覆盖保护。
F、应注意的质量问题
6.1板块空鼓:基层清理不净、撒水湿润不均、砖未浸水、水泥浆结合层刷的面积过大、风干后起隔离作用、上人过早影响粘结层强度等因素都是导致空鼓的原因。
6.2踢脚板空鼓原因,除与地面相同外,还因为踢脚板背面粘结砂浆挤不到边角,造成边角空鼓。
6.3踢脚板出墙厚度不一致:由于墙体抹灰垂直度、平整度超出允许偏差,踢脚板镶贴时按水平线控制,所以出墙厚度不一致。
因此在镶贴前,先检查墙面平整度,进行处理后再进行镶贴。
6.4板块表面不洁净:主要是做完面层之后,成品保护不够,油漆桶放在地砖上、在地砖上拌合砂浆、刷浆时不覆盖等,都造成层面被污染。
6.5有地漏的房间倒坡:做找平层砂浆时,没有按设计要求的泛水坡度进行弹线找坡。
因此必须在找标高,弹线时找好坡度,抹灰饼和标筋时,抹出泛水。
6.6地面铺贴不平,出现高低差:对地砖未进行预先选挑,砖的薄厚不一致造成高低差,或铺贴时未严格按水平标高线进行控制。
6.7地面标高错误:多出现在厕浴间。
原因是防水层过厚或结合层过厚。
6.8厕浴间泛水过小或局部倒坡:地漏安装过高或+50cm线不准。
G、质量记录:
7.1 面砖等材料的出厂合格证。
7.2 本分项工程质量验评表。
