铁路施工栈桥拆除方案

合集下载

铁路桥拆除施工方案

铁路桥拆除施工方案

铁路桥拆除施工方案铁路桥拆除是一项复杂而危险的施工工程,必须谨慎制定施工方案,以确保工程安全顺利地进行。

以下是一个拆除铁路桥的施工方案的简要概述,总计约700字。

施工准备阶段:1. 收集相关资料:了解桥梁的基本情况,包括结构、尺寸、材料和设计荷载等。

2. 制定施工计划:根据实际情况制定具体的施工计划,包括拆除序列、工期安排、人员分工等。

3. 设计安全措施:根据施工方案,制定相应的安全措施,确保工作场所的安全。

施工步骤:1.清理现场:对施工区域进行清理,清除附属设施和杂物,确保施工区域的通行能力。

2. 拆除道路:先对道路进行拆除,将道路表面和基层材料逐层拆除,以保留桥梁主体结构。

3. 施工围蔽:在施工区域周围设置围挡或隔离设施,确保施工现场的安全,并防止施工过程中对周围环境的影响。

4. 拆除桥面:使用起重设备和拆除工具,逐层拆除桥面。

在拆除过程中,要避免对桥梁主体结构产生损坏。

拆除桥面时,可以使用钻石切割机进行切割,然后使用吊车等设备进行起吊和清运。

5. 拆除墩柱:使用起重设备和爆破技术,拆除墩柱。

在使用爆破技术时,要遵循安全操作规程,以确保施工过程中的安全。

6. 清理残渣:将拆除产生的残渣清理干净,以保持施工现场的整洁。

7. 桥梁检查:在拆除完成后,对桥梁的主体结构进行检查,确保无损坏并满足后续工程要求。

8. 环境恢复:在施工完成后,对拆除区域进行环境恢复,包括清理施工区域、恢复道路通行等。

安全措施:1. 制定详细的安全操作规程,明确各施工环节的安全要求和操作规范。

2. 配备必要的安全设备,如安全帽、防护眼镜、安全带等,确保施工人员的人身安全。

3. 建立合理的警示标志和警示标识,提醒周围人员注意施工区域。

4. 定期进行安全教育培训,加强施工人员的安全意识和技能培训。

5. 严格控制施工区域的进出,确保非施工人员不进入施工现场。

以上是一个拆除铁路桥的施工方案的简要概述,实际施工过程中应根据具体情况制定详细的操作方案和安全措施,以确保施工过程的安全和顺利进行。

钢栈桥拆除方案

钢栈桥拆除方案

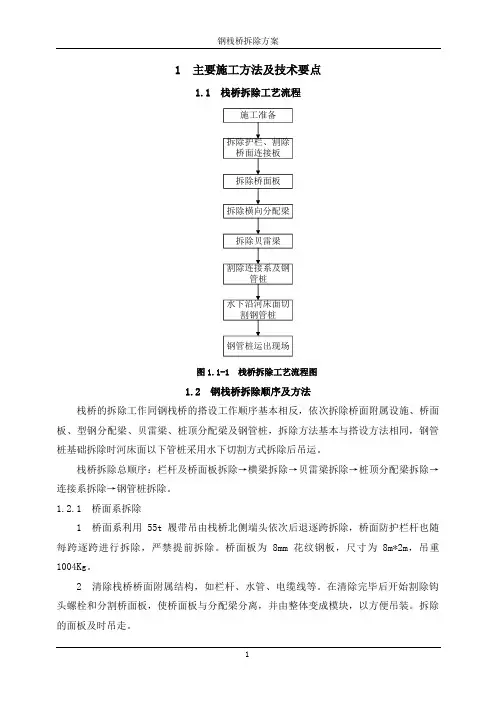

1 主要施工方法及技术要点1.1 栈桥拆除工艺流程图1.1-1 栈桥拆除工艺流程图1.2 钢栈桥拆除顺序及方法栈桥的拆除工作同钢栈桥的搭设工作顺序基本相反,依次拆除桥面附属设施、桥面板、型钢分配梁、贝雷梁、桩顶分配梁及钢管桩,拆除方法基本与搭设方法相同,钢管桩基础拆除时河床面以下管桩采用水下切割方式拆除后吊运。

栈桥拆除总顺序:栏杆及桥面板拆除→横梁拆除→贝雷梁拆除→桩顶分配梁拆除→连接系拆除→钢管桩拆除。

1.2.1 桥面系拆除1 桥面系利用55t履带吊由栈桥北侧端头依次后退逐跨拆除,桥面防护栏杆也随每跨逐跨进行拆除,严禁提前拆除。

桥面板为8mm花纹钢板,尺寸为8m*2m,吊重1004Kg。

2 清除栈桥桥面附属结构,如栏杆、水管、电缆线等。

在清除完毕后开始割除钩头螺栓和分割桥面板,使桥面板与分配梁分离,并由整体变成模块,以方便吊装。

拆除的面板及时吊走。

11.2.2 分配梁及贝雷梁拆除1 桥面系拆除完成后进行贝雷梁顶分配梁拆除,分配梁采用工18型钢,单根长9m,吊重217Kg。

2 连接吊点、钢丝绳、缓慢起吊拆除分配梁,注意拆除过程中是否有约束未解除完成。

3 分配梁拆除吊装完成后进行贝雷梁拆除,贝雷梁每六片两排为一组进行拆除,单组长9m,吊重1620Kg,拆除贝雷梁前检查待拆贝雷梁与其他贝雷梁之间约束是否解除,检查该组贝雷梁中各贝雷片的连接有无松动、插销有无遗失。

4 贝雷梁拆除吊装拆除完成后运至指定地点进行散拆,散拆完成后运至堆放地点进行保存。

1.2.3 桩顶分配梁及管桩联结系拆除1 贝雷梁拆除完成后进行分配梁拆除,分配梁型号为工56型钢,单根长9m,吊重1035Kg,吊装时采用两点捆绑起吊,解除待拆构件与其他构件的连接缓慢起吊。

2 管桩联结系进行切割后吊装拆除,切割时做好人员作业平台搭设,人员作业时系好安全带,采用倒链辅助进行切割,避免联结系因突然断开甩飞伤人。

1.2.4 钢管桩拆除1 因管桩插入河床部分内为混凝土,混凝土标高与河床标高相齐,管桩采用潜水工沿河床面水下切割后吊起,管桩平均长度14m,吊重2797Kg。

栈桥拆除方案范文

栈桥拆除方案范文

栈桥拆除方案范文栈桥作为一种常见的桥梁形式,通常用于连接两个坡度较高的地方,方便行人及车辆的通行。

然而,随着城市建设的不断发展,有些栈桥因年久失修、安全隐患、交通需求变化等原因,需要进行拆除。

下面将讨论拆除栈桥的方案。

首先,拆除栈桥需要进行周密的计划和准备工作。

需要确定拆除时间、地点,组织相关人员进行拆除工作。

确保拆除工作的安全进行是首要任务。

其次,拆除栈桥的方法和工序也是非常重要的。

栈桥拆除一般采用分段式拆除的方式。

首先对栈桥进行细致的勘测和评估,确定最佳的拆除顺序和方法。

根据栈桥的结构和材料特点,采用机械拆除、切割拆除或者爆破拆除等方式进行。

在进行拆除的同时,需要对周围环境进行保护措施,避免对周围建筑和树木等造成损害。

拆除栈桥的过程中,需要组织专业人员进行施工指导和监督,确保拆除工程的顺利进行。

同时,要加强现场安全管理,确保人员的人身安全。

在施工现场周围设置警示标志和隔离栏杆,保证路人安全通行。

拆除栈桥后,需要对拆除区域进行清理工作,清理掉拆除产生的碎石、灰尘等杂物。

同时,也需要对周围环境进行修复与恢复,如修复沿河路面、重新种植绿化等,确保栈桥拆除后对周围环境的影响最小化。

与此同时,还需要对栈桥拆除后的交通和出行产生的影响进行评估和规划。

拆除栈桥后,交通需要通过其他路线来绕行,因此需要对周边道路进行改造和扩建,以保证交通的顺畅。

总结来说,拆除栈桥是一项复杂而艰巨的任务,需要进行周密的计划和准备。

在拆除栈桥时,需要采取科学的拆除方式和措施,确保拆除工作的安全和有效进行。

在拆除完成后,还需要对拆除区域进行清理和修复,同时进行交通规划和改造,确保对周围环境和出行的影响最小化。

栈桥拆除工作的顺利进行,对城市的发展和建设起到了重要的促进作用。

铁路桥拆除施工方案

铁路桥拆除施工方案

铁路桥拆除施工方案1. 引言铁路桥拆除是工程建设中的一项重要工作。

合理的拆除方案不仅能够保证拆除工作的安全和顺利进行,还可以最大程度地减少对环境的影响。

本文档旨在提供一套完整的铁路桥拆除施工方案,包括前期准备工作、施工方案制定和施工过程管理等内容。

2. 前期准备工作在进行铁路桥拆除施工之前,需要进行一系列的前期准备工作。

主要包括以下几个方面:2.1 拆除目的和范围确定确定拆除目的和范围是拆除工作的基础。

需要对铁路桥进行全面的勘测和评估,确定拆除的具体范围和拆除后的用途。

同时,还需考虑拆除的时间节点和工期安排。

2.2 安全评估和风险分析在进行铁路桥拆除工作前,必须进行详细的安全评估和风险分析。

根据桥梁的结构和使用年限进行评估,确定可能存在的风险和安全隐患,并制定相应的应对措施。

2.3 合理的施工方案制定根据拆除目的和范围确定的结果,制定合理的施工方案。

包括拆除的具体步骤、拆除工艺和使用的设备工具等。

2.4 人员组织和培训组织合适的人员参与拆除工作,并进行岗前培训,确保每个人都熟悉工作内容和安全要求。

3. 施工方案制定在确定了前期准备工作后,需要制定具体的施工方案。

以下是拆除施工方案的一般步骤:根据前期准备工作的结果,制定拆除的具体步骤,包括先后顺序和工艺要求等。

3.2 设备和工具准备根据拆除步骤,确定所需的设备和工具。

包括起重机械、破碎机械等,以及相应的工具和配件。

3.3 安全措施制定拆除过程中的安全措施,包括人员安全、设备安全和周围环境保护等方面。

确保施工过程中的安全和顺利进行。

3.4 塔机设备布置对于大型铁路桥拆除,可能需要使用塔机进行起吊作业。

在施工方案中,需要合理布置塔机的位置和工作范围,确保操作的安全和有效。

根据拆除步骤和设备工具的使用情况,制定对拆除过程进行有效控制的措施。

包括对施工进度、工艺和质量的监控和管理。

4. 施工过程管理在进行铁路桥拆除施工期间,需要进行有效的施工过程管理。

包括以下几个方面:4.1 施工进度控制根据施工方案,及时监控和调整施工进度。

铁路桥梁拆除专项方案

铁路桥梁拆除专项方案

铁路桥梁拆除专项方案深圳市南山区前海深港合作区废旧铁路桥梁拆除工程专项方案一、工程概况本工程位于深圳市南山区前海深港合作区,拆除范围为废旧铁路桥梁,总长度约为300米,宽度为10米左右,桥梁高度为15米左右,拆除高度为10米左右。

二、拆除方案2.1 拆除方法本工程采用人工拆除和机械拆除相结合的方式进行,其中机械拆除主要采用液压破碎机、钢筋剪等设备进行。

2.2 安全措施在拆除过程中,为确保施工人员的安全,需设置安全围挡,并在围挡内设置安全警示标志,同时,为防止施工过程中产生的噪声和灰尘对周边环境造成影响,需采取相应措施。

2.3 施工时间本工程拆除时间为7天,具体时间为2017年3月15日至3月21日。

三、环境保护为保护周边环境,施工期间需采取有效措施控制噪声、粉尘等污染物的产生,同时,在拆除后,需对场地进行清理,确保不留下任何垃圾和废弃物。

四、经济效益本工程的拆除将为前海深港合作区的发展提供更多的用地和资源,有利于提高区域经济水平和发展潜力。

五、总结本工程的顺利实施,离不开各方的通力合作和支持,同时,我们也将继续秉承“安全第一、质量第一、服务第一”的宗旨,为客户提供更加优质的服务。

1.编制依据本文档的编制依据主要包括以下内容:1.1 业主提供的相关资料;1.2 施工采用的主要规范、标准一览表;1.3 主要应用法规及其它相关标准。

2.工程概况2.1 拆除概况本工程的拆除范围主要包括建筑物和相关设施的拆除。

2.2 拆除主要工程量本工程的主要工程量包括建筑物的拆除、设备的拆除以及管线的拆除等。

2.3 工程特点本工程的特点主要包括施工环境复杂、施工难度大、安全风险高等。

3.施工部署3.1 施工组织结构本工程的施工组织结构包括总包单位、分包单位、监理单位和业主单位等。

3.2 施工准备本工程的施工准备包括场地清理、设备调试、材料采购等。

3.3 拆除方法本工程的拆除方法主要包括机械拆除、爆破拆除和手工拆除等。

3.4 施工进度计划本工程的施工进度计划主要包括工期计划、进度控制和质量控制等。

铁路施工栈桥拆除实施方案

铁路施工栈桥拆除实施方案

铁路施工栈桥拆除实施方案早上九点,阳光透过窗帘的缝隙,洒在我的键盘上。

我开始构思这份铁路施工栈桥拆除实施方案。

这可是个技术活儿,10年的经验告诉我,这份方案要详细、要实用,还得紧跟潮流,不能落了俗套。

一、项目背景及目标想到这里,我敲下了第一段:本项目为铁路施工栈桥拆除工程,旨在确保铁路施工安全、提高施工效率,降低施工成本。

通过对现有栈桥的拆除,为新建铁路线提供作业面,保障铁路工程顺利进行。

二、拆除范围及方法我开始描述拆除范围和方法:1.拆除范围:本次拆除的铁路施工栈桥全长3公里,涉及桥梁、引桥、支座等构造物。

2.拆除方法:采用机械拆除与人工拆除相结合的方式。

机械拆除主要包括挖掘机、破碎锤等设备;人工拆除则针对无法使用机械设备的部位,如桥梁板、支座等。

三、施工步骤及时间安排这一部分是方案的重点,我详细列出了施工步骤和时间安排:1.施工前期准备:包括现场勘查、编制施工方案、办理相关手续等,预计耗时2周。

2.施工阶段:(1)机械拆除:利用挖掘机、破碎锤等设备对栈桥主体结构进行拆除,预计耗时3个月。

(2)人工拆除:针对无法使用机械设备的部位,采用人工方式进行拆除,预计耗时2个月。

3.施工后期清理:对拆除后的现场进行清理,确保施工现场整洁,预计耗时1个月。

四、安全措施及应急预案安全是施工过程中的重中之重,我特别强调了这一点:1.安全措施:包括现场设置安全警示标志、配备专职安全员、定期对施工人员进行安全教育等。

2.应急预案:针对可能出现的突发事件,如机械故障、人员伤亡等,制定应急预案,确保施工安全。

五、质量保障1.严格遵循国家相关规范和标准,确保施工质量。

2.强化过程控制,对关键环节进行重点监控。

3.定期对施工质量进行检查,发现问题及时整改。

六、成本控制1.优化施工方案,提高施工效率。

2.合理配置资源,降低施工成本。

3.强化成本核算,确保成本控制在预算范围内。

七、施工队伍及人员配置我描述了施工队伍及人员配置:1.施工队伍:选择具有丰富铁路施工经验的队伍,确保施工顺利进行。

栈桥施工及拆除方案

栈桥施工及拆除方案

栈桥施工及拆除方案1. 引言栈桥,是一种常见的建筑物,用于连接两个高度不同的平台或地面。

在建筑、工程等领域,栈桥的施工和拆除方案需要事先制定,以确保施工过程安全、高效。

本文将详细介绍栈桥的施工及拆除方案。

2. 施工方案2.1 施工准备在进入施工之前,需要进行详细的施工准备工作。

包括但不限于:场地勘察、材料采购、团队安排等。

2.1.1 场地勘察在施工前,首先需要对栈桥所需的工地进行勘察。

包括地形、土质、桥梁的承重能力等。

通过勘察,可以为后续施工提供详细的参考数据。

2.1.2 材料采购根据勘察结果和设计要求,确保所需的材料能够及时到位。

栈桥的施工材料通常包括钢材、混凝土、固定螺栓等。

在采购过程中,应保证材料质量符合相关标准。

2.1.3 团队安排栈桥的施工需要一个专业的施工团队。

团队成员应具备相关的技能和经验,能够熟练操作工具和设备。

根据施工规模和进度要求,合理安排施工人员,并确保施工过程中有足够的人数进行交叉检查和监督。

2.2 施工步骤栈桥的施工步骤可以分为以下几个阶段:2.2.1 基础施工栈桥的基础施工是整个施工过程的关键步骤。

首先,需要根据设计要求,挖掘基础坑并进行土方工程。

然后,在基础坑中浇筑混凝土基础,并按照设计要求进行必要的加固工作。

2.2.2 主体结构施工主体结构施工是栈桥建设的主要内容。

首先,根据设计图纸,将钢材进行切割、焊接等加工工序,形成桥梁的主体结构。

然后,将主体结构按照设计要求进行安装、固定。

2.2.3 防腐处理栈桥需要具备良好的防腐性能,以保证长期使用。

在施工过程中,应根据环境要求,对栈桥进行适当的防腐处理。

常见的防腐处理方法包括喷涂防腐漆、镀锌等。

2.2.4 竣工验收栈桥的施工完成后,应进行竣工验收。

验收包括桥梁结构、承重能力、防腐性能等方面的检测和测试。

只有通过竣工验收并获得相关部门的合格证书,栈桥才能投入使用。

3. 拆除方案栈桥的拆除方案与施工方案相似,同样需要进行详细的准备工作和施工步骤。

80米木质栈桥人工拆除施工方案

80米木质栈桥人工拆除施工方案

80米木质栈桥人工拆除施工方案1. 简介本文档旨在提供一份关于80米木质栈桥人工拆除的施工方案。

栈桥是一个重要的构造物,正常拆除需要采取适当的操作方法和保护措施,以确保安全和高效完成拆除工作。

2. 施工准备在进行人工拆除工作之前,我们需要进行充分的施工准备。

具体准备工作包括但不限于:- 查看栈桥结构和状况,了解其强度和腐朽程度。

- 确定适当的拆除方法,考虑到栈桥的高度和材料等因素。

- 编制详细的施工计划,包括工期、拆除步骤和安全措施。

- 准备所需的人员、设备和工具,确保其可靠性和有效性。

3. 拆除工作步骤本施工方案建议采取以下步骤进行80米木质栈桥的人工拆除:1. 清理周围区域,并划定安全范围,确保工作区域安全无障碍。

2. 拆除顶部结构,包括栏杆、遮阳棚等。

3. 拆除支撑结构,使用适当的起重设备和工具,依次拆除木材和连接件。

4. 控制和处理拆除过程中产生的碎片和杂物,防止对周边环境造成影响。

5. 拆除栈桥底部结构,包括桥墩和基础部分。

6. 清理工作现场,并做好相关记录和报告。

4. 安全措施为确保拆除过程中的安全,执行以下安全措施:- 所有参与拆除的人员必须接受必要的培训和指导,了解相关操作规程和安全注意事项。

- 使用适当的个人防护装备,包括安全帽、安全绳索、手套等。

- 严格控制周围人员和车辆的进入,封锁安全区域及相关通道。

- 核查和维护起重设备和工具的可靠性,确保其正常运行和安全操作。

- 实施及时的现场监督和检查,以及定期的安全防护培训和交流。

5. 环境保护措施为保护周边环境,采取以下环境保护措施:- 确保拆除过程中产生的废弃物按规定进行分类和处理。

- 避免使用有害物质和化学品,减少对环境的污染。

- 尽量减少噪音和粉尘的扩散,采取适当的措施进行控制和清理。

6. 报告和记录在拆除工作结束后,完成以下报告和记录:- 编制拆除工作的总结报告,包括工作进展、安全管理和环境保护情况等。

- 记录拆除过程中的关键数据和问题,以便后续分析和参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

中铁十八局云桂铁路云南段站前六标
甸溪河2号特大桥栈桥拆
除施工方案
中铁十八局集团有限公司云桂铁路云南段站前六标项目经理部
中铁十八局云桂铁路云南段站前六标
甸溪河2号特大桥栈桥拆除
编制:
审核:
审批:
中铁十八局集团有限公司云桂铁路云南段站前六标项目经理部
2016年12月20日
目录
第一章、编制原则 (1)
第一节编制依据 (1)
第二节编制原则 (1)
第三节主要技术指标 (1)
第二章工程概况 (1)
第三章钢栈桥拆除施工方案、施工方法、施工工艺 (1)
第一节、施工工艺流程 (2)
一、栈桥拆除工艺流程图 (2)
二、钢栈桥拆除顺序、方法及工期 (2)
三、钢栈桥拆除注意事项 (3)
第四章安全保证体系及保证措施 (4)
第一节、安全生产保证体系 (4)
第二节、安全保证措施 (4)
第五章文明及规范化施工、文物保护保证体系及保证措施 (5)
第一节、文明施工保证体系 (5)
一、文明施工目标 (5)
二、文明施工组织机构 (5)
第二节文明施工保证措施 (6)
甸溪河二号特大桥钢栈桥拆除方案
第一章、编制原则
第一节编制依据
1、《地质勘察报告》;
2、对施工现场调查、收集的基本情况以及钢栈桥设计情况;
第二节编制原则
1、钢栈桥拆除方案做到最大满足工程拆除施工需要;
2、要求拆除施工工期短;安全、适用、经济、合理的原则。

3、严格遵守高铁营业线施工关于的工程安全、质量、工期、环保、
文明施工等方面的规定。

4、坚持“预防为主,安全第一”的指导思想,结合本工程特点,制定积极有效的安全管理、技术、组织措施,确保人身安全和工程安全。

5、坚持专业化施工,安排经验丰富的专业施工队,正确选用先进的施工方法,科学组织,均衡生产,做到安排合理,重点突出,确保连续、均衡、有序地施工。

第三节主要技术指标
1、设计行车速度:15km/h(桥头设限速标志牌) ;
2、钢栈桥宽度:钢栈桥宽4m,总长39m;
3、设计荷载:汽车I级、履-50(最大吊重按15t考虑);
第二章工程概况
本栈桥为甸溪河2号特大桥施工便道,根据施工现场的具体地质情况、水纹情况和气候情况,拟建栈桥合同段长39m,栈桥宽度为4米。

栈桥两侧设栏杆,下部结构采用钢管桩基础,上部结构采用贝雷和型钢的组合结构。

第三章钢栈桥拆除施工方案、施工方法、施工工艺
第一节、施工工艺流程
一、栈桥拆除工艺流程图
二、钢栈桥拆除顺序、方法及工期
在桥下复耕完成后进行钢栈桥的拆除工作。

栈桥的拆除工作同钢栈桥的搭设工作顺序基本相反,依次拆除桥面附属设施、桥面板、型钢分配梁、贝雷、桩顶分配梁及钢管桩,拆除方法基本与搭设方法相同,但同时要注意的是在钢管桩基础拆除时,采用吊车配合振动沉拔桩机拆除(如图所示)。

“钓鱼法”拔除钢管桩
拆除栈桥时,采用钓鱼法,后退到起点的拔出方式进行拆除,边拆除,边利用原栈桥运送材料到岸上指定的位置,拆除计划按1天拆除1个作业面。

在拆除过程中要注意对周围水域的保护,防止造成过度污染。

甸溪河2号特大桥栈桥拆除计划在监管计划批复起10日内完成。

三、钢栈桥拆除注意事项
1、公司施工部门在栈桥拆除前对各施工人员进行上岗前培训,必须熟悉后方可进行拆除工艺流程,过程中严格按照拆除工序进行,杜绝违规操作与野蛮施工。

2、每班中至少安排俩名专职安全员,负责现场安全工作,全面撑控钢栈桥拆除过程中的安全工作。

3、钢桥拆除时,首先在栈桥岸边设置拦护措施,并设立明显的行人禁入标志,以确保钢桥拆除工程的顺利进行。

4、在桥梁两端安排专门的人员进行值班和维护。

5、在栈桥拆除工作中,施工人员必须佩戴个人防护用品,戴好安全
帽,按规定设置安全网,必要时系安全带。

6、在栈桥桩基拆除中,水上作业需搭设栈桥的,必须安装护栏及其他防护措施。

7、施工用电设置好安全保险装置,机电工经常检查机电设备并加强维修保养,做到万无一失。

8、拆除贝雷梁时,因其重量比较大,吊装时必须配备有经验的工人进行,并有专人指挥起重机。

9、夜间时应提前进行照明设施的安装,并设置一定数量的安全警示灯标志。

10、电工作业时必须穿戴好个人防护用品,并严格执行电气安全操作规程,做到持证上岗。

第四章安全保证体系及保证措施
第一节、安全生产保证体系
建立健全安全保证体系,贯彻国家有关安全生产和劳动保护方面的法律、法规,定期不定期地召开安全生产会议,研究项目安全生产工作,发现问题,及时处理解决。

按“安全生产,预防为主”的原则组织施工生产,做到消除事故隐患,实现安全生产的目的。

坚持“科学施工、安全生产”的原则和“安全第一、预防为主”的方针,建立以项目经理为核心管理体系,全面履行合同实施期间的安全工作。

第二节、安全保证措施
1、拆除吊装过程中严禁在吊车臂下站人。

2、加强施工人员及机械操作手的培训教育,各种机械操作人员均
需持证上岗派专人指挥操作。

3、电焊机应设置独立的开关箱,作业时应穿戴防护用品,施焊完毕,拉
闸上锁。

4、从事高处作业人员发现有不宜登高的病症,不得从事高处作业,
严禁酒后登高作业。

5、钢栈桥拆除前,及时清除钢栈桥上的材料、杂物和工具,防止飞出伤人。

第三节、汛期安全措施
1、在河道上、中、下游分别设置了一根水位观测尺,用以观测水位变化情况。

2、安排专职人员密切关注天气变化情况和水位变化情况。

当发现天气突变或长时间有雨,立即上报。

发现水位急剧变化,立即上报,当接近警戒水位时,立即预警,迅速安排人员、机械撤离,最大限度的降低人员伤亡、财产损失,把灾害影响降到最低。

3、定期对水中漂流物进行打捞,减少漂流物对桩基础的撞击。

4、在狂风或连续降雨时,防洪巡查小组24小时值班,发现安全隐患立即抢修,且不间断向项目部汇报抢修情况。

情况危急时,立即启动应急预案。

第五章文明及规范化施工、文物保护保证体系及保证措施
第一节、文明施工保证体系
一、文明施工目标
现场布局合理,环境整洁,物流有序,标识醒目;材料堆码整齐、机械设备摆放整齐、生产区规划整齐;
二、文明施工组织机构
成立由项目经理为组长的文明施工管理小组,全面开展创建文明工地活动,创造良好的施工环境和氛围,保证整体拆除工程的顺利完成。

第二节文明施工保证措施
作业区域条理化,有满足要求的操作场地或作业面,清除影响作业的障碍物,妥善处置有危险性的突出物,材料整齐堆放,有良好的安全通道。

材料、物品堆放按规定平整场地、设置支垫物;按现场规划的地点分类堆放整齐、稳固和不超过规定高度。
