硬质铺装施工方案

合集下载

硬质铺装工程方案

硬质铺装工程方案

硬质铺装工程方案一、工程概述硬质铺装是指在某一固定地点,通过人工或机械设备将石材、水泥混凝土等硬质材料铺设在地面上,以实现地面平整、美观、耐久的目的。

硬质铺装工程通常应用在市政道路、广场、停车场、人行道等各种公共场所,以及工厂、仓库等工业场所。

本方案结合实际情况,对硬质铺装工程进行详细规划和设计。

二、工程范围本次硬质铺装工程包括以下范围:1. 原地面处理:清理原有地面垃圾、杂草、沙土等,挖掘坑洞、填平凹凸不平的地面。

2. 硬质铺装材料选择:选择适宜的硬质铺装材料,包括石材、水泥混凝土等。

3. 硬质铺装工程:进行石材、水泥混凝土等硬质铺装材料的铺设工作。

4. 排水系统设计:考虑地面排水情况,设计排水系统,确保地面排水顺畅。

5. 边坡处理:对边坡进行合适的处理,确保硬质铺装与边坡之间的衔接。

三、工程组织1. 项目经理负责整个硬质铺装工程的组织和管理,包括进度安排、材料采购、人员管理等。

2. 技术员负责对工程的施工过程进行监督和质量检查。

3. 施工队伍由经验丰富的建筑工人组成,具备相关的施工资质和技术能力。

四、施工工艺1. 原地面处理:首先清理原有地面的杂草、垃圾等,然后进行地面的平整处理,填平凹凸不平的地面。

2. 硬质铺装材料选择:根据工程要求和地面条件,选择合适的硬质铺装材料,如花岗岩、大理石、水泥混凝土等。

3. 硬质铺装工程:按照设计要求,进行硬质铺装材料的铺设工作,确保平整、美观。

4. 排水系统设计:对地面的排水情况进行综合考虑,设计合适的排水系统,确保地面排水顺畅。

5. 边坡处理:对地面边坡进行适当的处理,确保与硬质铺装材料之间的衔接。

五、质量控制1. 施工前,对施工现场进行细致勘察,确保施工前的地面平整、无隐患。

2. 严格执行施工规范,确保硬质铺装材料的厚度、平整度等符合设计要求。

3. 施工过程中,对每一个工序进行质量检查,发现问题及时整改。

4. 施工完工后,对整个硬质铺装工程进行全面验收,确保工程质量符合规范要求。

硬质铺装专项方案

硬质铺装专项方案

硬质铺装专项方案一、项目概述二、方案内容1.道路评估与规划在实施硬质铺装之前,需要对道路进行全面的评估和规划。

评估内容包括道路的现状、地质条件、交通流量及使用情况等。

根据评估结果制定铺装方案,包括设计道路纵、横断面及道路标线等。

2.基础处理在开始硬质铺装之前,需要对道路基础进行处理,确保其具备足够的承载力和稳定性。

基础处理包括清除表层杂物、修复破损部分、加固软弱地基等。

3.路面铺装路面铺装是硬质铺装的关键步骤。

铺装材料可选用沥青或水泥混凝土等。

在进行铺装时,需要保证材料的均匀性和密实度,并根据设计要求进行厚度和坡度的控制。

4.路缘石和排水设施为增加道路的美观度和安全性,需要在道路边缘设置路缘石。

路缘石的选择应考虑其材质和形状,以及与铺装材料的衔接。

同时,为了保证道路排水通畅,需要在道路两侧设置排水设施,如排水沟等。

5.路面标线和交通设施设置为提高道路交通的安全性和规范性,需进行路面标线和交通设施的设置。

路面标线包括车道线、行人过街线和停车位标线等。

交通设施包括交通信号灯、指示牌和隔离设施等。

6.养护与维修硬质铺装的养护与维修对于保持道路的良好状态至关重要。

养护工作包括定期清理和检修路面、路缘石,及时修补路面破损和标线脱落等。

维修工作包括针对道路龟裂、起砂等问题进行修复。

三、项目流程1.道路评估与规划2.基础处理3.路面铺装4.路缘石和排水设施设置5.路面标线和交通设施设置6.养护与维修四、项目实施1.资源调配:根据项目需要,合理调配人力、物力和财力资源,确保项目进度和质量。

2.施工管理:建立项目组织架构,明确各岗位职责,制定施工计划和施工方案,进行施工现场管理和质量控制。

3.监督检查:进行监督检查工作,确保施工过程合规,质量达标,并及时发现和处理问题。

4.验收交付:在项目竣工后进行验收,并将项目交付使用部门。

五、项目效益1.提升道路整体品质,增加道路使用寿命。

2.改善道路通行条件,提高交通效率和通行安全性。

硬景及铺装工程施工方案

硬景及铺装工程施工方案

硬景及铺装工程施工方案1. 引言本文档旨在提供一份详细的硬景及铺装工程施工方案,以确保工程的顺利进行和高质量完成。

该方案涵盖了硬景和铺装工程的施工流程、材料选用、工程管理等方面的内容。

2. 施工流程硬景及铺装工程的施工流程主要包括以下步骤:2.1 前期准备•确定工程范围和施工地点•进行地形勘测和测量•编制工程施工图纸和设计方案•申请相关的施工许可和批准文件2.2 土地平整和土壤处理•清除施工区域内的障碍物和杂物•进行必要的土地平整和挖土工作•对土壤进行处理,确保其稳定性和排水性能2.3 硬景施工•根据设计方案安装石材、木材等硬质材料•搭建园林景观构筑物,如凉亭、栏杆等•进行树木的种植和园艺景观的布置•安装灯具、喷泉等景观装饰设施2.4 铺装工程•进行道路、人行道和广场的铺装工作•选择合适的铺装材料,如砖石、沥青等•进行铺装材料的铺设和固定•进行必要的养护和维修工作,确保铺装的平整和耐久2.5 完工验收•对施工工程进行全面的检查和验收•确保工程符合设计要求和相关标准•进行必要的改进和修补工作•完成竣工报告和验收文件的编制3. 材料选用硬景及铺装工程的材料选用需要考虑以下因素:•环境因素:根据施工地点的气候条件、土壤特点等选择适宜的材料,确保其耐久性和适应性。

•安全性:选择材料时要考虑其防滑性、抗冻性等安全性能,以确保使用者的安全。

•美观性:根据设计要求选择具有良好外观效果的材料,使景观更加美观。

•维护成本:选择易于维护和清洁的材料,以降低后期维护成本。

常用的硬景材料包括石材、木材、金属等,而铺装材料包括砖石、沥青、水泥等。

选用材料时应根据实际情况进行评估和选择。

4. 工程管理为确保硬景及铺装工程的顺利进行,需要进行有效的工程管理:•制定施工进度计划,明确工程的各个阶段和任务,并分配合适的人员和资源进行管理和监督。

•建立工程施工现场管理制度,包括施工安全管理、材料进出管理、施工质量管理等。

•进行工程监督和质量检查,及时发现和解决施工过程中的问题和不合格项。

道路工程施工方案概述

道路工程施工方案概述

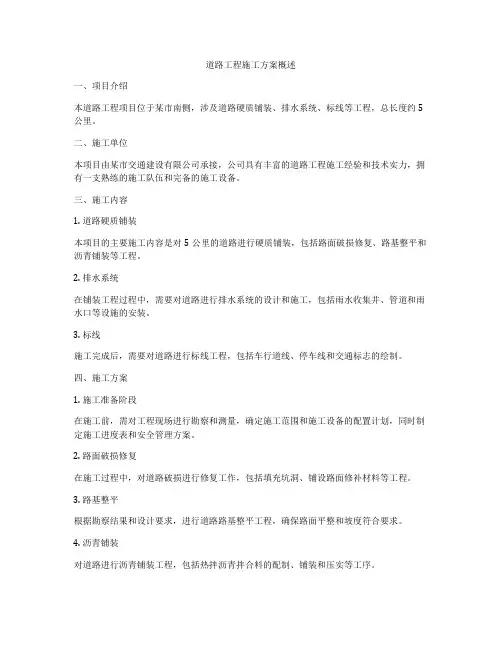

道路工程施工方案概述一、项目介绍本道路工程项目位于某市南侧,涉及道路硬质铺装、排水系统、标线等工程,总长度约5公里。

二、施工单位本项目由某市交通建设有限公司承接,公司具有丰富的道路工程施工经验和技术实力,拥有一支熟练的施工队伍和完备的施工设备。

三、施工内容1. 道路硬质铺装本项目的主要施工内容是对5公里的道路进行硬质铺装,包括路面破损修复、路基整平和沥青铺装等工程。

2. 排水系统在铺装工程过程中,需要对道路进行排水系统的设计和施工,包括雨水收集井、管道和雨水口等设施的安装。

3. 标线施工完成后,需要对道路进行标线工程,包括车行道线、停车线和交通标志的绘制。

四、施工方案1. 施工准备阶段在施工前,需对工程现场进行勘察和测量,确定施工范围和施工设备的配置计划,同时制定施工进度表和安全管理方案。

2. 路面破损修复在施工过程中,对道路破损进行修复工作,包括填充坑洞、铺设路面修补材料等工程。

3. 路基整平根据勘察结果和设计要求,进行道路路基整平工程,确保路面平整和坡度符合要求。

4. 沥青铺装对道路进行沥青铺装工程,包括热拌沥青拌合料的配制、铺装和压实等工序。

5. 排水系统安装在道路铺装完成后,进行排水系统的施工,包括雨水收集井、管道和雨水口的安装。

6. 标线绘制在道路铺装和排水系统施工完成后,进行标线的绘制工程,包括车行道线、停车线和交通标志的设置。

七、施工机具本工程所使用的主要施工机具包括:挖掘机、压路机、沥青铺装机、标线机等。

八、施工安全在施工过程中,需严格遵守相关安全规定,采取必要的安全措施,确保施工人员和施工设备的安全。

九、质量保证本项目的施工过程需严格按照设计要求和施工标准进行施工,确保工程质量达到要求。

十、环保措施在施工过程中,需采取相应的环保措施,减少施工对周边环境的影响,确保施工过程符合环保要求。

十一、总结本道路工程施工方案对项目的施工内容和施工程序进行了概述,确保施工过程安全、质量可控,达到预期的施工效果。

场地铺装施工方案

场地铺装施工方案

场地铺装施工方案一、概述场地铺装施工是指对特定场地进行道路、广场、停车场等硬质表面的铺设工作。

本文将介绍场地铺装施工的基本流程、施工方案和注意事项。

二、施工前准备1.设计方案确认:根据设计图纸确认铺装范围、要求和材料规格。

2.材料准备:准备铺装所需的材料,包括砂、碎石、水泥、沥青等。

3.施工设备:准备必要的施工设备,如挖掘机、推土机、铺路机等。

4.人员培训:确保施工人员具备相关操作技能和安全意识。

三、施工流程1.场地准备:清理场地,拆除障碍物,保持施工现场整洁。

2.基础处理:进行场地的整平和石头的压实,确保基础牢固平整。

3.铺装材料:按设计方案要求,依次铺设砂、碎石、水泥或沥青材料。

4.压实处理:使用压路机对铺装材料进行压实,提高材料的密实度。

5.表面处理:根据需要进行表面处理,如刷涂料、喷漆等,提高铺装表面的美观度。

四、质量验收1.外观检查:检查铺装表面是否平整、无裂缝、色泽均匀。

2.压实检测:对铺装材料的密实度进行检测,确保符合要求。

3.使用寿命评估:根据铺装的厚度、材料品质等因素评估铺装的使用寿命。

五、施工注意事项1.安全第一:施工过程中要严格遵守安全操作规程,确保施工人员和设备的安全。

2.材料保障:使用符合要求的铺装材料,确保材料质量符合标准。

3.施工质量:注重细节,确保铺装施工质量达到设计要求。

4.环境保护:施工过程中要注意保护周边环境,减少对生态环境的影响。

结语场地铺装施工是一项重要的工程,正确的施工方案和严格的施工管理能够保证铺装工程的质量和使用寿命。

通过本文的介绍,相信读者对场地铺装施工方案有了更深入的了解。

硬质铺装专项方案

硬质铺装专项方案

一、方案概述本专项方案旨在规范硬质铺装工程的施工过程,确保施工质量,提高工程效益,满足景观、功能及安全要求。

本方案适用于各类户外广场、道路、人行道、园林景观等硬质铺装工程。

二、施工准备1. 材料准备:根据设计图纸要求,准备符合质量标准的铺装材料,如石材、陶瓷、烧结砖等,并确保材料尺寸、色泽、纹理等符合设计要求。

2. 工具设备:准备施工所需的工具设备,如切割机、水平尺、线锤、扫帚、水泥浆搅拌机等。

3. 施工人员:组织具有丰富经验的施工队伍,并对施工人员进行技术培训和安全教育。

三、施工工艺1. 基础处理:对铺装区域进行平整、夯实,确保地面坚实平整。

如有必要,进行防水、排水处理。

2. 放线定位:根据设计图纸,确定铺装区域的边界线,并进行精确放线定位。

3. 基层铺设:根据设计要求,铺设基层材料,如水泥混凝土、沥青混凝土等。

确保基层平整、密实,无空鼓、裂缝等缺陷。

4. 面层铺设:- 石材铺装:按照设计图案,将石材按照预定位置进行摆放,调整石材缝隙大小,确保石材平整、紧密。

- 陶瓷、烧结砖铺装:按照设计图案,将砖块按照预定位置进行摆放,调整砖缝大小,确保砖块平整、紧密。

5. 缝缝处理:使用水泥浆、干砂等材料对缝隙进行填充,确保缝隙平整、密实。

6. 养护:施工完成后,进行养护,确保铺装材料充分硬化,提高铺装层的耐久性。

四、质量控制1. 材料质量:确保所用材料符合设计要求,并进行抽样检验。

2. 施工质量:严格按照施工工艺进行施工,确保施工质量。

3. 外观质量:确保铺装层平整、密实,无空鼓、裂缝等缺陷。

4. 功能性:确保铺装层具有良好的承载能力、排水性能、防滑性能等。

五、安全措施1. 施工安全:施工现场设置安全警示标志,确保施工人员安全。

2. 材料安全:妥善保管材料,防止材料损坏、浪费。

3. 设备安全:确保施工设备完好,使用前进行安全检查。

六、环境保护1. 施工垃圾:及时清理施工垃圾,避免污染环境。

2. 噪音控制:采取有效措施降低施工噪音,减少对周边环境的影响。

广场硬质铺装施工方案

广场硬质铺装施工方案

广场硬质铺装施工方案一、方案背景随着城市建设的不断发展,广场作为城市的重要公共空间,其硬质铺装材料的施工方案也越来越受到关注。

硬质铺装对于广场的美观度、耐久性和使用寿命都有很大的影响,因此需要制定科学合理的施工方案,确保广场铺装工程的质量和效果。

二、方案目标1.确保广场硬质铺装工程的质量:通过严格遵循施工规范和标准,采用高质量的材料和工艺,确保广场的硬质铺装工程质量达到标准要求。

2.提高铺装材料的耐久性和使用寿命:合理选择硬质铺装材料,采用有效的施工工艺和维护措施,提高硬质铺装的耐久性和使用寿命。

3.保障广场的安全性和使用效果:采用合适的铺装方式和施工工艺,确保广场硬质铺装的平整度、防滑性和防水性,保障广场的安全性和使用效果。

三、方案内容及实施步骤1.设计方案的确定:根据广场的实际情况和使用需求,确定硬质铺装的设计方案,包括铺装材料的种类、颜色、纹理以及铺装方式等。

2.材料采购和准备:根据设计方案,准备所需的硬质铺装材料,包括石材、砖瓦、混凝土等。

要选择优质的材料,并确保所需材料的充足性和质量标准。

3.施工现场的准备:清理施工现场,除去杂物和污垢,确保施工的平整度和清洁度。

根据设计图纸确定铺装的形状和规格,做好量体裁衣的准备工作。

4.基础处理:根据设计方案,进行基础的处理工作,包括挖掘坑沟、地面平整、填均料等。

确保基础的稳固性和平整度,为后续的铺装工作打下基础。

5.铺装材料的安装:按照设计方案,采用合适的铺装方式和工艺,将选购的硬质铺装材料进行安装。

注意材料之间的间隙和连接方式的合理设置,确保铺装的稳固性和美观度。

6.施工过程的控制:在施工过程中,要进行严格的施工质量控制和进度管理。

及时发现和解决施工中的问题,确保施工质量的达标。

7.验收和维护:施工完成后,进行铺装工程的验收。

对于不合格项进行整改,确保工程质量达到验收标准。

同时,做好铺装工程的维护和保养工作,延长硬质铺装的使用寿命。

四、预期效果和成果评估通过本施工方案的实施,预计可以达到以下效果和成果:1.广场硬质铺装工程质量达到国家标准要求,保证广场使用的安全性和舒适度。

硬质铺装施工方案

硬质铺装施工方案

硬质铺装施工方案引言硬质铺装施工是道路、广场、停车场等公共区域的重要环节。

本文将介绍硬质铺装施工方案的具体步骤和注意事项,以实现施工的高质量和效率。

1. 施工前准备在正式开始施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。

1.1 制定施工计划:根据工程的规模和时间要求,制定详细的施工计划,包括施工时间、人力资源、材料供应等方面。

1.2 检查场地情况:对施工区域进行全面检查,包括地面平整度、排水情况等,以便后续施工过程中及时解决问题。

1.3 准备所需材料和工具:根据施工计划,准备好所需的材料和工具,包括砂石、水泥、铺装机械等。

1.4 安排施工人员:根据施工计划,合理安排施工人员,提前培训并确保其具备相关技能和经验。

2. 施工流程硬质铺装施工的流程一般包括以下几个步骤:2.1 场地清理:清理施工区域的垃圾和杂物,保持施工区域的整洁。

2.2 地面处理:根据需要,对地面进行修整、打击、填土等处理,以确保地面平整度和稳定性。

2.3 建立基础层:用砂石等材料铺设基础层,使其与地面紧密结合,并保证排水畅通。

2.4 铺装表层:将水泥和砂浆按照设计要求进行拌和和铺装,保证铺装材料的质量和均匀性。

2.5 压实表层:使用压路机等工具对铺装表层进行压实,以增加其密实性和承载力。

2.6 检查和修复:在施工过程中及时检查铺装质量,对出现的问题及时进行修复,确保施工质量符合要求。

2.7 清理场地:施工完成后及时清理施工现场,减少影响周边环境的因素。

3. 注意事项在硬质铺装施工过程中,需要注意以下几个方面,以确保施工的顺利进行和施工质量的符合要求。

3.1 安全措施:在施工现场设置明显的安全标示,采取必要的安全措施,防止工人和周边人员的意外伤害。

3.2 施工顺序:按照先基础后铺装的原则进行施工,确保基础层的稳固性和表层的牢固性。

3.3 材料质量:选择符合国家标准的材料,并保证材料的质量和原材料的纯净性。

3.4 交通管控:在施工过程中,采取有效的交通管控措施,确保交通的畅通和安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

工博遗址公园硬质铺装及排水提档上级改造工程








重庆峡川建筑工程有限公司
硬质铺装施工方案
本工程硬质铺装地面设计为锈石黄荔枝面花岗石、芝麻灰荔枝面花岗石、芝麻黑荔枝面花岗石、蒙古黑火烧面花岗石和荔枝面青石板。

一、施工准备
1、材料
(1)天然石材、人工合成石材的品种、规格应符合设计要求,
(2)水泥:一般采用普通硅酸盐水泥或硅酸盐水泥,有出厂合格证明及复试报告。

(3)砂:粗砂或中砂,过8mm孔径筛子,其含泥量不应大于3%(水泥砂浆用)。

细砂,过2mm孔径筛子(灌缝用)。

(4)水:宜采用饮用水,当采用其它水源时,应按有关标准对其进行化验,确认合格后使用。

2、设备、机具
(1)机械:砂浆搅拌机、叉车、专用手推车
(1)工具:铁抹子、木抹子、靠尺、浆壶、半截大桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤(或木锤)、扫帚、钢錾子、铁钩子、砂轮锯、刮杠、大铁锤、橡胶垫等。

3、作业条件
(1)天然石材进场后,先详细核对品种、规格、数量等是否符合设计要求,有裂纹、缺棱、掉角、有色差和表面有缺陷时,应予剔除。

后使用叉车将石材装卸在指定地点,石材下需垫方木。

(2)混凝土基层施工验收合格.
(3)混凝土基层抗压强度达到2.5Mpa以上。

(4)混凝土基层表面应平整、坚实、粗糙、清洁,表面的浮土、浮浆及其他污染物清理干净并充分湿润,无积水。

二、操作工艺
1工艺流程
2操作方法
(1)测量放线:
1)、广场平面控制:平面控制分三级,第一级由测绘院布设首级平面主控制网,定出主轴线位置并在四周布设点位;第二级在施工现场周围布设等级二级建筑物平面矩形方格网(精度要求为:测角中误差±1/10000);在第二级控制网的基础上再按10m内分为三级方格网,组成方格网状控制,以满足场区控制的测设要求。

在铺装施工中根据矩形网外轮廓线加密桩位,将控制桩投测至施工区,钉测钎,每测定一闭合图形完毕后进行闭合校核。

2)广场高程控制:由测绘院沿广场四周布设国家二等水准网,作为首级高程控制网。

施工单位根据测绘院提供的水准点高程,按国家三等水准测量技术要求,在施工区用闭合水准测法加密布设高程控制点。

首先计算出广场等高线的最大坡度线与小方格网边线交点高程,作为施测数据资料,制成表格形式,并采用激光扫平仪与水准仪相结合的方法,进行高程层层控制,现场实测时将标高点按计算数据测设在Φ10钢筋测钎上,并用拉伸性好的尼龙线,作为施工高程控制的依据。

(2)砼基层处理:
将混凝土基层上的污物、杂物清净,用钢丝刷刷掉粘结在基层表面的砂浆,并清扫干净。

如遇油污需用洗涤剂清洗干净。

(3)铺砌砂浆初找平、铺石材初找平:先用喷壶洒水湿润,刷一层水灰比为0.4~0.5的素水泥浆,不要刷的面积过大,随铺砂浆随刷,根据石材水平线确定结合层砂浆厚度,砂浆的厚度一般高出石材底标高10-20mm左右,结合层干硬性水泥砂浆一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团,落地即散为宜,用木抹子趟平后运放石材初就位,然后试夯石材至设计高程。

如通过试夯发现砂浆的厚度偏差过大,则抬起石材调整砂浆的厚度。

(4)石材铺装:铺装前应根据广场平面网格控制图中的编号、图案,在十字控制线交点开始铺装。

在初找平的干硬性砂浆上,满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),然后安放石材,安放时四角同时下落,石
材安放后调整石材位置,用大锤(要求在石材表面垫放橡胶垫)、木夯相互配合,锤击石材,使其达到设计高程和平整度、相邻板高差的质量要求,在锤击过程中要注意随时调整石材的位置,保持经纬方向的顺直。

铺完纵、横行之后有了标准,可分段分区依次铺砌。

(5)石材拼缝填充:在石材铺砌后1-2昼夜进行灌缝。

石材拼缝采用1:10的水泥干砂灌缝、扫缝填充。

灌完缝后对铺砌完成的广场砖进行全面积的浇水,使石材拼缝中的干水泥砂充分下沉密实后,进行二次灌缝。

(6)石材表面清理:二次灌缝完成后,对石材表面进行浇水清理。

3季节性施工:本工艺在露天情况下作业时,不宜在雨天施工。

冬季施工气温不应低于5℃。

4质量标准
(1)基本要求
石材品种、规格符合设计要求和施工规范的规定;水泥、砂配合比及其做法,必须符合设计要求和施工规范的规定;石材面层与下一层结合紧密,铺砌平整稳固,灌缝符合设计规定,铺砌面层与结构物接顺,不得有反坡。

(2)实测项目
允许偏差表表4.2
(3)外观鉴定
无裂纹、无缺棱、无掉角、无色差,表面整洁美观,颜色过度自然、协调。

5成品保护
(1)石材装卸使用小型叉车时,需安排有经验的司机进行装卸作业,轻起轻放,并安排专人指挥。

(2)单块石材需四人用钢丝绳或双股铁丝进行抬运,石材边角部位很容易被钢丝绳磨掉,故在钢丝绳与石材接触的边角,加设等边角钢或木板对石材进行保护。

(3)夯击石材时,石材表面需铺垫橡胶块或废旧轮胎,以避免夯击过程中对石材造成的破坏。

(4)石材铺砌完成后3d内,严禁任何车辆在石材表面上行驶与施工作业,
以防止对石材表面压损及油污污染。

(5)铺砌石材过程中,操作人员应做到随铺随用干布擦净石材表面的水泥浆痕迹。

6应注意的质量问题
(1)为防止石材尺寸超标准,石材边角有缺棱掉角及石材色差,需加强石材出厂检验、进场检验、铺装过程检验三级检验。

(2)空鼓:为防止铺干硬性砂浆不密实,局部不均匀,应用小刮杠刮平。

(3)裂纹:为防止石材裂纹的发生,夯击石材时应垫橡胶块或防止夯击力度过大。

(4)相临石材高差超标:严格控制石材砂浆虚铺厚度及石材夯击次数。

(5)为避免石材灌缝不密实,应保证石材灌密实及充分洒水。
