微型桩技术交底

技术交底
工程名称汇金楼交底部位基坑支护微型桩工程
工程编号日期2014/10/8
交底内容:
一、施工流程:
定点放线→平整场地→钻机就位→成孔→钢管加工、吊放钢管→加石子、注浆→成桩
二、施工参数:
1、桩位的确定
根据施工设计,采用Φ150mm桩径微型桩加固,1-1坡面微型桩在坡顶原地面开始施工,桩间距为0.6m,2-2坡面微型桩在第一层开挖土方底施工,桩间距为1米。

2、桩深度
根据图纸设计,1-1坡面有效桩长为12米,2-2坡面有效桩长为10.5米。

3、施工用料
(1)、钢管桩采用φ48mm,壁厚4mm钢管,钻孔直径150mm,孔内填石子灌注水泥浆。

(2)、钢管最下部1.5m开漏浆孔,底部管口密封,制作成压浆喷头(俗称花管),在该部分均匀布设8mm压浆孔,梅花布置,钢管底部管口进行密封,以保证浆液顺利的通过管底花管孔内向上翻出。

(3)、采用纯水泥浆进行灌浆,成孔后安方钢管,填石子,并进行注浆。

三、施工方法
1、主要设备和材料
(1)钢管:采用直径为φ48mm的钢管,1-1坡面单桩钢管长度为12m,2-2坡面单桩钢管长度为10.5米。

(2)小石子:石子粒径要求5-10mm。

(3)水泥浆:采用挤压式注浆机,微型桩桩身水泥标号为P.O 42.5,水灰比为0.45-0.55,注浆压力为0.8Mpa,浆体强度等级不低于M10。

(4)钻机:采用水钻成孔,水循环钻进,孔径为150mm。

(5)抽水设备:采用潜水泵。

2、施工前的准备工作
测量放线,确定桩位,本工程东侧按基坑边坡放线施工,南侧及西侧在坡顶施工。

钻机安装就位,钻机在工作平台上搭就后,移动钻机使转盘中心大致对准护筒中心,起吊钻头,微移钻机,使钻头中心正对桩位,并保持钻机底盘水平后,即可开始钻孔。

3、成孔
准备工作完成以后开始钻孔,整孔采用一径到底,钻进过程中注意观察返浆,记录地层情况,钻到设计孔深后,一般需超钻10-20cm,并停止钻进。

孔斜小于1%,孔位误差小于10mm。

4、钢管安装
成孔立即吊装钢管,安顺序先放已一端打好花孔的钢管,再依次对接,搭接部位要用套管接焊,套管长度不小于钢管直径的两倍,焊缝应饱满。

钢管周边增加对中支架,以保证钢管居中;
6、注浆
注浆水泥采用P.O42.5水泥,先对其进行质量检查,其细度和体积安定性必须符合要求。

水泥浆用水必须清洁、无污染。

在注浆前30min,左右开始制备水泥浆。

在搅拌器中充分搅拌,搅拌均匀后从出浆口流出,经过滤网过滤,除去浆液中没有水化的颗粒和杂质。

滤过的浆液进入泥浆泵,再泵送入注浆管。

水泥浆的水灰比控制在0.45-0.55。

水灰比过小则水泥浆流动性小,注浆困难;水灰比过大则水泥浆粘聚性和保水性不良,会产生流浆和离析现象,从而使水泥浆固结体强度降低,无法满足设计要求。

钢管安装完成后应及时进行回填石子,并采用纯水泥进行注浆,待1—2小时候再进行二次注浆,注浆压力不小于0.8MPa。

四、施工质量控制
1、制作钢管桩的材料应符合设计要求。

2、钢管焊接前必须清除桩端部的浮锈等杂物,保持干燥。

3、上下节桩焊接时应校正垂直,对口的间隙宜为2-3mm。

4、钢管桩各节焊接全部满焊,应符合设计要求,焊渣应清除。

5、当气温低于零摄氏度或雨雪天及无可靠措施确保焊接质量时,不进行焊接作业。

6、成孔后及时进行钢管安放、填石子、注浆,防止塌孔。

7、钢管焊接对中支架,以保证钢管居中,桩身混凝土饱满。

五、意外临时措施
当微型桩施工完毕后进行土方开挖时,开挖应分层开挖,由于现场土质情况,开挖过程中微型桩内侧如果土方出现塌落、侧滑现象要根据实际情况进行及时处理,进行加固,如:钢筋加强、灌浆、填充沙袋等。

技术负责人:交底人:接交人:日期:
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。

合集下载

微型桩安全技术交底模板

微型桩安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工时间:________________________二、微型桩施工技术交底1. 施工准备(1)人员准备:所有参与施工的人员必须经过培训,熟悉微型桩施工技术,掌握安全操作规程。

(2)材料准备:确保所有施工材料符合设计要求,质量合格。

(3)设备准备:微型桩施工设备必须完好,并定期检查维护。

2. 施工工艺(1)施工前,对微型桩位置进行测量放样,确保桩位准确。

(2)采用钻机进行钻孔,钻孔深度、直径应符合设计要求。

(3)采用注浆泵进行注浆,注浆材料应符合设计要求。

(4)注浆结束后,进行拔管,确保桩体密实。

3. 安全注意事项(1)施工前,对施工人员进行安全教育和培训,提高安全意识。

(2)施工过程中,严格按照操作规程进行,确保施工安全。

(3)施工现场应设置安全警示标志,提醒施工人员注意安全。

(4)施工人员必须佩戴安全帽、安全带等个人防护用品。

(5)施工过程中,注意观察地下管线、地下设施,避免损坏。

(6)施工过程中,注意防止泥浆泄漏,对周围环境造成污染。

(7)施工过程中,如发现异常情况,立即停止施工,采取措施进行处理。

4. 紧急预案(1)如发生人员伤亡事故,立即停止施工,组织人员进行救治,并及时报告相关部门。

(2)如发生设备故障,立即停止施工,采取措施排除故障。

(3)如发生环境污染事故,立即停止施工,采取措施进行治理。

三、验收标准1. 桩位偏差应符合设计要求。

2. 钻孔深度、直径应符合设计要求。

3. 注浆材料质量应符合设计要求。

4. 桩体密实度应符合设计要求。

四、施工记录1. 施工记录应包括施工日期、施工人员、施工设备、施工材料、施工过程、安全措施等内容。

2. 施工记录应保存完整,以便查阅和验收。

五、交底人及日期1. 交底人:________________________2. 交底日期:________________________3. 接收人:________________________4. 接收日期:________________________备注:本模板仅供参考,具体施工过程中应根据实际情况进行调整。

微型桩施工安全技术交底模板

微型桩施工安全技术交底模板

一、工程概况1. 工程名称:_______项目_______区段微型桩施工2. 施工单位:_______单位3. 施工地点:_______地区_______街道4. 施工工期:_______个月二、施工内容1. 施工范围:本次施工范围为_______平方米,共计_______根微型桩。

2. 施工方法:采用钻孔灌注桩施工工艺,桩径为_______厘米,桩长为_______米。

三、安全技术交底1. 人员安全:(1)施工人员必须经过专业培训,持证上岗。

(2)施工前应对施工人员进行安全技术教育,提高安全意识。

(3)施工现场应设置明显的安全警示标志,并安排专人负责安全检查。

2. 设备安全:(1)施工设备应定期进行维护保养,确保设备性能良好。

(2)施工过程中,设备操作人员应严格按照操作规程进行操作。

(3)施工现场应配备必要的安全防护设施,如防护栏、防护网等。

3. 施工现场安全:(1)施工现场应保持整洁,防止滑倒、绊倒等事故发生。

(2)施工现场应合理规划施工区域,确保施工顺利进行。

(3)施工现场应设置消防设施,如灭火器、消防栓等,并定期检查。

4. 钻孔灌注桩施工安全:(1)钻孔过程中,应密切关注钻机运行状态,发现异常情况立即停机检查。

(2)钻孔过程中,应保持钻杆垂直,防止钻杆偏斜造成安全事故。

(3)钻孔过程中,如遇地下障碍物,应立即停止钻孔,采取措施进行处理。

(4)钻孔过程中,应严格控制钻头压力,防止钻头损坏。

(5)钻孔过程中,应密切关注钻孔深度,确保钻孔深度符合设计要求。

5. 混凝土浇筑安全:(1)混凝土运输过程中,应确保混凝土质量,防止混凝土离析。

(2)混凝土浇筑过程中,应严格控制浇筑速度,防止发生跑浆、漏浆等现象。

(3)混凝土浇筑过程中,应确保混凝土密实,防止出现蜂窝、麻面等质量问题。

(4)混凝土浇筑过程中,应加强施工人员的安全防护,防止发生高处坠落、触电等事故。

四、应急措施1. 发生安全事故时,应立即启动应急预案,组织救援。

微型桩施工技术交底2024

微型桩施工技术交底2024

引言:微型桩是一种常用的基础工程技术,具有施工简便、成本低廉、灵活性强等优势。

本文将详细介绍微型桩施工技术的相关内容,包括桩型选择、施工准备、施工流程、质量控制等方面,以期对读者理解和掌握微型桩的施工技术有所帮助。

概述:微型桩作为一种较为成熟的施工技术,广泛应用于基础工程领域。

其施工过程包括桩型的选择、施工前的准备、施工流程的安排以及质量控制等。

本文将通过详细阐述这些方面的内容来使读者对微型桩施工技术有更深入的了解。

正文内容:一、桩型选择1.钻孔灌注桩:适用于土层较软、水位较高或个别特殊地质条件下的施工。

2.灌注桩:适用于土层较硬、钻进较困难的情况。

3.预制桩:适用于土层承载力较强、抗剪承载力要求较高的工程。

二、施工准备1.勘察设计:通过对工程地质的勘察,确定合适的桩型及其参数。

2.设备准备:准备好桩机、摩擦电阻桩模具等施工设备。

3.施工人员准备:合理配置施工团队,并对其进行岗位培训。

三、施工流程1.基坑开挖:根据设计要求开挖合适的基坑。

2.桩机安装:将桩机按照设计要求进行调整和安装。

3.模具安装:根据桩型选择合适的摩擦电阻桩模具,并进行准确安装。

4.钻孔灌注:根据设计要求进行桩孔的钻进和灌注混凝土。

5.桩顶处理:对灌注完毕的桩顶进行整平和处理。

四、质量控制1.孔深与孔径的测量:通过测量桩孔的深度和孔径,保证施工质量。

2.混凝土配合比的控制:通过严格控制混凝土的配合比,保证桩内混凝土的强度和稳定性。

3.施工参数及其监控:监控施工过程中的各项参数,如桩的下压力、灌注速度等。

4.完整性检查:检查灌注完成的桩体是否存在空洞、裂缝等问题。

5.桩身质量的评估:通过对桩身进行静载试验等评估方法,判断桩的质量是否合格。

总结:微型桩施工技术是一项成熟且广泛应用的基础工程技术。

本文通过对桩型选择、施工准备、施工流程、质量控制等方面的详细阐述,使读者对微型桩施工技术有了更全面的了解。

在实际施工中,需要根据具体工程和地质条件选择适合的桩型,并严格控制施工流程和质量控制,以确保微型桩的施工质量和工程安全。

微型桩技术交底

微型桩技术交底
5、当气温低于零摄氏度或雨雪天及无可靠措施确保焊接质量时,不进行焊接作业。
6、成孔后及时进行钢管安放、填石子、注浆,防止塌孔。
7、钢管焊接对中支架,以保证钢管居中,桩身混凝土饱满。
五、意外临时措施
当微型桩施工完毕后进行土方开挖时,开挖应分层开挖,由于现场土质情况,开挖过程中微型桩内侧如果土方出现塌落、侧滑现象要根据实际情况进行及时处理,进行加固,如:钢筋加强、灌浆、填充沙袋等。
技术负责人: 交底人:接交人: 日期:窗体顶端
窗体底端
技术交底
工程名称
汇金楼
交底部位
基坑支护微型桩工程
工程编号
日期
2014/10/8
交底内容:
一、施工流程:
定点放线→平整场地→钻机就位→成孔→钢管加工、吊放钢管→加石子、注浆→成桩
二、施工参数:
1、桩位的确定
微型桩在坡顶原地面开始施工,桩间距为0.6m,2-2坡面微型桩在第一层开挖土方底施工,桩间距为1米。
3、成孔
准备工作完成以后开始钻孔,整孔采用一径到底,钻进过程中注意观察返浆,记录地层情况,钻到设计孔深后,一般需超钻10-20cm,并停止钻进。孔斜小于1%,孔位误差小于10mm。
4、钢管安装
成孔立即吊装钢管,安顺序先放已一端打好花孔的钢管,再依次对接,搭接部位要用套管接焊,套管长度不小于钢管直径的两倍,焊缝应饱满。钢管周边增加对中支架,以保证钢管居中;
(4)钻机:采用水钻成孔,水循环钻进,孔径为150mm。
(5)抽水设备:采用潜水泵。
2、施工前的准备工作
测量放线,确定桩位,本工程东侧按基坑边坡放线施工,南侧及西侧在坡顶施工。
钻机安装就位,钻机在工作平台上搭就后,移动钻机使转盘中心大致对准护筒中心,起吊钻头,微移钻机,使钻头中心正对桩位,并保持钻机底盘水平后,即可开始钻孔。

微型桩施工技术交底

微型桩施工技术交底
(4)现场配电箱按规定高度设置,并加围栏.配电箱设防雨棚,并具备防砸功能。
(5)现场固定用电设备按设计布置,做到“一机、一闸、一漏、一箱"。
(6)现场使用手持电动工具选用2、3类绝缘型工具。
(7)由于基坑阶段临电使用时带水作业较多,所以线路布置要严格按照规程,作业人员穿戴好绝缘防护设备,防止触电事故。
7)补浆:注浆时必须连续注浆,注浆完毕后,在初凝前应进行二次补浆直至补满为止.
8)冠梁主筋采用4根Φ22钢筋绑扎搭接不小于35d,错开接头断面,箍筋采用Φ6。5 200@200.
审核人
交底人
接受交底人
1.表由施工单位填写,交底单位与接受交底单位各存一份.
2.做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
(2)对于易燃易爆物品,现场要有明显标志。
(3)电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,并设置单一开关;遇有临时停电或停工休息,必须拉闸加锁。
审核人
交底人
接受交底人
1.表由施工单位填写,交底单位与接受交底单位各存一份。
2.做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。

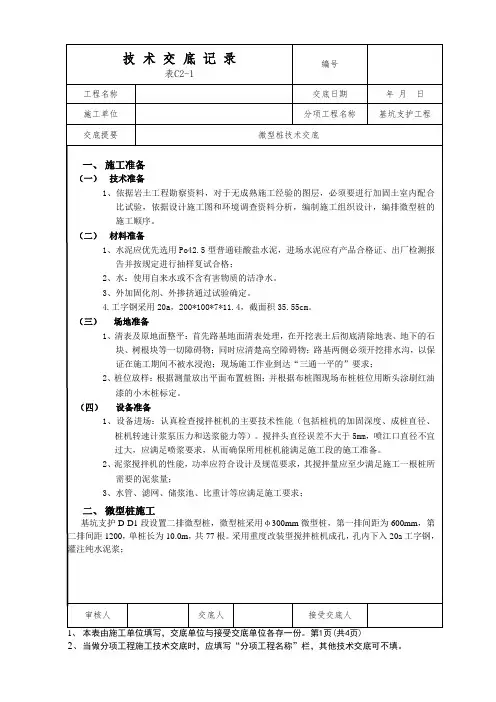

技术交底记录
表C2—1
编 号
工程名称
交底日期
施工单位
分项工程名称
微型钢管桩
交底提要
微型钢管桩施工
交底内容:
(4)施工作业用火必须经消防保卫部审批,领取动火证,方可作业;任何人不准擅自动用明火;使用明火时,要远离易燃物,并备有消防器材。用火证只在指定地点和限定时间内有效.
(5)现场从事电气焊人员均应受过消防知识教育,持有操作合格证。在作业前办理用火手续,并配备适当的看火人,看火人员随身应有灭火器具,在焊接过程中不得离开岗位.

微型桩施工技术交底

微型桩施工技术交底
①成孔要求:成孔前为保证桩的垂直度,需用水准仪前后、左右调整好钻机的平整度,为控制桩位偏差,成空前先选用仪器精确定出桩位,每隔桩位用竹签绑上红塑料袋做好标记打入地下进行定位,开钻时钻头中心对准竹签头中心方可开钻。为保证桩径开钻前需测量钻头此存,发现直径不够时立即更换或补焊钻头,直到达到要求方可开钻,钻机每进尺累计达到100m之后测量钻头一次。成孔深度达到设计标高后应用钻机自带水泵进行循环清孔,直到反出泥浆不含有泥砂为止。并做好相应的施工记录。
(2)微型桩定位后采用人工开挖循环集水坑、水沟和水坑:本工艺采用湿成孔,根据施工需要开挖循环水池、水沟和水坑,保证钻机成孔的循环利用。
(3)就位钻孔:成孔钻机采用1台JBZ-5(重度改装型)搅拌桩机,将钻机移至在指定位置,调整至水平,防止倾斜。按设计要求孔径250mm钻进至设计有效深度。
(4)清孔:本工程采用泥浆正循环法清孔,清渣后孔底的沉渣不得大于50mm(按设计图纸要求),清渣后为避免塌孔造成孔底沉渣过多,应及时下放钢管并灌水泥浆。
一、施工准备
(一)技术准备
1、依据岩土工程勘察资料,对于无成熟施工经验的图层,必须要进行加固土室内配合比试验,依据设计施工图和环境调查资料分析,编制施工组织设计,编排微型桩的施工顺序。
(二)材料准备
1、水泥应优先选用Po42.5型普通硅酸盐水泥,进场水泥应有产品合格证、出厂检测报告并按规定进行抽样复试合格;
2、桩位放样:根据测量放出平面布置桩图;并根据布桩图现场布桩桩位用断头涂刷红油漆的小木桩标定。
(四) 设备准备
1、设备进场:认真检查搅拌桩机的主要技术性能(包括桩机的加固深度、成桩直径、桩机转速计浆泵压力和送浆能力等)。搅拌头直径误差不大于5mm,喷江口直径不宜过大,应满足喷浆要求,从而确保所用桩机能满足施工段的施工准备。

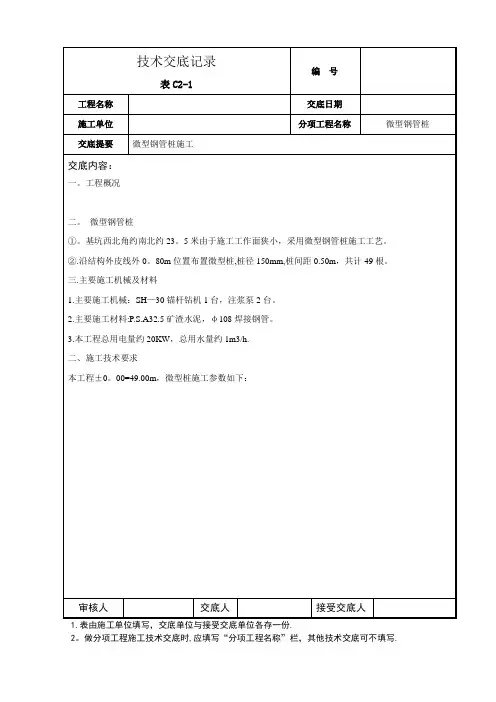

微型桩工程技术交底记录

可采用跳孔施工二微型桩的质量检验1现场成孔必须经监理质检验收后方可进行施工标准混凝土抗压试块的取样采取现场模拟同条件的成桩条件制作试模试块试块抽取频10根桩一组一组微型桩在基坑开挖前宜进行低应变检测检测数量不宜小于1
水利水电工程
施工质量技术交底记录
水利施质管-12
工程名称:深圳市沙湾河流域水环境综合整治工程编号:SWH-2017-12
6.二次注浆
待初次注浆液达到初凝,一般是5-7h后开始二次注浆。在下的双向密封注浆芯管至二次注浆管底,由注浆泵连接注浆芯营的小于20mm的镀轩铜管内压入浆液,并从注浆芯管的开孔处溢出,在i主浆压力的作用下顶开橡皮套,冲破初凝的水泥浆。挤压在桩体和土壁之间,以提高桩的承载力。二次注浆的注浆压力为1.0-2. OMPa,(如达不到冲开效果,可以加大压力)一般从底部向上分层注浆,注浆时边注边往上拔,上拔速度可控制在15s/m左右。
5.初次注浆
水泥浆将水灰比控制在0.4-0.6之间,清洗至孔口冒出的水中不合泥砂时(注浆前不能中止清孔,方可开始注浆。初次注浆时注浆泵正常工作压力控制在0.3-0.8MPa左右。注浆时,浆液应均匀上冒,直至灌满,孔口冒出浓浆,压浆结束;注浆完毕,立即拔初次注浆管,每拔2m补注1次,直至拔出为止。注浆应连续进行,不得中断,如发生堵管,应及时采取适当处理措施,在整个注浆过程中,由于拔管过程引起振动,使钻孔顶部石子有一定程度沉落,故需逐步灌入石子至顶部,严格控制终浇顶面标高,设计桩顶标高以上加灌长度500mm。
用电安全保护措施
施工现场临时用电严格按照《施工现场临时用电安全技术规范》(GJJ46-2005)规定执行;配电系统分级配电,配电箱,开关箱外观完整、牢固、防雨、防尘。外涂安全色并统一编号。其安装形式符合有关规定,箱内电气可靠、完好、造型、定值符合规定,并标明用途;电气设备及金属外壳或构架均按规定设置可靠的接零及接地保护;用电设备的安装、保管和维修由专人负责,非专职电气值班人员,不得操作电气设备。

微型桩安全技术交底

8、机械就位及移动设专人指挥,施工钻机就位后钻机应调平整,防止钻机倾覆,在移动过程中,保证桩机的整体平衡,小心移动,防止桩架倒塌。
9、每次移位后施工前要有工区专业安全员、工区施工员和机长联合进行施工前安全检查,检查内容包括:用电安全、桩架的安全、操作部位的性能、导向部件的稳固程度等,确保安全符合要求后才准施工,并认真填写检查记录。
4、每台钻机设专业机长,机长安排人员装机、竖支架,布设临时用电,做到安全性和合理性。
5、操作手必须经过专业培训,熟练掌握搅拌桩机施工操作规程;
6、所有用电开关必须有保险装置,禁止用铜丝或其它导体代替专用保险丝,所用电缆线必须完好不破损,不漏电,接头部位必须包扎好,用干燥的绝缘物支架起来;
7、进入施工现场的人员必须戴安全帽,穿防滑鞋,施工过程中不能站在搅拌机底下,以预防落物伤人;高空作业,必须系好安全带;
基坑支护工程安全技术交底施工单位:深源自市盛业地下工程有限公司AQ3.3.1.
工程名称
大光勘城市更新项目(一期)基坑支护工程
分部分项
工程
微型桩施工
工种
微型桩
安全技术交底主要内容:
1、微型桩机就位时应保证桩机平稳,确保微型桩桩长位符合设计要求,桩径为300mm,间距为800mm;注浆采用42.5R普通硅酸盐水泥,水灰比0.5:1,最大工作压力不小于1.5Mpa,二次注浆;微型桩允许偏差20mm,垂直度允许偏差0.5%。
2、微型桩机进场后,作业人员必须戴安全帽,机长安排人员装机、竖支架、布设临时用电,做到安全合理;微型桩机按要求就位后,由安全股、机材股联合进行一次全面的施工前安全检查。检查内容有:用电安全、桩架的稳定性,操作部位的性能,导向部件的稳固程度等,确保安全符合要求后才准予施工;
3、遇大雨、大雾或六级以上的大风时,应停止打桩作业,当有台风应将机架放倒在地面上,应确保桩机安全;

微型桩施工技术交底

微型桩施工技术交底微型桩施工技术交底一、背景介绍微型桩施工技术交底是为了确保微型桩施工工作能够顺利进行,保证施工的安全性、高效性和质量,在施工过程中进行必要的技术交底和说明。

本旨在提供详细的施工技术交底,并确保施工人员能够正确、规范地进行微型桩施工工作。

二、施工准备1. 地质勘察:在施工前,对施工区域进行详细的地质勘察,并了解土层性质和地下水情况。

2. 设备准备:准备必要的施工吊装设备、钻机、混凝土输送泵等,并对设备进行检查和维护,确保设备正常运行。

3. 施工人员培训:对参预施工的人员进行安全操作培训,使其熟悉微型桩施工工艺和安全要求。

三、施工流程1. 施工方案制定:根据地质勘察结果和设计要求,制定微型桩施工方案,包括桩径、桩长、钻孔位置、施工孔距等。

2. 钻孔施工:按照施工方案进行钻孔作业,确保钻孔位置准确,并进行必要的环境保护措施,如防尘、降噪等。

3. 灌注混凝土:在钻孔完毕后,进行混凝土灌注作业,确保混凝土质量,并进行必要的振捣和养护。

4. 检测验收:对施工完毕的微型桩进行必要的检测和验收,确保达到设计要求和规范要求。

四、施工安全措施1. 安全教育:对施工人员进行安全知识教育,强调安全意识,提醒施工人员注意事故预防和急救知识。

2. 施工区域划定:划定施工区域,并设置警示标志和隔离栏,确保施工区域安全。

3. 防护装备:施工人员必须佩戴符合要求的安全帽、工作服、手套等个人防护装备。

4. 环境保护措施:对施工现场进行垃圾分类处理,确保环境的清洁和卫生。

五、施工质量控制1. 施工记录:建立详细的施工记录,包括孔深、灌注混凝土用量、振捣时间等。

2. 质量检测:对混凝土材料进行必要的抽样检测,保证混凝土质量符合要求。

3. 施工过程监控:对施工过程进行实时监控,确保施工工艺和质量要求得到满足。

六、附件1. 工程设计图纸:包括桩基定位图、孔径孔深图、钻孔方案等。

2. 施工方案:详细说明微型桩的施工流程、方法和工艺要求。

微型灌注桩安全技术交底模板

一、工程概况1. 工程名称:________________________2. 施工单位:________________________3. 施工地点:________________________4. 施工内容:________________________5. 施工时间:________________________二、安全技术交底1. 施工人员安全要求(1)进入施工现场必须佩戴安全帽,正确使用个人防护用品。

(2)严格遵守各项安全操作规程,不违章操作、不违章指挥,不违反劳动纪律。

(3)特种作业人员必须持有效操作许可证方可上岗操作,各工种严格执行本工种的安全操作规程。

(4)新进场的施工人员必须经过安全教育后,方可上岗,否则不得上岗操作。

施工中有人员变动,必须通知队部专职安全员。

2. 施工机械与设备安全要求(1)机械操作人员必须熟知设备的使用性能和安全操作规程,保证设备的技术状态良好,安全设施齐全有效。

(2)设备操作前应进行试运转,确保正常后方可作业。

(3)机械设备的维护、保养和检修必须由专业人员进行,严禁非专业人员操作。

3. 施工现场安全要求(1)施工现场应设置明显的安全警示标志,提醒施工人员注意安全。

(2)施工现场应保持整洁、有序,通道畅通,不得堆放杂物。

(3)施工现场应配备必要的安全防护设施,如安全网、护栏、防护栏杆等。

4. 施工过程安全要求(1)钻孔作业1)钻孔前应检查钻机设备,确保钻机设备完好。

2)钻孔时,钻杆必须垂直于桩位,确保钻孔精度。

3)钻孔过程中,注意观察孔内情况,发现异常情况应立即停止钻孔,查明原因后进行处理。

4)钻孔结束后,及时清理钻孔现场,确保现场整洁。

(2)混凝土灌注作业1)混凝土搅拌、运输、灌注过程中,注意观察混凝土性能,确保混凝土质量。

2)混凝土灌注过程中,严格按照设计要求控制灌注速度,防止混凝土离析。

3)混凝土灌注结束后,及时进行桩顶封闭,防止混凝土流失。
