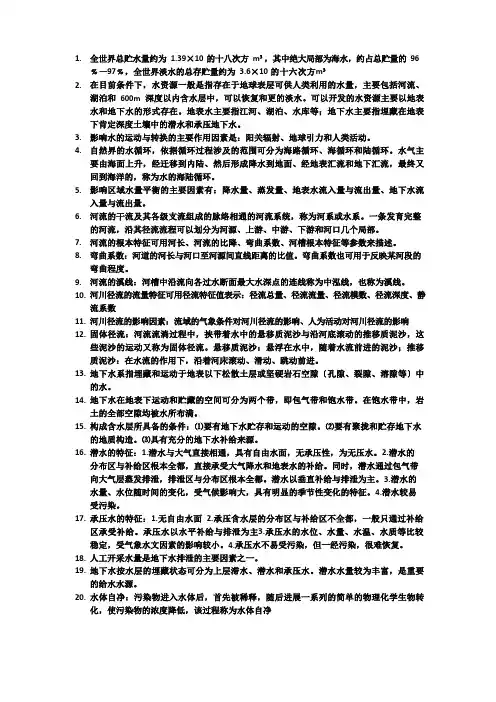

取水工程-渗渠
水资源与取水工程知识点

1.全世界总贮水量约为1.39×10 的十八次方m³,其中绝大局部为海水,约占总贮量的96﹪—97﹪,全世界淡水的总存贮量约为3.6×10 的十六次方m³2.在目前条件下,水资源一般是指存在于地球表层可供人类利用的水量,主要包括河流、湖泊和600m 深度以内含水层中,可以恢复和更的淡水。
可以开发的水资源主要以地表水和地下水的形式存在。
地表水主要指江河、湖泊、水库等;地下水主要指埋藏在地表下肯定深度土壤中的潜水和承压地下水。
3.影响水的运动与转换的主要作用因素是:阳关辐射、地球引力和人类活动。
4.自然界的水循环,依据循环过程涉及的范围可分为海路循环、海循环和陆循环。
水气主要由海面上升,经迁移到内陆、然后形成降水到地面、经地表汇流和地下汇流,最终又回到海洋的,称为水的海陆循环。
5.影响区域水量平衡的主要因素有:降水量、蒸发量、地表水流入量与流出量、地下水流入量与流出量。
6.河流的干流及其各级支流组成的脉络相通的河流系统,称为河系或水系。
一条发育完整的河流,沿其径流流程可以划分为河源、上游、中游、下游和河口几个局部。
7.河流的根本特征可用河长、河流的比降、弯曲系数、河槽根本特征等参数来描述。
8.弯曲系数:河道的河长与河口至河源间直线距离的比值。
弯曲系数也可用于反映某河段的弯曲程度。
9.河流的溪线:河槽中沿流向各过水断面最大水深点的连线称为中泓线,也称为溪线。
10.河川径流的流量特征可用径流特征值表示:径流总量、径流流量、径流模数、径流深度、静流系数11.河川径流的影响因素:流域的气象条件对河川径流的影响、人为活动对河川径流的影响12.固体径流:河流流淌过程中,挟带着水中的悬移质泥沙与沿河底滚动的推移质泥沙,这些泥沙的运动又称为固体径流。
悬移质泥沙:悬浮在水中,随着水流前进的泥沙;推移质泥沙:在水流的作用下,沿着河床滚动、滑动、跳动前进。
13.地下水系指埋藏和运动于地表以下松散土层或坚硬岩石空隙〔孔隙、裂隙、溶隙等〕中的水。
取水工程

1. 不能控制制河道水位和流量,因此,枯水期引水保比率低。
2. 在多泥沙河流,还可能引人大量的泥沙,使渠道发生淤积现 象, 影响渠道正常工作
3.对于灌溉取水来说,往往距灌区较还,需要修建很长的干渠和较多的 渠系建筑物.土石方工程量较大。
案例:
常青都江堰:令多少现代水利工程汗颜
都江堰的水沙控制原理
有坝取水枢纽工程平面布置图
蓄水工程
河流的天然流量及水位年际或年内均有丰、枯变化,而从供水,特别 是城市、工业及人畜用水均有永续性和连续性要求.为了调节河源来水和 用水在时间上的矛盾,常需要在河道上修建拦河坝以形成水库并拾高库内 水位,利用水库的库容调节来水流量,以满足用户要求。
蓄水工程由挡水建筑物、泄水建筑物和放(引)水建筑物组成。若多目 标运行时,还可建有水电站或船闸等专门建筑物。
1.管井: 一般指用凿井机械开凿至含水层
中,用井壁管保护并壁,垂直地 面的直井
主要由并室、并壁管、过滤 器、沉淀管等部分组成
井室
2 枢纽组成: 抽水设备(水泵、动力机、管道、闸阀等) 水工建筑物(引水渠、进水池、泵房、出水池等) 辅助设施(供电设施、泵房内供排水设施、安装检修设施)
按取水口工程构筑物构造型式,分为固定、移 动取水构筑物两类
固定式取水建筑物
习惯上把不经过筑坝拦蓄河水,而在岸边直接修建的固定的 取水设施称之为固定式。意即集水井池和泵房都是固定的,但为 避免河水位变化较大的缺点,建筑物高度需相应增加,其投资大, 水下工程量大,施工期长。但由于取水安全,维修管理方便,适 用范围广,故是目前应用最广泛的一种。
地下水取水建筑物
地下水取水构筑物是给水工程的重要组成部分之一。它的任务是从地下水 水源中取合格的地下水,并送至水厂或用户。
取水工程

固定式取水建筑物之: 岸边式
定义: 是指水流从岸边直接进入集水井,—般由集水井和泵站组成。 特点: 便于分层设置进水孔,在洪、枯水期都能取得较好的水质和便于清理格栅。 一般应符合如下条件: ①河水主流靠近取水岸,或靠取水岸有稳定的主流深槽,即岸边有足够的水深, 能保证在最低水位时也可安全取水; ②具有稳定的河床和河岸,避免取水构筑物建成后,改变主流位置,而使取水地 段产生淤积; ③岸边为地质条件较好的陡坡,如岩石陡坡,这样,取水构筑物设在陡岸可减少 连接堤岸的工程量,同时岸堤对河流水力条件影响较小,不致引起河床变形; ④在水位变幅大,特别是急涨快落且流速大的取水河段上,采用竖井式岸边取水 构筑物,具有管理操作方便、取水安全可靠等优点; ⑥水中泥砂、漂浮物和冰凌较严重的河流上,不适宜采用自流管取水。 而依集水井和泵站相对位置,又分为台建式和分建式两类
1. 水量可靠 2. 水质良好 3. 地下水与地表水联合使用 4. 选用地下水 5. 全面考虑、统筹安排、综合考虑
地 表 水 资 源 取 水 工 程 构 筑 物 分 类
自流引水工程之: 无坝取水
定义: 当河道枯水时期的水位和流量都能满足灌溉或城市供水要求时,可在 岸边选择适宜地点,设置取水建筑物,自流引水灌溉或提水供水,这种取水称 为无坝取水。 无坝取水的主要建筑物就是进水闸。为了便于引水和防止泥沙进入渠道, 进水闸一般应设在河道的凹岸。当凹岸没有适当的洄址时,也可以建于平直河 段,取水角度(引水渠道轴线与河 流流向的夹角),即右上图中的θ角, 应小于90度。一般说来,设计取水流 量不超过河流流量的30%,否则难 以保证各用水时期都能引取足够的流量。
土石坝是土坝、堆土坝和土石混合坝的总称
由多个支墩和盖板组成,库水压力通过盖板传给支墩,再传到地基 支墩坝的优点是节省工程量,所以投资相对经济。但坝型施工、设计复 杂,侧向稳定性差、对地基要求高。建造材料为钢筋混凝土。
MODFLOW在渗渠取水工程中的应用研究

地 下 水
G r o u n d wa t e r
NO V ., 2 01 3 V0 1 . 3 5 N0 . 6
M O D F L O W 在 渗 渠 取 水 工 程 中 的应 用 研 究
张 智 印 。 朱 亮 。 罗奇 斌
A ppl i c a t i o n 0 f M o DFLo W i n Chan ne l Se e pa g e W at e r I nt a ke W o r ks
Z HANG Z h i —y i n ,Z h u L i a n g ,L u o Qi —b i n
v a l u a t e t h e i n t a k e q u a n t i t y w h i c h w i l l me e t r e q u i r e me n t o f p r o d u c t i o n p l a n t .I n t h e e v a l u a t i o n t e s t ,w a t e r i s g a t h e r e d f r o m s e e p — a g e c h a n n e l s .B a s e d o n t h e ma t h e ma t i c a l mo d e l o f Ya n h e wa t e r r e s o u r c e s ,w h i c h i s e s t a b l i s h e d w i t h t h e c o n s i d e r a t i o n o f g e n — e r a l s i t u a t i o n i n Ya n h e v a l l e y,i n i f l t r a t i o n g a l l e r y wa t e r wi t h d r a wa l i n d i f f e r e n t s c h e me s a r e c a l c u l a t e d b y M ODF L OW . T h e c o mp a r i s o n b e t w e e n g r o u n d wa t e r r e c h a r g e a n d r i v e r r u n o f i n t e s t e d a r e a a n d s e e p a g e c h a n n e l wa t e r wi t h d r a wa l i n d i c a t e s t h a t wa t e r s u p p l y i s a b o v e 1 7 7 4 n l / d,wh i c h me e t s t h e r e q u i r e me n t o f p r o d u c t i o n p l a n t . Ke y wo r d s: M ODF L OW ; s e e p a g e c h a n n e l ; n u me r i c a l s i mu l a t i o n a n d wa t e r wi t h d r a wa l

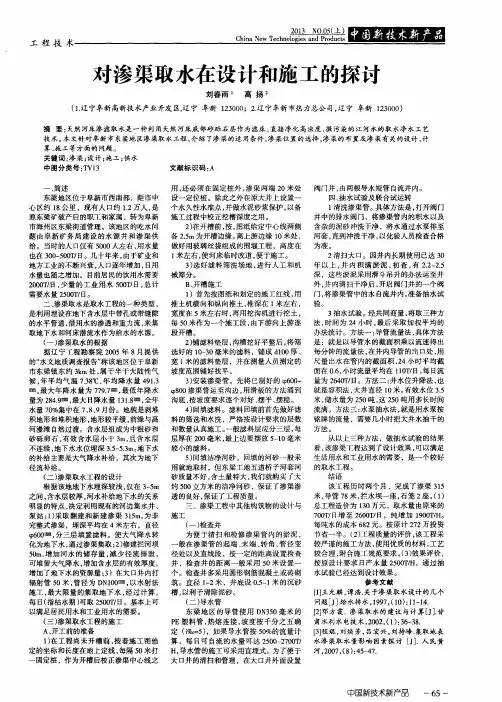

对渗渠取水在设计和施工的探讨

、
简述
推土 机横 向和纵 向推 土 , 推 深在 1 米 左右 , 宽度 在 5 米左 右 时 , 再用 挖沟 机进 行挖 土 , 每5 O 米 作为 一个施 工段 , 由下游 向上游 逐 段开 槽 。 2 ) 铺滤料 垫层 , 沟槽 挖好 平整 后 , 将 筛 选好 的 1 O 一 3 0毫米 的滤料 ,铺成 d l O 0厚 、 宽1 米 的滤料 垫 层 ,并在 测量 人员 测定 的 坡度 范围铺 好找 平 。 3 ) 安装 渗渠 管 。先将 已制 好 的 ( p 6 0 O — q  ̄ 8 0 0 渗 渠管 运 至沟 边 , 用 滑板 的方 法 涌到 沟底 , 按坡 度要 求逐个 对好 、 摆平 、 摆稳 。 4 ) 回填 滤料 。滤料 回填 前首先 做好 滤 料 的筛选 和水洗 ,严 格按设 计要 求的 层数 和数 量认 真施工 。 一般 滤料层 应分 三层 , 每 层厚 在 2 0 0毫米 , 最上边 要摆 放 5 — 1 0毫米 较小 的滤料 。 5 ) 回填 洁净 河砂 。回填 的河砂 一般 采 径流补 给 。 用就 地取 材 ,但 东梁 工地五 道桥 子河套 河 ( -) 渗渠 取水 工程 的设计 砂质 量不好 , 含土 量特 大 , 我 们就 购买 了大 根 据该 地地下 水埋 深较浅 , 仅在 3 - 5 m 约5 0 0立方 米 的洁净河 砂 , 保 证 了渗 渠渗 保证 了工程 质量 。 之间 , 含水层 较厚 , 河水 补给地 下水 的关 系 透 的 良好 , 明显 的特点 , 决定 利用 现有 的河 边集 水井 、 三 、渗 渠工 程中其他 构 筑物 的设计 与 泵站 ; 1 ) 采取 翻建 和 新建 渗 渠 3 1 5 m, 为非 施工 ( 一) 检查 井 完整式 渗渠 ,埋深 平均在 4 米 左右 ,直径  ̄ 6 0 0 r m, 分三 层填 置 滤料 。使 大气 降水转 为便 于清 扫和 检修 渗 渠 管 内 的淤 泥 , 化为地 下水 , 通过 渗渠集 取 ; 2 ) 修建拦 河坝 般 在 渗渠 管 的起 端 、 末端 、 转角、 管径 变 5 0 m, 增加 河 水 的储 存 量 , 减 少径 流 排 泄 , 径处 以及 直线段 ,按 一定 的距离 设置 检查 可堆 留大气 降水 , 增加 含水层 的有效 厚度 , 井 ,检 查 井 的距 离 一般 采用 5 O米 设 置一 增加 了地下 水的 资源量 ; 3 )在 大 口井 内打 个 。检查 井多采 用 圆形钢筋 混凝 土或砖 砌 — 2 米 ,井底 设 0 . 5 — 1 米 的 沉砂 辐射 管 5 0 米, 管径 为 D N l O O m m , 以水 射 法 筑 。直径 1 施工 , 最 大 限量 的集 取地 下 水 , 经 过计 算 , 槽, 以利于 清除 泥砂 。 每 日( 指枯 水期 ) 可取 2 5 0 0 T / 日。基 本上 可 ( 二) 导水管 以满足 居 民用 水和 工业用 水 的需要 。 东 梁 地 区 的导 管 使 用 D N 3 5 0毫 米 的 ( 三) 渗渠 取水 工程 的施工 P E塑料 管 , 热熔连接, 坡度 按 千 分之 五 确 A、 开工 前的 准备 定 ( i % 。 = 5 ) ,如果 导水 管按 5 0 %的流量 计 1 ) 在 工程 尚 未开 槽 前 , 按 着施 工 图给 算 ,每 日可 自流 的水 量 可达 2 5 0 0 — 2 7 0 0 3 " / 定 的坐标 和 长度在 地上定 线 , 每隔 5 0 米 打 H, 导水管 的施 工可 采用直 埋式 。为 了便 于 固定桩 ,作为开槽后校正渗渠中心线之 大 口井 的清扫 和管 理 ,在 大 口井外 面设 置
渗渠取水工程施工

渗渠取水工程施工一、前期准备工作1. 工程设计:首先需要对工程地形、地质条件、水文情况等进行详细调查和勘察,确定渗渠取水工程的设计方案。
设计方案需包括渗水管道的布设、滤水设施、水库、水泵站等结构的设计。
2. 材料准备:根据设计方案确定所需的材料和设备,包括渗水管道、滤水设施、水泵、管道连接件等。
一定要选择优质的材料,确保工程的质量和使用寿命。
3. 施工队伍组建:组建一支经验丰富、技术过硬的施工队伍,能够熟练操作各种施工设备,做好各项施工工作。
4. 施工技术培训:对施工队伍进行施工技术培训,确保施工人员熟悉操作规程,提高工作效率。
5. 安全措施:在施工前要做好安全防护措施,确保施工人员工作安全。
二、施工流程1. 场地准备:在施工现场进行场地平整、清理和固定,确保施工作业顺利进行。
2. 施工标志:根据设计图纸进行标志、测量、放线,并确定各个设施的位置和尺寸。
3. 掘沟开挖:根据设计要求进行渠道的开挖和豁口的处理,控制渠道的深度和宽度。
4. 渗透水平:根据设计要求,确定渗透水平,进行渗水管道的布设和连接。
5. 距离测量:对渗水管道进行测量,确保管道的长度和角度符合设计要求。
6. 水泵安装:在水源处安装水泵,将地表水引入到渗水管道。
7. 滤水设施安装:根据设计要求,在渠道出口处安装滤水设施,确保输送的水质符合要求。
8. 检查验收:施工完成后进行工程的检查验收,确保工程质量合格。
9. 过程监控:在施工过程中要做好监控,及时发现并处理问题,确保工程进度。
10. 施工总结:对施工过程进行总结和评估,及时修改不足之处,提高工程质量。
三、注意事项1. 施工过程中要严格按照设计要求进行操作,不得随意改变设计方案。
2. 施工队伍应按照工程进度进行作业,保证工程按时完成。
3. 施工现场要做好文明施工,严禁乱扔垃圾,保持周围环境整洁。
4. 施工队伍应做好施工记录,及时记录施工过程中的各项数据和信息。
5. 施工过程中要严格遵守安全操作规程,加强施工安全管理。
渗渠取水工程的计算与设计

该 处 饱和 沙砾层 渗 透系 数 K=7 6m d 水 位 降深 . / ;
S=0 5 .0m时 , 响 半径 R=5 饱 和 含 水层 厚 影 5m;
度 =4m。若采 用渗 渠取 水形 式 , 水量 可 达到 产
维普资讯
车站 处 于河 流 左岸 一级 阶地 , 地形 平坦 开 阔 ,
1 概 述
某铁 路车 站是 我 国西煤 东运 大通道 上 的一个
集客、 货运 为一 体 的大 型区段 站 , 站 职工及 家属 全
约 1 人。 万
平均 宽为 20~3 0m, 大宽度 可 达 4 0m 0 0 最 0 。
一
个 重要 工点 。也 是 “ 暖人 心 ” 程 , 的建 成 温 工 它
对提 高站 内职 工 、 属 生 活水 平 和企 业 可 持续 发 家 展 起到 至关重 要 的作用 。 该 站总用 水量 为 30 0m / , 中站 内生产 和 0 3 其 d 生 活 用 水 为 23 0 m / , 供 附 近 乡 镇 用 水 7 0 0 3d 外 0 /, d 由于第一 、 水源 , 内不 能满 足 生产 、 活 二 对 生 所 需 , 外不 能满 足建 站时 对地 方 的承诺 , 对 已对 站 内正 常的生 产 、 活秩 序造 成较 大影 响 。鉴于此 , 生 修 建第 三水 源就 显得 十分 紧迫 和必要 。
水 侧 向补 给 , 源可 靠 , 供水 水文 地质 条件 相对 来 是
较 好 的含水 层 。根 据河 床 中单 孔 抽水 试 验 显 示 :
收稿 日期 :07o —6 修 订 日期 :070 —4 20-32 ; 20 —51 作 者 简 介 : 华 刚 (92一)男 , 程 师 , 事 给 水 排 水 工 程 康 16 , 工 从
8-第七章 渗渠与坎儿井-PPT课件

• 2.渗渠出水量衰减问题
• (1)渗渠的淤塞
•
。
设计中除了重视河段的选择和合理布置渗渠外,还应控制取水
量,降低水流 渗透速度,提高反滤层的施工技术水平和施工要求
• (2)水源
• 设计时应全面掌握有关水文及水文地质资料,对开发地区的水 资源状况及河 床变迁趋势等影响水源的问题有正确的评价。足够
第七章
渗渠与坎儿井
地下水取水构筑物分类
1.管 井
2.大口井
3.复合井
取水构筑物
4.辐射井
5.渗 渠
6.坎儿井
包括水平集水管
本章内容
第一节 第二节 思考题 渗渠 坎儿井
第一节
渗渠
一、渗渠的形式
渗渠是水平敷设在含水层中的穿孔渗水管渠。 渗渠可分为盲沟、集水管和集水廊道(如坎儿井)三种型式;并且有
完整式和非完整式之分。
渗 渠 施 工 图
二、渗渠的优缺点: • 缺点:
1. 既可截取浅层地下水,也可集取河床地下水或地表渗水 。 2. 渗渠水经过地层的渗滤作用,悬浮物和细菌含量少,硬 度和矿化度低, 3. 渗渠可以满足北方山区季节性河段全年取水的要求。 • 缺点: • 施工条件复杂、造价高、易淤塞,常有早期报废的现象 ,应用受到限制。
•
(3)选在河水清澈、水位变化小、河床稳定的河段。
四、 四、 渗渠的设计要点与施工要求 渗渠的施工 2.施工要求
如:渗渠反滤层的铺设在不同条件下,对不同施工条件的要求,见下图。
河沙回填
0.2~0.3m
河床面
0.2~0.3m
(b)铺设在河床下的渗渠
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
7.5渗渠7.5.1渗渠的型式与建造7.5.1.1渗渠的型式 渗渠即水平铺设在含水层中的集水管(渠)。
渗渠可用于集取浅层地下水,如图7-29、7-30所示。
也可铺设在河流、水库等地表水体之下或旁边,集取河床地下水或地表渗透水。
由于集水管是水平铺设的,也称水平式地下水取水构筑物。
渗渠,按其补给水源可分为集取地表水为主的渗渠和集取地下水为主的渗渠两种。
前者是把渗渠埋设在河床下,集取河流垂直渗透水;后者是把渗渠埋设在河岸边滩地下,以集取部分河床潜流水和来自河岸上第四纪含水层中的地下水。
集取地下水为主的渗渠,一般水质较好,水量比较稳定,效果较好,使用年限长,因而采用的也较多;至于集取地表水为主的渗渠,产水量虽然很大,但受河水水质的变化影响甚为明显,如当河水较浑浊时,渗渠出水水质往往很差,而且容易淤塞,检修管理麻烦,使用年限也较短;如果河水浊度常年较小,上述缺点可能减少。
渗渠的埋深一般在4~7m ,很少超过10m 。
因此,渗渠通常只适用于开采埋藏深度小于2m ,厚度小于6m 的含水层。
渗渠,按埋设位置和深度不同,又可分为完整式(图7-29)和非完整式(图7-30)两种。
完整式渗渠是在薄含水层的条件下,埋设在基岩上;非完整式渗渠是在较厚的含水层条件下,埋设在含水层中。
完整式渗渠所以埋设在基岩上,主要靠加大水位降落量,最大限度地开采地下水,从而增大渗渠产水量。
但在较厚含水层中,为了减少施工困难,降低工程造价,多把渗渠设在施工技术和抽水设备允许条件下的含水层一定深度中,同样可以集取较多的地下水。
从生产实践中看,采用完整式渗渠比较普遍,产水量较大;而采用非完整式渗渠却较少,因为在较厚含水层中,采用大口井或管井取水,工程造价要比渗渠造价低得多,不仅开采量大,而且施工容易,进度快。
除非打井机具缺乏,而用水量又甚小的情况下,才采用非完整式渗渠。
无论集取地表水为主的渗渠,还是集取地下水为主的渗渠,都可以接其所在的含水层厚度不同而选用完整式或非完整式渗渠。
渗渠平面布置,应根据水文、水文地质、补给来源以及河水水质等条件而定,一般可分图7-29 完整式渗渠1-集水管;2—集水井;3—泵站;4—检查井图7-30 非完整式渗渠 1-集水管;2—集水井;3—泵站;4—检查井为:平行于河流、垂直于河流和平行与垂直于河流组合等三种形式。
无论哪种形式,都适用于集取地表水为主的渗渠和集取地下水为主的渗渠。
一般大、中型渗渠取水工程,由于取水量较大,集水管较长,采用平行于河流或平行与垂直于河流组合的两种形式比较多,而采用垂直于河流的形式较少;至于小型渗渠取水工程,由于取水量较小,集水管较短,占地不多,多采用垂直于河流的形式,可以较多地截取地下水和河床潜流水。
哪种形式经济合理,应通过经济技术比较,因地制宜地选用。
7.5.1.2渗渠的建造1.渗渠的构造渗渠通常由水平集水管、集水井、检查井和泵站所组成。
1)集水管集水管一般为穿孔钢筋混凝上管;水量较小时,可用穿孔混凝上管、陶土管、铸铁管;也可用带缝隙的干砌块石或装配式钢筋混凝土暗渠。
带孔眼的钢筋混凝土管,一般就地人工浇筑制作,每节长度最好1m。
每米长孔眼总面积为管壁总面积的5~10%,如果管道结构允许,最好采用孔隙率8~15%。
管壁进水孔形式分圆形和长条形两种。
圆形孔的孔径,一般采用20~30mm,布置成梅花状,孔眼内大外小,以防堵塞。
孔眼净距为2~2.5d(d为孔眼直径)。
长条形孔眼尺寸,一般宽为20mm,长为60mm,也有的长为100mm,条缝净间距为:纵向50~100mm,环向20~50mm。
进水孔眼一般布置范围在1/3~1/2管径以上(从管底上算起)的管周壁上,下部一般不设孔眼,以防下部泥砂流入管内,造成管内淤积,影响集水管的集水效果。
常用管径为400mm、500mm、600mm、800mm和1000mm等五种。
埋设深度为2.0m、3.0m、4.0m、5.0m和6.0m 等五种。
2)人工反滤层为了防止含水层中细小颗粒泥砂进入集水管中,造成管内淤积,必须在集水管和含水层中间铺设人工反滤层。
人工反滤层设计、铺设的好坏,也是渗渠出水效果好坏的重要条件之一。
因而滤层厚度和滤料颗粒级配是否合理,直接影响渗渠产水量、出水水质和使用年限。
人工反滤层设计要根据渗渠取水形式不同而异,即分为集取地下水为主和集取地表水为主的渗渠人工反滤层两种。
反滤层的层数、厚度和滤料粒径计算,和大口井井底反滤层相同。
集取地下水为主渗渠的人工反滤层如果缺乏颗粒直径分析资料,而含水层又为砂卵石时,可按下列规格选用:第一层粒径为5~10mm,厚度为300mm;第二层粒径为10~30mm,厚度200~300mm;第三层粒径为30~70mm,厚度为200mm;总厚度为700~800mm。
集取地表水为主的渗渠人工反滤层的滤料级配,外层以上,一般回填河砂,但必须干净,不要混有杂草泥块,粒径一般0.25~l.0mm,厚约1m。
下面三层反滤层分别采用粒径为1~4、4~8、8~32mm,各层厚度约150mm,也有的粒径略大些。
但总的说来,要比集取地下水为主的渗渠反滤层滤料粒径小,尤其是外层滤料粒径要小些。
反滤层总厚度要厚些为宜,但这要看河水水质情况而定,水质好的,可以薄些;水质差的,较浑浊的,反滤层要厚些。
这主要因为河水浊度常年变化较大,如果反滤层厚度太薄,粒径略大,会影响渗渠的出水水质。
3)检查井为便于检修、清通,集水管端部、转角、变径处以及每50~150m均应设检查井。
检查井形式分为全埋式、半埋式和地面式三种。
全埋式即检查井全部埋于地下,井盖略高于集水管,且上部填以反滤层。
适用于河水冲刷程度较大,渗渠不需要经常检修与清扫的给水工程中。
其缺点是井埋设较深,寻找或检修均很不方便。
半埋式检查井是将井口埋在地面下0.5~1.0m,优点是除有利于人防保护外,还可防止被洪水冲毁井口;缺点是由于井盖埋在地下,一旦检修,不易找出井位。
在集取地表水为主的渗渠中,多采用半埋式检查井。
地面式检查井,即井口露出地面,多用于集取地下水为主的渗渠,便于检修,但必须注意采用封闭式井盖。
井盖材料可用铸铁或钢筋混凝土。
井盖底部周围用胶垫圈将井盖垫好止水,然后用螺栓将井盖固定在井座上,以防泥砂从井盖缝隙进入渗渠。
2.渗渠的施工(1)集水管(渠)的施工1)开槽施工法当潜水埋藏浅、含水层厚度不大时,埋设集水管可以实行明沟开挖施工方法,在开挖的基槽中敷设集水管和铺设人工反滤层。
开挖断面要考虑管道的尺寸、含水层的岩性和便于施工安装。
集水管(渠)最好坐落在隔水粘性土层或基岩上。
如集水管必须坐落在松散地层上,基础必须穷实,管径较大时,需做混凝土基础;如以基岩为基础时,必须铺设20~30cm厚的粗砂;当砌筑集水渠时,必须作混凝土基础。
管沟的边坡依含水层岩性而定,如含水层为河流松散堆积物时,一定要考虑边坡的稳定性,必要时要进行防护支撑和加固,以防坑壁坍塌。
施工排水和降低地下水位是施工中重要而复杂的工作。
通常含水层颗粒粗,地下水水量丰富,所以排水量大,开挖前要进行排水量校核计算,排水设备的排水能力必须满足排水要求,并且要有备用的排水设备。
如工程量大,短期内难以完成,需跨越洪水期时,则必须要考虑防洪措施,确保施工安全。
施工时,应严格按设计的人工反滤层级配分层铺设;回填渗渠管沟时,可使用开槽时挖出的原土,以保持原含水层的渗透性能。
2)围堰施工法在河床下埋设集水管时,应在枯水季节施工,必须将河水导流或用粘土围堰后方能开槽施工。
在河床地段施工,施工排水更为重要,地层渗透性强,排水量大,要求排水设备排水能力强,效率高。
施工排水对施工进度影响很大,应予以特别注意。
施工完毕后,应将土围堰拆除干净,以免改变原河床的水流方向。
3)开挖地道施工法如潜水埋藏较深,开挖深度较大时,宜采用开挖地道法施工。
施工中应特别注意开挖地层的稳定性,除特殊情况外,一般要进行防护支撑和加固,防止坑道坍塌。
同时要进行施工排水,降低地下水位,应尽量避免水下施工。
(2)集水井的施工渠集水井的结构和施工与辐射井的集水井极相似。
(3)检查井的施工渗渠检查井的结构和施工基本上与排水管道工程中检查井的结构和施工方法相同。
(4)渗渠清洗渗渠施工的各项工序完成后,应象管井洗井一样,及时清除渗渠集水管内及反滤层中的淤泥和细砂。
具体做法是在集水井内安装临时抽水泵,待集水井中水位上升至一定高度时(可淹没渗渠反滤层0.5~1.0m),用水泵从井内抽水,使井内水位下降至渗渠集水管管底,然后停泵,待水位再次上升至原来高度时,再抽水,如此复始,直到抽出的水由浑浊变为清澈为止。
一般要连续抽水3~5天,方可清扫干净。
此外,当渗渠工程规模较大时,从集水井内抽水水量大,抽水设备不易解决时,也可在检查井中安设水泵,分段清扫渗渠。
7.5.2 渗渠的出水量计算渗渠产水量计算,应根据水文地质参数、开采储量评价、选用渗渠类型以及布置形式等资料和条件进行计算。
因为所选用的渗渠类型和布置形式不同,所采用的水文地质计算公式也有不同。
比如,选用集取地下水为主的渗渠,所用的水文地质计算公式,就不同于集取河水为主的渗渠所用的计算公式,选用完整式渗渠所用的水文地质计算公式,也不同于非完整式的水文计算公式。
由于渗渠的埋设条件比较多,水文地质计算公式也比较多。
但是,比较有实用价值的公式也不多,往住同生产实际出入较大。
因此,在选择水文地质计算公式时,应当特别慎重。
目前,我国在计算渗渠产水量时,多采用国外的水文地质计算公式。
由于我国很少进行这方面的理论研究工作,又没有积累长期生产观测资料,所以多少年来,尚没有我国自己的一些符合我国各种水文地质特点、比较完整的理论计算公式。
因此,在实际使用中,发现有些水文地质计算公式所算出的结果,同实际相差甚远,往往高达4~6倍之多。
但是,也有些公式,还是比较接近于生产实际的。
以下仅介绍几种常见的渗渠出水量计算公式。
1.铺设在无压含水层中的渗渠 完整式渗渠(图7-31)出水量计算公式:R)h (H KL Q 202-⋅= (7-54) 式中 Q ——渗渠出水量,m 3/d ;K ——渗透系数,m/d ;R ——影响半径(影响带宽),m ;L ——渗渠长度,m ;H ——含水层厚度,m ;h 0——渗渠内水位距含水层底板高度,m 。
非完整式渗渠(图7-32)出水量计算公式:41002100202)h t 2h ()h 5r .0t (R )h (H KL Q -⋅+⋅-⋅= (7-55) 式中 t ——渗渠水深,m ;r 0——渗渠半径,m 。
其余符号同上。
上式适用于渠底和底板距离不大时。
