浆砌排水沟施工总结材料
排水沟施工总结

排水沟施工总结1. 引言排水沟在建筑、道路和农田等各个领域中起着非常重要的作用。
它能够有效地收集和排放雨水、污水和泥浆等,保障了周围环境的干燥与清洁。
本文将对排水沟施工进行总结,包括施工前准备、施工过程中的注意事项以及施工后的维护等方面。
通过对排水沟施工的总结,旨在提供一个指导性的参考,以确保施工的顺利进行和施工质量的得到保证。
2. 施工前准备2.1 设计与规划在进行排水沟施工前,必须进行详细的设计与规划。
需要确定排水沟的位置、尺寸、形状以及材料等方面的要求。
设计与规划的合理性将直接影响后续施工的效果和质量。
2.2 材料准备在施工前,需要准备好所需的材料。
常见的排水沟材料包括水泥、砖块、钢筋等。
根据设计要求,合理选择和准备材料,以确保施工质量。
2.3 人员培训在排水沟施工前,有必要对施工人员进行培训。
培训内容包括施工流程、安全注意事项以及质量要求等。
通过培训,可以提高施工人员的技能水平,确保施工的安全和质量。
3. 施工过程中的注意事项3.1 安全措施在施工过程中,必须严格遵守安全操作规程。
施工人员应佩戴符合要求的安全帽、手套、防护眼镜等个人防护装备。
同时,要确保施工现场的安全,防止人员跌落和材料倒塌等事故的发生。
3.2 测量与标记施工前应根据设计要求对施工现场进行测量,并进行标记。
测量和标记可以帮助施工人员在施工过程中控制尺寸和位置的准确性,确保排水沟施工的准确性和一致性。
3.3 施工工艺在施工过程中,应按照设计要求采用适当的施工工艺。
例如,在施工坡度时,应使用水平仪进行测量和调整,确保排水沟有足够的坡度,以保证水流畅通。
3.4 施工质量控制在施工过程中,要对施工质量进行严格控制。
施工人员应定期检查施工质量,确保施工的一致性和准确性。
对于发现的问题,应及时进行修复和整改。
4. 施工后维护4.1 清理排水沟在排水沟施工完成后,应定期进行清理和维护工作。
清理工作包括清除排水沟中的杂物、泥浆和污水等,保持排水管道的畅通。
排水沟工程技术总结报告

某县武家庄镇福禄峪村口粮田建设项目排水沟工程技术总结报告一、工程完成情形由我公司承建的武家庄镇福禄峪村口粮田建设工程,现已按设计及合同约定内容要求全数完工;具体实施地名为大坪、绕林沟岔、沟坪、庄子上、南沟,共计完成排水沟1500米。

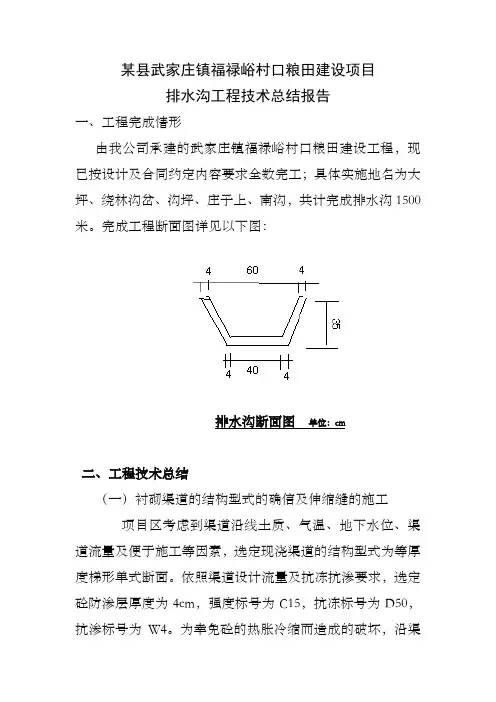

完成工程断面图详见以下图:排水沟断面图单位:cm二、工程技术总结(一)衬砌渠道的结构型式的确信及伸缩缝的施工项目区考虑到渠道沿线土质、气温、地下水位、渠道流量及便于施工等因素,选定现浇渠道的结构型式为等厚度梯形单式断面。
依照渠道设计流量及抗冻抗渗要求,选定砼防渗层厚度为4cm,强度标号为C15,抗冻标号为D50,抗渗标号为W4。
为幸免砼的热胀冷缩而造成的破坏,沿渠道纵向每5米设一道伸缩缝,沿渠道底脚设两道横向伸缩缝,内用1cm厚的闭孔泡沫塑料填充。
(二)施工预备渠道防渗工程施工前,我公司进行详细的施工组织设计。
充分的作好了料场、拌和场等施工厂地的布置和施工用电、用水、道路和机具设备的预备工作。
同时我公司还对实验和施工的设备进行检测和试运行行,对不符合要求的设备,予以了改换或调整,确保衬砌渠床符合施工要求。
(三)土方工程施工衬砌渠道多为新筑土方渠道,渠道土质比较疏松,衬砌前结合浇灌送水成心识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必需进行夯实。
一、渠道放样土方工程施工前,应进行渠道施工放样。
第一,用经纬仪定出渠道的中心操纵线。
中心桩在直线段每50m一个。
湾道处5m一个。
用钢尺量距,误差不超过1/1000。
测角时两次不超过30″。
第二,按四等到水准要求操纵高程,闭合精度要求操纵在20L。
每200m留一个临时高程操纵点。
最后依照中心线和高程操纵点,放样出渠道底脚线和渠口线共四条操纵线。
二、土方回填夯实A、夯实前第一清除渠床内的树根、淤泥、腐质土、垃圾及隐蔽的暗管砖石等。
B、回填夯实采纳分层开夯实的方式,每层铺土百度≤30cm,铺土要均匀平整。
因渠道沿线土质多为砂壤土或粉细砂,应严格操纵土壤含水量在适宜范围内。
水沟工程施工小结

水沟工程施工小结一、工程概况本项目为水沟工程,位于我国某城市新区,主要包括排水沟、检查井、盖板等设施的施工。
工程总面积约为5000平方米,全长约1000米。
工程自开工以来,严格按照设计图纸和施工规范进行,经过全体施工人员的共同努力,已顺利完成。
二、施工准备在施工前,我们对设计图纸进行了详细的解读,明确了施工要求和技术指标。
同时,对施工队伍进行了技术培训和安全教育,确保施工人员掌握施工要领和安全知识。
此外,我们还准备了充足的施工材料和设备,确保施工顺利进行。
三、施工过程1. 排水沟施工排水沟施工是本工程的核心部分,我们采用分段施工的方法,将整个排水沟分为10个施工段。
首先,根据设计图纸,进行现场放样,确定排水沟的位置和尺寸。
然后,采用挖掘机进行开挖,开挖宽度为800mm,深度为600mm。
在开挖过程中,严格控制沟底高程,确保排水畅通。
2. 检查井施工检查井施工采用现场浇筑的方式,首先,根据设计图纸,确定检查井的位置和尺寸。
然后,采用挖掘机进行开挖,开挖宽度为1000mm,深度为1200mm。
接着,浇筑检查井,浇筑高度为1000mm,采用C30混凝土。
在浇筑过程中,严格控制井壁厚度和高程,确保检查井的质量和使用功能。
3. 盖板施工盖板施工采用现场预制的方式,首先,根据设计图纸,确定盖板的尺寸和数量。
然后,采用钢筋混凝土预制盖板,预制高度为100mm,宽度为1000mm,长度为500mm。
在预制过程中,严格控制盖板的厚度和强度,确保盖板的安全和耐用。
四、施工质量控制1. 严格把控材料质量,所有原材料均需经过检验合格后方可使用。
2. 加强施工过程的控制,确保施工质量符合设计要求。
3. 定期对施工人员进行技术培训和安全教育,提高施工技能和安全意识。
4. 加强施工现场的管理,确保施工秩序井然,环境整洁。
五、施工安全1. 制定详细的安全施工方案,明确安全措施和责任人。
2. 对施工现场进行定期安全检查,发现问题及时整改。
乡镇修建排水沟工作总结

乡镇修建排水沟工作总结
近年来,随着乡镇建设的不断发展,排水系统的建设也成为了一项重要的工作。
排水沟的建设不仅可以有效解决雨水排放问题,还可以改善乡镇环境,保障居民生活。
在这个过程中,我们经过一段时间的努力和实践,取得了一定的成绩,也积累了一些经验和教训。
首先,我们在选择排水沟建设地点时,要充分考虑地势和周边环境,确保排水
沟的位置合理,能够有效地收集和排放雨水。
同时,还要注意与其他基础设施的衔接,避免影响到其他工程的进行。
其次,在排水沟的设计和施工过程中,我们要严格按照相关标准和规范进行,
确保排水沟的质量和稳固性。
在选择材料和施工工艺上,也要注重环保和可持续发展,尽量减少对环境的影响。
另外,我们还要加强对排水沟的维护和管理工作,定期清理排水沟内的杂物和
淤泥,及时修补破损部分,保证排水系统的畅通和正常运行。
同时,还要加强对居民的宣传和教育工作,提高他们的环保意识,共同保护好排水系统。
总的来说,乡镇修建排水沟工作是一项复杂而又重要的工作,需要我们在实践
中不断总结经验,不断完善工作。
只有这样,我们才能更好地解决排水问题,改善乡镇环境,保障居民的生活质量。
希望在未来的工作中,我们能够继续努力,为乡镇的发展贡献自己的力量。
浆砌片石排水沟实训报告

一、实训目的本次实训旨在使学生掌握浆砌片石排水沟的施工工艺,提高学生的实际操作能力,了解施工现场的安全规范和质量要求。
通过实训,学生能够熟悉施工流程,了解材料性能,掌握施工要点,为今后从事相关工程打下坚实基础。
二、实训时间及地点实训时间:2023年X月X日至X月X日实训地点:XX工地三、实训内容1. 材料准备- 砂浆:M7.5水泥砂浆- 石料:质地坚硬、不易风化的片石,抗压强度不低于30MPa,片石中部厚度不小于15cm- 勾缝材料:同砂浆强度等级的水泥砂浆2. 施工工具- 水泥砂浆搅拌机- 砂浆抹子- 水准仪- 经纬仪- 尺子- 钢筋钩- 锤子- 钢筋刷3. 施工工艺(1)放线定位:根据设计图纸,确定排水沟的走向、尺寸和位置,使用经纬仪和水准仪进行放线。
(2)基础处理:对排水沟底部进行平整处理,清除杂物,确保基础坚实。
(3)铺设垫层:在基础处理好的基础上,铺设一层厚度为10cm的碎石垫层,并进行压实。
(4)砌筑片石:选用质地坚硬、不易风化的片石,按设计尺寸进行切割,然后进行砌筑。
砌筑过程中,注意砂浆的配合比,确保砂浆饱满。
(5)勾缝:在砌筑完成的片石之间,用同等级的水泥砂浆进行勾缝,确保缝隙密实。
(6)检查验收:对砌筑完成的排水沟进行检查,包括砂浆强度、轴线偏位、沟底高程、墙面直顺度、断面尺寸、铺砌厚度、基础垫层宽度等指标,确保符合设计要求。
四、实训过程1. 材料准备:根据施工方案,准备所需的材料,并确保材料质量符合要求。
2. 施工准备:熟悉施工图纸,了解施工工艺,明确施工流程。
3. 施工操作:按照施工工艺,进行放线定位、基础处理、铺设垫层、砌筑片石、勾缝等工序。
4. 质量检查:在施工过程中,对每个工序进行检查,确保质量符合要求。
5. 实训总结:实训结束后,对实训过程进行总结,分析存在的问题,提出改进措施。
五、实训结果本次实训共砌筑浆砌片石排水沟100米,经检查,砂浆强度、轴线偏位、沟底高程、墙面直顺度、断面尺寸、铺砌厚度、基础垫层宽度等指标均符合设计要求。
路堤排水沟首件施工总结

路堤排水沟首件施工总结我部于2012年4月22日至5月5日进行了K79+220—340左侧F型排水沟首件的施工工作,在监理工程师的现场监督下,严格按照《公路路基施工技术规范》(JTG F10-2006)要求进行。
现将排水沟首件工程施工总结归纳如下:1 工程概况K79+220~K79+340左侧F型排水沟长120m,采用M7.5浆砌片石砌筑,厚度为30cm,浆砌片石工程量244.80m³。
排水沟断面详见图1.1。
图1.1排水沟大样图2 施工安排2.1工期安排根据实施性总体施工进度计划,结合目前工地实际情况。
本分项工程于2012年4月22日开工,2012年5月5日完成,共计14天。
2.2人员组织表2.1 主要管理人员2.3施工队伍表2.2 各类施工操作人员数量2.4机械设备安排3 施工过程图3.1施工工序流程图3.1 施工准备(1)施工管理人员、工人已进场,人数能够满足施工要求。
(2)用于施工的材料如水泥、片石、砂等已进场,并检验合格,数量满足施工要求,砂浆配合比试验已报监理工程师批准。
(3)对砂浆拌和场地进行平整、硬化,拌和机运行良好,施工便道已修通。
(4)技术准备工作,首先进行技术交底工作,将施工技术方案落实到每个参建人员,用于指导施工。
3.2 施工放样根据设计资料定出排水沟中线,线位布设好以后请监理检测,符合要求后再进行下道工序。
经施工放样后,与现场地形符合,且与外排水系统或自然水系能平顺衔接。
3.3 沟槽开挖放好路堤排水沟内外轮廓线,利用人工配合挖掘机开挖,自卸汽车运输,开挖至距设计尺寸10-15cm时,改以人工挖掘。
人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许欠挖,控制超挖。
基坑开挖后,需进行沟底高程复测。
基坑开挖土方运出场外,禁止堆放在水沟外侧。
开挖清理完毕后,请监理检验合格后进行下道工序。
3.4 片石砌筑浆砌施工前,对片石进行检验,石料强度不小于30MPa,厚度不小于15cm,长度不小于30cm(如有锋棱锐角,予以敲除),若表面有泥土、水锈,先清除干净。
浆砌片石边沟施工总结

浆砌片石边沟首件工程施工总结一、工程概况本项目在填方路基坡脚外、挖方路基边部均设置0.6m×0.6m矩形边沟,过城镇的路段,边沟上设置泄水盖板。
边沟沟身采用M7.5浆砌片石砌筑而成,盖板采用C30钢筋混凝土预制盖板。
二、施工工艺1、施工准备首先审核图纸,计算放样资料;根据各种水沟的尺寸制作坡度架;现场施工放样,测放控制桩,护桩。
选择符合要求的原材料,水泥、砂、石料等材料进场前做好复试工作,合格后报请监理验收合格后方可进场投入使用。
把好材料检验关,杜绝使用不合格的材料。
对原材料的要求如下:选用的水泥应能使所配制的砂浆强度达到要求、收缩小、和易性好和节约水泥为原则。
符合现行国家标准,并附有制造厂的水泥品质试验报告等合格证明文件。
水泥进场后,应按其品种、强度、证明文件以及出厂时间等情况分批进行检查验收。
对所用水泥应进行复查试验。
袋装水泥在运输和储存时应防止受潮,堆垛高度不宜超过10袋。
不同强度等级、品种和出厂日期的水泥应分别堆放。
水泥如受潮或存放时间超过3 个月,应重新取样检验,并按其复验结果使用。
砂浆中所用砂,宜采用中砂或粗砂,当缺乏中砂及粗砂时,在适当增加水泥用量的基础上,也可采用细砂。
砂的最大粒径,当用于砌筑片石时,不宜超过5mm;当用于砌筑块石、粗料石时,不宜超过2.5mm。
砌体所用的石料应选择质地坚实、无风化的石块,块体的中部厚度不宜小于150mm。
片石中部厚度不应小于200mm;石砌体各部位所用石块要大小搭配使用,不可先用大块后用小块。
采用形状不规则的乱毛石、形状太不规则但相对的两个平面大致平行的平毛石以及经过加工的块石,其强度等级均应不低于30Mpa。
用做镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整。
2、水沟砌筑施工开挖前做好清理场地,复测定位,确定纵横向轴线控制桩和水准点控制桩,并固定,做好桩位防护工作。
开挖沟槽时,根据地形,做好施工的临时排水设施。
开挖后应将沟底进行夯实、整平后方可开始铺砌。
排水沟首件工程总结

首段浆砌排水沟施工总结一、首段工程概况及施工过程:本合同段的排水沟分为A、B、C、暗盖板沟等规格,均为M7.5#水泥砂浆砌片石。
其主要的施工材料为水泥、砂浆及片石。
为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我合同段内的排水沟工程质量符合设计要求及技术标准,我标段选定K419+400~K419+420段C型浆砌排水沟作为首段开工工程。
于2011年11月20日开始基坑开挖及基坑修整,经报现场监理工程师检验合格后于11月25日开始正式砌筑,当日砌筑完成。
本项工程采取的主要施工方法为:采用反铲挖掘机开挖,人工配合整修的作业方式开挖基坑,采用座浆法砌筑,凸形勾缝。
从整个施工过程来看,该首段工程过程受控,施工工序顺畅,排水沟砌筑质量达到设计及规范要求。
二、参加首件工程的主要施工人员职务姓名职责注施工负责人:黄新兴负责全面组织、协调管理工作技术负责人:王东伟负责施工方案的设计及交底,现场施工组织质检工程师:蔡为国负责现场质量控制,报验试验负责人:王金生负责材料检验工作现场技术员:史松敏负责现场测量、技术、质量控制三、排水的沟施工方案及工艺流程1、施工准备(1)沙石料进场,经试验合格方可使用;砂浆搅拌机到场后必须经过调试;按要求的人员到场,进行技术交底。
(2)测量人员放样出排水沟中心位置及标高,确保水沟位置的正确性。
(3)挖掘机开挖基坑,人工按设计高程进行修整到位。
2、砌筑工艺(1)施工顺序,先施工水沟底板,再施工水沟边墙(2)砌筑前根据路基排水沟底标高进行挂线,确保排水沟底标高平顺,流水畅通,无积水现象。
(3)采用“座浆法”施工;施工时先在底面上铺砂浆,然后将片石大面向上铺砌,定位后再铺砂浆砌铺第二块;片石间砌缝砂浆饱满,砌缝宽度为2-3cm;砌缝宽度过大时,先填满砂浆然后在塞入小片石,将砌缝内砂浆挤满。
(4)每隔20米设置一道沉降缝,要求沉降缝垂直、贯通,沉降缝中填塞沥青麻絮应饱满。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
排水工程首件工程总结一、本施工方案的编写一下列文件和资料为依据:1、《公路工程技术标准》(JTG B01-2003)。
2、《公路路基施工技术规范》(JTG F10-2006)。
3、《公路工程施工安全技术规程》(JTJ076-95)。
4、《公路工程质量检验评定标准》(JTG F80/1-2004)。
5、《公路工程首件工程认可制管理办法》6、《实施性总体施工组织设计》7、两阶段施工图设计8、工程施工承包合同书9、《公路土工试验规程》(JTG E40—2007)。
10、《公路工程土工合成材料试验规程》(JTG E50-2006)。
11、施工现场勘察资料、施工路段地质、水文情况,施工道路情况等。
12、本公司建设同类及类似工程的施工经验、科技成果及拟用于本合同工程施工队伍的施工设备和技术力量等情况。
二、施工人员、机械配置1.施工人员配置序号岗位姓名岗位职责1 项目经理杨善友主持全面工作、第一责任人2 项目副经理及负责人侯金保分管机料及外业3 项目副经理张坚分管安全协调后勤4 总工李德权分管技术、路基现场5 办公室胡玉凤主任6 财务科张坚会计7 机料科侯金保部长8 工程科黎小华部长9 结构施工员黎小华施工员10 测量组刘品组长11 试验室陈群主任12 计量唐秋秋组长13 资料员胡玉凤2.施工机械配置序号设备名称规格型号数量(台)基本状况备注1 挖掘机 1 良好挖沟2 砂浆滚筒搅拌 1 良好拌制砂浆3 手推车 2 良好运砂浆4 装载机 1 良好配合装料5 拖拉机 1 良好倒运石块、预制6 运输车辆 1 良好拉弃土、石块三、施工工艺和方法排水沟施工与路基土方施工协调配合,水沟基坑采用人工或挖掘机配合开挖,砂浆机械拌和,砼预制块采用机制集中预制,蒸汽养生;每隔20m设置伸缩缝,缝隙宽2cm,用沥青麻絮填塞。
(1)挖基1、基坑开挖采用人工配合挖掘机开挖,预留10cm人工清底,开挖过程严禁超挖。
2、基坑开挖后应检验基底地质,与设计不符时,应采取妥善方案对基底进行处理,并报告监理工程师。
基坑挖好后经验收合格方能砌筑。
(2)砌筑1、沟槽检验合格后,先用木桩每20米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑。
2、水沟放样后,分段测量其轴线和高程,然后挂双线砌筑,确保其平面线形和高程符合设计要求。
3、沟壁修整:铺砌之前,应先进行修整,确保线型顺畅,尽可能做成直线形,转弯处做成弧线形,其半径不小于10m,长度不超过500m,同时保证沟底和沟壁坚实平整,沟底标高及断面尺寸符合图纸要求。
4、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。
5、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,过筛后机拌3~5min后使用。
砂浆随拌随用,保持适宜稠度;在拌和3~5h 使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。
施工现场不堆放不合格材料,废弃的材料及时清理出场。
6、排水沟采用坐浆法分层砌筑每分层高度10~15cm(2层卧片石)分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。
较大的片石使用于下层且大面朝下,安砌时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,各段水平砌缝一致。
砌筑中的三角缝不得大于20mm;各工作缝相互错开。
若石块松动或砌缝开裂,要将石块提起,将垫层砂浆与砌缝砂浆清扫干净,然后将石块重铺砌在新砂浆上。
在砂浆凝固前将外露缝勾好,勾缝深度不小于20mm,若不能及时勾缝,则将砌缝砂浆刮深20mm为以后勾缝做准备。
所有缝隙均应填满砂浆。
7、先铺砌沟底,再砌侧壁,选用有平整面的片石,石砌缝用小石子嵌紧,保证砌筑时坐浆饱满、沟缝平顺,砌筑成型的排水沟平整密实,沟底顺畅,无阻水现象。
8、砌体分层坐浆砌筑,坐浆应均匀饱满,砌筑上层时,不应振动下层,不得在已砌好的砌体上抛掷,滚动和敲击石块。
9、砌体每隔20m设置沉降缝一道,缝内填塞沥青麻絮,缝宽2cm。
10、砌体勾缝前认真清理缝槽,并用水冲洗、湿润。
用工程师认可的工具进行勾缝,要求平整密实、直顺圆畅,不得有裂缝、空缝现象,其质量满足设计或《技术规范》要求。
11、砌体及勾缝完成,沟底必须平整坚实,平顺,排水畅通无阻水现象,并按图纸要求与两头接顺,将水引入排水系统中。
排水沟和涵洞接合处应与涵洞洞口建筑物配合,以便流水顺畅进入涵洞。
12、勾缝一律采用凸缝,勾缝采用的砂浆强度M10,砌体勾缝嵌入砌缝20mm深,缝槽深度不足时应凿够深度后再勾缝。
每砌好一段,待浆砌砂浆初凝后,用湿草帘覆盖定时洒水养护,覆盖养生7~14d。
养护期间避免外力碰撞、振动或承重。
砂浆配比:砌体采用M7.5砂浆,配比采用重量法控制,机械拌和,砌筑时砂浆均匀饱满;勾缝采用M10砂浆,配比采用重量法控制,机械拌和.四、首段工程概况及施工过程:1、工程概况本合同段的M7.5浆砌片石排水沟尺寸为0.5×0.5m。
其主要的施工材料为水泥、砂及片石;本同段的浆砌排水沟工程量共计5874.5 m3 。
2、首件施工目的为了加强工程质量,立足于“预防为主,先试点”的原则,认真贯彻执行“以工序保分项,以分项保分部、以分部保单位,以单位保总体”的质量保证体系,为了确保我合同段内的排水沟工程质量符合设计要求及技术标准,我标段选定K12+771~K12+890右侧0.5×0.5m浆砌排水沟作为首段开工工程。
3、施工过程路堤排水沟设计图仅只标出断面图、高程、水流方向,为了使水沟线型顺畅、美观、排水顺畅;由项目总共牵头,工程部组织测量队和工区技术人员对地形进行复测,根据测量结果和设计图纸比较,施工现场地形和施工图纸基本符合,确定按图纸施工。
并与2013年10月1日对工队进行安全技术交底;于2013年10月20日开始基坑开挖及基坑修整,为保证开挖线条顺直,开挖前用白石灰洒出开挖线,基坑采用人工配合机械施工,于2013年10月20日完成基坑开挖及修整,经测量人员和技术人员对基坑平面位置、高程和断面尺寸进行复核合格后;由质检工程师报经现场监理工程师检验合格,于2013年10月21日开始正式砌筑,采用坐浆法施工,为保证施工质量,沙石料经监理工程师检验合格后进场;砌筑前清洁所用片石上的泥土等,现场标出砂浆配合比(M7.5砂浆:水泥:砂:水=1:6.26:0.79;M10砂浆:水泥:砂:水=1:5.43:0.79),水泥、砂经计量称称后现场搅拌,严格按照砂浆配合比施工。
于2013年10月22日砌筑完成,与2013年11月19日和监理工程师对排水沟砌体断面和高程进行检测;符合设计要求。
五、施工过程中存在的问题及针对的整改措施施工过程出现的问题1、砂浆搅拌机工作时出现故障,施工人员采用人工搅拌砂浆。
2、施工人员为方便施工,未对砂、水泥称量,直接搅拌。
3、片石表面有污染物,工人直接砌筑,砂子为筛分出大颗粒。
4、为赶施工进度,局部未按坐浆法施工。
5、未对片石进行修饰直接砌筑,造成砌筑面不平整。
6、片石与片石之间砂浆不满、有空洞,局部直接无砂浆砌筑。
7、砂浆一次搅拌尝试将使用,未使用完的砂浆下次施工时直接搅拌施用。
8、砂浆、小块片石随意散洒路基表面,污染路基表面。
9、勾缝不平顺、不饱满。
10、水沟顶砂浆抹面不平顺。
11、抹面局部有裂缝。
整改措施及注意事项1、严禁人工搅拌砂浆,一经发现立即废除。
经常检修全部搅拌设备,性能差的设备一律清除出场,严禁设备带病做业,对经常出现损坏的构件要备份(像三角带、楔子等),出现故障立马更换。
2、严格按照配合比施工,对未称量就搅拌的砂浆,不予使用,已使用的部位要拆除重新按配合比搅拌砂浆砌筑,绝不姑息。
3片石表面污染物要用水清下干净,不可清洗的片石要清出场地。
4对坐浆少或者未坐浆就砌筑一经发现,拆除重新坐浆砌筑。
5、对体积较大的片石进行改制,改制成不小于设计要求的规定片石。
块石应大致粗凿方正,上下面大致平整,厚度20~30cm,宽度及长度应分别为石料厚度的1~1.5倍和1.5~3倍。
石料的尖锐边角应凿去,角隅石或其他特殊镶面石,根据需要应修凿成所需形状。
6、砌体砂浆不饱满、空洞拆除重新按要求砌筑。
7、砂浆必须具有良好的和易性,且应随伴随用保持适宜的稠度,一般宜在3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕。
在运输过程中或在贮存器中发生离析、沁水的砂浆,砌筑前应重新拌和,已凝结的砂浆,不得使用。
8、施工过程严禁随意散洒砂浆、丢弃小块片石,施工完毕清理施工现场。
9、对勾缝不饱满部位凿出处理。
10、为保证线条顺直,在砂浆抹面时用1cm×5cm×2m木条用U型卡卡住。
11、抹面完成后,要土工布覆盖养生,养生时间不少于七天。
六、安全生产情况整个施工过程中由专职安全员全程旁站,监督到位。
七、文明施工情况施工班组成立专业清扫队伍,保证现场清洁,施工完毕材料堆放整齐,现场零星混凝土清楚干净。
八、质量保证措施及施工注意事项为保证施工质量,方便以后管理,对施工质量实行责任制,落实到具体人员,管理人员对工程质量负全责。
不听从指挥的施工作业人员,一律要求作业队必须辞退,对不服从管理的劳务队一律清场。
加强教育,贯彻制度,科学管理,促进创优。
在整个工程施工中力求做到“五不施工”(施工图未复核、测量未复核、材料未试验或无合格证、技术未交底、隐蔽工程未验收不施工);“三不交接”(无自检记录、无施工记录、无专职质检人员签字不交接);“三教育”(工前培训、工中指导、工后讲评)。
九、综合评价及总结通过K12+771~K12+890右侧首段排水沟的施工过程来看,我标段所确定的排水沟施工工艺能满足排水沟的施工要求,能够指导后续施工。
通过首件施工,使全体排水沟施工队伍加深了对浆砌排水沟施工工艺的理解,增强了其质量意识。
同时我们也发现了在施工过程中存在的问题,针对问题我们提出了改进措施。
在后续施工中我们将发扬首件工程中的优点,继续改进或优化工艺方案,杜绝在首件工程的问题再次发生,优质、安全的完成我标段所有的排水沟施工。
