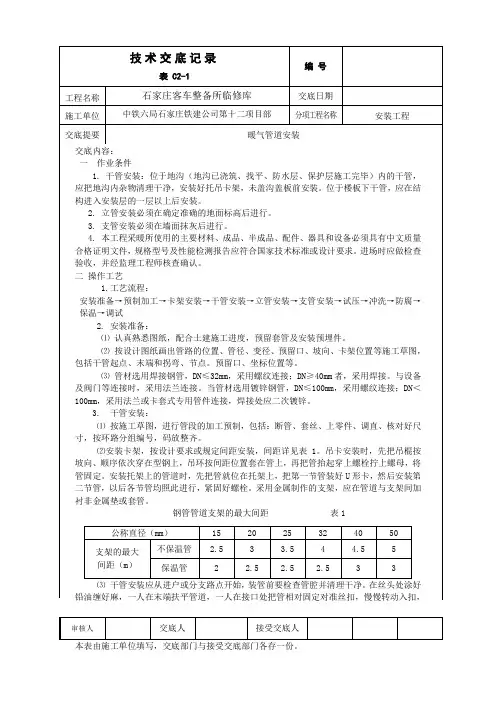

室内暖气管道安装

室内暖气管道安装
⑷制作羊角弯时,应煨两个75°左右的弯头,在联接处锯出坡口,主管锯成鸭嘴形,拼好后即应点焊、找平、找正、找直后,再进行施焊。羊角弯接合部位的口径必须与主管口径相等,其弯曲半径应为管径的2.5倍左右。干管可拆卸配件应采用法兰。
⑸分路阀门离分路点不宜过远。如分路处是系统的最低点,必须在分路阀门前加泄水丝堵。
7.通暖:
⑴首先联系好热源,根据供暖面积确定通暖范围,制定通暖人员分工,检查供暖系统中的泄水阀门是否关闭,干、立、支管的阀门是否打开。
⑵向系统内充软化水,开始先打开系统最高点的放风阀,安排专人看管。慢慢打开系统回水干管的阀门,待最高点的放风阀见水后即关闭放风阀。再开总进口的供水管阀门,高点放风阀要反复开放几次,使系统中的冷风排净为止。
⑶暗装或半暗装的散热器灯叉弯必须与炉片槽墙角相适应,达到美观。
⑷用钢尺、水平尺、线坠校对支管的坡度和平行距墙尺寸,并复查立管及散热器有无移动。按设计或规定的压力进行系统试压及冲洗,合格后办理验收手续,并将水泄净。
⑸立支管变径,不宜使用铸铁补芯,应使用变径管箍或焊接法。
6.试压:采暖系统安装完毕,管道保温之前应进行水压试验,试验压力应符合设计要求,热水采暖系统,应以系统顶点工作压力加0.1Mpa作水压实验,同时在系统顶点的试验压力不小于0.3Mpa。使用钢管采暖系统应在试验压力下10min内压力降不大于0.02Mpa,降至工作压力后检查,不渗、不漏。
⑻管道一般距墙面(净距)80-100mm,以便于维修,暖气片一般距墙面(净距)30mm。
2.基本项目
⑴管道的坡度应符合设计要求。坡向有利于排水和泄水。
⑵碳素钢管道的螺纹连接应螺纹清洁、规整,无断丝或缺丝,连接牢固,管螺纹根部外露螺纹2~3扣,接口处无外露油麻等缺陷。
⑶碳素钢管道的焊接应焊口平直度、焊缝加强面符合设计规范规定,焊口面无烧穿、裂纹和明显结瘤、夹渣及气孔等缺陷、焊波均匀一致。

明装暖气片的暗管最佳安装方法

明装暖气片的暗管最佳安装方法

明装暖气片的暗管最佳安装方法
明装暖气片的暗管是通过在墙面上安装管道并覆盖暖气片的方式进行安装。

下面是几个最佳的方法:
1. 准备工作:在安装之前,先确定暖气片的位置,并确保墙面处于平直状态。

使用测量工具测量出暗管的长度,并将其标记在墙上。

2. 材料和工具:购买合适尺寸的管道和相关配件,如管道夹、弯头等。

准备一个电钻、螺丝刀、墙面修复工具等必要的工具。

3. 开槽:使用电钻和合适的刀具在墙面上开槽,使管道能够嵌入墙内。

槽的深度应适合管道的直径,并保持均匀。

4. 安装管道:将管道插入槽内,确保管道与墙面紧密贴合。

根据需要,使用管道夹或支架来固定管道,确保安装牢固可靠。

5. 安装暖气片:将暖气片放置在墙面上,并将管道连接到暖气片上的进出水口。

使用螺丝刀和螺栓将暖气片固定在墙上。

6. 检查和修复:安装完毕后,检查管道和暖气片的连接是否紧密,检查是否有漏水或漏气的情况。

如有需要,使用墙面修复工具修复开槽处的墙面。

请注意,在进行明装暖气片的暗管安装时,最好由专业的水暖工进行操作。

他们具有专业的知识和经验,能够确保安装按照最佳方法进行,且安全可靠。

暖气管道安装方法 暖气管道安装注意事项

暖气管道安装方法 暖气管道安装注意事项

暖气管道安装方法暖气管道安装注意事项暖气在北方家家户户几乎都有,现在人们对生活质量的要求很高,在冬天暖气可以给我们带来一个很舒适的生活环境。

今天装修界小编要和大家说的是暖气管道安装方法,以及相关知识,大家可以一起来了解一起哦!暖气管道安装方法单管串联单管串联的安装,材料用量是比较低,改造的时间也很短。

劳动强度相对较弱。

在暖气管线排列方式中,其单管串联是为常见的一种,整个系统的水是先经过系统的第一组暖气片,后是第二组,第三组.....为此水温是按照串联的顺序逐渐降低。

双管异程并联双管异程并联的安装,管道行程较短,每组暖气片均可以单独控制,系统的水流平衡较单管串联会有大幅度的提高,其使用后温度较为均匀。

这种暖气管道安装方式,目前还具有一定的局限性,因每组暖气片的水流量不同,其前端回水距主管道较近,所以回的较快,其后端回水就较慢了,这种情况将可能造成末端暖气不够热或不热的现象。

双管同程并联双管同程并联又称之为双管同程,其特点与双管异程并联基本一样,只不过这两种暖气管道安装方式在运作原理上有所差异。

双管同程并联是先供后回,简单来说,就是前端第一组暖气片系统回水继续往下走,暂不向主管道循环,连接到下一组暖气片的回水管子,依次类推....到了最末端的暖气片时再回并一根回水管路,回到主管道的回水管上。

暖气管道安装注意事项管道坡度要求管道安装应有坡度,如设计无要求,其坡度应符合下列规定:1、热水采暖和热水供应管道及汽水同向流动的蒸汽和凝结水管道,在这种情况下,管道的坡度一般为0.003,注意不能小于0.002;2、汽水逆向流动的蒸汽和凝结水管道,坡度一般不能小于0.005。

注意安装排气和泄水装置在室内采暖管道安装的过程中,管道从门窗或从其他洞口、梁、柱、墙角等处绕过,其转角处如高于或低于管道水平走向,应在其最高点或最低点应分别安装排气和泄水装置,这样安装的主要作用是排除管道中的空气和最低处的脏物。

设置铁皮或者钢筋套管在管道穿过楼板和墙壁的时候,应该设置铁皮或者钢筋套管。

工程暖气管道安装方法规范

工程暖气管道安装方法规范

工程暖气管道安装方法规范1. 前言暖气管道是建筑物中传热、传导热能的重要部分,直接关系到室内温度和舒适度的提供。

为保证工程质量和安全性,必须按照规范进行安装。

本文将介绍一些工程暖气管道安装的方法规范,以确保管道系统的正常运行和长期稳定性。

2. 设计原则2.1 选择合适的材料:暖气管道应选用符合国家及行业标准的材料,如橡胶、塑料、铸铁、钢质等。

2.2 保证正常供热:设计时应根据使用环境、地理气候等因素合理安排管道布置,保证供热系统各分支均能正常供热。

2.3 防止漏水:在设计和施工中应充分考虑防水措施,使用高质量的管件和密封材料,避免漏水现象发生。

2.4 耐久性和可维护性:管道及其附件应具有足够的耐久性和可维护性,以保证系统长期稳定运行,方便维修和更换。

3. 安装步骤3.1 施工前准备:施工前需编制详细的施工方案和图纸,按照设计要求选购必要的材料和工具,并组织施工人员进行施工前的培训。

3.2 管道敷设:按照设计图纸的要求,在地面或墙壁上进行管道敷设,要确保管道的平整、稳固和固定。

3.3 管道连接:管道连接采用焊接、承插和卡箍连接等方法,连接处应严密、牢固且无渗漏。

3.4 防腐处理:钢质管道应进行防腐处理,以延长使用寿命并防止腐蚀。

3.5 系统冲洗:安装完成后,对整个管道系统进行冲洗,确保系统内无杂质和防腐剂残留。

3.6 终端设备安装:根据需要安装各种暖气终端设备,如散热器、暖风机等,并确保其与管道连接紧密可靠。

3.7 系统试运行:在施工结束后进行系统试运行,检查各部分功能是否正常,并对可能存在的问题进行调整和修复。

4. 安全措施4.1 施工过程中,应加强安全教育和培训,保证施工人员具备一定的技能和安全意识。

4.2 施工现场应设置明显的安全警示标志,设立必要的安全防护措施。

4.3 使用电焊设备时,应遵守操作规程,防止火灾和电击事故发生。

4.4 完成施工后,应进行系统检验和验收,并及时修复存在的安全隐患。

暖气片管道安装方法

暖气片管道安装方法

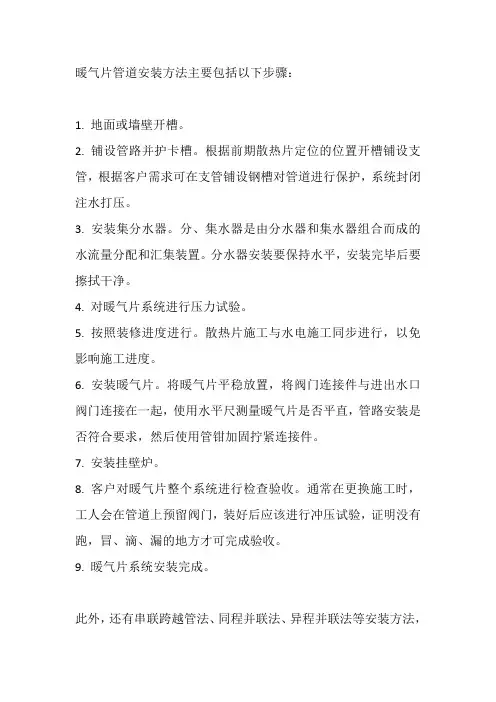

暖气片管道安装方法主要包括以下步骤:
1. 地面或墙壁开槽。

2. 铺设管路并护卡槽。

根据前期散热片定位的位置开槽铺设支管,根据客户需求可在支管铺设钢槽对管道进行保护,系统封闭注水打压。

3. 安装集分水器。

分、集水器是由分水器和集水器组合而成的水流量分配和汇集装置。

分水器安装要保持水平,安装完毕后要擦拭干净。

4. 对暖气片系统进行压力试验。

5. 按照装修进度进行。

散热片施工与水电施工同步进行,以免影响施工进度。

6. 安装暖气片。

将暖气片平稳放置,将阀门连接件与进出水口阀门连接在一起,使用水平尺测量暖气片是否平直,管路安装是否符合要求,然后使用管钳加固拧紧连接件。

7. 安装挂壁炉。

8. 客户对暖气片整个系统进行检查验收。

通常在更换施工时,工人会在管道上预留阀门,装好后应该进行冲压试验,证明没有跑,冒、滴、漏的地方才可完成验收。

9. 暖气片系统安装完成。

此外,还有串联跨越管法、同程并联法、异程并联法等安装方法,
这些方法各有优缺点,具体选择哪种方式可以根据实际情况来决定。

同时,在安装过程中还需要注意安全问题,如开槽时要注意不要破坏房屋结构等。

暖气管道安装施工方案

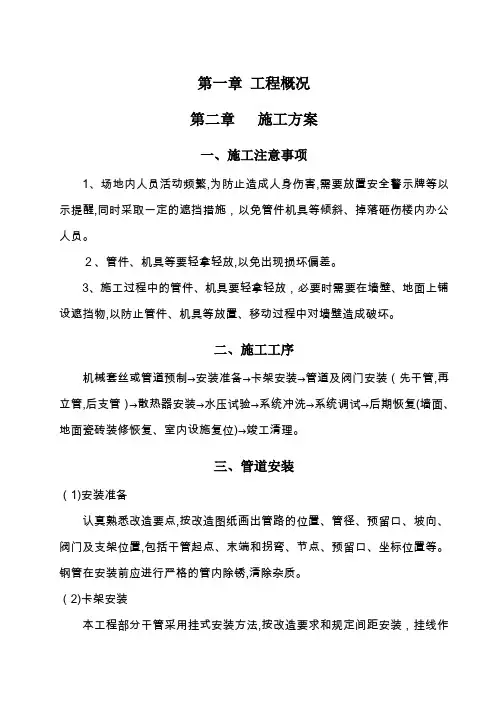

暖气管道安装施工方案

第一章工程概况第二章施工方案一、施工注意事项1、场地内人员活动频繁,为防止造成人身伤害,需要放置安全警示牌等以示提醒,同时采取一定的遮挡措施,以免管件机具等倾斜、掉落砸伤楼内办公人员。

2、管件、机具等要轻拿轻放,以免出现损坏偏差。

3、施工过程中的管件、机具要轻拿轻放,必要时需要在墙壁、地面上铺设遮挡物,以防止管件、机具等放置、移动过程中对墙壁造成破坏。

二、施工工序机械套丝或管道预制→安装准备→卡架安装→管道及阀门安装(先干管,再立管,后支管)→散热器安装→水压试验→系统冲洗→系统调试→后期恢复(墙面、地面瓷砖装修恢复、室内设施复位)→竣工清理。

三、管道安装(1)安装准备认真熟悉改造要点,按改造图纸画出管路的位置、管径、预留口、坡向、阀门及支架位置,包括干管起点、末端和拐弯、节点、预留口、坐标位置等。

钢管在安装前应进行严格的管内除锈,清除杂质。

(2)卡架安装本工程部分干管采用挂式安装方法,按改造要求和规定间距安装,挂线作为卡架安装的基准线。

吊环按间距位置套在管上,再把管抬起穿上螺栓拧上螺母,将管固定。

安装托架上的管道时,先把管就位在托架上,把第一节管装好U 形卡,然后安装第二节管,以后各节管均照此进行,紧固好螺栓。

(3)管道根据主要机具需用量计划和进场时间,做好机具设备的购置、安装和调试工作,保证施工正常使用。

材料设备进场后,首先由材料员进行数量检验,然后由技术质量人员进行技术性能确认,填写材料设备进场检验记录。

①干管安装干管的各部件和管段已加工制作完毕,并已适当的组装在一起,按改造要求进行就位安装,干管安装完毕后进行阶段性的管道压力试验,试验压力0—1。

6MPa,然后进行该管段的防腐和保温工作。

②立管安装核对各层孔洞位置是否垂直,吊线、剔眼、栽卡子。

将预制好的管道按编号顺序运到安装地点.安装阀门前先卸下阀门盖,有钢套管的先穿到管上,按编号从第一节开始安装。

检查立管的每个留口标高、方向、半圆弯等是否准确、平正。

室外采暖管道安装方法

室外采暖管道安装方法

1、暖气片安装需要注意它的安装位置。

比如前面放上沙发,床或桌子等-家具,沙发靠背、床头桌子抽屉的一部分甚至全部将暖气片遮挡住,这样布置家具的结果,暖气片周围的空气对流受到阻碍,暖气片发出的辐射热也被家具遮挡住了。

(1天前 )2、首先值得注意的一个问题是要选对位置,以免会影响暖气片的作用和效果,所以最好是跟家具隔一段距离。

(1天前 )3、在楼房的一层找个适当的小房间,安置一台与采暖面积相匹配的水循环式的燃煤锅炉。

一、锅炉必要的辅助设备:1、200升左右的塑料储水箱一台;2、水箱的下方安置一台锅炉给水泵;3、砌筑一个矮一些的储煤斗(便于临时放置少量的燃煤);4、在锅炉的回水管路上要安装一台管道泵和排水阀组;5、高位水箱(50升左右)一台;烟囱(与锅炉的烟道尺寸保持一致),可用焊接钢管制成,烟道的室外竖直管道与水平管道的连接,必须用法兰三通连接,三通向下的一个法兰用盲板封堵,便于烟道除灰。

二、管路安装注意事项:1、所有与暖气连接管路和管件,可采用内径为40~50毫米的PP-R塑料管(管路内径越大越好,可以形成无动力自然循环)2、暖气片的补芯内径也要与连接管的管径保持一致;3、高位水箱可以安装在锅炉上方的房间的墙角处,高度越高越好,但要保留人工加水和眼睛观察水位的空间;4、暖气与管路的连接,可采用上进下出的方式,给水管路和回水管路必须采取一个统一的给水和统一的回水管路设计,不能有分支管路,以免走短路,造成局部暖气不热;5、管道泵必须安装在靠近锅炉的总会水管路上,要有并联的旁路设计(如果能够形成自然循环,则可以停止管道循环泵的运转)6、锅炉的所有管路都要有控制阀门,便于安全处置和方便管路检修。

7、一般流量表可以安装在过道里的,安装在室外的还没见过,不过最好还是在室内比较好,因为暖气的流量表和水表原理差不多,表里面的存水会很少,而且暖气不是一天24小时都有的,万一碰到寒冷天气,恰巧又间歇性停暖,对表很不利,换一个表还花不少钱呢,建议安装在楼道里,或室内!。

暖气安装施工方案

暖气安装施工方案

暖气安装施工方案暖气安装施工方案一、施工前的准备工作:1. 确定暖气安装的位置和数量。

2. 将安装位置周围清理干净,确保施工区域通畅。

3. 准备好所需的工具和材料,如暖气片、管道、阀门、接头等。

二、暖气管道的布置:1. 根据暖气安装的位置和数量,确定管道的走向和长度。

2. 使用镊子或管道卷尺将管道切割成所需的长度。

3. 使用电钻和锉刀将管道末端进行倒角和打磨,确保连接顺畅。

4. 使用管道扳手将管道接头和阀门进行紧固。

三、暖气片的固定:1. 使用电钻和墙钻钻孔,将暖气片的固定支架钉入墙壁。

2. 将暖气片安装在支架上,用螺丝进行固定。

四、管道的连接:1. 使用管道切割器将管道切割成需要的长度。

2. 将切口处用底焊进行处理,确保管道顺畅。

3. 使用烙铁连接管道和阀门。

五、阀门的安装:1. 使用梅花扳手将阀门与管道连接。

2. 将阀门的红蓝标识与热水管道和回水管道相对应。

六、系统的冲洗与检测:1. 连接好所有的管道和阀门后,关闭所有的阀门。

2. 使用水泵将系统内的空气排出,确保系统畅通。

3. 打开阀门,将水泵开启,冲洗系统,直至系统内的水变清。

4. 检测系统的漏水情况,修复漏水点。

七、系统的调试与调整:1. 打开供热设备,将水泵开启,调试系统的供热状态。

2. 根据需要,调整阀门的开启程度,控制供热温度。

3. 检查暖气片的散热效果,若不良可加装散热片。

八、施工后的清理工作:1. 清理施工区域的垃圾和杂物。

2. 清洗暖气片和管道,确保整个系统的清洁。

3. 将废弃的材料和工具妥善处理。

通过以上的施工方案,可以保证暖气安装施工的顺利进行,使得暖气系统正常运行,给用户带来温暖和舒适的居住环境。

同时,施工过程中要注意安全,合理利用材料和工具,确保施工质量和施工进度。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

家庭暖气管道安装方式介绍
安装一套暖气片系统光有产品可不行,还需要专业的安装技术才能完成一套采暖系统,其中管道的安装是关键。

暖气片管道安装有多种形式,按照暖气管线排列方式,可分为单管串联、双管异程并联和双管同程并联,这几种管道安装形式经常会弄错,下面就来详细介绍一下这几种暖气片管道安装方式。

暖气片管道安装方式:单管串联
单管串联原理图如图1 壁挂锅炉暖气片1出水管
回水管
单管串连原理图
暖气片2暖气片3暖气片4
图1
单管串联的特点是材料使用量低、劳动强度相对较弱、改造时间也短些。

整个系统的水先经过系统的第一组暖气片,而后是第二组,第三组……,因此水温是按照串联的顺序逐渐降低。

在同等的条件下,首尾2组暖气给房间带起的温度能相差2度以上,为了能调节单组暖气的水温,在暖气片前端的进出水口处必须增加旁通阀,有的用三通调节阀,也有的用3个闸阀。

单管串联系统没有用旁通的话,关闭一组暖气就会造成整个系统立即中断,其他的暖气也都将不热了。

而且,单管串联需要配置的暖气片数更多,为了满足系统循环的需要,这种暖气系统主管也需要比较粗。

暖气片管道安装方式:双管异程并联
双管异程并联原理图如图2。

壁挂锅炉暖气片1出水管
暖气片2暖气片3暖气片4
回水管
双管异程并联原理图
图2
双管异程并联的特点是管道行程较短、每一组暖气片均可以单独控制(暖气片前端进回水处加控制阀门、温度比较均匀、系统的水流平衡较单管串联会有大幅度的提高,然而这种系统还是有一定的局限性。

每组暖气片的水流量不同,前端暖气片的回水因为离主管道比较近,回的比较快,而后端回水就较慢,可能造成末端暖气不热或不够热的现象。

不过没有关系,可以通过阀门调节来解决问题,在系统工作状态下把前端暖气的回水阀门依次稍关掉一些,以确保系统平衡,让末端暖气慢慢热起来。

暖气片管道安装方式:双管同程并联
双管同程并联,也叫做双管同程。

特点和双管异程并联基本上是一样的。

但是在运行原理有差别,简单的说,叫做先供后回,就是前端第一组暖气片的回水暂不向主管道循环,而是往下继续走,连接下一组暖气片的回水管,依次类推…从最末端暖气片拉出一根回水管路,回到主管道的回水管上。

系统每组暖气片的水流量基本上是相同的,系统非常平衡,一般不会出现末端不热的现象。

可以说是一种水力系统平衡最佳的方式。

壁挂锅炉暖气片1出水管
暖气片2暖气片3暖气片4
回水管
双管同程并联原理图
图3
这几种暖气片管道安装方式的优劣有不同的说法,一般有些年代的小区或集中供暖的小区都采用了串联的管道安装方式,这种方式安装较为复杂,一般不会轻易改动,而并联式比较适合家用,这种方式可以准确控制各居室温度,节约供热费用,维修改动也比较方便。
