天然气管道技术评价报告(涉路工程)

合集下载

天然气管道技术评价报告

天然气管道技术评价报告

天然气管道技术评价报告一、综述天然气是一种清洁、高效、安全的能源,已经成为国民经济和人民生活的重要组成部分。

为了满足不断增长的天然气需求,天然气管道建设成为国内能源领域的重点工程之一、本报告是对涉路工程天然气管道技术的评价,旨在为相关决策提供参考。

二、工程概述涉路工程是指天然气管道在穿越公路、铁路、河道等交通或通道设施时的施工工程。

涉路工程面临着复杂的地质条件、交通管制和环境保护等挑战,需要特殊的技术和措施来保证施工的顺利进行。

三、地质条件评价在涉路工程中,地质条件是最重要的考虑因素之一、地质调查和勘察是必不可少的环节,通过对地质结构、地下水位、土质条件等进行详细评估,可以确定管道走向和施工方案。

此外,需要采取防灾技术措施,例如针对地震、滑坡等自然灾害风险的评估和预防。

四、施工技术评价涉路工程的施工技术需要充分考虑到交通管制、施工安全和施工速度等因素。

目前常用的涉路施工技术包括钻穿、推孔、挖地下室等。

其中,钻穿技术是应用最广泛的一种,通过土方开挖和钢管铺设完成。

此外,还需要考虑施工过程中的土壤处理、涂层保护等技术。

五、交通管制评价涉路工程对交通管制的要求较高,需要与相关部门进行紧密协调,制定详细的交通管制方案。

施工过程中需要牢固的隔离设施,例如围挡、标志牌等,以确保不对交通产生影响。

此外,还需要定期检查和维护这些隔离设施,保证其正常工作。

六、环境保护评价在涉路工程中,环境保护是一项重要任务。

施工前需要进行环境影响评估,确定环境保护措施。

施工过程中需要采取各种措施,例如防尘、防噪声、废水处理等,以减少对周围环境的影响。

同时,还需要进行环境监测,及时发现和处理环境问题。

七、安全管理评价涉路工程的安全管理需要做到严格、细致。

施工方需要制定详细的安全管理方案,并对施工人员进行培训。

施工现场需要设置安全警示标志和紧急救援设备,以应对突发事件。

此外,还需要加强施工现场的巡视和检查,确保施工过程中的安全。

八、技术创新评价随着科技的发展,天然气管道涉路工程技术也在不断创新。

天然气管道工程预评价报告

天然气管道工程预评价报告

1 评价总则1.1预评价目的1)识别、分析该拟建工程投产运行后可能存在的各种危险、有害因素。

2)对该拟建工程的固有危险、有害因素进行预评价,预测其安全等级并估算危险源发生事故时可能造成的伤害。

3)提出提高该拟建工程安全等级的对策及措施,编制事故应急预案框架。

4)为建设单位安全管理系统化、标准化和科学化提供依据和条件。

5)提出保证工程安全平稳运行、保障职工身心健康的安全对策措施,为改进、完善该工程初步设计文件,制定建设单位生产和安全管理措施提供依据,为安全生产监管部门实施监督、管理提供依据。

1.2预评价范围根据业主委托,建设投资有限责任公司开发区产业园区天然气工程的评价范围限于12.1km的天然气管道的预评价。

对其阀室和管道运输物料、工艺的危险性、自然环境影响因素以及管道的运行中可能存在的危险性进行评价。

2 安全预评价依据2.1有关的法律、法规和规章1、中华人民共和国主席令第70号《中华人民共和国安全生产法》2、国家安全生产监督管理局[2002]39号《关于进一步加强建设项目(工程)劳动安全卫生预评价工作的通知》3、国家安全生产监督管理局公告2003年第1号《危险化学品名录》(2002版)4、《中华人民共和国消防法》(2008 年)2.2有关标准1、《输气管道工程设计规范》GB 50251-20032、《石油天然气工程设计防火规范》GB 50183-20043、《输油(气)埋地钢质管道抗震设计规范》SY/T 0450-974、《天然气》GB17820-19995、《埋地钢质管道牺牲阳极阴极保护设计规范》SY/T 0019-976、《钢质管道及储罐防腐蚀工程设计规范》SY 0007-19997、《埋地钢质管道强制电流阴极保护设计规范》SY/T 0036-20008、《埋地钢质管道聚乙烯防腐层技术标准》SY/T 0413-20029、《建筑设计防火规范》GB50016-200610、《建筑抗震设计规范》GB50011-200111、《城市工程管线综合规划规范》GB50289—9812、《城镇燃气设计规范》GB50028—200613、《石油天然气工程总图设计规范》SY/T0048—200014、《安全评价通则》AQ8001-200715、《安全预评价导则》AQ8002-200716、《危险货物品名表》GB12268-20052.3批准设立的相关文件及其他有关参考资料1、《建设投资有限责任公司开发区产业园区天然气工程可行性研究报告》(新疆市政建筑设计研究院有限公司,20118.03);2、建设投资有限责任公司开发区产业园区天然气工程安全预评价委托书3 建设项目概况4 危险、有害因素分析4.1物质危险、危害性分析本工程输送的物料为天然气。

天然气管道工程环评报告

天然气管道工程环评报告

天然气管道工程环评报告一、引言天然气是一种清洁、高效的能源,广泛用于工业生产和居民生活。

为了满足日益增长的能源需求,天然气管道工程得到了迅速发展。

然而,管道工程建设可能对环境产生重要的影响。

本报告将展示天然气管道工程的环境评估结果,并提出环境保护措施。

二、工程概述本次天然气管道工程位于XX省XX市,总长度500公里。

主要包括三个部分:起始站、中间站和终点站。

该工程的目标是提供可靠的天然气供应,并满足当地经济和环境可持续发展的需要。

三、环境评估1. 水环境评估对工程沿线水环境进行了详细评估。

通过水质监测和水生态研究,确认了工程施工和运营对当地水体的潜在影响。

根据评估结果,提出以下保护措施:- 在敏感区域设置固定监测站并定期监测水质;- 建立防止水土流失的工程措施,避免施工对水环境造成不可逆转的破坏;- 严格执行水域保护法规,避免非法倾倒废水和污染源。

2. 大气环境评估通过气象数据分析和模拟软件预测,评估了工程对大气环境的潜在影响。

根据评估结果,提出以下保护措施:- 施工期间严格控制粉尘、噪音和废气排放;- 采用先进的脱硫、净化设备,确保天然气的燃烧不会产生过多的污染物;- 定期监测气体排放,及时采取措施修复任何排放异常。

3. 生物多样性评估对管道建设对当地生物多样性的影响进行评估。

根据评估结果,提出以下保护措施:- 在施工区域周边设置野生动植物保护区,减少对当地生物的干扰;- 考虑采用互通通道,以确保野生动物迁徙通道不受管道工程阻断;- 定期进行生物监测,评估管道建设对当地生物多样性的长期影响。

四、环境保护措施基于以上评估结果,制定了一系列环境保护措施,以最大程度地减少管道工程对环境的潜在影响:1. 在施工前制定详细的环境管理计划,并明确责任和任务分工;2. 定期组织环境培训,提高施工人员和运营人员的环境意识;3. 加强与当地政府和相关部门的沟通与协调,及时解决环境问题和投诉;4. 将废水、废气和废弃物进行合理处理,遵守相关法律法规。

天然气管道涉路工程(定向钻穿越)安全评价报告

天然气管道涉路工程(定向钻穿越)安全评价报告

天然气管道涉路工程(定向钻穿越)安全评价报告一、项目背景与概述本项目是关于天然气管道在定向钻穿越过程中的安全评价报告。

针对该项目,我们进行了充分的调查研究和综合分析,以保证天然气管道在涉路工程中的安全性与可靠性。

二、钻孔工艺分析1.钻孔工艺分析本次钻穿过程采用的是定向钻孔技术,具体分为预钻孔、穿越钻孔和收口钻孔三个阶段。

其中预钻孔主要是为了创建相应的进入点与出口点,让整个钻穿过程可以顺利进行。

穿越钻孔则是实际钻孔的过程,需要通过一系列的技术手段,使得钻头可以按照预先设定的路线进行前进,直至到达目标点。

收口钻孔则是为了完成整个钻穿过程,并将管道固定在穿越通道内,从而实现涉路工程的安全施工。

2.钻孔工艺存在的风险使用定向钻孔技术进行穿越时,可能会遇到许多风险因素。

比如说,由于存在不可预测的地层情况,有可能导致钻头偏离原定穿越路线。

此外,钻穿过程中还有可能会对周围的环境和设施造成破坏,从而对管道的安全施工产生威胁。

三、施工风险评估1.钻穿过程中的风险点在进行天然气管道涉路工程时,需要充分考虑施工期间可能出现的各种风险。

主要的风险点包括:施工现场周围环境、地质条件、基础设施、施工人员等。

我们通过详细的调查分析,确定了钻穿过程中所面临的主要风险点,并制定了相应的应对措施,以保障整个施工过程的安全性。

2.风险评估结果通过对施工风险进行评估,我们发现,该项目存在一定的风险,但是风险程度并不高。

同时采取一系列的措施,在施工过程中可以有效避免这些风险点带来的影响,从而确保整个工程的安全施工。

四、工程质量控制在进行涉路工程时,需要严格控制工程质量。

本项目的管道采用了一系列的标准和规范,从选材到加工、安装、固定等各个流程都要按照相应的技术规范进行操作。

同时,我们还采用了非破坏性检测技术,对整个工程进行检测分析,以确保每一个细节都符合要求,并从根本上避免工程质量存在的问题。

五、结论与建议天然气管道涉路工程是一个复杂的工程,其涉及到的方面较多,风险也很大。

天然气管道技术评价报告

天然气管道技术评价报告

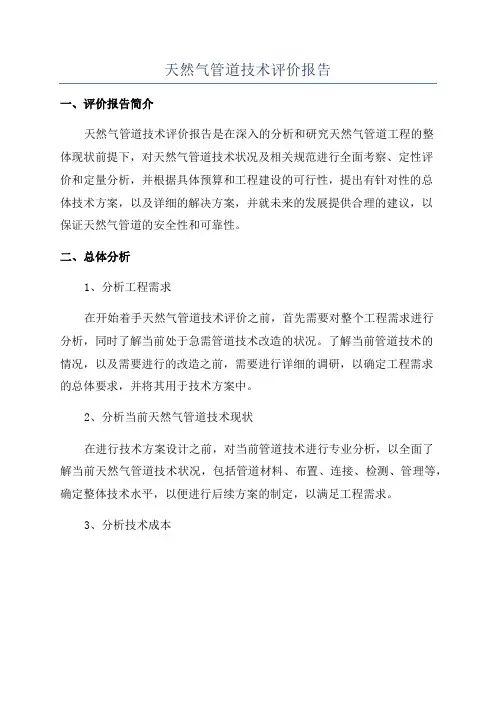

天然气管道技术评价报告
一、评价报告简介
天然气管道技术评价报告是在深入的分析和研究天然气管道工程的整
体现状前提下,对天然气管道技术状况及相关规范进行全面考察、定性评
价和定量分析,并根据具体预算和工程建设的可行性,提出有针对性的总
体技术方案,以及详细的解决方案,并就未来的发展提供合理的建议,以
保证天然气管道的安全性和可靠性。

二、总体分析
1、分析工程需求
在开始着手天然气管道技术评价之前,首先需要对整个工程需求进行
分析,同时了解当前处于急需管道技术改造的状况。

了解当前管道技术的
情况,以及需要进行的改造之前,需要进行详细的调研,以确定工程需求
的总体要求,并将其用于技术方案中。

2、分析当前天然气管道技术现状
在进行技术方案设计之前,对当前管道技术进行专业分析,以全面了
解当前天然气管道技术状况,包括管道材料、布置、连接、检测、管理等,确定整体技术水平,以便进行后续方案的制定,以满足工程需求。

3、分析技术成本。

天然气管道稳评报告

天然气管道稳评报告

昆山华电东部热电厂天然气管道工程社会稳定风险评估报告江苏华电昆山热电有限公司昆山市大恒工程管理有限公司二O一五年五月十八日1.1工程简介项目名称:昆山华电东部热电厂天然气专用管道工程建设单位:江苏华电昆山热电有限公司1.1.1项目背景昆山地处江苏省东南部、上海与苏州之间;东北与常熟、太仓两市相连,东南与上海嘉定、青浦两区接壤,西与吴江、苏州交界,由苏州市代管。

东西最大直线距离33公里,南北48公里,总面积927.68平方公里,其中水域面积占23.1%。

2010年9月,昆山与维也纳、新加坡等5城市获当年度联合国人居奖。

昆山是中国大陆经济实力最强县级市,连续多年被评为全国百强县之首,为协调经济社会发展与人口、资源、环境的关系,进一步转变经济增长方式,在生产、建设、流通、消费各领域节约能源,提高能源利用效率,减少损失浪费,以尽可能少的能源消耗创造尽可能多的社会经济效益。

根据最新城市总体规划和新的热电联产规划,昆山市准备推动集中供热发展,合理利用和节约能源,建设节约型社会、发展低碳经济。

江苏华电昆山东部燃机热电联产项目,采用西气东输的天然气作为燃料,该工程为江苏昆山东部F级燃机电热联产工程的附属配套工程。

投产后实现年供热量160万吨,供电量40亿千瓦时,将逐步替代周边燃煤热电厂以及分散在区域内的近百台小锅炉, 项目建成后将为昆山经济开发区提供清洁能源和热力供应,以创建高效、和谐、绿色、世界一流的联合循环热电项目为目标,服务昆山转型升级和能源多元化需求,为昆山“联合国人居环境奖”加分添彩。

1.1.2本报告研究范围本工程线路路由方案以位于昆山市千灯镇的西气东输138#阀室改造的昆山分输站(以下统称昆山分输站)为起点,终点为位于苏州昆山市花桥镇的江苏华能昆山东电厂。

昆山分输站至东部热电厂(厂区围墙外2m)约13.7km输气管道。

由西气东输昆山分输站至电厂的供气路线主要经过千灯镇、陆家镇、花桥镇。

管线设计压力为4.0MPa,管道外径为D711mm。

燃气管道工程稳评报告范文

燃气管道工程稳评报告范文

燃气管道工程稳评报告范文一、引言。

大家好!今天咱们来唠唠这个燃气管道工程的稳评报告。

这燃气管道工程啊,就像是城市的一条能量动脉,它要是建好了,那对咱老百姓的生活可是有大大的好处,但在建设过程中呢,也可能会带来一些小波澜。

咱们就得好好分析分析,看看怎么能让这个工程顺顺利利地进行,还不引起啥大的“动静”。

二、工程概述。

1. 工程基本情况。

这个燃气管道工程可不得了。

它从[起点位置]开始,像一条蜿蜒的长龙,一直延伸到[终点位置]。

管道全长大概有[X]公里呢!这工程计划投资[X]元,就像要下一盘大棋,每一步都得精心谋划。

2. 工程建设的必要性。

为啥要建这个燃气管道工程呢?这就跟咱们过日子一样,现在城市发展得越来越快,就像一个正在长身体的小伙子,对能源的需求那是蹭蹭往上涨。

燃气呢,干净又高效,用它来做饭、取暖,比以前的能源不知道要好多少。

而且啊,这还能减少对其他不太环保能源的依赖,对咱整个城市的环境那也是一种大贡献。

就好比给城市戴上了一个绿色的小清新口罩。

三、风险调查。

1. 调查方法。

咱为了搞清楚这个工程可能会遇到的问题,可是下了不少功夫。

采用了多种调查方法,就像多管齐下一样。

首先是问卷调查,在工程沿线和周边社区、企业发了好多问卷,就像撒网捕鱼一样,看看大家对这个工程的看法。

然后呢,还进行了实地走访,跟当地的居民、商户、企业老板聊天,听他们的心声。

这就像是串门唠家常,不过唠的都是跟工程有关的大事儿。

最后还组织了座谈会,把相关的部门、单位和群众代表都请来,大家坐在一起,你一言我一语,把对工程的担忧、期望都摆到桌面上来。

2. 调查结果汇总。

通过这些调查啊,发现大家对这个工程的态度就像一个五味瓶,啥都有。

一方面呢,很多人都知道燃气管道工程是个好事儿,对未来的生活充满了期待。

但另一方面,也有不少担忧的声音。

比如说,施工期间会不会把路给挖得乱七八糟,影响大家出行啊?这就像在平坦的马路上突然出现了几个大坑,谁能不担心呢?还有就是对燃气管道的安全问题比较担心,毕竟燃气这东西要是出了问题,那可不是闹着玩的,就像一颗小炸弹似的。

天然气管道涉路工程(定向钻穿越)安全评价报告

天然气管道涉路工程(定向钻穿越)安全评价报告
细砂(Q4mc)⑤层:黄褐色,密实,饱和,主要矿物成分为石英、长 石,含少量小砾石;勘查揭露层厚 11.2m。
1.2.2 水文、气象情况
本区地处北温带半湿润大陆性季风气候,四季分明,光照充足,1 月平 均气温-9℃~-12℃;7 月平均气温 24℃~25℃;年平均气温 8.5℃。年 平均降水量 600mm~750mm,无霜期 165~170 天。
交叉位置平面图
G305 国道
燃气管线穿越位置 305 国道 K188+500
为保证 G305 国道的正常运营和通行安全,本工程穿越位置燃气管线外 设置钢套管,套管采用无缝钢管,规格为 D711,材质采用 20#钢(U20252), 管道内径为 700mm,壁厚为 7.5mm,套管长度 148 米,套管穿越采用水平定
辽宁省公路勘测设计公司
-1-
D273 钢管天然气管道穿越 G305 国道工程
安全评价报告
向钻法穿越施工。施工期间钢套管穿越国道位置的覆土厚度为 6.0m。入土角 与出土角保持在 10 度左右。根据套管的管径确定套管的曲率半径为 1300D。
本工程穿越位置 G305 国道为一级公路,双向四车道,设计速度 60Km/h。 沥青路面,路面宽 22.5m,路基宽 30m。路基填土高度 3.0 米,路基边坡坡 率 1:1.5。穿越位置公路位于直线段内,距离穿越位置小桩号侧 110 米有 1-8 米小桥。
3.3 防腐核查................................................................................................ 27 3.4 路面沉降及预防.................................................................................... 29 3.5 施工方案核查........................................................................................ 31 3.6 安全措施、事故应急预案.................................................................... 33 3.6.1 安全措施............................................................................................ 33 3.6.2 事故应急预案.................................................................................... 37 3.7 公路恢复................................................................................................ 41 3.8 其他 ........................................................................................................ 41 4 小结 .................................................................................................................. 42
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1 概况阿图什庆源管道运输有限责任公司国道314线K1448+704处天然气管道穿越工程1.1 任务依据本项目技术评价报告是受阿图什庆源管道运输有限责任公司委托;2013年8月,我公司根据上海市政工程设计研究总院提供相关设计文件及实施方案等,会同阿图什路政管理局和阿图什庆源管道运输有限责任公司,对现场进行实地勘测,取得第一手实测资料,进行技术评价报告编制工作。

1.2 工程概况阿图什庆源管道运输有限责任公司天然气管道穿越工程。

新建DN168mm钢制天然气主管在塔库提中队附近与国道314线K1448+704处交越。

设计采用新型非开挖技术穿越——顶管施工技术,顶管采用Φ800钢筋砼管,先在公路下方利用夯管技术穿越Φ800管套管,套管穿越完成后,在套管内安装DN168mm钢质天然气主管,依设计套管穿越长度为:70米。

1.3 原公路(桥梁)等现状公路等级:G314线公路等级为一级,路基宽度24.5m(水泥混凝土路面),设计速度80Km/h。

1.4 管道穿越处工程地质及水文地质条件天然气管道拟从G314线K1448+704处路基下穿越,项目地理位置在在塔库提中队附近,地土由粉土和角砾构成,本次勘察7.5m内未见地下水,地貌以平原为主。

根据交通部颁《中华人民共和国公路自然区划标准》,按照自然气候特征划为绿洲一荒漠区(VI2区),环境类别判定为:I类环境。

阿图什属暖温带大陆性干旱型气候,四季分明,日照长,降水少,蒸发强。

年平均气温11.8℃,一月平均气温-6.5℃,七月平均气温25.8℃。

工程地质以砂砾土。

1.5 平面图及照片G314线K1448+704穿越处照片(横向)G314线K1448+704穿越处照G314线K1448+704穿越处照G314线K1448+704穿越处照1.6 项目区域交通量情况本管线穿越G314线K1448+704处,来往车辆较多。

因此涉路施工必须要制定切实可行的施工方案,减少施工对正常交通运输的影响,同时要做好相应的安全保障和应急预案,确保公路交通和工程施工的安全。

2 评价依据《中华人民共和国公路法》《公路安全保护条例》(2011年7月1日)《公路路线设计规范》(JTG D20-2006)《城市工程管线综合规划规范》(GB 50289-98)《油气输送管道穿越工程设计规范》(GB 50423-2007)《公路项目安全性评价指南》(JTG/T B05-2004)施工图设计文件等相关资料3 评价原则及内容3.1 评价原则3.1.1安全性原则(1)涉路工程本身结构以及施工过程不应对公路结构、运行、养护和交通安全造成不利影响;(2)涉路工程的设计、施工以及运行都应遵守公路部门的规定,保证净空距离;(3)涉路工程的维护作业,应保证过往车辆和行人的安全,并且保障维护作业人员的安全;(4)公路主管部门和涉路工程所有人应协同对紧急情况进行应急处理;(5)涉路工程所有人,应保证其设施完好,保证公路交通安全不受其影响,并且不对第三方产生安全影响,同时要保护环境。

3.1.2公用优先原则公用事业和特定人以营利为目的都可以申请涉路工程,但如果在同一位置同时有两个涉路工程申请时,以公用性高的涉路工程为优先。

3.1.3符合公路规划原则新涉路工程的设置和已有涉路工程的移除,应根据公路规划进行相应调整,充分考虑未来公路发展的原则。

项目的建设不应影响未来公路正常养护,并为公路未来改扩建做好充分准备。

3.2 评价的内容(1)对涉路工程与公路有关的设计方案进行评价,评价其与相关国家法律、法规,公路工程技术规范、规程的要求的符合性,以及其对正常交通运行的相关影响。

(2)根据十二五自治区公路网相关规划和主管部门意见,对公路可能的改、扩建方案与涉路工程的关系进行评价,提出合理的建议,尽可能减少后期公路设施改、扩建的影响,为公路未来发展预留发展余地。

(3)对涉路工程的施工方案进行评价,评价其施工方案的可行性、安全性, 施工组织设计的周全性,应急预案的完备性,以及实施方案对正常道路交通安全的相关影响。

4 设计符合性评价4.1 设计单位资质符合性评价本项目设计单位为上海市政工程设计研究总院,具有国家建设部核发的综合国家甲级工程咨询设计研究,符合本项目要求。

4.2 道路规划符合性评价公路等级:G314线公路等级为一级,路基宽度24.5m、(水泥混凝土路面),设计速度80Km/h。

其中给水管道穿越处没有公路桥涵构造物;根据新疆公路交通规划得知G314线近两年无改建计划,因此涉路工程不会对未来道路建设造成影响。

4.3 相关规范符合性评价根据《公路安全保护条例》第二章第二十二条禁止利用公路桥梁进行牵拉、吊装等危及公路桥梁安全的施工作业。

禁止利用公路桥梁(含桥下空间)、公路隧道、涵洞堆放物品,搭建设施以及铺设高压电线和输送易燃、易爆或者其他有毒有害气体、液体的管道。

管道平面位符合规范要求。

4.3.2管线与公路交叉的规定1)《公路路线设计规范》(JTG D20—2006)中12.1.7条规定:交叉工程应根据公路功能与使用要求,事先同有关部门协调,处理好与铁路、乡村道路、输油管道、输气管道等规划、工程衔接的相互关系。

妥善处理因修建或改建所引起的干扰问题。

本工程穿越处考虑到公路改扩建的要求,不会对公路改扩建造成影响,符合规范要求;2)根据《公路安全保护条例》第二章第十一条公路建筑控制区的范围,从公路用地外缘起向外的距离标准为:属于一级公路的,公路建筑控制区的范围从公路用地外缘起向外的距离标准不少于20米。

根据《公路路线设计规范》12.5.4条公路与排水管道相交,以垂直交叉为宜。

管道拟穿越处与公路正交,路基顶宽24.5m,路基边缘外考虑边沟及公路用地范围右侧22.75m、左侧22.75m处设置工作坑,工作坑在公路建筑控制区的范围外,不属于侵犯公路建筑界限,设计管道总长度70.0m;均满足相关规范要求。

4.3.3管线埋置深度根据《城市工程管线综合规划规范》2.2.1条天然气管线埋深度为4.48m。

根据《公路路线设计规范》12.5.6条穿越公路的地下专用通道的埋置深度,应符合《公路桥涵设计通用规范》(JTG D60-2004)有关规定,并按所穿越公路的车辆荷载等级进行验算。

穿越公路的保护套管其顶面距路面底基层的底面应不小于1.0m。

本天然气管道距公路路面顶大于4.48m,管顶覆土高度满足以上规范要求;管道设置符合以上《条例》和《规范》要求。

4.3.4标志及检查井设置为方便以后公路改扩建、管线维护,应对穿越管线在地面上设置永久性标志,明确管线位置,以免未来公路改扩建破坏管线;标志应设在管线中心线与公路用地最外沿的交点。

标志的内容包括:管线产权单位、管道输送物质名称、管道压力、管道埋深及紧急联系电话。

本项目在埋设管线位置设置了明显标识,满足要求。

5 施工方案、安全保障措施评价5.1 施工方案评价施工单位对本工程顶管施工编制了周密详细的施工方案,提出了质量、工期、安全、文明施工、服务目标,施工方案是可行的。

5.1.1施工方案对公路本体的影响评价顶管穿越对公路本体可能产生以下影响。

(1)施工过程中可能造成对土体扰动,引发路基变形或沉降。

(2)顶管公路两侧工作坑深度4.48m,开挖基坑及支护可能造成公路路基边坡等失稳。

(3)给水管节接头连接不紧密会造成使用中的漏水,影响公路的整体安全性。

(4)施工前应对穿越处公路地下管线详细调查,以避免对公路两侧原有管线的破坏。

针对以上影响提出评价及建议:(1) 因下穿公路管道孔径(800mm),且管道位于路面以下4.48m,施工方制定了可行的施工方案和质量保证措施,能够避免顶管施工对公路质量及运营的影响。

(2) 设计规定顶管两侧工作坑均位于路堤外22.75m以外,可以避免对路基边坡、边沟及隔离栅栏的损坏,外侧工作坑(发送坑)采用钢筋混凝土墙,接受坑边坡为1:1.5,可以保证坑壁的稳定和人员操作安全。

(3) 施工中应严格按照施工方案及相关规范要求做好管节接头处理,防止管节渗漏,确保管道接头紧密不漏气,同时在燃气管上游设置检查井并安装阀门,以方便今后维修及其他情况时关闭燃气管。

(4) 施工前,施工方应对给水管通过路径进一步调查、探测,以防损坏公路下及两侧其它管线,造成不应有的破坏和损失。

施工中,应严格按照设计和规范要求控制穿越管道的平面位置和深度;路基两侧工作坑及开挖埋管后,应将废土及时清理干净,以免造成环境污染。

5.1.2施工方案中施工人员、运营车辆产生的影晌的评价由于管道穿越是在路基下施工,本身不会对运营车辆产生影响;5.2 安全保障措施评价施工方案中对安全措施考虑较为细致,设置了安全领导小组和专职安全员,建立安全岗位责制,明确责任,奖惩分明。

保障措施中要求工人挖土严格按照有关规范要求进行施工,施工现场设立围栏,工人持证上岗等,特别从控制点、控制点管理、安全保障具体措施、人员安全培训、各施工工序安全检查等方面进行了要求,安全保障具体措施是合理、可行的。

但是,针对保障安全而言还需要注重以下措施:(1)所有施工人员不得随意横穿公路,听从指挥并统一穿戴反光信号服。

应按照公路养护安全作业规程的要求,设置临时安全警示设施,保证车辆和施工人员的安全。

(2)管线试压时应在管线周围20m内设置警戒线,防止闲杂人员误入。

(3)施工中做好安全保障措施,特别是在人员顶管过程中,要保障不坍塌,注意施工人员的安全,确保安全。

(4)所有工序进行前及操作过程必须由现场安全员进行监督检查。

5.3 应急预案评价施工方案安全保障措施中都提到可能会出现的紧急情况:顶管工作坑应急预案、设备应急预案、用电应急预案、顶管应急预案、事故应急预案等并提出相应的保障措施。

预案建立了较完善的应急指挥系统和只能小组,分工细致、措施到位,能够满足事故后人员疏散、救援需要。

建议施工方从可能的危险源和事故危险分析入手,将施工过程中的地面沉降、地下管线破损以及可能发生的交通事故作为安全防护的重点,针对上述各点制定全面的技术措施、应急措施、人员、应急体系及相应设备的配备等,确保应急预案能够在紧急情况出现时真正发挥作用。

安全生产的关键是防范在先,应急预案只是出现意外事故后的补救措施,因此,施工方在施工前还应特别重视以下两方面内容:一、必须提高安全意识、加强安全管理、严格按操作规程安全措施进行施工;二、应急预案应急体系需要人员、设备支撑,如人员的培训及急救工具、消防器材等工器具的完好,才能在关键时候起到作用,施工前必须做好应急人员培训及应急器具设备的检查。

6 评价结论1)设计单位上海市政工程设计研究总院资质满足要求,编制的施工图在一般规定、穿越位置、交叉角度和管线埋深方面,满足相关规范要求。

对公路其附属设施及公路未来规划不会产生影响。

2)施工方制定了详细周密的施工方案和质量、工期、安全和文明施工保证措施,基本能够保证将其对公路和运营车辆影响降低到最低,但在实际施工过程中还应注意管节接头处理、严格控制穿越管道的位置和深度、施工后恢复原状和临时标识的交通组织设计等方面内容,确保公路及运营车辆的安全。

相关文档
最新文档
