超前小导管施工1、工艺原理在破碎松散岩体中超前钻孔,打入小导管并压注具有胶凝性质的浆液,浆液在注浆压力的作用下呈脉状快速渗入破碎松散岩体中,并将其中的空气、水分排出,使松散破碎体胶结、胶化,形成具有一定强度和抗渗阻水能力的以浆胶为骨架的固结体,从而提高围岩的整体性、抗渗性和稳定性;使超前小管棚与固结体形成一个具有一定强度的壳体,在壳体的保护下进行开挖支护施工。

否图-1 超前小导管施工工艺框图2、超前小导管设计(1)导管规格:热轧无缝钢花管,外径φ42mm,壁厚3.5mm。

(2)小导管环向间距40cm。

(3)小导管长度Ⅴ级围岩4.0m,Ⅳ级围岩4.0m。

(4)倾角:外插角以100~150为宜,可根据情况,做适当调整。

(5)注浆材料:水泥浆液。

φ42mm小导管布设在拱部,外插角10°~15°,按设计的环向间距和纵向环距进行布置,即每施作一排小导管,开挖支护3m;压注1:1水泥浆液,采用P.O.42.5号普通硅酸盐水泥。

3、施工要点3.1 小导管采用的φ42mm热轧无缝钢花管制成,在前部钻注浆孔,孔径6mm,孔距15cm,呈梅花型布置,前端加工成约10cm长的圆锥形,尾部长度不小于1m,作为不钻孔的止浆段。

3.2 小导管安设如岩体松软,采用YT-28型风动凿岩机直接推送,如遇夹有坚硬岩石处,先用YT-28型风动凿岩机钻眼成孔后再推进就位。

在施作小导管前应注意:第一,喷10cm厚混凝土封闭掌子面作为止浆墙,为注浆作好准备工作;第二,按设计标出小导管的位置,误差±50mm;第三,用线绳定出隧道中心面,随时用钢尺检查钻孔或推进小导管的方向,以控制外插角达到设计的标准;第四,施工顺序为从两侧拱腰向拱顶进行,为提前注浆留好作业空间。

3.2.1小导管的钻孔、安设应符合下列规定:(1)小导管的安设应采用引孔顶入法。

(2)钻孔方向应顺直。

(3)钻孔直径应与注浆管径配套。

(4)采用吹管法清孔。

超前小导管——精选推荐

超前小导管——精选推荐

超前小导管
φ42超前小导管采用φ42×3.5mm钢花管,长度1m,环向间距50cm,间距1x1m,梅花型布置。

施工工艺流程
超前小导管施工从钢格栅腹部位穿过,尾部和钢架焊接牢固,施工工艺见图3-4-6。

施工方法
①小导管制作
小导管钢花管自行加工,溢浆孔严格按设计孔径、孔间距、布置型式进行加工,尾端50cm不钻孔,入土端制作成楔形。

②钻孔、下管
钻孔采用锚杆钻机沿拱架腹板预留孔进行,钻孔直径比钢管大5mm,打入长度不小于杆长的90%。

钻至设计孔深后,用吹管将碎碴吹出,注意避免塌孔。

图3-4-6 超前小导管施工工艺图
③注浆
所有小导管打入完成后,采用群管注浆技术,每次同时注浆3~4根,两台注浆机作业。

注浆按从下到上的顺序,两侧对称进行。

注浆前加工连接球阀用的丝扣管、变径接头。

注浆前将丝口管焊接在管尾,安上球阀。

注浆采用球阀止浆。

采用分级升压法注浆注浆方式采用全孔一次性注浆。

注浆采取纯水泥浆,其参数为:压力0.5~1.0Mpa,水灰比为1:1。

注浆压力达设计压力且注浆量也达到设计量时,即可停止注浆。

停止时先停泵再关闭球阀,最后清洗管路。

3)超前小导管施工技术措施和控制要点
①打设小导管时,控制好打设角度,外插角10~20°。

②小导管打入后,及时用高压风将孔内砂石吹出。

③注浆前进行压水试验,检查设备是否正常,管路连接是否正确。

④注浆过程中随时观察压力及注浆泵排量变化情况,分析注浆情况,防止堵管、漏浆。

⑤做好注浆记录,为分析注浆效果提供基础数据。

超前小导管的施工方案

超前小导管的施工方案

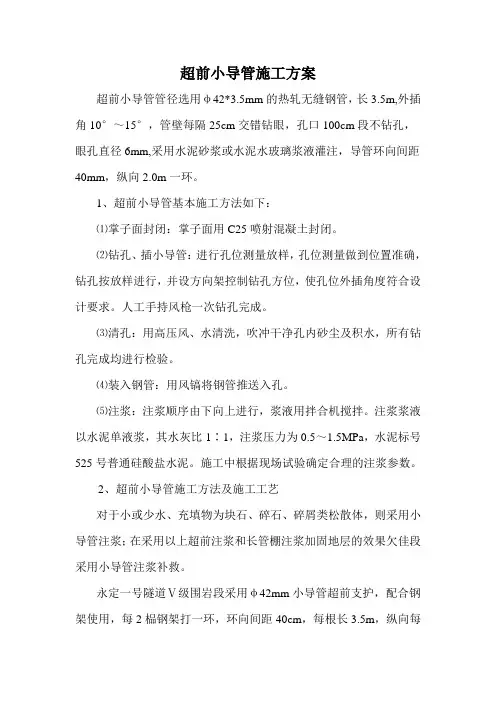

超前小导管施工方案超前小导管管径选用φ42*3.5mm的热轧无缝钢管,长3.5m,外插角10°~15°,管壁每隔25cm交错钻眼,孔口100cm段不钻孔,眼孔直径6mm,采用水泥砂浆或水泥水玻璃浆液灌注,导管环向间距40mm,纵向2.0m一环。

1、超前小导管基本施工方法如下:⑴掌子面封闭:掌子面用C25喷射混凝土封闭。

⑵钻孔、插小导管:进行孔位测量放样,孔位测量做到位置准确,钻孔按放样进行,并设方向架控制钻孔方位,使孔位外插角度符合设计要求。

人工手持风枪一次钻孔完成。

⑶清孔:用高压风、水清洗,吹冲干净孔内砂尘及积水,所有钻孔完成均进行检验。

⑷装入钢管:用风镐将钢管推送入孔。

⑸注浆:注浆顺序由下向上进行,浆液用拌合机搅拌。

注浆浆液以水泥单液浆,其水灰比1∶1,注浆压力为0.5~1.5MPa,水泥标号525号普通硅酸盐水泥。

施工中根据现场试验确定合理的注浆参数。

2、超前小导管施工方法及施工工艺对于小或少水、充填物为块石、碎石、碎屑类松散体,则采用小导管注浆;在采用以上超前注浆和长管棚注浆加固地层的效果欠佳段采用小导管注浆补救。

永定一号隧道Ⅴ级围岩段采用φ42mm小导管超前支护,配合钢架使用,每2榀钢架打一环,环向间距40cm,每根长3.5m,纵向每2 m 设置一环;Ⅴ级围岩双车道每环23根,单车道每环17根,沿隧道开挖轮廓线环向布置并向外倾斜,其倾斜角一般为10~15度左右;注浆压力为0.5~1.0MPa ,纵向前后相邻排导管搭接水平投影长度不小于1.0m ;注浆导管环向间距a=0.4m 。

导管钻φ6mm 注浆孔,间距25cm ,呈梅花形布置,前端加工成锥形,尾部长度不小于100cm 作为不钻孔的止浆段。

超前小导管施工工艺框图见下图准备工作机具准备及检修制作小导管封闭工作面安设小导管钻孔联结管路及密封孔口压水检查达到要求?注浆压力流量达到要求?结束拌浆否否是是超前小导管施工工艺框图为充分发挥机械效能,加快注浆进度,在小导管前安设分浆器,一次可注入3~5根小导管。

超前小导管的施工方案

超前小导管的施工方案

超前小导管施工方案超前小导管管径选用φ42*3.5mm的热轧无缝钢管,长3.5m,外插角10°~15°,管壁每隔25cm交错钻眼,孔口100cm段不钻孔,眼孔直径6mm,采用水泥砂浆或水泥水玻璃浆液灌注,导管环向间距40mm,纵向2.0m一环。

1、超前小导管基本施工方法如下:⑴掌子面封闭:掌子面用C25喷射混凝土封闭。

⑵钻孔、插小导管:进行孔位测量放样,孔位测量做到位置准确,钻孔按放样进行,并设方向架控制钻孔方位,使孔位外插角度符合设计要求。

人工手持风枪一次钻孔完成。

⑶清孔:用高压风、水清洗,吹冲干净孔内砂尘及积水,所有钻孔完成均进行检验。

⑷装入钢管:用风镐将钢管推送入孔。

⑸注浆:注浆顺序由下向上进行,浆液用拌合机搅拌。

注浆浆液以水泥单液浆,其水灰比1∶1,注浆压力为0.5~1.5MPa,水泥标号525号普通硅酸盐水泥。

施工中根据现场试验确定合理的注浆参数。

2、超前小导管施工方法及施工工艺对于小或少水、充填物为块石、碎石、碎屑类松散体,则采用小导管注浆;在采用以上超前注浆和长管棚注浆加固地层的效果欠佳段采用小导管注浆补救。

永定一号隧道Ⅴ级围岩段采用φ42mm小导管超前支护,配合钢架使用,每2榀钢架打一环,环向间距40cm,每根长3.5m,纵向每2 m设置一环;Ⅴ级围岩双车道每环23根,单车道每环17根,沿隧道开挖轮廓线环向布置并向外倾斜,其倾斜角一般为10~15度左右;注浆压力为0.5~1.0MPa,纵向前后相邻排导管搭接水平投影长度不小于1.0m;注浆导管环向间距a=0.4m。

导管钻φ6mm注浆孔,间距25cm,呈梅花形布置,前端加工成锥形,尾部长度不小于100cm作为不钻孔的止浆段。

超前小导管施工工艺框图见下图超前小导管施工工艺框图为充分发挥机械效能,加快注浆进度,在小导管前安设分浆器,一次可注入3~5根小导管。

分浆器示意图工艺方法:⑴注浆参数设计:选定注浆浆液(水泥浆液,化学浆液),选取凝固时间,进行注浆配合比设计。

超前小导管

超前小导管

桐木坳隧道右线YK70+240~230段变更工程施工技术方案一、超前小导管施工:超前小导管支护,小导管应用外径42mm、壁厚3.5mm热轧无缝钢管,管壁四周(除在尾部1m不设压浆孔外)均钻纵横间距为15cm的Φ8mm压浆孔。

钢管内压注水泥浆。

施工要点:①、钢管采用热轧无缝钢管,不得随意减小壁厚。

②、小导管施工程序同超前大管棚。

③、钢管与衬砌中线平行以设计的仰角打入拱部围岩,双层注浆管以30度角度打入拱部。

④、小导管的搭接长度要保持1.0m,小导管尾部焊接于钢架上。

二、初期支护:初期支护采用径向系统锚杆、钢拱支撑配合喷射砼形成整体;围岩初期支护采用径向系统锚杆、双层超前小导管周壁预注浆,钢拱支撑配合喷射砼形成整体;喷锚支护施工工艺框图超挖是否≥10cm 否施工准备通风排烟清理危石处理欠挖冲冼岩面检查断面超欠挖初喷砼3cm打结构锚杆挂钢筋网有无质量问题安装钢架改进初喷砼10cm是否符合标准调整打超前锚杆并焊接是否打挂板砼喷砼到设计厚度围岩量测反馈、确定支护参数挂板灌注是1、喷射砼:考虑到较好的控制喷射过程中的粉尘和回弹量,我项目采用湿喷混凝土施工工艺,以减少粉尘和喷混凝土回弹量。

(1)、工艺流程如下:湿喷工艺流程图 (2)喷射混凝土的原材料及配合比:水泥:为保证喷射砼的凝固时间,并与速凝剂有较好的相溶性,选用的水泥具有强度高、抗渗好和耐久性好,优先选用普通42.5以上的硅酸盐水泥。

砂:为保证喷射砼的强度并减少施工作业时的粉尘,,以及减少砼硬化时的收缩裂纹,应采用采用坚硬的中、粗砂,细度模数大于2.5,含水量控制在5%--7%.若超过7%容易造成堵管。

碎石:为防止喷射砼过程中管道被堵塞,减少回弹量及保证砼支护结构的强度,采用坚硬碎石或卵石,粒径最大不超过15mm 。

水:使用饮用水,不得使用PH 值<4的酸性水及含硫酸盐量按SO4-2计算超1%的淡水。

速凝剂:选用符合质量要求,并对人体危害性很小的外加剂,一般掺量为水泥重量的2%--4%,必须保持新鲜,分期分批进料采用罐装贮存,并保管于库房或雨棚之中。

超前小导管与管棚的区别(参考资料)

超前小导管与管棚的区别(参考资料)

超前小导管与管棚的区别?超前小导管的处理范围一般也就6米左右,小导管为壁厚5mm的钢管,直径一般为42mm。

是通过小导管浆将掌子面前方的较为破碎的围岩进行固结的一种方法,使围岩形成一个整体后再进行下一步工序。

而管棚是在进洞口的地质条件非常差(如:沙土、破碎严重的岩石、黄土等)的情况下使用,一般长度就20-30米左右,管棚为壁厚3.5mm的钢管,直径一般为108mm。

当然洞内地质条件非常差的时候也可以用管棚(如:洞内遇到冒顶现象造成的沿洞轴线长度较大,放量较大)。

为了保证掌子面在开挖过程中土体不会塌方或产生流沙,开挖前需对前方土体采取超前支护、注浆加固等辅助措施。

小导管注浆加固地层技术,是通过沿隧道开挖轮廓线外纵向向前倾斜安设注浆管,并注入浆液,达到超前加固围岩和止水的目的,同时小导管还可起到超前管棚预支护作用。

特点:①小导管注浆施工工艺简单,易于操作,施工安全,土层加固见效快,浆液损失少,成本低,是隧道施工中最常用的加固土层的方法之一。

②小导管注浆仅作为地下工程施工防坍塌和沉陷的辅助手段。

③小导管超前注浆设计应根据地质条件、隧道断面大小及支护结构型式选用不同的设计参数。

适用范围:小导管适用于处于无粘结、自稳能力差的砂层及砂砾(卵)石层;小导管施工只是对开挖掌子面局部土层进行加固,开挖土层不宜长时间暴露,应坚持先支撑后开挖的原则;同时小导管注浆也可用于各种临时性的地层加固。

工艺原理:在软弱土层中沿着开挖轮廓线和加固轮廓线,按照一定的入射角度,打设一定数量的小导管,用注浆设备把配置好的注浆材料,通过小导管注入到软弱地层里,使注浆材料在软弱地层里向四周迅速扩散和固结,并使小导管和土体固结在一起,起到棚护和加固地层的作用。

管棚超前支护法是近年发展起来的一种在软弱围岩中进行隧道掘进的新技术。

管棚法最早是作为隧道施工的一种辅助方法,在软岩隧道施工中穿越破碎带、松散带、软弱地层,涌水、涌砂层发挥了重要作用。

由于预埋超前管棚做顶板及侧壁支撑.为后续的隧道开挖奠定了坚实的基础,且施工快、安全性高、工期短.被认为是隧道施工中解决冒项的最有效最合理的施工方法。

超前小导管支护要点

超前小导管支护要点

超前小导管支护要点(原创版)目录一、超前小导管支护的原理二、超前小导管注浆的适用范围三、超前小导管注浆的操作方法四、超前小导管注浆的注意事项五、超前小导管支护的效果评估正文一、超前小导管支护的原理超前小导管支护是一种稳定开挖工作面的辅助施工方法,主要应用于软弱及破碎岩层施工中。

其原理是通过在小导管内注入特定浆液,使得松散岩层得以加固,从而增强围岩的稳定性,有利于完成开挖后与完成初期支护时间内围岩的稳定,防止围岩失稳破坏直至坍塌。

二、超前小导管注浆的适用范围超前小导管注浆适用于隧道拱部软弱围岩,松散、无粘结土层、自稳能力差的砂层及砂砾(卵)石层级破碎岩层。

在软弱、破碎地层中凿空后极易塌孔,且施作超前锚杆比较困难或者结构断面较大时,应采取超前小导管支护。

三、超前小导管注浆的操作方法超前小导管注浆的操作方法主要包括以下几个步骤:1.钻孔:根据设计要求,采用钻机进行钻孔,钻孔方向应顺直,钻孔直径应与注浆管径配套,一般不大于 50mm,孔深视小导管长度确定。

2.安设小导管:将小导管按设计要求安设在钻孔内,采用引孔顶入法,确保小导管的安装位置正确和足够的有效长度。

3.注浆:通过注浆泵将浆液注入小导管内,浆液以充填、劈裂等方式,置换土颗粒间和岩石裂隙中的水分及空气后占据其位置,经过一定时间凝结,将原有的松散土颗粒或裂隙胶结成一个整体,形成一个结构新,强度大,防水性能良好的固结体。

四、超前小导管注浆的注意事项为保证超前小导管注浆的质量和效果,应注意以下几点:1.确保小导管安装位置正确和足够的有效长度。

2.严格控制小导管的钻设角度。

3.注浆前应将工作面封闭严密牢固,清理干净。

4.注浆宜采用水泥浆或水泥砂浆,注浆量和注浆压力应由试验确定。

5.在隧道开挖时承受地层的压力,为保证灌浆质量防止漏浆,小导管的尾部需设置封堵孔。

五、超前小导管支护的效果评估超前小导管支护的效果评估主要包括以下几个方面:1.围岩稳定性:观察围岩在注浆前后的变化,评估注浆后围岩稳定性是否得到改善。

超前小导管支护要点

超前小导管支护要点

超前小导管支护要点摘要:一、超前小导管支护的定义和作用二、超前小导管的选材和设计三、超前小导管的安装和施工四、超前小导管支护的注意事项五、总结正文:一、超前小导管支护的定义和作用超前小导管支护是一种在地下工程中使用的支护方法,通过在地下岩体或土体中设置小导管,注入浆液,使小导管与周围岩体或土体牢固结合,形成一种具有一定强度和稳定性的支护结构。

这种支护方法主要用于隧道、地铁、地下商场等地下工程的施工中,可以有效地防止地下工程的塌方和变形,保证施工的安全和顺利进行。

二、超前小导管的选材和设计超前小导管的选材主要考虑其抗压强度、抗拉强度、耐腐蚀性和耐磨损性等因素。

一般采用无缝钢管、螺旋钢管、钢筋混凝土管等材料,根据工程的具体要求进行设计。

超前小导管的设计主要考虑其长度、直径、间距、钻孔方向和注浆孔的位置等因素。

这些参数的确定需要根据地下工程的实际情况和设计要求进行,以确保小导管支护的有效性和可靠性。

三、超前小导管的安装和施工超前小导管的安装和施工是支护工作的关键环节,主要包括钻孔、安设小导管、注浆等步骤。

钻孔:采用钻机进行钻孔,钻孔方向应顺直,钻孔直径应与注浆管径配套,一般不大于50mm,孔深视小导管长度确定。

安设小导管:采用引孔顶入法,将小导管逐根顶入钻孔中,保证小导管的间距和位置符合设计要求。

注浆:采用水泥浆或水泥砂浆进行注浆,浆液必须充满钻孔及周围空隙,注浆量和注浆压力应由试验确定。

四、超前小导管支护的注意事项在超前小导管支护过程中,应注意以下几点:1.钻孔和安设小导管时,应保证小导管的顺直和位置准确。

2.注浆过程中,应保证浆液的质量和注浆量,确保小导管与周围岩体或土体牢固结合。

3.在施工过程中,应严格控制施工荷载,防止对超前小导管支护造成不利影响。

4.应定期检查超前小导管支护的状况,发现问题及时进行处理。

五、总结超前小导管支护是一种有效的地下工程支护方法,其施工过程需要严格按照设计要求和施工规范进行,以确保施工的安全和顺利进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(2)一般项目
超前小导管施工允许偏差应符合下表的规定:
序号
项目
允许偏差
1
方向角

2
孔口距
±50mm
3
孔 深
+50mm 0
检验数量:施工单位每环抽查3根,检验方法:仪器测量、尺量
(6)安全、质量注意事项
1、施工期间,尤其在注浆时,应对支护的工作状态进行检查。当发现支护变形或损坏时,应立即停止注浆,采取措施。
(5)超前小导管质量要求
(1)主控项目
①超前小导管所用的钢管进场检验必须符合本标准的规定。
②超前小导管所用钢管的品种和规格必须符合设计要求。检验数量:施工单位、监理单位全部检查。检验方法:观察,尺量。
③ 超前小导管与支撑结构的连接应符合设计要求。检验数量:施工单位、监理单位全部检查。检验方法:观察。
(3)注浆
①注浆前先喷射混凝土5cm厚封闭掌子面,以防漏浆。
②注浆前先冲洗管内沉积物,由下至上顺序进行。
③小导管安装完成后,应进行压水试验,压力一0.5-1.0Mpa,并根据设计和试验结果确定注浆参数。
④止浆采用球阀止浆,注浆结束标准为:当压力达到设计注浆终压并稳定10-15min,注浆量达到设计注浆量的80%以上时,可结束该孔注浆停止时先停泵再关闭球阀,最后清洗管路。
Φ22mm超前锚杆
拱部
100°
每2.4m施做一环
40cm
3.5m
3
DK122+304
-DK122+379
Ⅴ级复合
Φ42mm
无缝钢管t=3.5mm
拱部
140°
每2.0m施做一环
3根/m
5.0m
4
DK122+379
-DK122+548
Ⅳ级复合
Φ22mm超前锚杆
拱部
100°
每2.4m施做一环
40cm
3.5m
邯长铁路扩能改造工程Ⅱ标段技术交底
施工单位:中铁二十一局五公司邯长铁路项目部 编号:
工程名称
新悬钟隧道
交底部位
超前小导管
里 程
DK121+877-DK122+764
交底日期
2011-5-22
说明:
1.该交底适用于新悬钟隧道超前小导管的施工。
2.超前小导管,导管采用Φ42mm热轧无缝钢管。壁厚3.5mm,小导管环向间距30cm,外插角3~5º,注浆材料为1:1水泥浆,注浆压力0.4~0.6MPa,小导管在前部钻注浆孔,孔径6~8mm,孔间距15cm,呈梅花型布置,前端成锥形,尾端留不小于30cm不钻孔的止浆段。
④超前小导管的纵向搭接长度应符合设计要求。检验数量:施工单位、监理单位全部检查。检验方法:尺量。
⑤注浆浆液配合比的检验应符合本标准规定。
⑥超前小导管注浆压力应符合设计要求,浆液必须充满钢管及其周围的空隙。检验数量:施工单位全部检查。监理单位按施工单位检查数量的20%检查。
检验方法:施工单位查施工记录的注浆量和注浆压力,观察。监理单位见证检查。
3.新悬钟隧道超前小导管设计参数:
序号
桩号
围岩
类型
超前小导管(超前锚杆)设计参数
规格(mm)
位置
纵向
间距(m)
环向
间距(cm)
长度
1
DK121+884-
DK121+920
Ⅴ级 加强
Φ42mm
无缝钢管t=3.5mm
拱部
140°
每1.5m施做一环
3根/m
3.5m
2
DK121+920
-DK122+304
Ⅳ级复合
⑤注浆机要配备流量仪,注浆施工中要认真填写注浆记录,随时分析和改进作业,并注意观察施工支护工作面的状态。注浆参数应根据注浆试验结果及现场情况调整。
(4)注浆异常现象处理
①串浆时应采用分浆器多孔注浆或堵塞串浆孔隔孔注浆。及时堵塞串浆孔。
②当注浆压力突然升高时应停机查明原因。
③进浆量很大,压力不变时,应重新调整浆液浓度及配合比,缩短胶凝时间。
40cm
3.5m
8
DK122+710
-DK122+738
Ⅴ级锚段
Φ42mm无缝钢管t=3.5mm
拱部
140°
每2.0m施做一环
3根/m
3.5m
9
DK122+738
-DK122+758
Ⅴ级复合
(信号转辙机)
Φ42mm无缝钢管t=3.5mm
拱部
140°
每1.5m施做一环
3根/m
3.5m
4.超前小导管施工工艺、方法
1>小导管制作
小导管前端10cm应做成尖锥形,尾部焊接φ8mm钢筋加劲箍,管壁上每隔15cm梅花型钻眼,眼孔直径为6mm,尾部长度不小于1m作为不钻孔的止浆段。小导管结构见下图。
超前小导管小导管结构图
2>超前小导管施工工艺、方法
(1)钻孔
首先进行测量放样,先将小导管的孔位用红油漆标出。钻孔的方向应与开挖面外插角成10°,采用风钻成孔。钻孔钻进避免钻杆摆动,保证孔位顺直。钻至设计孔深后,用吹管将碎碴吹出,注意避免塌孔。
5
DK122+548
-DK122+8
Ⅳ级锚段
拱部
100°
每2.4m施做一环
40cm
3.5m
6
DK122+638
-DK122+695
Ⅳ级加强
Φ42mm
无缝钢管t=3.5mm
拱部
140°
每2.4m施做一环
3根/m
3.5m
7
DK122+695
-DK122+710
Ⅳ级锚段
Φ22mm超前锚杆
拱部
100°
每2.4m施做一环
7、钢管要与拱架焊接牢固,注浆后注浆孔要堵塞密实。
8、不明之处请及时与现场技术员联系。
交底人
接底人 (领工员/工班长)
复 核
工地负责人
技术负责人
日 期
(2)安装小导管
安装小导管前,先将Φ42钢管加工成钢花管。顶管施工时,在钻孔内插入Φ42钢花管,安上与纤维形状相同的击盘,在管尾后段30cm处,将麻丝缠绕在管壁上成纺锥状,并用胶带缠紧。开动风钻,利用气腿凿岩机的冲击力将钢花管顶入围岩中,顶管至设计孔深,孔口外露30cm,安装钢拱架后与拱架焊接在一起。纵向相邻两排小导管水平搭接长度不小于1.0m。外插角10°-15°
2、注浆结束4小时后,方可进行掌子面的开挖。
3、隧道开挖长度应小于小导管的注浆长度。
4、相邻两排小导管搭接长度应符合设计要求,且不小于1米。
5、注浆前应进行压水试验,检查机械设备运转是否正常,管路连接是否正确,为加快注浆速度和发挥设备效率,可群管注浆(每次3~5根)
6、注浆量达到设计注浆量或注浆压力达到设计终压可结束注浆。
