森林步道及景观工程施工组织设计

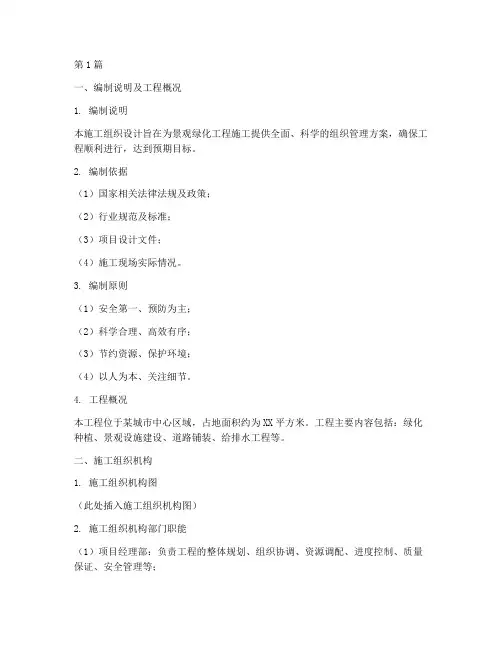

景观绿化工程施工组织设计(3篇)

第1篇一、编制说明及工程概况1. 编制说明本施工组织设计旨在为景观绿化工程施工提供全面、科学的组织管理方案,确保工程顺利进行,达到预期目标。
2. 编制依据(1)国家相关法律法规及政策;(2)行业规范及标准;(3)项目设计文件;(4)施工现场实际情况。
3. 编制原则(1)安全第一、预防为主;(2)科学合理、高效有序;(3)节约资源、保护环境;(4)以人为本、关注细节。
4. 工程概况本工程位于某城市中心区域,占地面积约为XX平方米。
工程主要内容包括:绿化种植、景观设施建设、道路铺装、给排水工程等。
二、施工组织机构1. 施工组织机构图(此处插入施工组织机构图)2. 施工组织机构部门职能(1)项目经理部:负责工程的整体规划、组织协调、资源调配、进度控制、质量保证、安全管理等;(2)工程技术部:负责工程的技术管理、施工方案编制、施工图纸会审、技术交底等;(3)施工管理部:负责现场施工组织、施工进度控制、施工质量保证、安全生产管理、文明施工管理等;(4)物资供应部:负责工程材料的采购、供应、验收、保管等工作;(5)财务部:负责工程项目的资金管理、成本控制、结算等工作。
三、施工进度计划1. 施工进度计划(此处插入施工进度计划表)2. 劳动力动态和部署(1)根据工程进度计划,合理安排施工人员,确保施工人员充足;(2)加强施工人员培训,提高施工技能;(3)加强现场管理,确保施工人员安全。
3. 资金、材料计划(1)根据工程进度计划,合理编制资金、材料计划;(2)加强资金、材料管理,确保工程顺利进行。
四、施工技术措施1. 测量控制方法(1)采用高精度全站仪进行施工放样;(2)严格控制测量误差,确保施工精度。
2. 沥青砼道路工程施工(1)严格按照设计要求进行道路基础处理;(2)采用沥青砼拌合楼进行沥青砼拌合,确保质量;(3)严格控制沥青砼摊铺、碾压工艺。
3. 园路铺装及路缘石工程(1)根据设计要求进行园路铺装;(2)严格控制路缘石安装质量。
林业工程施工组织设计(3篇)

第1篇一、工程概况本工程位于我国某省某地区,属于国家级森林公园,项目总投资约为XXX万元。
工程内容包括森林资源调查、森林抚育、森林防火、森林病虫害防治等。
工程期限为XXX年,预计于XXXX年XX月竣工。
二、施工组织管理机构1. 成立项目指挥部,由甲方、乙方、监理方、设计方等相关人员组成,负责工程的全面管理工作。
2. 设立项目经理部,负责工程的日常管理工作,下设工程部、技术部、财务部、安全部等部门。
3. 各部门负责人及工作人员根据项目需要,负责各自领域的具体工作。
三、施工部署1. 施工顺序:按照森林资源调查、森林抚育、森林防火、森林病虫害防治的顺序进行。
2. 施工方法:采用先进的林业工程技术,确保工程质量。
3. 施工进度:按照工程计划,合理安排各阶段的施工任务,确保工程按时完成。
四、施工准备1. 技术准备:编制详细的施工方案,组织技术人员进行技术交底,确保施工人员掌握施工技术。
2. 现场准备:根据工程需要,提前做好施工现场的平整、排水、供电、供水等工作。
3. 资金准备:确保工程资金及时到位,合理使用资金。
4. 劳动力准备:组织足够数量的劳动力,确保工程顺利实施。
五、资源配置计划1. 劳动力:根据工程需求,配备足够的施工人员,确保施工质量。
2. 主要材料、部件:提前采购所需材料,确保材料质量。
3. 施工机具:配备先进的林业施工机械,提高施工效率。
4. 测量、检测设备:配备专业的测量、检测设备,确保工程质量。
六、施工方案1. 森林资源调查:采用无人机、地面测量等方式,全面了解森林资源状况。
2. 森林抚育:采用人工抚育、机械抚育等方式,提高森林覆盖率。
3. 森林防火:建立森林防火设施,加强防火宣传,提高防火意识。
4. 森林病虫害防治:采用生物防治、化学防治等方式,降低病虫害发生。
七、安全文明施工措施1. 加强安全教育培训,提高施工人员安全意识。
2. 制定安全操作规程,确保施工安全。
3. 加强施工现场管理,保持施工现场整洁。

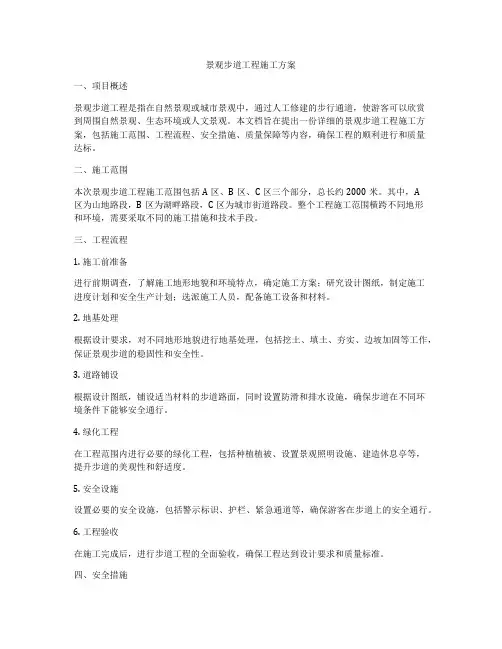

景观步道工程施工方案

景观步道工程施工方案一、项目概述景观步道工程是指在自然景观或城市景观中,通过人工修建的步行通道,使游客可以欣赏到周围自然景观、生态环境或人文景观。
本文档旨在提出一份详细的景观步道工程施工方案,包括施工范围、工程流程、安全措施、质量保障等内容,确保工程的顺利进行和质量达标。
二、施工范围本次景观步道工程施工范围包括A区、B区、C区三个部分,总长约2000米。
其中,A区为山地路段,B区为湖畔路段,C区为城市街道路段。
整个工程施工范围横跨不同地形和环境,需要采取不同的施工措施和技术手段。
三、工程流程1. 施工前准备进行前期调查,了解施工地形地貌和环境特点,确定施工方案;研究设计图纸,制定施工进度计划和安全生产计划;选派施工人员,配备施工设备和材料。
2. 地基处理根据设计要求,对不同地形地貌进行地基处理,包括挖土、填土、夯实、边坡加固等工作,保证景观步道的稳固性和安全性。
3. 道路铺设根据设计图纸,铺设适当材料的步道路面,同时设置防滑和排水设施,确保步道在不同环境条件下能够安全通行。
4. 绿化工程在工程范围内进行必要的绿化工程,包括种植植被、设置景观照明设施、建造休息亭等,提升步道的美观性和舒适度。
5. 安全设施设置必要的安全设施,包括警示标识、护栏、紧急通道等,确保游客在步道上的安全通行。
6. 工程验收在施工完成后,进行步道工程的全面验收,确保工程达到设计要求和质量标准。
1. 施工过程中,施工人员必须严格遵守操作规程和安全操作规范,配戴必要的安全防护用具,确保各项施工作业的安全进行。
2. 在工程施工现场设立合理的施工警示标识,设置施工现场临时栏杆,禁止无关人员和车辆进入施工区域。
3. 严格执行施工现场的作业区域划分,确保施工现场秩序和安全。
4. 各项施工机械设备的操作人员必须持证上岗,熟练掌握操作技能,定期参加安全生产培训。
5. 对施工现场的施工材料、设备和机具进行合理堆放和摆放,确保施工现场的整洁和安全。

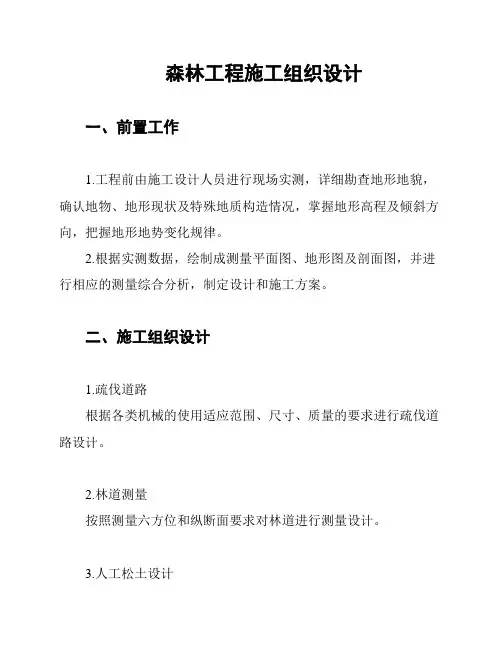

森林工程施工组织设计

森林工程施工组织设计
一、前置工作
1.工程前由施工设计人员进行现场实测,详细勘查地形地貌,确认地物、地形现状及特殊地质构造情况,掌握地形高程及倾斜方向,把握地形地势变化规律。
2.根据实测数据,绘制成测量平面图、地形图及剖面图,并进行相应的测量综合分析,制定设计和施工方案。
二、施工组织设计
1.疏伐道路
根据各类机械的使用适应范围、尺寸、质量的要求进行疏伐道路设计。
2.林道测量
按照测量六方位和纵断面要求对林道进行测量设计。
3.人工松土设计
设计挖槽的过程中,应根据适宜深度进行开挖,并按要求进行
排土和挖坑。
4.工程量确定
根据施工设计图纸和规范要求进行工程量的测算,采用不同的
计算方法进行工程量的确定。
5.施工技术措施
施工前应对施工技术进行分析和制定技术措施,包括施工方法、安全防护等。
6.施工组织设计
根据前期工作及上述内容,制定森林工程的施工组织设计方案。
三、结论
以上是对森林工程施工组织设计的一些简单介绍,如有不明白
之处,还请多多谅解。
飞翔森林步道施工组织设计

正本重庆医科大学附属康复医院森林步道及地界围网修建工程投标文件技术部分投标人:重庆飞翔园林景观工程有限公司(盖单位公章)法定代表人或其委托代理人:_______________ (签字)2016 年_7月Z日目录第1章编制说明 (1)第2章工程简介 (2)第3章施工部署 (2)第4 章施工总体部署与目标 (7)第5 章施工准备工作 (7)第6 章主要施工方案 (9)第7 章质量保证和质量违约承诺 (11)第8 章质量保证措施 (18)第9 章安全生产措施 (18)第10 章工期保证措施 (22)第11 章季节性施工措施 (23)第12 章技术节约措施 (24)第13 章成品保护措施 (24)第14 章提高质量、保证工期、降低造价的可行性合理化建议29第15 章环境保护及降噪措施 (29)第16 章消防保卫措施 (36)第17 章景观的环境保护 (37)第一章、编制说明一、编制依据1、依据本次现场勘察实际情况出设计施工图纸及技术资料。
2、现行的工程建设国家标准及行业标准;建设部颁发的《建设施工现场管理规定》、《建筑设备安装分项工程施工工艺标准》。
3、依据勘察现场实际情况。
二、编制原则1、以满足招标文件及招标单位的全部要求为基本准则。
突出快速、有序、优质、高效的施工特色。
2、紧密结合本工程的工艺复杂专业性强特点及难点,使用先进的科学技术和现代化的管理手段,实行动态管理、动静相结合的原则。
3、坚持实事求是,力求技术先进、科学合理、经济实用的原则。
4、围绕工程质量合格标准,降低工程造价,明确施工工期原则。
5、坚持施工过程中实现无安全责任事故、实现环保、文明施工的目的。
6、优化施工方案,强化管理班子,配足生产要素,大力推广使用期建设部颁布的建筑业新技术、提高施工技术科技含量和施工现代化水平。
第二章、工程简介2016 年重庆医科大学附属康复医院森林步道及地界围网修建工程,建设地点位于重庆市石柱土家族自治县黄水镇莼乡路287 号,重庆医科大学附属康复医院内(距主城约280 公里)。
森林步道及景观工程施工组织设计

福州左海公园-金牛山城市森林步道(施工)(项目名称) / 标段招标编号:榕市市政招2014132投标文件投标文件内容:技术文件___目录第一章编制依据及范围 (2)第二章工程概况 (3)第三章施工部署 (6)第一节质量、进度、安全目标 (7)第二节项目管理总体安排 (7)第三节设备、人员动员周期和设备、人员、材料运到施工现场的方法 (10)第四节施工调度 (10)第四章施工方案 (11)第一节施工准备 (11)第二节基础工程施工方案 (13)第三节钢桁架工程施工方案 (20)第四节给排水工程施工方案 (31)第五节电气工程施工方案 (33)第六节坡道景观工程施工方案 (39)第五章施工进度计划 (50)附施工进度计划表 (51)第六章资源供应计划 (52)第七章施工平面布置 (57)附项目部平面布置示意图 (60)第八章技术组织措施计划 (61)第一节保证进度目标的措施 (61)第二节保证质量目标的措施 (66)第三节分项工程施工质量保证措施 (68)第四节保证安全目标的措施 (77)第五节保证成本目标的措施 (89)第六节保证季节施工的措施 (91)第七节保证环境的措施 (94)第八节文明施工的措施 (98)第九章实施难点和对策 (101)第十章其他应注意的事项 (103)第一章编制依据及范围一、编制依据1、福州市鼓楼区建设投资管理中心发布的“福州左海公园—金牛山城市森林步道(施工)”招标文件、补遗书、施工图(示范段)设计文件以及施工技术规范、标准等。
2、现行市政、建筑等设计规范、施工技术规范及规程、工程质量检验评定及验收标准,市政工程预算定额等。
3、现场踏勘、实地调查情况。
4、本单位施工同类工程的成功经验。
根据我单位对现场的考察调查结合我们的技术能力、机械设备状况、管理水平、施工经验及拟投入本合同段的资源配置。
二、编制原则1、遵循招标文件条款的原则在编制施工组织设计的过程中,严格按照招标文件的规定,做到统一标准,规范编制。
景观工程施工组织设计(3篇)

第1篇一、编制依据1. 国家相关法律法规和标准规范;2. 工程项目可行性研究报告;3. 施工图纸及设计文件;4. 施工现场实际情况。
二、工程概况1. 工程名称:某城市公园景观工程;2. 工程地点:某城市;3. 工程规模:占地面积约为XX平方米;4. 工程内容:包括园林景观、绿化、园路、广场铺装、小品、雕塑等。
三、施工组织1. 施工进度计划:根据工程特点,制定合理的施工进度计划,确保工程按期完成。
总工期为XX个月。
2. 施工工艺流程:按照施工图纸和设计要求,制定施工工艺流程,确保工程质量。
3. 施工方案:(1)园林景观施工:包括地形塑造、植物种植、水景处理等。
根据地形地貌,合理布局植物种类,营造优美的景观效果。
(2)绿化施工:选用优质苗木,按照设计要求进行种植,确保绿化效果。
(3)园路、广场铺装:采用环保材料,按照设计要求进行施工,确保路面平整、美观。
(4)小品、雕塑施工:按照设计要求,选用优质材料,确保小品、雕塑的艺术性和观赏性。
4. 施工质量控制:(1)加强施工过程中的质量检查,确保施工质量符合设计要求;(2)严格执行施工规范,严格控制原材料质量;(3)对施工过程中发现的质量问题,及时整改,确保工程质量。
5. 施工安全管理:(1)建立健全安全生产责任制,确保施工安全;(2)加强施工现场安全管理,防止安全事故发生;(3)对施工人员进行安全教育培训,提高安全意识。
四、资源配置1. 人员配置:根据工程规模和施工进度,合理配置施工人员,确保施工顺利进行。
2. 机械设备配置:根据施工需要,配置相应的机械设备,提高施工效率。
3. 材料配置:选用优质原材料,确保施工质量。
五、施工组织措施1. 施工现场管理:合理划分施工区域,确保施工现场整洁、有序。
2. 施工协调:加强各施工班组之间的沟通与协调,确保施工进度和质量。
3. 施工监督:设立专门的施工监督小组,对施工过程进行监督检查,确保施工质量。
4. 施工资料管理:建立健全施工资料管理制度,确保施工资料完整、准确。
森林工程施工组织设计方案

森林工程施工组织设计方案一、总体概述森林工程施工是指根据森林管理计划和工作任务,对森林进行生态、经济、社会多功能的利用和管理的一系列技术措施的实施过程。
本方案旨在制定一套科学、合理、可行的森林工程施工组织设计方案,确保施工过程安全顺利进行。
二、工程概况1.工程名称:XX地区森林工程施工2.工程地点:XX地区3.工程内容:包括造林、抚育、病虫害防治、采伐等森林管理工作。
4.工期:预计工期为XXX个月。
三、施工组织设计1.组织体系根据工程规模和施工内容,组建施工总指挥部、综合组织部、技术质量部、安全环保部、物资采购部等职能部门,明确各职责,确保施工各项工作有序进行。
2.人员配备根据工程需要,配备专业技术人员、工程管理人员、作业人员等,确保施工队伍素质合理匹配。
同时,加强培训,提高员工技能水平和安全意识。
3.施工工艺根据不同工程内容,制定相应的施工工艺方案。
例如,在造林工程中,根据地形、土壤等因素,确定植物选用、种植密度、灌溉方式等;在抚育工程中,确定修剪方式和时机等。
4.施工进度计划根据工程实际情况制定详细的施工进度计划,合理安排施工顺序和施工时间,确保施工进度与质量的协调。
5.施工设备及物资准备根据工程需要,制定施工设备清单及物资采购计划,并确保施工现场的设备完好可用,物资充足供应。
6.安全措施制定完善的安全管理制度和施工安全操作规程,加强安全教育培训,配备必要的安全防护设施,并定期组织安全检查和演练,确保施工过程安全。
7.环保措施遵守相关环保法规,制定环境保护措施,合理利用资源,减少对森林环境的影响,落实绿色施工要求。
8.质量管理建立质量管理体系,制定质量控制标准和质量验收标准,进行有效的质量监督和检查,确保施工质量符合要求。
9.成本控制建立严格的成本管理制度,加强成本预算和核算,合理控制施工成本,确保施工经济效益。
四、风险评估及应对措施1.风险评估根据施工特点和施工现场环境,进行风险评估,重点评估施工工艺、施工设备、施工人员和自然环境等方面的风险。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
福州左海公园-金牛山城市森林步道(施工)(项目名称) / 标段招标编号:榕市市政招2014132投标文件投标文件内容:技术文件目录第一章编制依据及范围 (2)第二章工程概况 (3)第三章施工部署 (6)第一节质量、进度、安全目标 (7)第二节项目管理总体安排 (7)第三节设备、人员动员周期和设备、人员、材料运到施工现场的方法 (10)第四节施工调度 (10)第四章施工方案 (11)第一节施工准备 (11)第二节基础工程施工方案 (13)第三节钢桁架工程施工方案 (20)第四节给排水工程施工方案 (31)第五节电气工程施工方案 (33)第六节坡道景观工程施工方案 (39)第五章施工进度计划 (50)附施工进度计划表 (51)第六章资源供应计划 (52)第七章施工平面布置 (57)附项目部平面布置示意图 (60)第八章技术组织措施计划 (61)第一节保证进度目标的措施 (61)第二节保证质量目标的措施 (66)第三节分项工程施工质量保证措施 (68)第四节保证安全目标的措施 (77)第五节保证成本目标的措施 (89)第六节保证季节施工的措施 (91)第七节保证环境的措施 (94)第八节文明施工的措施 (98)第九章实施难点和对策 (101)第十章其他应注意的事项 (103)第一章编制依据及范围一、编制依据1、福州市鼓楼区建设投资管理中心发布的“福州左海公园—金牛山城市森林步道(施工)”招标文件、补遗书、施工图(示范段)设计文件以及施工技术规范、标准等。
2、现行市政、建筑等设计规范、施工技术规范及规程、工程质量检验评定及验收标准,市政工程预算定额等。
3、现场踏勘、实地调查情况。
4、本单位施工同类工程的成功经验。
根据我单位对现场的考察调查结合我们的技术能力、机械设备状况、管理水平、施工经验及拟投入本合同段的资源配置。
二、编制原则1、遵循招标文件条款的原则在编制施工组织设计的过程中,严格按照招标文件的规定,做到统一标准,规范编制。
2、遵循设计和规范、验收标准的原则在编写主要项目施工方法中,严格按设计要求,执行现行施工规范和验收标准,正确组织施工,保证工程质量达到合格,力争创优。
3、坚持实事求是的原则在制定各具体项目实施方案过程中,充分分析研究市政工程施工的特点、难点,根据我们的施工能力,坚持科学组织,合理安排,均衡生产。
确保优质高效完成本合同段施工任务。
4、坚持施工全过程严格管理的原则在各道工序施工中,严格执行监理工程师的指令,尊重甲方现场代表和质检部门意见,严格管理。
5、坚持推广应用“四新”成果的原则在施工中积极推广应用新技术、新材料、新工艺、新设备,充分发挥科学技术在施工中的先导作用。
6、坚持专业化作业与综合管理的原则在施工组织方面,以专业作业队为基本组成形式,充分发挥专业人员和先进优良设备的优势,同时采取综合管理手段合理调配,以达到整体优化的目的。
第二章工程概况一、工程简介1、项目概况福州左海公园—金牛山城市森林步道及景观工程位于福州市鼓楼区,闽江东侧,梅峰路、梁厝路南侧,西环北路西侧,杨桥西路北侧。
公园绿线范围175公顷,建设范围48.7公顷,主轴线东起左海公园,西至闽江国光公园,以长度为6267m的无障碍架空栈道为主,局部约有750m根据地形下放至地面。
在主轴线两端各有一条车行道从市政道路直通主轴线,总长约3000m。
登山步道以网状形态分布在金牛山上,总长度约8200m。
跟着近几年福州市的绿道建设,绿道网日渐完善。
金牛山由城市森林步道的建设,将把鼓楼区现有的左海西湖环湖步道,和闽江北岸绿道的国光公园、创业广场节点串联成系统。
使鼓楼区绿道更具系统性、更有连贯性、更四通八达。
福州左海公园—金牛山城市森林步道及景观工程的示范段,起于金牛山体育公园,市民通过环形坡道进入森林栈道,沿着山势盘旋进入森林步道主线或现状水泥路,该进出口还设步道进入水泥路。
示范段总长1274.741米。
其他出入口设置栈道或步道接入主线,接入主线部分长123.569米。
2、建设规模福州左海公园—金牛山城市森林步道及景观工程施工,栈道采用钢结构形式架设。
工程内容包括森林步道主体工程、步道各出入口、各景观节点、步道配套设施建设、步行道周边山体景观修复及绿化提升、夜景灯光、音频设计备、还建工程等。
项目选址面积40232.4平方米,主轴线连接左海和国光公园,以长度6267米的无障碍架空栈道为主,车行道3000米,登山步道8200米。
3、地形地貌拟建工程场地位于福州市鼓楼区,栈道沿线多为树木等,地形较为简单,地形较为陡峭,起伏较大,场地现状标高约为25.2~92.9左右,场地地貌类型属剥蚀残丘地貌。
4、地质构造根据已有区域地质资料,场地区域内全新世以来无活动断裂,对拟建工程无不利影响,属构造稳定场地,适宜建设本工程。
5、场地土层根据现场钻探揭示及已有地质资料,结合土工试验结果,本场地主要由以下几个土层组成:(1)坡积粘性土:浅红色,硬塑,湿,含少量中粗粒石英和高岭土,局部夹3-14的碎石,无摇振反应,有光泽,捻面光滑,干强度及韧性中等,粘性偏强。
该层在每个钻孔中有揭示,揭示厚度为1.3~13.9m。
(2)全风化花岗岩:肉红、褐红色,硬塑,湿,含中粒石英及长石颗粒,稍具砂感,原岩结构已完全风化破坏成土状,母岩为花岗岩。
岩石坚硬程度属极软岩,岩体完整程度属极破碎,岩体基本质量等级属V类,风化程度为全风化。
该层在1等28钻孔中有揭示,揭示厚度为0.1~5.9m。
(3)砂土状强风化花岗岩:灰黄色,湿,硬。
含粗粒石英,长石颗粒及云母片,母岩为花岗岩,进尺有响声,岩芯采取率大于65%,岩芯主要以砂土状为主,手可捏碎。
大部分矿物已显著风化变质,岩石坚硬程度属极软岩,岩体完整程度属极破碎,岩体基本质量等级属V类,岩性属花岗岩,风化程度为强风化。
该层在4等24个钻孔中有揭示,揭示厚度为1.7~30.4m。
在钻孔19埋深7.8~10.7m处存在孤石。
(4)碎块状强风化花岗岩:为燕山晚期第二次侵入的产物,灰黄色,硬,湿,含云母片、长石及石英,进尺有响声,岩芯采取率大于65%,岩芯呈碎裂状,用手用力可折断,大部分矿物已风化变质,岩石坚硬程度属极软岩~较软岩,岩体完整程度属破碎~较破碎,岩体基本质量等级属~V类,岩性属花岗岩,风化程度为强风化。
该层在1等28个钻孔中揭示,揭示厚度为0.8~20.7m。
(5)中~微风化花岗岩:为燕山晚期第二次侵入的产物,花岗结构、块状构造,岩性为粗粒花岗岩,坚硬,湿,以浅黄色为主,含石英、长石、角闪石颗粒剂云母片,长石普遍有强烈绿泥石化和高龄土化,存在风化裂隙,金刚石钻头钻进,钻进缓慢,岩芯主要以短柱状为主,局部破碎,岩石质量指标为50~75.岩石坚硬程度属较硬岩~坚硬岩,岩体完整程度属较完整~较破碎,岩体基本质量等级分类属~类,岩性属花岗岩,风化程度为中~微风化。
该层在1等17个钻孔中有揭示,为揭穿,揭示厚度为1.13~9.5m。
基岩内未揭示临空面、洞穴、软弱岩层及破碎岩体。
拟建场地地层在水平向均匀性尚可,垂直向软硬相间,变化较大,均匀性较差,属不均匀地基。
6、地下水类型本工程地下水主要为大气降水补给,且多顺坡排泄于沟谷之中,少量以下渗方式排泄。
场地地下水水量相对较小。
本场地的地下水类型主要包括:(1)网状孔隙水:主要赋存于全风化花岗岩和砂土状强风化花岗岩中。
该层地下水埋藏较深,对工程施工影响不大,主要接受相邻含水层侧向补给,总体水量较一般。
(2)基岩孔隙—裂隙承压水:主要赋存于碎块状强风化花岗岩及下部的中~微风化岩层中,由于风化程度不同,风化裂隙率和连通性差异较大,其透水性具不均匀性,总体透水性较弱,富水性也较弱,属基岩裂隙的垂直补给。
以上各土层地下水之间无明显的水力联系。
(3)相对弱透水层:坡积粘性土的透水性差、水量小,可视为相对弱透水层。
据外业期间测量,各钻孔均未见初见水位,亦未测得地下水位。
据邻近工程资料,本场地地下水稳定水位埋深多在6.62~20.1m,水位年变化幅度在6.0米以内,由于场地地势变化较大,故沿线近3~5年及近历年地下水最高水位埋深一般在0.5~3.0米间不等。
据调查,场地地下水混合水位的年变化幅度一般在 6.0m以内,本场地近3~5年最高地下水位高程为7.00m,历年最高地下水位高程为7.5m。
7、场地地震效应本场地位于福州市鼓楼区,抗震设防烈度为7度,设计基本地震加速度值为0.1g。
二、技术标准1、主要技术标准(1)荷载标准:人群荷载:4.52;栏杆竖向荷载:1.2;风压力:0.7 2。
(2)设计基准期:50年。
(3)机构安全等级:二级:重要性系数γ0—1.0。
(4)建筑结构抗震设防类别:丙类;抗震设防烈度7度(0.1g)。
(5)建基基础设计等级:乙级。
(6)地基安全等级:乙级(γ0=1.0)。
(7)上部结构自振频率≥3。
(8)设计环境类别:类;混凝土净保护层厚度桩基部分不小于7.5,墩柱不小于4。
2、结构尺寸桩基长度12~15米为刚性桩基础,最大弯矩位于桩入土位置。
森林步道主桥宽度2.4m,外侧设置铝合金结构栏杆及不锈钢扶手。
观景台及遮阴休闲平台宽3.6米。
3、施工规范及质量验收评定标准《工程测量规范》( 50026-2007)《公路路基施工技术规范》(10-2006)《公路路面基层施工技术规范》(034-2000)《公路水泥混凝土路面施工技术规范》( F30-2003)《公路交通安全设施施工技术规范》( F71-2006)《公路养护安全作业规程》( H30-2004)《道路作业交通安全标志》( 182-1998)《城镇道路养护技术规范》(36-2006)《公路水泥混凝土路面养护技术规范》(073.1-2001)《城镇道路工程施工与质量验收规范》(1-2008)《公路工程质量检验评定标准(土建工程)》( F80/1-2004)《无障碍设施施工验收及维护规范》(50642-2011)《钢结构工程施工质量验收规范》( 50205-2001)建设部、交通部及当地建设行政主管部门颁布的其它有关规范、规定。
三、工程施工条件经现场考察结合我司进一步沿线调查,本项目施工条件和施工环境较好。
施工场地周边交通条件较为便利,但施工现场多为山坡地段,切多为森林植被景观地段,不宜修建便道等临时设施,拟利用原有的路网及少量的新建便道保证本项目各主要构造物及桩基工程等施工的需要。
施工场地周边水力、电力、通讯、住宿、医疗等均可满足施工要求。
第三章施工部署第一节质量、进度、安全目标一、质量目标单位工程合格率100%,单项工程合格率100%,完全满足业主的要求。
二、工期目标在业主提出的工期要求下(总工期365日历天,其中关键节点的工期要求为:示范段120日历天),保质保量完成全部施工任务。
