小区道路施工方案
小区道路施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,居民生活水平的提高,小区基础设施的完善成为居民关注的焦点。
本小区为满足居民出行需求,提高小区道路通行能力,特制定本小区道路施工方案。
二、项目概述1. 项目名称:XX小区道路改造工程2. 项目地点:XX市XX区XX小区3. 项目规模:本次道路改造工程涉及小区内约3.5万平方米的道路面积,共计5条道路。
4. 项目工期:预计施工周期为60天,具体工期根据实际情况进行调整。
三、施工方案1. 施工组织机构(1)项目经理:负责整个项目的施工管理工作,对施工质量、进度、安全等全面负责。
(2)技术负责人:负责技术指导和施工方案的编制、实施及监督。
(3)施工员:负责具体施工过程的组织实施,确保施工质量。
(4)质检员:负责施工质量的监督检查,确保工程质量符合规范要求。
(5)安全员:负责施工现场的安全管理,确保施工安全。
2. 施工工艺(1)道路基层施工1)清表:清除原有道路上的杂物、杂草、树根等,确保施工场地平整。
2)土方开挖:根据设计要求,进行土方开挖,确保基础厚度满足设计要求。
3)基层施工:采用水泥稳定碎石基层,按设计要求进行摊铺、碾压、养生等工序。
(2)道路面层施工1)沥青混凝土混合料制备:严格按照规范要求进行沥青混凝土混合料的制备,确保混合料质量。
2)摊铺:采用沥青混凝土摊铺机进行摊铺,确保摊铺厚度均匀。
3)碾压:采用压路机进行碾压,确保沥青混凝土密实。
4)接缝处理:对道路接缝进行特殊处理,确保接缝平顺。
5)养生:对施工完成的道路进行养生,确保沥青混凝土强度达到设计要求。
3. 施工进度安排(1)施工准备阶段(1周):包括施工组织机构成立、施工材料采购、施工设备调试等。
(2)道路基层施工阶段(15天):包括清表、土方开挖、基层施工等。
(3)道路面层施工阶段(30天):包括沥青混凝土混合料制备、摊铺、碾压、接缝处理、养生等。
(4)施工验收阶段(5天):包括道路施工质量验收、施工资料整理等。
小区道路施工方案

小区道路施工方案第1篇小区道路施工方案一、项目背景随着社会经济的快速发展,城市居民对生活品质的需求不断提高。
完善住宅小区的基础设施,特别是道路系统,成为提升居住环境的重要环节。
本方案旨在为XX小区的道路施工提供专业指导,确保工程顺利进行,最大程度减少对居民生活的影响。
二、施工目标1. 提升小区道路通行能力,确保交通安全。
2. 优化道路排水系统,减少雨水积涝现象。
3. 改善小区环境,提高居民生活质量。
三、施工范围及内容1. 施工范围:XX小区内所有道路及配套设施。
2. 施工内容:- 道路翻新、拓宽及铺设;- 道路排水系统改造;- 道路照明及交通设施安装;- 绿化带整治及植被恢复。
四、施工安排1. 施工前期准备- 完成施工图纸设计及审查;- 办理相关施工许可及报批手续;- 开展施工场地勘察,制定施工组织设计;- 召开施工协调会,明确各方职责。
2. 施工阶段- 道路翻新及拓宽:按照施工图纸进行道路拆除、基础处理、路面铺设等;- 排水系统改造:重新规划排水管道布局,确保排水畅通;- 道路照明及交通设施安装:按照设计要求进行灯具及设施安装;- 绿化带整治及植被恢复:清理绿化带内杂物,种植绿化植物。
3. 竣工验收- 组织相关部门对工程进行验收;- 对验收中发现的问题进行整改;- 验收合格后,办理移交手续。
五、施工保障措施1. 质量保障- 严格执行国家及行业标准,确保工程质量;- 强化施工过程质量控制,定期对工程质量进行检查;- 建立健全质量管理体系,对质量问题实行责任追究。
2. 安全保障- 制定施工安全管理制度,明确安全责任;- 开展安全教育培训,提高施工人员安全意识;- 落实安全防护措施,确保施工现场安全。
3. 环保保障- 严格执行环保法规,降低施工对环境的影响;- 采取措施减少扬尘、噪音等污染;- 加强绿化带植被保护,减少生态破坏。
4. 沟通协调- 建立与小区居民的沟通渠道,及时了解居民需求;- 定期召开施工协调会,解决施工过程中的问题;- 加强与相关部门的沟通协作,确保工程顺利进行。
小区道路施工方案

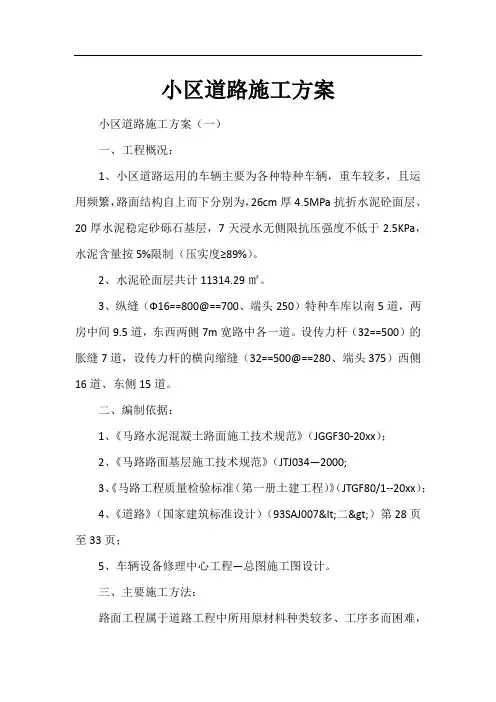

小区道路施工方案小区道路施工方案(一)一、工程概况:1、小区道路运用的车辆主要为各种特种车辆,重车较多,且运用频繁,路面结构自上而下分别为,26cm厚4.5MPa抗折水泥砼面层、20厚水泥稳定砂砾石基层,7天浸水无侧限抗压强度不低于2.5KPa,水泥含量按5%限制(压实度≥89%)。
2、水泥砼面层共计11314.29㎡。
3、纵缝(Ф16==800@==700、端头250)特种车库以南5道,两房中间9.5道,东西两侧7m宽路中各一道。
设传力杆(32==500)的胀缝7道,设传力杆的横向缩缝(32==500@==280、端头375)西侧16道、东侧15道。
二、编制依据:1、《马路水泥混凝土路面施工技术规范》(JGGF30-20xx);2、《马路路面基层施工技术规范》(JTJ034—2000;3、《马路工程质量检验标准(第一册土建工程)》(JTGF80/1--20xx);4、《道路》(国家建筑标准设计)(93SAJ007<二>)第28页至33页;5、车辆设备修理中心工程—总图施工图设计。
三、主要施工方法:路面工程属于道路工程中所用原材料种类较多、工序多而困难,并且对外界环境温度比较敏感的结构,所以路面原材料的选择、级配及组成设计、试验检测水平、施工工序限制、工艺水平、设备与技术水平及施工环境等,都干脆影响路面工程的质量。
水泥混凝土路面具有强度高,稳定性好、耐久性好、运用寿命长、日常养护费用少,且有利于夜间行车等优点。
因而要保证水泥混凝土路面具有良好的运用性能,不仅要细心设计,还要细心施工,在施工环节上狠抓施工质量。
1、原材料的选择1.1水泥:进场应有产品合格证及化验单,不合格的水泥产品坚决杜绝进场。
水泥进场后,应堆放整齐,不同标号水泥应分别堆放并标识,不得混合堆放。
在运输及保管过程中,应留意防水、防潮,超过保质期(一般为三个月)或受潮水泥,必需经过试验确定其是否可用或降低标准运用,结块水泥不得运用。
小区市政道路施工方案

小区市政道路施工方案为了提高小区的市政道路建设和改善小区居民的居住环境,制定了以下施工方案。
一、施工目标:提高小区市政道路的硬件设施,改善小区居民的出行条件,提升小区的整体美观和环境。
二、施工内容:1.道路硬化:对小区内的主干道、支路进行硬化处理,提高道路的承载能力并减少沉降现象。
选择符合环保要求的材料,如环保型水泥和优质砂石,确保施工过程不会对环境造成污染。
2.排水系统改善:对小区内的排水系统进行改善,增加雨水收集和排放设施,确保雨水能够及时排放,避免因积水造成的道路损坏和居民出行不便。
3.绿化景观:在道路两侧设置绿化带,选择适宜的植被进行种植,提高小区的整体美观度。
在绿化带中设置座椅和休息区域,方便居民休闲和健身活动。
4.停车场建设:根据小区的实际情况和居民需求,合理规划和设置停车场,提供充足的停车位,解决居民停车难的问题,避免乱停车现象的发生。
5.交通标志和标线设置:在道路两侧设置交通标志,标明车辆禁止停放、限速等提示信息,确保交通秩序的顺畅。
同时,在道路上进行划线,标明车辆行驶的方向,提高交通的安全性和有序性。
三、施工步骤:1.前期准备:进行深入的勘察和调研工作,绘制详细的施工方案图,确定材料和设备的采购计划。
2.清理工作:清理施工地点的杂草、垃圾等,确保施工的顺利进行。
3.道路硬化:在选定的路段进行道路硬化工作,进行土方开挖、路面铺设和压实等工作。
4.排水设施改善:在道路两侧进行雨水收集和排放设施的设置,确保雨水能够顺畅排放。
5.绿化景观:在道路两侧的绿化带进行植被种植和座椅设置等工作。
6.停车场建设:根据实际需求,选定合适的地点进行停车场的建设,施工停车位和道路连接等工作。
7.交通标志和标线设置:在道路两侧树立交通标志,并对道路进行标线划设等工作。
8.完工验收:在施工结束后,进行整体的验收工作,确保施工质量符合要求。
四、安全措施:1.施工过程中设置警示标志,提醒居民注意安全,避免事故发生。
天元小区道路硬化工程施工方案

天元小区道路硬化工程施工方案一、项目背景天元小区是一个居民集中居住的小区,由于历经多年的使用,道路面严重劣化、破损,给居民的出行带来了很多不便。
为了改善小区道路状况,提高居民生活的品质,本方案拟对天元小区的道路进行硬化工程施工。
二、施工目标1.修复道路面的破损,提高道路的平整度和行驶舒适性。
2.提高道路排水系统的效果,避免雨水积水造成的滑倒和车辆行驶困难。
3.完善道路交通标志和标线,提高交通安全性。
4.保障施工期间的施工安全,避免对居民正常生活的影响。
三、施工步骤1.前期准备(1)项目调研:了解道路面的破损情况、地下管线分布情况等。
(2)方案设计:根据实地调研结果,制定道路硬化方案,包括硬化材料的选择、施工方法和时间安排等。
(3)施工准备:准备所需的设备、材料、劳动力等。
2.清理与铺设基层(1)清理道路:清理道路上的杂物、泥沙等。
(2)修复地面:对道路裂缝、坑洞等进行修复,确保道路基层的平整度。
(3)施工基层:根据工程方案选择合适的材料进行基层施工,包括碎石、砂石、水泥等。
3.道路硬化材料施工(1)材料采购:根据方案设计,采购合适的道路硬化材料,如水泥、沥青等。
(2)施工方法:根据实际需要和材料特点,选择适合的施工方法,如铺设、喷涂等。
(3)施工工艺:按照设计要求进行施工,控制材料的用量和施工质量,确保道路硬化效果和使用寿命。
4.排水系统改善(1)清理道路排水系统:清理道路边沟、雨水入口和排水管道等,确保畅通无堵塞。
(2)改善排水效果:对于排水不良的区域,可以进行加设排水沟、修复排水管道等措施,提高道路排水效果。
5.交通标志与标线(1)交通标志设置:根据道路交通情况,设置合适的交通标志,如限速标志、禁停标志等。
(2)标线绘制:对于主要道路,进行标线绘制,包括道路中心线、人行横道等。
四、施工安全与环保保障措施1.安全措施:对施工过程中的危险因素进行评估,制定相应的施工安全措施,如设置警示标志、划设施工隔离区等,确保施工期间的安全。
小区道路及管道施工方案

小区道路及管道施工方案一、方案背景及概述本方案是针对小区道路及管道施工的方案制定,包括道路修复、管道施工和道路交通管理等内容。
通过科学规划和合理安排施工流程,旨在为居民提供良好的居住环境,保证施工过程的安全性和高效性。
二、施工范围及目标1.道路修复:对小区内存在的破损路面进行修复,包括路面平整、填补坑洞、铺设新的路面材料等。
2.管道施工:对小区内的供水、供电、燃气等管道进行施工,包括管道安装、连接和维修等。
3.道路交通管理:保证施工期间的道路交通畅通,确保居民出行的便利性和安全性。
三、施工流程及措施1.道路修复:(1)施工前期准备:确定施工范围,清理施工区域,疏导交通,挂好警示牌,确保施工区域的安全性。
(2)破损路面修复:将破损路面清理干净,填补坑洞,修复裂缝,使路面恢复平整。
(3)路面铺设:按照设计要求,选择合适的路面材料,进行铺设工作,确保道路质量达标。
(4)环境消毒:施工完成后,对施工区域进行环境消毒,确保居民生活环境的健康和安全。
2.管道施工:(1)施工前期准备:确定施工范围,安排管道材料的采购和运输,清理施工区域,确保施工区域的安全性。
(2)管道安装:按照施工图纸,进行管道的安装和连接,采取相应的防水、防腐措施,确保管道的质量和可靠性。
(3)管道维修:对老旧、损坏的管道进行维修或更换,确保管道的正常使用。
(4)施工记录及验收:做好施工记录,进行管道的验收工作,确保管道质量符合要求,提供相关资料和文件备查。
3.道路交通管理:(1)临时交通标志:根据实际情况,设置临时交通标志,建立交通导向系统,引导车辆和行人通行。
(2)临时交通管制:根据施工实际需要,采取交通管制措施,限制或调整交通流量,确保施工区域的安全和通畅。
(3)交通安全警示:在施工区域设置交通安全警示标志,加强交通安全管理,防止交通事故的发生。
(4)交通信息公告:及时发布施工信息和交通通告,提前告知居民和车辆通行路线的调整和变动。
小区道路工程施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,小区配套设施不断完善,道路工程作为小区基础设施的重要组成部分,对提高居民生活质量、美化小区环境具有重要意义。
本工程旨在对某小区现有道路进行升级改造,以满足居民出行需求,提升小区整体形象。
二、工程概况1. 工程名称:某小区道路升级改造工程2. 工程地点:某小区3. 工程规模:本次改造道路全长约1000米,道路宽度为6米,包括路基、路面、排水、照明等工程。
4. 工程内容:路基处理、路面铺设、排水系统改造、照明系统安装等。
三、施工组织与管理1. 施工组织机构成立项目领导小组,负责工程的总体协调和管理;设立项目经理部,负责施工过程中的具体组织、协调和管理工作。
2. 施工人员管理对施工人员进行专业技能培训,确保施工人员具备相应的操作技能;严格执行劳动纪律,确保施工安全。
3. 施工进度管理制定详细的施工进度计划,明确各阶段施工任务和时间节点;实行进度日报制度,确保工程按计划推进。
四、施工方案1. 路基处理(1)清表:将原有路基上的杂草、杂物清除干净,确保路基表面平整。
(2)碾压:采用振动压路机对路基进行碾压,确保路基密实。
(3)垫层:铺设一层厚度为15cm的碎石垫层,以提高路基的稳定性。
2. 路面铺设(1)基层:采用C20混凝土进行基层铺设,厚度为20cm。
(2)面层:采用沥青混凝土进行面层铺设,厚度为5cm。
3. 排水系统改造(1)检查井改造:对原有检查井进行改造,确保排水畅通。
(2)排水管道铺设:根据设计要求,铺设新的排水管道,并与检查井连接。
4. 照明系统安装(1)电缆铺设:按照设计要求,铺设电缆,确保照明设备正常运行。
(2)灯具安装:安装新型节能灯具,提高照明效果。
五、施工质量控制1. 材料质量控制:严格筛选施工材料,确保材料质量符合国家标准。
2. 施工过程控制:加强对施工过程的监督检查,确保施工质量。
3. 成品保护:在施工过程中,做好成品保护工作,防止损坏。
小区道路工程施工方案

小区道路工程施工方案一、工程概况本小区位于城市新区,占地面积约XX平方米,规划总建筑面积XX平方米,共分为XX个住宅单元。
小区内设有幼儿园、会所、商业设施等配套设施,共有XX栋住宅楼,共计XX个单元。
本次施工为小区内部道路工程,主要包括小区主路、支路及步行道等,道路总长约XX米,宽度范围XX-XX米。
二、工程目标1. 确保工程质量:严格按照国家相关规范和标准进行施工,确保道路工程质量达到优良水平。
2. 保障施工安全:加强施工现场安全管理,确保施工过程中人员安全和设施完好。
3. 控制工程进度:合理安排施工计划,确保工程按时完成,不影响小区整体交付。
4. 注重环保施工:遵循绿色施工原则,减少施工过程中对环境的影响。
三、施工组织架构1. 项目指挥部:负责整个施工过程的统筹协调和管理。
2. 施工单位:承担道路工程施工任务,按照施工图纸和规范要求进行施工。
3. 监理单位:对施工过程进行全程监理,确保工程质量、安全、进度等方面符合要求。
4. 设计单位:提供施工图纸和技术支持,协助解决施工过程中出现的技术问题。
四、施工流程1. 施工准备:包括施工现场勘察、施工图纸审查、施工方案制定、施工队伍组织、施工材料准备等。
2. 施工放样:根据施工图纸,进行道路中线、边线、高程等放样工作。
3. 路基施工:包括路基开挖、排水设施施工、路基填筑、压实等。
4. 路面施工:包括基层施工、面层施工等。
5. 附属设施施工:包括路面标线、交通设施、照明设施等。
6. 工程验收:施工完成后,进行工程质量、安全、进度等方面的验收。
7. 竣工交付:验收合格后,将工程交付使用。
五、施工措施1. 质量控制:加强施工过程质量控制,严格把控材料验收、施工工艺、验收等环节。
2. 安全管理:建立健全施工现场安全管理制度,加强安全培训和现场巡查。
3. 进度保障:合理安排施工计划,确保各阶段施工任务按时完成。
4. 环保施工:遵循绿色施工原则,做好施工现场环境保护工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
盘锦二界沟鱼雁小镇启动区项目园区土地整理及道路铺设施工组织设计一四年七月二○1.一、工程概况本工程为盘锦二界沟鱼雁小镇启动区项目园区施工道路,道路南接二界沟大街,北临女儿沟,东接中望路,西接碱蓬路。
由东向西分为三个施地块。
地块、3#1#地块、2#工地块,分别为;地块土地整理面积为施工道路全长1#地块土地整理面积为2#;施工道路全长地块土地整理面积为3#施工道路全长。
km/h20工程技术标准:园区施工道宽度为6m,设计车速道路设计1.13、附图、附图21、土地整理及道路平面设计见附图1、纵断面设计2本次设计结合现状地形、外部衔接道路标高、道路排水以及管线敷设等要求,本着既安全经济且符合技术标准,注重与道路两侧用地开发相衔。
,最小纵坡为0.23%接的原则进行道路的纵断面设计,最大纵坡为4.37%、道路横断面结构层3厚素土,基土分层厚山皮石道渣,0-2400mm小区施工主干道:600mm 。
6m碾压,道路宽为2.厚山皮石铺设,适用于挖方路段。
600mm主干道一:厚山皮石铺设,适用于普通主干道二:素土填筑,分层碾压,600mm 填方路段。
3.厚山皮石铺设,适用600mm主干道三:片石挤淤,素土填筑,分层碾压,于河道、虾蟹养殖场等淤泥填方路段。
二、施工安排施工部署2.1、施工段的划分1依据工程特征及设计施工图,我们拟定将该工程划分为二个施工阶段:阶段为施工场地平整。
21施工阶段为施工道路铺设;第第、施工任务的安排24.针对本工程的特点,我们拟定安排三支施工队伍分别对三个施工段内各分部进行流水作业。
、施工安排3分段临时排水工程完成,具备条件后,路基施工队跟进路基施工,首先安排路床整形,各工种之间采取平行交叉施工,整个施工过程中,安先地下,后地上,先深后浅,先主体后围护,突出重点兼顾次要的原则组织流水作业施工。
施工准备2.2临时设施布置、1本工程属于二界沟鱼雁小镇启动区项目园区土地整理及道路铺设,我方已经充分考虑了本工程的施工,因此,我方可以充分利用原有临时设施。
、前期现场准备工作2做好地质详勘,对建筑物进行定位放线,充分了解现场情况,规划施工道路方向,确定现场布置及标高定位等。
技术准备、3)对施工图纸,设计文件的熟悉和审查:审查发现并更正图纸中的差错,1(对不明确的设计意图进行补充,对不便于施工的设计内容进行协商更正。
在技术准备阶段,组织参加施工的技术人员和施工员对设计文件作进一步的深入了解和研究,具有十分重要意义。
)做好技术交底准备工作:技术交底是在正式施工以前对参与施工的有(25.关管理人员,技术人员和工人讲明工程对象的设计情况,结构特点,技术要求,施工工艺等使全体参加施工人员充分了解工程要素,心中有数,掌握关键环节,避免发生指导错误和操作错误。
)收集和建立工程建筑的技术质量制度,并落实到位。
(3、材料检验制度:材料检验制度是对施工用土、石、机械、测量设备等的A质量、性能进行试验、检验,对有关设备进行调整和运行,以便正确、合理地使用,保证工程质量,收集相关材质标准,提供量度基准。
、工程质量检查与验收制度:工程质量和验收制度的规定,必须满足道路B体量、承载力等要求、技术责任制度:规定了各级领导,技术管理干部,技术人员及工人的技C术分工和配合要求,建立本制度,有利于加强技术领导,明确职责,从而保证配合有力,功过分明,充分调动有关人员搞好技术管理工作的积极性。
)工程施工前,应掌握施工范围沿线的下列情况和资料:(4现场地形地貌,建筑物,各种管线和其他设施的情况。
工程地质和水文地质资料。
气象资料。
工程用地,交通运输及排水条件。
施工供水、供电条件。
工程材料,施工机械供应条件。
在地表水水体中或岸边施工时,应掌握地表水和水文和航运资料。
结合工程特点和现场条件的其他情况和资料。
、机械准备7主要施工机械设备表序机械或设备数备注规格型号量名称号6.挖掘机41PC220自卸车6020t2压路机(震6ca253动式)轻动式压路28t-124机重型压路机2512t-20t装载机66ZL-50台推土机67水泵88电焊机49bx300气割设备102拖拉机2fc1511千斤顶6Ycw40012汽车吊2qyb13平板车240T14三、施工方案工程测量3.1、对工程坐标,水准控制基点的复核1天通知工程师,1至2工程开工前对交接的桩点进行复核,在开始测量前如工程师有附加测量,施工方应积极配合并一起纳入测量工作计划内。
7.在复核中如发现所交的桩实测成果与提交的成果数据对比有差异并超过规范闭合值时要及时将测设成果通知工程师加以确认和处理。
、设置施工临时水准点和施工构筑物轴线放样2只有经复核确认后,才能有效的依据测控网进行施工临时布控点的工作,施工临时水准点及轴线控制桩必须设在稳固地段和便于观测位置,并采取保护措施,施工设置的临时水准点,轴线桩及构筑物施工的定位桩高程桩,米距形状布控,必须经过复核,方可使用,并应经常校核。
布控网拟定100个。
4临时水准点的数量不少于、工程原地面复测3在土方工程开工前必须对施工场区地面标高进行复测,并将测量情况,测)绘制成图,报送工程师并经认可。
量结果按比例(1:500、测量标准4工程测量规范。
93测理作业应遵守gb0026—对两个以上的控制点进行复核要求闭合差小于测量容许值。
按规范施工测量的允许偏差应符合:为水准点测理闭合线路的长度,以mm)式中;l水准点闭合差:±12√l(公里计;为导线测量的测站数;n导线测量方位角闭合差:±40√n(″)式中;导线测量相对闭合差:1/3000。
1/5000直接丈量测距两次较差:、使用测量仪器5序仪器设备名称规格型号单位数量备注号8.道路施工3.2、施工前的准备工作1备料:外购材料的调拨与运输,自采材料的开采与加工。
调配机具设备,以及人员和料具运到施工现场等。
做好临时工程如便道、给水、供电、排水及用房等,清理施工现场和路基施工放样。
、修建小型人工构造物,埋设各种地下管线2涵洞、挡土墙等小形人工构筑物,可与路基施工同时进行,但要求人工构造物先行完工,以利于路基工程不受干扰地全线进展。
各种管线、地沟根据先地下,后地上的建设原则,在路基施工时要及时埋设好这此地下管线。
、土石方工程3挖方路段路段路基按设计要求进行挖土,进行压实,然后用山皮石道渣填筑,含泥量少。
9.震动压路15t普通填方路段路基进行平整压实,用素土填筑,分层用,要求压实度为重型≥95%,然后300mm机压实,每层压实松铺厚度应小于用山皮石道渣填筑,压实要求同素土,含泥量少。
河沟、滩涂、虾蟹养殖场等填方路段修筑,应采用片石挤淤,素土填,要求300mm震动压路机压实,每层压实松铺厚度应小于15t筑,分层用压实度为重型≥95%,然后用山皮石道渣填筑,压实要求同素土,含泥量少。
、路基的检查与验收4路基工程的检查与验收应符合要求进行,主要检查路基的位置、标高、断面尺寸、压实度。
压实度必须符合设计要求。
四、质量保证体系及质量保证措施质量目标4.1、工程质量:合格1、分项质量目标:2100%分项工程检验评定合格率≥90%分项工程优良率≥100%各工序一次验收合格率质量保证体系4.2,明确各岗位责任,1、建立健全质量保证体系(详见质量保证体系框架图)。
、《检验、试验控制程序》认真执行好《过程控制程序》10.、管理人员应做好各项监督、检查及指导工作,做到及时发现问题及时解2,不合格的工程项目决不100%决问题,确保分项工程一次验收合格率达到转入下道工序。
做到检查上道工序,做好本道工序,服务下道工序。
、质量保证措施3)项目部设专职质量检查人员及测量、试验人员若干,负责施工过程中1(的质量检查和试验工作。
)实行样板引路制度,对每道工序组织技术能手做出样板,经质量小组2(和监理认可后再全面施工。
,即图纸会审关、技术交底关、严格按图纸和标准施工操六关3)严把(”“作关、各种材料及半成品验收关;按验评标准把住预检、隐检关、结构质量验收关。
)认真执行工程项目监理制度中的各项规定,严格按照监理工作程序办(4事,使得各个工程项目达到业主满意。
)保证采购的物资及工程材料满足工程质量要求,对主材及半成品须报5(业主、监理批准后再进行采购,构件、管材等必须符合设计、管理部门的要求,对于进入现场的材料要进行试验,并进行状态标识,严禁使用不合格材料。
)按技术规范调配机械设备,严格按有关要求组织施工。
(6)加强对施工过程的控制,使施工生产中直接影响质量的全部过程处于(7受控状态。
坚持自检、互检、交接检制度,对于特殊过程要确定相应的技术措施和实施手段,薄弱环节重点控制:虚铺厚度为一层,层~、回填土要加强现场试验和检测力度,每2025cmA层夯实,注意控制含水量和碾压遍数以达到还土密度标准。
11.、对于各种原材料,混凝土预制构件、商品混凝土、沥青混凝土、石灰粉B煤灰稳定砂砾,确认供方资质、生产能力、质量水平,并报请监理审批,根据不同材料实施进场前、到场后的检验试验工作。
、对于委托加工构件,执行首件验收制度,验收会同监理共同进行。
合格C后,方可进行批量生产。
在批量生产过程中,随时进行抽检以确保构件质量。
、施工现场使用的各种计量器具都应进行标识,并应按时检查。
D 五、安全技术措施、建立健全的安全保证体系,制定完善的安全管理制度,项目部设专职安1全监督员。
、坚持全员安全教育制度,提高施工人员的安全自保意识,同时将具体的2安全生产责任落实到各职能部门,各作业班组直至具体人,作到责任落实。
、本工程认真贯彻执行北京市建设工程施工现场安全防护基本标准。
3、本工程作业工种、作业机械种类多,要坚持各作业工种经培训考核合格4时,严格执行本机具)后持证上岗,各工种施工时,使用、操作各种机械(工种、本机械的安全操作规程。
各工种作业时,必须有专人负责、统一指挥、相互配合。
所有进入施工现场作业人员,都按规定佩戴个人劳动防护用品。
、项目部设专职用电管理安全员,建立健全的保证体系,完善安全管理制5度,加强临时用电安全防护管理。
用电人员必须戴绝缘手套,穿绝缘鞋。
本工程用电全部采取临时架空线敷设,执行三相五线制。
12.、组织施工人员认真学习安全生产操作规程,提高安全意识,狠抓违章操6作,做到每道工序都有安全技术交底。
、工地成立安全领导小组及义务消防组织,负责工地的安全保卫及消防组7织工作。
使用明火必须经主管人员同意,并开动火证,任何人不得私自使用明火,易燃易爆物品单独存放,远离火源,防止发生火灾,灭火器材定期检定,保证灵敏有效。
六、文明施工措施保卫及消防管理、本工程成立文明施工及交通安全管理专职小组,由项目经理直接领导,1设置专人负责文明施工宣传及管理工作,并同厂区其它施工单位搞好协作。
、明确项目部各部门、各工种、各单位保证文明施工的责任区域,以及防2尘、防噪音、防遗撒、保证环境卫生,保证交通安全的具体责任,做到责任落实、人员落实、组织落实。
