地测防治水隐患排查会议记要及月分析东周窑煤矿地测防治水隐患排查会议记要及月分析时间2010 年 12 月 6 日参加人员技术部全体内韩总:容地点技术部办公室主持人韩云林总结了上个月地测防治水隐患排查工作,并强调在 2010 年最后一个月里,我们必须把地测防治水工作抓好,抓实,彻底做好隐患排查工作;发现问题及时采取措施进行处理,一定要保证 2010 年度安全生产,确保 2010 年安全无事故,为 2011 年打下良好的基础。

本次隐患排查未发现有地测防治水安全隐患存在。

分析: 12 月份掘进面主要是 13-2#层 402 盘区皮带巷,回风巷,回风巷和 5213 巷工作面,通过分析各掘进面没有大的水害隐患,因为我们在上覆层 12#层进行排查未发现有大面积积水,只有巷道低洼处有少量积水,工作面掘进前方也没有采空破坏区,所以掘进中无水害隐患,不过我们还得坚持“有掘必探,先探后掘”的原则。

东周窑煤矿地测防治水隐患排查会议记要及月分析时间 2010 年 11 月12 日参加人员技术部全体内容地点技术部办公室主持人韩云林这次防治水隐患排查主要对所有掘进面进行了仔细排查,为了贯彻落实好上级会议精神,切切实实把地测防治水工作搞好,在今年最后 100 天里保证不出现水害事故,井下采掘面都加强了防范措施,严格执行“先探后掘,先探后采”的原则,在无隐患的前提下方可掘进可采,排查结果基本上无水害隐患。

月分析:本月主要防范重点是 13-2#层 402 盘区三条大巷,尽管我们在上覆层对13-2#层进行了钻探未发现有采空区,但我们要始终坚持“有掘必探,先探后掘,先治后采”的原则,绝不能放松警惕,必须把水害隐患消灭在萌芽状态。

东周窑煤矿地测防治水隐患排查会议记要及月分析时间 2010 年 10 月 3 日参加人员技术部全体内容地点技术部办公室主持人韩云林韩总:对这次地测防治水隐患排查工作进行了总结,通过排查没有发现有较大的水害隐患,全矿所有采掘面都在安全的状态下进行有序的推进,最主要的是贯彻执行了有掘必探的原则,提前排除水患,没有发现任何水害事故。

地测防治水工作会议记录

地测防治水工作会议记录
二、本月开展的主要工作
认真开展了水害隐患排查并按五落实进行了整改。
全矿井员工学习“雨季三防”应急预案。
按雨季“三防”工作预案开展工作,落实了抢险救灾所需的物资、设备和资金。
正常进行雨季巡查工作等防治水相关工作。
三、下一步工作要求
1、认真编制矿井探放水设计并组织实施验收,要求掘进巷道严格执行“有疑必探”的探放水原则。
2、按探放水设计和安全措施进行施工。
3、按要求进行矿井涌水量观测,严格按照探放水设计进行探放水,所施工的参数认真、准确的填写在现场施工的牌板上,严格按照停掘、允掘通知单施工。
地测防治水业务工作会议记录
(2015年10月份)
会议时间
2015年10月31日
会议地点
三楼会议室
主持人
彭锐贤
记录人
黄伟
参加人员
二、本月开展的主要防治水工作
矿井从业人员学习了泸州市煤炭管理局泸市煤管[2015]44号文件。
全矿井开展一次水害防治专项自查工作。
按雨季“三防”工作预案开展工作。
开始进行雨季巡查工作等。
三、下一步工作:组织全矿井员工学习泸州市煤炭管理局泸市煤管[2015]44号文件和“雨季三防”应急预案,按照“五落实”要求整改完成防治水方面隐患。具体要做好: 加强气象预报信息收集。 按“雨季三防”应急预案要求,做好相关工作。 加强雨季巡查和值班工作。④加强井下涌水动态监测及其它防治水相关工作。
地测防治水业务工作会议记录
(2015年7月份)
会议时间
2015年7月27日
会议地点
二楼会议室
主持人
黄洪德
记录人
张登洪
参加人员
范启开、田维均、陈光荣、郭春芳、胡林、钱永中、彭长冲、罗德春、唐光焱、范绍贤、高奇、胡兴尧

地测防治水部月度工作会议纪要

地测防治水部月度工作会议纪要

地测防治水部月度工作业务会议纪要(2013年10月份)时间:二〇一三年十月三十一日地点:生产部二楼会议室主持人:刘学兵参加人员:邓善云、杨大奎、马青长、廖哆华、李开学、梁明、杨廷强、杨志勇、米飞、周小飞、杨远辉、刘利钦、邱康富、陈建华、何盛彬、林勇强、岳登伟、杜晓辉、李容强、周仕红、刘林、高渝超、李同杰、刘孝志、马传金等。

会议内容:根据南矿2013年4季度及11月份生产作业计划,分析采掘工作面地质构造情况,以及近期测量工作和防治水工作方面存在问题,并对地测部门下一步工作进行研究部署。

现纪要如下:一、由地测副总刘学兵介绍近期工作情况1、地质构造方面①1268工作面中下段遇到F8219正:303∠40H=2m,该断层揭露落差2m,受其影响,断层带顶板较为破碎,压力增大,因此在10月28日已经结束回采,立即着手回撤。

11148-1工作面均已处于末采阶段,采止线位置根据情况而定,注意末采的顶板压力观测。

11138-1工作面、1258工作面即将进场安支架,根据周边巷道揭露情况,这两个工作面煤层厚度均在3.0m以上,但其地质构造情况比较复杂,构造影响区域煤层薄化较为严重。

为保证工作面安全顺利开采,均采取了有效措施成功避开构造影响。

1258工作面和11138-1工作面进行安装前的准备工作。

收入,决定1268工作面采完后接替1258工作面。

1258工作面为7+8号煤层合层区,厚度为3.0~3.6米,正好合适采用3.9m综采支架开采。

预计可采储量18.9万吨。

11138-1工作面煤层平均厚度2.5~3.2m,由于揭露多条断层,为保证今年底和明年1~4月枯水季节的产量,增加煤炭销售收入,因此决定采用3.2m综采支架开采,预计可采储量15万吨。

2、测量方面上月累计测量导线约650m,在井下工作中及时标定掘进巷道中、腰线,按时下达贯通通知书;实时对施工巷道进行跟踪测量并及时填图;对近期测量工作中出现的问题进行了分析总结,并提出了整顿措施。

十月份地测防治水业务工作会议纪要 - 副本

十月份地测防治水业务工作会议纪要 - 副本

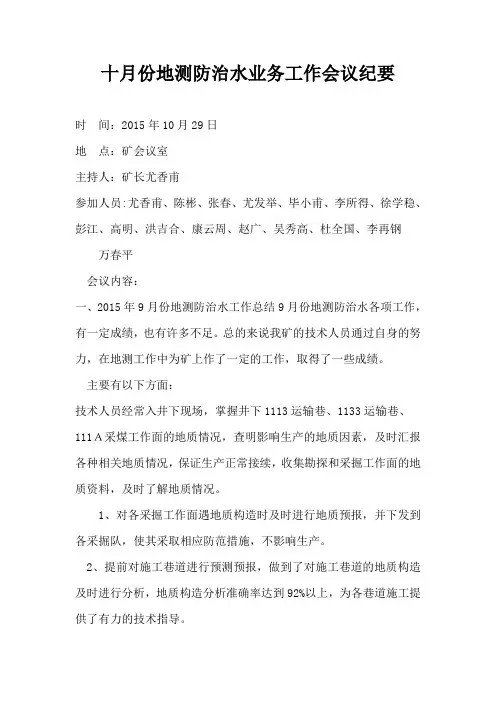

十月份地测防治水业务工作会议纪要时间:2015年10月29日地点:矿会议室主持人:矿长尤香甫参加人员:尤香甫、陈彬、张春、尤发举、毕小甫、李所得、徐学稳、彭江、高明、洪吉合、康云周、赵广、吴秀高、杜全国、李再钢万春平会议内容:一、2015年9月份地测防治水工作总结9月份地测防治水各项工作,有一定成绩,也有许多不足。

总的来说我矿的技术人员通过自身的努力,在地测工作中为矿上作了一定的工作,取得了一些成绩。

主要有以下方面:技术人员经常入井下现场,掌握井下1113运输巷、1133运输巷、111A采煤工作面的地质情况,查明影响生产的地质因素,及时汇报各种相关地质情况,保证生产正常接续,收集勘探和采掘工作面的地质资料,及时了解地质情况。

1、对各采掘工作面遇地质构造时及时进行地质预报,并下发到各采掘队,使其采取相应防范措施,不影响生产。

2、提前对施工巷道进行预测预报,做到了对施工巷道的地质构造及时进行分析,地质构造分析准确率达到92%以上,为各巷道施工提供了有力的技术指导。

3、做好1113运输巷、1133运输巷、测量工作,保证巷道沿中(腰)线掘进,不造成巷道打偏现象。

4、巷道防治水工作,严格按照规定要求开展矿井防止水工作,确保矿井安全生产。

2015年10月份地测防治水工作计划1、严格做好1113运输巷、1133运输巷、的放线测量工作,不因放线不及时造成巷道打偏、拐弯现象出现,及地质及水文地质预报工作,并及时下发到各队,不影响生产工作。

2、严格按质量标准化的开展好地测质量标准化工作,力争达质量标准化矿井。

3、做好各项地测防治水的台账工作。

并确保台账填写真实规范,作为矿井基础资料。

4、全面推行精细化管理。

从严落实管理责任,实施全员目标管理,努力改进管理方法,不断提高管理水平。

5、继续深入井下,实地收集资料,认真分析,确保井下安全生产。

6、加强地测防治水图纸会审管理,及时进行填绘完善,指导井下矿井生产。

7、防治水工作,严格按照“物探先行、提供目标、钻探验证、有掘必探、先探后掘”的探放水原则开展探放水工作,保证掘进安全。

二月份地测防治水业务工作会议纪要002

二月份地测防治水业务工作会议纪要002

二月份地测防治水业务工作会议纪要时间:2012年2月29日地点:矿会议室主持人:矿长高海平参加人员: 技术副矿长张靖军、技术副总成小平、地测副总武计牛、地测科长李雷平、安监科长李龙、通风科长李永平、机电科长成学锋、探水队长高玉廷、调度室主任渠金生及各生产、辅助队长、技术员等,共计36人。

会议内容:一、为了贯彻执行《煤矿安全规程》和《煤矿防治水规定》,杜绝重大水害事故,保障职工安全,保护矿山资源和财产,保证煤炭生产持续稳定的发展,地测科须制定《地测防治水管理制度》。

本制度是我公司防治水工作的规章和依据,全公司职工都必须严格执行。

二、明确各部门职责(一)地测科职责:1、积极协助相关领导开展地测防治水工作。

2、全面管理井下探水队防治水工作。

3、及时下达防治水任务,对探水队井下探放水设计与措施进行审查。

4、对防治水的巷道和地点及时向技术部提供施工钻场联系单。

5、按规定要求组织物探人员进行井下超前探测工作。

6、负责组织监理、技术部、调度室对探水队的超前钻孔进行验收。

7、及时向矿领导及相关部门通报探测成果。

8、根据超前钻探和超前物探成果资料,及时下发临时地质预报或临时水情水害通知单。

9、指导采掘队组进行日常超前探眼施工,并对其进行监督检查。

10、负责防治水及井下探放水知识的宣传工作。

11、负责完成领导安排的其它防治水工作。

12、积极协助组长、副组长开展防治水工作。

13、根据地测科的联系单及时下发钻机硐室施工通知单。

14、负责对施工的超前钻机硐室进行监督和验收工作。

15、负责协调探水队与掘进队组之间的工作关系。

16、参加对探水队的超前钻孔的验收工作。

17、监督审查各采掘队编制的防治水专项安全技术措施和应急预案。

探水队职责:1、负责钻探设备的完好和保养工作,并且保证有备用设备。

2、根据钻探任务及时编写防治水钻孔施工组织设计及措施,并符合防治水规程的各项要求。

3、负责按矿上规定的时间和要求按时完成钻孔施工任务。

钻孔施工质量达到设计要求。

鹤煤六矿地测防治水会议纪要

鹤煤六矿地测防治水会议纪要

2013-10-1010月份地测防治水会议纪要(二〇一三年十月一日)2013年9月30日下午4点40分,矿总工程师张敬书在地测科地质组主持召开了地测防治水会议,地测副总工程师王永法及地测科相关人员参加了会议,会议主要对上月地测防治水工作做了总结,对下月地测防治水工作进行了安排。

会议先由王总对我矿9月份地测防治水工作做了汇报一、上月重点工作完成情况:1、9月5日,编写掘进工作面地质预报和水情水害评价表各13份、岩巷掘进工作面地质资料验证表1份,回采工作面地质预报和水情水害评价表各5份,其中对2091下顺槽过薄煤带、21152工作面底板隆起进行了重点预报。

2、9月14日,对2141底抽放共施工2个地质钻孔,进尺125m,9月28日2146顶板抽放巷共施工3个地质钻孔,进尺195m。

探明了地质条件及巷道距煤层的岩柱,保证了安全掘进。

3、9月份对2122、21152、2145三个工作面共探煤厚22个点,孔深156m并上到煤厚图上.4、9月份“雨季三防”期间,地测科严格执行“雨季三防”值班制度,按时按点轮流值夜班,未出现一次脱岗离矿现象。

5、井下涌水量每月观测4次,经分析9月份涌水量和8月份涌水量比较没有明显的变化,矿井总涌水量稳定在251.1m3/h~256.1m3/h之间;水位观测每月观测4次,经分析比较8月份突水点无异常情况,水量稳定。

6、对井下煤岩巷沿中线750m、测导线1200m,保证了2141顶板抽放巷与2141老顶板抽放巷、-600管子道的顺利贯通,发送安全通知单2份,送开口、拐线3次,在东风井测土方等。

本月重点工作是:1、探清2091下顺槽巷顶煤层厚度变化情况;测量人员密切关注各个掘进工作面的贯通管理工作。

2、要及时收集2112工作面切眼坡度的变化情况;21152工作面中上部破底板情况、地质人员要进行不少于4次跟踪观测,并制作工作面实测剖面图方便指导安全生产,及时整理地质资料。

3、收集30采区专用回风巷、2146顶抽巷、2141底板抽放巷联络巷、211采区回风下山实施的超前钻探资料,及时分析并下发安全掘进通知单。

7月份地测专业例会会议纪要

7月份地测专业例会会议纪要

加,召开了 7 月份矿井地测防治水专业例会,总结回顾了矿井 6
月份地测防治水工作,并对 7 月份几项具体工作进行安排及部
署,现纪要如下:
123 首先传达了公司二季度一通三防、地测防治水视频会议
相关精神要求,要求各煤业子公司汇报二季度工作总结,提出了
一通三防、地测防治水现场管理存在较多问题,没有创新管理点,
-2-
接班记录的填写,及时向生产技术科汇报打钻进度情况,以便于 及时更改设计。
机电科:根据上级的文件精神,各采掘单位要做好雨季三防 的应急救援演练工作,对井下各地点的排水设备进行检修,同时 机运队要负责对地面排水设备、防洪沟渠等要定期检查。
调度室:做好对 ccc 下顺槽打钻探煤工作的监督管理,及时 对现场施工情况进行了解;做好对异常天气的预报工作,及时向 生产区队及矿领导汇报,重新对雨季三防的值班表进行修改,配 合各单位按照下发的雨季三防检查标准进行整改完善。
一、各科室及采掘区队发言: 采煤队:7 月份主要回采 1 工作面,其采面老塘侧及底板渗 水是重点防治和监控对象,队内将按照矿井意见,及时对采面涌 水进行归槽处理,定期检修下顺槽排水设备及清挖临时水仓、排 水沟,保证排水系统完整可靠,不出现水害事故,但主要是防范 2 采面涌水冲倒支柱,工程质量影响较大。1 工作面验收前将进 一步完善其排水系统。 掘进队:21061 下顺槽过地质变化带,生产科要提前做好地 质编录及相关素描工作,配合通风队做好打钻工作,及时对钻探 资料进行分析研究,确定过断层的基本方案,尤其是,在调整巷 道坡度后,严格防止棚腿钻底及空顶片帮的事故发生,这次一定 要吸取经验教训。同时,保证 ccc 下顺槽下山掘进期间,排水管 路及时续接到迎头,并上架管理到位,保证下山巷道排水系统完 善可靠。 巷修队:施工 ccc 下顺槽时,区队技术员、科室人员要有判 别意识,每天定期向生产技术科汇报工作面的煤厚情况,本月要 进行第三次超前钻探,生产科与相关单位要严格制定涉及方案及 安全技术措施,进一步规范钻探工程量考评验收制度。 机运队:地面污水池的水量计已坏,读不出数值,要求机运 队及时对其进行维修,同时,中央泵房的泵排水记录要送往生产 科,进行登记备案。 开拓队:ccc 井底车场积水较多,顶板淋水也要注意,尤其 是变电所的顶板淋水,近期是不是可以考虑可以顶板注浆,彻底 治理一下,保证巷道两巷文明卫生。 通风队:继续做好 ccc 下顺槽打钻探煤工作,切实提高钻探 施工质量,保证打钻期间的文明施工,并注意现场原始记录及交

地测防治水工作会议记录

地测防治水工作会议记录

地测防治水工作会议记录日期:XXXX年XX月XX日地点:XXXX会议室参会人员:XXX(主持人)、XXX(会议记录员)、XXX(会议参会人员)会议内容:1.主持人开场致辞主持人首先对全体参会人员表示欢迎,并提出本次会议的目的是为了讨论和制定地测防治水工作的具体措施。

随着全球气候变暖的加剧,水灾在我国的发生频率越来越高,防治水工作的重要性越发凸显。

希望通过本次会议的讨论,能够提出一些有关于地测防治水的具体措施和建议。

2.回顾地测防治水工作情况会议记录员针对上一年度的地测防治水工作进行了回顾。

总结了该年度各项工作的完成情况和存在的问题。

其中,高科技手段在地测防治水工作中的应用取得了一定的成效,但仍然存在一些技术瓶颈,需要通过进一步的研发和创新来提升应用效果。

此外,相关部门和单位之间的协作存在一定的问题,亟需加强沟通和合作。

3.地测防治水工作的重点和难点根据前期的工作总结和研究分析,会议参会人员就地测防治水工作的重点和难点进行了讨论。

一致认为,地下水位的监测和调控是当前工作中的重点。

通过建立完善的地下水位监测体系,及时了解地下水位的变化情况,并根据实时数据做出相应的调控措施,对于防治水工作具有重要的意义。

另外,会议参会人员还提到了水量的测定和流速的控制等难点问题,需要进一步研究和解决。

4.制定地测防治水工作的具体措施和建议在讨论的基础上,会议参会人员集体制定了地测防治水工作的具体措施和建议。

首先,建议加强科技研发,提升地测防治水工作的技术水平。

通过引进新技术和设备,提高地下水位监测和调控的精度和实时性。

其次,提倡相关部门和单位之间的协作和合作,建立良好的信息共享和沟通渠道。

第三,建议建立智能化的防治水系统,作为工作的支撑和依托,提高防治水工作的效率和准确性。

最后,强调加强宣传和教育工作,提高公众的防灾意识和自我保护意识。

5.下一步工作计划在最后阶段,主持人对下一步的工作计划进行了总结和安排。

会议记录员将根据本次会议的讨论结果,编写一份详细的会议纪要,并及时分发给各位参会人员。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地测防治水专项例会会议纪要
地测防治水与煤矿安全息息相关,是煤矿安全管理中的不可忽视的组成部分,是煤矿安全生产的重要前提工作。

下文是地测防治水专项例会会议纪要,欢迎阅读!
地测防治水专项例会会议纪要一
时间:20XX年7月29日
地点:XXXX
主持人:XXXX
参加人员:XXXX
会议内容:
高矿要求全矿职工吸取以往水害事故矿井教训,结合我矿雨季汛期安全生产要求,为进一步搞好全矿的安全生产工作,特提出如下要求:
一、树立安全生产从零做起的理念,全面落实安全生产的各项规章制度。

二、严格落实"有掘必探、先探后掘"和"防、堵、疏、排、截"五项措施。

三、进一步推进防治水隐患排查治理专项检查活动。

四、加强汛期安全生产建设,确保安全度汛。

编排实施雨季三防工程计划,制定并严格落实雨季防治水措施,储备足够的防洪抢险物资,做到雨季三防领导机构、抢险队伍、抢险预案、工程计划、防
治措施"六到位",确保汛期安全生产。

张矿长则强调要加强水文地质基础工作,逐头逐面排查可能引发水害事故的各类隐患,特别是周边小煤矿老空区积水。

特别强调必须严格执行"有掘必探,先探后掘"的探放水原则,同时也要加强排水系统的完善和保证排水设备的正常运行。

建立健全探放水监督、检查、验收制度,确保探放水工作落到实处。

最后,高矿长指出要全矿各部门一定要认真开展专项监察,加大执法力度,对监察出的重大隐患一定要负责到底,督促有关部门彻底消除隐患,确保我矿井下安全施工。

地测防治水专项例会会议纪要二
时间:20XX年1月29日
地点:XXXX
主持人:XXX
参加人员:XXXXX
会议内容:
(一)防治水工作重要性的认识要得到进一步提高,掌握我矿防治水总体格局。

水害是煤矿安全生产的主要灾害之一,水害事故造成的人民群众生命财产损失较大,教训十分深刻,尤其是去年"3·28"王家岭煤矿特大透水事故后,敲响了安全的警钟,引起了各级、各相关部门、各煤炭企业对防治水工作高度重视。

此次会议的主要任务是认真分析目前煤矿防治水工作面临的形势和存在的问题,总结煤矿防治水管理经验,研究部署当前和今后一段时期的重点工作,进一步突出
现场管理,不断强化体系建设,全面加强煤矿防治水工作,有效防范和坚决遏制煤矿重特大水害事故,努力促进我矿安全生产形势稳定好转。

(二)严格执行"有掘必探、有采必探、先探后掘、先治后采"
的防治水规定。

上级部门提出的"物探先行,钻探跟进,探掘分离,不探不进"防治水新工作方法实现了由被动防治向主动探采的转变,为现在煤矿防治水工作措施和方法进行了积极的探索和实践,我们要充分认识到煤矿水害防治的重要性、复杂性和艰巨性,掌握和克服当前煤矿防治水工作中面临的形势和存在的问题,严格落实探放水制度,开展水文地质补充勘探调查和地面、井下水文地质观测等工作,编制矿井充水性图、矿井涌水量与各种相关因素动态曲线图、矿井综合水文地质图、矿井综合水文地质柱状图、矿井水文地质剖面图等有关图件,图件内容要真实可靠并实现数字化。

要建立矿井涌水量观测成果、探放水成果、探放水预测预报等有关基础台帐,为我矿防治水决策提供科学依据,制定可行的探放水及治理方案,杜绝危险状况的发生。

(三)建立健全一系列防治水制度措施,
全面贯彻落实省政府关于煤炭行业安全生产的10项制度,大力实施煤矿水害隐患排查治理、专项督查、专家会诊等一系列专项制度措施,完善煤矿防治水管理、技术等自身水害防治各类制度,用制度管理人、管事、管安全,实施制度保障、重典治安;实行"一岗双责、层层负责"责任制,建立"业务保安、环环相扣"的防治水安全共管机
制,实施了探放水激励机制和防治水作业优先机制;建立以总工程师为主的技术管理体系,建立"专家提措施,部门搞监管,企业抓落实"的防治水工作新格局并具体实施,克服开采地质条件的复杂性,使防治水工作必将成为全矿安全防范的重点。

(四)做好我矿防治水基础资料,力争探放水手段多样化,把防治水规定落到实处。

要始终坚持"以人为本"和"安全发展"的理念,牢固确立"安全第一,预防为主"的发展观。

要正确对待煤矿防治水工作的长期性、艰巨性、复杂性,自觉增强做好煤矿防治水工作的责任感、使命感和紧迫感。

综合利用安全生产等制度建设,从根本上改善煤矿安全生产环境,形成有利于安全发展的煤炭产业结构,积极探索煤矿防治水工作的特点和规律,进一步夯实煤矿防治水工作基础,以更加坚定的信心、更加坚决的态度、更加有力的措施、更加严格的监管,更加有效的措施,认真解决存在的问题,做好煤矿防治水工作,为我矿防治水工作提供的有利条件。

(五)强化体系建设,突出现场管理和隐患排查治理专项行动,扎实抓好全省煤矿防治水工作
今后,我们要按照国家新修订的《煤矿安全规程》、《煤矿防治水规定》和上级政府下发的《关于切实加强当前煤矿安全生产若干规定的通知》等一系列制度措施,进一步落实主体责任和安全监管责任,强化体系建设,建立相应的防治水专家会诊制度,突出现场管理和隐患排查治理力度,有效防范和遏制煤矿重特大水害事故,提高煤矿水
文地质资料的真实性、准确性、全面性,为煤矿水文地质类型划分奠定基础和煤矿防治水决策提供科学依据,不断提高我矿防治水工作水平,为我矿安全生产打下一个坚实的基础。

地测防治水专项例会会议纪要三
20XX年4月4日下午4点,总工程师在地测办公室组织召开地测防治水专项例会,地测副及相关业务科室人员参加了会议。

本次会议总结3月份地测工作成果,提出4月份工作要求,各副职总结工作完成情况及效果,总工程师及副总工程师给予工作提出进一步要求。

现将会议内容纪要如下:
一、首先由各副职、组长,对各自分管内的业务进行总结。

(一)三月份测量测设导线全长4500m,贯通一处。

(二)3103下顺与二横川,中线偏差0.045m,高程偏差0.037m,贯通精度符合《测量规程》规定。

(三)三月份测量共下达安全预报通知书2份。

(四)三月份地质共下达临时预报7份。

(五)三月底共完成对四月份地质、水情水害、瓦斯地质预报份。

(六)三月份完成对3004下顺(六横川)、3004上顺(三横川)等6个头面的地质素描图的填绘工作。

(七)三月份完成对测量Nivo全站仪的维修、维护工作。

(八)三月份对测量各类图纸、地质说明书内图纸,进行排查规范,杜绝图纸平剖面部对照的问题。

(九)三月份由测量组完成对矿井井筒进行排查。

(十)三月份共对-655北中巷下发预报通知书一份,允许掘进11米,施工钻孔个,钻孔总长604m。

(十一)三月份共施工超前钻探头面4个,钻孔48个,钻孔总长2394m。

二、20XX年四月份地测防治水工作计划
(一)3103上顺槽(二横川),测量组加强对测点的变化观测,确定采空区与相邻巷道关系。

(二)3004下顺槽,测量控制距离不得超出60m,及时进行导线延测。

(三)加强施工单位中腰线校检工作,中腰线偏差大于相关规定,对施工单位进行处罚。

(四)及时完成上级安排工作,确保工作质量和效果。

(五)加强施工单位超前距管理,杜绝超掘现象。

三、会议要求
杜明清:
落实超前钻探验收制度,关键环节进行现场跟班验孔,工作面每月最少进行一次地质剖面测绘工作。

加强对区队管理,落实已安排的工作。

肖长河:
加强-655北大巷F20、F30地质构造的观测与资料收集工作,及时分析超前钻探资料,密切注意岩柱变化,杜绝误掲煤事故的发生。
