拱形骨架植草护坡施工技术交底

合集下载

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底

拱形骨架护坡施工流程交底
1. 准备工作
- 安排专业施工队伍,包括工程师和工人。

- 确定施工区域,并进行必要的测量和标定。

- 检查施工现场,确保其安全和无障碍。

- 准备所需的建筑材料和设备。

2. 基础处理
- 清理施工区域,确保表面干净平整。

- 在施工区域的基础上进行必要的填充和夯实,以提供稳固的
基础。

3. 骨架搭设
- 根据设计图纸,安装和搭建拱形骨架。

- 确保骨架的稳定性和准确性。

- 使用适当的工具和设备完成骨架的安装。

4. 配筋和混凝土浇筑
- 按照设计要求,进行钢筋配筑,并确保其正确的位置和密度。

- 准备混凝土,并按照施工计划进行浇筑。

- 确保混凝土的浇筑均匀,并修整表面。

5. 后续工作
- 完成混凝土的养护工作,包括覆盖和湿润处理。

- 进行施工现场的清理和整理,确保施工区域的安全和整洁。

- 交底施工流程,以确保所有相关人员了解施工工序和注意事项。

请注意,以上所述的流程仅供参考。

在实际操作中,请根据具体情况和设计要求进行相应的调整和改进。

拱形骨架护坡施工技术交底

拱形骨架护坡施工技术交底

拱形骨架护坡施工技术交底本文是一份施工技术交底记录表,针对厦门至成都国家高速公路广西境桂林至三江(桂黔界)段工程中的路基拱形骨架植草护坡分部工程进行规范、指导和质量控制。

编制目的是为了明确施工工艺流程、操作要点和质量控制标准,以确保施工质量。

编制依据包括相关图纸、施工规范和验收标准。

施工准备分为技术准备和施工现场准备两个方面。

技术准备包括组织相关人员熟悉骨架设计图纸和施工规范要求,研究施工工艺要求、质量标准及操作要点等。

施工现场准备则包括清理修整坡面,填补坑凹,保持坡面大面平顺,挖方路基边坡提前做好截水天沟等排水设施。

拱形骨架边坡施工分为拱形骨架技术指标和施工工艺两个方面。

拱形骨架技术指标包括拱形骨架拱部骨架截面为L型,宽0.35m,主骨架截面为U型,宽0.36m,截水槽0.1m×0.1m。

骨架护坡起、终点侧边,底部基础及顶部设现浇C20砼镶边。

每3个拱设一道伸缩缝,缝宽0.02m,缝内填塞沥青麻絮,深0.2m。

为便于养护,在适当位置(每100m)设检查踏步。

施工工艺流程为施工准备→测量放样→基槽开挖→基底检查→浇筑骨架、镶边→混凝土养护→伸缩缝设置→骨架内客土→喷播植草→栽种灌木→验收。

在施工准备阶段,需要进行坡面整修,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,基底的压实度应与同层路基压实度相同,以免下沉而使砌体产生裂缝,影响砌体的整体稳定。

施工现场准备阶段需要按设计图纸对拱型骨架轮廓挂线放样,准确定位基槽开挖范围。

对于弧形部分定出圆心位置后画出弧线。

根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面。

坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(具体见附图)要求放出骨架起终点侧边,底部和顶部镶边线、主骨架及拱骨架线,并洒白灰线标示。

基槽开挖则是施工工艺流程中的一部分。

拱形骨架护坡施工技术交底

拱形骨架护坡施工技术交底

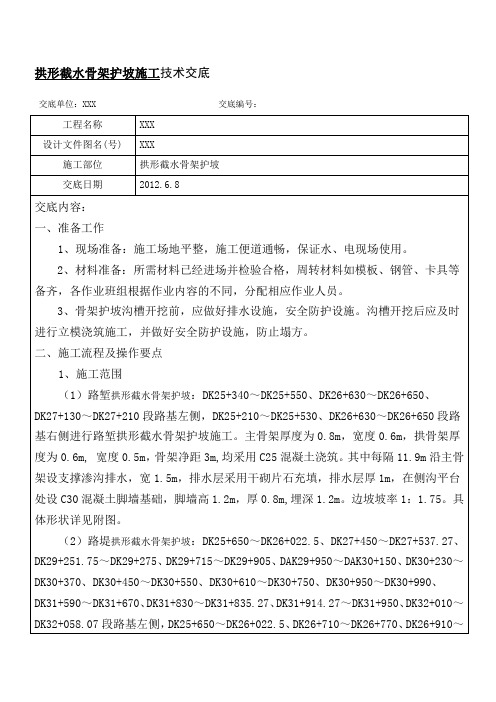

拱形截水骨架护坡施工技术交底交底单位:XXX交底编号:工程名称XXX设计文件图名(号) XXX施工部位拱形截水骨架护坡交底日期2012.6.8交底内容:一、准备工作1、现场准备:施工场地平整,施工便道通畅,保证水、电现场使用。

2、材料准备:所需材料已经进场并检验合格,周转材料如模板、钢管、卡具等备齐,各作业班组根据作业内容的不同,分配相应作业人员。

3、骨架护坡沟槽开挖前,应做好排水设施,安全防护设施。

沟槽开挖后应及时进行立模浇筑施工,并做好安全防护设施,防止塌方。

二、施工流程及操作要点1、施工范围(1)路堑拱形截水骨架护坡:DK25+340~DK25+550、DK26+630~DK26+650、DK27+130~DK27+210段路基左侧,DK25+210~DK25+530、DK26+630~DK26+650段路基右侧进行路堑拱形截水骨架护坡施工。

主骨架厚度为0.8m,宽度0.6m,拱骨架厚度为0.6m, 宽度0.5m,骨架净距3m,均采用C25混凝土浇筑。

其中每隔11.9m沿主骨架设支撑渗沟排水,宽1.5m,排水层采用干砌片石充填,排水层厚1m,在侧沟平台处设C30混凝土脚墙基础,脚墙高1.2m,厚0.8m,埋深1.2m。

边坡坡率1:1.75。

具体形状详见附图。

(2)路堤拱形截水骨架护坡:DK25+650~DK26+022.5、DK27+450~DK27+537.27、DK29+251.75~DK29+275、DK29+715~DK29+905、DAK29+950~DAK30+150、DK30+230~DK30+370、DK30+450~DK30+550、DK30+610~DK30+750、DK30+950~DK30+990、DK31+590~DK31+670、DK31+830~DK31+835.27、DK31+914.27~DK31+950、DK32+010~DK32+058.07段路基左侧,DK25+650~DK26+022.5、DK26+710~DK26+770、DK26+910~DK27+050、DK27+430~DK27+537.27、DK29+251.75~DK29+275、DK29+715~DK29+865、DAK29+930~DAK30+130、DK30+230~DK30+350、DK30+450~DK30+550、DK30+590~DK30+750、DK31+830~DK31+835.27、DK31+914.27~DK31+930、DK32+010~DK32+058.07段路基右侧进行路堤拱形截水骨架护坡施工。

拱形骨架护坡施工技术交底

拱形骨架护坡施工技术交底
(2)施工现场必须做好交通安全工作,设专人指挥车辆、机械。夜间施工,施工人员穿反光马甲,专人管理灯光照明。
(3)施工机械设备应有专人负责保养、维修和看管,确保安全生产。
(4)施工现场各种机械操作手、电工必须持证上岗,同时加强对司机、电工的教育。
(5)现场操作人员必须按规定佩戴防护用具。
6、环保要求
施工现场100%湿法作业,施工作业面移动式雾炮车按照施工面积每100平方米或30米配备1台,确保作业时正常使用且保证雾炮车连续喷淋到作业区域。场地清理完成后,及时覆盖防尘网。
4.配备临时用电、混凝土振捣、养生设备。
三、施工工序
1.施工工艺流程
测量放样→基槽开挖→基底检查→模板安装→混凝土浇筑→混凝土养生→踏步及伸缩缝施工
测量放样
根据设计边坡与线路中心线的相对位置,由测量人员放出边坡坡顶、坡脚线,平台位置线,水沟位置线,附近设立临时水准点,挂线并进行边坡平整,根据设计形式放出骨架起终点侧边,镶边线,护脚线,骨架线,并撒白灰线标示。拱形骨架拱圈由上往下布设,由下向上砌筑,间距不足时调整拱间间距,增加设拱一道。
3.基槽开挖
基槽采用机械配合人工开挖,开挖时从上到下进行开挖,并修筑方便施工人员上下的台阶。基槽开挖沿线路方向不能太长,能保证两个伸缩缝混凝土循环施工即可,在基槽开挖清理后应立即进行模板支设,避免基槽暴露时间太长,遭受雨水冲刷。基槽挂线开挖,以确保基槽尺寸符合设计要求。
4.基底检查
基槽开挖完成后,及时通知现场技术员验槽,自检合格后报监理工程师现场验收,验收合格后,方可进行下道工序施工。
5.模板安装
骨架模板采用定型钢模拼装,镶边及踏步模板采用竹胶板拼装,模板安装是采用双面胶带纸塞缝,确保接缝良好不漏浆。模板支设完成后挂线进行精调,并对模板进行加固确保尺寸符合设计要求。经现场技术员复核无误后报监理工程师现场验收,验收合格后,方可进行下道工序施工。

拱形骨架护坡施工技术交底

拱形骨架护坡施工技术交底
基槽在开挖时,严格按照挂线施工的作业要点进行施工过程控制。一次开挖后,预留人工二次修整余 地,二次修整到位,避免超挖现象,减少混凝土的超方量。
基槽开挖应挂线开挖,为保证骨架护坡整体美观,挖方段骨架应以平台水平线为基线开始向上均匀布 置拱形骨架,填方段则以坡项线为水平基线向下均匀布置拱形骨架,使整体骨架大面平顺,骨架弧顶在 同一条直线上。
厦门至成都国家高速公路广西境桂林至三江(桂黔界)段工程
施工技术交底记录表
SJ27
承包单位:汕头市达濠市政建设有限公司 监理单位:北京华路顺工程咨询有限公司
工程名称
K62+000~K66+200 路基
合同号:GSTJ02 编 号:
分部工程
砌筑防护
分项工程
拱形骨架植草护坡
图号
S3-30
交底内容:
一、编制目的 为明确拱形骨架护坡施工工艺流程、操作要点及质量控制标准,规范、指导桂三高速 TJ02 标路基拱 形骨架植草防护工程施工,确保拱形骨架护坡施工质量,特编制拱形骨架护坡施工技术交底。 二、编制依据 相关图纸、施工规范、验收标准。 三、施工准备 1、技术准备 组织相关人员熟悉骨架设计图纸以及施工规范要求,学习施工工艺要求、质量标准及操作要点等。 2、施工现场准备 施工现场清理修整坡面,填补坑凹,保持坡面大面平顺,挖方路基边坡提前做好截水天沟等排水设施。 四、拱形骨架边坡施工
(4)基底检查 基槽开挖完成后及时通知质检员进行验槽,自检合格报现场监理工程师验收签证。 (5)模板安装 骨架模板采用定型钢模拼装,镶边及踏步模板采用竹胶板,模板安装时采用双面胶带纸塞缝,确保接 缝良好不漏浆。模板支设完成后挂线对模板进行精调,确保模板支设尺寸符合要求。 模板调整好后,对模板进行加固。模板支设好后要经技术员复核无误并报现场监理工程师确认后才能 进行下道工序施工。进行混凝土浇筑前,人工清除基槽表面松散颗粒,洒水湿润基槽及模板。 (6)浇筑骨架及镶边

拱形骨架护坡技术交底

拱形骨架护坡技术交底

拱形骨架护坡技术交底技术交底书目录一、目的 (1)二、编制依据 (1)三、材质要求 (1)四、施工准备 (2)1、技术准备 (2)2、施工现场准备 (2)3、测量准备 (2)4、试验准备 (2)五、路基拱形骨架边坡施工 (2)1、拱形骨架技术指标 (2)2、施工工艺 (4)六、施工要点及注意事项 (7)七、质量检验及标准 (7)八、质量控制措施 (8)九、安全生产 (8)十、环境保护及文明施工 (8)浆砌片石拱形骨架护坡技术交底一、目的明确路基拱形骨架护坡施工作业的工艺流程、操作要点和相应的工艺标准,指导、规范路基拱形骨架护坡作业施工。

二、编制依据《浆砌片石拱形截水骨架护坡设计图》《铁路路基施工技术规范》《铁路工程施工质量通病防治手册》三、材质要求1、水泥:采用P.C325硅酸盐水泥,水泥质量符合规范及设计要求,同时进行进货检验,合理规划水泥场地,水泥不能露天堆放,严禁受潮、雨淋和暴晒。

2、砂:采用级配良好、质地坚硬、颗粒粒径小于5mm的河砂。

3、碎石:采用质地坚硬、不易风化,无裂纹,无水锈迹,不得使用风化严重、无工作面、含有泥土的片石,片石在使用前用水冲洗并将尖锐部分凿除。

片石的抗压强度不小于30Mpa。

由于浆砌片石主骨架嵌入路堤边坡50cm,支骨架嵌入路堤边坡40cm,所以片石厚度应在25~40cm之间(太大太小均不宜控制砂浆饱满度和砌体表面平整度),不能使用卵石及薄片石,片石进场后经过细心筛选,必要时要加工处理,使得片石至少有一个面为平面且色泽一致。

4、水:拌制混凝土用水不得含有油脂、糖类等物质。

四、施工准备1、技术准备组织质检部、试验室、测量队、作业队等有关人员进行熟悉边坡拱形骨架设计图纸以及施工技术规范要求,并认真组织学习施工方案及工艺要求,质量检测标准及质量操作要点,材料质量要求及检测方式频率等。

2、施工现场准备根据施工现场清理坡面,修整坡面填补坑凹,保持坡面平顺,做好临时排水设施。

拱形骨架护坡施工安全交底

拱形骨架护坡施工安全交底1. 施工概述本项目的施工目标是在指定区域内建造拱形骨架护坡。

该护坡结构是为了保护斜坡,防止土壤侵蚀和滑坡。

2. 安全要求2.1 施工人员必须具备相关的专业技能和经验,熟悉施工流程和安全规范。

2.2 施工现场必须设立明显的安全标识,包括警示牌和安全警戒线,以确保施工区域的安全。

2.3 施工现场必须保持整洁有序,避免杂物和障碍物妨碍施工和交通。

2.4 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等,并且正确使用和维护。

2.5 施工现场必须配备必要的消防器材,并且进行定期检查和维护。

2.6 施工过程中,严禁酗酒、吸烟或使用任何影响工作安全的物品。

3. 施工措施3.1 施工前,必须进行必要的现场勘察和土壤分析,确定施工的可行性和安全性。

3.2 施工过程中必须按照相关规范和流程进行,确保施工质量和工期的可控性。

3.3 施工现场必须设立安全通道,方便人员和设备的进出,并确保通道的安全和畅通。

3.4 施工过程中必须按照操作规程进行,禁止擅自改变或省略施工步骤。

3.5 施工过程中必须定期检查施工设备和工具的安全状况,发现问题及时处理和修复。

3.6 施工结束后,必须进行相关的验收和整理工作,确保施工结果的合格和安全。

4. 突发事件应急措施4.1 如果发生火灾,立即启动紧急疏散计划,通知所有人员迅速撤离施工现场,并使用灭火器进行初期灭火。

4.2 如果发生天气恶化(如雷暴、大风等)或发生地震等自然灾害,立即停工并撤离施工现场,确保人员的生命安全。

4.3 如果发生人身意外伤害事故,立即进行紧急救治,并及时报告相关部门和上级领导。

5. 监督和检查5.1 监理人员必须定期对施工现场进行检查,核实施工质量和安全情况,并及时提出改进意见和建议。

5.2 施工单位必须配合监理人员的检查工作,并积极整改存在的问题和隐患。

5.3 监理人员和施工单位必须定期开展安全培训和交流,提高工作人员的安全意识和技能水平。

(施工方案)修改拱形骨架护坡施工技术交底

(施工方案)修改拱形骨架护坡施工技术交底(可以直接使用,可编辑优秀版资料,欢迎下载)技术交底书施工、安全、质量技术交底书海南省万宁至洋浦高速公路WYTJ12标人字型骨架防护首件施工总结审批:中交隧道工程局海南省万宁至洋浦高速公路WYTJ12标项目经理部二〇一七年十月目录1、工程概况 (1)2、施工目标 (1)3、人员机械配置 (2)3.1现场人员配置计划 (2)3.2施工机械配置计划 (2)4、材料准备情况 (3)5、施工工艺流程 (3)5.1施工工艺流程图 (3)5。

2施工准备 (3)5。

3主要施工工序方法 (3)5。

4安全施工保障措施 (7)6、首件施工中存在的不足 (8)7、后期施工改进措施 (8)8、总结 (8)人字型骨架防护首件施工总结为加强工程质量管理,消除质量通病,消除重大质量事故和质量隐患,检验预先拟定的人字型骨架防护施工工艺和流程,更好的指导后续施工,确保路基防护施工质量,根据项目的精心组织,规范施工,人字型骨架防护首件施工已经结束,现将首件人字型骨架防护施工过程以及出现的问题总结如下:1、工程概况首件人字型骨架防护施工段选择K152+800~K152+900,平均高5。

9m,主要工程量:M10浆砌片石204m³,C25混凝土预制块66。

2m³,其结构形式如下。

图1-1 H≥4m路段的填方边坡防护图2、施工目标通过首件施工,一方面检测拟定的施工方案可行性,施工过程中若发现问题及时记录并处理,一方面取得相关技术参数为后续施工提供宝贵经验,同时通过首件施工,进一步熟悉设计规范和技术要求,根据项目本身特点,确定砌筑材料、施工检验标准,最终形成最优的施工工艺和施工组织。

3、人员机械配置3.1 现场人员配置计划表3—1 主要人员配置计划3.2 施工机械配置计划根据工程特点和现场实际情况,对人字型骨架防护施工设备进行合理的配置,确保本工程高质高效地完成,首件主要机械设备配置如下:表3—2 主要施工机械设备配置计划4、材料准备情况各种原材料在施工前必须具备相应的材料检验报告,材料经检验合格才能进场,相关配合比已确定和批准。

混凝土拱形骨架护坡施工技术交底

编号: JHS-1-2-工程名称新建吉林至珲春客运专线工程施工单位吉图珲一标二工区JHS-1 标段工程部位C25混凝土拱形截水骨架护坡施工交底时间交底内容:1、作业准备(1)内业技术准备技术交底编制后,在动工前组织架子队技术人员仔细学习,阅读、审查施工图纸,澄清相关技术问题,熟习规范和技术标准。

(2)现场准备施工现场三通一平工作要达成,进入工作面等施工辅道已经修建完成;混凝土拌合站砂、石原资料已经试验抽检合格;各施工机具已进场并知足施工生产要求;各作业人员已进场并进行技术交底培训;路堑边坡开挖达成后,人工修整边坡至设计坡率,施工边坡上、下两级平台处排水设备及C25混凝土平台,在拱形骨架护坡下方边坡平台基础施工达成后,紧跟截水骨架护坡施作。

2、 C25混凝土拱形截水骨架护坡施工工艺流程施工准备→丈量放样→基槽开挖→基底检查→设置泄水孔→浇筑镶边、骨架→混凝土保养→伸缩缝设置→骨架内铺设空心砖→空心砖内客土→撒播植草→种植灌木→查收。

详细见第二页“ C25混凝土拱形截水骨架护坡施工工艺流程图”。

3、 C25混凝土拱形截水骨架护坡施工过程(1)施工准备a、原资料准备混凝土采纳中铁四局吉图珲客专JHSⅠ标项目经理部2#搅拌站集中拌合,截水骨架模板采纳定型钢模及镶边及踏步模板采纳竹胶板。

交底人/ 时间审查人/ 时间接收人/ 时间编号: JHS-1-2-工程名称新建吉林至珲春客运专线工程施工单位吉图珲一标二工区JHS-1 标段工程部位C25混凝土拱形截水骨架护坡施工交底时间交底内容:拱形骨架护坡施工工艺流程图施工准备坡面修整丈量放样基槽开挖基底检查设置泄水孔模板安装浇筑镶边及骨架混凝土保养伸缩缝设置空心砖铺设空心砖内客土撒播植草、种植灌木验收交底人/ 时间审查人/ 时间接收人/ 时间编号: JHS-1-2-工程名称新建吉林至珲春客运专线工程施工单位吉图珲一标二工区JHS-1 标段工程部位C25混凝土拱形截水骨架护坡施工交底时间交底内容:b、施工现场准备施工现场做好暂时防排水系统、安排好暂时用电、装备混凝土施工、养生设备。

拱形骨架植草护坡施工技术交底

经必要的养生后,将砌筑材料的残留物清除干净,同时不得损坏已成的骨架,如有松动或脱落之处必须及时修整。
当砌体强度满足要求后即可进行回填种植土,种植土土质应符合设计要求,人工摊铺回填,经监理工程师认可后即进行种植草。
植草护坡采用客土喷播植草,喷混植生作业时注意要保持风压稳定,使草籽分布均匀。喷播后及时覆盖土工膜,防止雨水及养护水冲刷致使草籽分布不均匀。造浆时要搅拌均匀,控制好喷混厚度。
护脚完成后进行骨架划分,在整理好的坡面上拉线,挖沟,沟的断面尺寸及深度依浆砌骨架而定。砌石过程中,浆砌砌体咬口要紧密、错缝。禁止出现通缝、叠砌、贴砌和浮塞。每天收工时在砌体上面进行覆盖,防止烈日暴晒或暴雨冲走灰浆。
骨架浆砌片石完成后即安装混凝土镶边石,镶边石安装要直顺,弧形美观。砌筑采用M10水泥砂浆,坐浆饱满,安装牢固。
安全注意事项
1、施工现场全体人员必须严格执行《建筑安装工程安全技术规定》和《建筑安装工人安全技术操作规程》。
2、开工前由施工负责人组织有关人员,进行一次安全知识教育和一次安全检查,发现问题及时处理。
3、建立统一的调度指挥制度和机械管理制度。施工中人员、工程车辆、工程机械进行统一指挥。定期进行安全和
1)石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定的配合比施工。
2)砌块应错缝砌筑、相互咬紧;浆砌时砌块应坐浆挤紧,嵌缝后砂浆饱满,无空洞现象。
二、检测项目
浆砌片石砌体施工质量标准
项次
检查项目
规定值或允许偏差
检查方法和频率
权值
1
砂浆强度(MPa)
在合格标准内
按附录F检查
骨架施工应先清理施工场地,修整边坡使砌筑地带的标高和边坡坡度与图纸要求相一致。然后按图纸所示的地点进行施工放样,浅挖护脚基坑,并进行人工夯实(压实度应大于90%)。在进行基坑夯实的同时并进行砂浆机械拌和,砂浆按施工配合拌和,拌和时控制好水灰比。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工技术交底签到表
姓名
所在单位
签字
2、设备要求
砂浆搅拌机2台、发电机2台、砂浆运输车4台、喷播机1台、洒水车1台
3、材料要求
片石应符合规定的类别和强度(强度不低于30MPa),石质应均匀、不易风化、无裂纹,片石的厚度应不小于150mm,用作镶面的片石,应选择表面较平整、尺寸较大者,并应稍加修整;砌筑用砂浆的类别和强度等级应符合设计规定,砂浆中所用水泥、砂、水等材料的质量应符合桥规第6章的规定,砂宜采用中砂或细砂,砂的最大粒径不宜超过5mm。砂浆应具有良好的和易性,其稠度宜为50-70mm,气温较高时可适当增大。砂垫层用砂宜采用级配良好、质地坚硬、颗粒洁净的中粗砂,不含泥块,含泥量小于5%。混凝土:配合比设计、材料规格、强度试验及质量检验标准应符合桥规第6章的规定;粗集料可采用细卵石或碎石,最大粒径不宜大于20mm;混凝土拌合物应具有良好的和易性,其坍落度宜为50-70mm。
检查方法和频率
权值
1
砂浆强度(MPa)
在合格标准内
按附录F检查
3
2
顶面高程(mm)
±20
水准仪:每20m检查3点
1
3
坡度
0.5%
吊垂线,每20m检查3点
2
4
断面尺寸(mm)
±50
尺量:每20m检查2点
2
5
表面平整度(mm)
30
2m直尺:每20m检查5处*3尺
2
二、外观鉴定:
1、砌体边缘直顺,外露表面平整。
4、进入施工现场的人员,按规定配戴劳动保护用品和安全用具,作业人员不得穿拖鞋、高跟鞋、硬底易滑鞋。
5、机械设备操作司机、电工等专业工种,必须经过技术培训,考试合格,发给操作证后方可单独作业。严禁无证操作。
6、施工现场临时电线路必须符合建设部颁发的《施工临时用电安全技术规范》(JTJ46-88)的要求,严禁任意拉线接电。
安全注意事项
1、施工现场全体人员必须严格执行《建筑安装工程安全技术规定》和《建筑安装工人安全技术操作规程》。
2、开工前由施工负责人组织有关人员,进行一次安全知识教育和一次安全检查,发现问题及时处理。
3、建立统一的调度指挥制度和机械管理制度。施工中人员、工程车辆、工程机械进行统一指挥。定期进行安全和纪律教育,杜绝违规操作责任事故。
进度
计划
人员
安排
现场负责人:
安全负责人:
施工队负责人:
质量
标准
一、基本要求
1)石料的质量和规格及砂浆所用材料的质量和规格应符合设计要求,按规定的配合比施工。
2)砌块应错缝砌筑、相互咬紧;浆砌时砌块应坐浆挤紧,嵌缝后砂浆饱满,无空洞现象。
二、检测项目
浆砌片石砌体施工质量标准
项次
检查项目
规定值或允许偏差
整体砌筑安装完成后进行场地清理,并开始沥青麻絮沉降缝和砌体外露部分砂浆勾缝,勾缝勾凸缝,缝深度控制在1cm左右,力求缝美观、质感。勾缝完成后即可进行护坡道流水槽施工,采用C20现浇混凝土,与拱形骨架连接紧密,泄水通畅。
以上工作完成后即进行土工布或麻袋覆盖并洒水养护,养护时间一般为7天左
右,可视天气和气温酌情调整。
施工技术交底
工程项目
高速公路改扩建工程第XJ1标
工程部位
拱形骨架植草护坡
交底人
工程
概述
路基填土高度大于4m时,或路线纵坡小于等于0.3%时,路基填土高度大于2m时,边坡采用拱形骨架防护。骨架采用M7.5浆砌片石和C20混凝土预制块砌筑,骨架内植草、灌。
本标段施工段落:
左幅:K272+916.903~K273+280、K273+300~K273+370、K273+390~K273+560、K274+157~K274+593、K274+~K274+720、K275+540~K275+840、K275+840~K275+924、K275+987~K276+060、DK0+251.6-DK0+282.25
骨架施工应先清理施工场地,修整边坡使砌筑地带的标高和边坡坡度与图纸要求相一致。然后按图纸所示的地点进行施工放样,浅挖护脚基坑,并进行人工夯实(压实度应大于90%)。在进行基坑夯实的同时并进行砂浆机械拌和,砂浆按施工配合拌和,拌和时控制好水灰比。
经检查砌筑地带的标高和边坡坡度与图纸要求相一致,埋置深度满足设计要求后,报监理工程师批准同意即可进行护脚砌筑,砌筑前先行施工10cm砂垫层,砂垫层采用人工摊铺,摊铺应平整密实。砌筑前先挂线于伸缩缝(每15.5m设2cm宽伸缩缝一道)木板上(根据选好的用料高度),从伸缩缝开始安砌,首先安砌角石,再按顺序安砌镶面石。镶面石采用一顺一丁方式砌筑,外圈定位行列石砌筑好后,方能填筑腹石。填筑腹石时先在圈内底部铺浆,然后选择石头进行试放,较大石料的大面为底,较宽砌缝用小石块填塞。试放好后用小锤击打石料挤浆,将砌缝砂浆挤紧,不留孔隙。砌筑时注意砌缝的互拉交错、交搭,砂浆采用钢钎捣密实。
经必要的养生后,将砌筑材料的残留物清除干净,同时不得损坏已成的骨架,如有松动或脱落之处必须及时修整。
当砌体强度满足要求后即可进行回填种植土,种植土土质应符合设计要求,人工摊铺回填,经监理工程师认可后即进行种植草。
植草护坡采用客土喷播植草,喷混植生作业时注意要保持风压稳定,使草籽分布均匀。喷播后及时覆盖土工膜,防止雨水及养护水冲刷致使草籽分布不均匀。造浆时要搅拌均匀,控制好喷混厚度。
7、配电系统按施工组织设计要求设总配电箱、分配电箱、开关箱,实行分级配电。开关箱内必须装设漏电保护器,漏电保护器符合GB6829-86的标准要求。
8、其现场应有足够的照明,不得有黑暗死角。
9、严禁酒后上岗。
主要附件
1、设计图纸
S3-2-30
S6-1-29
4、人员要求
石匠20人、普工30人、电工1人、机械操作手12人
护脚完成后进行骨架划分,在整理好的坡面上拉线,挖沟,沟的断面尺寸及深度依浆砌骨架而定。砌石过程中,浆砌砌体咬口要紧密、错缝。禁止出现通缝、叠砌、贴砌和浮塞。每天收工时在砌体上面进行覆盖,防止烈日暴晒或暴雨冲走灰浆。
骨架浆砌片石完成后即安装混凝土镶边石,镶边石安装要直顺,弧形美观。砌筑采用M10水泥砂浆,坐浆饱满,安装牢固。
2、勾缝平顺,缝宽均匀,无脱落现象。
施工程序及技术操作要点
施工流程:施工准备 测量放样 边坡修整 基槽开挖挂线放样 砂浆拌制 护脚浆砌 拱形骨架砌筑 安装预制混凝土镶边石 现浇护坡道流水槽 砌体抹面、勾缝 洒水养护 回填种植土 植草。
拱形骨架护坡施工前先进行C20砼预制块预制,砼预制块采用拌和站现场预制,预制场地进行硬化,平整度、场地大小均应满足施工要求,其模具采用角钢焊接制作,焊接时模具尺寸应符合设计尺寸要求,砼预制块混凝土采用小石子混凝土,按设计配合比拌和,控制好混凝土塌落度,预制块应清光抹面,强度满足要求后才允许搬运和安装。搬运和安装时应轻拿轻放,以避免边角损坏。
右幅:K273+013.904~K273+280、K273+300~K273+370、K273+390~K273+560、K274+157~K274+593、K274+628~K274+720、K275+540~K275+840、K275+840~K275+924、K275+987~K276+060、DK0+251.6-DK0+282.25
