抛石挤淤专项施工方案
抛石挤淤施工专项方案

抛石挤淤工程施工专项方案一、工程概况合川花滩国际新城国香路等7条市政道路工程地处钓鱼城办事处黑岩村,项目共分为两个标段,我公司承建一标段项目,标段为九华路北段(全段)K0+00~K0+749.255和国香路(部分)K0+00~K0+220。
九华路北段起于花滩大道和已建成九华路交接处,止于S207黑岩村卫生室处,全长 969.255米。
本次抛石挤淤共有2处,分布在汇水面积较大的冲沟水田处,鱼塘区,山间低洼地段,系冲、洪积或淤积而成,为粉质粘土,一般厚度大于2m,局部位置达到3m。
采用抛石挤淤、加铺土工格栅的方法处治。
二、施工准备为保证抛石挤淤施工质量,在施工前,应做好以下准备工作:1、组织技术人员认真阅读设计图纸和技术资料,熟悉合同文件和技术规范。
2、组织有关人员对水准点及控制桩等进行全面的调查、核对。
3、做好现场布置及临时设施的施工、维护、修建施工便道。
4、恢复路线中、边线,抛填片石平面位置、打桩标明后报监理工程师检查。
5、开挖临时排水沟排除地表水,在施放路基抛填片石边线时,每侧应按横断面图加宽至少2m。
6、将用作抛填的片块石质量经自检合格后上报监理工程师审批后实施。
7、对于抛石挤淤范围内地形低洼无法自流排除积水,采取抽水机进行抽排,抽排台班现场签证。
8、由于施工区域上游来水较大,为避免日后路基被水长期浸泡造成相应的道路质量缺陷,在抛填片石的红线范围内沿线开挖1.2m宽*1m高临时排水盲沟,修建临时排水设施,以保持施工场地处于良好的排水状态,以防止工程或附近农田受冲刷、淤积。
排水盲沟作法:(1)于抛石挤淤施工范围沿线开挖,盲沟尺寸:1.2m宽*1m深;(2)沟底设置20cm碎石垫层,盲沟采用片块石填充至沟顶,以达到滤水、防淤堵的效果;(3)排水盲沟工程量以各参建单位现场收方为准;盲沟作法大样图:三、施工进度计划本工程拟定计划于2018年3月10日开始进行抛石挤淤施工,2018年3月29日结束,计划工期为20天。
抛石挤淤回填施工方案

抛石挤淤回填施工方案一、施工背景和工程概况施工背景:土石山体是由土石构成的山体,由于长期的风蚀和水蚀作用,山体可能会出现松散或脆弱等问题,威胁到周边地区的安全。
因此,需要对土石山体进行加固,以防止山体滑坡等事故的发生。
工程概况:本次施工的土石山体位于山区,具体坡度和高度见工程设计图纸。
施工内容主要包括抛石、挤淤和回填三个步骤。
二、施工步骤1.抛石:首先,通过人工或机械将适量的石料抛撒在土石山体的表面。
石料应符合相关规范要求,大小均匀,不得有过大或过小的石块。
2.挤淤:在抛石完成后,使用重型机械对山体进行反复挤压,以增加石与石之间的紧密度和稳定性。
挤压过程中,要注意机械的操作,避免对山体造成二次破坏。
3.回填:在挤淤完成后,将松散的土壤回填到石料之间,以填补空隙并提高整个山体的稳定性。
回填土要进行层层夯实,确保每一层土壤都能够紧密结合,并且与石料形成一个整体。
三、施工要点1.施工前,要进行现场勘察和测量工作,确保施工区域的坡度和高度与设计图纸一致。
2.施工过程中,要确保石料的质量符合相关规范要求,杜绝使用质量不达标的石料。
3.施工机械要经过专业操作员的操作,确保机械不对山体造成二次破坏。
4.施工过程中要注重土壤的夯实,确保每一层土壤都能够紧密结合,避免空隙。
5.施工现场要设立安全警示标志,确保施工区域的安全。
四、施工安全措施1.施工人员必须穿戴好安全帽、防护服和安全鞋,严禁穿拖鞋等不符合要求的鞋子。
2.施工过程中禁止烟花爆竹等易燃易爆物品,禁止吸烟。
3.施工过程中,施工人员要保持警惕,遵守相关施工规范,合理安排工作,避免发生事故。
4.施工现场要进行安全防护,如设置警示标志和围挡等,确保周围人员的安全。
5.施工结束后,要及时清理施工现场,尽量恢复原状,确保现场干净整洁。
五、总结抛石挤淤回填施工是一种常用的地质加固方法,对土石山体的加固具有明显的效果。
在施工过程中,需要注意石料的质量、机械的操作和土壤的夯实,同时要加强施工安全措施,确保施工人员和周围环境的安全。
8抛石挤淤施工技术方案

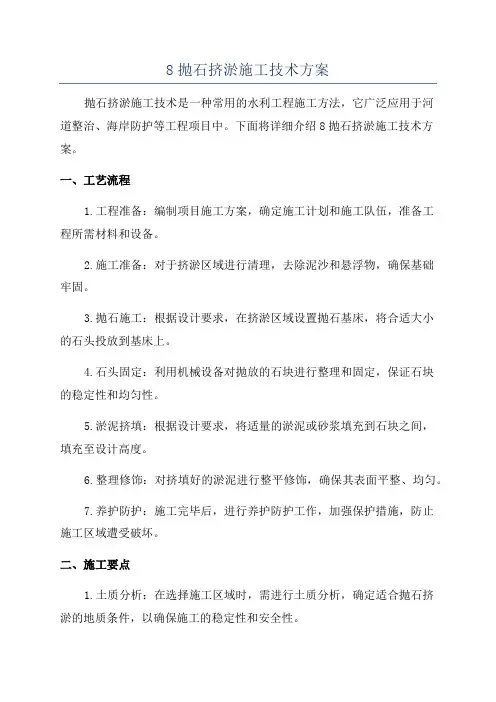

8抛石挤淤施工技术方案抛石挤淤施工技术是一种常用的水利工程施工方法,它广泛应用于河道整治、海岸防护等工程项目中。
下面将详细介绍8抛石挤淤施工技术方案。
一、工艺流程1.工程准备:编制项目施工方案,确定施工计划和施工队伍,准备工程所需材料和设备。
2.施工准备:对于挤淤区域进行清理,去除泥沙和悬浮物,确保基础牢固。
3.抛石施工:根据设计要求,在挤淤区域设置抛石基床,将合适大小的石头投放到基床上。
4.石头固定:利用机械设备对抛放的石块进行整理和固定,保证石块的稳定性和均匀性。
5.淤泥挤填:根据设计要求,将适量的淤泥或砂浆填充到石块之间,填充至设计高度。
6.整理修饰:对挤填好的淤泥进行整平修饰,确保其表面平整、均匀。
7.养护防护:施工完毕后,进行养护防护工作,加强保护措施,防止施工区域遭受破坏。
二、施工要点1.土质分析:在选择施工区域时,需进行土质分析,确定适合抛石挤淤的地质条件,以确保施工的稳定性和安全性。
2.石块选择:选择合适的石块材料,具有良好的抛掷性能和固定性能,不易破碎或脱落。
3.基床处理:对挤淤区域的基床进行处理,清理泥沙和悬浮物,确保基床的牢固性和平整度。
4.工艺控制:施工过程中,需严格按照设计要求进行施工,控制石块的大小、布置密度和填充淤泥的厚度。
5.施工装备:使用适当的机械设备和工具,能够提高施工效率和质量,减少人力投入和劳动强度。
三、施工优势1.施工周期短:相比传统的挤填施工方法,抛石挤淤施工技术可以大大缩短施工周期,提高工程进度。
2.施工效率高:采用机械设备进行抛石和挤填工作,可以提高施工效率,减少人力投入。
3.工程质量稳定:抛石挤淤施工技术可以提供较为均匀的挤填材料,保证施工区域的整体稳定性。
4.施工成本较低:相比其他施工方法,抛石挤淤施工技术成本较低,材料和设备的投入相对较少。
5.环保可持续:抛石挤淤施工技术不会对环境造成较大破坏,有利于保护生态系统的稳定和可持续发展。
四、施工注意事项1.施工现场安全:施工前需对施工现场进行必要的安全检查,确保施工过程中的安全。
抛石挤淤施工技术方案

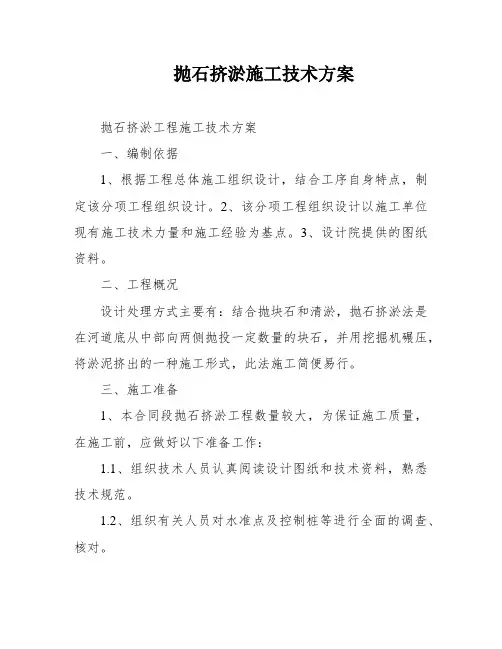

抛石挤淤施工技术方案抛石挤淤工程施工技术方案一、编制依据1、根据工程总体施工组织设计,结合工序自身特点,制定该分项工程组织设计。
2、该分项工程组织设计以施工单位现有施工技术力量和施工经验为基点。
3、设计院提供的图纸资料。
二、工程概况设计处理方式主要有:结合抛块石和清淤,抛石挤淤法是在河道底从中部向两侧抛投一定数量的块石,并用挖掘机碾压,将淤泥挤出的一种施工形式,此法施工简便易行。
三、施工准备1、本合同段抛石挤淤工程数量较大,为保证施工质量,在施工前,应做好以下准备工作:1.1、组织技术人员认真阅读设计图纸和技术资料,熟悉技术规范。
1.2、组织有关人员对水准点及控制桩等进行全面的调查、核对。
1.3、做好现场布置及临时设施的施工、维护、修建施工便道。
1.4、开挖临时排水沟。
1.5、将用作抛填的相关原材料(如块石)经自检及格后上报监理工程师审批。
1.6、在抛填块石的红线范围内沿线开挖临时排水沟渠,修建临时排水设施,以坚持施工场地处于良好的排水状态,以避免工程或附近农田受冲刷、淤积。
2、施工现场平面布置及临时工程方案2.1、充分利用既有公路和乡村道路,结合本合同段的施工便道,作为施工现场运输的主便道。
四、材料(一)材料抛石挤淤的首要原材料是块石,原材料质量的利害直接关系到抛石挤淤的质量,块石选用石厂出产应规模大,场地宽阔,石质稳定,能够满足施工需要。
原材料质量控制:块石:石料的强度应符合设计要求,石质应均匀、不易风化、无裂纹、剥落、受腐蚀严重的石料不得使用。
五.抛石挤淤施工手艺方案1、工艺流程:整修便道→挖沟排水→抛大块石→挖机作业并碾压→挖掘机清除淤泥→自卸车外运。
2、材料控制:本工程用的所有块石都必须经过检验。
且监理在场的情况下抽样合格后才能用于工程。
凡检验不合格者,应立即清退出场。
用于本工程的材料,必须随时接受监理工程师的抽样复查。
3、施工方法:按设计图要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线。
抛石挤淤专项施工方案

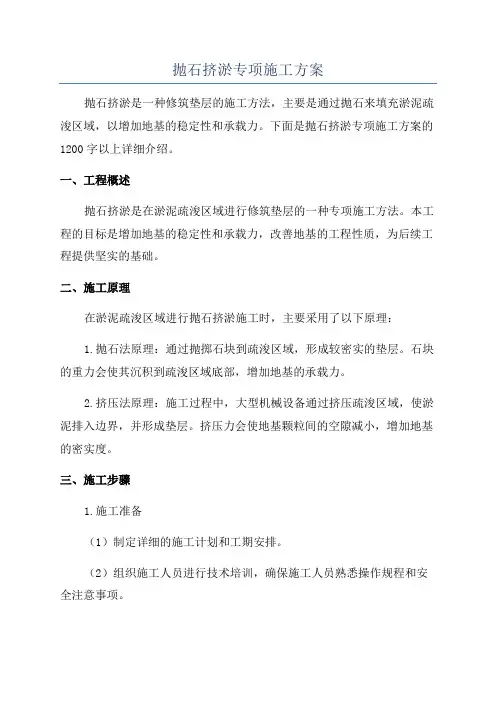

抛石挤淤专项施工方案抛石挤淤是一种修筑垫层的施工方法,主要是通过抛石来填充淤泥疏浚区域,以增加地基的稳定性和承载力。
下面是抛石挤淤专项施工方案的1200字以上详细介绍。
一、工程概述抛石挤淤是在淤泥疏浚区域进行修筑垫层的一种专项施工方法。
本工程的目标是增加地基的稳定性和承载力,改善地基的工程性质,为后续工程提供坚实的基础。
二、施工原理在淤泥疏浚区域进行抛石挤淤施工时,主要采用了以下原理:1.抛石法原理:通过抛掷石块到疏浚区域,形成较密实的垫层。
石块的重力会使其沉积到疏浚区域底部,增加地基的承载力。
2.挤压法原理:施工过程中,大型机械设备通过挤压疏浚区域,使淤泥排入边界,并形成垫层。
挤压力会使地基颗粒间的空隙减小,增加地基的密实度。
三、施工步骤1.施工准备(1)制定详细的施工计划和工期安排。
(2)组织施工人员进行技术培训,确保施工人员熟悉操作规程和安全注意事项。
(3)准备必要的施工设备和工具,包括抛石机、抛石船、挤压机械等。
(4)验收施工区域,确保工地环境安全、整洁。
2.疏浚淤泥(1)使用挖掘机或其他适合的设备,从疏浚区域清除淤泥,确保地基表面清洁。
(2)对于较深的淤泥区域,可以采用垂直挖掘的方式进行疏浚,确保疏浚范围全面覆盖。
3.抛石施工(1)将石块装载至抛石机或抛石船中,并调整抛石机的抛石速度和角度,使石块能够覆盖整个施工区域。
(2)由机械操作员控制抛石机或抛石船,将石块抛掷到疏浚区域,确保石块均匀覆盖,形成较密实的垫层。
4.挤压施工(1)使用挤压机械,对抛石后的区域进行挤压。
挤压机械采用较高的压力,将石块挤压并压实,使其形成坚实的垫层。
(2)挤压应从挤压区域的边缘开始,逐渐向内挤压,确保区域内的石块充分压实。
5.工程验收(1)施工完成后,对工程现场进行清理,确保施工区域整洁无杂物。
(2)进行工程验收,核实施工质量是否符合规范要求。
(3)对施工过程中的安全问题进行总结,提出改进措施和经验教训。
四、施工注意事项1.施工人员应定期进行安全培训,熟悉施工规范和操作注意事项。
抛石挤淤施工技术方案范文

抛石挤淤施工技术方案范文一、工程概况。
咱这个工程呢,有一片软土地基,就像个软乎乎的大蛋糕,车一上去就陷进去那种。
为了让后续的工程能稳稳当当进行,就打算用抛石挤淤这个法子来处理这块软土地基。
二、施工准备。
# (一)材料准备。
1. 石料。
石头可是这个工程的主角。
咱得选那些质地坚硬、不容易被水冲散的石头。
大小嘛,也有讲究,一般直径30 50厘米比较合适。
就像挑士兵一样,太瘦小的石头可没力气把淤泥挤开。
石料的来源得靠谱,要确保能持续供应,可不能干到一半没石头了,那就像打仗没子弹了一样糟糕。
2. 机械设备。
首先是装载机,这家伙力气大,能把石料轻松地装进运输车辆。
然后是运输车辆,得保证车况良好,别在半路上抛锚,把石头扔在路上。
还有就是推土机,它就像个大力士,负责把抛下去的石头推平、压实。
# (二)场地准备。
1. 在施工之前,得先把施工场地清理干净。
那些乱七八糟的杂物、垃圾都得清走,就像打扫房间一样,得干干净净才能开始干活。
2. 要在场地周围设置好警示标志,告诉周围的人和车,这里正在施工,可别不小心闯进来了,那可就危险了。
三、施工工艺流程。
# (一)测量放线。
1. 先让测量人员拿着仪器上场,就像侦探拿着放大镜一样。
根据设计图纸,把抛石的范围精确地在软土地基上标出来。
这一步可不能马虎,要是标错了,石头抛错地方,那就白费力气了。
# (二)抛石施工。
1. 运输石料的车辆就像一个个运粮的小蚂蚁,按照指定的路线开到抛石的地点。
然后把石料一股脑地卸到软土地基里。
刚开始抛的时候,要从地基的一端开始,循序渐进地往另一端抛,就像排队一样,一个挨着一个,不能乱了顺序。
2. 抛石的高度也有要求,不能抛得太矮,不然挤不开淤泥;也不能抛得太高,那样太浪费石料了。
一般来说,高出水面或者淤泥面50 100厘米就差不多了。
# (三)挤淤施工。
1. 等石料抛下去之后,推土机就该上场了。
它就像个调皮的孩子在沙堆里玩一样,把抛下去的石头来回推挤。
渠道抛石挤淤专项方案

一、工程概况本工程位于XX地区,涉及渠道长度共计XX公里。
该渠道由于长时间淤积,导致渠道底部抬高,过水断面减小,严重影响了渠道的排水和灌溉功能。
为确保渠道的正常运行,提高排水灌溉效率,特制定本专项方案。
二、工程特点及难点1. 地质条件复杂:渠道底部淤泥层较厚,土质松软,易于变形,施工难度较大。
2. 施工环境受限:渠道沿线地形复杂,施工场地有限,施工机械及材料运输不便。
3. 工期要求紧:渠道疏通工程需在XX时间内完成,时间紧迫。
三、施工工艺1. 排水:采用挖掘机开挖排水沟,将淤泥中的积水排出,降低施工区域的水位。
2. 清淤:采用挖掘机进行清淤作业,将淤泥清除至指定弃土场。
3. 抛石挤淤:选用粒径在500mm范围内的石料,石料抗压强度不小于20MPa。
抛石厚度应均匀,最短边尺寸不小于30cm。
4. 碾压:采用振动压路机对抛石层进行碾压,确保抛石层密实,达到设计要求。
5. 覆土:在抛石层上铺设50cm厚的砂砾石,提高渠道的稳定性。
四、施工方案1. 施工组织:成立专项施工小组,负责施工过程中的组织协调和现场管理。
2. 施工顺序:排水→清淤→抛石挤淤→碾压→覆土。
3. 质量控制:- 抛石层厚度:采用测量仪器进行测量,确保抛石层厚度均匀。
- 抛石密度:采用钻探设备进行检测,确保抛石层密实。
- 碾压质量:采用振动压路机进行碾压,确保碾压质量符合设计要求。
4. 安全管理:- 施工现场设置安全警示标志,加强安全教育。
- 严格执行操作规程,确保施工安全。
- 定期对施工人员进行体检,确保身体健康。
五、环境保护与文明施工1. 环境保护:- 施工过程中,严格控制扬尘、噪音等污染。
- 废弃物集中堆放,及时清运,防止污染环境。
2. 文明施工:- 施工现场整洁有序,施工垃圾及时清理。
- 施工人员文明施工,遵守施工现场纪律。
六、进度安排1. 前期准备:XX天。
2. 施工阶段:XX天。
3. 验收阶段:XX天。
七、结语本方案针对渠道抛石挤淤工程的特点和难点,提出了详细的施工工艺、施工方案和进度安排。
抛石挤淤施工方案

抛石挤淤施工方案抛石挤淤施工方案一、施工现状及目的1.1 河道淤积严重,河道横截面面积变小,水流速度慢,容易造成堵塞和泛滥。
1.2 河道堆积大量泥沙及杂草,需要进行清淤和护岸工程。
1.3 通过抛石和挤淤的方式,增加河道横截面的面积,增加水流通量,并加固河道的边坡,达到河道清淤和护岸的目的。
二、施工工艺流程2.1 清理垃圾在施工前,首先需要进行现场勘查,确定施工区域和清理范围,清理垃圾,将周围的杂草和小树木清理干净,确保施工场地的平整度。
2.2 取材及加工在施工现场选用适合的石料进行挤淤和抛石。
石料的选取需要考虑石材的品质和风化程度,以及石块的形状和大小等因素。
然后将石料进行加工,制作成不同类型和大小的石块,为施工做好准备工作。
2.3 定位和测量在施工现场,进行测量工作,确定工程的设计位置和高程,以及要进行护岸和挤淤的区域。
通过测量,确定施工的范围,保证施工的精度和稳定性。
2.4 护岸施工将石块铺设在河道边坡处,先覆盖一层薄石进行密实,然后依次覆盖大石和小石进行加固。
在悬崖陡峭区域,需要进行护网的加固,以免石块滑动或掉落。
2.5 挤淤施工河道挤淤施工前,需要先将泥沙和杂草清理干净,然后将调制好的混凝土泵送至河道底部,进行挤淤施工。
在挤淤过程中,需要保证混凝土的密实度和均匀度,以免影响施工质量和稳定性。
2.6 清理和回填工程施工后,需要及时清理施工现场,确保河道畅通,然后对挤淤和护岸区域进行回填,在回填时,需要注意均匀回填,先回填细土再回填粗土,确保回填的质量和强度。
三、施工安全措施3.1 施工过程中,需要对现场进行严格管控,确保施工人员和路人的安全,将危险区域进行隔离和提醒。
3.2 进行施工前,需要对现场进行勘查和测量,确保施工区域的稳定性和安全性。
3.3 在进行护岸施工时,需要做好防滑措施,防止施工人员在施工过程中滑倒或坠落。
3.4 在进行挤淤施工时,需要加强安全防护,在挤淤现场设置安全警示措施,禁止非施工人员进入施工区域。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
阳新莲花湖大桥及接线工程
抛
石
挤
淤
专
项
施
工
方
案
一、抛石挤淤工程概况及特点
本工程所属地质条件差,因在莲花湖湖边,施工车辆无法通行,挖除的淤泥、表土、垃圾和淤泥清运困难;工程工期紧、任务重、淤泥放量大,给我方施工带来很大不不便。
根据现场条件,需对湖边路基先期处理,抛石挤淤填筑一条施工便道,方可将弃土运至指定场地。
东岸接线路基填湖段(K0+110~330.8),设计长220.8m,此时段莲花湖湖水处于丰水期,施工水位较高,采用临时袋装土围堰不仅工期长,施工难度大,施工质量不易保证,而且清除的淤泥量达1.4万立方米,两侧均为池塘,需新建运输便道,经多次倒运方可把淤泥清运出场,施工投入也比较大。
同时淤泥弃置需要指挥部提供大面积的弃渣场,淤泥运输过程会也对环境造成污染,因此我项目部建议,此段路基施工采用“抛石挤淤”的施工方案,可以控制施工进度,施工质量也容易保证,同时也将施工对环境的污染程度降到了最低。
三、施工工艺框图
四、施工方法
1、施工流程图
整修便道→机械抛石→整平→碾压→铺15cm碎石找平层→路基填筑。
2、主要材料的选定
抛石用料为当地所产的块石,主要采用滑石村为主,银山为辅的方式选取石料。
为使挤淤效果明显,抛石厚应均匀,石料粒径应控制在≤500mm 范围,且将石料的石屑清除,最短边尺寸不小于30cm,抗压强度大于20Mpa。
在抛石施工前,先将开石材切制成7*7*7cm试件并进行强度试验,达到规范及设计要求方可使用。
3、测量放样
按道路及坡脚实际范围要求须测量放线,确定其抛石范围并经业主或监理工程师现场检查界线。
并由业主及监理工程师现场签认,作为工程量签证依据。
4、地表的清理
抛石之前,抛填范围内的杂土、有机土、建筑垃圾、树根、树墩等表层土及有机物要进行清除。
并经监理工程师认可才能进行下一步施工。
5、块石运输及挤淤
5- 1、因施工现场路况不佳,块石运输过程中,应安排专人指挥运输块石车辆至施工场地指定石料投放地点。
5-2、抛石采用挖掘机进行。
由挖掘机抛石,以东侧道路K1+110为起点向K1+330.8为终点方向进行抛石。
抛石应以路基中部开始,然后逐渐向两边展开,使淤泥向两边挤出,每10M-20M为一个抛石标段,抛石边坡采用1:2的边坡系数进行放坡处理。
当每抛石标段抛出的块石露出水面1M高度后,遂采用用20T压路机进行碾压,并观测其沉降,若块石沉降量较大,则需再抛一层块石进行碾压,直至块石沉降量较小为止。
可向前延伸进行下一抛石标段施工。
5-3、碾压
待抛石露出湖面1M后,首先由自重较大的挖掘机来回走动进行碾压,使块石沉入基本稳定,待作业范围展开后,可采用20T的振动式压路机进行碾压,碾压应匀速进行,第一遍先静压,然后先慢后快,先弱振后强振,碾压速度应控制在4km/h内,振动碾压4-5遍,纵、横向碾压接头必须重叠,压实路线对于轮碾应纵向平行,反复碾压,行与行之间应重叠40-50CM,前后相邻区段应重叠100-150CM,做到无漏压、无死角,确保碾压均匀。
碾压过程中,用人工将片石空隙以小石或石屑填满铺平,直至抛石层顶面平整无明显空隙。
5-4、检测
压实度检测采用沉降观测法,以重型振动压路机压实,当压实层顶面稳定,无轮迹,可判为密室状态。
在检测路段选择检测点,用白灰做出明显标记,先记录初始高程,然后用压路机压实3遍后,在观测检测点的高程,如前后两次检测点高程在3MM以内,可判定沉降稳定,压实度满足要求。
6、摊铺砂夹卵石
抛石挤淤完成后,确认挤淤段无沉降,达到设计承载要求,经监理工程师同意后,方可摊铺10cm砂,进行碾压,达到要求后,报监理工程师同意后,才能进行路基填筑施工。
