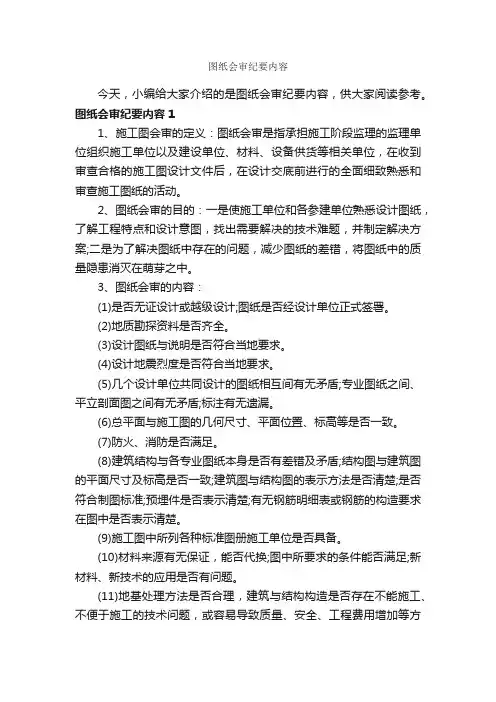

图纸会审纪要内容今天,小编给大家介绍的是图纸会审纪要内容,供大家阅读参考。

图纸会审纪要内容11、施工图会审的定义:图纸会审是指承担施工阶段监理的监理单位组织施工单位以及建设单位、材料、设备供货等相关单位,在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸的活动。

2、图纸会审的目的:一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。

3、图纸会审的内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。

(2)地质勘探资料是否齐全。

(3)设计图纸与说明是否符合当地要求。

(4)设计地震烈度是否符合当地要求。

(5)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。

(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。

(7)防火、消防是否满足。

(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚。

(9)施工图中所列各种标准图册施工单位是否具备。

(10)材料来源有无保证,能否代换;图中所要求的条件能否满足;新材料、新技术的应用是否有问题。

(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。

(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无矛盾,布置是否合理。

(13)施工安全、环境卫生有无保证。

(14)图纸是否符合监理大纲所提出的要求。

4、会审的程序:图纸会审应开工前进行。

如施工图纸在开工前未全部到齐,可先进行分部工程图纸会审。

4.1图纸会审的一般程序:业主或监理方主持人发言→设计方图纸交底→施工方、监理方代表提问题→逐条研究→形成会审记录文件→签字、盖章后生效。

2021年图纸会审会议纪要(2)

2021年图纸会审会议纪要(2)

图纸会审会议纪要(2)图纸会审会议纪要范例会议议题: 瑞京路(西洋坪路至瑞京路已建段)道路工程施工图纸会审工程名称: 瑞京路(西洋坪路至瑞京路已建段)道路工程(K1+330.739~K2+228.781m)时间: xx年12月10日下午地点:漳州市胜利西路向荣大厦17A号楼主持人:高振柱人:×参加单位及人员(附会议签到表):1. 建设单位:漳州国源房 ___有限公司陈庆凤、韩总、高振柱、×××、余炳煌2. 监理单位:福建安华建设工程监理 ___有限公司朱培坚3. 设计单位:福建省九龙建设集团设计院漳州分院叶丽兰、杨学文、叶志强4.地质勘察单位:福建省水文地质工程勘察研究院张国荣5. 施工单位:厦门市聚雄市政工程有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对瑞京路(西洋坪路至瑞京路已建段)道路工程(K1+330.739~K2+228.781m)进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:1、深层搅拌桩施工所采用的固化剂为425号普通硅酸盐水泥,是否应明确为325或425的水泥。

答复:采用425号水泥。

2、旧港道回填采用薄轮加法进行施工,该施工方法的施工工艺能否给予详细提供。

答复:由于路基范围内现场旧港道及南侧场地已回填,不存在路堤稳定性的问题,可按一般路基分层碾压施工。

3、渠化岛上的障碍墩采用什么材料?答复:采用花岗岩。

4、过路管槽部分:1)管道与过路管槽交叉部分的发石卷采用什么材料。

2)过路管槽搭板与路面相接一面应预埋传力杆,传力杆的大小和间距要给予明确。

3)墙体上供管线穿越的预留洞位置不明确。

答复:1)发石卷材料采用与墙同,为M7.5浆砌条石;2)取消过路管槽搭板与路面相接一面应预埋传力杆;3)本次管槽只实施路沿处,不预留孔洞。

5、路面结构应由原设计62cm改为61cm,(有笔误)。

答复:62cm正确,含1厘米沥青表处下封层。

图纸会审会议纪要范本

图纸会审会议纪要范本

图纸会审会议纪要范本会议纪要XXX2017年2月24日安庆经开区两区共建和平东路道路及地下综合管廊工程图纸会审及设计交底会时间:2017年2月24日地点:XXX会议室参会单位:XXXXXXXXXXXX(参会人员见:会议签到表)会议主持人:XXX会议议程:1、设计单位进行施工图设计交底2、施工、监理单位对施工图纸会审发现的问题进行提问3、设计单位对施工图纸中存在的遗漏或问题进行答复4、建设单位对项目开工准备工作提出要求第一议程:设计单位进行设计交底:1、介绍安庆市和平东路(站前路-皖江大道)道路及公开综合管廊工程的设计意图;2、本工程施工的重点是路基处理和地下综合管廊,难点是地下综合管廊的防水。

(具体内容见:设计交底文件);3、施工过程中要求注意的事项:(1)、对超过一定规模的危险性较大的分部分项工程安全施工专项课件方案,必须经专家论证,如本工程的综合管廊深基坑等;(2)、供电报装、消防部门备案、验收;(3)、管廊结构工程覆土前必须进行测量,测量资料经业主、监理、设计认可后方可回填;(4)、支架、电机等专项设备的采购提前做好准备,材料供应商需建设、监理、施工及上会协定;(5)、综合管廊的防水工程是本项目的重点,防水材料的使用及保障措施,必须严格把关。

(6)、针对施工现场的地质现状,发起施工单元尽量接纳4%灰土进行回填;第二议程:施工、监理单元对施工图纸会审发现的问题及设计单元答复课件设计图纸会审记录工程称号建设单位和平东路管廊(土建及道路)XXXXXXXXXXXX团体工程地址日期地址会审单位设计单元监理单位施工单位参加人员解决方案提出问题1、女儿墙详图只有配筋没有尺寸及混凝土标号说明。

2、立面图两包尺寸为8.7米,一层平面图是7.5米,结构图又是7.9米。

3、窗户未给出具体材质。

1、注明中管廊主体钢筋混凝土保护层为40mm与设计总说明中7.5结构统一规定不符。

10、管廊内集水坑无大洋图11、第一册:和平东路道路横断面图人行道两侧高差与其坡率及宽度不符课件设计单位签字(章)年月日建设单位签字(章)年月日监理单位签字(章)年月日施工单位签字(章)年月日设计图纸会审记录工程名称建设单位和平管廊安装工程答疑XXXXXXXXX建设工程办理XXX工程地址日期地址会审单位1,照明部分2,支架安装部分设计单元监理单元施工单元参加人员解决方案提出问题1、防火门按钮盒图纸未见;SG-DQ-232、风机夹层按钮盒图纸未见;SG-DQ-233、逃生出口按钮盒图纸未见;SG-DQ-234区间照明按钮盒图纸未见;SG-DQ-235、管廊照明控制回路分段未明确;SG-DQ-236、管廊照明灯具线路敷设不明了;SG-DQ-237、照明、监控、消防管道无图纸,是否放置接线盒;SG-DQ-238、疏散指示灯安装位置不明确,两舱廊有明显遮挡物是否抬高距地尺寸SG-DQ-239、温感光纤分层敷设还是置顶敷设;SG-JK-131、管廊内支架槽钢预埋铁件瞄杆大样不明白,是不是改为弯钩瞄杆;SG-GL-2L-12、导轨无大样图纸;SG-GL-2T-33、管廊吊支架安装图纸大样未见;SG-GL-2T-9课件3,给水安装部分1、给水管分支到闸阀井和消防栓,管廊出口高度不明白:SG-GL-2T-212,给水管未见分段阀;SG-GL-2T-21设计单元签字(章)年月日建设单位签字(章)年月日监理单位签字(章)年月日施工单元签字(章)年月日设计图纸会审记录工程名称建设单元和平东路管廊(土建及道路)XXXXXXXXXXXX工程地址日期地点会审单位设计单位监理单元施工单元参加人员解决方案提出问题1、施工图设计申明7.5第1条:在任一搭接截面(焊接为35d,冷驳45d,且不小于500mm)范围内只答应最大50%钢筋接驳;随后又说:接驳长度:单面焊10d,双面焊5d。

图纸会审会议纪要范本.doc

图纸会审会议纪要范本.doc

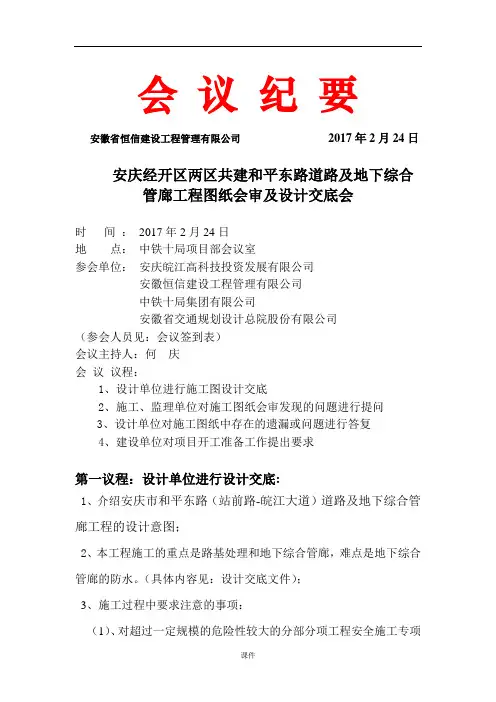

会议纪要安徽省恒信建设工程管理有限公司2017年2月24日安庆经开区两区共建和平东路道路及地下综合管廊工程图纸会审及设计交底会时间:2017年2月24日地点:中铁十局项目部会议室参会单位:安庆皖江高科技投资发展有限公司安徽恒信建设工程管理有限公司中铁十局集团有限公司安徽省交通规划设计总院股份有限公司(参会人员见:会议签到表)会议主持人:何庆会议议程:1、设计单位进行施工图设计交底2、施工、监理单位对施工图纸会审发现的问题进行提问3、设计单位对施工图纸中存在的遗漏或问题进行答复4、建设单位对项目开工准备工作提出要求第一议程:设计单位进行设计交底:1、介绍安庆市和平东路(站前路-皖江大道)道路及地下综合管廊工程的设计意图;2、本工程施工的重点是路基处理和地下综合管廊,难点是地下综合管廊的防水。

(具体内容见:设计交底文件);3、施工过程中要求注意的事项:(1)、对超过一定规模的危险性较大的分部分项工程安全施工专项方案,必须经专家论证,如本工程的综合管廊深基坑等;(2)、供电报装、消防部门备案、验收;(3)、管廊结构工程覆土前必须进行测量,测量资料经业主、监理、设计认可后方可回填;(4)、支架、电机等专项设备的采购提前做好准备,材料供应商需建设、监理、施工及上会协定;(5)、综合管廊的防水工程是本项目的重点,防水材料的使用及保障措施,必须严格把关。

(6)、针对施工现场的地质现状,建议施工单位尽量采用4%灰土进行回填;第二议程:施工、监理单位对施工图纸会审发现的问题及设计单位答复课件课件课件课件第四议程:建设单位对项目开工准备工作提出要求1、施工单位、监理单位提出的问题,请设计单位书面详细答复;2、主要设备和材料的采购,施工单位要提前做好准备。

关键材料的供应商选定,需上会经建设单位、设计单位和监理单位共同商定;3、施工单位抓紧做好人、材、机的筹备,项目管理人员必须提前到场,监理单位督促施工单位及时报审有关方案资料,建议下周召开第一次工地例会,确保工程早日开工,如期完工。

图纸会审记录

图纸会审记录

昌都市农村公路整体承包项目八宿县郭庆乡那塔自然村通达工程(K0+000-K8+444)图纸会审昌都市农村公路整体总承包项目施工第一标段龙建路桥股份有限公司2017年8月30日图纸会审记录时间:2017年8月20日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要对我项目部承建的昌都市农村公路整体总承包项目施工第一标段郭庆乡那塔自然村通达工程的施工图进行审核。

为我项目部编制施工组织设计和以后按施工图施工做好准备,如发现图纸有问题以便及时与业主沟通,防止按施工图施工时出现错误。

为把图纸审核好,做如下分工:1、施工图第一篇《总体设计》由孟庆鑫负责审核。

2、施工图第二篇《路线》由崔斌负责审核。

3、施工图第三篇《路基路面》由杨春宇负责审核。

4、施工图第四篇《桥梁、涵洞》由姜晓龙负责审核。

项目经理马明安:对参加图纸会审的工程技术人员提出以下几点要求:1、无论审核那一册图纸,首先应对施工图中《总说明书、路线、环境保护、其他工程、筑路材料、施工组织设计》进行阅读,然后再审自己负责审核的图纸,在审核图纸时应与自己审核的图纸有联系的图纸也进行审核。

2、参加图纸审核的工程技术人员对图纸的审核一定要在思想上高度重视,审核图纸要认真仔细,对图纸的说明、设计要求、备注、注、图形尺寸、结构形式、工程量等不要有遗漏。

3、审核图纸的时间为8月20日至8月30日,8月30日早8点参加图纸会审的人员在会议室对图纸会审的情况进行汇报。

在审核期间由孟庆鑫负责复核工作。

参加图纸会审人员签到薄图纸会审记录时间:2017年8月30日地点:第六项目部会议室主持人:孟庆鑫记录:崔斌参加人员:见参加图纸会审人员签到薄项目总工孟庆鑫:今天把大家组织在一起,主要是各个技术员把各自图纸会审的情况作个汇报。

汇报的顺序按着图纸的册的顺序。

孟庆鑫:经过10天对施工图第一篇《总体设计》的审核,没有发现该册图纸有问题。

道路工程图纸会审记录

道路工程图纸会审记录

道路工程图纸会审记录一、工程概况本次道路工程位于_____地区,道路全长_____米,红线宽度_____米,设计车速为_____千米/小时。

工程内容包括道路工程、排水工程、交通工程、照明工程及绿化工程等。

二、会审时间与地点会审时间:_____年_____月_____日会审地点:_____会议室三、参加单位及人员建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____四、图纸会审内容1、道路工程(1)道路平面设计对道路中心线的坐标及曲线要素进行了核对,确认无误。

检查了道路与周边建筑物、现状道路的衔接情况,发现存在_____问题,经讨论决定采取_____措施进行处理。

(2)道路纵断面设计复核了道路纵坡坡度及坡长,满足设计规范要求。

对道路变坡点的高程进行了核算,确保与排水系统的衔接顺畅。

(3)道路横断面设计明确了机动车道、非机动车道和人行道的宽度及布置形式。

讨论了道路路缘石的材质和尺寸,确定采用_____材料,尺寸为_____。

(4)路基工程对路基填料的要求及压实度标准进行了确认。

研究了特殊路基处理的方案,如软土路基、高填方路基等,提出了相应的施工注意事项。

(5)路面工程确定了路面结构层的材料组成及厚度,包括基层、面层等。

对路面排水设计进行了审查,确保雨水能够及时排出。

2、排水工程(1)雨水工程检查了雨水管道的管径、坡度及走向,与道路纵坡相结合,保证排水顺畅。

核实了雨水检查井的位置和数量,满足排水功能要求。

(2)污水工程确认了污水管道的埋深及管材,符合规范要求。

讨论了污水检查井的设置及污水接入点的位置,确保污水排放的顺畅和安全。

3、交通工程(1)交通标志标线对交通标志的种类、尺寸和设置位置进行了审查,确保清晰、准确地引导交通。

研究了交通标线的施划方案,包括车道分界线、人行横道线等。

(2)交通信号灯确定了交通信号灯的位置和控制方式,保障交通有序运行。

图纸会审会议纪要

图纸会审会议纪要

四川XX工程监理有限公司会议纪要第 1 期XXXXXXXXXXXXXXX工程监理部 2012年2月1日★时间:2012年2月1日地点:XXXXXXXXXXXXX工程施工项目部主持人:项目部总监工程师XXX参会人员:设计单位、建设单位、监理及施工单位(人员见附后会议签到表)。

会议议题:关于XXXX项目施工质量监督、图纸会审等相关事宜。

一、施工质量监督相关事宜:建设单位提出了下一步工程进度、安全、质量等方面的工作安排和部署,并针对目前存在的问题,提出以下几点意见和要求:1、施工、监理资料必须跟踪进行,杜绝事后补资料现象发生,做好来往文函的签收及档案管理工作。

施工资料监理单位要把好关、服好务,确保工程资料的真实性和规范化。

2、严格监理管理制度,监理单位拟派的总监、监理工程师,监理员必须常驻工地,严格实行请假制度,两天内请假报业主现场代表同意,两天以上请假报业主标段分管领导同意,方能离开工作场地。

3、请各施工单位尽快将施工组织设计、施工措施计划、防汛预案、质量保证体系、用砂计划、复测成果报送监理部审查复核后送交业主。

同时尽快完善尚未完成的施工前期准备工作。

(一)设计单位介绍本工程设计概况:1、XXX电站位于四川XXXXXXXXXXXX2、潘安一级电站为径流式电站,电站取水枢纽控制流域面积351.90km2。

电站设计引用流量9.20m3/s,设计工作水头120.366m。

装机8.90Mw(2×3.2Mw+2×1.25Mw)。

电站由首部枢纽、输水系统、厂区枢纽三大部分组成。

首部枢纽由拦河溢流坝和进水闸组成;输水系统有:隧洞和压力管道;厂区枢纽包括发电厂房、升压站、尾水渠、生活区及防护工程等。

3、大坝全长XXXXX,正常水位XXXXXm,设计洪水位XXXXm,校核洪水位XXXXm。

引水隧洞行径在汗牛河的右岸山体中,主隧洞全长XXXXXm,设洞内前池。

圆弧城门洞型断面,无压输水。

(二)各施工单位汇报目前面临的问题议定如下:1、鉴于各支洞无公路与主要交通道路相通,以前建站已修建临时道路,现已基本报废,故需重新修建临时道路,将各施工工区与对外交通相连。

道路工程图纸会审记录

道路工程图纸会审记录

施工图纸会审记录工程名称:宿州市洪河路道路排水工程共2页第1页会签建设单位宿州市建设工程投资有限公司建设单位代表设计单位中国市政工程华北设计研究院设计单位代表审计单位宿州市审计局审计单位代表审图单位宿州市审图中心审图单位代表监理单位宿州市峙恒建设监理事务所监理单位代表协调单位宿州市重点工程建设办公室协调单位代表施工单位安徽省利民路桥集团有限责任公司施工单位代表记录人地点宿州市建委序号提出问题处理意见备注1工程范围及规模:1、施工图设计说明1.2工程范围及规模中道路红线宽度为50m,施工图设计说明2.3横断面设计红线宽度为50m,而DL-变5标准横断面图人行道外侧各有10m绿化带,DL-变6路面结构图人行道外侧各有大于40m土路肩,DL-变8特殊路基设计图人行道外侧为30cm宽保护性土路肩,以上说明不一致。

2、施工图设计说明1.2工程范围及规模中终点与原洪河路k0+335处衔接,而设计道路终点高程与原道路高程相差6cm,实际终点高程为28.06,设计高程为28.00。

1、人行道两边按40cm土路肩施工。

2、新建道路调整设计标高与原有道路顺接。

2路面设计:施工图设计说明2.4.2路面设计中人行道彩砖为6cm厚,DL-变6路面结构图上为5cm厚;DL-变6路面结构图中非机动车道标示有透层沥青而机动车道未标示。

1、人行道彩砖厚度为6cm。

2、机动车道有透层沥青。

3 道路主要工程数量:施工图设计说明2.5主要工程数量表中工程数量与实际不符工程数量以实际计算为准。

4施工要求及主要事项:施工图设计说明3.3.1填方路基(3)沟渠及池塘的路基处理中填筑60cm碎石塘渣而DL变-8特殊路基设计图中为换填40cm塘渣。

路基处理按清淤后回填建筑渣土至少60cm厚,其上做40cm厚6%石灰土施工若渣土不足可用素土回填。

路基顶面以下均按40cm厚6%石灰土施工。

施工图纸会审记录工程名称:宿州市洪河路道路排水工程共2页第2页序号提出问题处理意见备注5管道开槽:施工图设计说明五、施工方法及注意事项一管道开槽中关于开槽边坡坡度为1:2~1:3是否有误?开槽边坡坡度按1:0.67实施。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
工程数量以实际施工图纸为准。
11
K0+914-k1+171段排水工程施工:
K0+914-k1+171段雨、污水预留管、收水支管等过路管施工时,是否要采取破除原水泥砼路面方法施工,其雨水收水井如何施工。
1、K0+720-k1+190段南侧增加600雨水管,布置在道路右侧距中线13.5米位置。北侧增加300污水管,布置在道路左侧距路中线23米位置。
2、施工图设计说明五、施工方法及注意事项五预埋支管中,预埋支管长度见平面图,而排水管道平面布置图中并未标示支管长度,且预留检查井位置标示在红线内,其实预留井应在红线外。
1、按图纸说明施工,井外有预埋管。
2、预留井应在红线外,预留支管一般长度2+2+50+2+2=58m。
8
雨水收水井:
1、施工图设计说明五、施工方法及注意事项六中雨水收水井采用双箅雨水口,选用图集05S518/10。DL-变12收水井井口细部尺寸大样图中收水井为单箅雨水口。铸铁井箅易丢失。
2、施工图设计说明1.2工程范围及规模中终点与原洪河路k0+335处衔接,而设计道路终点高程与原道路高程相差6cm,实际终点高程为28.06,设计高程为28.00。
1、人行道两边按40cm土路肩施工。
2、新建道路调整设计标高与原有道路顺接。
2
路面设计:
施工图设计说明2.4.2路面设计中人行道彩砖为6cm厚,DL-变6路面结构图上为5cm厚;DL-变6路面结构图中非机动车道标示有透层沥青而机动车道未标示。
雨水检查井改为02S515-11Φ1000收口式、02S515-17Φ1500盖板式,
污水检查井改为02S515-20Φ1000收口式做法。
10
排水主要工程量:
1、施工图设计说明七、主要工程量中无d300平口收水支管、d600预埋支管数量,d300承插管、d400承插管、φ1000检查井、φ1500卧泥井检查井数量与实际不符。
1、人行道彩砖厚度为6cm。
2、机动车道有透层沥青。
3
道路主要工程数量:
施工图设计说明2.5主要工程数量表中工程数量与实际不符
工程数量以实际计算为准。
4
施工要求及主要事项:
施工图设计说明3.3.1填方路基(3)沟渠及池塘的路基处理中填筑60cm碎石塘渣
而DL变-8特殊路基设计图中为换填40cm塘渣。
2、取消该段过路横管,K0+914-k1+190段收水井改为侧立式,为收集该段雨水,在原道路两侧增做侧石。
3、原西昌路雨、污水收集去向已改变,洪河路与西昌路交叉路口处雨、污水过路横管可以取消,该段新增设纵向雨、污水管可以不考虑西昌路的雨、污水收集问题。
施工图纸会审记录
工程名称:宿州市洪河路道路排水工程共2页第1页


建设单位
宿州市建设工程投资有限公司
建设单位代表
设计单位
中国市政工程华北设计研究院
设计单位代表
审计单位
宿州市审计局
审计单位代表
审图单位
宿州市审图中心
审图单位代表
监理单位
宿州市峙恒建设监理事务所
监理单位代表
协调单位
宿州市重点工程建设办公室
路基处理按清淤后回填建筑渣土至少60cm厚,其上做40cm厚6%石灰土施工若渣土不足可用素土回填。路基顶面以下均按40cm厚6%石灰土施工。
施 工 图 纸 会 审 记 录
工程名称:宿州市洪河路道路排水工程共 2页第2页
序号
提 出 问 题
处 理 意 见
备 注
5
管道开槽:施工图设计说明五、施工方法及注意事项一管道开槽中关于开槽边坡坡度为1:2~1:3是否有误?
2、排水管道平面布置图收水井位于机动车道外侧。
1、收水井改为选用图集05S518/9单箅雨水口,井箅改为砼井箅。
2、收水井应位于非机动车道外侧,在机、非分隔带处增加56处泄水槽。
3、收水管一般长度为39m。
9
检查井:
施工图设计说明五、施工方法及注意事项七中检查井采用图集04S531-5,DL变-11检查井井圈加固处理图中检查井图示为收口式检查井。建议检查井盖下增做安全网。
开槽边坡坡度按1:0.67实施。
6
管道基础:施工图设计说明五、施工方法及注意事项三管道基础中基础做法采用图集04S516/13。该图页中管道基础适用于预应力管道。
改为按图集04S516/9施工。
7
纵断面图及预埋支管:
1、施工图设计说明五、施工方法及注意事项五预埋支管中,支管埋至规划红线外2m处,并设检查井1座,在检查井外预埋一节支管,而排水管道平面布置图中未标示出在检查井外预埋的一节支管。
协调单位代表
施工单位
安徽省利民路桥集团有限责任公司
施工单位代表
记录人
地 点
宿州市建委
序号
提 出 问 题
处 理 意 见
备 注
1
工程范围及规模:
1、施工图设计说明1.2工程范围及规模中道路红线宽度为50m,施工图设计说明2.3横断面设计红线宽度为50m,而L-变5标准横断面图人行道外侧各有10m绿化带,DL-变6路面结构图人行道外侧各有大于40m土路肩,DL-变8特殊路基设计图人行道外侧为30cm宽保护性土路肩,以上说明不一致。
