双代号时标网络
四、双代号时标网络计划

四、双代号时标网络计划四、双代号时标网络计划(一)双代号时标网络计划的特点与适用范围。
(1)双代号时标网络计划主要有以下几个特点:①兼有网络计划与横道计划的优点,能够清楚地表明计划的时间进程;②时标网络计划能在图上直接显示各项工作的开始与完成时间、工作自由时差及关键线路;③时标网络计划在绘制中受到时间坐标的限制,因此不易产生循环回路之类的逻辑错误;④可以利用时标网络计划图直接统计资源的需要量,以便进行资源优化和调整;(2)双代号时标网络计划的适用范围。
①工作项目较少、工艺过程比较简单的工程;②局部网络计划;③作业性网络计划;④使用实际进度前峰线进行进度控制的网络计划。
双代号时标网络计划的特点及适用范围应该记牢,在选择题中常常会考到。
(二)双代号时标网络计划的编制方法。
时标的长度单位必须注明。
必要时可在顶部时标之上或底部时标之下加注日历的对应时间。
按各工作的时间长度绘制相应工作的实线部分,使其在时间坐标上的水平投影长度等于工作时间;虚工作因为不占时间,故只以垂直虚线表示;用波形线把实线部分与其紧后工作的开始节点连接起来,以表示自由时差。
(三)双代号时标网络计划关键线路和时间参数的确定。
(1)关键线路的判定。
双代号时标网络计划中,自终点节点向起点节点观察,凡自始至终不出现自由时差(波形线)的通路,就是关键线路。
这是因为,如果某条线路自始至终都没有波形线,这条线路就不存在自由时差,也不存在总时差,它没有机动余地,当然就是关键线路。
或者说,这条线路上的各工作的最迟开始时间与最早开始时间是相等的,这样的线路特征只有关键线路才具备。
(2)最早时间和计算工期的判定。
每条箭线箭尾和箭头所对应的时标值,就是该工作的最早开始时间和最早完成时间。
时标网络计划的计算工期,应是其终点节点与起点节点所在位置之差。
按最早时间绘制的时标网络计划,起点节点定位在时标表的起始刻度线上,每一项工作都是按最早开始时间确定其箭尾位置;每一项工作的箭线在时间坐标上的水平投影长度都与其持续时间相对应,因此该工作的箭线末端(箭头)对应的时标值必然是该工作的最早完成时间;终点节点表示所有工作都完成,它所对应的时标值,也就是该网络计划的总工期,即计算工期。
双代号时标网络计划时间参数计算(经典练习)

双代号时标网络计划时间参数计算一.双代号时标网络计划的概念双代号时标网络计划简称时标网络计划,实质上是在一般网络图上加注时间坐标,它所表达的逻辑关系与原网络计划完全相同,但箭线的长度不能任意画,与工作的持续时间相对应.时标网络计划既有一般网络计划的优点,又有横道图直观易懂的优点。
•在时标网络计划中,网络计划的各个时间参数可以直观地表达出来,因此,可直观地进行判读;•利用时标网络计划,可以很方便地绘制出资源需要曲线,便于进行优化和控制;•在时标网络计划中,可以利用前锋线方法对计划进行动态跟踪和调整。
时标网络计划可按最早时间和最迟时间两种方法绘制,使用较多的是最早时标网络计划。
二.时标网络计划的绘制时标网络计划宜按最早时间绘制。
在绘制前,首先应根据确定的时间单位绘制出一个时间坐标表,时间坐标单位可根据计划期的长短确定(可以是小时、天、周、旬、月或季等),如下表所示;时标一般标注在时标表的顶部或底部(也可在顶部和底部同时标注,特别是大型的、复杂的网络计划),要注明时标单位。
有时在顶部或底部还加注相对应的日历坐标和计算坐标。
时标表中的刻度线应为细实线,为使图面清晰,此线一般不画或少画。
时标形式有以下三种:计算坐标主要用作网络计划时间参数的计算,但不够明确。
如网络计划表示的计划任务从第0天开始,就不易理解。
日历坐标可明确表示整个工程的开工日期和完工日期以及各项工作的开始日期和完成日期,同时还可以考虑扣除节假日休息时间.工作日坐标可明确表示各项工作在工程开工后第几天开始和第几天完成,但不能表示工程的开工日期和完工日期以及各项工作的开始日期和完成日期。
在时标网络计划中,以实线表示工作,实线后不足部分(与紧后工作开始节点之间的部分)用波形线表示,波形线的长度表示该工作与紧后工作之间的时间间隔;由于虚工作的持续时间为0,所以,应垂直于时间坐标(画成垂直方向),用虚箭线表示,如果虚工作的开始节点与结束节点不在同一时刻上时,水平方向的长度用波形线表示,垂直部分仍应画成虚箭线。
4.4 双代号时标网络计划

绘制方法
二、时标网络图的绘制
直接法绘制 直接在带有时间坐标的 网格中绘制
间接法绘制 在计算时间参数基础上 进行绘制
(一)间接绘制法
步骤:
1.绘制(无时标)双代号网络图,计算时间参数, 确定关键线路; 2.确定时间单位,绘制时间坐标; 3.根据时间参数确定各节点位置; 4.依次在各节点间绘出箭线及时差;所有符号在时 间坐标上的水平位置及水平投影必须与其所代表 的时间值相对应,箭线长度不足处以波形线补齐。
时标网络图
1
2
3
5
6
4
练习:
5
5
3
1 5
3
6
2
2
2
2
4
5
6
T
1
2
3
4
56
7
8
9
10
11
1 2
1 3
1 4
1 5
1 6
时
5
标
网
络1
3
4
6
计
划
2
工作 日
1
2
3
4
5
6
7
8
9
10 11
1 2
1 3
1 4
1 5
1 6
三、时标网络图时间参数的判读
(1)最早时间参数: ESi-j =ETi——开始节点所在位置 EFi-j = ESi-j+Di-j ——实线长 (2)计算工期:TC=ETn ——终节点所在位置 (3)自由时差:FFi-j ——波形线的长度 (4)总时差:TFi-j= FFi-j+min[TFj-k] (5)最迟时间参数: LSi-j =ESi-j + TFi-j LFi-j =EFi-j + TFi-j
双代号时标网络计划

双代号时标网络计划
双代号时标网络计划是一种用于电力系统保护的新型数字保护
方案。
它采用了双代号时标技术,能够实现对电力系统故障的快速
准确定位和保护动作,提高了电力系统的可靠性和稳定性。
双代号时标网络计划的核心是双代号时标技术。
传统的保护方
案中,通常使用单一时标来实现保护动作的协调。
而双代号时标技
术则采用了两个时标,分别为主时标和辅助时标。
主时标用于实现
快速的主保护动作,而辅助时标则用于实现辅助保护动作,以提高
保护的可靠性和稳定性。
双代号时标网络计划在实际应用中具有许多优点。
首先,它能
够实现对电力系统故障的快速准确定位,提高了故障的处理效率。
其次,双代号时标技术能够实现保护动作的精确协调,避免了误动
作和漏动作的发生,提高了电力系统的可靠性。
此外,双代号时标
网络计划还能够实现对电力系统故障的远程监控和管理,提高了电
力系统的运行效率和安全性。
在实际应用中,双代号时标网络计划需要满足一定的技术要求。
首先,需要具有高精度的时钟同步技术,以确保主时标和辅助时标
的准确同步。
其次,需要具有快速的通信技术,以实现对电力系统故障的快速响应。
此外,还需要具有可靠的数据处理和存储技术,以确保对电力系统故障数据的及时和准确处理。
总的来说,双代号时标网络计划是一种具有广阔应用前景的新型数字保护方案。
它能够实现对电力系统故障的快速准确定位和保护动作,提高了电力系统的可靠性和稳定性。
随着电力系统的不断发展和完善,相信双代号时标网络计划将会在电力系统保护领域发挥越来越重要的作用。
双代号时标网络计划六个时间参数计算简易方法

双代号时标网络计划六个时间参数计算简易方法在双代号时标网络计划中,有六个时间参数需要计算,分别为最早开始时间(ES)、最早结束时间(EF)、最晚开始时间(LS)、最晚结束时间(LF)、总时差(TF)和自由时差(FF)。
最早开始时间(ES):一个活动可以开始执行的最早时间。
对于第一个活动来说,最早开始时间为0,对于后续活动来说,最早开始时间等于所有前驱活动的最早结束时间中最大的一个。
最早结束时间(EF):一个活动可以结束执行的最早时间。
最早结束时间等于最早开始时间加上活动的持续时间。
最晚开始时间(LS):一个活动可以开始执行的最晚时间。
最晚开始时间等于最晚结束时间减去活动的持续时间。
最晚结束时间(LF):一个活动可以结束执行的最晚时间。
对于最后一个活动来说,最晚结束时间等于最早结束时间,对于前面的活动来说,最晚结束时间等于所有后继活动的最晚开始时间中最小的一个。
总时差(TF):一个活动可以延迟的时间。
总时差等于最晚开始时间减去最早开始时间,或者最晚结束时间减去最早结束时间,两者结果是相同的。
自由时差(FF):一个活动可以延迟的时间,而不影响整个项目的进度。
自由时差等于所有后继活动的最早开始时间减去当前活动的最早结束时间。
计算这六个时间参数的方法可以简化为以下几个步骤:1.确定项目活动的依赖关系,构建双代号时标网络计划。
2.从第一个活动开始,计算最早开始时间(ES)和最早结束时间(EF)。
-第一个活动的最早开始时间(ES)为0。
-对于后续活动,最早开始时间(ES)为所有前驱活动的最早结束时间中最大的一个,最早结束时间(EF)等于最早开始时间(ES)加上活动的持续时间。
3.从最后一个活动开始,计算最晚结束时间(LF)和最晚开始时间(LS)。
-最后一个活动的最晚结束时间(LF)等于最早结束时间(EF)。
-对于前面的活动,最晚结束时间(LF)等于所有后继活动的最早开始时间中最小的一个,最晚开始时间(LS)等于最晚结束时间(LF)减去活动的持续时间。

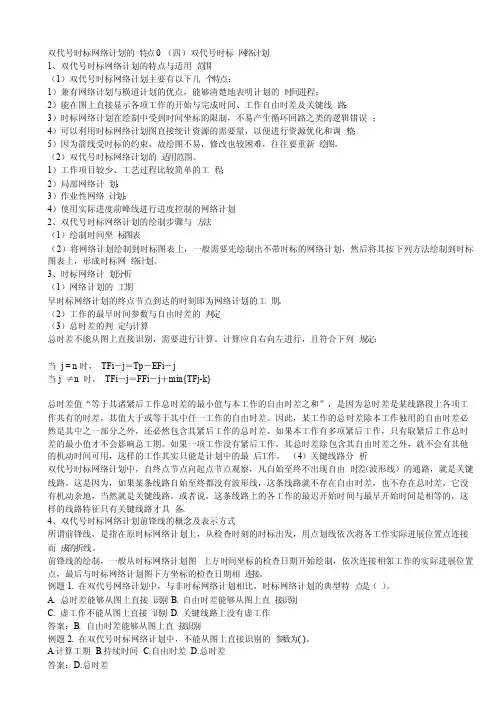

双代号时标网络计划的特点0

双代号时标网络计划的特点0 (四)双代号时标网络计划1、双代号时标网络计划的特点与适用范围(1)双代号时标网络计划主要有以下几个特点:1)兼有网络计划与横道计划的优点,能够清楚地表明计划的时间进程;2)能在图上直接显示各项工作的开始与完成时间、工作自由时差及关键线路;3)时标网络计划在绘制中受到时间坐标的限制,不易产生循环回路之类的逻辑错误;4)可以利用时标网络计划图直接统计资源的需要量,以便进行资源优化和调整;5)因为箭线受时标的约束,故绘图不易,修改也较困难,往往要重新绘图。
(2)双代号时标网络计划的适用范围。
1)工作项目较少、工艺过程比较简单的工程;2)局部网络计划;3)作业性网络计划;4)使用实际进度前峰线进行进度控制的网络计划2、双代号时标网络计划的绘制步骤与方法(1)绘制时间坐标图表(2)将网络计划绘制到时标图表上,一般需要先绘制出不带时标的网络计划,然后将其按下列方法绘制到时标图表上,形成时标网络计划。
3、时标网络计划分析(1)网络计划的工期早时标网络计划的终点节点到达的时刻即为网络计划的工期。
(2)工作的最早时间参数与自由时差的判定(3)总时差的判定与计算总时差不能从图上直接识别,需要进行计算。
计算应自右向左进行,且符合下列规定:当j = n时,TFi-j=Tp-EFi-j当j ≠n 时,TFi-j=FFi-j+min{TFj-k}总时差值“等于其诸紧后工作总时差的最小值与本工作的自由时差之和”,是因为总时差是某线路段上各项工作共有的时差,其值大于或等于其中任一工作的自由时差。
因此,某工作的总时差除本工作独用的自由时差必然是其中之一部分之外,还必然包含其紧后工作的总时差。
如果本工作有多项紧后工作,只有取紧后工作总时差的最小值才不会影响总工期。
双代号时标网络计划

双代号时标网络计划(简称时标网络计划)以水平时间坐标为尺度表示工作时间,以实箭线表示工作,实箭线的水平投影长度表示该工作的持续时间;以虚箭线表示虚工作,由于虚工作的持续时间为零,故虚箭线只能垂直画;以波形线表示工作与其紧后工作之间的时间间隔(以终点节点为完成节点的工作除外,当计划工期等于计算工期时,这些工作箭线中波形线的水平投影长度表示其自由时差)。
一、时标网络计划的编制方法(两种方法)时标网络计划宜按各项工作的最早开始时间编制。
在编制时标网络计划之前,应先按已经确定的时间单位绘制时标网络计划表。
如表3—7所示。
时间坐标可以标注在时标网络计划表的顶部或底部。
也可以顶部和底部同时标注时间坐标。
编制时标网络计划应先绘制无时标的网络计划草图,然后按间接绘制法或直接绘制法进行。
(一)间接绘制法所谓间接绘制法,是指先根据无时标的网络计划草图计算其时间参数并确定关键线路,然后在时标网络计划表中进行绘制。
在绘制时应先将所有节点按其最早时间定位在时标网络计划表中的相应位置,然后再用规定线型(实箭线和虚箭线)按比例绘出工作和虚工作。
当某些工作箭线的长度不足以到达该工作的完成节点时,须用波形线补足,箭头应画在与该工作完成节点的连接处。
(二)直接绘制法所谓直接绘制法,是指不计算时间参数而直接按无时标的网络计划草图绘制时标网络计划。
以图3—26所示网络计划为例说明绘制过程。
(1)将网络计划的起点节点定位在时标网络计划表的起始刻度线上。
如图3—27所示,节点①就是定位在时标网络计划表的起始刻度线“0”位置上。
(2)按工作的持续时间绘制以网络计划起点节点为开始节点的工作箭线。
如图分别绘出工作箭线A、B和C。
(3)除网络计划的起点节点外,其他节点必须在所有以该节点为完成节点的工作箭线均绘出后,定位在这些工作箭线中最迟的箭线末端。
当某些工作箭线的长度不足以到达该节点时,须用波形线补足,箭头画在与该节点的连接处。
例如节点②直接定位在工作箭线A的末端;节点③直接定位在工作箭线B的末端;节点④的位置需要在绘出虚箭线3—4之后,定位在工作箭线C和虚箭线3—4中最迟的箭线末端,即坐标“4”的位置上。
双代号时标网络计划

双代号时标网络计划双代号时标网络计划(TDN)是一种用于网络通信系统中的时分多址(TDMA)协议。
它利用了双代号技术,允许多个用户在同一频率上进行通信,同时避免了碰撞和干扰。
本文将介绍双代号时标网络计划的原理、特点和应用。
双代号时标网络计划的原理是基于TDMA技术,通过将时间划分为多个时隙,并为每个用户分配一个唯一的代号,以实现多用户之间的并行通信。
在传统的TDMA系统中,每个用户在一个时隙内发送或接收数据,而在双代号时标网络计划中,每个用户可以同时发送和接收数据,从而提高了通信效率。
双代号时标网络计划的特点之一是灵活性。
由于每个用户都有一个唯一的代号,因此系统可以根据用户的需求动态地分配时隙,从而实现灵活的资源管理。
另外,双代号时标网络计划还具有较强的抗干扰能力,因为每个用户的传输都是独立的,不会相互干扰。
双代号时标网络计划在实际应用中具有广泛的用途。
它可以用于移动通信系统、卫星通信系统、以及各种无线传感器网络中。
在移动通信系统中,双代号时标网络计划可以提高频谱利用率,增加系统容量,从而满足日益增长的通信需求。
在卫星通信系统中,双代号时标网络计划可以有效地减小地面站和卫星之间的干扰,提高通信质量。
在无线传感器网络中,双代号时标网络计划可以实现多个传感器节点之间的协同工作,提高网络的覆盖范围和数据传输效率。
总的来说,双代号时标网络计划是一种高效、灵活、抗干扰能力强的通信协议,具有广泛的应用前景。
随着通信技术的不断发展,双代号时标网络计划将在各种通信系统中发挥重要作用,为人们的日常生活和工作带来更便利的通信体验。
以上就是关于双代号时标网络计划的相关介绍,希望对您有所帮助。
如有任何疑问或需要进一步了解,欢迎随时与我们联系。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6
1
B 3
0
3
D 8
4
6
G 4
1
1
A 3
2
3
78
I 2
2
0
8
C 3
4
6
F 4
5
1
H 2
0
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
3 6
1
2
7
8
4
5
实例
第五步:标明关键线路;
注意:
关键线路是指自始至终不出现波形线的线路, 用彩色线、粗实线或双箭杆标明。
例题:
B 3
3
D
8
6
G 4 I 2
1
A 3
2
7
8
C
3
4
F
4
5
H 2
要求:将以上无时标网络计划改绘为早时标网络计划
三、间接法绘制早时标网络计划
第一步:计算网络图节点时间参数;
6 1
B
3
0
3
D 8
4
6
G
4
1 2
1
A
3
8
2
3
7
I 2
0
8
C 3
4
6
F 4
5
1
H 2
0
实例
第二步:绘制时间坐标网;
6、工作总时差:
各紧后工作总时差的小值与本工作的自由时差之和,(从后向 前计算)即
TFi-j=min{TFj-k}+FFi-j
7、最迟完成时间:
总时差+最早完成时间。即 LFi-j=TFi-j+EFi-j 。
8、最迟开始时间:
总时差+最早开始时间。即 LSi-j=TFi-j+ESi-j
进度控制
当采用时标网络计划时,可采用实际进度前锋线记录计划实际执行状 况,进行工程实际进度与计划进度的比较。 实际进度前锋线是在原时标网络计划上,自上而下地从计划检查时刻 的时标点出发,用点划线依此将各项工作实际进度达到的前锋点连接而成 的折线。通过实际进度前锋线与原进度计划中各工作箭线交点的位置可以 判断实际进度与计划进度的偏差。 例如,图1是一份时标网络计划用前锋线进行检查记录的实例。该图 有两条前锋线,记录了第6天检查的结果(见后图1)。
实例
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
3 6
1
2
7
8
4
5
内容小结
四、关键线路和时间参数
1、关键线路的判定: 自终点至起点无波线的线路。 2、工期: TP=终点节点时标-起点节点时标。 3、最早开始时间 箭线左边节点中心时标值; 4、最早完成时间: 箭线实线部分的右端或右端节点中心时标值. 5、工作自由时差: 波线水平投影长度。
示例
在下表中给出了某项目各工作之间的关系,请绘制单代号网络图。 工作名 紧前工作 A —— B —— C A D AB E AB F CD G E
A
C
St
B
D
E
F
Fin
单代号搭接网络计划(1)
四种类型的搭接关系: · 结束到开始的关系 · 结束到结束的关系 · 开始到开始的关系 · 开始到结束的关系 在网络计划中,结束到开始的关系最为常用,它是一种最 为典型的逻辑关系。
1
吊顶3 3
2
实例
将右图所示标时网络计 划绘制成时标网络计划
时间
吊顶2 3 顶墙涂 料3 3 2
吊顶1 4 3 顶墙涂 料2 5 6 2 木地板3 1
顶墙涂 料1 8 2 木地板2 1 木地板1 10 9 1
7
1
2
3
4
5
吊顶2
6
4 1
7
8
吊顶1
9
8
10 11 12
顶墙涂料1
0
吊顶3
0
顶墙涂料2
0
木地板1
采用前锋线比较法进行实际进度与计划进度的比较,步骤如下: 1.绘制时标网络计划图 2.绘制实际进度前锋线 一般从时标网络计划图上方时间坐标的检查日期开始绘制,依此连接相邻工 作的实际进展位置点,最后与时标网络计划图下方坐标的检查日期相连接。 3.进行实际进度与计划进度的比较 (1)工作实际进展位置点落在检查日期的左侧,表明该工作实际进度拖后, 拖后的时间为二者之差: (2)工作实际进展位置点与检查日期重合,表明该工作实际进度与计划进度 一致; (3)工作实际进展位置点落在检查日期的右侧,表明该工作实际进度超前, 超前的时间为二者之差。 4.预测进度偏差对后续工作及总工期的影响 通过实际进度与计划进度的比较确定进度偏差后,还可根据工作的自由时差 和总时差预测该进度偏差对后续工作及项目总工期的影响。由此可见,前锋线 比较法既适用于工作实际进度与计划进度之间的局部比较,又可用来分析和预 测工程项目整体进度状况。
(二)时标网络计划的绘制方法
直接法绘制 绘制方法
直接在带有时间坐标的网格 中绘制
间接法绘制
在计算时间参数基础上进行 绘制
直接绘制法步骤: 直接按草图在时标表上绘制。 (1)起点定在起始刻度线上; (2)按工作持续时间绘制外向箭线;
(3)每个节点必须在其所有内向箭线全部绘出后,定 位在最晚完成的实箭线箭头处。未到该节点者,用 波线补足。
单代号搭接网络计划(2)
结束(Finish)到开始(Start)的关系FST(或FTS)
A
FST
B
开始到开始的关系SST(或STS)
A SST
B
单代号搭接网络计划(3)
结束到结束的关系FFT(或FTF) A B 开始到结束的关系SFT(或STF) A SFT B
FFT
双代号时标网络
时标网络计划:以时间坐标为尺度表示工作时间的网络 计划。 特点: 1、清楚地标明计划的时间进程,便于使用; 2 、直接显示各项工作的开始时间、完成时间、自由时 差、关键线路; 3、易于确定同一时间的资源需要量; 4、手绘图及修改比较麻烦。
时标网络计划的绘制
(一)绘制要求 1、宜按最早时间绘制; 2 、先绘制时间坐标表(顶部或底部、或顶底部均有 时标,可加日历;时间刻度线用细线,也可不画或 少画。) 3 、实箭线表示工作,虚箭线表示虚工作,自由时差 用波线; 4、节点中心对准刻度线; 5 、虚工作必须用垂直虚线表示,其自由时差用波线。
例 某工程项目时标网络计划如图所示。该计划执行到第6周末检查实际进度时, 发现工作A和B已经全部完成,工作D、E分别完成计划任务量的20%、50%,工 作C尚需3周完成,试用前锋线法进行实际进度与计划进度的比较。
普通单代号网络计划
(一)单代号网络图组成
与双代号网络图一样,单代号网络图也是由节点、箭线、线路所组成,但其含 义则与双代号网络不完全相同。10252
顶墙涂料3 3 木地板3
1
6
1 2
木地板2
9
10
0
总时差
2
时间
4
7
2
1
2
3
4
5
6
7
8
9
10 11 12
间接法绘制早时标网络计划的步骤 1.计算网络图的时间参数; 2.绘制时间坐标; 3.确定节点的位置; 4.从节点依次向外绘出箭线;
节点参数
以T计为依据
5.标明关键线路。
三、间接法绘制早时标网络计划
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
实例
第三步:在时间坐标网中确定节点位置;
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
6
1
B 3
0
3
D 8
4
6
G 4
1
1
A 3
2
3
78
(二)单代号逻辑关系的表达
单代号网络图逻辑关系表达方法
工作关系描述
图
A
示
B
1、A工作是B工作的紧 前工作 2 、D工作是B工作、 C工作的紧后工作 3 、B工作是D工作、 C工作的紧前工作
4、A工作是C工作的紧前 工作,C、D工作是B的 紧后工作
B
C B
D
D C
A B
C D
(三)单代号网络图的绘图规则
单代号网络图的绘图规则与双代号网络图基本相同,主要规则有: 1)单代号网络图中严禁出现循环回路; 2)单代号网络图中不能出现双向箭头或无箭头的连线; 3)单代号网络图中,不能出现无箭尾节点的箭线或无箭头节点的箭线; 4)绘制网络图时,箭线不宜交叉;若交叉不可避免时,可采用过桥法或 指向法,其画法与双代号网络图相同; 5)关于节点编号 双代号网络图中的所有节点都必须编号且不能出现重复编号;箭尾节点 的编号应小于箭头节点的编号。 6)单代号网络图中,只能有一个起点节点和一个终点节点,应在网络图 的左端或右端分设一项虚工作,作为该网络图的起点节点(St)和终点 节点(Fin)。
I 2
20
8
C 3
4
6
F 4
5
1
H 2
0
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
3 6
1
2
7
8
4
5
实例
第四步:从节点依次向外引出箭杆;
注意:
1:箭杆水平投影长度代表该工作持续时间;
2:虚箭杆水平投影长度为0;
