钢筋工程施工方案
钢筋工程施工方案 (详细)

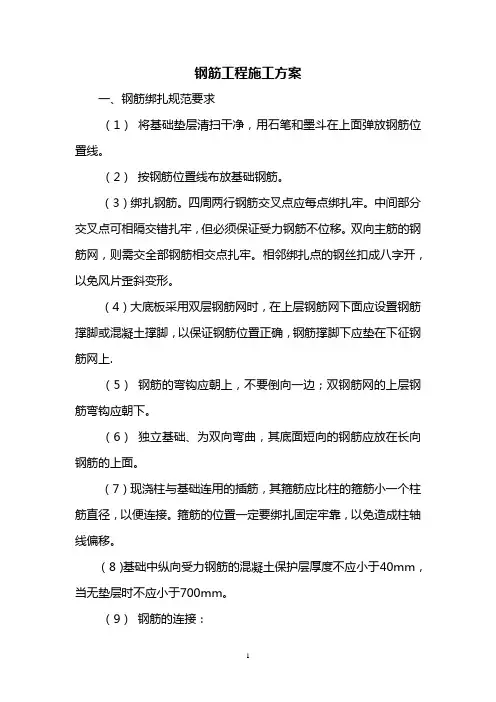

钢筋工程施工方案一、钢筋绑扎规范要求(1)将基础垫层清扫干净,用石笔和墨斗在上面弹放钢筋位置线。
(2)按钢筋位置线布放基础钢筋。
(3)绑扎钢筋。
四周两行钢筋交叉点应每点绑扎牢。
中间部分交叉点可相隔交错扎牢,但必须保证受力钢筋不位移。
双向主筋的钢筋网,则需交全部钢筋相交点扎牢。
相邻绑扎点的钢丝扣成八字开,以免风片歪斜变形。
(4)大底板采用双层钢筋网时,在上层钢筋网下面应设置钢筋撑脚或混凝土撑脚,以保证钢筋位置正确,钢筋撑脚下应垫在下征钢筋网上.(5)钢筋的弯钩应朝上,不要倒向一边;双钢筋网的上层钢筋弯钩应朝下。
(6)独立基础、为双向弯曲,其底面短向的钢筋应放在长向钢筋的上面。
(7)现浇柱与基础连用的插筋,其箍筋应比柱的箍筋小一个柱筋直径,以便连接。
箍筋的位置一定要绑扎固定牢靠,以免造成柱轴线偏移。
(8)基础中纵向受力钢筋的混凝土保护层厚度不应小于40mm,当无垫层时不应小于700mm。
(9)钢筋的连接:1)钢筋连接的接头宜设置在受力较小处。
接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍;2)若采用绑扎搭接接头,则接头相纵向受力钢筋的绑扎接头宜相互错开;钢筋绑扎接送连接区段的长度为1.3倍搭接长度(LL);凡搭接接头中点位于该区段的的搭接接头均属于同一连接区段;位于同一区段内的受拉钢筋搭接接头面积百分率为25%;3)当钢筋的直才能d>16mm时,不宜采用绑扎接头;4)纵向受力的钢筋采用机械连接接头或焊接接头时,连接区段的长度为35d(d为纵向受力钢筋的较大值)且不小于50mm。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计规定,当设计无规定时,应符合下列规定:①在受拉区不宜大于50%;②直接承受动力荷载的基础中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%。
(10)基础钢筋的若干规定:1)当条形基础的宽度B≥1600mm时,横向受力钢筋的长度可减至0.9B,交错布置;2)当单独基础的边长B≥3000mm(除基础支承在桩上外时,受力钢筋的长度可减至0.9B,交错布置。
钢筋工程施工方案

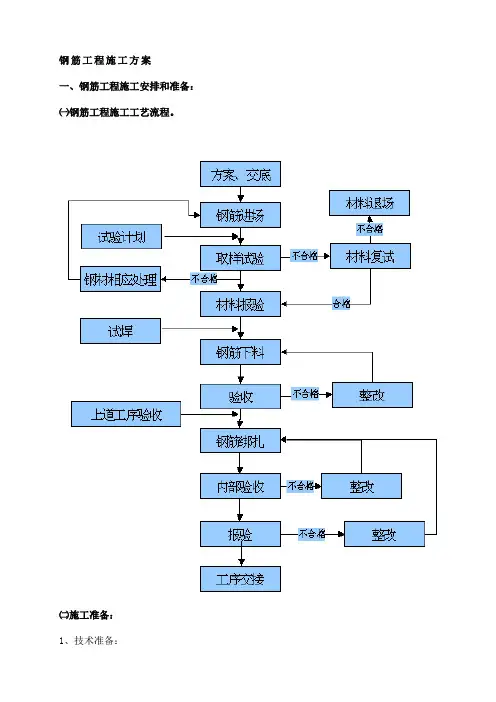

钢筋工程施工方案一、钢筋工程施工安排和准备:㈠钢筋工程施工工艺流程。
㈡施工准备:1、技术准备:⑴施工前认真查阅图纸。
主要注意梁柱节点、劲性混凝土柱、基础底板钢筋排布以及异形部位钢筋直径变化。
⑵根据结构图纸进行钢筋翻样,提出加工配料单。
配料单中的钢筋形状、规格、下料长度、弯折位置、弯折角度、弯钩形式、接头位置等均应表示清楚。
⑶根据施工图纸和配料单估算分层、分段的钢筋工程量,提出钢筋原材的进场计划,并套用劳动定额计算出用工数。
⑷施工前,专业工长必须对外包队施工人员进行书面交底,明确交待施工人员流水段划分、钢筋连接、钢筋绑扎、钢筋定位和钢筋保护层等钢筋各项施工方法。
⑸钢筋进场时,要严格按照炉号和每批不超过60t,提供出厂质量证明,进场后及时进行钢筋复试工作,复试合格后,方可进行配料、绑扎使用。
⑹所有的钢筋工和电焊工都必须经过培训,尤其是电焊工,需持证上岗。
2、劳动力准备根据结构施工流水段划分及施工总进度的要求,合理组织钢筋作业队。
钢筋队分为四个组,即:钢筋加工组、墙柱竖向钢筋绑扎组、梁板水平钢筋绑扎组、钢筋连接组。
其中钢筋加工组的工作范围包括钢筋的下料和钢筋的加工(包括钢筋连接的接头加工);钢筋连接组的工作范围包括钢筋的焊接和钢筋机械连接。
3、材料准备⑴根据总体施工进度计划安排,编制详尽的材料采购计划,由公司按计划采购供应。
为保证所承建工程质量最终达到质量目标和业主要求,公司对工程所使用材料、半成品、机械设备等实行全过程的管理和控制。
从送样报批、签订合同、物资采购、供应至现场到最终在工程上使用的各个环节,均实行质量把关、责任落实到人。
⑵本工程要求采用的钢材均选用国家大型钢厂作为供货渠道,严格执行ISO9000质量标准和相关程序文件,同时钢筋进场时必须带有相应的原材证明、复试报告和出厂合格证。
4、场地准备:合理布置现场,钢筋考虑在场内加工,加工及堆放布置详见本工程《各阶段施工现场平面布置图》。
根据现场实际使用量,提前制订月材料计划、周材料计划,组织钢筋原材、半成品分批进场。
钢筋工程施工方案

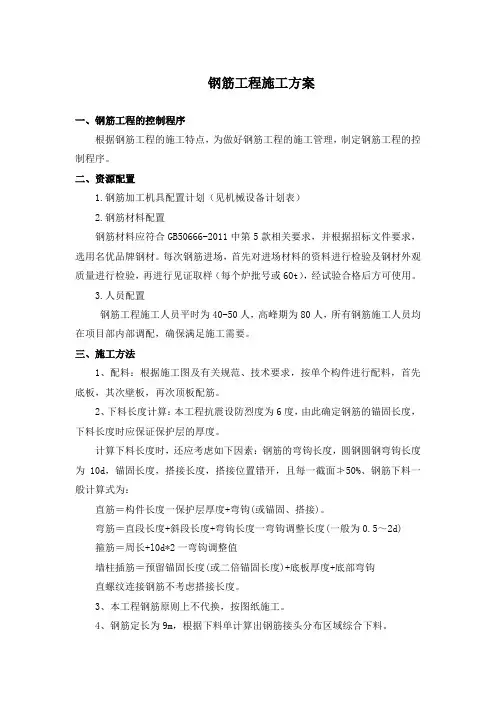

钢筋工程施工方案一、钢筋工程的控制程序根据钢筋工程的施工特点,为做好钢筋工程的施工管理,制定钢筋工程的控制程序。
二、资源配置1.钢筋加工机具配置计划(见机械设备计划表)2.钢筋材料配置钢筋材料应符合GB50666-2011中第5款相关要求,并根据招标文件要求,选用名优品牌钢材。
每次钢筋进场,首先对进场材料的资料进行检验及钢材外观质量进行检验,再进行见证取样(每个炉批号或60t),经试验合格后方可使用。
3.人员配置钢筋工程施工人员平时为40-50人,高峰期为80人,所有钢筋施工人员均在项目部内部调配,确保满足施工需要。
三、施工方法1、配料:根据施工图及有关规范、技术要求,按单个构件进行配料,首先底板,其次壁板,再次顶板配筋。
2、下料长度计算:本工程抗震设防烈度为6度,由此确定钢筋的锚固长度,下料长度时应保证保护层的厚度。
计算下料长度时,还应考虑如下因素:钢筋的弯钩长度,圆钢圆钢弯钩长度为10d,锚固长度,搭接长度,搭接位置错开,且每一截面≯50%、钢筋下料一般计算式为:直筋=构件长度一保护层厚度+弯钩(或锚固、搭接)。
弯筋=直段长度+斜段长度+弯钩长度一弯钩调整长度(一般为0.5~2d) 箍筋=周长+l0d*2一弯钩调整值墙柱插筋=预留锚固长度(或二倍锚固长度)+底板厚度+底部弯钩直螺纹连接钢筋不考虑搭接长度。
3、本工程钢筋原则上不代换,按图纸施工。
4、钢筋定长为9m,根据下料单计算出钢筋接头分布区域综合下料。
5、钢筋加工前,核对钢筋规格,无误后方可下料。
钢筋有严重老锈或其他外观问题的不得使用。
绑扎钢筋随钢筋进场的炉号铭牌由专人收集保管,并注明此炉号钢筋用于何构件。
加工成型钢筋按品种、规格、使用部位分类堆放,并注明数量、构件名称、检验合格等信息。
6、本工程保护层厚度底板上下层、池外壁50mm;池内壁、顶板下层30mm;一般梁柱30mm;顶板上层20mm;池顶建筑及框架部分梁、柱为25mm,屋面板为20mm。
钢筋工程专项施工方案(完整)

钢筋工程专项施工方案(完整)钢筋工程专项施工方案一、编制依据本方案的编制依据为相关的法律法规和标准规范,包括《建筑结构设计规范》、《建筑钢筋加工及验收规范》等。
二、工程概况1、工程简介本工程为一栋高层住宅楼的钢筋工程施工,总建筑面积为5000平方米。
2、构件种类本工程包括柱、梁、板、墙等多种构件。
3、使用的钢筋种类本工程使用的钢筋种类为HRB400级别的螺纹钢筋,直径为12mm至25mm。
4、钢筋连接方式本工程采用的钢筋连接方式包括对接焊接、机械连接和螺纹连接。
三、施工准备1、技术准备施工前,施工方需进行技术交底,确保施工人员了解施工流程和安全注意事项。
2、材料准备施工方需提前准备好所需的钢筋、焊接材料、螺纹连接件等材料,并进行质量检查。
3、钢筋原材料的验收及堆放钢筋原材料的验收需符合国家标准,严格按照规定进行验收记录。
钢筋堆放需平整有序,避免受潮、受损等情况。
四、施工流程本工程的施工流程包括钢筋加工、钢筋连接和钢筋绑扎施工。
五、施工工艺1、钢筋加工钢筋加工需按照设计图纸要求进行,包括钢筋的剪切、弯曲和焊接等工艺。
加工后的钢筋需进行质量检查,确保符合要求。
2、钢筋连接钢筋连接需按照设计图纸要求进行,包括对接焊接、机械连接和螺纹连接等方式。
连接后需进行质量检查,确保连接牢固可靠。
3、钢筋绑扎施工钢筋绑扎施工需按照设计图纸要求进行,包括钢筋的定位和绑扎。
绑扎后需进行质量检查,确保符合要求。
以上是本工程的钢筋工程专项施工方案,施工过程中需严格按照方案要求进行,确保施工质量和安全。
六、钢筋工程质量保证措施1、钢筋工程质量检验在钢筋加工、运输、储存、安装等环节中,必须进行全程质量检验。
具体包括以下内容:1)钢筋的外观质量检验,包括表面是否有裂纹、锈蚀、麻点等缺陷。
2)钢筋的尺寸检验,包括直径、长度、弯曲度等方面。
3)钢筋的化学成分检验,确保其符合国家标准。
4)钢筋的力学性能检验,包括抗拉强度、屈服强度、延伸率等方面。
基础工程钢筋施工方案(3篇)

第1篇一、工程概况本项目基础工程为钢筋混凝土基础,包括基础垫层、基础底板、基础墙和基础柱。
钢筋工程主要包括基础底板钢筋、基础墙钢筋和基础柱钢筋的绑扎、焊接、锚固等。
二、施工准备1. 施工材料:钢筋、焊接材料、锚固材料、绑扎材料等。
2. 施工设备:钢筋切断机、钢筋弯曲机、焊接机、水平仪、垂直仪等。
3. 施工人员:钢筋施工人员、焊接人员、质检人员等。
三、施工工艺1. 钢筋加工(1)根据设计图纸,将钢筋加工成所需长度和形状。
(2)对加工后的钢筋进行质量检查,确保符合设计要求。
2. 钢筋绑扎(1)在基础垫层上弹出钢筋位置线,确保钢筋位置准确。
(2)按照设计要求,将钢筋绑扎成网状结构。
(3)在绑扎过程中,注意钢筋的穿插顺序,确保绑扎牢固。
3. 钢筋焊接(1)根据设计要求,对钢筋进行焊接,确保焊接质量。
(2)焊接过程中,注意保护焊接区域,防止污染。
4. 钢筋锚固(1)根据设计要求,对钢筋进行锚固,确保锚固长度和锚固质量。
(2)锚固过程中,注意锚固材料的选择和锚固方式的正确性。
四、施工质量控制1. 钢筋加工:确保钢筋长度、形状、尺寸符合设计要求,无弯曲、锈蚀等现象。
2. 钢筋绑扎:确保钢筋绑扎牢固,无松动、变形等现象。
3. 钢筋焊接:确保焊接质量,无夹渣、气孔、裂纹等现象。
4. 钢筋锚固:确保锚固长度和锚固质量,无松动、变形等现象。
五、安全措施1. 施工人员必须经过安全技术培训,熟悉施工工艺和安全操作规程。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工过程中,注意防止钢筋碰撞、挤压、砸伤等安全事故。
4. 焊接作业时,注意防止火灾、爆炸等事故。
六、环境保护1. 施工过程中,注意减少噪音、粉尘等污染。
2. 施工结束后,对施工现场进行清理,确保环境卫生。
七、施工进度1. 钢筋加工:根据工程进度安排,确保钢筋加工及时供应。
2. 钢筋绑扎、焊接、锚固:按照施工进度计划,确保工程按时完成。
通过以上施工方案的实施,确保基础工程钢筋施工质量,为整个工程的顺利进行奠定坚实基础。
钢筋工程施工方案

钢筋工程施工方案一、钢筋检验、加工与堆放1、钢筋进场时现场材料员检验钢筋出厂合格证、炉号和批量,钢筋进现场后,试验员立即做钢筋复试工作,钢筋复试通过后,方能批准使用。
2、构件的纵向钢筋加工在现场内加工制作,箍筋考虑场外集中加工。
成型后由塔吊运到施工作业面。
钢筋配料工作由负责土建施工的分包专职配筋人员严格按照规范和设计要求执行。
项目根据工程施工进度和现场储料能力编制钢筋加工和供应计划。
3、标识注明使用部位、规格、数量、尺寸等内容,钢筋标识牌要统一一致。
本工程钢筋量大、种类多,钢筋进场后根据级别、型号分开有序堆放。
二、钢筋绑扎1)基础钢筋绑扎①施工工艺流程弹线定位→搭设钢筋绑扎钢管架子→承台钢筋绑扎→基础梁钢筋绑扎→承台、基础梁钢筋就位→钢管架子拆除→底板底筋绑扎→底板马凳筋摆放→底板面筋绑扎→柱子、墙板插筋→清理→隐蔽验收。
②施工要点(A)基础采用砖胎膜,基础底板钢筋绑扎时,胎膜和混凝土垫层强度必须达到一定强度,保证胎膜安全。
(B)当遇有筏板基础梁为反梁的情况时,底筋在跨中Ln/3范围内搭接,面筋在支座处内搭接;箍筋开口向下,梁悬臂端箍筋开口向上。
(C)底板钢筋绑扎:按图纸算出底板实际需用的钢筋根数,钢筋离模板边为50㎜,在防水保护层上弹出钢筋位置线,钢筋就位时,按照钢筋位置线进行摆放钢筋。
底板设通长马镫,保证底板钢筋间距与位置。
(D)底板钢筋完毕后,插墙体竖向钢筋。
根据弹好的墙、柱位置线,将墙、柱伸入基础的插筋绑扎牢固,插入基础深度要满足锚固长度,其上端用水平定位框定位,水平定位框第一道放在插筋根部,与底板钢筋绑扎牢固,第二道放在插筋第一道搭接位置处,绑扎牢固,调整到位,保证插筋垂直,不歪斜、不倾倒、不变位。
2)柱钢筋施工①工艺流程:弹柱子线→套柱子箍筋→柱子竖向钢筋连接→画箍筋间距线→箍筋绑扎。
②施工要点(A)底板钢筋绑扎完毕,绑扎柱子插筋和墙板插筋,插筋应全部直通到基础梁底,并应满足锚固长度,上端一次留到一层结构面以上,按要求留足负一层楼面以上的接头长度,并按50%错开;插筋位置要准确,固定要牢固,接头在同一截面上要错开,不超过50%,在基础梁底部绑扎二道箍筋。
钢筋工程施工方案

钢筋工程施工方案一、钢筋加工1、使用的钢筋要求有质量证明书,质保书或出厂质量证明书,证书应注明生产厂家、出厂日期、规格及型号、化学成份、物理性能等。
钢筋进场后,每批钢筋要抽样进行物理性能试验,抽样的数量及方法应符合施工规范要求,试验的成果应与质保书相符,同时应满足使用要求。
所有钢筋应平直表面干净、无损伤及死弯点,铁锈、油污等杂物应在成型前清理干净。
2、根据设计意图及规范要求绘制施工翻样图,根据钢筋的实际长度合理布置钢筋的接头位置。
根据钢筋翻样图编制钢筋下料表,进行钢筋下料施工,下料前仔细阅读施工图及钢筋翻样图,钢筋必须严格按不同等级、牌号、直径、长度分别挂牌堆放,并注明数量不得混淆,若需代换使用,其用量不宜大于设计用量3%,也不低于2%。
加工完成后仔细核对成品钢筋的数量、钢号、直径、形状和尺寸是否与料单相符,如有错漏应纠正增补。
所有箍筋末端均应有135度弯钩,且弯后平直长度不小于10 d(d指钢筋直径)。
二、钢筋绑扎1、钢筋绑扎完毕后,应根据设计图纸检查钢筋型号、直径、绑扎的间距,绑扎应牢固,搭接要正确,应及时配合进度进行报验,做好隐蔽验收记录,报请监理、雇主验收,待验收合格并签字生效后,方可进入下道工序。
2、经常检查钢筋数量、规格、形状和保护层厚度,如果发现与设计或规范不符应及时纠正。
3、预制铅丝混凝土垫块保护层,确保钢筋保护层的厚度,必要时将采取新型的塑料垫块。
垫块厚度等于钢筋保护层厚度,垫层的平面尺寸50×50,垫块间距1m,柱上端应加密至0.5—0.7m以防浇筑混凝土时钢筋移位。
4、梁的钢筋应放在柱的纵向钢筋内侧,柱内纵筋按设计连接。
板、梁交叉处,板的钢筋在上,梁的钢筋在下。
节点处钢筋穿插稠密部位,应特别注意梁顶面主筋间的净距要有30mm,以利浇灌混凝土。
梁上部钢筋在1/2范围内搭接,下部钢筋应在支座进行搭接。
5、整个钢筋工程相当重要,质量员、项目工程师需要认真熟悉图纸,加强现场监督,在钢筋工操作过程中及时发现问题及时整改。
钢筋工程专项施工方案(3篇)

第1篇一、工程概况本工程为XX大厦,位于XX市XX区XX路XX号,占地面积约10,000平方米,总建筑面积约30,000平方米。
建筑高度为98米,地上25层,地下2层。
本工程结构形式为钢筋混凝土框架-剪力墙结构,基础形式为筏板基础。
钢筋工程为本工程的重要组成部分,为确保工程质量,特制定本专项施工方案。
二、施工组织1. 施工单位:XX建筑工程有限公司2. 施工项目经理:张XX3. 施工班组长:李XX4. 施工人员:20名,其中技术工人10名,普通工人10名。
三、施工准备1. 技术准备:熟悉图纸,了解设计要求,掌握施工规范,编制钢筋工程专项施工方案。
2. 材料准备:钢筋、箍筋、钢筋网片、焊接材料等,均需符合国家相关标准。
3. 机械设备准备:钢筋切断机、钢筋弯曲机、钢筋绑扎机、焊接机、检测设备等。
4. 施工现场准备:搭建钢筋加工棚,设置材料堆场,布置施工道路,确保施工环境整洁、安全。
四、施工工艺流程1. 钢筋加工:根据图纸要求,对钢筋进行下料、弯曲、切断等加工。
2. 钢筋绑扎:按设计要求进行钢筋绑扎,确保钢筋位置准确、间距均匀。
3. 钢筋焊接:采用电弧焊、电阻焊等方法进行钢筋焊接,保证焊接质量。
4. 钢筋保护层:采用塑料垫块、水泥砂浆等材料对钢筋进行保护,防止钢筋锈蚀。
5. 钢筋检测:对钢筋进行尺寸、间距、保护层厚度等检测,确保符合设计要求。
五、施工技术要求1. 钢筋加工:钢筋加工应符合国家相关标准,加工精度应控制在±5mm以内。
2. 钢筋绑扎:钢筋绑扎应牢固,不得松动,间距应符合设计要求,偏差应控制在±10mm以内。
3. 钢筋焊接:焊接应饱满、均匀,焊缝长度应大于钢筋直径的10倍,焊接质量应符合国家相关标准。
4. 钢筋保护层:保护层厚度应符合设计要求,偏差应控制在±5mm以内。
5. 钢筋检测:检测设备应定期校准,检测数据应准确可靠。
六、施工质量控制1. 材料质量:钢筋、箍筋、焊接材料等均需符合国家相关标准,进场时进行复检。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋工程施工方案一、-编制依据1.1新建武汉至宜昌铁路工程xx西站站房工程施工图1.2 《钢筋混凝土工程规范》GB50204-20021.3 xx西站工程施工组织设计1.4 国家、铁道部、湖北省及武汉市政府发布的有关法律法规及行政命令。
1.5国家、铁道部颁发的现行有关技术规程规范、标准。
二、工程概况本工程为钢筋混凝土框架结构,建筑层数主体一层(局部2层),屋面为钢筋混凝土屋面。
钢筋采用HPB235、HRB335和HRB400三种钢筋。
承台、地梁为二级热轧带肋钢筋、三级热轧带肋钢筋和一级光圆钢筋,主体结构为三级热轧带肋钢筋、二级热轧带肋钢筋,箍筋为一级光圆钢筋、二级热轧带肋钢筋。
三、施工准备3.1 材料及主要机具:3.1.1 钢筋:应有出厂合格证、按规定作力学性能复试。
当加工过程中发生脆断等特殊情况,还需作化学成分检验。
钢筋应无老锈及油污。
3.1.2 成型钢筋:必须符合配料单的规格、尺寸、形状、数量,并应有加工出厂合格证。
3.1.3 铁丝:可采用20~22号铁丝(火烧丝)或镀锌铁丝(铅丝)。
铁丝切断长度要满足使用要求。
3.1.4 垫块:用砼垫块,厚度同保护层,或用塑料卡、拉筋、支撑筋。
3.1.5 主要机具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。
3.2 作业条件:3.2.1 钢筋进场后应检查是否有出厂证明、复试报告,并按施工平面图中指定的位置,按规格、使用部位、编号分别加垫木堆放。
3.2.2 钢筋绑扎前,应检查有无锈蚀,除锈之后再运至绑扎部位。
3.2.3 熟悉图纸、按设计要求检查已加工好的钢筋规格、形状、数量是否正确。
3.2.4 做好抄平放线工作,弹好水平标高线,柱、墙外皮尺寸线。
3.2.5 根据弹好的外皮尺寸线,检查下层预留搭接钢筋的位置、数量、长度,如不符合要求时,应进行处理。
绑扎前先整理调直下层伸出的搭接筋,并将锈蚀、水泥砂浆等污垢清除干净。
3.2.6 根据标高检查下层伸出搭接筋处的混凝土表面标高(柱顶、墙顶)是否符合图纸要求,如有松散不实之处,要剔除并清理干净。
3.2.7 模板安装完并办理预检,将模板内杂物清理干净。
3.2.8 按要求搭好脚手架。
3.2.9 根据设计图纸及工艺标准要求,向班组进行技术交底。
四、钢筋加工4.1加工除锈4.1.1钢筋表面形成黄褐色的水秀(色锈)一般可以不处理。
4.1.2陈锈呈红褐色,表面有铁锈粉末,影响钢筋与混凝土的连接力,一定要清理干净。
4.1.3老锈呈深褐色或黑色,表面有颗粒或片状的分离现象,不得使用。
4.1.4选择除锈机除锈,钢筋调直除锈和人工除锈相结合的除锈方式4.2钢筋调直4.2.1钢筋使用前必须经过调直程序。
调直的质量要求是:钢筋平直,无局部曲折和慢弯,表面无损伤4.2.2钢筋切断:检查钢筋断料尺寸,其偏差应在规定范围内;钢筋的断口不得有马蹄形或弯起,裂纹等缺陷。
4.3 钢筋的弯曲4.3.1 Ⅰ级钢筋端部作180度弯钩时,其弯弧内径不应小于钢筋直径的2.5倍,平直部分不小于钢筋直径的3倍;Ⅱ级钢筋末端作135度弯钩时,弯弧直径不小于钢筋直径的4倍(III级钢不小于5倍),平直部分长度应符合设计要求。
4.3.2 箍筋弯钩的弯弧内径除满足上条外,还应不小于受力筋直径;箍筋弯钩为135°,平直部分对于抗震要求的结构,不应小于箍筋直径的10d。
4.3.3质量要求1)钢筋形状正确,平面上没有翘曲不平现象。
2)钢筋末端弯钩的净空直径不小于钢筋直径的2.5倍。
3)钢筋的弯曲点处不得有裂缝,对于II、III级钢筋不能弯过头再弯回,严禁重复弯曲。
4)钢筋成型后的允许偏差为:全长+10mm,弯起点位移+20mm,弯起钢筋的弯起高度+5mm,箍筋边长+5m五钢筋的连接本工程的钢筋接头方式:钢筋直径大于Φ18时采用直螺纹连接;小于等于Φ18时采用搭接绑扎。
5.1 钢筋剥肋滚轧直螺纹连接5.1.1 框架柱主筋直螺纹连接1)钢筋直螺纹连接接头要避开非连接区,相邻接头错开35d.2)框架柱上柱较大直径钢筋与下柱钢筋采用变径套筒进行连接,相邻接头错开35d且避开梁下加密区,多余钢筋采用插筋锚固,锚固长度≥1.2L ae 5.1.2梁主筋直螺纹连接1)梁通长筋接长采用正丝直螺纹套筒,另一端头因有弯钩,无法旋转,采用反丝直螺纹套筒连接。
2)梁下部通长筋连接接头距离弯起钢筋弯起点不宜小于10d(d为接头钢筋直径)。
3)梁纵向通长筋相邻接头错开35d,上部面筋宜在跨中1/3范围内连接,下部底筋宜在支座两端1/4范围内连接。
5.2 直螺纹连接技术要求5.2.1 材料内容及要求1)钢筋套筒材质为45号钢,供货单位应提供质量保证书及出厂合格证2)螺纹直径及丝头长度要与套筒相匹配。
如下表:5.2.2 施工准备要求1)参加滚压直螺纹接头的工人必须进行技术培训,经考核合格后方可持证上岗操作。
2)钢筋应先调直再加工,切口端要与钢筋轴线垂直,端头弯曲、马蹄严重的要切去。
5.2.3 施工工艺1)、工艺流程预接:钢筋端面平头——剥肋滚压螺纹——丝头质量检验——利用套筒连接——接头检验现场连接:钢筋就位—拧下钢筋保护帽和套筒保护帽—接头拧紧—做标记—施工质量检验2)、钢筋丝头加工a 按钢筋规格调整所需的调整试棒,调整好滚丝头内孔最小值。
b 按钢筋规格更换涨刀环,并按规定的丝头加工尺寸调整好剥肋直径尺寸。
c 调整剥肋挡块及滚压行程开关位置,保证剥肋及滚压螺纹的长度符合丝头加工尺寸的规定。
d 钢筋丝头加工完成、检验合格后,要用专用的钢筋丝头保护帽或连接套筒对钢筋丝头进行保护,以防螺纹在钢筋搬动或运输过程中被损坏或污染。
3)、使用扳手或管钳对钢筋接头拧紧时,只要达到力矩扳手调定的力矩值即可。
4)、钢筋端部平头最好使用台式砂轮片切割机进行切割。
5)、连接钢筋注意事项:a 钢筋丝头经检验合格后应保持干净无损伤。
b 所连接钢筋规格必须与连接套筒规格一致。
c 连接水平钢筋时,必须从一头到另一头一次连接,不得从两头往中间或中间往两头连接。
连接钢筋时,一定要将待连接的钢筋丝头拧入同规格的连接套之后,再用力矩扳手拧紧钢筋接头;连接成型后用红油漆做出标记,以防遗漏。
力矩扳手不使用时,将其力矩值调整为零,以保证其精度。
6)、检查钢筋连接质量;a 检查接头外观质量应无完整丝扣外露,钢筋与连接套之间无间隙。
如发现有一个完整丝扣外露,应重新拧紧,然后用检查用的扭矩扳手对接头质量进行抽检。
b 用质检力矩扳手检查接头拧紧程度。
7)、直螺纹接头试验a 工艺检验:设备进场后,对每种规格的钢筋接头分别做一组试件,做单向拉伸试验,要求达到标准规定的技术指标。
同一施工条件下,采用同一批材料的同等级、同型式、同规格接头,以500个为一验收批进行检验和验收,不足500个也为一验收批,每批取3个试件做单向拉伸试验。
b 当三个试件抗拉强度均不小于该级别钢筋抗拉强度的标准值时,该验收批定位合格,如有一个试件的抗拉强度不符合要求,应取六个试件进行复试。
复试中仍有一个试件不符合要求时,则该验收批定为不合格。
Φ25Φ23.6±0.2 M25.58X332.5~34≥11Φ28Φ26.6±0.2 M28.5X336.5~38≥11Φ32Φ30.5±0.2 M32.5X338.5~40≥12Φ36Φ34.6±0.2 M36.5X341.5~43≥135.2.5 质量保证措施1、滚轧丝头的质量控制:1)外观及外形质量:钢筋丝头螺纹应饱满,在规定的螺纹有效长度内,螺纹大径低于螺纹中径的不完整扣,累计长度不得超过三个螺纹周长,对于螺纹上翘起的硬皮可用铁刷清除。
2)螺纹尺寸的检验:用通止规检验螺纹的尺寸,要求钢筋丝头插入通止现后,端部在通止规上下限范围内判为合格。
5.3 绑扎搭接1)梁板中直径小于Ф18时采用绑扎搭接。
2)梁板钢筋绑扎搭接接头分四根错开1.3l lE,同一截面接头百分率25%,搭接长度1.2L aE 。
六钢筋绑扎施工6.1 绑柱子钢筋:6.1.1 工艺流程:套柱箍筋→ 直螺纹连接竖向受力筋→ 画箍筋间距线→ 绑箍筋6.1.2 套柱箍筋:按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的搭接筋上,然后接柱子钢筋。
6.1.3 直螺纹连接竖向受力筋:柱子主筋立起之后,机械连接接头位置应符合设计要求,如设计无要求时,应按03G-101执行。
1)连接接头的位置应相互错开且避开加密区。
连接接头的受力钢筋截面积占受力钢筋总截面面积百分率:当采用机械接接头时,从任一接头中心至长度为钢筋直径35倍且不小于500mm的区段内,有接头钢筋面积占钢筋总面积百分率:不宜超过50%。
6.1.4 画箍筋间距线:在立好的柱子竖向钢筋上,按图纸要求用粉笔划箍筋间距线。
6.2 柱箍筋绑扎6.2.1按已划好的箍筋位置线,将已套好的箍筋往上移动,由上往下绑扎,宜采用缠扣绑扎。
6.2.2 箍筋与主筋要垂直,箍筋转角处与主筋交点均要绑扎,主筋与箍筋非转角部分的相交点成梅花交错绑扎。
6.2.3 箍筋的弯钩叠合处应沿柱子竖筋交错布置,并绑扎牢固.6.2.4 抗震要求:柱箍筋端头应弯成135°,平直部分长度不小于10d(d 为箍筋直径)。
6.2.5 柱上下两端箍筋应加密,加密区长度及加密区内箍筋间距应符合设计图纸要求。
如设计要求箍筋设拉筋时,拉筋应钩住箍筋。
6.2.6 柱筋保护层厚度应符合规范要求,主筋外皮为25mm,垫块应绑在柱竖筋外皮上,间距一般1000mm,(或用塑料卡卡在外竖筋上)以保证主筋保护层厚度准确。
当柱截面尺寸有变化时,柱应在板内弯折,弯后的尺寸要符合设计要求。
6.3 梁钢筋绑扎:6.3.1 工艺流程:模内绑扎:画主次梁箍筋间距→ 放主梁次梁箍筋→ 穿主梁底层纵筋及弯起筋→ 穿次梁底层纵筋并与箍筋固定→ 穿主梁上层纵向架立筋→按箍筋间距绑扎→ 穿次梁上层纵向钢筋→ 按箍筋间距绑扎模外绑扎(先在梁模板上口绑扎成型后再入模内):画箍盘间距→ 在主次梁模板上口铺横杆数根→ 在横杆上面放箍筋→ 穿主梁下层纵筋→ 穿次梁下层钢筋→ 穿主梁上层钢筋→ 按箍筋间距绑扎→ 穿次梁上层纵筋→ 按箍筋间距绑扎6.3.2 在梁侧模板上画出箍筋间距,摆放箍筋。
6.3.3 先穿主梁的下部纵向受力钢筋及弯起钢筋,将箍筋按已画好的间距逐个分开;穿次梁的下部纵向受力钢筋及弯起钢筋,并套好箍筋;放主次梁的架立筋;隔一定间距将架立筋与箍筋绑扎牢固;调整箍筋间距使问距符合设计要求,绑架立筋,再绑主筋,主次梁同时配合进行。
6.3.4 框架梁上部纵向钢筋应贯穿中间节点,梁下部纵向钢筋伸入中间节点锚固长度及伸过中心线的长度要符合设计要求。
框架梁纵向钢筋在端节点内的锚固长度也要符合设计要求。
6.3.5 绑梁上部纵向筋的箍筋,宜用套扣法绑扎。
