项目管理规范
工程项目管理规范全文(3篇)

第1篇第一章总则第一条为加强工程项目管理,提高工程质量、安全、进度和投资效益,保障人民群众生命财产安全,根据《中华人民共和国建筑法》、《中华人民共和国合同法》等相关法律法规,制定本规范。
第二条本规范适用于中华人民共和国境内各类工程项目,包括新建、改建、扩建、维修、拆除等工程项目。
第三条工程项目管理应当遵循以下原则:(一)依法依规,公开透明;(二)质量第一,安全第一;(三)科学管理,技术创新;(四)节约资源,保护环境;(五)以人为本,和谐发展。
第四条工程项目管理应当实行项目法人责任制、招标投标制、合同管理制、竣工验收制。
第二章工程项目前期管理第五条工程项目前期管理包括项目可行性研究、初步设计、项目立项、环境影响评价等。
第六条项目可行性研究应当包括以下内容:(一)项目背景及必要性;(二)市场分析及产品需求;(三)技术方案及工艺流程;(四)投资估算及资金筹措;(五)经济效益分析;(六)社会效益分析;(七)环境效益分析;(八)组织机构及人员配置。
第七条初步设计应当依据可行性研究报告,进行工程方案设计、设备选型、工艺流程设计等。
第八条项目立项应当依据可行性研究报告和初步设计,由项目法人向有关部门提出申请,经批准后方可进行工程建设。
第九条环境影响评价应当依据《中华人民共和国环境影响评价法》,对工程项目可能对环境造成的影响进行评估,并提出防治措施。
第三章工程项目招标投标管理第十条工程项目招标投标应当遵循公开、公平、公正、诚实信用的原则。
第十一条工程项目招标分为公开招标和邀请招标。
公开招标适用于法律法规规定的必须公开招标的项目;邀请招标适用于技术复杂、专业性强、工期紧迫、保密要求高等特殊项目。
第十二条招标人应当编制招标文件,包括招标公告、投标邀请书、投标人须知、合同条款、技术规格、投标文件格式等。
第十三条投标人应当具备相应的资质、技术力量、设备能力和财务状况,并按照招标文件的要求提交投标文件。
第十四条招标人应当对投标文件进行审查,对符合条件的投标人进行评标。

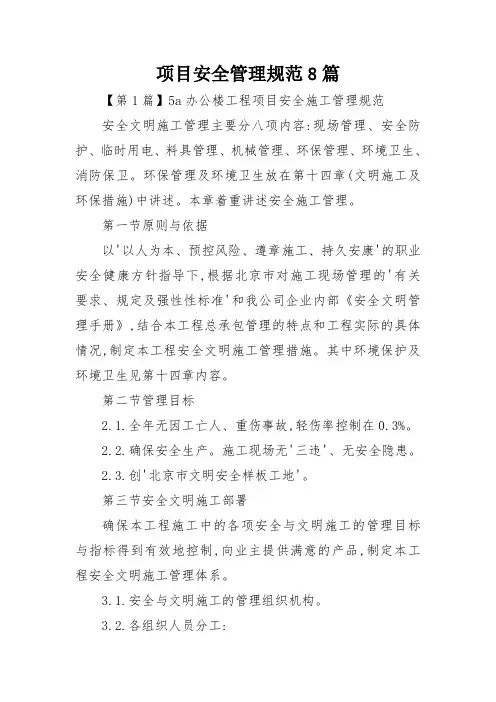

项目安全管理规范8篇

项目安全管理规范8篇【第1篇】5a办公楼工程项目安全施工管理规范安全文明施工管理主要分八项内容:现场管理、安全防护、临时用电、料具管理、机械管理、环保管理、环境卫生、消防保卫。
环保管理及环境卫生放在第十四章(文明施工及环保措施)中讲述。
本章着重讲述安全施工管理。
第一节原则与依据以'以人为本、预控风险、遵章施工、持久安康'的职业安全健康方针指导下,根据北京市对施工现场管理的'有关要求、规定及强性性标准'和我公司企业内部《安全文明管理手册》,结合本工程总承包管理的特点和工程实际的具体情况,制定本工程安全文明施工管理措施。
其中环境保护及环境卫生见第十四章内容。
第二节管理目标2.1.全年无因工亡人、重伤事故,轻伤率控制在0.3%。
2.2.确保安全生产。
施工现场无'三违'、无安全隐患。
2.3.创'北京市文明安全样板工地'。
第三节安全文明施工部署确保本工程施工中的各项安全与文明施工的管理目标与指标得到有效地控制,向业主提供满意的产品,制定本工程安全文明施工管理体系。
3.1.安全与文明施工的管理组织机构。
3.2.各组织人员分工:1、项目经理:对施工现场的安全全面负责,保证安全生产。
2、现场经理:执行安全生产的各项管理制度,主抓分包、安全生产,指导各施工队与分包安全管理措施得到有效地实施。
落实各项安全责任,办理各项与安全生产有关的手续。
督促、安排与指导各分包单位按照有关安全文明施工的管理规定,负责做好各项安全记录,并对安全文明施工的资料整理、归档。
3、项目总工程师:制定各项安全技术实施方案和预案,审批和实施对各分包单位进行安全交底,制定项目安全技术措施和分部工程安全方案,督促安全措施落实,解决施工过程中不安全的技术性问题。
4、项目书记,开展有关与安全活动和安全教育,监督劳保用品的发放和使用。
5、项目安全员:负责对分包安全技术方案的落实,纠正施工过程中的各种违章,并执行有关处罚规定。

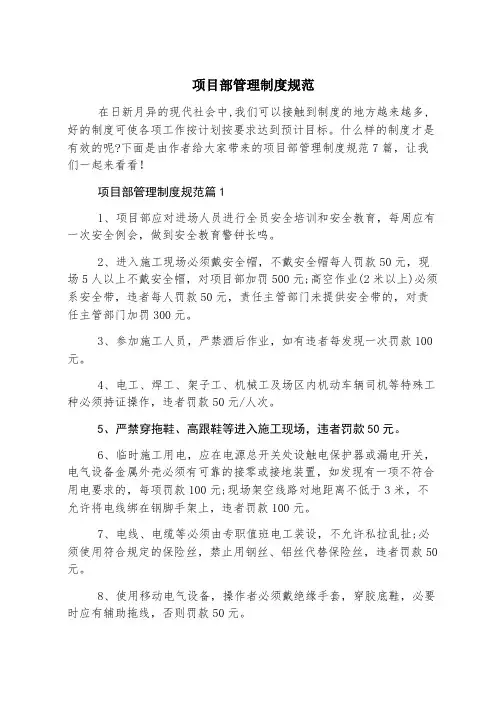

项目部管理制度规范

项目部管理制度规范在日新月异的现代社会中,我们可以接触到制度的地方越来越多,好的制度可使各项工作按计划按要求达到预计目标。
什么样的制度才是有效的呢?下面是由作者给大家带来的项目部管理制度规范7篇,让我们一起来看看!项目部管理制度规范篇11、项目部应对进场人员进行全员安全培训和安全教育,每周应有一次安全例会,做到安全教育警钟长鸣。
2、进入施工现场必须戴安全帽,不戴安全帽每人罚款50元,现场5人以上不戴安全帽,对项目部加罚500元;高空作业(2米以上)必须系安全带,违者每人罚款50元,责任主管部门未提供安全带的,对责任主管部门加罚300元。
3、参加施工人员,严禁酒后作业,如有违者每发现一次罚款100元。
4、电工、焊工、架子工、机械工及场区内机动车辆司机等特殊工种必须持证操作,违者罚款50元/人次。
5、严禁穿拖鞋、高跟鞋等进入施工现场,违者罚款50元。
6、临时施工用电,应在电源总开关处设触电保护器或漏电开关,电气设备金属外壳必须有可靠的接零或接地装置,如发现有一项不符合用电要求的,每项罚款100元;现场架空线路对地距离不低于3米,不允许将电线绑在钢脚手架上,违者罚款100元。
7、电线、电缆等必须由专职值班电工装设,不允许私拉乱扯;必须使用符合规定的保险丝,禁止用钢丝、铝丝代替保险丝,违者罚款50元。
8、使用移动电气设备,操作者必须戴绝缘手套,穿胶底鞋,必要时应有辅助拖线,否则罚款50元。
9、严禁乘坐卷扬机吊盘或吊蓝上、下人,违者对操作者和乘坐者各罚款100元。
10、木工、机械转动部分必须有防护罩,圆盘机上有防护罩壳,平刨必须有护手装置,否则罚款50元。
11、禁止高空向下抛扔任何物品,否则罚款200元,如出现事故,并追究责任人的一切经济责任和法律责任。
12、禁止施工工地烧电炉或烧木材,发现一次罚款100元。
13、建筑物的出入口应搭设长3~6米宽于出入口通道两侧各1米的双层防护棚,层间距不小于500mm,非出入口处及通道两侧应严密封闭;卷扬机、搅拌机必须设防雨、防砸的操作棚;现场施工机械必须悬挂安全操作规程。
项目施工管理规范4篇

项目施工管理规范4篇【第1篇】建设集团项目施工现场管理规范某建设集团项目施工现场管理办法一、目的为了使本工程各项管理工作满足集团管理要求,确保施工管理的各项工作有序、按标准在受控状态下进行,实现本项目的管理目标,特制定本管理办法。
二、管理目标1、质量管理目标:确保达到合格标准。
2、安全管理目标:无轻伤以上安全事故及责任事故。
3、文明工地建设标准:确保本工程达到安全文明工地。
4、工期目标:按计划工期。
三、管理依据1、《施工组织设计》。
2、施工图纸等设计文件。
3、国家、地方现行施工规范、验收规范、法律法规行政性文件等。
四、质量管理1、项目部监督施工单位按照质量目标,按照国家法律、法规、国家现行规范、强制性条文、设计文件要求认真组织施工。
2、项目部施制定且实可行的质量保证体系和质量控制措施。
3、项目部必须加强施工人员的质量教育,牢固树立创优意识。
4、项目部必须保证所制定的质量保证体系运转正常,所制定的保证措施能够执行具有可操作性。
5、任何分项工程施工之前,项目部必须对施工队作书面的技术及质量标准的交底。
6、项目部定期检查施工单位操作工对质量验收规范、操作工艺流程情况的掌握情况,对达不到要求敦促整改,整改后仍不能满足要求的清退出场。
7、项目部要认真做好质量检查验收工作,做好分部分项工程的质量检查工作,真正做到现场实测实量,避免因自检不合格就报验收的现象。
8、项目部应加强平行检查、巡视检查,认真做好抽检、验收和旁站工作。
在验收以前对施工单位所存在的问题及时告知、敦促改正,争取做到施工单位报验时一次通过。
9、上道工序未经监理验收,不得进行下道工序施工。
对于隐蔽部位(包括混凝土局部缺陷处理)的分项、分部工程,须报于监理的同意。
10、在需要监理旁站的关键部位、关键工序、关键工艺,项目部应提前通知监理。
11、施工队要作内部的自检、互检、交接检,并确保真实性,严格执行“三检制”。
12、质量验收程序遵循:“项目部自检”+“监理验收”+“检查小组监督(随同质监站、监理)”。

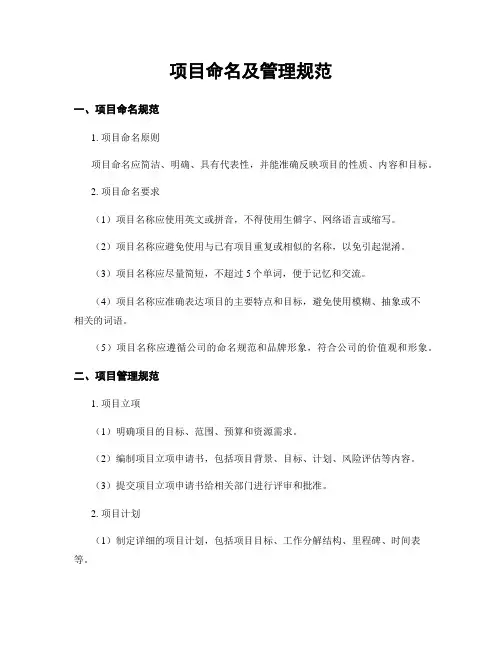

项目命名及管理规范

项目命名及管理规范一、项目命名规范1. 项目命名原则项目命名应简洁、明确、具有代表性,并能准确反映项目的性质、内容和目标。
2. 项目命名要求(1)项目名称应使用英文或拼音,不得使用生僻字、网络语言或缩写。
(2)项目名称应避免使用与已有项目重复或相似的名称,以免引起混淆。
(3)项目名称应尽量简短,不超过5个单词,便于记忆和交流。
(4)项目名称应准确表达项目的主要特点和目标,避免使用模糊、抽象或不相关的词语。
(5)项目名称应遵循公司的命名规范和品牌形象,符合公司的价值观和形象。
二、项目管理规范1. 项目立项(1)明确项目的目标、范围、预算和资源需求。
(2)编制项目立项申请书,包括项目背景、目标、计划、风险评估等内容。
(3)提交项目立项申请书给相关部门进行评审和批准。
2. 项目计划(1)制定详细的项目计划,包括项目目标、工作分解结构、里程碑、时间表等。
(2)确定项目的关键路径和关键任务,合理安排资源和人力。
(3)制定项目进度控制和风险管理计划,及时调整计划以应对变化和风险。
3. 项目执行(1)按照项目计划进行任务分配和工作安排,明确责任和权限。
(2)建立良好的沟通机制,定期召开项目会议,及时更新项目进展和解决问题。
(3)监控项目进度和质量,及时采取措施解决延误和质量问题。
4. 项目控制(1)建立项目控制机制,包括进度控制、质量控制、成本控制和风险控制等。
(2)制定项目变更管理流程,确保变更经过评估和批准后再执行。
(3)建立项目绩效评估体系,对项目成果进行评估和总结,为后续项目提供经验和教训。
5. 项目收尾(1)完成项目交付物,包括项目成果、文档、培训材料等。
(2)进行项目验收,确保项目达到预期的质量和目标。
(3)撰写项目总结报告,总结项目经验和教训,为公司的项目管理提供参考。
以上是关于项目命名及管理规范的详细内容。
根据实际情况和公司的要求,可以适当调整和完善这些规范,以确保项目的顺利进行和成功交付。
项目命名规范能够帮助项目在命名上更加规范统一,项目管理规范则能够确保项目在各个阶段有序进行,控制风险,提高项目的成功率和效益。

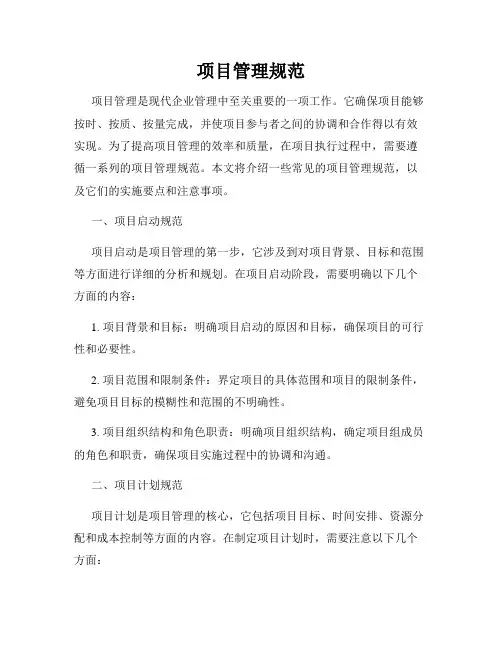

项目管理规范

项目管理规范项目管理是现代企业管理中至关重要的一项工作。
它确保项目能够按时、按质、按量完成,并使项目参与者之间的协调和合作得以有效实现。
为了提高项目管理的效率和质量,在项目执行过程中,需要遵循一系列的项目管理规范。
本文将介绍一些常见的项目管理规范,以及它们的实施要点和注意事项。
一、项目启动规范项目启动是项目管理的第一步,它涉及到对项目背景、目标和范围等方面进行详细的分析和规划。
在项目启动阶段,需要明确以下几个方面的内容:1. 项目背景和目标:明确项目启动的原因和目标,确保项目的可行性和必要性。
2. 项目范围和限制条件:界定项目的具体范围和项目的限制条件,避免项目目标的模糊性和范围的不明确性。
3. 项目组织结构和角色职责:明确项目组织结构,确定项目组成员的角色和职责,确保项目实施过程中的协调和沟通。
二、项目计划规范项目计划是项目管理的核心,它包括项目目标、时间安排、资源分配和成本控制等方面的内容。
在制定项目计划时,需要注意以下几个方面:1. 目标和里程碑的确定:明确项目的关键目标和里程碑,确保项目进展的可控性和目标的实现度。
2. 时间安排和优先级的设定:合理安排项目每个阶段的时间,并根据任务的紧急程度和重要程度确定优先级,确保项目按时完成。
3. 资源分配和风险管理:合理分配项目所需的资源,同时进行风险评估和管理,降低项目风险对进度和质量的影响。
三、项目执行规范项目执行是项目管理的执行阶段,在项目执行阶段需要关注以下几个方面:1. 任务分配和进度跟踪:将项目分解为具体的任务,合理分配给项目团队成员,并进行进度跟踪和控制,确保项目按计划进行。
2. 问题解决和决策管理:及时解决项目执行中出现的问题和障碍,并进行决策管理,确保项目进展的连贯性和稳定性。
3. 质量保证和变更控制:制定质量保证计划,建立质量管理机制,并进行变更控制,确保项目交付的质量和效果。
四、项目验收规范项目验收是项目的最终阶段,重点关注以下几个方面:1. 验收标准和流程的明确:明确项目验收的标准和流程,并进行充分的沟通和协调,确保项目的验收结果符合要求。
项目管理规范

项目管理规范
概述
项目管理规范是指在进行项目管理过程中,为确保项目按时、按预算、高质量完成的一套标准和方法。
本文将详细介绍项目管理规范的要点和内容。
1. 项目概述
•描述项目的目标和背景
•确定项目的范围和约束条件
2. 组织架构与角色分工
•定义项目管理团队成员及其职责
•明确各个角色之间的协作方式
3. 需求管理
•确立需求收集、评审和变更控制流程
•管理需求文档和需求变更记录
4. 计划与调度
•制定项目计划,并确定关键路径和里程碑节点
•分配资源,安排任务执行顺序,制定时间表
5. 风险管理
•进行风险识别、评估和监控,并制定相应措施应对风险
•建立风险登记簿,跟踪风险处理情况
6. 质量控制与验收
•制定质量标准并建立质量控制活动,以确保产品符合要求
•进行验收活动,验证项目交付物的可接受性
7. 沟通与沟通
•确立项目沟通计划,包括内部和外部沟通
•管理会议、报告和文件以促进信息共享
8. 进度跟踪与控制
•监视项目进展情况,及时调整计划和资源分配
•与团队成员保持沟通,并协调解决问题的方法
9. 变更管理
•规定变更请求的提交渠道和流程
•分析变更对项目目标的影响,并作出相应决策
10. 效果评估与总结
•定期对项目执行效果进行评估,寻找优化空间
•在项目完结后进行总结,记录经验教训供未来运用
以上是关于项目管理规范的简要介绍。
通过遵循这些规范,能够提高项目管理的效率、降低风险,并达到预期的目标。
在实施过程中,可以根据具体的项目需要进行适当调整和补充。
项目管理规范

项目管理规范一、引言项目管理规范旨在确保项目能够按时、按质、按量地完成,达到预期的目标。
本文档将详细介绍项目管理的各个方面,包括项目启动、项目组织、项目计划、项目执行、项目控制和项目收尾等。
二、项目启动1. 项目背景:描述项目的背景、目的和重要性。
2. 项目范围:明确项目的范围,包括所涉及的任务、交付物和相关约束条件。
3. 项目目标:明确项目的目标,包括时间、成本和质量目标。
4. 项目风险评估:对项目可能面临的风险进行评估,并制定相应的风险应对计划。
5. 项目组织:确定项目组织结构,明确各个角色的职责和权限。
三、项目组织1. 项目章程:编写项目章程,明确项目的目标、范围、约束条件和项目组织结构。
2. 项目团队:组建项目团队,明确各个团队成员的职责和工作分工。
3. 项目沟通:建立有效的沟通机制,确保团队成员之间的沟通畅通无阻。
四、项目计划1. 工作分解结构(WBS):将项目的工作分解为可管理的任务,明确各个任务的负责人和交付时间。
2. 项目进度计划:制定项目的进度计划,包括关键路径和里程碑。
3. 项目资源计划:确定项目所需的资源,包括人力、物资和设备等。
4. 项目成本估算:估算项目的成本,并制定相应的预算。
5. 项目质量计划:制定项目的质量标准和质量控制措施。
五、项目执行1. 任务分配:将项目任务分配给相应的负责人,并明确任务的目标和交付时间。
2. 进度控制:监控项目的进度,及时发现并解决进度偏差。
3. 资源管理:合理分配和利用项目所需的资源,确保项目顺利进行。
4. 风险管理:及时评估和应对项目可能面临的风险,确保项目的顺利进行。
5. 问题解决:及时解决项目中浮现的问题,确保项目的顺利进行。
六、项目控制1. 质量控制:监控项目的质量,确保项目交付物符合质量标准。
2. 成本控制:监控项目的成本,及时发现并解决成本偏差。
3. 风险控制:监控项目的风险,及时采取相应的措施应对风险。
4. 变更控制:管理项目变更,确保变更得到有效控制。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
项目管理规范1 总则1.0.1 为提高建设工程施工项目管理水平,促进施工项目管理的科学化、规范化和法制化,适应市场经济发展的需要,与国际惯例接轨,制定本规范。
1.0.2 本规范适用于新建、扩建、改建等建设工程的施工项目管理。
本规范是规范建设工程施工项目管理行为、明确企业各层次与人员的职责和相关工作关系、考核评价项目经理和项目经理部的基本依据。
1.0.3 建设工程施工项目管理应实行项目经理责任制和项目成本核算制。
1.0.4 建设工程施工项目管理,除应遵循本规范外,还应符合国家法律、行政法规及有关强制性标准的规定。
2 术语2.0.1 施工项目construction project企业自工程施工投标开始到保修期满为止的全过程中完成的项目。
2.0.2 施工项目管理construction project management by enterprises of construction industry企业运用系统的观点、理论和科学技术对施工项目进行的计划、组织、监督、控制、协调等全过程管理。
2.0.3 项目发包人employer在协议书申约定,具有项目发包主体资格和支付工程价款能力的当事人或取得该当事人资格的合法继承人。
2.0.4 项目承包人contractor在协议书中约定,被项目发包人接受的具有项目施工承包主体资格的当事人,或取得该当事人资格的合法继承人。
2.0.5 项目分包人subcontractor项目承包人根据施工合同的约定,将承包的项目部分发包给具有相应资质的当事人。
2.0.6 项目经理construction project manager企业法定代表人在承包的建设工程施工项目上的委托代理大。
2.0.7 项目经理部construction project management team由项目经理在企业的支持下组建并领导、进行项目管理的组织机构。
2.0.8 矩阵式项目管理组织matrix type organization of project management结构形式呈矩阵状的组织,项目管埋人员由企业有关职能部门派出并进行业务指导,受项目经理的直接领导。
2.0.9 直线职能式项目管理组织straight line and function type organization of project management结构形式呈直线状且设有职能部门或职能人员的组织,每个成员(或部门)只受一位直接领导人指挥。
2.0.10 事业部式项目管理组织federal structure of decentralized power type organization of management 在企业内作为派往项目的管理班子,对企业外具有独立法人资格的项目管理组织。
2.0.11 项目经理责任制responsibility system of construction project manager以项目经理为责任主体的施工项目管理目标责任制度。
2.0.12 项目管理目标责任书responsibility documents of construction project management由企业法定代表人根据施工合同和经营管理目标要求明确规定项目经理部应达到的成本、质量、进度和安全等控制目标的文件。
2.0.13 项目管理规划大纲planning outline for construction project management由企业管理层在投标之前编制的,旨在作为投标依据、满足招标文件要求及签订合同要求的文件。
2.0.14 项目管理实施规划execution planning for construction project management在开工之前由项目经理主持编制的,旨在指导施工项目实施阶段管理的文件。
2.0.15 项目目标控制。
Object control for construction project为实现项目管理目标而实施的收集数据、与计划目标对比分析、采取措施纠正偏差等活动,包括项目迸度控制、项目质量控制、项目安全控制和项目成本控制。
2.0.16 项目风险construction project risk通过调查、分析、论证,预测其发生概率、后果很可能使项目产生损失的未来不确定性因素。
2.0.17 项目风险管理risk management of construction project.项目风险的识别、评估、管理规划与决策、管理规划实施与检查等过程。
2.0.18 项目成本核算制cost calculation system of construction project有关项目成本核算原则、范围、程序、方法、内容、责任及要求的管理制度。
2.0.19 项目生产要素管理productive element management for construction project对项目的人力资源、材料、机械设备、资金、技术、信息等进行的管理。
2.0.20 项目合同管理contract management for construction project对施工合同的订立、履行、变更、终止、违约、索赔、争议处理等进行的管理。
2.0.21 项目信息管理information management for construction project施工项目实施过程中,对信息收集、整理、处理、储存、传递与应用等进行的管理。
2.0.22 项目现场管理site management for construction project对施工现场内的活动及空间使用所进行的管理。
2.0.23 项目竣工验收completion and delivery of construction project承包人按施工合同完成了项目全部任务,经检验合格,由发包人组织验收的过程。
2.0.24 项目回访保修return visit and guarantee for repair of construction project承包人在施工项目竣工验收后对工程使用状况和质量问题向用户访问了解,并按照有关规定及工程质量保修书的约定,在保修期内对发生的质量问题进行修理并承担相应经济责任的过程。
2.0.25 项目组织协调organization coordination for construction project以一定的组织形式、手段和方法,对项目管理中产生的关系进行疏通,对产生的干扰和障碍予以排除的过程。
2.0.26 项目考核评价examination and evaluation of construction project由项目考核评价主体对考核评价客体的项目管理行为、水平及成果进行考核并做出评价的过程。
3 项目管理内容与程序3.0.1 项目管理的内容与程序应体现企业管理层和项目管理层参与的项目管理活动。
3.0.2 项目管理的每一过程,都应体现计划、实施、检查、处理(PDCA)的持续改进过程。
3.0.3 项目经理部的管理内容应由企业法定代表人向项目经理下达的项目管理目标责任书确定,并应由项目经理负责组织实施。
在项目管理期间,由发包人或其委托的监理工程师或企业管理层按规定程序提出的、以施工指令形式下达的工程变更导致的额外施工任务或工作,均应列人项目管理范围。
3.0.4 项目管理应体现管理的规律,企业应利用制度保证项目管理按规定程序运行。
3.0.5 项目经理部应按监理机构提供的监理规划和监理实施细则的要求,接受并配合监理工作。
3.0.6 项目管理的内容应包括:编制项目管理规划大纲和项目管理实施规划,项目进度控制,项目质量控制,项目安全控制,项目成本控制,项目人力资源管理,项目材料管理,项目机械设备管理,项目技术管理,项目资金管理,项目合同管理,项目信息管理,项目现场管理,项目组织协调,项目竣工验收,项目考核评价,项目回访保修。
3.0.7 项目管理的程序应依次为:编制项目管理规划大纲,编制投标书并进行投标,签订施工合同,选定项目经理,项目经理接受企业法定代表人的委托组建项目经理部,企业法定代表人与项目经理签订项目管理目标责任书,项目经理部编制项目管理实施规划,进行项目开工前的准备,施工期间按项目管理实施规划进行管理,在项目竣工验收阶段进行竣工结算、清理各种债权债务、移交资料和工程,进行经济分析,做出项目管理总结报告并送企业管理层有关职能部门,企业管理层组织考核委员会对项目管理工作进行考核评价并兑现项目管理目标责任书中的奖惩承诺,项目经理部解体,在保修期满前企业管理层根据工程质量保修书的约定进行项目回访保修。
4 项目管理规划4.1一般规定4.1.1 项目管理规划应分为项目管理规划大纲和项目管理实施规划。
4.1.2 当承包人以编制施工组织设计代替项目管理规划时,施工组织设计应满足项目管理规划的要求。
4.2 项目管理规划大纲4.2.1项目管理规划大纲应由企业管理层依据下列资料编制:1 招标文件及发包人对招标文件的解释。
2 企业管理层对招标文件的分析研究结果。
3 工程现场情况。
4 发包人提供的信息和资料。
5 有关市场信息。
6 企业法定代表人的投标决策意见。
4.2.2项目管理规划大纲应包括下列内容:1 项目概况。
2 项目实施条件分析。
3 项目投标活动及签订施工合同的策略。
4 项目管理目标。
5 项目组织结构。
6 质量目标和施工方案。
7 工期目标和施工总进度计划。
8 成本目标。
9 项目风险预测和安全目标。
10 项目现场管理和施工平面图。
11 投标和签订施工合同。
12 文明施工及环境保护。
4.3 项目管理实施规划4.3.1 项目管理实施规划必须由项目经理组织项目经理部在工程开工之前编制完成。
4.3.2 项目管理实施规划应依据下列资料编制:1 项目管理规划大纲。
2 项目管理目标责任书。
3 施工合同。
4.3.3项目管理实施规划应包括下列内容:1 工程概况。
2 施工部署。
3 施工方案。
4 施工进度计划。
5 资源供应计划。
6 施工准备工作计划。
7 施工平面图。
8 技术组织措施计划。
9 项目风险管理。
10 信息管理。
11 技术经济指标分析。
4.3.4编制项目管理实施规划应遵循下列程序:1 对施工合同和施工条件进行分析;2 对项目管理目标贡任书进行分析;3 编写目录及框架;4 分工编写;5 汇总协调;6 统一审查;7 修改定稿;8 报批。
4.3.5 工程概况应包括下列内容:1 工程特点。
2 建设地点及环境特征。
3 施工条件。
4 项目管理特点及总体要求。
4.3.6 施工部署应包括下列内容:1 项目的质量、进度、成本及安全目标。
2 拟投人的最高人数和平均人数。
3 分包计划,劳动力使用计划,材料供应计划,机械设备供应计划。
