水土保持方案编写规范方案
水土保持方案编写规范

水土保持方案编写规范水土保持方案是指为解决水土流失问题,保护和改善地球表层,保持土壤的肥力和有效生物生境而制定的措施和规划的文件。
水土保持方案的编写规范对于保护环境、保障生态安全具有重要意义。
下面将详细说明水土保持方案编写的规范要求。
首先,水土保持方案应包括以下几个方面的内容:方案的目标、目的和意义;方案的范围和工作内容;相关技术和方法的介绍;方案的实施计划和组织机构;方案的监测和评估等。
方案必须全面、准确、详细地描述了需要实施的措施和步骤。
其次,水土保持方案编写的过程中必须科学合理,结合实际情况进行制定。
方案的编写要充分考虑当地的地质、水文、气候和土壤等自然条件,对于生态环境和人类生活质量的要求也要有所考虑。
同时,方案还要兼顾经济效益和社会效益,尽量做到资源利用的最大化和环境保护的最小化。
第三,水土保持方案的编写要注重可操作性和可实施性。
方案中提到的各项措施和步骤必须具有可行性,能够在实际施工中执行。
同时,方案要考虑到当地的人力、物力、财力等资源的实际情况,合理安排实施计划和组织机构。
第四,水土保持方案的编写应有明确的时间节点和责任部门。
方案中应包括每个措施和步骤的具体实施时间和负责单位。
方案的编写要注意时间的合理安排,确保各项措施在合适的时期得以实施。
第五,水土保持方案的编写要注重监测和评估。
方案中应明确监测指标和评估方法,以及监测频率和责任单位。
监测和评估可以及时发现问题和改进措施,确保方案的有效性和可持续性。
最后,水土保持方案的编写要符合法律法规和政策的要求。
方案中涉及到的措施和步骤必须符合相关的法律法规和政策,确保方案的合法性和可执行性。
总之,水土保持方案的编写规范要求全面、科学、合理、可操作和遵守相关法律法规和政策。
通过合理编写水土保持方案,可以有效地保护自然环境,促进可持续发展。
水土保持方案编制要求

水土保持方案编制要求1. 引言水土保持是指维护和改善土地、水资源和生态环境,防止土壤侵蚀、地质灾害以及保护水资源的一系列措施和方法。
编制水土保持方案是为了减少和防止土地退化,保护土地资源和生态环境,提高土地利用效率和可持续发展。
本文档旨在提供水土保持方案编制的基本要求和指导。
2. 方案编制的基本要求水土保持方案的编制应遵循以下基本要求:2.1. 考虑区域特点在编制水土保持方案时,应充分考虑所在区域的自然环境特点、地理地貌特征、气候条件、土壤特性等因素,合理确定相应的水土保持措施。
2.2. 综合利用现有资源在编制水土保持方案时,应充分利用和整合现有的有关水土保持的资源和设施,避免重复投资和浪费。
2.3. 系统思考和综合考虑水土保持方案的编制需要进行全面系统的思考和综合考虑,既要考虑到水土保持的整体效益,又要考虑到各项措施之间的协调与衔接。
2.4. 制定合理的时间计划在编制水土保持方案时,应制定合理的时间计划,明确各项工作任务的开展时间和完成时间,确保方案的及时落实。
3. 方案编制的主要内容水土保持方案的编制应包括以下主要内容:3.1. 背景和目标分析对研究区的背景和目标进行充分分析,明确水土保持方案的编制目的和任务。
3.2. 水土环境评价开展水土环境评价,对研究区的水土资源状况进行调查和分析,确定水土保持的需求和重点。
3.3. 水土保持措施根据水土环境评价的结果,结合区域特点,确定适合的水土保持措施,包括植被恢复、防护措施、水土保持设施的建设等。
3.4. 经济评价和可行性分析对水土保持方案进行经济评价和可行性分析,评估方案的经济效益和可操作性。
3.5. 实施计划和措施监测制定水土保持方案的实施计划,明确各项措施的实施步骤和时间,同时设置相应的监测措施,对方案的实施进行监测和评估。
4. 方案编制的流程和方法水土保持方案的编制流程和方法应包括以下几个步骤:4.1. 数据收集和整理收集和整理与水土保持相关的基础数据和信息,包括土地利用状况、土壤类型、地形地貌等。
水土保持方案编写规范

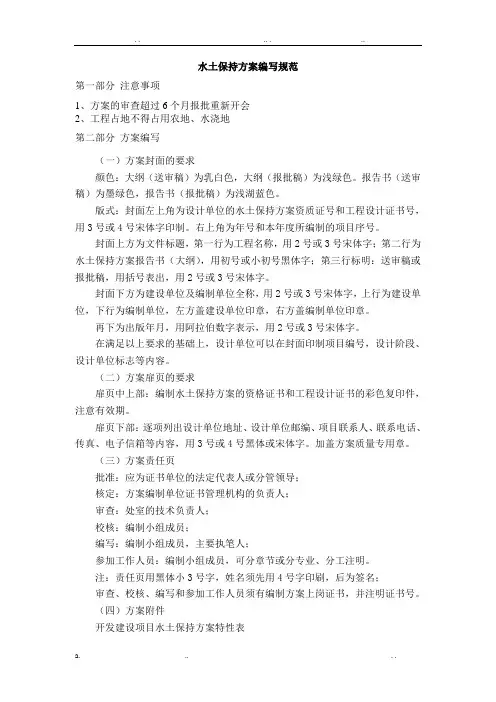

水土保持方案编写规范第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地3号或4用在满足以上要求的基础上,设计单位可以在封面印制项目编号,设计阶段、设计单位标志等内容。
(二)方案扉页的要求扉页中上部:编制水土保持方案的资格证书和工程设计证书的彩色复印件,注意有效期。
扉页下部:逐项列出设计单位地址、设计单位邮编、项目联系人、联系电话、传真、电子信箱等内容,用3号或4号黑体或宋体字。
加盖方案质量专用章。
(三)方案责任页批准:应为证书单位的法定代表人或分管领导;核定:方案编制单位证书管理机构的负责人;审查:处室的技术负责人;计划部门项目建议书批复文件水土保持方案特性表1.所流域七大代管域)、目所支流2.直影响还包移民迁与矿塌陷区等注3.水土流失预测总量只建设期内(机械完工期内)根据预测责任范围内可能造成的水土流失总量(含背景值)注4.扰动土地整治率=(水土保持措施面积+永久建筑物面积)/扰动地表面积注5.水土流失总治理度计算按水保措施防治面积(含永久建筑物但不含水面、塌陷区)/水土流失总面积(含项目建设区内未扰动的水土流失面)注6.防治类型之省级人民政府公告的水土流失重点预防保护区、重点监督区和重点治理区注7.土壤流失控制比计算按反感目标值/项目区土壤侵蚀容许值。
注注1.2.3.4.项目建设区和直接影响区(若不采取防治措施可能造成水土流失或危害的地域)5.水土流失预测结果。
主要包括损坏水土保持设施数量、建设期水土流失总量及新增量、水土流失重点区段及时段6.水土保持总体布局主要工程量7.水土保持投资估算及效益分析8.结论与建议二、水土保持方案编制总则1.方案编制的目的意义2.3.4.5.6.的依托关系应予说明四、项目区概况。
应按照6.4中的规定,简要说明项目所在区域自然条件、社会经济、土地利用情况,水土流失现状及防治情况,区域内生态建设与开发建设项目水土保持可借鉴的经验。
水土保持方案编写规范

水土保持方案编写规范第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地第二部分方案编写(一)方案封面的要求颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。
报告书(送审稿)为墨绿色,报告书(报批稿)为浅湖蓝色。
版式:封面左上角为设计单位的水土保持方案资质证号和工程设计证书号,用3号或4号宋体字印制。
右上角为年号和本年度所编制的项目序号。
封面上方为文件标题,第一行为工程名称,用2号或3号宋体字;第二行为水土保持方案报告书(大纲),用初号或小初号黑体字;第三行标明:送审稿或报批稿,用括号表出,用2号或3号宋体字。
封面下方为建设单位及编制单位全称,用2号或3号宋体字,上行为建设单位,下行为编制单位,左方盖建设单位印章,右方盖编制单位印章。
再下为出版年月,用阿拉伯数字表示,用2号或3号宋体字。
在满足以上要求的基础上,设计单位可以在封面印制项目编号,设计阶段、设计单位标志等内容。
(二)方案扉页的要求扉页中上部:编制水土保持方案的资格证书和工程设计证书的彩色复印件,注意有效期。
扉页下部:逐项列出设计单位地址、设计单位邮编、项目联系人、联系电话、传真、电子信箱等内容,用3号或4号黑体或宋体字。
加盖方案质量专用章。
(三)方案责任页批准:应为证书单位的法定代表人或分管领导;核定:方案编制单位证书管理机构的负责人;审查:处室的技术负责人;校核:编制小组成员;编写:编制小组成员,主要执笔人;参加工作人员:编制小组成员,可分章节或分专业、分工注明。
注:责任页用黑体小3号字,姓名须先用4号字印刷,后为签名;审查、校核、编写和参加工作人员须有编制方案上岗证书,并注明证书号。
(四)方案附件开发建设项目水土保持方案特性表大纲(送审稿)任务委托书;方案送审稿技术评审意见;水土流失防治责任范围和水土保持设施的确认函;(不需要了)计划部门项目建议书批复文件***水土保持方案特性表注1.所在流域按七大流域(含其代管流域)、项目所在支流填写注2.直接影响区还包括移民拆迁与安置区、采矿塌陷区等注3.水土流失预测总量只建设期内(机械完工期内)根据预测责任范围内可能造成的水土流失总量(含背景值)注4.扰动土地整治率=(水土保持措施面积+永久建筑物面积)/扰动地表面积注5.水土流失总治理度计算按水保措施防治面积(含永久建筑物但不含水面、塌陷区)/水土流失总面积(含项目建设区内未扰动的水土流失面)注6.防治类型之省级人民政府公告的水土流失重点预防保护区、重点监督区和重点治理区注7.土壤流失控制比计算按反感目标值/项目区土壤侵蚀容许值。
水土保持方案编制规定

水土保持方案编制规定水土保持是指通过科学合理的措施,保护和改善土地资源,防止水土流失,保持土壤肥力,维护生态平衡,促进可持续发展的一种综合性工程。
水土保持方案编制是对水土保持工作进行规范和指导的重要举措,其编制过程需要严格遵守相关规定,确保水土保持工作的有效实施。
首先,水土保持方案编制应当充分考虑当地的地理环境特点和土地利用现状,进行全面的调查研究。
对于不同地区的水土保持工作,应根据具体情况制定相应的方案,不能一刀切。
在调查研究的基础上,需明确水土保持的目标和任务,确定工作重点和重点区域,制定合理的保护措施和控制措施。
其次,水土保持方案编制要充分考虑生态环境保护和可持续发展的要求,注重生态效益和经济效益的统一。
在制定保护措施时,需兼顾土地资源的合理利用和生态环境的保护,避免盲目开发和过度利用导致的环境问题。
同时,要合理配置资源,提高资源利用效率,实现生态效益和经济效益的双赢。
另外,水土保持方案编制需要明确责任主体和工作机制,建立健全的监督管理制度。
各级政府部门要加强对水土保持工作的组织领导和督促检查,确保方案的有效实施和工作的顺利推进。
同时,要加强宣传教育,提高公众的环保意识和责任感,形成全社会共同参与的良好氛围。
最后,水土保持方案编制要注重技术创新和成果推广,不断提高水土保持工作的科学性和实效性。
要鼓励科研机构和专业人员进行技术攻关和成果转化,推广先进的水土保持技术和经验,为各地开展水土保持工作提供有力支持。
总之,水土保持方案编制是一项复杂而又重要的工作,需要各方的共同努力和密切配合。
只有严格按照规定程序,科学合理地制定水土保持方案,才能更好地保护和利用土地资源,实现可持续发展的目标。
希望各地能够高度重视水土保持工作,加强方案编制和实施,为建设美丽中国作出更大的贡献。
环境保护水土保持方案

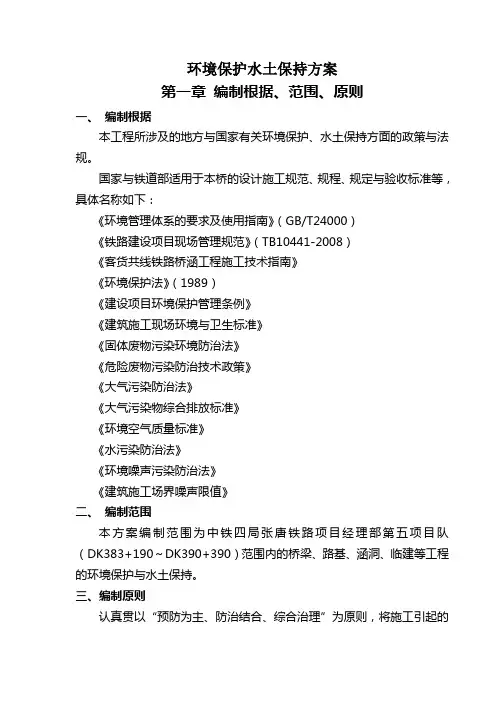

环境保护水土保持方案第一章编制根据、范围、原则一、编制根据本工程所涉及的地方与国家有关环境保护、水土保持方面的政策与法规。
国家与铁道部适用于本桥的设计施工规范、规程、规定与验收标准等,具体名称如下:《环境管理体系的要求及使用指南》(GB/T24000)《铁路建设项目现场管理规范》(TB10441-2008)《客货共线铁路桥涵工程施工技术指南》《环境保护法》(1989)《建设项目环境保护管理条例》《建筑施工现场环境与卫生标准》《固体废物污染环境防治法》《危险废物污染防治技术政策》《大气污染防治法》《大气污染物综合排放标准》《环境空气质量标准》《水污染防治法》《环境噪声污染防治法》《建筑施工场界噪声限值》二、编制范围本方案编制范围为中铁四局张唐铁路项目经理部第五项目队(DK383+190~DK390+390)范围内的桥梁、路基、涵洞、临建等工程的环境保护与水土保持。
三、编制原则认真贯以“预防为主、防治结合、综合治理”为原则,将施工引起的对环境的干扰、破坏降低到最低限度。
贯彻“三同时”的原则:环保与水保工程与主体工程同时设计、同时施工、同时投入使用,力争各项环境指标达到规范要求。
第二章工程概况本项目队管段起点里程为DK383+190,终点里程DK390+390,管段长度为7.2km。
位于河北省遵化市内,途经张七各庄、郎仲庄、官庄、西杨庄、东杨庄、山里各庄、刘庄子共七个村庄。
管段范围内要紧结构物有桥梁2座(其中特大桥1座、中桥1座),涵洞19座。
沿线要紧通过农田、菜地、道路、部分河流。
本管段地形总的为华北丘陵地带,总体属低山区。
通过唐山遵化市,沿线以丘陵及丘间平原为主,表层多覆盖沙土、新黄土,山脉分布广泛,山地经济作物多为板栗树、核桃树,耕地要紧经济作物为小麦、玉米、花生。
大部分地区均被人工植被覆盖。
其中张七庄沙河特大桥DK383+900处跨越一条小河,长年低水位。
桥址范围地下水比较丰富。
DK388+187.1中桥跨越遵宝线公路。
水土保持方案编写规范标准

水土保持方案编写规第一部分注意事项1、方案的审查超过6个月报批重新开会2、工程占地不得占用农地、水浇地第二部分方案编写(一)方案封面的要求颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。
报告书(送审稿)为墨绿色,报告书(报批稿)为浅湖蓝色。
版式:封面左上角为设计单位的水土保持方案资质证号和工程设计证书号,用3号或4号宋体字印制。
右上角为年号和本年度所编制的项目序号。
封面上方为文件标题,第一行为工程名称,用2号或3号宋体字;第二行为水土保持方案报告书(大纲),用初号或小初号黑体字;第三行标明:送审稿或报批稿,用括号表出,用2号或3号宋体字。
封面下方为建设单位及编制单位全称,用2号或3号宋体字,上行为建设单位,下行为编制单位,左方盖建设单位印章,右方盖编制单位印章。
再下为出版年月,用阿拉伯数字表示,用2号或3号宋体字。
在满足以上要求的基础上,设计单位可以在封面印制项目编号,设计阶段、设计单位标志等容。
(二)方案扉页的要求扉页中上部:编制水土保持方案的书和工程设计证书的彩色复印件,注意有效期。
扉页下部:逐项列出设计单位地址、设计单位邮编、项目联系人、联系、传真、电子信箱等容,用3号或4号黑体或宋体字。
加盖方案质量专用章。
(三)方案责任页批准:应为证书单位的法定代表人或分管领导;核定:方案编制单位证书管理机构的负责人;审查:处室的技术负责人;校核:编制小组成员;编写:编制小组成员,主要执笔人;参加工作人员:编制小组成员,可分章节或分专业、分工注明。
注:责任页用黑体小3号字,须先用4号字印刷,后为签名;审查、校核、编写和参加工作人员须有编制方案上岗证书,并注明证书号。
(四)方案附件开发建设项目水土保持方案特性表大纲(送审稿)任务委托书;方案送审稿技术评审意见;水土流失防治责任围和水土保持设施的确认函;(不需要了)计划部门项目建议书批复文件***水土保持方案特性表注1.所在流域按七大流域(含其代管流域)、项目所在支流填写注2.直接影响区还包括移民拆迁与安置区、采矿塌陷区等注3.水土流失预测总量只建设期(机械完工期)根据预测责任围可能造成的水土流失总量(含背景值)注4.扰动土地整治率=(水土保持措施面积+永久建筑物面积)/扰动地表面积注5.水土流失总治理度计算按水保措施防治面积(含永久建筑物但不含水面、塌陷区)/水土流失总面积(含项目建设区未扰动的水土流失面)注6.防治类型之省级人民政府公告的水土流失重点预防保护区、重点监督区和重点治理区注7.土壤流失控制比计算按反感目标值/项目区土壤侵蚀容许值。
规范水土保持方案编报程序、编写格式和内容的补充规定

四、附则
1、本规定由水利部水土保持司负责解释。
2、本规定自印发之日起执行。
附表:
⑤在满足以上要求的基础上,设计单位可以在封面印制项目编号、设计阶段、设计单位标志等其他内容。
2、扉页
(1)扉页中上部:开发建设项目水土保持方案编制资格证书和工程设计证书彩色复印件,与装订方向垂直,上下排列,大小合适。
(2)扉页下部:
设计单位地址:
设计单位邮编:
项目联系人:
(三)图件制作
各类图件要求尽量用CAD制做,用CAD制图难度确实较大的,可手绘制图。不论CAD制图还是手绘制图,其制图格式、图签、线条类型及粗细等,均应符合《水利水电工程制图标准水土保持图》(SL73.6—2001)及其它有关标准要求。所有图件应标注清晰,尽量不使用晒制蓝图。
三、附件要求
形成报告书(报批稿),首先送水土保持监测中心审核。
2、建设单位应在收到批复文件后30日内将报告书(报批稿)送达项目所在地省、地、县三级水行政主管部门各两份。
二、技术文件印制格式要求
(一)纸张和装订
纸张大小采用A4幅面(210mm×297mm),插图(表)可适当加大。左侧装订,大纲(送审稿)和报告书(送审稿)可以采用活页装订。
规范水土保持方案编报程序、编写格式和内容的补充规定.txt有没有人像我一样在听到某些歌的时候会忽然想到自己的往事_______如果我能回到从前,我会选择不认识你。不是我后悔,是我不能面对没有你的结局。附件:
规范水土保持方案编报程序、编写格式和内容的补充规定
工程设计甲级××号
河北省×××工程
水土保持方案报告书
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水土保持方案编写规X
第一部分注意事项
1、方案的审查超过6个月报批重新开会
2、工程占地不得占用农地、水浇地
第二部分方案编写
(一)方案封面的要求
颜色:大纲(送审稿)为乳白色,大纲(报批稿)为浅绿色。
报告书(送审稿)为墨绿色,报告书(报批稿)为浅湖蓝色。
版式:封面左上角为设计单位的水土保持方案资质证号和工程设计证书号,用3号或4号宋体字印制。
右上角为年号和本年度所编制的项目序号。
封面上方为文件标题,第一行为工程名称,用2号或3号宋体字;第二行为水土保持方案报告书(大纲),用初号或小初号黑体字;第三行标明:送审稿或报批稿,用括号表出,用2号或3号宋体字。
封面下方为建设单位及编制单位全称,用2号或3号宋体字,上行为建设单位,下行为编制单位,左方盖建设单位印章,右方盖编制单位印章。
再下为出版年月,用阿拉伯数字表示,用2号或3号宋体字。
在满足以上要求的基础上,设计单位可以在封面印制项目编号,设计阶段、设计单位标志等内容。
(二)方案扉页的要求
扉页中上部:编制水土保持方案的某书和工程设计证书的彩色复印件,注意有效期。
扉页下部:逐项列出设计单位地址、设计单位邮编、项目联系人、联系、传真、电子信箱等内容,用3号或4号黑体或宋体字。
加盖方案质量专用章。
(三)方案责任页
批准:应为证书单位的法定代表人或分管领导;
核定:方案编制单位证书管理机构的负责人;
审查:处室的技术负责人;
校核:编制小组成员;
编写:编制小组成员,主要执笔人;
参加工作人员:编制小组成员,可分章节或分专业、分工注明。
注:责任页用黑体小3号字,某须先用4号字印刷,后为签名;
审查、校核、编写和参加工作人员须有编制方案上岗证书,并注明证书号。
(四)方案附件
开发建设项目水土保持方案特性表
大纲(送审稿)任务委托书;
方案送审稿技术评审意见;
水土流失防治责任X围和水土保持设施的确认函;(不需要了)计划部门项目建议书批复文件
***水土保持方案特性表
注1.所在流域按七大流域(含其代管流域)、项目所在支流填写
注2.直接影响区还包括移民拆迁与安置区、采矿塌陷区等
注3.水土流失预测总量只建设期内(机械完工期内)根据预测责任X围内可能造成的水土流失总量(含背景值)
注4.扰动土地整治率=(水土保持措施面积+永久建筑物面积)/扰动地表面积
注5.水土流失总治理度计算按水保措施防治面积(含永久建筑物但不含水面、塌陷区)/水土流失总面积(含项目建设区内未扰动的水土流失面)
注6.防治类型之省级人民政府公告的水土流失重点预防保护区、重点监督区和重点治理区
注7.土壤流失控制比计算按反感目标值/项目区土壤侵蚀容许值。
注8.减少水土流失总量之责任X围内采取方案确定的水土保持措施后,预计减少流失总量(和以前主体工程现状对比包括主体以采取的措施)
注9.水土保持总投资和独立费指建设期内由基本建设投资渠道列支的投资。
一、综合说明。
1.主体工程的概况
2.项目所在地的水土流失重点防治区划分情况
3.主体工程水土保持分析评价结论
4.水土流失防治责任X围及面积
项目建设区和直接影响区(若不采取防治措施可能造成水土流失或危害的地域)
5.水土流失预测结果。
主要包括损坏水土保持设施数量、建设期水土流失总量
及新增量、水土流失重点区段及时段
6.水土保持总体布局主要工程量
7.水土保持投资估算及效益分析
8.结论与建议
二、水土保持方案编制总则
1.方案编制的目的意义
2.编制依据
3.水土流失防治的执行标准。
按《开发建设项目水土流失防治标准》的规定,
说明本项目水土流失防治的执行标准
4.指导思想
5.编制原则
6.设计深度和设计水平年。
主体工程机械工程完工后,相应的水土保持措施实施完毕的时间。
没有服务期(生产期由当地行政主管部门来管理)
三、项目概况。
应按照6.3中的规定,说明项目基本情况、项目组成及总体布置、施工组织、工程征占地、土石方量、工程投资、进度安排、拆迁与安置等情
况。
若有与其他项目的依托关系应予说明
四、项目区概况。
应按照6.4中的规定,简要说明项目所在区域自然条件、社会经济、土地利用情况,水土流失现状及防治情况,区域内生态建设与开发建设项目水土保持可借鉴的经验。
五、主体工程水土保持分析与评价。
1.主体工程方案必选及制约性因素分析与评价
2.主体工程占地类型、面积和占地性质的分析与评价。
3.主体工程土石方平衡、弃土(石、渣)场、取料场的布置、施工组织、施工
方法与工艺等评价。
4.主体工程设计的水土保持分析与评价
5.工程建设与生产队水土流失的影响因素分析
6.结论性意见、要求与建议
六、防治责任X围及分区
1.工程占地。
分行政区划(以县为单位)列表说明占地类型、面积和占地性质
等
2.责任X围确定的依据
3.防治责任X围。
用文、表、图说明项目建设区、直接影响区的X围、面积
等情况
4.水土流失防治分区
七、水土流失预测
1.预测X围和预测时段
2.预测方法。
说明土壤侵蚀背景值、扰动后模数的取值依据
3.水土流失预测成果。
应说明项目建设可能产生的水土流失量、损坏水土保持
设施面积
4.水土流失危害分析与评价
5.预测结论及指导性意见
八、防治目标及防治措施布设
1.防治目标。
提出定性与定量的防治目标
2.水土流失防治措施布设原则
3.水土流失防治措施体系和总体布局应付防治措施体系图框。
4.不同类型防治工程能够的典型设计
5.防治措施及工程量。
应分区,分工程措施、植物措施、临时措施列表说明各
项防治工程的工程量
6.水土保持施工组织设计。
7.水土保持措进度安排
九、水土保持监测
1.监测时段
2.颊侧区域(段)、监测点位
3.监测内容、方法及监测频次
4.监测工作量。
应说明监测途土建设施、消耗性材料、监测设备、监测所需人
工等
5.水土保持监测成果要求。
十、投资估算及效益分析
1.投资估算的编制原则、依据、方法。
2.水土保持投资概述。
应附投资估算汇总表、分析度投资表、工程单价汇总
表、材料用量汇总表
3.防治效果预测。
应对照制定的目标,验算六项目标的达到情况
4.水土保持损益分析。
从水、土资源、生态与环境等方面进行损益分析与评价十一、实施保障措施。
1.组织领导与管理
2.后续设计
3.水土保持工程招标、投标
4.水土保持工程建设监理
5.水土保持监测
6.施工管理
7.检查与验收
8.资金来源及使用管理
十二、结论及建议。
1.水土保持方案总体结论
2.下阶段水土保持要求
十三、附件、附图、附表
1.附件
●项目立项的有关申报文件、工程科研意见
●水土保持投资估(概)算附表
●其它
2.附图
●项目所在的地利位置图
●项目区地貌及水系图
●项目总平面布置图
●项目区土壤侵蚀强度分布图、土地利用现状图、水土保持防治区划图
●水土流失防治责任X围图
●水土流失防治分区及水土保持措施总体布局图
●水土保护措施典型设计图
●水土保持检测点位布局图。
