建筑施工现场临时用电计算

合集下载

施工用电计算

施工用电计算

K 数值
0.7 K1 0.6
0.5 0.6 K2 0.5
2、选择变压器 变压器旳容量按照下列公式计算:
p k( p )
cos
P—变压器容量,KVA; K—功率损失系数,取1.05; p —各施工区旳最大计算负荷,KW Cosø—功率因数,取0.75。 3、配电导线截面旳选择 在拟定配电导线截面大小时,应满足
A按允许电流选择计算公式如下:
I 1000 p总 3U cos
I—某配电线路上负荷工作电流,A;
U—某配电线路上旳工作电压,V。在三 相四线制低压时取380V;
P总—某配电线路上总电量,KW。
根据以上计算出旳某配电线路上旳电流 后来,查表选择导线截面积。
序 导线截面面积
裸线
橡皮或塑料绝缘线(单芯500v)
7 70
340 265 285 220 265 205
8 95
415 325 345 265 325 250
9 120
485 375 400 310 375 285
10 150
570 440 470 360 430 325
11 185
645 500 540 420 490 380
B、按允许电压损失选择导线截面大小, 按照下列公式计算:
号 (㎜2)
TJ型 LJ型 BX型 BLX型 BV型 BLV型
16
58
45
55
42
2 10
85
65
75
59
3 16
130 105 110 85
105 80
4 25
180 135 145 110 138 105
5 35
220 170 180 138 170 130

施工临时用电计算

施工临时用电计算

TJ型(铜线)裸线
橡皮或塑料绝缘线单芯500
BX型(铜芯橡皮线) BV型(铜芯塑料线)
-
-
35
32
-
-
45
42
-
-
58
55
-
-
85
75
130
105
110
105
180
135
145
138
220
170
180
170
270
215
230
215
340
265
285
265
415
325
345
325
485
375
400
375
88.2 kW
0.75 0.8 1.0
或: 其中:
P=1.24×K1∑Pc=
93 kW
P:计算用电量,即供电设备总需要容量
K1:全部施工用电设备同时使用系数
0.75
施工用电占总用电量的90%,室内外照明占总用电量的10%。
三、配电导线截面计算
线路1
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
∑M=∑P·L
S:导线截面
C:材料内部系数,根据线路电压和电流种类查表取用
77
[ε]:工地临时网路允许电压降
则导线截面为:
S=∑P×L/(C×[ε])=
6.12 mm2
最小截面
则最终确定导线截面为:
50 mm2
四、变压器容量计算 P0=1.05P/cosφ=1.4P=
则最终确定导线截面为:
50 mm2
线路2 1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=

临时用电计算标准

临时用电计算标准

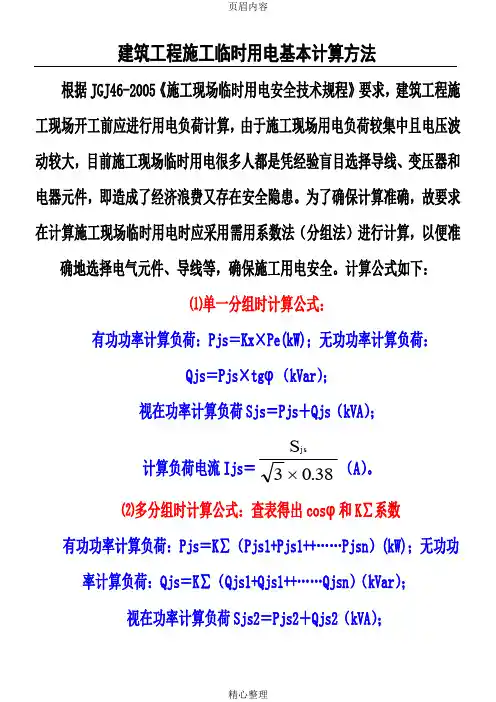

建筑工程施工临时用电基本计算方法根据JGJ46-2005《施工现场临时用电安全技术规程》要求,建筑工程施工现场开工前应进行用电负荷计算,由于施工现场用电负荷较集中且电压波动较大,目前施工现场临时用电很多人都是凭经验盲目选择导线、变压器和有功功率计算负荷:Pjs=K∑(Pjs1+Pjs1++……Pjsn)(kW);无功功率计算负荷:Qjs=K∑(Qjs1+Qjs1++……Qjsn)(kVar);视在功率计算负荷Sjs2=Pjs2+Qjs2(kVA);计算负荷电流Ijs =0.383S js(A )。

⑶起重设备容量换算到JC=25%时的Pe 计算公式:PS =2×实际Jc ×Pe(kW)。

⑷电焊机类换算到JC=100%时的Pe 计算公式:举例说明:某工地用电设备见下表,并选择导线及变压器、总隔离开关、总漏电开关、总电度表、电流互感器等。

此举例工程负荷计算仅供参考,根据计算方法结合工程实际情况及负荷要求,请按此步骤进行计算。

注:导线选择可按“持续载流量表”查得,电气元件可按手册查得。

电压损失△U=7%、导线环境温度按65℃考虑。

所选电缆为直埋式,导线为架空式。

主要施工临时用电设备表K X=0.6cosφ=0.7tgφ=1.02P e=∑Pe=2×3+2×13=32(kW)P js3=K X×P e=0.6×32=19.2(kW)Q js3=tgφ×P js3=1.02×19.2=19.58(kVar)⑷已知条件:木工机械累计功率(10台):根据所提供的数据查得:K X=0.35cosφ=0.65tgφ=1.17P e =∑P e =2×0.8+6×1.5+2×3=16.6(kW )P js4=K X ×P e =0.35×16.6=5.81(kW )Q js4=tg φ×P js4=1.17×5.81=6.8(kVar )⑸已知条件:钢筋加工机械累机械(12台),根据所提供的数据查得:K X =0.7cos φ=0.7tg φ=1.02P e =∑P e =2×3+5+9+5×8=60(kW )P js5=K X ×P e =0.7×60=42(kW )Q js5=tg φ×P js5=1.02×14=42.84(kVar )P js8=K X ×P e =1×15=15(kW )Q js8=0(kVar )S js8=15(kVA ) ⑼已知条件:KX =0.9,根据各组负荷计算结果,求得: 总有功功率∑P js =K X (P js1+P js2+……+P js8)=232.58(kW ) 总有功功率∑Q js =K X (Q js1+Q js2+……Q js8)=237.15(kVA ) 总视在功率∑S js =2js2js Q P +=22237.15232.58+=332.17(kVA )考虑综合系数为:1.05故∑S js =1.05×332.17=348.78(kVA )由此计算结果选择变压器S e≥S js故为(400KVA):查手册选S9-400/10型㈡根据表中数据,选择各支路的规格及型号(根据计算电流查手册导线及电缆载流量选择):⑴已知条件:塔吊1台、施工电梯2台,根据㈠分组计算结果得:P js1=37.95(kW)Q js1=38.7(kVar)因电动混凝土固定泵2台,混凝土、砂浆搅拌机械(4台)集中一处放置故:N2:支路电流为:I js=I js2+I js3=230.73(A);所以查手册选用导线为:VV22-4×95+50或BX-5×95。

施工现场临时用电的电源线路容量计算方法

施工现场临时用电的电源线路容量计算方法

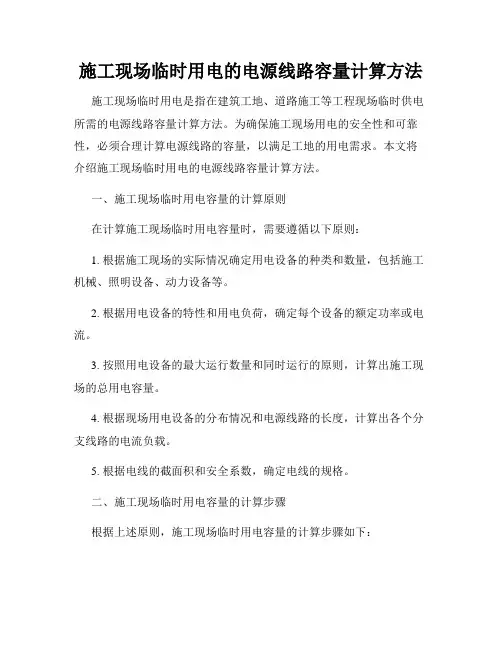

施工现场临时用电的电源线路容量计算方法施工现场临时用电是指在建筑工地、道路施工等工程现场临时供电所需的电源线路容量计算方法。

为确保施工现场用电的安全性和可靠性,必须合理计算电源线路的容量,以满足工地的用电需求。

本文将介绍施工现场临时用电的电源线路容量计算方法。

一、施工现场临时用电容量的计算原则在计算施工现场临时用电容量时,需要遵循以下原则:1. 根据施工现场的实际情况确定用电设备的种类和数量,包括施工机械、照明设备、动力设备等。

2. 根据用电设备的特性和用电负荷,确定每个设备的额定功率或电流。

3. 按照用电设备的最大运行数量和同时运行的原则,计算出施工现场的总用电容量。

4. 根据现场用电设备的分布情况和电源线路的长度,计算出各个分支线路的电流负载。

5. 根据电线的截面积和安全系数,确定电线的规格。

二、施工现场临时用电容量的计算步骤根据上述原则,施工现场临时用电容量的计算步骤如下:1. 确定用电设备种类和数量:根据施工现场的实际情况,确定所需的用电设备种类和数量,例如施工机械、照明设备、动力设备等。

2. 计算每个设备的额定功率或电流:查阅设备的规格说明书或相关资料,确定每个设备的额定功率或电流。

3. 计算施工现场的总用电容量:将每个设备的额定功率或电流相加,得到施工现场的总用电容量。

4. 计算各个分支线路的电流负载:根据现场用电设备的分布情况,将施工现场分为若干个区域或分支线路,并将各个设备的电流负载按照需要的同时运行数进行计算。

5. 确定电线规格:根据电线的长度、电流负载和安全系数等因素,确定电线的截面积和规格。

三、举例说明以某施工现场为例,假设需供应照明设备、动力设备和施工机械共计30台。

根据规格书得知照明设备的额定功率为100W/台,动力设备的额定功率为2000W/台,施工机械的额定功率为5000W/台。

在正常情况下,照明设备和动力设备均同时运行,而施工机械最多同时运行10台。

计算总用电容量:30台照明设备 × 100W/台 = 3000W30台动力设备 × 2000W/台 = 60000W10台施工机械 × 5000W/台 = 50000W总用电容量 = 3000W + 60000W + 50000W = 113000W由于电源线路的长度为100米,采用铜芯电线,根据相关电气规范和安全系数,需要选用4.0平方毫米的电线。

建筑工程临时用电经典计算

建筑工程临时用电经典计算

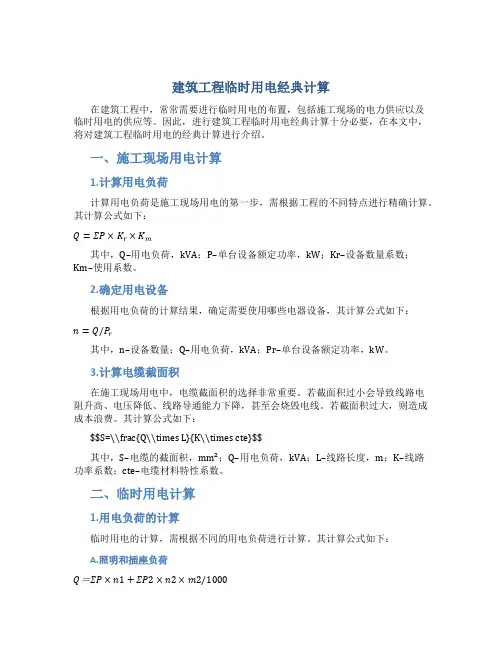

建筑工程临时用电经典计算在建筑工程中,常常需要进行临时用电的布置,包括施工现场的电力供应以及临时用电的供应等。

因此,进行建筑工程临时用电经典计算十分必要,在本文中,将对建筑工程临时用电的经典计算进行介绍。

一、施工现场用电计算1.计算用电负荷计算用电负荷是施工现场用电的第一步,需根据工程的不同特点进行精确计算。

其计算公式如下:Q=ΣP×K r×K m其中,Q–用电负荷,kVA;P–单台设备额定功率,kW;Kr–设备数量系数;Km–使用系数。

2.确定用电设备根据用电负荷的计算结果,确定需要使用哪些电器设备,其计算公式如下:n=Q/P r其中,n–设备数量;Q–用电负荷,kVA;Pr–单台设备额定功率,kW。

3.计算电缆截面积在施工现场用电中,电缆截面积的选择非常重要。

若截面积过小会导致线路电阻升高、电压降低、线路导通能力下降,甚至会烧毁电线。

若截面积过大,则造成成本浪费。

其计算公式如下:$$S=\\frac{Q\\times L}{K\\times cte}$$其中,S–电缆的截面积,mm²;Q–用电负荷,kVA;L–线路长度,m;K–线路功率系数;cte–电缆材料特性系数。

二、临时用电计算1.用电负荷的计算临时用电的计算,需根据不同的用电负荷进行计算。

其计算公式如下:A.照明和插座负荷Q=ΣP×n1+ΣP2×n2×m2/1000其中,Q–用电负荷,kVA;P–照明所需单灯功率,W;n1–安装数;P2–插座所需单电器功率,W;n2–插座数;m2–居民住房相似系数。

B.暖通空调负荷Q=ΣP1×n1×F1+ΣP2×n2×F2其中,Q–用电负荷,kVA;P1–电采暖或暖气所需功率,kW;n1–房间数;F1–房屋建筑面积,m²;P2–空调所需功率,kW;n2–房间数;F2–房间面积,m²。

中建三——施工临时用电计算

中建三——施工临时用电计算

一. 施工临时用电计算(一)计算公式(二)需要系数的取定K1、K2、K3、K4——需要系数的取定参见下表:(三)施工用电容量计算1.总用电量计算2.阶段性用电量计算因为每个施工阶段的用电量都不一样,通过对施工进度计划的分析可将用电量情况分为三个阶段,如下表:(1)基坑支护完成前施工阶段(2)塔楼施工36层以下施工阶段(3)塔楼施工36层以上施工阶段二. 电缆的选择(一)选择原则电缆的选择按照每个施工区的需求进行配置。

我司需进行从甲方变压器专用配电房接驳电源至现场临边,配置临边配电柜,从独立配电柜输出电源(二级线路、三级线路)接驳点后的设计计算等。

本计算设计按总包要求进行二级电源的计算选择,并提供三级电源电箱配置接驳表及设备视在工作电流(不包括因线路长度造成的电损)数据,供相关单位接驳管理。

除特殊说明外,至二级配电柜的电缆全部采用YJV-0.6/1KV铜芯线.根据查询资料(《民用建筑电气设计手册》P304之表6。

2。

7-5)该型号电缆载流量如下:(二)电缆和箱柜的编号规则(三)主电缆的选择1.塔楼主电缆的选择塔楼的施工用电在封底前主要为钢结构用电,塔楼设计有4根电缆,有2根电缆作为钢结构施工专用,另外2根作为钢结构和其他专业施工合用。

(1)负荷计算(2)电缆选择通过查询电缆载流量表,电缆选择如下:2.A/C区地下室及裙楼主电缆的选择(1)负荷计算(2)电缆选择通过查询电缆载流量表,电缆选择如下:3.B/C区地下室主电缆的选择(1)负荷计算(2)电缆选择通过查询电缆载流量表,电缆选择如下:4.施工电梯主电缆的选择(1)塔楼北面及裙楼施工电梯主电缆的选择此计算为塔楼北面1#、2#和3#以及裙楼8#和9#施工电梯的负荷计算及电缆选择。

1)负荷计算2)电缆选择通过查询电缆载流量表,电缆选择如下:(2)塔楼南面施工电梯主电缆的选择此计算为塔楼南面4#、5#、6#和7#施工电梯的负荷计算及电缆选择.1)负荷计算2)电缆选择通过查询电缆载流量表,电缆选择如下:5.办公区主电缆的选择(1)负荷计算办公区的主要用电量为电脑、空调、饮水机、打印机等,甲方和乙方共75个房间,每个房间平均按照2.5KW考虑,照明用电按动力用电的10%考虑,需用系数为0。

施工现场用电量计算

施工现场用电量计算

施工现场用电量计算在施工组织设计的土建部分中,确定了各单元工程的施工方案,选择了所要的机械设备,安排了施工进度,就可以对临时用电量的估算。

一,估算方法一种估算方法是同时考虑施工现场的动力和照明用电,可按照下列公式计算:S=K{(∑P1÷ηcosφ)K1K2+∑P2K3}公式中各部分的代表含义如下:S:工地总用电量;K:备用系数,一般取K=1.05~1.1;∑P1:全工地动力设备的额定输出功率总和,KW;∑P2:全工地照明用电量总和,KW;η:动力设备效率,即各电动机的平均效率,一般取η=0.85;cosφ:功率因素,建筑工地一般取用 0.65;K1:全部动力设备同时使用系数,一般五台一下时取K1=0.6,五台以上时取K1=0.4~0.5;K2:动力负荷系数,主要考虑没有因性质不同在负荷时的工作情况,一般取K2=0.75~1;K3:照明设备同时使用系数,一般取K3=0.6~0.9;另一种方法,如果工地照明用电量很小,为简明计算,可在动力用电量之外再加10%,作为总用电量,这就可以用下面的公式计算:S动=K1(∑P1÷ηcosφ)K2得出总的用电量之后,再计算工地所需的总电流,其公式为:I=(Sz×1000)÷(1.73×U)公式中I:表示总电流,A;Sz:表示工地总用电量,KVA;U:表示供电系统的线电压,U=380二,详细计算方法:(1)工地临时供电包括动力用电与照明用电两种,按下列几点情况计算用电量:1)全工地使用的电动机械设备、电动工具和照明的用电量;2)施工总进度计划中施工高峰期间用电机械设备的最高数量;3)各种电力机械设备在工作中的利用情况。

总用电量按下式计算:P=1.05––1.10(K1ΣP1/cosθ+K2ΣP2 + K3ΣP3 +K4ΣP4)P–––––供电设备总需求容量(KVA);P1–––––电动机额定功率(KW);P2––––电焊机额定容量(KVA);P3–––––室内照明容量(KW);P4–––––室外照明容量(KW);cosθ––––电动机的平均功率因子(在施工现场最高为0.75-0.78;一般为0.65-0.75);K1、K2、K3、K4–––––需要系数;K1(电动机)=0.5-0.7K2(电焊机)=0.6。

建筑施工现场临时用电计算

建筑施工现场临时用电计算

施工现场临时用电计算一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KVA)(相当于有功功率Pjs)P1——电动机额定功率(KW)P2——电焊机额定功率(KW)P3——室照明容量(KW)P4——室外照明容量(KW)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)K1、K2、K3、K4——需要系数,如下表:方法二:①各用电设备组的计算负荷:有功功率:P js1=Kx×ΣPe无功功率:Q js1=P js1×tgφ视在功率:S js1=(P2 js1 + Q2 js1)1/2=P js1/COSφ=Kx×ΣPe /COSφ公式中:Pjs1--用电设备组的有功计算负荷(kw)Qjs1--用电设备组的无功计算负荷(kvar)Sjs1--用电设备组的视在计算负荷(kVA)Kx--用电设备组的需要系数Pe--换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:P js=Kx×ΣP js1Q js=P js×tgφS js=(P2 js + Q2 js)1/2公式中:Pjs--各用电设备组的有功计算负荷的总和(kw)Qjs--各用电设备组的无功计算负荷的总和(kvar)Sjs--各用电设备组的视在计算负荷的总和(KVA)Kx--用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W=K×P/ COSφ公式中:W——变压器的容量(KW)P——变压器服务围的总用电量(KW)K——功率损失系数,取1.05~1.1Cosφ——功率因数,一般为0.75根据计算所得容量,从变压器产品目录中选择。

方法二:Sn≥Sjs(一般为1.15~1.25Sjs)公式中:Sn --变压器容量(KW)Sjs--各用电设备组的视在计算负荷的总和(KVA)三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I= P/√3 V COSφ(≈1.5~2P)二线制线路上的电流计算公式:I= P/ V COSφ公式中:I——导线中的负荷电流(A)V——供电电压(KV)P——变压器服务围的总用电量(KW)Cosφ——功率因数,一般为0.75②按允许电压降选择导线截面S=∑(P L)/ C △U公式中:S——导线截面(mm2)∑(PL)——负荷力矩的总和(kW·m)(P—有用功率,L--线路长度)C——计算系数,•三相四线制供电线路时,铜线的计算系数CCU=77,铝线的计算系数为CAL=46.3;在单相220V供电时,铜线的计算系数CCU=12.8,铝线的计算系数为CAL=7.75。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用电计算一、计算用电总量方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KVA)(相当于有功功率Pjs)P1——电动机额定功率(KW)P2——电焊机额定功率(KW)P3——室照明容量(KW)P4——室外照明容量(KW)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)方法二:①各用电设备组的计算负荷:有功功率:P js1=Kx×ΣPe无功功率:Q js1=P js1×tgφ视在功率:S js1=(P2 js1 + Q2 js1)1/2=P js1/COSφ=Kx×ΣPe /COSφ公式中:Pjs1--用电设备组的有功计算负荷(kw)Qjs1--用电设备组的无功计算负荷(kvar)Sjs1--用电设备组的视在计算负荷(kVA)Kx--用电设备组的需要系数Pe--换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:P js=Kx×ΣP js1Q js=P js×tgφS js=(P2 js + Q2 js)1/2公式中:Pjs--各用电设备组的有功计算负荷的总和(kw)Qjs--各用电设备组的无功计算负荷的总和(kvar)Sjs--各用电设备组的视在计算负荷的总和(KVA)Kx--用电设备组的最大负荷不会同时出现的需要系数二、选择变压器方法一:W=K×P/ COSφ公式中:W——变压器的容量(KW)P——变压器服务围的总用电量(KW)K——功率损失系数,取1.05~1.1Cosφ——功率因数,一般为0.75根据计算所得容量,从变压器产品目录中选择。

方法二:Sn≥Sjs(一般为1.15~1.25Sjs)公式中:Sn --变压器容量(KW)Sjs--各用电设备组的视在计算负荷的总和(KVA)三、确定配电导线截面积①按导线安全载流量选择导线截面三相四线制线路上的电流计算公式:I= P/√3 V COSφ(≈1.5~2P)二线制线路上的电流计算公式:I= P/ V COSφ公式中:I——导线中的负荷电流(A)V——供电电压(KV)P——变压器服务围的总用电量(KW)Cosφ——功率因数,一般为0.75②按允许电压降选择导线截面S=∑(P L) / C △U公式中:S——导线截面(mm2)∑(PL)——负荷力矩的总和(kW·m)(P—有用功率,L--线路长度)C——计算系数,•三相四线制供电线路时,铜线的计算系数CCU=77,铝线的计算系数为CAL=46.3;在单相220V供电时,铜线的计算系数CCU=12.8,铝线的计算系数为CAL =7.75。

△U——容许电压降,一般规定用电设备的允许电压降为±5%,照明±6%,个别远端为8~12%。

选用时一般先按安全载流量进行计算,初选后再进行电压降核算,直至符合要求为止。

铜芯电缆导线安全载流量计算:10下五,100上二,16、25四,35、50三,70、95两倍半。

穿管、温度八、九折,裸线加一半。

铜线升级算。

口诀中的阿拉伯数字与倍数的排列关系如下:对于1.5、2.5、4、6、10mm2的导线可将其截面积数乘以5倍。

对于16、25mm2的导线可将其截面积数乘以4倍。

对于35、50mm2的导线可将其截面积数乘以3倍。

对于70、95mm2 的导线可将其截面积数乘以2.5倍。

对于120、150、185mm2的导线可将其截面积数乘以2倍。

电线电缆载流量、电压降速查表下面给你推荐一个常用电缆载流量计算口诀,您自己参照选择合适电缆但你要先根据电压和10千瓦算出电流二点五下乘以九,往上减一顺号走。

三十五乘三点五,双双成组减点五。

条件有变加折算,高温九折铜升级。

穿管根数二三四,八七六折满载流。

说明:(1)本节口诀对各种绝缘线(橡皮和塑料绝缘线)的载流量(安全电流)不是直接指出,而是“截面乘上一定的倍数”来表示,通过心算而得。

由表5 3可以看出:倍数随截面的增大而减小。

“二点五下乘以九,往上减一顺号走”说的是2.5mm2及以下的各种截面铝芯绝缘线,其载流量约为截面数的9倍。

如2.5mm2导线,载流量为2.5×9=22.5(A)。

从4mm2及以上导线的载流量和截面数的倍数关系是顺着线号往上排,倍数逐次减l,即4×8、6×7、10×6、16×5、25×4。

“三十五乘三点五,双双成组减点五”,说的是35mm2的导线载流量为截面数的3.5倍,即35×3.5=122.5(A)。

从50mm2及以上的导线,其载流量与截面数之间的倍数关系变为两个两个线号成一组,倍数依次减0.5。

即50、70mm2导线的载流量为截面数的3倍;95、120mm2导线载流量是其截面积数的2.5倍,依次类推。

“条件有变加折算,高温九折铜升级”。

上述口诀是铝芯绝缘线、明敷在环境温度25℃的条件下而定的。

若铝芯绝缘线明敷在环境温度长期高于25℃的地区,导线载流量可按上述口诀计算方法算出,然后再打九折即可;当使用的不是铝线而是铜芯绝缘线,它的载流量要比同规格铝线略大一些,可按上述口诀方法算出比铝线加大一个线号的载流量。

如16mm2铜线的载流量,可按25mm2铝线计算。

电线电缆规格选用参考表导体截面mm 2铜芯聚氯乙烯绝缘电缆环境温度25℃架空敷设227 IEC 01(BV)铜芯聚氯乙烯绝缘电力电缆环境温度25℃直埋敷设VV22-0.6/1 (3+1)钢芯铝绞线环境温度30℃架空敷设LGJ允许载流量 A容量 kW允许载流量 A容量 kW允许载流量 A容量 kW1.0 17 101.5 21 122.5 28 164 37 21 38 216 48 27 47 2710 65 36 65 3616 91 59 84 47 97 54 25 120 67 110 61 124 69 35 147 82 130 75 150 84 50 187 105 155 89 195 109 70 230 129 195 109 242 135 95 282 158 230 125 295 165 120 324 181 260 143 335 187 150 371 208 300 161 393 220 185 423 237 335 187 450 252 240 390 220 540 302 300 435 243 630 352常用电缆的型号及含义表7-4四、支干线、总干线开关的选择和保护整定⑴开关选型对于支线上保护开关,通常选用装置型DZ型自动开关或熔断器型开关。

总干线开关根据线路容量或变压器容量,其电流在600A以下的一般选用装置型开关,400A以下可选带漏电保护装置型自动开关,对400A以上的自动开关可增设一个漏电继电器,继电器触点动作于自动开关脱扣器或信号,作漏电保护用。

⑵线路自动开关脱扣器的整定电流计算1)长延时过流脱扣器的整定电流为(长延时脱扣器的电流整定值,动作时间可以不小于10s;长延时脱扣器只能作过载保护。

)I set1≥KI c2)瞬时过流脱扣器的整定电流为(瞬时脱扣器的电流整定值,其动作时间约为0.02s。

瞬时脱扣器一般用作短路保护。

)I sset≥K z(I′st+I c(n-1))上式中I set1——自动开关长延时脱扣器整定电流,A;I c——线路的计算电流,A;K——自动开关长延时过流脱扣器可靠系数,取1.1;K z——自动开关瞬时脱扣器可靠系数,考虑电动机起动电流误差、负荷计算误差和自动开关瞬时动作电流误差,可取1.2;I′st——线路中起动电流最大的一台电动机的全起动电流,A,它包括周期分量和非周期分量,其值I′st=1.7I st,其中I st为该电动机起动电流,1.7是计入非周期分量的因素;I c(n-1)——除起动电流最大的一台电动机以外的线路计算电流,A。

上式中第二式的检验条件为:3I set1的可返回时间应大于尖峰电流I p持续时间,以保证电动机起动时长延时脱扣器不误动作。

选择自动开关瞬时动作脱扣器的整定电流时,不仅应躲过被保护线路正常时的尖峰电流,而且要满足被保护线路各级开关的选择性要求,即大于或等于下一级自动开关瞬时动作整定值的1.2倍,还需躲过下一级开关所保护线路故障时的短路电流。

施工工地临时用电常用的非选择动作型自动开关,例如装置型开关,其瞬时脱扣器整定电流值只要躲过尖峰电流即可,而且应尽可能整定的小一点,以提高被保护线路适中时开关动作的灵敏性。

3)短延时动作的过流脱扣器的整定电流(短延时脱扣器的电流整定值,动作时间约为0.1~0.4s;短延时脱扣器可以作短路保护,也可以作过载保护。

)具有短延时脱扣器的自动开关常用于电源总开关和变压器近端支干线路开关,其过流脱扣器整定电流为I set2≥K z2(I st1+I c(n-1))式中K z2——自动开关短延时过流脱扣器可靠系数,取1.2;I st1——线路中起动电流最大的一台电动机的起动电流,A;I c(n-1)——除起动电流最大的一台电动机以外的线路计算电流,A。

自动开关短延时断开时间分为0.1(或0.2)、0.4、0.6s三种,现场临时用电变压器主开关和近端支路开关可选择0.4s和0.2s。

4)照明用自动开关的过流脱扣器的整定电流照明用自动开关长延时和瞬时过流脱扣器整定电流分别为I set1≥K kl I cI sset≥K ks I c式中I set1——长延时过流脱扣器整定电流,A;I sset——瞬时过流脱扣器整定电流,A;K kl——热脱扣器的可靠系数,白炽灯、荧光灯、卤钨灯、高压钠灯为1.0,高压汞灯为1.1;K ks——瞬时脱扣器可靠系数,一般4-7。

5)按短路电流校验自动开关的分断能力对分断时间大于0.02s的自动开关:I fdz≥I d对分断时间小于0.02s的自动开关(如DZ型):I kdz≥I ch式中I fdz——以交流电流周期分量有效值表示的自动开关的极限分断能力,A;I d——被保护线路的三相短路电流周期分量有效值,A;I kdz——自动开关开断电流(冲击电流有效值),kA;如制造厂提供的开断电流为峰值时,可按峰值校验。

I ch——短路开始第一周期全电流有效值,A,自动开关分断能力与相应变压器短路电流见相关表。

为了简便起见,一般可从表中根据自动开关的额定电流查出分断电流,再用变压器的额定容量查出短路电流周期分量有效值,两者进行比较即可。

6)按短路电流校验自动开关动作的灵敏性为了使自动开关可靠的动作,必须校验其灵敏性,即ez ssetd K I I ≥min式中 I dmin ——被保护线路末端最小短路电流,A ,在中性点接地系统中为单 相接地短路电流I d 1,在中性点不接地系统中为两相短路电流I d 2。
