沉淀池施工技术交底

合集下载

三级沉淀池技术交底

三级沉淀池技术交底

城市轨道交通工程
承包单位:合同号:
监理单位:编号:
技术交底记录A3.14工程名称城市快速轨道一期工程地下市政工程
交底部位竖井三级沉淀池技术交底工序名称
交底提要:
竖井三级沉淀池
交底内容:
一、竖井排水量计算:
排水沟宽0.46m,深0.06m,流速(24/31)=0.7741m/s
每秒排水量计算:0.46*0.06*(24/31)=0.021m³
每分钟排水量计算:0.021*60=1.28m³
每小时排水量(按45分钟计算):1.28*45=56.7m³
30分钟内排水量为:56.7/2=28.35m³
二、沉淀池标准
三级沉淀池应设置在工地红线内并离排水口最近处,数量原则为3个,沉淀池的容积应满足停留三十分钟废水量(即水力停留时间在30分钟以上)。

沉淀池深度在1~1.5m内,长宽尺寸可根据工地地质、降雨情况与工地用地情况确定,出水口应设置隔栅阻隔异物,上盖防护栏以防发生意外。

每个沉淀池存水量为28.35m³,总存水量为:74.9m³
技术负责人交底人接受交底人日期
注:1、本表用于承包单位对作业班组的技术交底;
2、本表一式三份,交底后承包单位项目部、作业班组各留一份,报监理部一份备案。

沉淀池施工技术交底

沉淀池施工技术交底

沉淀池施工技术交底.pdf【模板1:正式风格】本文档详细介绍了沉淀池施工技术交底,旨在确保施工过程准确无误。

请所有相关人员仔细阅读并按照此文档的要求进行操作。

1. 施工前准备1.1 确定施工区域并进行必要的标识和隔离措施。

1.2 检查施工现场的地面平整度和其他安全因素。

1.3 准备所需的工具和材料,并进行必要的检查和维护。

2. 沉淀池施工步骤2.1 清理施工区域,包括清除垃圾和杂草。

2.2 进行基础工作,包括地面的平整和混凝土基底的浇筑。

2.3 安装沉淀池的预制结构,确保结构的稳定性和密封性。

2.4 进行管道连接和排水系统的设置。

2.5 进行沉淀池的防水处理,并对其进行必要的测试和检查。

2.6 进行沉淀池的保护层施工,以保证其长期使用的稳定性。

2.7 进行最终测试和调整,确保沉淀池的运行正常。

3. 安全注意事项3.1 在施工过程中,所有人员必须正确使用个人防护装备。

3.2 遵守所有相关的安全规定和标准。

3.3 防止施工现场发生火灾、漏电等安全事故。

3.4 定期检查施工现场的安全状况,并进行必要的整改和改进。

4. 管理和监控4.1 指定专人负责施工过程的管理和监控。

4.2 设立临时施工现场的管理制度,包括进出登记、材料消耗记录等。

4.3 定期组织工作会议,评估施工进展情况,并及时解决问题与困难。

附件:1. 沉淀池施工图纸2. 沉淀池施工工艺流程图法律名词及注释:1. 施工区域: 指待施工的具体位置或区域,一般由相关部门确定。

2. 防水处理: 为了防止水渗漏或渗透,采取的对建筑物或构筑物进行封堵或涂层处理的措施。

3. 个人防护装备: 指为了保护个人安全而佩戴或使用的各种器材或装置,如安全帽、防护眼镜等。

【模板2:活泼风格】这份文档是关于沉淀池施工技术交底的,啦啦啦~为了确保施工过程的顺利进行,我们可要认真读哦!1. 施工前准备1.1 找好位置施工啦,别乱施工哦!还要设好标识,做好隔离措施。

1.2 平整地面咯,可别塌了哦!还要考虑其他安全因素哦。

沉淀池池壁钢筋施工技术交底

沉淀池池壁钢筋施工技术交底

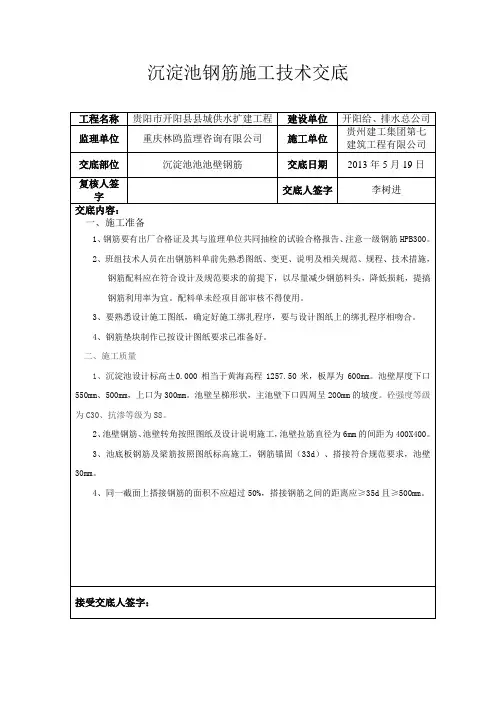

沉阳市开阳县县城供水扩建工程
建设单位
开阳给、排水总公司
监理单位
重庆林鸥监理咨询有限公司
施工单位
贵州建工集团第七建筑工程有限公司
交底部位
沉淀池池池壁钢筋
交底日期
2013年5月19日
复核人签字
交底人签字
李树进
交底内容:
一、施工准备
1、钢筋要有出厂合格证及其与监理单位共同抽检的试验合格报告、注意一级钢筋HPB300。
2、班组技术人员在出钢筋料单前先熟悉图纸、变更、说明及相关规范、规程、技术措施,钢筋配料应在符合设计及规范要求的前提下,以尽量减少钢筋料头,降低损耗,提搞钢筋利用率为宜。配料单未经项目部审核不得使用。
3、要熟悉设计施工图纸,确定好施工绑扎程序,要与设计图纸上的绑扎程序相吻合。
4、钢筋垫块制作已按设计图纸要求已准备好。
二、施工质量
1、沉淀池设计标高±0.000相当于黄海高程1257.50米,板厚为600mm。池壁厚度下口550mm、500mm,上口为300mm。池壁呈梯形状,主池壁下口四周呈200mm的坡度。砼强度等级为C30、抗渗等级为S8。
2、池壁钢筋、池壁转角按照图纸及设计说明施工,池壁拉筋直径为6mm的间距为400X400。
3、池底板钢筋及梁筋按照图纸标高施工,钢筋锚固(33d)、搭接符合规范要求,池壁30mm。
4、同一截面上搭接钢筋的面积不应超过50%,搭接钢筋之间的距离应≥35d且≥500mm。
接受交底人签字:

沉井施工安全技术交底

沉井施工安全技术交底

沉井施工安全技术交底安全技术交底内容:1.一般规定(1)施工前应根据设计文件、工程地质、水文地质和现场环境等状况,编制施工组织设计,确定沉井的施工方法、程序和防人员坠入、落物打击、防溺水等安全技术措施。

(2)施工现场位于河滩时,宜在枯水季节施工。

需在雨期施工时,施工前应对洪汛、河床冲刷、漂流物等情况进行检查,制定防汛和相应的安全技术措施。

(3)井下作业应穿胶靴,带水作业应穿防水衣裤。

寒冷时应穿防寒服、保暖衣裤。

(4)夜班作业井内外应有充足的照明,井内应采用不得与12V的照明。

(5)电气设备接线与拆卸必须由电工操作并应遵守《施工现场临时用电安全技术规范》(JGJ 46)的有关规定。

(6)下井前和作业中,应检测空气质量,确认合格后方可作业。

2。

沉井作业(1)沉井制作场地应符合下列规定:1)在旱地制作沉井时,遇有地基松软应进行处理,且基底应在地下动水位1。

5m以上。

2)在浅水或可能淹没的旱地、浅滩,应筑岛制作沉井。

3)筑岛应符合下列要求:①筑岛标高应较施工期间最高水位高70cm以上;②筑岛的平面尺寸应满足沉井制作和抽垫等施工要求;③沉井周围应设2m以上的护道;④筑岛材料应采用透水性好、易于压实、无大颗粒的砂石或大块的碎砖、石等;⑤筑岛应考虑水流冲刷对岛体稳定性的影响,必要时应采取加固措施.(2)沉井制作场地应坚实、平整。

制作前应检查、验收,确认合格,并形成文件。

(3)分节预制时,沉井预制高度应保证其稳定性和依靠自身重力能克服周边摩阻顺利下沉的需要.底节沉井的最小高度应确保在拆除垫木后,能满足其竖向挠曲强度的要求。

(4)制作沉井时,应同步完成施工设计规定的梯道或直爬梯预埋件的安设。

梯道应符合下列规定:1)梯道宜使用钢材焊接,钢材不得腐蚀、断裂、变形。

2)梯道宽度不宜小于70cm;坡道不宜陡于50°;休息平台面积不宜小于1.5m2;踏板每步不宜大于25cm;严禁使用钢筋做踏板。

3)梯道临边侧必须设防护栏杆.(5)模板、钢筋、混凝土施工应遵守下述4。

污水沉淀池清淤工程技术交底记录

污水沉淀池清淤工程技术交底记录

污水沉淀池清淤工程技术交底记录1. 背景和目的该文档记录了污水沉淀池清淤工程的技术交底内容。

清淤工程旨在清除沉淀池中积聚的污泥和杂质,保证污水处理系统的正常运行和环境保护。

2. 工程范围本次清淤工程涉及污水处理厂的污水沉淀池。

主要任务包括清除沉积物、修复混凝土结构,使污水沉淀池的污水处理效果得到改善。

3. 清淤方法为了有效清除沉积物,本次工程将采用以下清淤方法:- 机械清淤:使用适当的挖掘机和清淤设备,将沉积在污水沉淀池底部的污泥和杂质进行清除。

- 抽水清淤:通过泵站将污水沉淀池中的水抽出,以便更方便地清除沉积物。

- 水平吸取清淤:使用水平吸口设备,将污水沉淀池底部的沉积物抽取并输送至处理区域。

4. 清淤工期与安全措施清淤工程预计将在15天内完成。

为确保施工期间的安全,以下安全措施将被采取:- 施工现场将设立警示标志,提醒工人和周边人员注意安全。

- 所有工人将配备个人防护装备,包括安全帽、防护服和手套等。

- 施工期间将遵守所有相关安全规定和操作规程。

5. 质量控制为保证清淤工程的质量,以下控制措施将被实施:- 严格按照设计图纸和技术规范进行施工。

- 对清除沉积物的深度和清理效果进行严格检测和评估。

- 定期检查施工设备的运行状态和维护情况。

- 进行施工期间的工程质量记录。

6. 环境保护本工程将注重环境保护,采取以下措施:- 施工期间避免对周围环境和生态造成污染。

- 对清除的污泥和杂质将进行妥善处理,避免二次污染。

7. 责任分工清淤工程的责任分工如下:- 项目经理负责工程的组织和协调。

- 施工队将实施具体的清淤工作。

- 监理工程师将监督施工过程,并进行质量检查和记录。

8. 技术交底清淤工程的技术交底将包括以下内容:- 工程范围与目标- 清淤方法和工期安排- 安全措施和质量控制措施- 环境保护措施- 责任分工和工程组织以上内容为污水沉淀池清淤工程技术交底记录的基本框架。

我们将在施工过程中严格遵守相关要求,确保工程的顺利进行和质量的保证。

化粪池、沉淀池施工施工技术交底

化粪池、沉淀池施工施工技术交底
6、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。
7、各作业面都应做到“工完、料尽、场地清".剩余材料要堆放整齐、可靠,废料及时清理干净。
8、生活垃圾应统一收集至指定位置进行弃置,不得乱丢乱扔。
五、职业健康
职业健康目标:保证施工人员的生命安全,保证施工人员的身心健康,保证建立最好的工作环境。使工作人员在施工过程中不受到工作环境的伤害.
3、钢筋绑扎
基坑开挖后应及时对基础底面进行垫平,尽快浇筑底板,等底板完成后可进行浇筑边墙,钢筋绑扎要牢固.
4、立模
立模时要注意预留开孔,立模要准确,模板需加固牢固,防止浇筑时因压力大导致模板变形和跑模。
5、结构混凝土的浇筑
混凝土浇筑前必须确保混凝土的质量合格,不能出现混凝土离析或初凝的情况。浇筑过程中务必做到振捣及时。振捣采用插入式振捣器,插入的间距不大于振动作用半径的1.5倍。
四、安全、文明施工及环保措施
1、进场施工人员必须先进行安全及文明施工教育,使其熟知业主的有关安全文明施工管理规定.
2、工具、材料要放好,管路布置合理。不得在高处将物件碰落,保证基坑下作业人员的安全。基坑边要设置围护、防止行人误入。工作时需要一步一清。
3、施工机械应注意做好维护保养,勿使出现漏油、零部件松动脱落等情况,机械漏油须及时清理,松动部件应及时拧紧或更换.
二、施工工艺顺序
施工工序如下:测量放样→清理场地→基坑挖深→钢筋绑扎→结构底板浇筑→周边墙体浇注→顶板浇筑。
三、主要技术要点和控制措施
1、测量放样:
根据所给生活区场地布置图,精确放出1、2号化粪池、沉淀池的外角点。
2、基坑挖深
1号化粪池和沉淀池均在住宿楼附近,挖基础时必须做到少扰动住宿楼的地基。2号化粪池开挖的深度达到3m,要做好支护,保证基坑稳定.开挖土方的堆放位置距离基坑应超过20m,减少对基坑侧壁的压力.

沉淀池施工技术交底

沉淀池施工技术交底
技术交底书
交底单位
架子一队
编号
工程名称
灞河特大桥
施工部位
沉淀池
交底内容
沉淀池施工技术交底
会签人员
交底人:单位:职务:日期:
审核人:单位:职务:日期:
接底人:单位:职务:日期:
根据《建设工程项目管理规范》关于“建筑垃圾、渣土应在指定地点堆放和在施工现场设置机动车车辆冲洗设施”的规定,特要求拌合站在混凝土罐车冲洗场地设置污水沉淀池。
(3)内侧砖墙砌筑。沉淀池之间由三七砖墙隔开,一级二级沉淀池内部四周围墙采用二四砖墙,隔墙顶面标高比四周砖墙标高低0.5m。对于两二级沉淀池与三级沉淀池之间隔墙底和三级沉淀池底部外侧一圈,先砌筑四八砖墙基础,高0.5m。基础完成后,采用一二砖墙绕三级沉淀池内侧砌筑围墙到顶。一级沉淀池与二级沉淀池之间隔墙设四个
交底目的:指导施工队伍明确施工内容及所要达到技术标准。
交底内容:
一级沉淀池由西侧至二级沉淀池方向8m范围填土设置斜坡,为洗车及掏渣用路。对于掏渣斜坡路采用素土分层填筑碾压密实,分层厚度不大于30cm,且压实度达到93%以上,其上再浇筑一层20cm厚C25混泥土,混凝土表面必须拉毛,拉毛深度2-5mm。
(3)基坑挖土及时拉运,不能长时间堆于基坑外侧,以免发生塌方,造成不必要人员伤亡。
2、文明施工
制定现场环境保护方案、措施,组织相关人员对施工现场危险源和环境因素进行评价,确定重大危险源和重要环境因素,对嗓声、粉尘、污水、固体废弃物等进行有效控制。
四、季节和夜间施工安排
(1)雨季施工时,基坑搭设雨季应急防雨棚,且施工现场应及时排除积水,确保基坑雨季正常施工。
三、安全保证措施和文明施工
1、安全保证措施
(1)建立安全保证体系。项目部成立安全领导小组,配专职安全检查员,专业施工队设专职安全员பைடு நூலகம்工班设兼职安全员。逐级签订安全责任书。自上而下形成安全保证体系。

洗车池、沉淀池施工技术交底

洗车池、沉淀池施工技术交底
4.12、土方施工时,要及时打开雾炮,裸露荒土及时覆盖。
4.6、施工作业时,必须注意现场临电的设置、使用,不得随意拉设电线、人指挥,保持通畅无阻。
4.9、施工通道设专人清扫并及时进行洒水,保持场内道路清洁,无尘土飞扬。
4.10、施工现场道路要经常洒水,防止扬尘。
4.11、施工作业完成后及时清理作业面内的水泥砂浆等废料,要做到工完场清。
1、洗车池做法:现场洗车机宽4100mm,长8000mm,深700mm。基座做法:基座总厚度为700mm。为防止混凝土开裂,池底设置C14@200双层双向钢筋,使用C30混凝土浇筑。基座具体做法如下。
2、沉淀池做法:沉淀池净空尺寸为8500×2400×2000mm,沉淀池采用钢板焊制,壁厚8mm,底部使用C30混凝土浇筑100mm厚垫层找平。使用2m*6m钢板当作盖板,一级沉淀池上切一个500*500mm清污洞口,洞口用钢板封堵。沉淀池具体做法见 图-2。
3、洗车池与沉淀池间用直径200mm管道连通,向沉淀池5%找坡。
4、安全文明施工
4.1、所有现场作业人员和管理人员必须佩带安全帽,严禁酒后作业;
4.2、在建筑临边洞口搭设架体防护并进行标识;
4.3、严禁酒后作业,不得带病工作。
4.4、施工现场严禁吸烟。
4.5、对于患有高血压、心脏病等不符合高处作业的人员,一律禁止登高作业。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
各种电动工具的不安全使用,对临电设施的检查、维护、检修。
(1)对交底有疑问时及时与现场技术员沟通。
(2)本交底未尽事宜,请参考国家及地方相关标准及规范执行。
见附件
交底单位:中铁北京工程局集团有限公司郑州轨道交通4号线工程土建施工01标段项目部
交底人:
审核人:
年 月 日
交底对象:
接受交底人:
年 月 日
如在浇注过程中遇到降雨,用பைடு நூலகம்条布遮盖轨道基础上表面。在砼振捣平整以后,终凝之前必须进行抹面,以清除早期产生的塑性裂缝,使表面平整、光洁,线条流畅、美观。浇注完第一层基础后要把第一次基础与第二层基础连接的部分凿毛。
灌注混凝土前应将模板内的杂物和钢筋上的油污等清除干净;在混凝土灌注过程中,应指定专人检查模板、钢筋等,发现螺栓及楔子、支撑等松动应及时拧紧和打牢,钢筋如有变化、移位应及时调整保证位置正确。当模板有缝隙和孔洞时,应予堵塞,不得漏浆。
注:1、此表一式3份,交底人、被交底人各一份,工程部留存一份。
将成捆钢筋按搅拌站基础钢筋图的要求量好长度,进行下料。切断后的钢筋应检验是否符合设计尺寸要求,加工后的全长允许偏差为±10mm,经检验后按不同编号堆放并标识。钢筋下料时应根据供料尺寸的长短,统筹安排减少钢筋的损耗。
(2)钢筋绑扎
钢筋绑扎时钢筋的交叉点用处,应用0.7~2.0mm的镀锌铁丝按逐点改变绕丝方向(8字形)的方式交错扎结或按双对角线(十字线)方式绑扎牢固,必要时可用点焊焊接。
对于各种外架、机械实行验收制,验收不合格一律不允许使用。建立定期检查制度。项目部每周组织各部门、各分包方对现场进行一次安全隐患检查,发现问题立即整改;对于日常检查,发现违纪情况立即停工,及时采取措施排除险情。
(4)分析安全难点,确定安全管理重点
在每个施工阶段开始之前,分析该阶段的施工条件、施工特点、施工方法、预测施工安全难点和事故隐患,确定管理重点和预措施。安全难点集中在:基坑边、临边等处防坠落;
混凝土振捣过程中,应避免重复振捣,防止过振。应加强检查模板支撑的稳定性和接缝的密合情况,防止在振捣混凝土过程中产生漏浆。
1、模板施工
模板立好后由质检员对模板进行检验,其加固情况、整体稳定性及各部尺寸等。
模板安装完毕后在使用前用水平仪检查高差,不合格应及时进行调整。
模板在安装前要检查板面确保平整光洁,无变形及残余粘浆。为便于拆模及提高混凝土表面光洁度,与混凝土接触的模板表面均应涂脱模剂;涂脱模剂应均匀,无漏涂现象。
2、钢筋作业
(1)钢筋弯曲质量检验
钢筋加工允许偏差和检验方法符合下表规定。
钢筋加工允许偏差和检验方法
项目
允许偏差(mm)
检验方法
受力钢筋顺长度方向的全长
±10
尺量
弯起钢筋的弯起位置
20
箍筋内边距离尺寸差
±3
(2)钢筋绑扎质量检验
钢筋的级别、直径大小、位置、根数和间距均应符合设计要求,绑扎或焊接的钢筋网和钢筋骨架不得有变形、松脱和开焊,钢筋位置的允许偏差不得超过下表规定值:
技术交底记录
(轨道交通工程)
编号:
工程名称
郑州轨道交通4号线土建01标段
交底日期
2018年1月24日
施工单位
中铁北京工程局集团有限公司郑州轨道交通4号线土建01标段项目部
分项工程名称
沉淀池施工技术
交底提要
安顺路站沉淀池施工
技术交底内容:
本次交底只适用于郑州轨道交通4号线土建01标段具体指导安顺路站沉淀池施工作业,施工需满足相关图纸及工艺要求,预防施工中安全质量事故的发生,确保施工质量。
沉淀池位于安顺路站顶板第四段,沉淀池四周侧墙两道采用西边渣土池现有侧墙和南边轨道梁。
图1沉淀池布置图
1、现场进度
顶板第第四段顶板施工。
2、人员情况
盾构工区组建完成,相关技术人员、劳务作业人员已进场,人员满足施工要求。
3、技术准备
盾构临建方案经审批完成,并组织对盾构工区人员进行方案交底,明确施工中注意事项及质量控制要点。
钢筋绑扎、安装要求
序号
项目
要求(mm)
1
主筋间距与设计位置偏差
≤15
2
钢筋间距及位置偏差
≤15
3
箍筋间距及位置偏差
≤20
4
混凝土保护层厚度与设计值偏差
±10
5
其它钢筋偏移
≤20
6、安全、环保、文明施工等技术措施
1、安全保证措施
(1)安全管理方针
安全管理方针是“安全第一,预防为主,综合治理”。
(2)安全组织保证体系
4.2模板施工
根据浇筑的高度,模板采用木模,立模至顶部,模板架立拼装紧密、牢固。
4.3混凝土施工
沉淀池分两次施作,混凝土标号为C30,先进行底板浇筑,后进行侧墙浇筑。
混凝土严格按配合比进行集中搅拌,采用混凝土输送车运至施工现场,用泵车泵送至工作面。采用插入式振捣器,操作中严格按振动棒的作用范围进行,严禁漏捣。振捣时快插慢抽,严格控制振捣时间,避免因振捣不密实出现蜂窝麻面,或因振捣时间过长面出现振捣性离析的情况。混凝土振捣每一振点的振捣连续时间,以使混凝土表面呈现浮浆、没有明显的气泡冒出和不再下沉为止。
3.053
2、C30混凝土量
位置



计算式
体积(m³)
底板C30混凝土
8m
7.5m
0.2m
8*7.5*0.2
12
侧墙C30混凝土
31.5m
4m
0.2m
(8*3+7.5)*4*0.2
25.2
小计(m³)
37.2
3、其他
φ300mm钢管
单个0.25m
4个
4*0.25
1m
4、结构施工
4.1钢筋施工
(1)钢筋下料
为满足市政排污要求,需要对基坑内或隧道内排出的污水以及清洗渣土的污水进行沉淀处理,拟在场地内浇筑一个沉淀池,如图2,中间设两道隔墙,对污水进行三级沉淀。沉淀池位于渣土池东侧,长宽高分别为8×7.5×4.2m,钢筋混凝土浇筑而成,底板为0.2m厚C30混凝土,侧墙及隔墙用C30混凝土浇筑而成,厚度0.2m,双层配筋(间隔14cm),主筋为HRB400Φ16钢筋,间隔30cm,绑筋深入顶板30cm。沉淀池上面安装钢筋盖板,方便后期清污。预埋Φ300钢管,单个长0.25cm,共计4个。
图2沉淀池平面图及断面图
3、沉淀池工程量计算
沉淀池工程量计算表
1、钢筋量
钢筋型号
单根长度
共需量(根)
计算式
重量(t)
Φ16纵筋
8m
90
8*90*0.001578
1.136
Φ16纵筋
7.5m
30
7.5*30*0.001578
0.355
Φ16立筋
4.5m
220
220*4.5*0.001578
1.562
总重(t)
以项目经理为首,由安全总监、专职安全员、各专业分包等各方面的管理人员组成的安全保证体系。
(3)安全管理
加强学习并严格执行国家及河南省、郑州市有关现场安全管理条例及办法。建立严格的安全教育制度,坚持入场教育、坚持每周按班组召开安全教育研讨会,增强安全意识,是安全工作落实到广大职工上。强化安全法治概念,严格执行安全工作文字意识,双方认可,坚持特殊工种持证上岗制度等。加强施工管理人员的安全考核,增加安全意识,避免违章指挥。
