项目费用管理概述
位价格,包括工时费、单位体积材料的成本等。如果某种资 源的实际价格不知道,就应该给它的价格作出估计。 工作的延续时间:工作的延续时间将直接影响到项目工作经 费的估算,因为它将直接影响分配给它的资源数量。 历史信息:同类项目的历史资料始终是项目执行过程中可以 参考的最有价值的资料,包括项目文件、共用的项目成本估 计数据库及项目工作组的知识等。 会计表格:会计表格说明了各种成本信息项的代码结构,这 对项目成本的估计应与正确的会计目录相对应很有帮助。
成本估计的工具和方法
类比估计法:通常是与原有的类似已执行项目进行类比以 估计当期项目的成本
参数模型法:将项目的特征参数作为预测项目成本数学模 型的基本参数。如果模型是依赖于历史信息、模型参数容 易数量化,且模型应用仅是项目范围的大小,则它通常是 可靠的。
从下向上的估计法:这种技术通常首先估计各个独立工作 的成本,然后再汇总从下往上估计出整个项目的总成本。
挣值方法(续3)
挣值方法的四个评价指标 –成本偏差(Cost Variance-CV):CV是指检 查期间BCWP与ACWP之间的差异,计算公 式为CV=BCWP-ACWP。当CV为负值时表示执 行效果不佳,即实际消费成本超过预算值即 超支。反之当CV为正值时表示实际消耗成 本低于预算值,表示有节余或效率高。
作
A
10
B
20
C
20
D
15
E
25
F
20
400 350
成
300
本
250
200
累
150 100
积
50
曲
0 1 2 3 4 5 6 7 8 9 10
线
制定应急费用预算
在项目中因为多种不确定因素的存在,有 必要准备一定数量的项目应急储备金,这 是项目预算的一部分,但应急费用并不配 置到具体项目活动中。
应急费用通常是在项目估计成本之上增加 一个费用比例,例如建筑项目通常是10%15%。系统集成为5%-8%
累计
100
400
800
1300 180 0
2200 2500 2800 310 0
3300 3500
500
400
300
200
100
月
12
3
4
5
67
8 9 10 11
成本累积负荷曲线(预算基准线)
成本
3500
3150
2800
2450
2100
1750
140 0 1050
700
35
0
•
1
日期 合计 累计
TnT1nr
T n 生产第n个单位产品所需要的时间
T1 生产第1个单位产品所需要的时间
N: 被生产的数量 R: 学习曲线的斜率,表示为:log/log2
2. 成本预算
成本预算包括给每一独立工作分配全部 成本,以获得度量项目执行的成本基线 (图示)
成本预算可以分为以下三部分: ——直接人工成本预算 ——辅助服务成本预算 ——采购物品成本预算
计算工具:通常是借助相关的项目管理软件和电 子制表软件来跟踪计划成本、实际成本和预测成 本改变的影响。
某建筑工程的成本控制措施
1.深入设计(明确实际设备,优化成本) 2.明增暗减(增加低成本,减少高成本 设备) 3.采购方式(大包与分散,供货商谈判) 4.采购时间(注意市场行情,一般保证零 库存) 5.合理替代(用性能价格比高的材料)
成本支出
累积成本曲线
(今天)
实际支出 计划支出
当日实际支出与计划 支出之间的差异
总 出的计划支
时间
成本预算(续)
①成本预算依赖的主要数据包括 ——成本估计 ——工作分解结构 ——项目进度
②成本预算的技术和方法:类同于成本的估计。 ③成本预算的结果:成本预算的主要结果是获得
成本线,成本线将作为度量和监控项目实施过程 中成本支出的依据,通常的成本曲线随时间的关 系是一个S型曲线。
15
20
25
30
35
40
45
25
20 实际的
15
计划的
10
5
0
0
5
10
15
20
25
30
35
40
45
挣值方法
挣值方法是对项目进度和成本进行综合 控制的一种有效方法。
一个小例子
挣值方法(续1)
–计划工作量的预算成本(BCWS),即(Budgeted Cost for Work Scheduled)。BCWS是指项目实施过程中 某阶段计划要求完成的工作量所需的预算成本。计 算公式为:BCWS=计划工作量×预算定额。BCWS主 要是反映进度计划应当完成的工作量(用成本表示)。
成本估计示例 生日晚会
——从下向上的估计法 700
晚宴 440
意外开支 40
娱乐 220
蛋糕 80
饮料 50
清洗 30
做菜 280
音响 20
灯光布置 50
室内布置 50
VCD光碟 100
食品 20
餐具 10
凉菜 50
热菜 230
蔬菜类 30
海鲜类 100
其他类 100
生日晚会项目预算的工作分解结构图
成本控制的方法与技术
成本控制改变系统:通常是说明成本线被改变的 基本步骤,这包括文书工作、跟踪系统及调整系 统,成本的改变应该与其它控制系统相协调。
实施的度量:主要帮助分析各种变化产生的原因, 挣得值分析法, 关键比值法
附加的计划:很少有项目能够准确的按照期望的 计划执行,不可预见的各种情况要求在项目实施 过程中重新对项目的成本作出新的估计和修改。
合
10 30 400 500 500 400 300 300 300 200 200
计
0
0
累 350 10 40 800
计0
0
0
1300 1800 220 0
250 0
280 0
310 0
3300 3500
成本负荷曲线
成本
日期 1
2
3
4
5
6
7
8
9
10
11
合计 100 300 400 500 500 400 300 300 300 200 200
成本控制的内容
成本控制主要关心的是影响改变成本线的各种因 素、确定成本线是否改变以及管理和调整实际的 改变。成本控制包括: ——监控成本执行情况以确定与计划的偏差 ——确使所有发生的变化被准确记录在成本线上 ——避免不正确的、不合适的或者无效的变更反 映在成本线上 ——股东权益改变的各种信息
成本控制的内容
–已完成工作量的实际成本(ACWP),即(Actual Cost for Work Performed)。ACWP是指项目实施过程中 某阶段实际完成的工作量所消耗的成本。ACWP主要 是反映项目执行的实际消耗指标。
挣值方法(续2)
–已完工作量的预算成本(BCWP),即 (Budgeted Cost for Work Performed)。 BCWP是指项目实施过程中某阶段按实际完成 工作量及按预算定额计算出来的成本,即挣 得值(Earned Value)。BCWP的计算公式为: BCWP=已完工作量×预算定额
换,比如:在多数情况下,延长工作的延续时间 通常是与减少工作的直接成本相联系在一起的, 相反,追加成本将缩短项目工作的延续时间。因 此,在成本估计的过程之中必须考虑附加的工作 对工程期望工期缩短的影响。
项目成本的来源
人工成本 材料成本 分包成本 器材和设备成本 差旅成本
成本估计的主要依赖的资料
单位时间成本支出
工作 01 02 03 04 05 06 07 08 09 10
A
10
B
20
C
20
D
15
E
25
F
20
日期 1
2
3
4
5
6
7
8
9
10
合计 30 30 35 35 40 40 45 45 20 20
累计 30 60 95 13 17 21 25 30 32 34
0
0
0
5
0
0
0
50 40
工 01 02 03 04 05 06 07 08 09 10 作
3. 成本控制
成本管理不能脱离技术管理和进度管理独立存在, 相反要在成本、技术、进度三者之间作综合平衡。 及时、准确的成本、进度和技术跟踪报告,是项目 经费管理和成本控制的依据。
成本控制就是要保证各项工作要在它们各自的预算 范围内进行。成本控制的基础是事先就对项目进行 的成本预算。
成本控制的基本方法是规定各部门定期上报其成本 报告,再由控制部门对其进行成本审核,以保证各 种支出的合法性,然后再将已经发生的成本与预算 相比较,分析其是否超支,并采取相应的措施加以 弥补。
成本估计的基本结果
项目的成本估计:描述完成项目所需的各种资源的 成本,包括:劳动力、原材料、库存及各种特殊的 成本项如折扣、成本储备等的影响,其结果通常用劳 动工时、工日、材料消耗量等表示。
详细的说明:成本估计的详细说明应该包括: ——工作估计范围描述,通常是依赖于WBS作为 参考 ——对于估计的基本说明,比如成本估计是如何 实施的 ——各种所作假设的说明 ——指出估计结果的有效范围
成本控制还应包括: 寻找成本向正反两方面变化的原因,同时还必 须考虑与其它控制过程(范围控制、进度控制、 质量控制等)相协调,比如不合适的成本变更 可能导致质量、进度方面的问题或者导致不可 接受的项目风险。
项目管理--项目费用(超详细)
关键在四个字:方法 实操 2
企业研发项目超支——A380飞机
A380
企业研发项目超支——A380飞机
欧洲空中客车集团(Airbus)的A380客机于2005 年4月27日完成首飞,是目前世界上最大的宽体 客机,最多能搭载840名乘客。
A380共分为三层,包括两层客舱和装载货物的底 舱。按照空中客车最新提供的方案,A380最多可 以设置5级客舱:豪华头等舱、头等舱、公务舱、 次公务舱和经济舱,具体可根据各航空公司订户 的需求“装修”。 A380的标准布局为555个座位。 最大巡航速度 0.88马赫,最大续航力 14800千米, 最大升限 13100米,空重 277吨,最大起飞重量 560吨,翼展 79.8米,长度 72.75米,高度 24.08 米,飞行员 2名。
31
1)项目所需资源的种类和数量的确定
项目分解结构将项目分解成可管 理的、可定量检查的、可分配任务的、 独立的工作单元。因此根据工作的性 质首先应大致确定它所需资源的种类, 然后根据完成任务所需资源的工作总 量和完成任务的时间,来确定资源的 数量,最后要检验一下,这样规划的 资源费用是否超出总的资源费用。
50能55资源费用优化控制资源费用优化控制66综合控制功能综合控制功能77梦龙项目管理系统的集成管理梦龙项目管理系统的集成管理64项目费用控制项目费用控制11项目费用审计项目费用审计22挣值法挣值法33项目费用偏差的原因及措施项目费用偏差的原因及措施44更新项目预算的方法和程序更新项目预算的方法和程序6511项目费用审计项目费用审计项目费用审计就是派遣有胜任能力的独立项目费用审计就是派遣有胜任能力的独立人员确定项目管理中有关费用使用情况与既定人员确定项目管理中有关费用使用情况与既定标准的符合程度并向项目利益相关人提交相标准的符合程
工程项目费用管理
第六章工程项目费用管理第一节工程项目费用管理概述一、基本概念1.工程项目费用及其管理工程项目费用(Project Cost)是工程项目建设过程中各种消耗的货币表现,在工程管理中其概念用得比较广泛,建设过程中的不同主体均在使用,当然其含义也有差异。
和工程项目费用相关的术语较多,如工程项目投资、工程造价、工程项目成本、施工成本等。
在这些术语中,有的概念还没有得到统一。
工程项目费用管理(Project Cost Management)是指在工程建设的各个阶段,对工程项目费用进行预测、计划、执行、检查、协调、控制等的总称。
工程项目费用管理在整个工程项目管理中占有重要地位,对工程项目投资效益有重要影响。
2.投资与工程项目投资投资(Investing)一般是指经济主体为获取经济效益而垫付货币或其它资源用于某些事业的经济活动过程。
工程项目投资(Project Investment)是指某经济实体为获取工程项目将来的收益而垫付资金用于工程项目的经济活动,其所垫付资金就是工程项目投资。
一般认为工程项目投资是指工程项目建设阶段所需要的全部费用总和,也就是,工程项目投资为工程项目建设阶段有计划地进行固定资产再生产和形成最低量流动资金的一次费用的总和。
工程项目投资是一个从资金形成资产,通过管理资产,提高资产效益,最后资产转为资金的动态增值循环过程,是一个从资金流到物流,再到资金流的动态过程。
3.工程造价工程造价的直意即为工程的建造价格。
在市场经济条件下,在建筑领域,工程造价有两种含义:(1)工程造价是指建设一项工程预期开支或实际开支的全部固定资产的投资费用。
显然,这一含义是从投资者(业主)这一角度出发的。
从这一意义上说,工程造价就是工程投资,工程项目造价就是工程项目固定资产投资。
(2)工程造价是指工程价格,即为建成一项工程,预计或实际在土地市场、设备市场、技术劳务市场,以及承包市场等交易活动中所形成的建筑安装工程的价格和建设工程总价。
建设项目管理费用(财建[2016]504号)
建设项目管理费用(财建[2016]504号)建设项目管理费用(财建[2016]504号)文件编号:财建[2016]504号一、背景为建设项目管理费用的管理规定,旨在规范建设项目管理费用的使用和管理,确保项目管理工作能够高效有序进行。
以下为的具体规定。
二、管理费用的定义1. 建设项目管理费用包括但不限于:项目管理人员工资、办公用品和设备采购、差旅费用、培训费用、会议费用等。
2. 管理费用的发生必须与建设项目管理有直接关系,并符合项目管理规定。
三、管理费用的申请和审批程序1. 项目部提出管理费用申请,包括费用的具体用途、金额及支出计划等。
2. 项目部经过内部审批后将管理费用申请提交给财务部。
3. 财务部对管理费用申请进行审核,确保申请合理、符合规定。
4. 审核通过的管理费用申请将被编制为费用预算,由财务部进行预算管理。
四、管理费用的支付和报销1. 项目部根据费用预算的支出计划,逐笔支付管理费用。
2. 支出过程中必须按照财务规定办理相关手续,如填写申请单、提供费用票据等。
3. 财务部对支付的管理费用进行登记和记录,并进行实际支出的核对。
4. 项目部可以根据实际需要进行报销,必须提供费用票据和相关审批文件。
五、管理费用的监督和核查1. 项目部和财务部应建立健全的管理费用台账,对每项管理费用进行明细记录。
2. 相关部门和职能部门有权对项目管理费用进行监督和核查。
3. 如有发现管理费用违规使用情况,相关责任人将被追究责任。
六、附件所涉及附件如下:1. 建设项目管理费用申请表2. 费用预算表3. 合同和协议范本4. 费用票据样本七、法律名词及注释所涉及的法律名词及注释如下:1. 建设项目管理费用:指用于建设项目管理工作的各类费用,包括但不限于项目管理人员工资、办公用品和设备采购、差旅费用、培训费用、会议费用等。
2. 财务规定:指公司或组织所制定的关于财务管理方面的规定和规则。
八、困难及解决办法在实际执行过程中,可能会遇到以下困难:1. 资金不足:可以考虑寻找其他资金来源或者调整费用使用计划。
工程项目施工费用管理(3篇)
第1篇摘要:工程项目施工费用管理是项目管理的重要组成部分,对于保证工程项目的顺利进行和实现经济效益最大化具有重要意义。
本文从工程项目施工费用管理的概念、原则、方法以及控制措施等方面进行了详细阐述,旨在为工程项目施工费用管理提供理论依据和实践指导。
一、引言工程项目施工费用管理是指在工程项目实施过程中,对施工过程中发生的各项费用进行有效控制和合理分配,确保工程项目在预算范围内完成,提高项目经济效益的一项重要工作。
施工费用管理是工程项目管理的重要组成部分,对于保证工程项目的顺利进行和实现经济效益最大化具有重要意义。
二、工程项目施工费用管理的概念工程项目施工费用管理是指在工程项目实施过程中,对施工过程中发生的各项费用进行有效控制和合理分配,确保工程项目在预算范围内完成,提高项目经济效益的一项管理工作。
主要包括以下几个方面:1. 费用预算编制:根据工程项目设计文件、施工方案和工程量清单等资料,编制项目施工费用预算。
2. 费用控制:在施工过程中,对各项费用进行实时监控,确保费用支出不超过预算。
3. 费用分析:对施工过程中发生的各项费用进行分析,找出费用超支的原因,为费用控制提供依据。
4. 费用结算:对施工过程中发生的各项费用进行结算,确保工程款的及时回收。
三、工程项目施工费用管理的原则1. 预算原则:工程项目施工费用管理应以预算为基础,确保费用支出在预算范围内。
2. 经济原则:在保证工程质量的前提下,力求降低施工成本,提高项目经济效益。
3. 合理原则:费用分配要合理,确保各项费用得到有效利用。
4. 适时原则:费用控制要及时,防止费用超支。
5. 透明原则:费用管理过程要公开透明,便于监督和检查。
四、工程项目施工费用管理的方法1. 预算编制方法(1)依据设计文件、施工方案和工程量清单等资料,确定项目施工范围和内容。
(2)根据市场价格和工程量,估算各项费用。
(3)按照费用类别,编制费用预算表。
2. 费用控制方法(1)建立费用控制体系,明确各级人员的费用控制职责。
系统集成项目费用成本管理概述
13
1 费用管理的基本概念
◼ 收益递减规律 (Law of Diminishing Returns)
◼ 投入的资源越多,单位投入的回报率就越低,有时 甚至会呈现负增长。
◼ 例如,分配给一项任务的资源增加到两倍,不能指 望完成时间就可以缩短为50%
1.611
2.011
10
1.105
1.629
2.594
4.046
15
1.161
2.097
4.177
8.137
20
1.220
2.653
6.728
16.367
1元的复利现值
年
1%
5%
Hale Waihona Puke 10%15%1
0.990
0.952
0.909
0.870
5
0.951
0.784
0.621
0.497
10
0.905
0.614
0.386
间
◼ 3、投资收益率=净利润/原始投资
17
本节内 容
◼ 1 费用管理的基本概念 ◼ 2 费用估算 ◼ 3 费用预算 ◼ 4 费用控制
18
2 费用估算
◼ 在项目进程中,可对费用估算进行细化,反映 额外的详细细节。在整个项目生命期内,项目 估算的准确性随着项目的绩效而提高。 例如,在启动阶段项目估算为粗略估算 ( ROM ),估算范围为-50%~+100%。 在项目后期,因为了解了更多的信息,估算精 度范围能缩小到-10%~+15%。
0.247
建设项目管理费用(财建[2016]504号)[8]

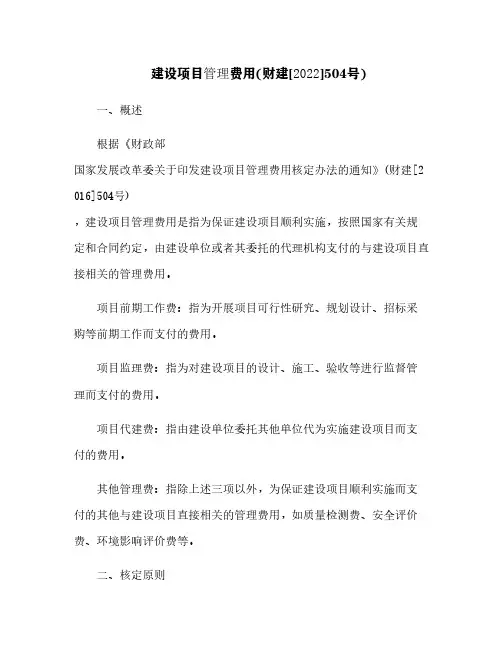

建设项目管理费用(财建[2022]504号)一、概述根据《财政部国家发展改革委关于印发建设项目管理费用核定办法的通知》(财建[2 016]504号),建设项目管理费用是指为保证建设项目顺利实施,按照国家有关规定和合同约定,由建设单位或者其委托的代理机构支付的与建设项目直接相关的管理费用。
项目前期工作费:指为开展项目可行性研究、规划设计、招标采购等前期工作而支付的费用。
项目监理费:指为对建设项目的设计、施工、验收等进行监督管理而支付的费用。
项目代建费:指由建设单位委托其他单位代为实施建设项目而支付的费用。
其他管理费:指除上述三项以外,为保证建设项目顺利实施而支付的其他与建设项目直接相关的管理费用,如质量检测费、安全评价费、环境影响评价费等。
二、核定原则坚持节约优先、合理确定、公开透明、依法依规的原则。
建立动态调整机制,根据市场价格变化和行业发展情况,及时调整管理费用标准。
建立分类核定制度,根据不同类型、规模、难度和区域特点的建设项目,确定不同的管理费用标准。
建立激励约束机制,鼓励降低管理成本,提高管理效率,防止浪费和超标支出。
三、核定方法建设项目管理费用的核定方法分为两种:按比例核定:即按照建设项目总投资或者总造价的一定比例确定管理费用总额。
按工作量核定:即按照实际完成的前期工作、监理工作或者代建工作的具体内容和数量确定管理费用总额。
具体核定方法如下:(一)按比例核定建设项目总投资或者总造价较大,且前期工作、监理工作或者代建工作内容较复杂或者难以明确的情况。
签订了按比例收取管理费用的合同,并且合同中明确了收取比例和计算基数的情况。
按比例核定的具体步骤如下:1.确定计算基数:计算基数普通为建设项目总投资或者总造价。
如果合同中已经明确了计算基数,则按照合同约定执行。
2.确定收取比例:收取比例普通根据不同类型、规模、难度和区域特点的建设项目确定。
如果合同中已经明确了收取比例,则按照合同约定执行。
收取比例的具体标准参见附件一。
建设项目管理费用(财建[2016]504号)
建设项目管理费用(财建[2016]504号)建设项目管理费用(财建[2016]504号)建设项目管理费用是指在建设项目实施过程中,为保障项目的顺利推进,确保工程质量和进度的正常控制,所需开支的费用。
管理费用的合理使用和管理对于项目的成功完成至关重要。
本文将对建设项目管理费用的管理及相关政策进行探讨,为项目经理提供参考和指导。
一、管理费用的定义和范围建设项目管理费用包括项目前期准备费、项目管理绩效费和项目监理费。
项目前期准备费用是指在项目启动前用于调研、勘测、设计以及可行性研究等工作的开支。
项目管理绩效费用是指在项目实施过程中,用于管理人员薪酬、培训、办公设备和其他管理支出的费用。
项目监理费用则是用于聘请和支付项目监理机构的费用。
二、管理费用的管理原则1. 合理性原则建设项目管理费用应当在保证项目顺利进行的前提下,合理确定和使用。
管理人员应根据项目规模、复杂程度和风险因素等因素,合理预估管理费用,并按照财务管理制度和相关政策执行。
2. 透明度原则管理费用的支出应及时、准确记录,并按照相关规定向有关部门报送。
相关部门和单位应对管理费用的使用情况进行监督和审核,确保费用使用的透明度和规范性。
3. 约束性原则管理人员应严格按照管理费用的预算执行,不得擅自挪用或超出预算。
如确实发生预算外的费用支出,应按照程序报请上级部门批准,并作相应的调整。
三、管理费用的监控和控制为了确保建设项目管理费用的有效使用,需要建立科学的监控和控制机制,包括以下几个方面:1. 定期审核费用报销申请项目管理人员应定期对项目管理费用的报销申请进行审核,核实费用的合法性和必要性。
费用报销申请应包括明细清单和相关凭证,确保支出的合规性。
2. 进行费用白名单管理建立项目管理费用的白名单制度,对费用进行事前审批。
通过确定合理费用的范围和标准,减少非必要费用的支出,提高管理费用使用的效益。
3. 财务审计与绩效评估定期进行财务审计,对管理费用的使用情况进行检查和评估。
建设项目管理费用(财建[2016]504号)
2023年度:建设项目管理费用(财建[2016]504号)一、前言建设项目管理费用是指为了保障和支持建设项目顺利进行而发生的费用,它是保障建设项目正常进行的必要经济支出。
本文档旨在规范建设项目管理费用的管理和使用,提高项目投资效益。
二、适用范围本文档适用于建设单位、监理单位、施工单位、设计单位等具有建设项目管理职责的单位。
三、费用的范围和标准1、建设项目管理费用包括人工费用、差旅费、办公费用、培训费用、业务招待费用、设备摊销费用、专项检测费用、专家咨询费用、保证金、风险管理费用等。
2、费用标准按照国家有关规定执行。
四、费用使用管理1、费用使用应符合《预算法》、《会计法》等有关法律法规的规定,严格按照合同约定和要求使用。
2、开展管理费用使用情况的监督检查,对于违规使用的,要及时进行整改并追究相应责任。
五、附则1、本文档自发布之日起实行。
2、本文档的解释权归建设单位所有。
3、本文档未涉及事项,依据有关法律法规执行。
注释:建设项目管理费用:为保障和支持建设项目顺利进行而发生的费用。
办公费用:指建设项目管理中各管理部门办公所需的费用。
专项检测费用:指建设项目中需要进行特殊检测的相关费用。
风险管理费用:为规避建设项目风险而发生的管理费用。
法律名词及注释:预算法:指《中华人民共和国预算法》。
会计法:指《中华人民共和国会计法》。
合同约定:指在建设项目投资决策过程中达成的合法协议。
整改:指对违规使用建设项目管理费用的行为进行纠正。
责任:指相应管理人员和单位的管理责任。
以上为建设项目管理费用(财建[2016]504号)文档模板范本。
建设项目管理费用(财建[2016]504号)[6]
建设项目管理费用(财建[2016]504号)一、概述建设项目管理费用,是指在建设项目实施过程中,用于支付工程项目管理人员、工程监理机构、工程咨询机构等的人员及相关费用的资金。
建设项目管理费用是建设项目成本的重要组成部分,直接影响着建设项目的投资效益和社会效益。
因此,合理确定和控制建设项目管理费用,是提高建设资金使用效益,促进建设项目顺利实施的重要措施。
为了规范基本建设项目建设成本管理,提高建设资金使用效益,依据《基本建设财务规则》(财政部令第81号),财政部于2016年7月6日印发了《基本建设项目建设成本管理规定》(财建[2016]504号),并自2016年9月1日起施行。
该规定对基本建设项目的各项投资支出进行了明确和细化,包括建筑安装工程投资支出、设备投资支出、待摊投资支出、其他投资支出等,并对其中的项目建设管理费、代建管理费等进行了具体的规定和限额。
建设项目管理费用的范围和内容建设项目管理费用的核算方法和计算公式建设项目管理费用的控制标准和限额建设项目管理费用的审批程序和支付方式建设项目管理费用的监督检查和责任追究二、建设项目管理费用的范围和内容根据《基本建设项目建设成本管理规定》(财建[2016]504号)第五条的规定,项目建设管理费是指项目建设单位从项目筹建之日起至办理竣工财务决算之日止发生的管理性质的支出。
包括:不在原单位发工资的工作人员工资及相关费用办公费办公场地租用费差旅交通费劳动保护费工具用具使用费固定资产使用费招募生产工人费技术图书资料费(含软件)业务招待费施工现场津贴竣工验收费其他管理性质开支根据《基本建设项目建设成本管理规定》(财建[2016]504号)第八条的规定,代建管理费是指政府设立(或授权)、政府招标产生的代建制项目,由同级财政部门根据代建内容和要求,按照不高于本规定项目建设管理费标准核定,计入项目建设成本。
包括:代理招标、招标文件编制、评标等相关事宜所发生的支出代理合同签订、履行、变更、结算等相关事宜所发生的支出代理工程进度、质量、安全、成本等方面的监督管理所发生的支出代理工程验收、财务决算等相关事宜所发生的支出代理工程移交、竣工资料归档等相关事宜所发生的支出代理工程维修保养、售后服务等相关事宜所发生的支出代理工程涉及的法律事务、纠纷处理等相关事宜所发生的支出代理工程涉及的其他必要的管理性质的支出三、建设项目管理费用的核算方法和计算公式根据《基本建设项目建设成本管理规定》(财建[2016]504号)第六条和第七条的规定,行政事业单位和使用财政资金的国有和国有控股企业的项目建设管理费实行总额控制,分年度据实列支。
项目费用管理
项目费用管理1. 介绍项目费用管理是指在项目管理过程中,对项目的经济投资和资金支出的计划、跟踪和控制。
项目的成功与否往往与项目费用管理的科学性和有效性密切相关。
良好的项目费用管理可以帮助项目管理人员合理规划项目的预算和资源,确保项目按计划完成,并控制项目的成本不超过预算。
2. 项目费用管理的重要性项目费用管理的重要性体现在以下几个方面:2.1 预算规划项目费用管理首先需要进行预算规划,即根据项目的需求和目标,制定出项目的预算计划。
预算规划需要考虑项目的各个方面,包括人力资源、物资采购、设备租赁等相关费用,并合理安排和分配预算。
2.2 资金跟踪项目费用管理需要对项目的资金流动进行跟踪和监控。
通过对项目资金的跟踪,可以及时发现和解决项目中的费用问题,确保项目的资金供应充足,并及时调整项目的预算计划。
2.3 成本控制项目费用管理的核心是控制项目的成本。
通过对项目成本的控制,可以避免不必要的浪费,优化资源的利用效率。
合理控制项目的成本是保证项目顺利进行,并最终实现项目目标的关键。
3. 项目费用管理的步骤项目费用管理可以分为以下几个步骤:3.1 预算编制预算编制是项目费用管理的第一步。
在预算编制过程中,需要对项目的各项费用进行估算和计划,包括人力资源费用、设备采购费用、材料费用等。
预算编制需要结合项目的需求和目标,合理安排和分配预算。
3.2 资金申请在项目实施过程中,需要根据项目的进展情况,及时向相关部门申请资金。
资金申请需要提供详细的项目费用预算和资金使用计划,以便获得足够的资金支持。
3.3 资金跟踪在项目实施过程中,需要对项目的资金流动进行跟踪和监控。
资金跟踪可以帮助项目管理人员及时掌握项目的资金使用情况,并及时调整和安排项目的预算计划。
3.4 成本控制成本控制是项目费用管理的关键步骤。
通过对项目成本的控制,可以避免不必要的浪费,合理利用项目资源,确保项目的成本控制在预算范围内。
3.5 财务报告项目费用管理需要及时向相关部门和人员提供财务报告,以便他们了解项目的费用使用情况。
