异步距异节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4

异步距异节奏流水施工--一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4

正保远程教育旗下品牌网站美国纽交所上市公司(NYSE:DL)一级建造师考试辅导《建筑工程管理与实务》第二章第一节讲义4异步距异节奏流水施工知识点四:异步距异节奏流水施工1.特点:(1)同一施工过程在各个施工段上的流水节拍都相等,不同施工过程之间的流水节拍不尽相等。

(2)相邻施工过程之间的流水步距不尽相等。

(3)每个专业工作队都能够连续作业,施工段没有间歇时间。

(4)专业工作队数目等于施工过程数目。

教材案例解析P202例1A420011(异节奏流水、等步距异节奏流水)1.背景某工程包括三个结构形式与建造模式完全一样的单体建筑,共由五个施工过程组成,分别为:土方开挖、基础施工、地上结构、二次砌筑、装饰装修。

根据施工工艺要求,地上结构、二次砌筑两施工工程间时间间隔为2周。

现在拟采用五个专业工作队组织施工,各施工过程的流水节拍见表1A42001表1A42001施工过程编号施工过程流水节拍(周)Ⅰ土方开挖 2Ⅱ基础施工 2Ⅲ地上结构 6Ⅳ二次砌筑 4Ⅴ装饰装修 42.问题(1)按上述五个专业工程队组织流水施工属于何种形式的流水施工,绘制其流水施工进度计划图,并计算总工程。

(2)根据本工程的提点,本工程比较适合采用何种形式的流水施工形式,并简述理由。

(3)如果采用第二问的方式,重新绘制流水施工进度计划,并计算总工期。

3.分析与答案(1)按上述五个专业工作队组织的流水施工属于异节奏流水施工。

根据表1A42001中数据,采用“累计数列错位相减取大差法(简称“大差法”)”计算流水步距:①各施工过程流水节拍的累加数列:施工过程Ⅰ:2 4 6施工过程Ⅱ:2 4 6施工过程Ⅲ:6 12 18施工过程Ⅳ:4 8 12施工过程Ⅴ:4 8 12②错位相减,取最大值得流水步距建设工程教育网/ 1。

二级建造师《建筑工程管理与实务》——六大计算题

二级建造师《建筑工程管理与实务》——六大计算题

1、流水施工的类型1.等节奏流水——流水节拍是一个常数[解] (1)m =8,n =2,t =4;(2)K =t =4(流水步距=流水节拍) (3)(4)画出进度计划表:[一般用横道图表示] 2.异节奏流水(成倍节奏流水)同一施工过程在各施工段上流水节拍相等,不同施工过程的流水节拍不一定相等。

一般成倍数,可以组成加快成倍节拍流水施工。

注意:加快成倍节拍流水施工,其工作队组数多于施工过程数。

例:某建筑群共有4栋相同的装配式住宅楼工程,一栋楼的施工时间见表 问题:组织本工程的成倍节奏流水施工,绘制流水施工图并计算工期. [解] 本工程的4栋可作为4段.以5d 为流水步距,组织的作业队数: (1)m=4,t 基础=5,t 结构=10,t 装修=10,t 室外=5 (2)确定流水步距,K =流水节拍的最大公约数,K =5 (3)确定各施工过程需要的作业队组数, (4)3.无节奏性流水:流水节拍没有规律。

组织的原则是使施工队连续施工。

(工作面可能有空闲) 流水步距的确定方法:累加数列,错位相减,取大差。

背景:某拟建工程由甲、乙、丙三个施工过程组成;该工程共划分成四个施工流水段,每个施工过程在各个施工流水段上的流水节拍如下表所示。

按相关规范规定,施工过程乙完成后其相应施工段至少要养护2d ,才能进入下道工序.为尽早完工,经过技术攻关,实现施工过程乙在施工过程甲完成之前ld 提前插入施工。

各施工段的流水节拍问题:(1)简述无节奏流水施工的特点。

(2)该工程应采用何种的流水施工模式。

(3)计算各施工过程间的流水步距和总工期。

(4)试编制该工程流水施工计划图。

答:(1)无节奏流水施工的特点是:1)各个施工过程在各个施工段上的流水节拍通常不相等。

2)流水步距与流水节拍之间存在着某种函数关系,流水步距也多数不相等。

3)每个专业工作队都能够连续作业,施工段可能有间歇时间.4)专业工作队数目等于施工过程数目。

(2)根据工程特点,该工程只能组织无节奏流水施工。

关于计算异节奏流水施工工期的探讨

关于计算异节奏流水施工工期的探讨

关于计算异节奏流水施工工期的探讨摘要:流水施工是一种科学有效的工程项目施工组织方法之一,它可以充分地利用工作时间和操作空间,减少生产性消耗,提高劳动生产率,保证工程连续、均衡、有节奏地进行,从而对提高工程质量、降低工程造价、缩短工期有着明显作用。

然而,在工期计算中,特别是在既有施工段又有施工层时,施工段如何划分或从理论上进行计算工期得出的结论往往出现一些与实际不相符的结果,文章就此展开论述并在原计算公式上提出新观点。

关键词:流水施工施工段施工过程工期采取流水施工目的是尽可能地利用工作面进行施工,缩短工期;实现各工作队专业化施工,提高技术水平和劳动生产率,提高工程质量;同时专业工作队能够连续施工,同时使相邻专业队的开工时间能够最大限度地搭接,有利于资源的组织供应。

为了组织计算流水施工工期和各施工过程在时间和空间上的开展情况及互相依存关系,引入了工艺参数施工过程n,空间参数工作面和施工段m,时间参数流水节拍t,流水步距k,流水施工工期T。

根据流水节拍规律不同分为有节奏流水施工、非节奏流水施工;其中有节奏流水施工又分为等节奏和异节奏流水施工,本文以异节奏流水施工进行分析探讨。

1.案例由项建国编著的中国建筑工业出版社出版的《建筑工程项目管理》,普通高等教育“十一五”国家级规划教材,p113[案例5-2]一幢三层砖混结构主体工程可分砌墙、浇圈梁、搁板三个施工过程,它们分别为6天、2天、4天。

圈梁需2天养护,层间间歇分别为2天、4天,组织有节奏流水应分几段,分10段时工期为多少天?并绘制横道图[1]。

2.计算每个施工过程所需的班组数bi,bi=ti/Kb1 =3,b2=1,b3 =23.验算施工段数mm=10≥mmin =∑bi+∑Z1/K+∑Z2/K =(3+1+2)+2/2+4/2=9组织有节奏流水至少分为9段4.计算工期T2.施工段含义2.1施工段的定义在组织流水施工时,将施工对象在平面或空间上划分成若干个劳动量大致相等的施工段落,称为施工段或流水段。

流水施工基本方式

流水施工基本方式

2020年5月10日星期日
建筑施工组织与管理
21
2020年5月10日星期日
建筑施工组织与管理
2
建筑工程系
施工过程 挖土 垫层 绑扎钢筋 浇砼基础
砌基础墙
回填土
工程量 187 11 2.53 50
90
每工产量 3.5 m3/工日 1.2 m3/工日 0.45t/工日 1.5 m3/工日
1.25 m3/工日
130
4 m3/工日
劳动量 53工日 9工日 6工日 33工日
各施工过程分别按劳动定额参考班组人数一一计算出各施 工时间,取最长的时间为流水节拍,此过程略去,最后由挖 土垫层过程的时间为最长,即流水节拍为:
t=(187/3.5+11/1.2)/21=3天
2020年5月10日星期日
建筑施工组织与管理
4
建筑工程系
3.确定其他各施工过程班组人数:
进行反算,以砼基础为例: 扎筋:R=2.53/(3×0.54)=1.87=2人 浇砼:R=50/(3×1.5)=11.1=11人 其他标于表上,略。 4.计算工期:
=(m+n-1)t+∑Zi,I+1 -∑Ci,I+1 3.分施工层时的工期计算:
T=(mr+n-1)t+∑Z1 -∑C1 r—施工层数目 例题:
某基础工程,三个单元,各分项工程的工程量为:挖土 187m3/单元;扎筋2.53t/单元;浇砼50 m3/单元;砌基础墙90 m3/单元;回填土130 m3/单元,砼完工后应留3天的养护期, 每工产量见下表,请组织等节奏流水并绘进度计划表。
建筑工程系
2.8流水施工基本方式: 2.8.1有节奏流水组织方式: 1.等节奏等步距流水方式:

流水施工工期计算方法

流水施工工期计算方法

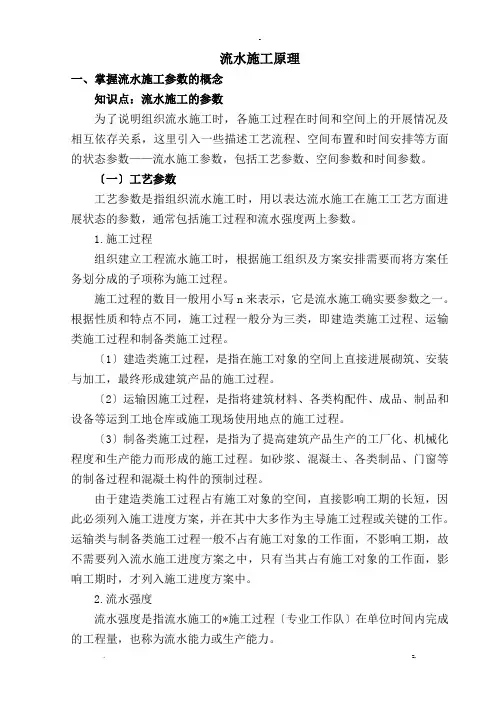

流水施工原理一、掌握流水施工参数的概念知识点:流水施工的参数为了说明组织流水施工时,各施工过程在时间和空间上的开展情况及相互依存关系,这里引入一些描述工艺流程、空间布置和时间安排等方面的状态参数——流水施工参数,包括工艺参数、空间参数和时间参数。

〔一〕工艺参数工艺参数是指组织流水施工时,用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两上参数。

1.施工过程组织建立工程流水施工时,根据施工组织及方案安排需要而将方案任务划分成的子项称为施工过程。

施工过程的数目一般用小写n来表示,它是流水施工确实要参数之一。

根据性质和特点不同,施工过程一般分为三类,即建造类施工过程、运输类施工过程和制备类施工过程。

〔1〕建造类施工过程,是指在施工对象的空间上直接进展砌筑、安装与加工,最终形成建筑产品的施工过程。

〔2〕运输因施工过程,是指将建筑材料、各类构配件、成品、制品和设备等运到工地仓库或施工现场使用地点的施工过程。

〔3〕制备类施工过程,是指为了提高建筑产品生产的工厂化、机械化程度和生产能力而形成的施工过程。

如砂浆、混凝土、各类制品、门窗等的制备过程和混凝土构件的预制过程。

由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此必须列入施工进度方案,并在其中大多作为主导施工过程或关键的工作。

运输类与制备类施工过程一般不占有施工对象的工作面,不影响工期,故不需要列入流水施工进度方案之中,只有当其占有施工对象的工作面,影响工期时,才列入施工进度方案中。

2.流水强度流水强度是指流水施工的*施工过程〔专业工作队〕在单位时间内完成的工程量,也称为流水能力或生产能力。

流水强度通常用大写V来表示。

表示:V——*施过程〔队〕的流水强度Ri——投入该施工过程的第i 种资源量〔施工机械台数或工人数〕Si——投入该施工过程的第i 种资源的产量定额*——投入该过程的资源种类数〔二〕空间参数空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。

项目二-任务3-3异步距异节拍流水.ppt

项目二-任务3-3异步距异节拍流水.ppt
tC=3天,tD=2天天,B施工过程完成后有1天组织间歇时间,C、D施工过 程之间有1天搭接时间,试组织流水施工。
1、解:由流水节拍的特征可知,应组织异步距异节拍流水施工。
(1)确定流水步距∵tA>tB ∴KA、B=m tA-(m-1) tB=7(天)
∵tB<tC
∴KB、C= tB=1(天) ∵tC>tD ∴KC、D=m tC-(m-1) tD=5(天)
解:由流水节拍的特征可知,应组织异步距异节拍流水施工。
①确定流水步距
(天)
(天)
②计算工期
=(2+9+5)+3×2+2-1 =23 天
③绘制流水施工进度计划表
1、3、某分部工程由A、B、C、D四个施工过程组成,在平面上将工程
任务划分为三个施工段,各施工过程的流水节拍分别为 tA=3天,tB=1天,
(2 )
计算工期T= ∑Ki、i+1+mtn+∑Z i、i+1-∑C i、i+1 =(7+1+5)+3×2+1-1 =19(天)
(3 )
绘制施工进度表(略)
2、异步距异节拍流水的主要参数
⑴流水步距
异步距异节拍流水的流水步距按下式计算:
⑵期
3、异步距异节拍流水案例
例7 某分部工程由A、B、C、D四个施工过程组成,在平面上将工程 任务划分为三个施工段,各施工过程的流水节拍分别为 tA=2天,tB=5天, tC=3天,tD=2天,A施工过程完成后有2天技术间歇时间,C施工过程 与B施工过程之间有1天搭接时间,试组织流水施工。
项目二-任务3-3
异步距异节拍流水
异步距异节拍子流水 (理论链接14) 1、异步距异节拍流水的特征
⑴同一施工过程的流水节拍相等,不同施工过程的流水节拍不一

流水施工工期计算公式

流水施工工期计算公式

流水施工工期计算公式
1、等节拍(固定节拍)流水施工工期计算式
T=(n-1)K+mt=(m+n-1)t+ΣG+ΣZ
n:施工过程数(通俗讲几道工序)
K:流水步距,等节奏流水施工等于流水节拍t
t: 流水节拍,专业队在一个工作面上的施工时间
m:工作面(通俗讲就是划分了施工段)
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。

2、异节奏流水施工工期计算式(通用计算式)
T=ΣK+Σt n+ΣG+ΣZ
ΣK:各项工作(施工过程或各专业队)之间流水步距之和。

t n: 最后一个施工过程(或专业队)在各施工段流水节拍之和
ΣG+ΣZ,间歇时间(包含技术、工艺间歇及其他原因间歇时间)。

每项工作之间的K的计算方法为累加数列错位相减取大差。

流水施工及横道图

流水施工及横道图

2.流水施工进度计划横道图 施工过程 I Ⅱ 施工工期(周) 1 2 3 4 5 6 7 8 9 10 11 12 13

工期T=(M+N-1)×K+ΣG=(4+3-1)×2+1=13(周)
【典型案例二】
背景:
某工程由A、B、C、D四个分项工程组成,分别为
施工准备、挖土、砌砖基础、回填土工程,它在平面
无节奏流水施工(特点、工期、横道图)
1.特点:
(1)各施工过程在各施工段的流水节拍不全相等(通常为 都不相等)
(2)流水步距(K)与流水节拍存在某种函数关系(可用取
大差法) (3)工作队能连续工作,施工段可能有间歇 (4)施工过程数等于工作队数
2.工期(TP)
Tp= ∑tn+ ∑k-∑C+ ∑G
∑tn为最后一项工作的流水节拍之和; ∑k为流水步距之和; ∑C为插入时间、平行搭接时间之和; ∑G为间歇时间之和。
3.横道图如图所示。
等节奏流水施工(特点、工期、横道图)
1.特点:
(1)所有的流水节拍都相等
(2)流水步距等于流水节拍
(3)工作队能连续工作,施工段没有间歇 (4)施工过程数等于工作队数
2.工期(TP):
说明:C为插入时间、平行搭接时间,G为间歇时
间,M为施工段数,N为施工队总数,K为流水步距
Ⅲ之间存在工艺间隔时间1周。
问题: 1.事件一中,最适宜采用何种流水施工组织形式?除 此之外,流水施工通常还有哪些基本组织形式? 2.绘制事件一中流水施工进度计划横道图,并计算其
流水施工工期。
【答案】
1.事件一中,最适宜采用等节奏流水施工组织形
式,除此之外还有异节奏流水施工(成倍流水)、无
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

异节奏流水施工流水步距计算
无节奏流水工期=最后一个施工过程的工期+流水步距总和+间隔时间总和-插入时间总和。

那么这里指的施工过程中的时间间隔是指一个施工过程中多个施工段间的时间间隔。

无节拍流水是指同一施工过程在不同施工段上的流水节拍不完全相等,而且不同施工
过程在同一施工段上的流水节拍也不完全相同。

在道路工程的施工中由于实际条件的限制、各施工过程在各施工段上的工程量常常是不相等的。

确认并无节奏流水的最轻流水步距,可以使用“递增数列错位相乘取大差”法展开排序,具体步骤为重将相连的两个施工过程的流水节奏逐个递增,获得两个数列;然后将后
施工过程的递增数列错后一位与前一施工过程的递增数列对齐相乘,获得个代莱数列最从
这个代莱数列中挑最小正值做为这两个施工过程的流水步路即可。

无节奏流水施工特点:
(1)各施工过程在各施工段的流水节奏不全系列成正比(通常为都不成正比);
(2)流水步距(k)与流水节拍存在某种函数关系(可用取大差法);
(3)工作队能够已连续工作,施工段可能将存有间歇;
(4)施工过程数等于工作队数。
