煤炭建设项目的基本流程介绍

合集下载

煤炭建设项目的基本流程

煤炭建设项目的基本流程

煤炭建设项目的基本流程1.前期准备在前期准备阶段,主要任务是确定建设项目的类型和规模,包括确定煤矿的产能和选址。

同时,需要进行项目可行性研究,评估项目的经济、技术和环境可行性,并编制项目可行性研究报告。

2.立项审核在立项审核阶段,需要向相关行政部门递交项目申请报告,经过与相关部门的沟通和审查,获取项目的核准文件,包括环境影响评价证书和建设用地规划许可证等。

3.项目设计在项目设计阶段,需要进行煤矿工程设计、施工图设计和环境保护措施设计等工作。

这一阶段的主要目标是确保设计方案的可行性和安全性,明确建设项目的各项指标和技术要求。

4.建设实施建设实施阶段是整个项目的核心阶段,包括土地征地、招投标、施工管理等工作。

在土地征地阶段,需要与相关农民协商并达成补偿协议。

在招投标阶段,需要发布招标公告,接收各方投标,并最终确定承包商。

在施工管理阶段,需要监督施工进度、质量和安全等方面的工作。

5.运营管理运营管理阶段是项目运营的关键阶段。

该阶段的主要任务是进行煤矿生产、设备维护、质量管理和安全管理等工作。

同时,还需要进行环境保护和科学技术创新等工作,确保煤炭生产的可持续发展。

在整个煤炭建设项目的流程中,还需要进行相关的法律法规遵循、环境监测和工程验收等工作。

同时,需要与相关政府部门和社会各界保持沟通和协调,确保项目的顺利进行。

此外,还应加强对项目风险的管理和控制,确保项目的安全和可靠性。

总的来说,煤炭建设项目的基本流程是从前期准备开始,经过立项审核、项目设计、建设实施和运营管理等阶段,最终实现项目的运营和发展。

在每个阶段中,都需要进行相关的工作和管理措施,以确保项目的安全、可行和可持续发展。

煤矿建设项目核准后办事流程图

煤矿建设项目核准后办事流程图

煤矿建设项目核准后办事流程图一、项目初步设计报批(省煤管局、省发改委)项目初步设计报批办事指南一、主要依据1、国家发改委《关于加强煤矿建设项目管理的通知》(发改能源[2006]1039号);2、《关于加强煤矿建设项目安全设施设计查与竣工验收工作的通知》煤安监监察〔2007〕44号;二、申请人应提交的资料:1、项目核准批复(复印件);2、地质勘查报告(1套);3、采矿证(复印件);4、初步设计5套(审查用);三、办理程序1、上报材料;2、组织专家或中介机构会审;3、设计单位补充修改设计;4、修改上报5、下发批文。

二、煤矿安全设施设计报批(省煤监局)煤矿安全设施设计报批办事指南(信息来源:贵州煤监局)一、主要依据:1、《中华人民共和国安全生产法》;2、《关于加强煤矿建设项目安全设施设计查与竣工验收工作的通知》煤安监监察〔2007〕44号;3、《煤矿安全监监察条例》;4、《煤矿建设项目安全设施监察规定》;5、国家发改委、国家安监总局《关于加强建设项目安全设施“三同时”工作的通知》(发改投资[2003]1346号);二、申请人应提交的资料(报件份数:纸质1套):1、安全设施设计审查申请文件及申请表2、政府有关部门对该建设项目核准(或批准)文件3、采矿许可证或者划定矿区范围批复文件;4、安全预评价报告书;5、井田勘探(精查)地质报告(小型煤矿必须符合《煤炭工业小型矿井设计规范》要求);6、煤矿初步设计;7、煤矿初步设计安全设施设计;8、其他需要说明的材料(有效期内《采矿许可证(正副本)》、《工商营业执照》、《煤矿主要负责人(包括法人或投资人和矿长)安全资格证书》的复印件、并加盖公章);三、办理程序1、窗口受理;2、组织处室、专家会审;3、返回修改;4、修改上报5、下发批文。

三、土地征用手续省政府批准的“圈外”单独选址和“圈内”具体建设项目用地(省国土资源厅)土地征用手续办事指南(信息来源:省国土厅网站)一、适用范围1、土地利用总体规划确定的城市(含建制镇)建设用地范围内的具体建设项目;2、土地利用总体规划确定的城市(含建制镇)、村庄及集镇建设用地范围外的单独选址建设项目二、主要依据1、《中华人民共和国宪法》;2、《中华人民共和国土地管理法》;3、《中华人民共和国土地管理法实施条例》;4、《建设用地审查报批管理办法》;5、《贵州省土地管理条例》;6、《关于进一步规范我省建设用地审查报批工作有关问题的通知》(黔国土资发[2005]62号)。

煤炭建设项目的基本流程

煤炭建设项目的基本流程

煤炭建设项目的基本流程——山西开源益通矿业工程责任有限公司办公室煤炭项目建设涉及的主管部门众多,在不同的阶段需要继续推进项目建设需要不同的项目支持文件。

笔者根据相关法律规定和相关经验,对此进行了初步整理,与大家共享。

煤炭项目开发前期工作以从详查地质报告为起点,以项目开工建设为终点。

所谓“小路条”,即省级政府同意将该项目列入本省建设规划的批文。

“小路条”在做了项目初可研,并进行审查后,由建设单位向省有关部门提出申请,请求列为省建设规划。

“大路条”应当在有“小路条”的基础上,有了工程的可研报告,由省级政府及项目投资方(最终投资方,不是投资方的代理机构)共同向国家发改委提出项目申请。

有了“大路条”即可开展该项目的可行性研究,项目单位进一步落实项目建设条件,例如环境影响报告,水土保持,水资源论证报告,安全预评价,银行贷款等,并通过审查。

在审查意见的基础上编制项目申请报告,并由项目投资方递交国家发改委,由国家发改委递交国务院会议通过后,就可以得到项目立项的批文。

路条的全称一般为“关于某矿井建设项目开展前期工作的函”;煤炭矿区的总体规划(发改委)。

经批准的总体规划,是矿区内各煤炭单项工程开发建设的基本依据。

(一)《矿井及选煤厂初步可行性研究报告》该阶段主要工作如下:1、给设计部门提供基础资料:详查地质报告,其他按设计院收资目录要求的资料。

2、取得支持性文件,主要包含:《矿产资源勘查许可证(探矿权证)》、《项目建设申请用电协议书》、《项目建设申请用水批复函》3、委托土地勘测部门进行项目用地勘测定界,《项目用地勘测定界报告》并在此基础上开展土地预审、压覆矿产资源、地质灾害评价等工作。

4、由业主委托煤炭咨询公司进行评审,以获取初步可行性研究报告审查意见。

(二)《矿井地质勘探报告》(精查)该阶段主要有两项工作:1、项目单位协调勘探部门与设计院确定首采区具体范围2、将编制好的报告,地质储量评审机构评审后连同评审意见书报送国土资源部,取得部颁发的资源储量评审备案证明。

煤矿建设程序

煤矿建设程序
煤矿建设程序
(内容及步骤)
煤碳工业济南设计研究院 何芳现
2011年04月
煤矿基本建设程序
煤矿建设分为项目准备、项目核准、施 工建设、竣工验收几个阶段。各阶段相互衔 接(一环扣一环),又相互交叉。其中,重 要的几项工作如下。
1、申请取得探矿权(审批部门:自治区国 土资源厅)
2、取得开展前期工作的函(审批部门:能 源局) 路条
国土管理部门预划井田范围批复 国土资源管理部门批复 国土管理部门划定井田范围批复
准备阶段
开展前期工作申请(项目建议书)
开展可行性研究报告 环境影响评价报告 水土保持评价报告 安全预评价
地震安全性评价报告 矿产资源开发利用方案
项目建设安全核准 采矿权评估报告 矿山地质环境保护方案 矿山土地复垦方案 项目核准报告
具有完成项目建设要求的 探矿权和采矿权),首先取
资金能力,并具备煤矿建 得勘探权。矿业权获得有以
设、生产、安全管理能力, 下几种途径: 风险勘查、矿
保证建设项目按期建成投 业权出让、矿业权转让和矿

业权租赁等。
地总 质体 勘规 探划
经审 矿区 查备 总体 案的 规划 地质 文件。 勘探 资料。
矿业权获得途径
报发改委审批或备案
报自治区发改委、煤管局审批 环保局审批 水利厅审批
煤矿安全监察局审批 地震主管部门审批 报国土资源厅审批 煤矿安全监察局审批
国土资源厅审批 国土资源厅审批 国土资源审批 在发改委审批
发改委开展前期工作函
批复的总体规划文件
银行融资及贷款承诺文件 国土部门批复的土地使用文件
水利部门批复的用水文件 批复的总体规划文件
5、中华人民共和国环境保护法, 1989年12月26日

煤矿建设项目程序流程(含5篇)

煤矿建设项目程序流程(含5篇)

煤矿建设项目程序流程(含5篇)第一篇:煤矿建设项目程序流程申请取得探矿权预划井田范围国土部门审批、颁证业主委托地勘单位开展勘查工作(设计、施工、验收、评审、备案、批复);同步选择勘查监理单位预查、普查、详查矿区总体规划项目准备阶段矿业权设置方案发改部门委托编制、组织评审及批复国土部门组织编制、评审及批复划定井田范围国土部门评审、批复土地部门批复煤炭设计部门划定先期开采地段(或第一水平)及首采区位置进行勘探国土部门评审、备案、批复项目建议书(初步可行性研究报告)逐级申请项目列入自治区煤炭工业发展规划省(区)级人民政府(或省级煤炭行业主管部门)批复项目可行性研究报告煤炭行业主管部门(或发改部门)组织审查、批复环保主管部门审批银行贷款承诺函项目环境影响评价报告项目水土保持方案报告水土主管部门审批土地使用批文项目安全预评价报告煤矿安全监察部门审查(备案)、批复供水批文项目地质灾害评价报告国土部门评审、批复供电批文矿产资源开发利用方案矿山地质环境保护与治理恢复方案建设项目安全核准(对重大项目)矿业权评估报告(缴纳采矿权价款)国土部门评审、批复与用户签订购煤合同国土部门评审、批复煤矿安全监察部门审批、备案项目接轨和煤炭外运行政许可函(铁道部门)项目前期阶段国土部门委托评估文物部门意见矿山土地复垦方案国土部门审批申办采矿许可证(探矿权灭失)军事单位意见项目申请报告(核准)发改部门组织评审、批复项目初步设计煤炭行业主管部门组织评审、批复国土部门颁证城市规划部门出具同意工业广场和其他场地选地意见初步设计安全专篇煤矿安全监察部门组织审查、批复业主组织监理方、施工方、设计方进行图纸会审施工图设计开工建设申请报告项目建设阶段项目建设主管部门审查、批复项目基本建成、试运行(试生产)报告煤炭主管部门评审、批复安全验收评价报告(试生产6个月后)设计部门编制、煤矿安全监察部门审批建设工程质量认证消防设施认证质量监督部门认证消防部门认证质量监督部门认证环保部门认证水土保持部门认证煤炭主管部门认证项目安全验收项目竣工验收阶段煤矿安全监察部门组织验收、批准档案管理认证环保设施认证安全生产许可证项目竣工验收煤矿安全监察部门颁证煤炭行业主管部门组织验收、批准水土保持设施认证劳动安全工业评审煤炭生产许可证煤炭行业主管部门颁证生产阶段生产(六证齐全)闭坑(闭井)第二篇:煤矿建设项目验收程序煤矿项目验收程序一、预验收阶段1、联合试生产请示;2、联合试生产请示批复;3、经过1—6个月的联合试生产,且试生产基本正常后,建设单位编制试生产报告。

煤炭建设项目核准工作流程

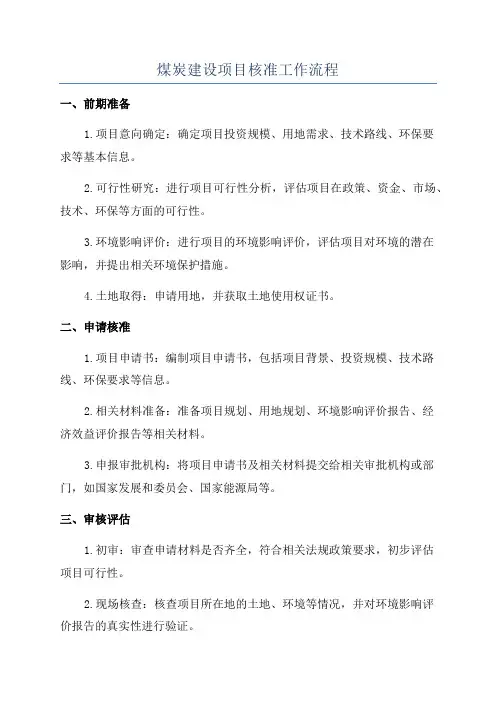

煤炭建设项目核准工作流程

煤炭建设项目核准工作流程一、前期准备1.项目意向确定:确定项目投资规模、用地需求、技术路线、环保要求等基本信息。

2.可行性研究:进行项目可行性分析,评估项目在政策、资金、市场、技术、环保等方面的可行性。

3.环境影响评价:进行项目的环境影响评价,评估项目对环境的潜在影响,并提出相关环境保护措施。

4.土地取得:申请用地,并获取土地使用权证书。

二、申请核准1.项目申请书:编制项目申请书,包括项目背景、投资规模、技术路线、环保要求等信息。

2.相关材料准备:准备项目规划、用地规划、环境影响评价报告、经济效益评价报告等相关材料。

3.申报审批机构:将项目申请书及相关材料提交给相关审批机构或部门,如国家发展和委员会、国家能源局等。

三、审核评估1.初审:审查申请材料是否齐全,符合相关法规政策要求,初步评估项目可行性。

2.现场核查:核查项目所在地的土地、环境等情况,并对环境影响评价报告的真实性进行验证。

3.专家评审:组织专家对项目进行评审,分析项目的技术可行性、经济效益、社会影响等因素。

4.意见征询:征询相关部门、单位对项目的意见,了解对项目可能引发的问题及处理建议。

四、决策批复1.决策会议:召开项目决策会议,对项目申请材料、评审结果及征询意见进行综合评定和研究。

2.决策批复:通过项目审议及决策,形成核准决议,由审批机构或领导签批。

3.签发批复文件:颁发项目核准批复文件,明确项目核准结果及相关要求。

五、备案1.备案申请:申请备案,并提交项目核准批复文件及其他相关材料。

2.备案审查:备案机构对备案申请材料进行审查,验证核准批复文件的合法性和真实性。

3.备案登记:将项目备案信息登记在相关备案系统中,并颁发备案证书。

通过以上的工作流程,煤炭建设项目能够按照规定程序完成核准工作,确保项目在法律法规的框架内合法有效地进行,保证项目的可行性和环境保护要求得到充分考虑和落实。

煤矿工程施工顺序

煤矿工程施工顺序

煤矿工程施工顺序1.前期准备煤矿工程施工前,需要进行综合设计、土地征用、环保审批、安全评估等前期准备工作。

首先需要进行勘探调查,确定矿区的地质情况和矿藏储量,然后进行设计规划,确定矿井的布局和平面图。

接着进行土地征用程序,确保矿区的合法使用权。

同时,还需要进行环保和安全审批,确保施工过程中符合相关法规要求。

2.基础施工基础施工是煤矿工程建设的第一步,包括矿井建筑、煤矿建设和井口设施等。

首先需要进行场地平整和清理,确保施工场地的平整和安全。

然后进行基础土方工程施工,包括开挖基坑、土方填充、材料搅拌等。

接着进行基础混凝土浇筑,确保建筑物的稳固和牢固。

最后进行矿井建筑和井口设施的安装,确保井口设施正常运转和安全使用。

3.设备安装设备安装是煤矿工程建设的重要环节,包括采煤机械、通风设备、输送设备等。

首先需要进行设备安装方案设计,确定设备的布置和安装位置。

然后进行设备选型和采购,选择合适的设备和材料进行安装。

接着进行设备安装施工,确保设备的调试和运行正常。

最后进行设备检测和验收,确保设备安全可靠。

4.通风系统安装通风系统是煤矿工程建设的重要组成部分,是保证矿井安全生产的关键设施。

通风系统安装包括风筒、风机、散热器等设备。

首先需要进行通风系统设计,确定通风系统的布局和通风风量。

然后进行通风系统设备选型和采购,选择合适的设备和材料进行安装。

接着进行通风系统设备安装施工,确保通风系统的正常运行和通风效果。

最后进行通风系统的调试和验收,确保通风系统的安全使用。

5.动力系统安装动力系统是煤矿工程建设的另一个重要环节,包括电力系统、输煤系统、照明系统等。

首先需要进行动力系统设计,确定动力系统的布局和供电标准。

然后进行动力系统设备选型和采购,选择合适的设备和材料进行安装。

接着进行动力系统设备安装施工,确保动力系统的正常供电和运行。

最后进行动力系统的调试和验收,确保动力系统的安全使用。

6.井下建设井下建设是煤矿工程建设的最后一个环节,包括矿井维护、矿井支护、井下机电设备安装等。

煤矿项目核准程序及工作流程

煤矿项目核准程序及工作流程

煤矿项目赞成程序及工作流程一、项目启动阶段(一)获取探矿权:1.直接向矿产资源主管部门申请获取,此种方式依照申请在先的原则,先申请先得;2.经过招标拍卖挂牌方式竞争获取;3.经过其他探矿权人转让探矿权而获取,探矿权人在完成规定的最低勘查投入后,经依法赞成,可以将探矿权转让他人。

(二)项目法人组建(成立企业):由煤矿建设业主依照企业法要求成立企业并组织推行。

——《企业法》(三)矿界范围划定批文——由省国土资源厅进行批复申请人应提交的资料( 报件份数:纸质 1套 )1、划定矿区范围申请书 ( 原件,另附电子版本 1套 ) ;2、申请人的主体资格证明资料(企业法人营业执照或工商营业执照,或企业名称起初赞成通知);3、地质勘查报告(含附图)及审查建议 ( 原件,另附电子版本1套) ;储量核实报告(普查、详查、精查)4、资料汇交凭证;5、有效期内的勘查同意证;6、涉及压占丈量标志的,附国土资源部门审查建议( 原件 ) ;7、矿区范围图(比率尺 1:10000或更大)(原件)8、申请范围拐点坐标(原件,另附国家直角坐标三度带,Excel 格式 1套) ;(四)获取创立煤矿准入条件——由省能源局进行审查经过的创立煤矿准入批文。

准入条件的核查文件办煤矿的企业必备条件(五)项目建议书:企业初步可行性研究报告(企业内部决策)——报能发改委批复二、项目第一阶段:矿井可行性研究报告——由发改委审批矿井可行性研究的主要任务是确定矿井开发的必要性和可行性,以勘探 ( 精查 ) 等地质资料为基础,委托有资质的设计单位编写矿井可行性研究报告,并经有资质的咨询机构评估、经过;一般需获取以下相关协议或文件 : 政府主管部门赞成用地、地价、用电、用水和选址的文件,文物保护主管部门的赞成文件 , 银行部门出具的贷款承诺函,通讯部门赞成安装通讯设施的文件等。

矿井可行性研究需同时睁开以下专题报告的编制和审批 : 矿区及矿井环境影响议论报告、水土保持方案报告、安全预议论报告、地质灾害危险性评估报告和水资源议论报告等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

煤炭建设项目的基本流程(修订)
范小强律师
煤炭项目建设涉及的主管部门众多,在不同的阶段需要继续推进项目建设需要不同的项目支持文件。

笔者根据相关法律规定和相关经验,对此进行了初步整理,与大家共享。

路条的全称一般为“关于某矿井建设项目开展前期工作的函”;所谓“小路条”,即省级政府同意将该项目列入本省建设规划的批文。

“小路条”在做了项目初可研,并进行审查后,由建设单位向省有关部门提出申请,请求列为省建设规划。

“大路条”应当在有“小路条”的基础上,有了工程的可研报告,由省级政府及项目投资方(最终投资方,不是投资方的代理机构)共同向国家发改委提出项目申请。

以下程序主要针对新建煤矿项目进行总结,并不完全适用整合煤炭、技改煤矿、火区治理项目等审批及建设程序,敬请注意!
一、煤炭探矿权申请阶段
(一)取得煤炭项目勘查许可证
可开展的工作:
1、招标选择地质勘探施工单位,勘查单位提出勘查设计报自治区国土资源厅审批后实施,同步选择地质监理单位,开展监理业务。

2、根据工作安排及各阶段的不同需要,分别进行普查、详查。

3、各阶段的成果经储量评审中心出具评审意见书后,获得省级国土资源厅或国土资源部备案证明。

普查及必要的详查完成后,省级发改委委托编制矿区总体规划报经国家发改委批复,作为审批煤炭建设项目的重要依据;省级国土资源厅委托编制矿业权设置方案,报国土资源部批复,作为审批煤炭探矿权、采矿权的依据。

(二)《矿井地质勘探报告》
该阶段主要有两项工作:
1、项目单位协调勘探部门与设计院确定首采区具体范围
2、将编制好的报告,地质储量评审机构评审后连同评审意见书报送国土资源部,取得部颁发的资源储量评审备案证明。

矿种名称单位规模
大型中型小型

(煤田)原煤(亿吨)≥5010~50<10
(矿区)原煤(亿吨)≥52~5<2
(井田)原煤(亿吨)≥10.5~1<0.5
二、煤炭建设项目筹备阶段
(三)《矿井及选煤厂初步可行性研究报告》
主要用于内部决策使用,该阶段主要工作如下:
1、给设计部门提供基础资料:详查地质报告,其他按设计院收资目录要求的资料。

2、取得支持性文件,主要包含:《矿产资源勘查许可证(探矿权证)》、《项目建设申请用电协议书》、《项目建设申请用水批复函》
3、委托土地勘测部门进行项目用地勘测定界,《项目用地勘测定界报告》并在此基础上开展土地预审、压覆矿产资源、地质灾害评价等工作。

4、由业主委托煤炭咨询公司进行评审,以获取初步可行性研究报告审查意见。

(四)煤炭项目及审批
建设项目前期工作包括发改部门的项目审批、核准或备案批复文件;环保部门的环境影响评价文件批复;规划部门的选址意见书、规划设计条件通知书、建设用地规划许可证、建设工程规划许可证;国土部门的土地预审意见、建设用地批准书、国有土地使用权出让合同、划拨用地决定书、国有土地使用证;地震部门的地震安全性评价批复;水务部门的水土保持方案审批、取水许可、节水措施方案审查;财政部门的政府采购项目批准书和招标最高限价评审;公共资源交易中心的项目招投标;人防部门的结合民用建筑修建防空地下室审批;住建部门的工程报建意见书、施工图设计文件审查合格书、外进企业入境备案、中标结果备
案、施工监理合同备案、质量监督手续、安全监督手续、施工许可证;消防部门的设计审核或备案;行政执法部门的施工放验线等内容。

项目立项及审批:
地质报告批复后,委托有资质的设计单位开展以下工作:
1、编制项目预可研(立项报告)
业主行文申请进入省级煤炭“十二五”规划的立项报告,通过县、州报自治区人民政府审批。

2、编制项目可行性研究报告
3、编制项目初步设计
以上2-3项设计文件工作完成后分别通过县、州煤炭主管部门初审后,报省级煤炭工业管理局审批。

4、安全预评价、安全专篇
5、环境影响评价报告
6、水土保持报告
7、项目核准申请
在取得城市规划意见、土地预审意见、环评,水保批复等支持性文件后,报发改委核准。

(五)取得煤矿采矿许可证
1、划定矿区范围(部)
划定矿区范围是取得煤炭采矿权的先决条件。

(1)根据矿业权设置方案、拟建矿山项目的建设规模、服务年限、矿产资源综合利用初步方案确定。

(2)根据预划范围意见,编制矿产资源综合利用方案。

(3)地质灾害评价报告。

(4)采矿权价款评估。

2、取得项目核准文件
3、编制《矿产资源开发方案》并经批复
4、申请办理采矿许可证
三、项目实施阶段
(六)初步设计及安全专篇批准后,可开展的工作
1、施工图文件的设计
2、工程监理单位的选择
3、工程施工单位的选择
4、工程质量监督的委托(新疆煤炭中心质检站)
5、取得开工报告的批复
(七)开工前期准备阶段
主要为:
1、五通一平(水、电、路、通讯、排污、平场)
2、施工井筒检查孔
3、委托工业场地详勘,为施工图设计做准备
4、编制整个项目施工组织设计
5、工程招标(矿建施工单位、土建施工单位、安装施工单位、监理单位)
6、物资设备招标订货等
(八)项目开工备案
各类投资项目开工建设必须符合下列条件:【国务院办公厅关于加强和规范新开工项目管理的通知国办发〔2007〕64号】
1、符合国家产业政策、发展建设规划、土地供应政策和市场准入标准。

2、已经完成审批、核准或备案手续。

实行审批制的政府投资项目已经批准可行性研究报告,其中需审批初步设计及概算的项目已经批准初步设计及概算;实行核准制的企业投资项目,已经核准项目申请报告;实行备案制的企业投资项目,已经完成备案手续。

3、规划区内的项目选址和布局必须符合城乡规划,并依照城乡规划法的有关规定办理相关规划许可手续。

4、需要申请使用土地的项目必须依法取得用地批准手续,并已经签订国有土地有偿使用合同或取得国有土地划拨决定书。

其中,工业、商业、旅游、娱乐和商品住宅等经营性投资项目,应当依法以招标、拍卖或挂牌出让方式取得土地。

5、已经按照建设项目环境影响评价分类管理、分级审批的规定完成环境影响评价审批。

6、已经按照规定完成固定资产投资项目节能评估和审查。

7、建筑工程开工前,建设单位依照建筑法的有关规定,已经取得施工许可证或者开工报告,并采取保证建设项目工程质量安全的具体措施。

8、符合国家法律法规的其他相关要求。

煤矿建设项目开工前,建设单位应将项目核准、初步设计和安全设施设计批复文件,采矿许可证,设计、施工和监理单位资质证,施工企业安全生产许可证,中标文件,工程质量监督手续,保证安全施工的措施,以及拟开工日期等,向省级发展改革委、煤炭行业管理部门、煤矿安全监管部门和煤矿安全监察机构告知备案,有关部门应出具备案回执。

四、项目的竣工验收
煤矿项目按设计要求建成后,建设单位应组织有关单位编制联合试运转(含试生产)方案及安全保障措施,方可进行联合试运转。

联合试运转结束后,应编制联合试运转总结报告,向有关部门申请安全、环保、消防等专项验收。

各专项验收合格后,方可进行建设项目竣工验收。

期间进行以下工作:
1、工程质量验收验收单位:煤炭中心质检站
2、安全条件和设施验收验收单位:合格后取得安全生产许可证
3、环保验收
4、消防验收
5、工程综合验收
6、申请办理煤炭生产许可证。

相关文档
最新文档
