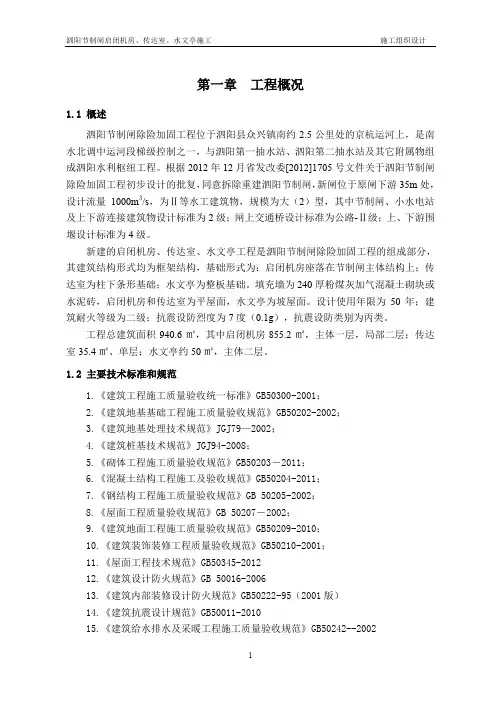

第一章工程概况1.1 概述泗阳节制闸除险加固工程位于泗阳县众兴镇南约2.5公里处的京杭运河上,是南水北调中运河段梯级控制之一,与泗阳第一抽水站、泗阳第二抽水站及其它附属物组成泗阳水利枢纽工程。

根据2012年12月省发改委[2012]1705号文件关于泗阳节制闸除险加固工程初步设计的批复,同意拆除重建泗阳节制闸,新闸位于原闸下游35m处,设计流量1000m3/s,为Ⅱ等水工建筑物,规模为大(2)型,其中节制闸、小水电站及上下游连接建筑物设计标准为2级;闸上交通桥设计标准为公路-Ⅱ级;上、下游围堰设计标准为4级。

新建的启闭机房、传达室、水文亭工程是泗阳节制闸除险加固工程的组成部分,其建筑结构形式均为框架结构,基础形式为:启闭机房座落在节制闸主体结构上;传达室为柱下条形基础;水文亭为整板基础。

填充墙为240厚粉煤灰加气混凝土砌块或水泥砖,启闭机房和传达室为平屋面,水文亭为坡屋面。

设计使用年限为50年;建筑耐火等级为二级;抗震设防烈度为7度(0.1g),抗震设防类别为丙类。

工程总建筑面积940.6㎡,其中启闭机房855.2㎡,主体一层,局部二层;传达室35.4㎡、单层;水文亭约50㎡,主体二层。

1.2 主要技术标准和规范1.《建筑工程施工质量验收统一标准》GB50300-2001;2.《建筑地基基础工程施工质量验收规范》GB50202-2002;3.《建筑地基处理技术规范》JGJ79—2002;4.《建筑桩基技术规范》JGJ94-2008;5.《砌体工程施工质量验收规范》GB50203-2011;6.《混凝土结构工程施工及验收规范》GB50204-2011;7.《钢结构工程施工质量验收规范》GB 50205-2002;8.《屋面工程质量验收规范》GB 50207-2002;9.《建筑地面工程施工质量验收规范》GB50209-2010;10.《建筑装饰装修工程质量验收规范》GB50210-2001;11.《屋面工程技术规范》GB50345-201212.《建筑设计防火规范》GB 50016-200613.《建筑内部装修设计防火规范》GB50222-95(2001版)14.《建筑抗震设计规范》GB50011-201015.《建筑给水排水及采暖工程施工质量验收规范》GB50242--200216.《给水排水管道工程施工及验收规范》GB50268--200817.《建筑电气工程施工质量验收规范》GB50303-200218.《市政道路工程质量检验评定标准》CJJ1--9019.《民用建筑工程室内环境污染控制规范》GB50325-201020.《外墙饰面砖工程施工及验收规范》JGJ126-200021.《外墙外保温工程技术规程》 JGJ144-200422.《建筑玻璃应用技术规程》JGJ113-200323.《蒸压加气混凝土建筑应用技术规程》JGJ/T17-200824.《混凝土小型空心砌块建筑技术规程》JGJ/T14—200425.《混凝土结构施工图平面整体表示方法制图规则和构造详图》(G101系列)其他相关现行技术标准、规程规范和标准图集等。

船闸施工组织设计范本

船闸施工组织设计范本


临时工程
1
深井

37
井深12m
2
防渗帷幕
m2
5760
3
泥结碎石路
m2
5600
4
拆除老桥

3
2.2.2 合同总价:
2.2.3 合同工期:
整个工程开工和交工日期;工程的重要节点工期。
例: 本项目总工期30个月。 计划施工工期: 2010年2月~2012年8月。其中: 跨闸公路桥具备通行的期限为:2011年12月底; 具备闸、阀门安装条件的期限为:2011年8月底; 具备控制楼施工条件的期限为:2011年10月底; 具备启闭机安装条件的期限为:2011年12月底; 具备电气安装条件的期限为:2011年12月底; 具备水下验收的期限为:2012年2月底; 交工验收:2012年8月底。
船闸工程须深基坑开挖施工,与地下水关系密切。航道施工和运营 期的边坡稳定也涉及到地下水问题。
根据工程勘察资料对水文地质进行初步分析,闸室区地下水类型主 要为孔隙潜水,含水层土性为全新统黄泛沉积的冲洪积相粉土层,该含
水层近地表分布,厚度5~6m,其间夹有粉质粘土薄层,粉质粘土夹层不 连续;下部隔水层为更新统粘土层(报告中3-1a层)。
船闸工程 施工组织设计通用文本
江苏省交通运输厅工程质量监督局 二0一一年六 月
X X X X X船闸工程 施工组织设计
报送单位: (盖章) 报送日期:
XXXXXX船闸工程 施工组织设计
编制单位: X X X 项目经理部(盖章) 主 编: X X X (注明行政职务、技术职称)----(签字)
参编人员: X X X (注明行政职务、技术职称) X X X (注明行政职务、技术职称) X X X (注明行政职务、技术职称)

船闸闸首施工方案

船闸闸首施工方案

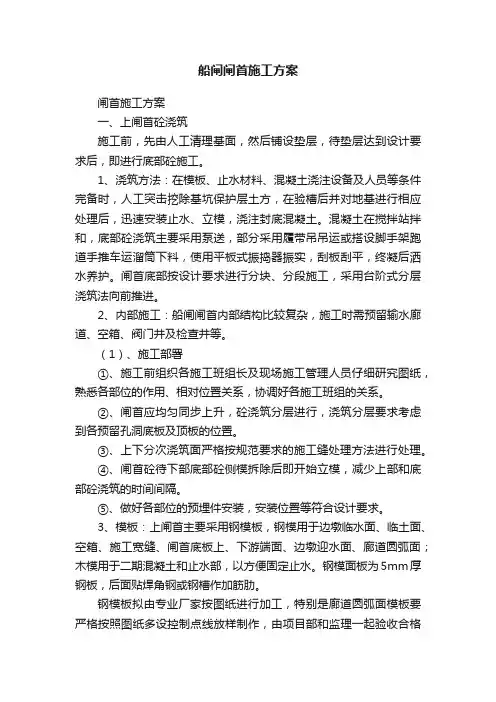

船闸闸首施工方案闸首施工方案一、上闸首砼浇筑施工前,先由人工清理基面,然后铺设垫层,待垫层达到设计要求后,即进行底部砼施工。

1、浇筑方法:在模板、止水材料、混凝土浇注设备及人员等条件完备时,人工突击挖除基坑保护层土方,在验槽后并对地基进行相应处理后,迅速安装止水、立模,浇注封底混凝土。

混凝土在搅拌站拌和,底部砼浇筑主要采用泵送,部分采用履带吊吊运或搭设脚手架跑道手推车运溜筒下料,使用平板式振捣器振实,刮板刮平,终凝后洒水养护。

闸首底部按设计要求进行分块、分段施工,采用台阶式分层浇筑法向前推进。

2、内部施工:船闸闸首内部结构比较复杂,施工时需预留输水廊道、空箱、阀门井及检查井等。

(1)、施工部署①、施工前组织各施工班组长及现场施工管理人员仔细研究图纸,熟悉各部位的作用、相对位置关系,协调好各施工班组的关系。

②、闸首应均匀同步上升,砼浇筑分层进行,浇筑分层要求考虑到各预留孔洞底板及顶板的位置。

③、上下分次浇筑面严格按规范要求的施工缝处理方法进行处理。

④、闸首砼待下部底部砼侧模拆除后即开始立模,减少上部和底部砼浇筑的时间间隔。

⑤、做好各部位的预埋件安装,安装位置等符合设计要求。

3、模板:上闸首主要采用钢模板,钢模用于边墩临水面、临土面、空箱、施工宽缝、闸首底板上、下游端面、边墩迎水面、廊道圆弧面;木模用于二期混凝土和止水部,以方便固定止水。

钢模面板为5mm厚钢板,后面贴焊角钢或钢槽作加筋肋。

钢模板拟由专业厂家按图纸进行加工,特别是廊道圆弧面模板要严格按照图纸多设控制点线放样制作,由项目部和监理一起验收合格后运到现场。

底板模板先安外侧模板,后安堵头,最后安内模板。

支模前,测量侧放出边框控制点,侧放标高,浇注垫层时沿模板内侧边线位置预埋角钢作为模板底部定位挤靠,利用吊机对号吊装模板就位,模板调整利用全站仪控制。

外侧模设钢丝绳外拉,固定在预设的地锚上。

内外侧模间用拉条对拉。

在混凝土达到规范规定和设计要求时,可拆除模板。

船闸主体工程施工方案【图】

船闸主体工程施工方案【图】

船闸主体工程施工方案第1章原混凝土、浆砌块石拆除、石方开挖富池大闸混凝土、浆砌块石拆除,包括一期工程的船闸上闸首、下闸首工作桥的拆除,上、下闸首门槽二期砼拆除,下闸首左、右岸刺墙、闸门段浆砌块石护坡、下闸首左右岸交通桥的拆除。

二期工程包括水闸工作桥的拆除、水闸段交通桥的拆除、水闸闸室段底板砼拆除、水闸底板石方开挖、水闸左、右岸刺墙的砼拆除、水闸左岸的浆砌块石拆除。

交通桥拆除施工程序:一期工程:闸门、启闭机拆除上、下闸首工作桥拆除上、下闸首门槽砼凿除闸室段浆砌块石拆除交通桥拆除下闸首左、右岸刺墙的砼拆除(第一联~第七联)。

二期工程:闸门、启闭机拆除水闸工作桥拆除水闸门槽砼凿除水闸底板砼拆除底板石方开挖左岸浆砌块石拆除交通桥拆除水闸左、右刺墙拆除(第八联~第十三联)。

主要施工技术和安全措施:(1)拆除工期要求:一期工程拆除工期26 天,二期工程拆除工期45天。

(2)工作桥采用定向倒塌的爆破拆除施工方法;门槽砼采用风镐凿除;刺墙、水闸砼底板和石方钻爆采用毫秒微差控制爆破,并沿拆除线打减震孔或切断孔、严格控制单段起爆药量,施工过程中对该段爆破施工进行跟踪监测。

(3)最大质点振动速度控制在5cm/s以内。

5.1.1 上下闸首的工作桥拆除根据现场勘察,上、下闸首启闭机房砖墙进行人工拆除,对上闸首排架柱部分门槽进行控制爆破拆除,船闸工作桥柱是50×50cm的排架柱,拟采用定向倒塌的控制爆破施工方案。

(1)倒塌方向上、下闸首倒塌方向是向上游侧倒塌。

见上、下闸首工作桥拆除示意图5-1-1。

(2)爆破高度倒塌方向侧的柱爆破高度2.0m~2.5m,公路桥侧排架柱80cm。

(3)钻孔布置及单孔装药量沿前排柱中心线钻一排水平孔,孔距40cm,孔深27cm,6 个孔后排柱中心线钻一排水平孔,孔距40cm,孔深27cm,3 个孔。

单孔装药量25g。

(4)柱的雷管段位及爆破网络沿倒塌方向的前排柱采用1 段毫秒延期电雷管,后排采用7 段毫秒延期电雷管,采用串联起爆网络,GM-300 型起爆器起爆。

船闸施工组织设计实习报告

船闸施工组织设计实习报告

目录:第一章 **船闸施工组织设计 (2)1.1 工程概况................................................................................................................................. 错误!未定义书签。

1.1.1 工程概况 ......................................................................................................... 错误!未定义书签。

1.1.2施工难点、重点............................................................................................. 错误!未定义书签。

1.1.3工程水文 ........................................................................................................... 错误!未定义书签。

1.1.4工程地质 ........................................................................................................... 错误!未定义书签。

1.2施工总体安排、布置 .......................................................................................................... 错误!未定义书签。

1.2.1 施工程序........................................................................................................ 错误!未定义书签。

新涵闸施工方案

新涵闸施工方案

甬江防洪工程东江、剡江奉化段堤防整治工程(东江)施工皿标涵闸施工方案浙江省正邦水电建设有限公司1概述 ...................................................... 1…2施工部署 .................................................. 1…3施工顺序 .................................................. 2.. 4施工围堰 .................................................. 4.. 5主要项目施工措施 .......................................... 4.5.1钻孔灌注桩........................................... 4.5.2基础开挖 (10)5.3混凝土结构施工 (10)5.4闸门安装 (18)5.5启闭机安装 (21)5.6启闭机房 (22)6质量保证措施 (23)6.1组织措施 (23)6.2技术措施 (24)6.3冬雨季施工措施 (24)6.4高温季节施工措施 (25)6.5夜间施工措施 (25)7工期保证措施 (26)8安全保证措施 (27)9汛期防范措施 (28)10机械设备配备 (28)11劳动力配备 (29)1概述新增涵闸中心桩号为Y9+600,新增涵闸是放水闸,是重建工程,即拆除旧涵重建新涵。

因原涵洞身与大堤斜交,按施工图施工涵洞身与大堤正交,所以重建新涵在原涵址位置向西偏一点布置。

建设内容主要包括:上下游翼墙及其连接段,闸室段,水闸周围的绿化配套设施等。

2施工部署本工程为堤防整治工程,工程主要内容为大堤整治,新增涵闸为本工程中一个子单位工程,新增涵闸施工周期预计为8个月。

水电临时设施:电采用方桥镇供电网。

水取自内河干净清水,在新增涵闸旁边开挖泥浆池,泥浆沉淀下来外运出工地处置。

船闸施工组织设计方案范本文件

船闸施工组织设计方案范本文件

船闸工程施工组织设计通用文本江苏省交通运输厅工程质量监督局二0一一年六月X X X X X 船闸工程施工组织设计报送单位: (盖章)报送日期:X X X X X X 船闸工程施工组织设计编制单位: X X X 项目经理部(盖章)主编: X X X (注明行政职务、技术职称)----(签字)参编人员: X X X (注明行政职务、技术职称)X X X (注明行政职务、技术职称)X X X (注明行政职务、技术职称)审核人: X X X (项目经理、技术职称)----(签字)编制日期:目录第一章编制依据 (13)1.1 招投标文件 (13)1.2 工程承包合同 (14)1.3 设计文件 (14)1.4 施工规范和验收标准 (14)1.5 其他文件 (14)1.6 现行法律、法规 (14)第二章工程概况 (15)2.1 工程概况 (15)2.2 工程承包合同的要紧内容 (16)2.3 自然条件 (20)2.4 外部施工条件 (23)2.5 本工程的重点和难点分析及对策措施 (25)第三章项目治理目标 (30)3.1 进度目标 (30)3.2 质量目标 (30)3.3 安全治理目标 (30)3.4 环境目标 (31)3.5 职业健康治理目标 (31)3.6 文明施工目标 (31)第四章施工总体部署 (31)4.1 施工组织机构 (31)4.2 施工总体安排及总体进度打算 (34)4.3 施工预备工作打算 (40)4.4 施工资源配置打算 (43)第五章施工现场总平面布置 (45)5.1 场内外交通 (45)5.2 施工动力及场内照明 (46)5.3 施工用水 (50)5.4 场内外通讯 (50)5.5 生产、生活设施 (50)5.6 临时码头 (53)5.7 施工现场总平面布置图 (53)第六章要紧项目施工方案 (53)6.1 测量工程 (53)6.2 施工降排水 (55)6.3 土方工程 (57)6.4 钢筋工程 (76)6.5 模板工程 (78)6.6 混凝土工程 (79)6.7 砌石工程 (80)6.8 地基与基础及防渗工程 (83)6.9 船闸闸首 (83)6.10 船闸闸室 (92)6.11 主辅导航墙 (98)6.12 靠船墩、驳岸、护坦、远调站、锚地 (103)6.13 附属工程 (105)6.14 桥梁工程 (108)6.15 接线道路 (108)6.16 沉降位移观测方案 (108)6.17 季节性施工方案 (108)第七章质量治理 (109)7.1 质量治理保证体系与人员职责 (109)7.2 保证质量的措施 (114)7.3 质量治理打算 (114)7.4 原材料、半成品质量操纵措施 (121)7.5 质量回访与工程验收的打算 (121)7.6 船闸土建工程典型施工工艺 (121)7.7 新工艺新技术新材料新设备的应用 * (124)7.8 重大技术措施 * (125)第八章进度治理 (125)8.1 进度打算的实施 (125)8.2 进度打算的检查与调整 (126)8.3 进度保证措施 (126)第九章安全治理 (127)9.1 安全治理组织保证体系 (127)9. 2 安全生产专项措施9.3 安全经费使用打算 (130)9.4 重要危险源的识不 (130)第十章文明施工、环境爱护 (133)10.1 文明施工治理 (133)10.2 环境爱护目标 (133)第十一章信息档案治理 (133)11.1 档案治理组织 (133)11.2 档案治理制度 (133)(带*号为依照工程实际写明,如无此内容可不写,下同)第一章编制依据1.1 招投标文件写出招投标文件名称,文件号。

船闸工程施工组织设计

船闸工程施工组织设计

船闸工程施工组织设计说明书第一章 施工组织设计总说明1.1 工程概况及总体布置该船闸位于苏北某县城以北20公里的xx 东面,将xx 与运河相沟通.xx 常年淹没面积为407平方公里。

每当洪水季节,常淹没下游大片土地和房屋,对当地的工农业生产、人民生命财产及运河的通航造成巨大损失。

为解决防洪灌溉及通航问题,经上级有关部门批准拟建设包括节制闸、船闸、水坝等三个单项工程在内的水利枢纽工程。

计划安排整个枢纽工程分两期施工;考虑整个工程的导流及保证正常通航,拟船闸为第一期工程,其它单位工程为第二期工程。

1.2 建设规模及尺度船闸闸室尺度为210×20×14米,上、下闸首尺度为20×32×20,上、下引河长分别为340米、360米,宽53米。

具体尺度如图1.2所示。

船闸水工建筑物包括上闸首、下闸首、闸室、导航墙、引河、护坡等内容。

1、闸首结构根据地质条件、使用要求等,上闸首及调整过渡段与下闸首及调整过渡段基本对称,均采用短涵洞输水。

采用人字形闸门,每扇门重30吨。

(1)上闸首上闸首平面尺度20×32m (长×宽),口门宽16m ,底板厚6m ,空箱式边墩宽8m ,闸首总高度20m 。

边图 1.1 苏北某水利枢纽图三图1.2墩顶标高28.2m,门槛顶标高14.8m,底板底标高8.2m。

边墩内布置廊道,廊道断面3×3m。

上闸首断面图如图1.3所示。

(2)下闸首上闸首平面尺度20×32m(长×宽),口门宽16m,底板厚6m,空箱式边墩宽8m,闸首总高度19.5m。

边墩顶标高27.7m,门槛顶标高14.8m,底板底标高8.2m。

边墩内布置廊道,廊道断面3×3m。

上、下闸首断面图如图1.4,图1.5所示。

图1.4 图1.52、闸室结构闸室采用钢筋砼结构,长度方向共分7个结构段,分段长度30m,每个结构段之间以及闸室与闸首衔接处均设置变形缝。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章编制依据及工程概况第一节编制依据1、本施工组织设计编制的目的:为杭甬运河杭州段新坝船闸上、下闸首启闭机房工程施工阶段提供较为完整的技术文件,指导本工程优质、高速、安全、文明地施工。

2、本施工组织设计按国家颁发的现行建筑安装工程施工与验收规范、安全技术规程、《国家工程建设强制性条文》相关条款及省市其它相关规定、本工程施工图及施工合同。

具体为:(1) 施工合同合同名称:编号:签订日期:(2)施工图图纸名称:上、下闸首启闭机房工程编号:088-2(3)-03出图日期:2004年4月(3)主要法规A 国家《中华人民共和国建筑法》、《建设工程质量管理条例》B 行业《建设工程施工现场管理规定》(4)主要规程、规范A国家《工程测量规范》(GB50026-1993)《屋面工程施工质量验收规范》(GB50207-2002)《建筑装饰装修工程施工质量验收规范》(GB50210-2001)《建筑地面工程施工质量验收规范》(GB50209-2002)《民用建筑工程室内环境污染控制规范》(GB50325-2001)《建设工程项目管理规范》(GB50326-2001)《国家工程建设强制性条文》(房屋建筑部分)2002版《钢筋混凝土用热轧带肋钢筋》(GB1499-1998)《硅酸盐水泥、普通硅酸盐水泥》(GB175-1999)《混凝土外加剂》(GB8076-1997)《混凝土外加剂应用技术规范》(GB500119-2003)《砌体工程施工质量验收规范》(GBJ50203-2002)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)《电梯工程施工质量验收规范》(GB50310-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《建设工程施工现场供用电安全规范》(GB50194-1993)B行业《建筑变形测量规程》(JGJ/T8-1997)《钢筋焊接及验收规程》(JGJl8-96)《建筑施工高处作业安全技术规范》(JGJ80-1991)《建筑机械使用安全技术规范》(JGJ33-2001)《施工现场临时用电安全技术规范》(JGJ46-1988)《建筑施工扣件式钢管脚手架安全技术规程》(JGJ130-2001)《混凝土泵送施工技术规程》(JGJ/T10-1995)《混凝土冬期施工技术规程》(JGJ04-1997)《轻骨料混凝土技术规程》(JGJ 51-2002、J215-2002)《建筑排水硬聚乙烯管道施工及验收规程》(CJJ/T29-98)(5)主要标准A国家《建筑工程施工质量验收统一标准》(GB50300-2001)《混凝土强度检验评定标准》(GBJl07-87)《全国建筑安装工程统—劳动定额》《混凝土质量控制标准》(GB50164-1992)B行业《建筑施工安全检查标准》(JGJ59-199)(6)主要图集99浙J14、99浙J5、2001浙J43等。

第二节工程概况杭甬运河新坝船闸工程,位于杭州市萧山区义桥镇,上、下闸首启闭机房,由浙江工业大学建筑设计研究院设计。

本工程由上闸首启闭机房、下闸首启闭机房组成。

上闸首启闭机房,五层框架结构,总建筑面积为1136平方米,占地面积为155平方米,建筑高度25.4米。

下闸首启闭机房,五层框架结构,总建筑面积为1022平方米,占地面积为149平方米;建筑高度24.6米。

第二章施工部署第一节项目管理1、建立完善的管理体制根据该工程的使用功能、结构特点、现场条件、工期状况,要确保高速、优质地完成杭甬运河新坝船闸闸首启闭机房工程,公司将挑选优秀的项目管理人员,成立杭甬运河新坝船闸上、下闸首启闭机房工程项目经理部。

组织具有强烈创优意识和施工管理经验的施工管理人员,在公司各部门的领导下按照本公司质量管理体系的要求全面对本工程进行有效管理。

(1) 项目部内将在施工现场设立技术质量组、材料设备组、安全文明组和行政后勤组等四个职能部门,在项目经理和公司对口部门领导下开展工作,以保障工程的顺利进行。

(2) 针对工程量大、结构复杂的特点,本公司对项目部人员将作合理配备,设项目经理一名、项目副经理一名,项目总工程师一名。

技术质量组设技术管理科(含测量)、质量科(含试验)、预算科,技术管理科设技术管理人员。

质量科设质量员一名,土建施工员二名、安装施工员一名。

预算科设预算员一名;材料设备组设材料科,内设材料采购、保管人员二名;安全文明组设安全科,内设安全员一名;行政后勤组设行政科,内设行政管理人员一名。

第二节施工工期为了尽快建成本工程,根据本工程的特点,结合项目施工班子的实际施工能力以及施工现场所处环境的实际情况,本工程计划施工工期为240天。

市建设工程质量监督总主监业理`XX交工建设集团有限公司XXX项目经理——XX项目总工程师——技术质量组安全文明组材料设备组行政后勤组材行安预质技术料政全算量管理科科科科科科伍队施工钢木砼架泥装安装工筋工工饰子班班班班班班班项目质量管理体系组织结构框图第三节施工部署1、施工顺序(1)根据工期的要求和现场特点、结构特点、遵循先地下后地上,先深后浅、先土建安装,先结构后装修的原则进行。

(2)考虑结构分步验收,即:1、2层及3~5层分别验收,结构验收合格后及时插入二次砌体结构、粗装修及专业管线安装等施工。

2、平面布置本工程实行半封闭式施工管理,在现场设工地主入口以确保施工各阶段的道路畅通。

(详见“安全文明施工技术措施”)第三章施工准备第一节临时设施1、根据总体部署,各临时设施面积如下:序号临时设施面积(㎡)办公室、会议室65 1职工宿舍150 2食堂、餐厅60 3浴厕及服务房30 4工具仓库间110 51506钢筋、木工加工棚、临时设施生活区布置在下闸首右侧。

2、配电房仍利用船闸主体工程施工用的配电房,保证供电到位并尽量减少线3 路损耗。

具体布置详见施工现场临时用电施工组织设计。

、施工现场小型器具及材料仓库分南北两区段设置。

4 5、施工现场具体布置详见施工现场总平面布置图。

第二节进场主要施工机械配备根据本工程特点及工期要求,按总体施工部署计划配备:货用井架2台,砼搅拌机2台,砂浆拌和机1台,钢筋加工设备1套,模板加工设备1套等。

泵类机械若干,电焊机械2组。

做好施工机械的进场计划,在工程需要时机械能及时到位。

同时,对规定的特种机械,要持有合格证。

并对所用机械进行集中管理,确保工程施工顺利进行。

进场主要施工机械及进场计划详下页“施工机械配备计划”。

施工机械配备计划功进退场时型机械名产地号量主体~×3.8物料提升机×1.57.5KW=15KW 装修22 1结构阶段1×10=10KW 钢筋机械组1 2主体~×搅拌机械组210=20KW 装修 2 3主体10=20KW 2×~装修电焊机组 2 4结构阶段振动器组A=400KV2×200KV A2 5结构阶段10=30KW1×木工机械组1 6主体~ 装修泵水高压泵20KW7第三节技术准备组织技术人员对图纸进行审阅,熟悉施工图纸,编制施工组织设计和专项施工方案,为今后顺利施工作出指导性的部署。

同时对施工图中存在的问题进行摘录整理,以便在图纸会审时解决施工图中存在的问题。

收集施工所用的各种技术资料和规范及图集。

落实施工仪器设备并作好检测,保证仪器设备及时到位并有效。

落实检测单位并按要求进行见证检测。

对工程所用的新材料,使用的新工艺进行论证。

第四节劳动力配备根据施工内容和合同工期考虑,总平均人数120人,施工高峰时劳动力达150人左右,其中电工、电焊工、架子工、起重工等特殊工种均要求持证上岗。

组织并落实各施工班组,要求施工班组有适当的规模,在工程需要时能够组织足够的劳动力。

同时,在组织施工班组和人员时,要对其进行考察,确保技术过硬、勇于攻关的班组和人员进场施工。

劳动力配备计划表35基础、主体、装50基础、主20主体、装5主体、装2基础、主1主体、装2基础、主体、装5第五节施工用电1、现场用电包括动力用电和照明用电两种,根据下列各点考虑确定总用电量:(1)全工地所使用的机械动力设备,其它电气工具及照明用电的数量;(2)施工总进度计划中施工高峰阶段同时用电的机械设备最高数量;(3)各种机械设备在工程中需要的情况。

施工用电按《建设施工安全检查标准》(JGJ59-1999)及《施工现场临时用电安全技术规范》(JGJ46-1988)进行全面布置。

根据上述统计,计算负荷或供电设备总容量S(取一般):电机K1=0.7,电焊机K2=0.6,室内照明K3=0.8,cosΦ=0.7,室外照明K4=1.0估计总用量:200KVA左右我公司将根据现场的实际用电情况,编制详细的施工临时用电组织设计。

第六节施工用水现场用水包括机械用水、生活用水、消防用水三种,确定总用水量根据以下各点考虑:(1)整个工地的机械设备每小时的耗水量,每台施工机械的最高施工消耗水的水量;(2)根据生活区内的用水点和总的施工人数,根据实际的厕所用水和食堂用水和盥洗室用水等,确定实际的生活用水;(3)根据施工现场的需要,在每层的楼层内均设有消防水出口,在本工房、宿舍、办公等生活区内均须设置消火栓或消防出口,再确定实际的供水的水量;(4)根据总的机械、生活、消防等用水量。

再查施工组织技术指针表来确定需要多少的施工用水管径。

根据以上原则,本工程利用船闸主体工程施工时用的用水管系,即可满足上、下闸首启闭机房的施工。

第四章施工测量第一节施工测量方案1、定位依据根据勘测部门提供的水准坐标点、业主提供的施工总平面图红线界桩点和施工图等有关资料,建立平面控制网进行定位。

2、定位程序定位程序为:资料审核→内业核算→外业核测→定位测放→定位自检→定位验线。

3、定位方法和要点根据现场实际情况用TCR702将坐标引进和高程引进,在现场内设置轴线控制桩和高程控制桩。

控制桩点应按规范埋设,且在挖土影响范围以外地方适当位置,并要求妥善保护管理。

定位成果及时申报监理批准。

4、轴线控制根据建筑物平面特点测设各平面控制轴线,建立轴线控制网(详见定位报验资料)。

第二节结构工程测检1、内控轴线网因施工现场条件限制,基础工程施工的外部轴线控制网不能满足主体结构施工要求,在建筑物边线上用外控制网测设轴线,内控以外控测设的点为基准点。

每层内控点由底层用激光铅直仪(或经纬仪)传递,重锤校核。

2、楼层放线程序每层平面放线顺序为:建立内控轴线网→轴线控制线→墙柱外边线→门、窗洞口放线→自检→报检复核。

每层竖向标高传递顺序为:墙柱50厘米水平线→梁板底模控制线→梁板砼上口线。

3、轴线网竖向投测每层各施工段的轴线控制网都由各施工段底层4个内控点用激光铅直仪(或经纬仪)投测到施工作业层,建立该楼层的主要轴线矩形控制网。

相关文档
