倒落式人字抱杆组立铁塔施工计算
铁塔组立施工方法

铁塔组立施工方法1.1.1.1 组塔注意事项(900mm×900mm×38m抱杆)(一)内悬浮外拉线抱杆(1)针对1000kV线路塔高、塔重及塔头结构尺寸大的特点,选用900mm×900mm×38m内悬浮外拉线抱杆分解组立,起吊重量不得超过5t。
(2)由于起吊重量较重,组塔工器要经常进行检查、维修、保养,吊点钢丝绳、起重滑车,承力钢丝绳、抱杆等重要受力工器具要在起吊前后进行详细检查,变形、受损的工器具严禁使用。
(3)提升抱杆不得少于两道腰环,腰环固定钢丝绳应呈水平并收紧。
外拉线受力后,腰环呈松弛状态。
(4)承托绳固定在铁塔主柱的节点上,四根承托绳等长,承托绳与塔身的固定,通过事先安装在塔材上的施工板(孔)联接, 对角两承托绳之间的夹角不得大于90°。
抱杆升出铁塔顶面的高度应根据起吊塔片的高度进行计算,确保塔片的顺利就位。
(5)抱杆拉线地锚要位于与基础中心线夹角为45°的延长线上,离基础中心的距离不小于塔高的1.2倍。
当场地不能满足要求距离时,必须验算各部受力并采取特殊的安全措施。
(6)抱杆拉线和地锚经过计算后选择,吊装前拉线必须可靠固定.(7)牵引系统放置在主要吊装面的侧面,牵引装置及地锚与铁塔中心的距离不小于塔全高的0.5倍,且不小于40m.(8)由于起吊抱杆系统重,结构长,在使用外拉线的情况下,考虑提升抱杆的稳定性,抱杆提升时必须设两道腰环。
同时在收工或工作间隙时,抱杆设防风拉线。
(9)利用耐张塔地线支架吊装导线横担时,地线支架作好补强措施,根据受力大小,必要时采用抱杆本体起吊系统进行补强。
(10)钢丝绳接触的铁件及吊点处必须采取里垫外包的保护措施.在计算吊点位置时,尽可能的使用铁塔施工眼孔,避免钢丝绳对铁塔的磨损。
(12)抱杆的起吊系统、工器具的选择,每种塔型使用的抱杆高度,上下曲臂及横担的具体吊装方法有待施工图出版后根据铁塔结构特点等进行验算后具体确定。
说明倒落式人字抱杆组塔作业流程

说明倒落式人字抱杆组塔作业流程下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!说明倒落式人字抱杆组塔作业流程一、准备工作1. 人员组织和安全准备。
倒落式人字抱杆组立砼杆施工方案

倒落式人字(固定式抱杆)组立10m砼杆施工
方案
编写:年月日
审核:年月日
批准:年月日
作业负责人:
作业日期:
1.范围
2.引用文件
3.工作人员职责
4.作业人员职责
5.天气及作业现场要求
5.1作业现场天气要求
5.2作业现场要求
6.准备阶段
6.1工作安排
如表1所示。
表1倒落式人字抱杆整立施工准备工作安排
6.2作业人员要求
本任务作业人员要求表2所示。
表2 本任务作业人员要求
6.3工器具准备
本任务所用工器具及材料见表3所示。
表3 倒落式人字抱杆整立施工工器具清单
本任务危险点分析和预控措施如表4所示。
表4 倒落式人字抱杆整立施工危险点分析及预控措施
6.5作业分工
本任务作业过程分工如表5所示。
表5倒落式人字抱杆整立施工人员分配表
7.作业程序
7.1开工
本任务开关程序如表6所示。
5
表6倒落式人字抱杆整立施工开工作业内容
7.2作业内容及标准
本任务操作步骤如表7所示。
表7倒落式人字抱杆整立施工操作步骤
7.3工作终结及汇报
附:倒落式抱杆组立杆塔现场布置图:。
第一组倒落式抱杆整立杆塔施工方法

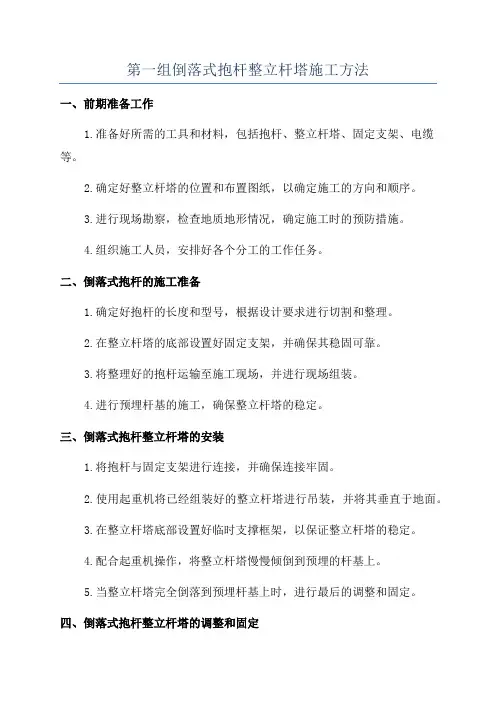

第一组倒落式抱杆整立杆塔施工方法一、前期准备工作1.准备好所需的工具和材料,包括抱杆、整立杆塔、固定支架、电缆等。
2.确定好整立杆塔的位置和布置图纸,以确定施工的方向和顺序。
3.进行现场勘察,检查地质地形情况,确定施工时的预防措施。
4.组织施工人员,安排好各个分工的工作任务。
二、倒落式抱杆的施工准备1.确定好抱杆的长度和型号,根据设计要求进行切割和整理。
2.在整立杆塔的底部设置好固定支架,并确保其稳固可靠。
3.将整理好的抱杆运输至施工现场,并进行现场组装。
4.进行预埋杆基的施工,确保整立杆塔的稳定。
三、倒落式抱杆整立杆塔的安装1.将抱杆与固定支架进行连接,并确保连接牢固。
2.使用起重机将已经组装好的整立杆塔进行吊装,并将其垂直于地面。
3.在整立杆塔底部设置好临时支撑框架,以保证整立杆塔的稳定。
4.配合起重机操作,将整立杆塔慢慢倾倒到预埋的杆基上。
5.当整立杆塔完全倒落到预埋杆基上时,进行最后的调整和固定。
四、倒落式抱杆整立杆塔的调整和固定1.使用水平仪等工具检查整立杆塔的垂直度和水平度,进行必要的调整。
2.在整立杆塔的基座上进行固定,使用螺栓或钢丝等方式进行牢固连接。
3.进行杆塔的接地,确保整立杆塔的安全。
五、倒落式抱杆整立杆塔的验收和完工1.进行整立杆塔的功能性检查,确保其满足设计要求和施工标准。
2.进行验收报告的填写,记录整立杆塔的基本信息、施工过程及材料使用情况等。
3.按照相关规定,对已经完工的整立杆塔进行竣工验收。
六、安全注意事项1.施工人员必须佩戴好安全帽、工作服及安全鞋等劳动防护用品。
2.施工现场必须设置良好的安全警示标识,确保施工人员的安全。
3.操作起重机时必须严格遵守相关的安全操作规程,确保作业的安全顺利进行。
4.施工现场必须定期清理,确保地面平整,无杂物。
5.组织施工人员参加安全教育培训,提高他们的安全意识和应急处理能力。
以上是倒落式抱杆整立杆塔的施工方法及安全注意事项,通过严格按照上述步骤进行施工,可以确保整立杆塔的稳固可靠,并且保证施工过程的安全。
高压输电线路铁塔组立施工技术

高压输电线路铁塔组立施工技术发布时间:2021-12-07T02:24:18.547Z 来源:《福光技术》2021年19期作者:史军许兵兵[导读] 依据铁塔的高度、外形和根开的情况,可将铁塔安装的方式分为整体起立、倒装和分解组立3种。
山东滨州东力电气有限责任公司山东省滨州市 256600摘要:高压输电线路铁塔是电网的重要组成部分,对于保障我国各地生产生活正常供电发挥着积极作用。
然而结合实践来看,由于高压输电线路铁塔所使用塔材尺寸极大,在很大程度上制约了其组塔的便利性。
对此,在高压输电线路铁塔建设方面,充分结合自身多年工作经验及对相关文献研究的情况下,笔者重点对内悬浮外拉线抱杆组塔和塔式起重机组塔方式进行探究,深入总结分析了两种组塔方式的施工要点、适用条件和注意事项,以供广大同行参考。
关键词:高压输电线路;铁塔组立;施工技术;分析一、确定合理的组立方式依据铁塔的高度、外形和根开的情况,可将铁塔安装的方式分为整体起立、倒装和分解组立3种。
可使用整体起立方式的线路杆塔的情况有:(1)木质的电线杆。
借助木叉3付把木杆轮流顶起,直到木杆掉入坑内。
(2)V型塔和T型塔以及水泥杆。
对于这类情况,一般运用固定式和倒落式进行起立。
(3)对于重型杆塔,通常运用的是全机械牵引的措施。
对于A型塔,一般采取的是独立抱杆并且分解组立的措施。
而分解组立以现场地形的具体实际为依据,在进行索具的配置选择时,可采用外拉线和内拉线2种组塔方法。
在对该铁塔的具体特征(如塔的高度、根开的情况等)及现场的具体实际等进行分析的基础上,本工程采用的是内拉线法。
二、内拉线分解组立技术2.1一般的标准在抱杆到达现场后,首先要认真地对抱杆的外观进行检验,垫平并排直后再连接。
在紧固螺栓时,要对抱杆进行翻转,使周围的螺栓都能紧固到位,起立结束后再重新紧1次,此时抱杆的弯曲程度要小于50mm。
抱杆在起立时要严格按照拉线对角线的方向进行,这样可以有效控制拉线。
倒落式人字抱杆组立杆塔施工

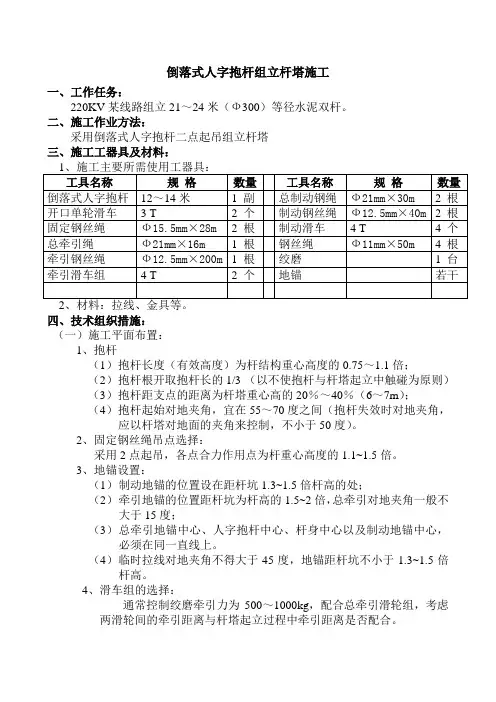

倒落式人字抱杆组立杆塔施工一、工作任务:220KV某线路组立21~24米(Ф300)等径水泥双杆。
二、施工作业方法:采用倒落式人字抱杆二点起吊组立杆塔三、施工工器具及材料:四、技术组织措施:(一)施工平面布置:1、抱杆(1)抱杆长度(有效高度)为杆结构重心高度的0.75~1.1倍;(2)抱杆根开取抱杆长的1/3 (以不使抱杆与杆塔起立中触碰为原则)(3)抱杆距支点的距离为杆塔重心高的20%~40%(6~7m);(4)抱杆起始对地夹角,宜在55~70度之间(抱杆失效时对地夹角,应以杆塔对地面的夹角来控制,不小于50度)。
2、固定钢丝绳吊点选择:采用2点起吊,各点合力作用点为杆重心高度的1.1~1.5倍。
3、地锚设置:(1)制动地锚的位置设在距杆坑1.3~1.5倍杆高的处;(2)牵引地锚的位置距杆坑为杆高的1.5~2倍,总牵引对地夹角一般不大于15度;(3)总牵引地锚中心、人字抱杆中心、杆身中心以及制动地锚中心,必须在同一直线上。
(4)临时拉线对地夹角不得大于45度,地锚距杆坑不小于1.3~1.5倍杆高。
4、滑车组的选择:通常控制绞磨牵引力为500~1000kg,配合总牵引滑轮组,考虑两滑轮间的牵引距离与杆塔起立过程中牵引距离是否配合。
(二)人员组织:工作负责人1名,绞磨5名,杆下4人,制动4人以及临时拉线等共20人。
(三)施工计划时间:五、施工步骤:1、当杆塔起吊离开地面约0.5~1米时,应停止起吊,检查各部受力情况;2、杆塔起立到40~50度时,应检查杆根是否对准底盘;3、在抱杆脱帽前,应使杆根部进入底盘,脱帽时事先发出信号,杆塔起立暂停,要使抱杆缓缓落下,并注意各部受力情况;4、起立到70~75度时要停磨,收紧稳好四方临时拉线,特别是制动方向拉线,以后起吊速度放慢,此时注意杆塔在空间的位置,起立到80度时,停止牵引,调整杆身,收紧反向临时拉线;5、杆塔立好后,应及时进行调整找正,固定拉线。
六、安全措施:。
倒落式人字抱杆组立铁塔施工计算

倒落式人字抱杆组立铁塔施工计算(原创实用版)目录1.倒落式人字抱杆组立铁塔施工计算的背景和目的2.倒落式人字抱杆组立铁塔施工计算的方法和步骤3.倒落式人字抱杆组立铁塔施工计算的注意事项4.倒落式人字抱杆组立铁塔施工计算的实际应用案例5.倒落式人字抱杆组立铁塔施工计算的意义和影响正文倒落式人字抱杆组立铁塔施工计算是一种在电力线路建设中非常重要的技术手段,其目的是为了保证施工的安全和效率。
在实际的施工过程中,倒落式人字抱杆组立铁塔的计算涉及到许多因素,如抱杆的高度、长度、材质、受力情况等,需要综合考虑。
下面,我们将详细介绍倒落式人字抱杆组立铁塔施工计算的方法和步骤。
首先,根据施工现场的实际情况,确定抱杆的类型和尺寸。
抱杆的类型主要有直立式和倒落式两种,而尺寸则包括长度、直径等。
在确定抱杆的类型和尺寸后,可以进行抱杆的受力分析,计算出抱杆所承受的力。
其次,根据抱杆的受力情况,计算出抱杆的材料和结构。
这一步需要考虑到抱杆的材质、截面形状、连接方式等因素,以保证抱杆在施工过程中能够承受住所需的力。
接着,进行抱杆的稳定性分析。
这一步需要计算出抱杆在施工过程中的稳定性,以确保施工的安全。
稳定性分析主要包括抱杆的抗倾覆稳定性和抗滑移稳定性。
最后,根据计算结果,制定出施工方案,并进行施工。
在施工过程中,需要根据实际情况进行调整,以确保施工的顺利进行。
倒落式人字抱杆组立铁塔施工计算的注意事项主要有以下几点:首先,计算过程中要考虑到各种因素,如抱杆的类型、尺寸、材质、受力情况等;其次,计算结果要准确可靠,以保证施工的安全和效率;最后,在施工过程中,要根据实际情况进行调整,以确保施工的顺利进行。
倒落式人字抱杆组立铁塔施工计算在实际应用中具有重要意义。
通过计算,可以确保施工的安全和效率,提高电力线路建设的质量。
同时,计算结果还可以为电力线路的设计和施工提供参考,促进电力线路建设的发展。
总之,倒落式人字抱杆组立铁塔施工计算是一种重要的技术手段,其目的在于保证施工的安全和效率。
倒落式人字抱杆组立铁塔施工计算

倒落式人字抱杆组立铁塔施工计算摘要:一、倒落式人字抱杆组立铁塔施工概述二、倒落式人字抱杆组立铁塔施工计算方法1.抱杆长度计算2.抱杆承载力计算3.抱杆稳定性计算4.铁塔结构强度计算三、施工安全措施及注意事项四、案例分析与应用正文:倒落式人字抱杆组立铁塔施工计算随着我国电力事业的发展,铁塔工程逐渐成为电力输送的重要环节。
倒落式人字抱杆组立铁塔施工是一种常见的铁塔组立方法,具有施工速度快、安全性高等优点。
本文将对倒落式人字抱杆组立铁塔施工计算方法进行详细阐述,以指导实际工程应用。
一、倒落式人字抱杆组立铁塔施工概述倒落式人字抱杆组立铁塔施工方法是将抱杆按照预先设计的形状和角度组装成倒人字形状,然后通过吊装设备将铁塔组立起来。
在整个施工过程中,抱杆的稳定性、承载力以及铁塔结构强度是关键因素。
因此,施工前需要进行详细的计算分析,以确保施工安全。
二、倒落式人字抱杆组立铁塔施工计算方法1.抱杆长度计算:抱杆长度的计算需考虑铁塔的高度、地形地貌等因素。
一般采用放大倍数法或抛物线法进行计算。
2.抱杆承载力计算:根据铁塔的重量和风载荷等载荷条件,计算抱杆所需的承载力。
常用的计算方法有经验公式法、杆件强度计算法等。
3.抱杆稳定性计算:为保证抱杆在施工过程中的稳定性,需要对其进行稳定性计算。
常用的方法有静态稳定性计算和动态稳定性计算。
4.铁塔结构强度计算:根据铁塔的设计参数,采用合适的设计方法计算铁塔各部位的应力、挠度等,以确保铁塔结构强度满足要求。
三、施工安全措施及注意事项1.严格按照施工方案和施工图纸进行施工,确保施工安全。
2.加强施工现场的安全监护,对施工过程中的危险因素进行实时监控。
3.定期对施工设备和工具进行检查、维护,确保设备正常运行。
4.施工人员应佩戴安全防护用品,遵守施工现场的各项安全规定。
四、案例分析与应用以某实际铁塔工程为例,根据工程设计参数,采用倒落式人字抱杆组立铁塔施工方法进行施工。
通过对抱杆长度、承载力、稳定性以及铁塔结构强度进行详细计算,确保施工安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
倒落式人字抱杆组立铁塔施工计算
摘要:
一、倒落式人字抱杆组立铁塔施工计算的概述
二、倒落式人字抱杆组立铁塔施工计算中常用的公式和参数
三、倒落式人字抱杆组立铁塔施工计算的步骤和方法
四、倒落式人字抱杆组立铁塔施工计算中需要注意的问题
五、总结
正文:
倒落式人字抱杆组立铁塔施工计算是一项非常重要的工作,它关系到工程的安全和质量。
本文将从倒落式人字抱杆组立铁塔施工计算的概述、常用的公式和参数、步骤和方法、需要注意的问题等方面进行详细介绍。
一、倒落式人字抱杆组立铁塔施工计算的概述
倒落式人字抱杆组立铁塔施工计算是指在铁塔施工过程中,根据施工条件和设计要求,对倒落式人字抱杆的尺寸、形状、材料和施工方法进行计算和分析,以保证铁塔的稳定性和安全性。
二、倒落式人字抱杆组立铁塔施工计算中常用的公式和参数
在倒落式人字抱杆组立铁塔施工计算中,常用的公式和参数包括:
1.倒落式人字抱杆的截面模量计算公式
2.倒落式人字抱杆的截面面积计算公式
3.倒落式人字抱杆的抗弯强度计算公式
4.倒落式人字抱杆的弹性模量计算公式
5.铁塔的稳定性计算公式
三、倒落式人字抱杆组立铁塔施工计算的步骤和方法
倒落式人字抱杆组立铁塔施工计算的步骤和方法如下:
1.确定倒落式人字抱杆的尺寸和形状
2.计算倒落式人字抱杆的截面模量和截面面积
3.计算倒落式人字抱杆的抗弯强度和弹性模量
4.计算铁塔的稳定性
5.根据计算结果,对施工方案进行调整和优化
四、倒落式人字抱杆组立铁塔施工计算中需要注意的问题
在倒落式人字抱杆组立铁塔施工计算中,需要注意以下问题:
1.确定倒落式人字抱杆的尺寸和形状时,应考虑施工条件和设计要求
2.计算倒落式人字抱杆的截面模量和截面面积时,应采用实际材料的数据
3.计算倒落式人字抱杆的抗弯强度和弹性模量时,应考虑杆件的截面形状和材料性能
4.计算铁塔的稳定性时,应考虑施工过程中的外力和环境影响
总结:
