施工进度计划编制说明

施工进度计划编制说明

进度计划编制说明1.1 合同总工期要求本合同工程承包人进点:2017年8月7日(具体进点时间以监理工程师下达的进点通知为准)。

计划2017年8月15日工程开工,2018年1月15日本标段完工。

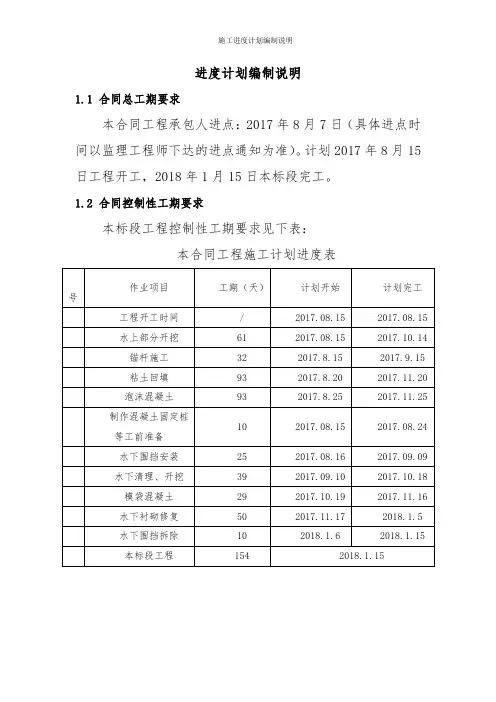

1.2 合同控制性工期要求本标段工程控制性工期要求见下表:本合同工程施工计划进度表1.3工期进度计划1.3.1工期进度计划见附表1.3.2工期说明水上作业施工进度计划:(1)施工临建2017年8月7日~8月15日。

(2)桩号Ⅳ104+691.2~104+707.2段结构破除8月15日~8月16日。

(3)桩号Ⅳ104+691.2~104+707.2段土方开挖8月17日~8月18日。

(4)桩号Ⅳ104+691.2~104+707.2段排水盲沟8月19日~8月20日。

(5)桩号Ⅳ104+691.2~104+707.2段砂砾料回填8月20日~8月21日。

(6)桩号Ⅳ104+691.2~104+707.2段粘土回填8月22日~8月23日。

(7)桩号Ⅳ104+691.2~104+707.2段泡沫混凝土及混凝土基层回填8月23日~8月24日。

(8)桩号Ⅳ104+691.2~104+707.2段锚杆施工8月19日至8月21日。

(9)桩号Ⅳ104+691.2~104+707.2段边坡衬砌8月20日至8月23日。

水上修复段一次开挖16m段需8天完成,全轴线246m段,根据以上工序循环,计划需120天完成。

水下作业施工进度计划:(1)水下围挡安装工作于2017年8月16日开工,预计9月9日完工,共计25天。

(2)水下清理、开挖工作计划9月10日开工,10月18日完工,共计39天。

(3)模袋混凝土工作计划10月19日开工,11月16日完工,共计29天。

(4)水下衬砌修复工作计划11月17日开工,2018年1月5日完工,共计50天。

(5)水下围挡拆除工作计划2018年1月6日开工,2018年1月15日完工,同时水下工作全部结束。

1.4 进度保证措施我公司组建了强有力的项目经理部,建立了完善的进度控制体系;加强领导,科学管理,合理调度,狠抓落实,确保本工程在合同规定时间内完工。

施工总进度计划的编制步骤

施工总进度计划的编制步骤

施工总进度计划的编制步骤施工总进度计划是指在施工过程中,根据工程的施工图纸和技术要求,按照施工工艺和方法,结合施工单位的实际情况和施工条件,编制的全面、系统的施工进度计划。

它是施工组织设计的重要组成部分,对于保障工程的顺利进行、保证施工质量、控制施工进度、保障施工安全具有重要的意义。

下面我们来介绍一下施工总进度计划的编制步骤。

首先,进行施工资源的调查与分析。

施工资源包括人力、物力、财力等各种资源,要对施工所需的各种资源进行详细的调查与分析,包括数量、质量、时间等方面的要求,为后续的进度计划编制提供依据。

其次,进行施工工艺的研究与分析。

根据工程的实际情况和要求,对施工工艺进行详细的研究与分析,包括施工方法、工序安排、施工工艺流程等方面的内容,为后续的进度计划编制提供技术支撑。

接着,进行施工进度的分解与排列。

根据工程的总体进度要求,将施工过程按照工序进行详细的分解与排列,确定各个工序的开始时间、结束时间、工期等内容,为后续的进度计划编制提供具体的时间节点。

然后,进行施工进度计划的编制与优化。

根据前期的调查分析和研究排列,对施工总进度计划进行详细的编制与优化,确保施工进度计划的合理性和可行性,为后续的施工组织设计和实际施工提供重要依据。

最后,进行施工进度计划的监控与调整。

在施工过程中,要根据实际情况对施工总进度计划进行监控与调整,及时发现和解决施工中出现的问题和难点,确保施工进度计划的顺利实施和工程的顺利进行。

综上所述,施工总进度计划的编制步骤包括施工资源的调查与分析、施工工艺的研究与分析、施工进度的分解与排列、施工进度计划的编制与优化以及施工进度计划的监控与调整。

只有严格按照这些步骤进行,才能编制出科学合理的施工总进度计划,保证工程的顺利进行和施工质量的保障。

总进度计划编制说明

总进度计划编制说明

总进度计划编制说明施工进度计划编制依据为招标文件要求的工期及其他有关要求、自然地理位置、自然环境条件、工程的结构和施工特点以及施工及人力资源条件。

编制原则包括符合合同工期要求、符合实际并能指导施工、反映施工组织及施工方法、预料可能发生的施工障碍和变化、对重点控制性工程有详细的安排以及贯彻合同条件及技术规范的其他要求。

灌新路(灌口中路—环湾大道)工程B标段主线桩号为K1+22~K3+28.89,全长1.89Km,拟总造价万元。

根据合同文件的合同工期要求,施工组织计划划分为两个工区:I工区:k1+22-k2+16和C匝道、D匝道;II工区k2+16-k3+28.89和E匝道、G匝道。

II工区计划于221年12月2日建成通车,I工区计划于221年11月2日建成通车。

工程施工项目包括路基工程、路面工程、桥梁工程、U型槽、人行地道及涵洞、雨污水工程、照明及电气工程、绿化工程等,全部为新建工程。

本工程拟投入足够的施工设备和人员,采用平行作业施工法进行施工。

各分项工程基于不同的季节和时间,侧重点有所不同,本工程大致分三个阶段进行。

第一阶段为施工前期阶段,主要进行施工预备工作,计划实施时间为15天,即216年6月1日至216年6月15日。

第二阶段为实质性施工阶段,包括路基土石方施工、U型槽、人行地道及涵洞工程的施工、桥梁工程的施工等。

路基土方、U型槽及桥梁工程同步进行,其中以结构物施工优先,为路基土方施工尽快打开局面。

路基应尽早施工,为后续的市政管线、路面工程及附属施工创造条件。

计划实施时间为216年6月15日至221年9月2日,其中I工区计划于221年9月1日前完成。

第三阶段为施工的收尾期,包括清理清扫等收尾工程。

计划实施时间为:I工区216年12月1至221年12月2日,II 工区217年9月1至221年1月2日(预留1个月的交工验收和整改时间)。

四、进度计划总体安排本项目合同工期要求不超过54日历天。

其中,II工区必须在221年12月2日通车,I工区必须在221年11月2日前完成。

项目进度计划文字说明

项目进度计划文字说明

项目进度计划文字说明项目名称:
项目期限:年月日至年月日
一、前期准备工作(年月日至月日)
1. 组建项目团队,明确角色职责;
2. 研究客户需求,明确项目目标和作业重点;
3. 调研可行性,制定可研报告;
4. 选型研究相关技术方案;
5. 编制项目方案及相关文件报批批准。

二、详细设计(年月日至月日)
1. 完成系统功能结构设计文档;
2. 完成界面原型设计;
3. 完成数据库表结构和数据字典设计;
4. 完成系统各模块详细设计文档;
5. 通过设计审核。

三、开发阶段(年月日至月日)
1. 开发前期准备,如环境配置、工具安装等;
2. 按模块开发编码;
3. 每个模块完成后进行单元测试;
4. 整合测试;
5. 修复。

四、测试阶段(年月日至月日)
1. 功能测试;
2. 内容质量测试;
3. 各浏览器兼容性测试;
4. 性能和压力测试;
5. 修复及重测。

五、上线阶段(年月日至月日)
1. 系统上线前环境备份;
2. 上线同步数据;
3. 员工培训;
4. 成果接收。

六、稳定运行阶段(年月日之后)
1. 运行监测和记录问题;
2. 周期改进和优化系统;
3. 提供二次开发和维护支持。

办公楼工程项目进度计划

办公楼工程项目进度计划

办公楼工程项目进度计划办公楼工程项目进度计划1 项目进度计划的编制说明1.1本计划是根据项目工期要求、现场施工条件、项目特点和本单位施工经验及技术、装备、人员情况编制。

总工期384天,比要求工期提前21.5%。

1.2为使资源使用合理化,根据本单位常年施工的实践经验,本计划利用网络优化技术按倒排工期法编制;1.3每项工作的持续时间按工程类比施工经验、劳动定额等综合考虑而来,具有较大可靠性;1.4由于计划工期比要求工期提前,所以施工中必须加强对进度的监控,以确保计划工期的实现。

进度监控常用的方法主要是调度报表分析、每周交班会、核实和定期检查。

2 进度计划的编制2.1计划编制形式为实现各个目标,编制网络图计划和横道图计划进行进度控制,网络计划中明确标明关键线路,包括业主指定分包和机电专业计划安排。

计划控制采取四级进度计划进行工程进度的安排和控制。

一级总体控制计划表述各专业工程的各阶段目标,并由此导出工程整体工期目标,形成总控计划,提供给业主和业主代表、监理、设计和相关承包商。

总控计划采用网络图计划和横道图计划进行计算机管理,实现对各专业工程计划实施监控及动态管理。

本次投标提供一级总控计划。

一级总控计划的按期实现是项目决策层必须向业主及公司负责保证的主要合约内容之一。

二级进度控制计划以总控计划为基础,以专业工程的阶段目标为指导,分解出每月的具体实施步骤,形成每月进度目标,以达到满足一级总体控制计划的要求,便于对阶段性进度进行组织、安排和落实,有效控制工程进度。

一般是以月度的形式提供给业主和业主代表、监理、设计和相关承包商及其基层管理人员,在每月25日提供下月进度计划和上月计划完成情况分析。

二级月计划的实现是项目管理层向项目决策层负责的主要内容之一,也是项目决策层对管理层考评的主要内容之一。

三级进度计划是以二级进度计划为依据,进一步分解二级进度控制计划,进行流水施工和交叉施工的计划安排,并进一步减小控制时段以提高可操控性,形成周进度计划,具体控制每一个分部工程在各个流水段的分项工程工期。

施工总进度计划编制说明(共9篇)共47页word资料

施工总进度计划编制说明(共9篇)共47页word资料

施工总进度计划编制说明(共9篇):进度编制施工计划施工进度计划由谁编制施工进度计划表施工进度计划谁来编篇一:工程进度计划编制说明施工进度计划及保证措施一、进度计划编制说明1、根据业主施工工期要求;2、根据现场工作量由难到易进行施工;3、根据现场具备的作业条件;4、根据我项目部精神:精心组织、精心施工、科学管理、合理安排;5、根据我项目部要求:空间占满、时间占满、纵横交错地进行施工。

二、工程概况本标段为南水北调中线一期总干渠沙河南~黄河南禹州长葛段交通桥第二施工标段,工程位于河南省许昌市禹州市境内,本标段起始桩号为SH(3)80+646.2,终止桩号为SH(3)94+142.8,渠道里程为13.5公里。

本标段共有桥梁16座,其中公路桥11座、生产桥5座。

我单位计划分三大施工区组织进行桥梁施工,区域划分情况如下:一区施工范围为SH(3)80+646.2~SH(3)87+308:桥梁包括有秦村南公路桥、观耜园西公路桥、华庄北公路桥、任庄东南生产桥、新庄南公路桥、新庄生产桥、张庄东南公路桥、前屯西生产桥、后屯西公路桥。

二区施工范围为SH(3)88+632.1~SH(3)94+142.8:桥梁包括有周庄村东公路桥、郭庄南公路桥、孙席庄南公路桥、南陈庄东北公路桥、周庄东生产桥、曹庄北公路桥、后燕井北生产桥。

三区为预制场:20米箱梁5.1日前两个底座,4.1日后将4个25米箱梁底座该造为4个20米底座,合计:6个。

1.5日一片模板:1.5套。

25米箱梁底座4个。

2.15日后计划再增加一个25米箱梁底座。

1.5日一片模板:1.5套。

30米箱梁底座三个。

2.5一片模板:1.5套。

35米箱梁底座两个,2.15日后计划再增加两个35米箱梁底座。

2日一片模板:1.5套。

40米箱梁底座2个。

5.1日后计划再增加两个40米底座。

2日一片模板:2.5套。

预制场配备两台80T龙门吊,一台10T龙门吊。

本标段桥梁剩余工程量包括:桩基155颗,立柱100根,盖梁68品,预制箱梁188片。

进度计划编制说明

进度计划编制说明

进度计划编制说明(总14页)--本页仅作为文档封面,使用时请直接删除即可----内页可以根据需求调整合适字体及大小--都匀市大河水库工程III标工程(输水工程施工)2#隧洞至5#隧洞进口赶工计划惠州市水电建筑工程有限公司都匀市大河水库工程III标项目经理部2016年5月28日1.施工进度计划编制说明一、编制依据(1)、根据建设单位要求2016年8月8日2#隧洞进口至5#隧洞进口达到通水条件。

(2)、根据本工程合同文件,施工组织设计,集合当地自然资源。

(3)、根据都匀市大河水库工程Ⅲ标施工图纸、以符合设计和满足规范质量要求、确保安全的前提下合理组织施工。

(4)、有关现行行业标准及规范。

(5)、由于工期紧、任务重,完成本进度计划内容基本没有考虑受不可预见和其他影响因素(详见各分部工程进度计划说明)。

(6)、以工程施工图纸建设内容、工程量、工艺、工法难易程度为依据,结合类似工程施工经验为参考。

(7)、根据现场的实际情况,合理安排施工工序、作息时间,为赶工布置多个工作面,加大人员、设备、措施、资金等投入、合理组织快速施工,提高日均强度,满足计划工期进度。

(8)、合理资源配置,加强材料、资金、后勤等保障工作。

(9)、充分考虑施工现场的实际情况,最大限度减少施工作业的相互干扰。

(10)、由于工期紧、任务重、根据现场实际情况结合赶工拟定投入和实施计划,在实施过程中部分干管没有时间或条件对安装完成的管道进行闭水试验,隧洞没有时间实施隧洞固结灌浆,故、闭水试验和固结灌浆拟定在2016年8月10日后进行。

2、施工总进度计划及工期措施编制原则(1)严格以业主控制性节点工期为依据,结合我公司类似工程的施工经验,合理安排施工进度,确保在施工工期内安全、合理完成本施工段工程的施工项目。

(2)针对施工现场影响工期的关键部位进行重点研究。

对工作面的安排及钻爆挖装运吊装设备的配置、出渣方式的选择和布置、混凝土浇筑工程设备的选型及模板的设计制作、各单项工程的衔接和穿插关系,特别是对混凝土浇筑方法的选择,以保证混凝土浇筑工作和管道安装施工顺利进行。

进度计划编制说明

进度计划编制说明

进度计划编制说明
1、本计划为银河居住区一期工程总施工进度计划;
2、本计划根据施工设计文件、施工组织设计、现场条件及各种资源配置编制;
3、根据建设方提供的施工图纸及现场条件,从2016年7月1日开始具备桩基施工条件,我方从即日起开始A1#楼、A2#楼桩基施工,其他区域陆续开工;
4、本计划未考虑建设方手续、大气污染治理、政策性停工等影响。

5、兰州冬防阶段,即每年11月15日至次年3月15日不安排施工;
6、主体结构墙体模板采用木模板散拼体系,插扣架支撑体系,按照标准层配置,地下部分及非标准层按照各区域工程量配置;
7、标准层主体结构按照6天/层控制,主体结构封顶25天完成填充墙砌体;填充墙完成后25天完成内墙抹灰,外墙装修在主体结构封顶后40天开始;
8、高层区(25-33层)外墙装修(填充墙打底和外保温)从20/17层分段插入,在主楼22层/19层外周设置硬防护,吊篮安装在21/18层;
9、吊篮在完成20/17层以下外墙装修后转移至屋面,同时拆除硬防护;
10、外墙涂料在上段(20/17层以上)保温完成后,从上至下连续施工;
11、爬架在屋面女儿墙拆模后利用塔吊空中解体;
12、爬架拆除、硬防护拆除后塔吊拆除;
13、砌筑、抹灰先进行外墙及水暖井区域,为安装工程创造条件;
14、业主指定分包单位,如土方、门窗、通风、消防等需按此计划提前准备,并限期完成,否则,由此产生的工期延误及费用增加应由责任单位承担;
15、填充墙砌体在主体结构施工至14/12层时开始,项目部需提前准备施工升降机等垂直运输设备。

中铁建设集团西北分公司银河居住区工程项目部
编制日期:2016年7月30日。
