施工进度计划编制说明

合集下载

施工进度计划编制说明55230【范本模板】

施工进度计划编制说明55230【范本模板】

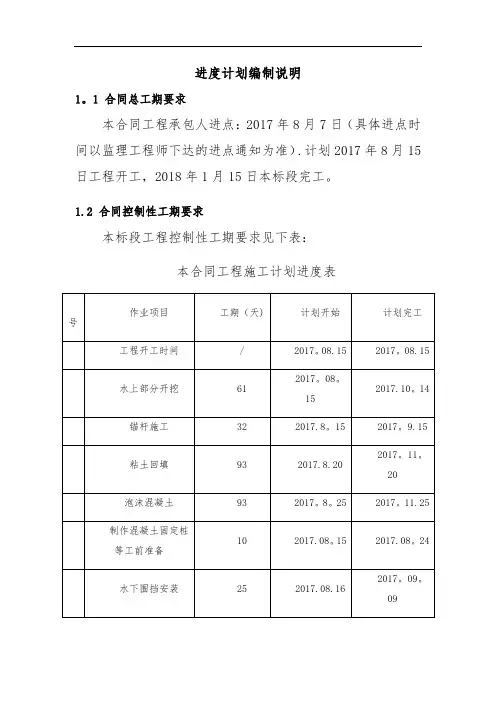

进度计划编制说明1。

1 合同总工期要求本合同工程承包人进点:2017年8月7日(具体进点时间以监理工程师下达的进点通知为准).计划2017年8月15日工程开工,2018年1月15日本标段完工。

1.2 合同控制性工期要求本标段工程控制性工期要求见下表:本合同工程施工计划进度表1。

3工期进度计划1.3。

1工期进度计划见附表1。

3.2工期说明水上作业施工进度计划:(1)施工临建2017年8月7日~8月15日。

(2)桩号Ⅳ104+691.2~104+707。

2段结构破除8月15日~8月16日。

(3)桩号Ⅳ104+691.2~104+707.2段土方开挖8月17日~8月18日。

(4)桩号Ⅳ104+691。

2~104+707。

2段排水盲沟8月19日~8月20日。

(5)桩号Ⅳ104+691。

2~104+707.2段砂砾料回填8月20日~8月21日。

(6)桩号Ⅳ104+691.2~104+707。

2段粘土回填8月22日~8月23日。

(7)桩号Ⅳ104+691.2~104+707.2段泡沫混凝土及混凝土基层回填8月23日~8月24日.(8)桩号Ⅳ104+691。

2~104+707。

2段锚杆施工8月19日至8月21日.(9)桩号Ⅳ104+691。

2~104+707。

2段边坡衬砌8月20日至8月23日。

水上修复段一次开挖16m段需8天完成,全轴线246m 段,根据以上工序循环,计划需120天完成。

水下作业施工进度计划:(1)水下围挡安装工作于2017年8月16日开工,预计9月9日完工,共计25天.(2)水下清理、开挖工作计划9月10日开工,10月18日完工,共计39天.(3)模袋混凝土工作计划10月19日开工,11月16日完工,共计29天。

(4)水下衬砌修复工作计划11月17日开工,2018年1月5日完工,共计50天.(5)水下围挡拆除工作计划2018年1月6日开工,2018年1月15日完工,同时水下工作全部结束。

1.4 进度保证措施我公司组建了强有力的项目经理部,建立了完善的进度控制体系;加强领导,科学管理,合理调度,狠抓落实,确保本工程在合同规定时间内完工。

总进度计划编制说明

总进度计划编制说明

总进度计划编制说明施工进度计划编制依据为招标文件要求的工期及其他有关要求、自然地理位置、自然环境条件、工程的结构和施工特点以及施工及人力资源条件。

编制原则包括符合合同工期要求、符合实际并能指导施工、反映施工组织及施工方法、预料可能发生的施工障碍和变化、对重点控制性工程有详细的安排以及贯彻合同条件及技术规范的其他要求。

灌新路(灌口中路—环湾大道)工程B标段主线桩号为K1+22~K3+28.89,全长1.89Km,拟总造价万元。

根据合同文件的合同工期要求,施工组织计划划分为两个工区:I工区:k1+22-k2+16和C匝道、D匝道;II工区k2+16-k3+28.89和E匝道、G匝道。

II工区计划于221年12月2日建成通车,I工区计划于221年11月2日建成通车。

工程施工项目包括路基工程、路面工程、桥梁工程、U型槽、人行地道及涵洞、雨污水工程、照明及电气工程、绿化工程等,全部为新建工程。

本工程拟投入足够的施工设备和人员,采用平行作业施工法进行施工。

各分项工程基于不同的季节和时间,侧重点有所不同,本工程大致分三个阶段进行。

第一阶段为施工前期阶段,主要进行施工预备工作,计划实施时间为15天,即216年6月1日至216年6月15日。

第二阶段为实质性施工阶段,包括路基土石方施工、U型槽、人行地道及涵洞工程的施工、桥梁工程的施工等。

路基土方、U型槽及桥梁工程同步进行,其中以结构物施工优先,为路基土方施工尽快打开局面。

路基应尽早施工,为后续的市政管线、路面工程及附属施工创造条件。

计划实施时间为216年6月15日至221年9月2日,其中I工区计划于221年9月1日前完成。

第三阶段为施工的收尾期,包括清理清扫等收尾工程。

计划实施时间为:I工区216年12月1至221年12月2日,II 工区217年9月1至221年1月2日(预留1个月的交工验收和整改时间)。

四、进度计划总体安排本项目合同工期要求不超过54日历天。

其中,II工区必须在221年12月2日通车,I工区必须在221年11月2日前完成。

施工进度计划说明

施工进度计划说明

施工进度计划说明施工进度计划是指在工程施工过程中,根据工程施工的时间要求和施工任务的特点,制定的施工进度计划表。

它是施工组织设计的依据,也是施工单位组织管理和监督施工的重要依据。

下面将对施工进度计划进行详细说明。

一、编制施工进度计划的目的。

1.明确施工任务和时间要求,通过编制施工进度计划,可以明确施工任务的内容、工期要求,为施工组织设计提供依据。

2.合理安排施工工序,通过施工进度计划,可以合理安排施工工序,避免施工过程中出现工序交叉和资源浪费的情况。

3.提高施工效率,合理的施工进度计划可以提高施工效率,保证工程按时完工。

二、编制施工进度计划的基本原则。

1.合理性原则,施工进度计划必须具有合理性,即在满足工程质量要求的前提下,合理安排施工工序和施工时间。

2.科学性原则,施工进度计划必须具有科学性,即要根据工程实际情况和施工条件,科学合理地安排施工进度。

3.可行性原则,施工进度计划必须具有可行性,即要考虑到施工单位的实际施工能力和资源情况,制定可行的施工进度计划。

三、施工进度计划的编制步骤。

1.确定施工任务和工期要求,首先要明确工程的施工任务和工期要求,包括施工内容、工程量、工期等。

2.分析施工条件和资源情况,根据工程的实际情况和施工条件,分析施工所需的资源情况,包括人力、材料、机械等。

3.制定施工进度计划表,根据施工任务、工期要求和资源情况,制定施工进度计划表,包括施工工序、施工时间、资源配置等。

4.调整和优化施工进度计划,根据实际施工情况和资源情况,适时调整和优化施工进度计划,保证施工进度的顺利进行。

四、施工进度计划的执行和监督。

1.执行施工进度计划,施工单位要严格执行施工进度计划,按照计划表中的工序和时间要求进行施工。

2.监督施工进度计划,监理单位要对施工进度计划进行监督,确保施工单位按照计划进行施工,及时发现和解决施工中的问题。

3.调整施工进度计划,在施工过程中,如遇特殊情况需要调整施工进度计划,应及时调整并报相关部门批准。

工程施工进度计划报表编制说明

工程施工进度计划报表编制说明

工程施工进度计划报表编制说明一、2月份计划与完成情况2012年2月份计划完成产值如下:本月计划完成路基工程产值1148550元,计划完成路基填筑19727m3,完成挖土方16655m3,排水工程85m,防护工程1848m3;计划完成桥涵工程4359155元,计划完成涵洞、通道M7.5砌片石1044 m3、槟榔根1号大桥防撞栏292.08m,槟榔根2号大桥防撞栏332.08m,槟榔根3号大桥2个盖梁,2个台帽,银瓶岭大桥9个盖梁,2个台帽,950通道桥7个承台,14根立柱,2个台帽,天桥1个承台,5根立柱,2个台帽,本月计划完成总产值5507705元。

本月实际完成完成排水工程86m;防护工程1540m3,完成土槟榔根3号大桥4个盖梁、台帽,银瓶岭大桥2个盖梁、台帽,6片空心板;本月实际完成产值205.8万元,占月计划的37%。

未能按计划完成本月施工任务。

累计完成总产值1223.88万元,占总量的89.5%。

二、下月施工计划2012年3月份计划完成产值如下:本月计划完成路基工程产值2608813元,计划完成路基填筑19727m3,完成挖土方16655m3,排水工程742m,防护工程8573m3;计划完成桥涵工程3197459元,计划完成涵洞、通道M7.5砌片石594 m3、槟榔根1号大桥防撞栏292.08m,槟榔根2号大桥防撞栏332.08m,银瓶岭大桥7个盖梁,2个台帽,950通道桥7个承台,14根立柱,2个台帽,天桥1个承台,5根立柱,2个台帽,本月计划完成总产值5806272元。

三、施工计划保证措施一、实行项目法人管理和项目经理负责制,建立强有力的施工指挥机构和保障体系,投入保证施工进度如期实现的足够的施工队伍和机械设备(详见人员机械设备),实行专业化、机械化施工。

并尽量采用科学、先进的施工方法,提高效率;二、建立施工组织设计审批制度,施工组织设计必须有项目经理、项目工程师、安全员、材料员、监理工程师等的签字。

年度施工进度计划编制说明

年度施工进度计划编制说明

初步的施工进度计划一、施工工期开工时间以监理工程师签发的开工令为准, 根据我合同段现实情况及总体施工安排, 拟定于2014年6月15日开工, 于2017年6月14日完工, 计划工期为36个月, 并据此编制工程年度施工进度计划。

二、总体安排1.施工准备2014年6月15日至8月15日为施工准备时间, 具体工作是:①完善项目部建设, 项目部人员进场, 办公、生活设施用品置办齐全, 项目部可以正常办公, 完成拌和站、钢木加工区的建立, 完成部分施工便道的修建。

为施工顺利进行做好基础设施准备。

②进行当地各种工程材料的调研工作, 确定本工程所需材料的供货厂家, 制定材料采购计划, 签订供货合同, 前期施工用材料进场, 为工程开工做好材料准备。

办理使用民爆物品手续的申报工作。

③完成工地试验室建设, 建立健全各种台帐、制度、规程, 完成临时资质报批工作, 试验室开始进行各种进场原材的复试工作, 进行各标号混凝土的试配。

为施工质量控制做好试验准备。

④对主要施工管理人员进行合同交底, 使施工人员熟悉合同内容和合同条件, 洽谈签订各种材料采购及劳务施工合同。

⑤路基、桥梁桩基等施工用大型机械设备验收进场。

⑥对进场的施工人员进行施工技术交底、质量培训, 组织阅读复核施工图纸;进行安全施工培训、考核、技术交底工作, 检查持证上岗情况。

全面做好人员培训工作。

⑦联系政策处理, 清除现场障碍, 办好有关现场移交手续。

⑧做好现场规划, 对沿线原地面线进行复测;完成需开工点、面的进场施工便道修建。

2.总体安排2014年7月1日至2014年12月30日的主要施工任务是路基土石方、三改道路、路基软基处理、桥梁、涵洞等工程的施工。

三、分部分项工程施工进度计划安排1、路基①路基软基处理施工, 计划2014年9月1日开始。

②路基土石方挖填, 计划2014年7月1日至2014年12月底, 历时6个月, 计划完成挖方20000方、填方9700方。

学校办公楼维修改造施工进度计划及说明

学校办公楼维修改造施工进度计划及说明

学校办公楼维修改造施工进度计划及说明一、前期准备阶段:1.收集资料和资金准备(2周):在这个阶段,我们将收集有关学校办公楼维修改造的相关资料,包括设计图纸、物料清单和施工合同等。

同时,我们还需要进行资金准备,确保施工所需的经费到位。

2.施工组织设计(1周):在这个阶段,我们将与设计师和相关人员协商,完成施工组织设计,包括工种安排、设备布置和施工流程等。

3.施工人员招募和培训(2周):在这个阶段,我们将进行施工人员的招募,并为他们进行必要的培训,确保施工人员具备相应的技能和知识。

二、主体施工阶段:1.地基处理(2周):在这个阶段,我们将对学校办公楼的地基进行处理,包括土方开挖、地基加固和地基平整等工作。

2.结构加固(3周):在这个阶段,我们将对学校办公楼的结构进行加固,包括梁柱加固、墙体加固和楼板加固等工作。

3.室内装修(4周):在这个阶段,我们将对学校办公楼的室内进行装修,包括地面铺设、墙面装饰和天花板装修等工作。

4.道路和外墙修缮(2周):在这个阶段,我们将对学校办公楼的周边道路进行修缮,并对外墙进行喷漆和修补等工作。

5.后期工程验收(1周):在这个阶段,我们将对整个施工过程进行检查,并进行相关的验收工作,确保整个维修改造项目符合规范和要求。

三、收尾阶段:1.竣工报告编制和提交(1周):在这个阶段,我们将编制维修改造的竣工报告,并提交给学校和有关部门,以便进一步评估和核实。

2.整理和清理工地(1周):在这个阶段,我们将对工地进行整理和清理工作,清除施工过程中产生的垃圾和杂物,确保工地的环境整洁。

3.结算和支付(2周):在这个阶段,我们将与学校和施工队进行结算,核对工程量和费用,并进行相应的支付,确保各方权益得到保障。

以上是学校办公楼维修改造施工进度计划及说明,总计约为22周。

在实际施工过程中,我们将根据实际情况进行调整和安排,并严格按照相关规范和标准进行施工,确保维修改造项目按计划、按质、按时完成。

施工总进度计划编制说明(共9篇)共47页word资料

施工总进度计划编制说明(共9篇)共47页word资料

施工总进度计划编制说明(共9篇):进度编制施工计划施工进度计划由谁编制施工进度计划表施工进度计划谁来编篇一:工程进度计划编制说明施工进度计划及保证措施一、进度计划编制说明1、根据业主施工工期要求;2、根据现场工作量由难到易进行施工;3、根据现场具备的作业条件;4、根据我项目部精神:精心组织、精心施工、科学管理、合理安排;5、根据我项目部要求:空间占满、时间占满、纵横交错地进行施工。

二、工程概况本标段为南水北调中线一期总干渠沙河南~黄河南禹州长葛段交通桥第二施工标段,工程位于河南省许昌市禹州市境内,本标段起始桩号为SH(3)80+646.2,终止桩号为SH(3)94+142.8,渠道里程为13.5公里。

本标段共有桥梁16座,其中公路桥11座、生产桥5座。

我单位计划分三大施工区组织进行桥梁施工,区域划分情况如下:一区施工范围为SH(3)80+646.2~SH(3)87+308:桥梁包括有秦村南公路桥、观耜园西公路桥、华庄北公路桥、任庄东南生产桥、新庄南公路桥、新庄生产桥、张庄东南公路桥、前屯西生产桥、后屯西公路桥。

二区施工范围为SH(3)88+632.1~SH(3)94+142.8:桥梁包括有周庄村东公路桥、郭庄南公路桥、孙席庄南公路桥、南陈庄东北公路桥、周庄东生产桥、曹庄北公路桥、后燕井北生产桥。

三区为预制场:20米箱梁5.1日前两个底座,4.1日后将4个25米箱梁底座该造为4个20米底座,合计:6个。

1.5日一片模板:1.5套。

25米箱梁底座4个。

2.15日后计划再增加一个25米箱梁底座。

1.5日一片模板:1.5套。

30米箱梁底座三个。

2.5一片模板:1.5套。

35米箱梁底座两个,2.15日后计划再增加两个35米箱梁底座。

2日一片模板:1.5套。

40米箱梁底座2个。

5.1日后计划再增加两个40米底座。

2日一片模板:2.5套。

预制场配备两台80T龙门吊,一台10T龙门吊。

本标段桥梁剩余工程量包括:桩基155颗,立柱100根,盖梁68品,预制箱梁188片。

施工总体进度计划编制说明

施工总体进度计划编制说明

第一节施工总体进度计划编制说明进度计划控制是实现各项目标的重要保证,通过对总工期进行分解,明确工期控制点以及各分部分项工程的起始时间,选择科学合理的施工方法,配备合理有效的资源,加强对分包队伍的总包协调与管理,制定强有力的工期保证措施,对施工进度进行全过程监控,确保总进度计划的实现。

施工进度计划编制原则:依据施工组织与策划,对里程碑计划进行分解,并将各里程碑计划所对应的人、机、料,现场布置等资源进行分解,确保足够的资源,实现各里程碑计划,并充分考虑影响进度计划实现的各项不利因素的作用,确保我公司对雇主承诺的各项管理目标的实现。

结合本工程概况分析、施工方法、资源配置以及我公司类似工程的施工经验,确定本工程总进度计划。

第二节总体施工安排及施工进度计划根据工期要求及施工现场情况和特点,为了便于组织施工以设计为依据划分为道路整修段和建筑物整修段。

道路整修具体划分为道路维修、铺装修复、道路排水、路灯及相关电气安装、道路绿化;建筑物整修具体划分为建筑立面粉刷、干挂石材、外包铝塑板、喷涂彩石漆、墙面修补、坡屋顶维修、阳台修复、围墙修复。

个段内各工序形成流水作业,以达到减少各单项工期对整体工期的压力,从而保证总工期目标的实现。

第三节建立施工计划保证体系完善的施工计划保证体系是保证工程工期的纲要,掌握施工管理主动权,全面而宏观的控制整个施工生产过程,是保证工程进度的关键。

本项目的计划体系将以宏观到微观、从节点里程碑到细目子项完成工程。

明确各责任主体的职责,建立科学的三级网络计划,使施工计划管理全面深入、层次清晰,从而实现“先期策划、制定措施、明确责任、控制实施、持续改进”的思路。

通过完善的施工计划保证体系,采用先进的施工计划计算、设计软件,制定出科学合理的施工进度计划,并由此计划派生出技术保障计划、商务保障计划、物资供应计划、质量检验与控制计划、安全防护计划及后勤保障计划等一系列计划。

一、建立三级控制的施工计划保证体系以项目经理为责任主体的进度保证体系,以项目副经理、技术负责人、各部门负责人为基础的多级计划执行体系,使施工计划的每一个节点,每一个线路都做到层层有计划、人人有目标、事事有人管。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工进度计划编制说明1.编制原则⑴项目控制性工期的要求;⑵以本投标人工期目标和控制性工程节点为准则,以关键性工程的施工分期和施工程序为主导,协调安排各分项工程的施工进度选择最优方案;⑶最大限度地组织均衡施工同时,做到实事求是,留有余地,保证工程质量和安全施工。

当施工情况发生变化时,要及时调整和落实施工总进度;⑷在施工过程中采取的施工工艺流程、施工方案、施工方法和保证措施;2.施工总进度计划横道图另附3.进度保证措施3.1 组织保证措施本工程实行项目法施工管理,依据制定的《项目法施工管理实施细则》,落实工程进度计划的实施情况是对项目部考核的一项重要内容,并配套实施有关的进度计划目标保证措施和奖励政策。

项目部各级主要管理负责人,按其职责划分,层层签订责任书,明确项目部各级人员的进度控制职责。

加强日常管理和年度考核,充分调动全体干部、职工的积极性,从组织和管理制度上来确保工程进度按计划实施完成。

(1)项目经理负责定期组织召开施工进度会议,按照施工进度对会议的组织设计和施工计划完成的实际情况进行监控,定期召开施工进度协调会。

每旬召开一次旬施工进度协调会,每月召开一次月进度施工协调会,根据阶段性施工计划的完成情况召开阶段性施工进度会议。

根据施工进度出现的特殊情况不定期召开施工进度专题会议,研究、部署施工进度专项计划措施。

计划相关人员负责进度计划纠偏措施的编制,负责进度计划执行信息、资料的收集、整理。

按照施工进度计划控制工作流程向主管人员提交上述文件,根据上级批示和指导意见对成果进行修正。

记录和整理施工进度计划协调会议的内容,负责有关施工进度计划资料、文件的分发、存档、记录和上报。

负责向本投标人主管部门上报本项目的施工进度完成情况和有关资料。

(2)坚持项目部领导和技术人员现场施工值班制度,及时协调、处理、解决施工中出现的问题。

项目经理、技术负责人和副经理每月驻守工地不少于21天,且两人不得同时离开工地。

3.2 管理保证措施⑴首先确定施工进度总体目标,编制系统的施工进度计划,包括为确保施工进度计划实现的其他专业进度计划和措施,如人员、材料和机械设备。

将年、月、旬施工进度计划和单项工程施工计划所构成的一个进度计划系统与以材料、人员、机械设备和技术所构成的资源计划系统紧密结合起来。

以总进度计划目标为控制依据,对各计划系统进行有机的整合、调整和实施。

⑵对计划系统实行动态控制,目前在本投标人承建的所有施工项目中,计算机技术辅助施工进度计划的控制和管理已全面应用。

能够及时、准确、快捷的实现对施工进度计划的调整和数据处理,并在施工进度计划的信息化管理方面积累了丰富的经验,进度信息的处理效率和透明度较高,能够比较准确的预测和评估施工进度计划的完成情况。

⑶着眼于施工进度计划的多方案比较,把该环节作为施工进度的计划阶段的重要任务,和对施工计划编制完成质量的重要评价依据。

对于拟实施的施工进度计划,必须提交相关的方案比较说明或论述。

以便于项目部就施工进度计划进行决策和督导。

选择有利于资源的合理利用;便于施工作业面的合理安排;有利于提高施工质量;有利于安全生产和文明施工;比较合理的缩短施工周期的施工方案。

⑷严格现场管理,保证施工道路、施工供水、供电设施满足施工需要。

确保施工人员的工作效率和机械设备的出勤率和利用率。

及时排除影响施工进度的现场其他干扰因素。

⑸积极参加发包人、监理人组织的各种协调会,积极配合发包人和监理人。

协调与各参建单位及地方有关部门的关系,创造一个良好的施工外围环境,以确保工程进度计划的实施。

⑹注意对影响施工进度计划实施的风险因素进行分析,在分析的基础上采取管理措施,以减少进度失控的风险损失。

在工程地质条件、自然灾害等重大原因造成原目标工程不可能实现或施工方案的重大改变,导致较多的作业增减,施工关系改变时,计划目标与可能目标已不能做出比较,在保证主要控制目标的前提下,需将进度目标进行调整和更新。

在与建设各方协调一致认可后,按更新后的进度目标进行实施。

3.3 经济保证措施⑴为确保进度目标的实现,项目部财务管理部根据施工进度计划和施工机械设备、物资供应计划编制资金需求计划和资金供应计划,项目部组织相关部门对上述计划进行资金需求---供应分析,论证资金需求和供应计划实现的可能性及落实措施。

⑵确定资金供应的条件,包括资金总的供应量,资金来源和资金供应时间。

项目部单独在施工所在地银行开设资金账户,由项目部自行管理,确保发包人拨付的工程款专款专用,必要时可由本投标人资金结算中心按有关制度协调流动资金,保证项目部的资金供应。

⑶制定施工进度计划完成情况的奖罚措施,对于已确定的施工进度计划,为提高施工人员的积极性,设置工期完成奖励专项资金,对于按期完成施工任务的单位和个人实行奖励,对于不能按期完成施工计划任务的且无特殊情况的单位和个人,实行经济处罚。

⑷根据施工进度总体目标的要求,在施工成本计划中列出:需要加快施工进度的赶工增加费用(包括工期完成奖励专项资金)和特殊施工措施增加费等。

3.4 施工技术保证措施我们将按ISO9001/2008质量保证体系的标准,建立以项目部技术负责人为核心,工程计划合同部、质量管理部为指导,现场试验室、测量队、施工队技术员为主体的三级技术管理体系,负责承担与发包人、监理人、设计人的联系,以及工程施工技术的计划、组织、指导、监督和管理的责任。

拟采取的施工技术保证措施包括:⑴编制合理详细的进度计划,在实际施工过程中,将根据监理人批准的施工计划,建立目标工期计划,重点对本工程进度计划关键线路上的单项工程进行控制。

根据每天完成的工程项目及工程量,通过比较分析,确定按当前施工进度继续施工将对目标工期造成的影响,从而及时对现行计划及资源投入进行调整,达到全工程按动态管理来进行控制,最终实现预期的工程进度计划。

⑵根据施工方案的作业面布置和施工班组的配置,将工程进度计划按作业面分解,制定各施工班组的作业进度计划,使各施工班组都有明确的进度计划目标。

⑶在选择施工技术、措施时考虑有利于实现施工进度目标的技术措施,能够充分发挥现有施工设备、人员的生产能力和积极性,采用新技术、新工艺和新方法,使用新设备和新机械,加大投入力度,确保施工进度总体目标的实现。

⑷合理确定施工方案,正确划分工艺流程和作业面,对于影响施工进度的瓶颈因素,进行改进和创新。

采用价值工程的管理方法,对工程流程上的人员、设备和机械进行优化组合,为其它施工项目提供资源。

采用流水作业技术,灵活调配施工资源。

⑸加强技术管理,做好施工测量服务、技术指导、现场检测工作。

及时进行测量放样、检测和中间验收工作,为现场施工提供良好的技术支持。

加强技术人员现场值班,质量检测人员要全过程跟踪、检查,尽早发现施工中存在的问题并提出解决处理措施。

对于需要现场试验检测项目,及时进行检测并收集整理、分析资料,指导施工,确保工程顺利进行。

3.5 机械设备保证措施本标段工程在施工过程中,使用的各种机械,采取统一组织,统一调度,合理安排,充分发挥各种机械的最佳效益。

⑴项目部物资机械部全面负责组织本项目施工中的机械设备供应,按照施工进度计划制定相应的施工机械设备供应计划和机械设备进场计划,并负责组织实施和调整。

机械设备进场计划比机械设备需求计划相应提前5-10天。

同时根据需要,计划新购进的小型设备、机具,由物资机械部提前购置进场。

⑵工程机械、设备进场之前由本投标人机械设备部负责维修、保养,确保状态良好。

由项目部物资机械部统一负责对进场的施工机械设备进行接收、管理和施工期间的保养和修理。

⑶抽调熟练技术工人操作机械,加强对进场人员的技术培训和生产纪律教育。

确保施工机械设备效率,精心操作,防止机械故障。

严禁强行作业,带病作业,保证机械设备的机械状况和性能。

⑷配备数量足够、技术全面、工种齐全的修理力量,加强施工中机械设备的日常维护与保养,各类机械设备均实行机长负责制,并制定奖惩措施,以保证机械设备完好率和利用率分别达到85%和75%以上。

⑸机械设备配件由物资机械部负责采购供应。

对施工机械的常用配件,仓库保持有一定备量。

3.6 物资供应保证措施本工程施工建筑材料外购量大,要求供应强度高。

因此,各种施工材料的供应,也是保证施工进度计划实施的关键因素之一。

⑴根据施工进度计划,工程技术部协同物资机械部编制各类施工材料的年、季、月、旬需求计划,由物资机械部负责物资供应计划的落实。

在施工进度计划调整时,物资供应计划同步调整。

物资供应进场计划相比物资需求计划提前5-10日。

⑵进场后,项目部物资机械部采购人员到各种材料的生产地(厂)做深入调查,准确掌握各类材料的质量情况、生产能力、运输供应能力等。

对材料进场道路进行反复察勘,在供应过程中,充分掌握路况信息。

发现问题及时向有关单位反映,确保进场道路畅通。

⑶物资机械部采购人员根据设备、材料采购计划及时与生产商、供应商签订生产、供货合同,严格按设计规格和质量标准订货,严格执行合同管理,确保工程设备、材料供应不影响施工进度。

⑷对于大宗材料,如钢材、水泥、砂、碎石等,项目部物资机械部必须指派专人在料场监督装车,杜绝不合格材料进入工地的同时确保采购量充足。

⑸物资机械部仓储管理人员将长期驻守工地现场,保证材料仓库管理做到:堆放整齐,便于管理;记录准确,规范明晰;储备充分,满足需要。

3.7 人力资源保证措施⑴本投标人计划抽调精干的管理人员,业务熟练的技术骨干和有过类似工程施工经验的作业队伍来组建施工项目部。

配足各专业、各工种的技术工人数量,以使项目部人员精干、业务熟练、技术精良。

⑵根据进度计划的安排,合理组织劳动力进场,确保施工高峰期有足够数量的劳动力投入本工程施工。

⑶投入本工程的专业技术人员须持有相应的上岗作业证,在施工过程中针对出现的新技术和新工艺进行必要的技术培训,从人员素质上来保证工程进度计划的实施。

4.资金利用计划⑴为确保进度目标的实现,项目部财务管理部根据施工进度计划和施工机械设备、物资供应计划编制资金需求计划和资金供应计划,项目部组织相关部门对上述计划进行资金需求---供应分析,论证资金需求和供应计划实现的可能性及落实措施。

⑵确定资金供应的条件,包括资金总的供应量,资金来源和资金供应时间。

项目部单独在施工所在地银行开设资金账户,由项目部自行管理,确保发包人拨付的工程款专款专用,必要时可由本投标人资金结算中心按有关制度协调流动资金,保证项目部的资金供应。

⑶制定施工进度计划完成情况的奖罚措施,对于已确定的施工进度计划,为提高施工人员的积极性,设置工期完成奖励专项资金,对于按期完成施工任务的单位和个人实行奖励,对于不能按期完成施工计划任务的且无特殊情况的单位和个人,实行经济处罚。

⑷根据施工进度总体目标的要求,在施工成本计划中列出:需要加快施工进度的赶工增加费用(包括工期完成奖励专项资金)和特殊施工措施增加费等。
