开仓换刀作业(DOC)

附件一:关于盾构机开仓检查程序的实施方案一、编制目的和原则为了防范由于环境地质因素存在的有害、可燃气体逐渐聚集于盾构土仓或某区域,在施工过程中造成人员中毒、可燃气体燃烧和爆炸、坍塌、涌水、高空坠落、漏电等事故风险。

为保证在特定的复杂环境和盾构机土仓的密闭空间开仓换刀工作的安全、有序、快速进行,确保作业人员的生命安全,特制定本规定。

二、编制依据我们依据《地下铁道工程施工及验收规范》CBS0299─1999(2003版)、《铁路瓦斯隧道技术规范》TB10120─2002/J160─2002、《煤矿安全规程》和《密闭空间作业职业病危害防护规范》等有关规定和要求。

三、方案概况本方案主要为开仓作业前对仓内空气换气稀释和开仓后仓内空气质量的保证工作,具体分两步:第一步:开仓前的空气稀释开仓前土仓内的空气循环主要利用旋转接头的泡沫系统通过泡沫管路向刀盘前方吹入风,土仓隔板上的原有保压系统的管路为排气通道,排风到盾构机后配套尾部,形成循环,稀释土仓内的气体,气体含量检测达到要求后,方可进行开仓作业。

第二步:开仓后仓内环境及空气质量的保证仓内作业过程中,土仓内空气循环主要利用土仓隔板上孔口(原有的土仓隔板上预留的水电入孔)将风吹入,土仓出入口为排气口,形成循环,保证土仓内的空气质量。

洞内通风主要利用洞外压入式通风机供风,形成循环,洞内及仓内通风的同时,进行气体检测,保证作业人员作业环境的安全。

四、具体开仓作业程序为使开仓有序的进行,制定开仓作业程序,并建立相应的签认制度,由当班的负责人负责组织签认,程序签认具体内容参见开仓程序表。

开仓流程如图1所示。

图1 开仓流程图4.1、事前控制:1、开仓位置确定根据掘进情况及地层情况,由项目部确定盾构机开仓位置,开仓位置选择应尽可能避免拱顶是<6>、<7>号等软弱地层,要根据开仓地点的围岩特性、透水性、地面环境等特点,来事先选定好开仓位置,制定有针对性的开仓方案。

建议必要时在预定开仓位置补充钻孔。

盾构机掘进至开仓指定位置后,由土木值班技术人员确认,土木工程师审核。

2、开仓作业安全的评估,项目部要把开仓的时间地点报城交公司,在开仓的前一天由总工程师、工程部部长、安环部长、设备部长及有关人员和监理等,对开仓点的地质稳定情况、并按要求对仓内进行测氧、测爆、测毒等危害物质进行评价,以判定危险程度后。

决定是否开仓。

3、开仓准备工作确认为确保开仓作业的连续性、快速,必须做好充分准备,准备工作包括开仓作业工具、洞内水电、洞内通风、气体检测仪器、压排风机具料具、进仓作业人员的技术交底、安全交底等。

准备工作由专人负责,完成后由相关技术人员确认,机电总工程师审核。

必要时开仓前还应加强盾构机尾壁后止水环封堵,要考虑到双液注浆材料、注浆设备、混合方式的选用,还要考虑到土仓降压时,后面浆液龄期强度。

开仓前一天确定开仓作业人员名单(人员具备丰富的开仓经验、身体敏捷)、岗位职责,明确开仓现场第一负责人;由项目部技术负责人给予技术交底,项目部安全管理人员给予安全教育及安全技术交底,对每一项要求进行核实并签字确认;参与开仓的主要人员必须复述其岗位职责、工作任务、应急办法及程序,对不能领会交底要求和对交底要求不服从的人员果断更换。

项目部提前一天与穗监检测中心专业人员取得联系,未经第三方现场出具检测结果前严禁打开仓门。

将自测的气体结果报第三方气体检测人员复测审核,按照其意见做好安全保证措施。

严格开仓程序,明确作业人员和岗位职责,对每一项要求进行现场核实并签字确认。

4.2、事中质量控制:4、出碴降压由盾构机主司机通过启动螺旋输送机,将土仓内的碴土输出,降低土仓压力,等土仓内碴土或水面降至人仓门底部以下后,停止出碴;判断依据主要结合,土仓的压力传感器的变化、螺旋机的出土情况、总的出碴量。

出碴过程中在螺旋输送机口进行气体检测。

5、仓内气体检测各项准备工作就绪后,利用螺旋输送机出土仓内渣土和水,由项目部现场负责人核查土仓压力传感器显示已经降低到0~0.1bar后,现场技术负责人确认土仓渣土已经出至人仓以下,打开人闸门旁通往土仓的球阀,泄气供第三方气体检测。

6、开仓前压风排气和气体检测利用盾构机原有预留人仓保压系统的管线作为排气管路,盾构机主机内和拖车上全部使用原有的管路(可承压的胶管和钢管),排气管出口设在5号拖车后3m处位于隧道掘进方向的左侧,应远离灯具和高压电缆接头,利用泡沫系统管路,通过刀盘上的泡沫孔,向内压风,同时打开原保压系统管路阀门(如果孔口被堵,方法同检测孔清理),将压出气体排放至预定区域,气体通过洞内压入新鲜的空气的稀释,随洞内空气一起排放出洞外。

(如图2示意)。

后3m处图2 开仓前通风示意图由现场安全负责人确认通风设备已经准备就绪,气体检测未发现异常、检测及应急救援物资已经到位,满足第三方气体检测的开仓条件后,经过监理现场检查确认后,安排一名作业人员佩带防毒面具慢慢松开仓门螺栓,打开土仓门,在确认开挖掌子面稳定的情况下把专用通风管送入土仓内下部并送入新鲜空气,置换土仓内的原有气体,及时给土仓内降温,通风降温过程中作业人员不能进入仓内,退出人闸仓,通风时间不少于1个小时。

通风前后每隔15分钟用气体检测仪对土仓内气体检测一次,并作好记录,直到土仓内空气达标,当土仓内气体检测不达标时,继续压风排气,直至气体检测达标,检测位置先在排气口检测,确保排气口四周空气安全,此处达标后再在土仓隔板检测孔进行复核,土仓隔板孔位置如图3所示。

检测标准参照:氧气含量应在18%以上,23.5%以下,有害气体CO最高浓度不超过0.0022﹪(参考《煤矿安全规程》第一百条)。

土仓内甲烷浓度不超过1%(参考《煤矿安全规程》第一百三十六条)。

H2S不大于6.6ppm。

其他有害有毒气体、可燃气体、粉尘容许浓度必须符合国家标准的安全要求,满足人的生理正常需要。

7、打开仓门气体检测合格后,首先检查土仓压力在通风过程中是否变化、人仓附近球阀处的水量情况及其他有无异常,判断仓内水位在此时间段是否上升到人仓位置,如果上升,在安全的前提下通过螺旋输送机再次排水,直至到达人仓以下,同时保证仓内外的压力平衡。

开仓前减少土仓内的压风量,改四条泡沫管送风为一条。

泡沫管送风,并适当减少送风量。

图3 土仓隔离板孔位示意图检测标准参照:施工环境O2浓度不低于20%:有害气体CO最高浓度不超过0.0022﹪(参考《煤矿安全规程》第一百条)。

土仓内甲烷浓度不超过1%(参考《煤矿安全规程》第一百三十六条)。

H2S不大于6.6ppm。

7、打开仓门气体检测合格后,首先检查土仓压力在通风过程中是否变化、人仓附近球阀处的水量情况及其他有无异常,判断仓内水位在此时间段是否上升到人仓位置,如果上升,在安全的前提下通过螺旋输送机再次排水,直至到达人仓以下,同时保证仓内外的压力平衡。

开仓前减少土仓内的压风量,改四条泡沫管送风为一条。

泡沫管送风,并适当减少送风量。

开仓前再次检查清除人仓内的非防爆设备,并进行人仓空气质量检测,必要情况下,关闭人仓内电气设备,人员配置为:开仓人员1名和气体检测人员1名。

开仓利用风动扳手先卸去仓门螺栓,松动仓门楔块,逐渐打开仓门,初步检测气体浓度,气体质量达标后,全部松开楔块,打开仓门。

由一名作业人员进入人闸仓,仓口处须有1名人员协助把活体动物(如鸟、鸭、鸡、小白鼠和蟑螂)放入土仓下部持续30分钟观察,如果小动物无烦躁、呆滞、站立不稳、死亡等现象,经过现场负责人同意,并经过监理现场确认,第一个作业人员先进土仓观察掌子面的地质情况及其它情况,人员进入仓内要有绳索绑扎由仓外人员拉紧,如有特殊情况随时拉出。

第一个作业人员如有不适症状,立即退出并告知安全监督人员;如果处于正常状态派作业人员进入土仓检查刀具磨损情况,根据需要增加人员进入土仓。

8、土仓内通风与气体检测如果正常经过现场负责人同意,并经过监理现场观察确认,确认没有危险后,气体检测人员携带气体检测仪器和防爆手电,首先对土仓顶部以及土仓内人仓附近左下和右下方空气进行检测,同时对地层做出初步判断,确保安全后,进入人仓进一步检测,全面检测完毕且判断地层稳定,仔细观察和检测后。

并由土木总工程师确认,判断安全后,作业人员方可进仓,安设安全灯具和打开通风口处仓内盖板,引入风管开始通风,开始空气循环,同时停止泡沫系统的压风。

通风机设置在盾构机的左侧,位于洞外新鲜风流附近,风管采用带钢丝的管路,保证管路的畅通,通风机采用中压式风机,采用380v电压,风量26方/min,(或2-3KW-No4型风机)同时备用1台风机,确通风连续和加强通风的需要。

开仓后通风如图4所示。

盾体图4 开仓后通风示意图9、项目部的气体检测要以第三方主,自检只做为参考。

开仓时提前一天与穗监检测中心专业人员取得联系,未经第三方现场出具检测结果前严禁打开仓门。

将自测的气体结果报第三方气体检测人员复测审核,按照其意见做好安全保证措施。

进仓的作业人员如有不适症状,立即退出并告知安全监督人员;如果处于正常状态派作业人员进入土仓检查刀具磨损情况,根据需要增加人员进入土仓。

10、仓内与仓门口保持对讲机联系,人员进入仓内气体检测仪直接放在土仓口,时刻检测有害气体,人员在土仓内作业期间,生物活体一直留置在土仓内。

开仓后必须保持不间断通风,直到开仓作业完成。

11、经检查开挖面地层稳定且空气质量合格后,由一名作业人员进入人闸仓,由1名土木工程师进入土仓观察掌子面的地质情况及其它情况无异常后,由1名机械技术人员人员进入仓内对刀具进行检查,做好记录,并由机电总工程师进行审核确认,制定刀具处理方案。

掘进班组织人员按方案进行刀具处理。

在进行了刀具处理过程中,必须有1名土木值班员对开挖面地层稳定情况经常进行观察。

如有异常,应及时通知并要求人员撤出土仓,采取处理措施。

进入土仓的人员必须按要求绑扎好安全带,由仓外人员拉紧,如有特殊情况随时拉出。

12、作业过程中的通风与气体检测土仓根据实际条件搭设木质作业平台。

在刀具处理全过程中,必须保证通风的连续性(通风方式详见图4),由气体检测人员对土仓内气体进行不间断检测,如有异常,应及时撤出土仓内人员,加大通风力度,待土仓内气体浓度合格后,方可继续进仓作业。

4.3事后控制13、关闭仓门刀具处理完毕后对土仓及及刀盘前方进行全面的检查,避免工具、杂物遗留在土仓内。

确认后关闭所有预留送风口、排气口、阀及仓门,关闭情况由当班机械技术人员检查,机电总复核,符合要求后,盾构机恢复掘进。

五、开仓施工的注意事项1、加强对开人员的安全教育和技术交底,异常情况施工需对作业人员进行重新安全培训。

2、开仓程序必须经项目经理与项目总工程师审核,报监理部审批许可后方可启动开仓程序。

3、开仓时项目部的项目经理(常务副经理)或总工程师必须有人在位,负责现场的组织指挥。

合集下载

开仓换刀方案

开仓换刀方案

开仓换刀具施工方案一、施工前要准备的工具二、人员安排分早晚两班,每班八个工人,其中刀盘里换刀具的三个,一个必须是熟手,其他三个负责运刀具。

每班技术人员两人,负责指挥、协调。

三、换刀具种类根据开仓检查的结果来定。

目前项目部刀具的备件有:1、中心软土刀具4把,中心滚刀24把2、正面软土刀具26把3、边缘滚刀2把4、齿刀120把5、槽口刮刀没有四、施工过程:1、换刀具前先停止掘进,空转刀盘并出土,直至土压降低到一定压力为止。

2、打开人闸降温,降温的方法有两面三刀种,一种是自然降温但需要的时间较长;一种是向土仓内加凉水降温,相对比较危险且要及时把水用泵抽掉。

3、开仓检查刀具的磨损情况,决定更换哪种刀具。

4、按照表中所列准备并组织人员进行换刀。

1(1).压缩空气调节设备的管路通过隔墙后面的单独接口用水进行冲洗,以防止挖掘下的材料进入压缩空气回路中。

(2).清洗后给压缩空气装置加压,(压力墙上的所有闸阀均关闭)。

(3).从挖掘室中排出土浆,。

(4).达到这一压降之后,可以向挖掘室喷射压缩空气。

调节装置2要调定成室顶上的空气压力高于起始的土压 0.1 bar。

(5).必须排出一部分土浆,直到至少上面的土压计显示出在压缩空气调节设备上调定的空气压力。

在这期间,可以通过转动刀盘卸下室顶范围里的挖掘下的材料。

(6).停止刀盘和螺旋输送机的转动,关闭螺旋器闸阀,卸下输送带上的物料。

(7).人员进入主室,由人闸管理员将主室调至土仓的压力状态。

(8).人员进入人闸主室,且土仓和主室进行压力平衡之后,则可以小心打开压力墙门。

在这一过程中要注意落下的材料!1.2安全说明(1)必须关闭螺旋输送器,如果螺旋输送器闸阀没有关闭,就会造成压缩空气猛烈从螺旋输送器喷出的危险。

这会导致开挖面稳定性降低(塌落材料、涌水)。

挖掘室的压力减弱和开挖面稳定性降低均会使人员的健康造成严重的伤害。

(2)因为可能会出现开挖面部分倒塌的情况,所以进入土仓非常危险。

开仓换刀施工方案(DOC)

开仓换刀施工方案(DOC)

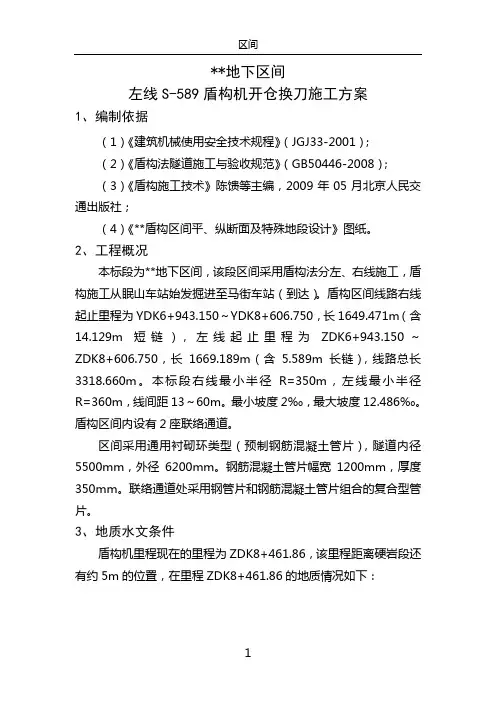

**地下区间左线S-589盾构机开仓换刀施工方案1、编制依据(1)《建筑机械使用安全技术规程》(JGJ33-2001);(2)《盾构法隧道施工与验收规范》(GB50446-2008);(3)《盾构施工技术》陈馈等主编,2009年05月北京人民交通出版社;(4)《**盾构区间平、纵断面及特殊地段设计》图纸。

2、工程概况本标段为**地下区间,该段区间采用盾构法分左、右线施工,盾构施工从眠山车站始发掘进至马街车站(到达)。

盾构区间线路右线起止里程为YDK6+943.150~YDK8+606.750,长1649.471m(含14.129m短链),左线起止里程为ZDK6+943.150~ZDK8+606.750,长1669.189m(含5.589m长链),线路总长3318.660m。

本标段右线最小半径R=350m,左线最小半径R=360m,线间距13~60m。

最小坡度2‰,最大坡度12.486‰。

盾构区间内设有2座联络通道。

区间采用通用衬砌环类型(预制钢筋混凝土管片),隧道内径5500mm,外径6200mm。

钢筋混凝土管片幅宽1200mm,厚度350mm。

联络通道处采用钢管片和钢筋混凝土管片组合的复合型管片。

3、地质水文条件盾构机里程现在的里程为ZDK8+461.86,该里程距离硬岩段还有约5m的位置,在里程ZDK8+461.86的地质情况如下:图1 ZDK8+461.86的地质情况<4-4>粉质粘土:灰、灰褐、深灰色,可塑状,局部含角砾或夹薄层粉土,具高~中压缩性,钻探揭示层顶埋深4.4~19m,厚度为1.1~7.1m,平均厚度3.27m,在区段内较广泛分布,属Ⅱ级普通土。

<12-4>粘土:棕红、黄褐色,硬塑状,偶含风化角砾,具中压缩性,钻探揭示层顶埋深3~36.4m,厚度为0.5~35.4m,平均厚度6.01m,区段内部分地段分布。

属Ⅱ级普通土。

从地质图以及地层岩性可以看出现在盾构机刀盘里程位置地质情况为:下层硬塑性的粉质粘土,上层为可塑状态的粉质粘土,从推进情况来看,水位线在盾构底以下,掘进时施工用水比之前土质用量增大很多,开挖面较干。

TBM开仓换刀施工

TBM开仓换刀施工

TBM开仓换刀施工TBM(隧道掘进机)开仓换刀施工是指在隧道掘进过程中,当刀盘刀具磨损严重或需要更换不同类型的刀具时,需要进行开仓换刀操作。

下面是详细的开仓换刀施工步骤:1. 准备工作:- 确认刀具磨损情况,判断是否需要进行开仓换刀; - 确保施工现场安全,设置必要的安全警示标志;- 准备好所需的换刀工具和设备。

2. 停机与断电:- 停止TBM的推进工作,确保机器处于静止状态;- 切断TBM的电源,确保安全操作。

3. 开启刀盘室门:- 使用适当的工具打开刀盘室门,通常是通过螺栓或其他固定装置进行解除。

4. 清理刀盘室:- 进入刀盘室,清理刀具周围的杂物和碎石;- 检查刀盘室内部是否有积水或其他污染物,必要时进行清理。

5. 拆卸旧刀具:- 使用适当的工具,拆卸旧刀具,通常是通过螺栓或其他连接装置进行解除;- 将旧刀具安全地放置在指定的区域,避免造成伤害。

6. 安装新刀具:- 将新刀具按照正确的顺序和位置进行安装;- 使用适当的工具,确保新刀具与刀盘正确连接,并进行紧固。

7. 检查刀具安装:- 检查新刀具的安装情况,确保刀具安全可靠;- 检查刀具与刀盘的配合是否良好,避免出现松动或偏移现象。

8. 关闭刀盘室门:- 关闭刀盘室门,确保门的密封性和安全性;- 使用适当的工具,将刀盘室门紧固。

9. 恢复电源与启动:- 恢复TBM的电源供应;- 启动TBM,进行必要的测试和调试,确保刀具更换后的正常运行。

以上就是TBM开仓换刀施工的详细步骤。

在进行该操作时,需要严格按照相关规范和安全要求进行操作,确保施工过程的安全和顺利进行。

盾构常压开仓刀具更换施工工法(2)

盾构常压开仓刀具更换施工工法(2)

盾构常压开仓刀具更换施工工法盾构常压开仓刀具更换施工工法一、前言盾构施工是一种现代化的地下隧道施工方法,广泛应用于城市地铁、交通隧道等建设项目。

而盾构施工中的刀具更换是关键环节之一,直接影响到施工效率和质量。

本文将介绍一种盾构常压开仓刀具更换施工工法。

二、工法特点盾构常压开仓刀具更换施工工法是一种在盾构施工过程中,通过常压开仓方式进行刀具更换的方法。

其特点是施工过程中保持刀盘工作面的恒定压力,减少了因开仓和封仓过程带来的不稳定性和安全隐患。

这种工法具有操作简便、更换速度快、工作面稳定等特点,能够大幅提高施工效率和质量。

三、适应范围盾构常压开仓刀具更换施工工法适用于各类盾构施工项目,尤其适用于复杂地质条件下的施工。

无论是在难以控制的软土地层、岩溶地质、高水压地层还是存在巨大变形和断层的地区,这种工法均能够稳定运行和实施。

四、工艺原理盾构常压开仓刀具更换施工工法通过压力平衡系统和刀具连接装置来实现对刀具的更换。

在施工过程中,通过气压的调整,保持刀盘工作面的恒定压力,从而避免因开仓和封仓过程带来的工作面变形和刀具松脱等安全隐患。

这种工法采用了先进的技术手段,结合实际工程经验,确保了施工过程的稳定和安全。

五、施工工艺盾构常压开仓刀具更换施工工法的施工过程包括常压开仓、刀具更换和封仓三个阶段。

在常压开仓阶段,通过控制压力平衡系统,保持刀盘工作面的恒定压力。

在刀具更换阶段,利用刀具连接装置将新的刀具连接到工作面,在保持压力恒定的情况下进行更换。

在封仓阶段,通过封闭刀盘,恢复到正常的施工状态。

六、劳动组织盾构常压开仓刀具更换施工工法的劳动组织主要包括施工班组的组织和协调、工人的技术培训和安全培训等。

特别是在刀具更换阶段,需要有经验丰富的工人进行操作,确保施工过程中的安全和效率。

七、机具设备盾构常压开仓刀具更换施工工法所需的机具设备包括盾构机、压力平衡系统、刀具连接装置等。

其中,盾构机是施工的核心设备,压力平衡系统用于控制刀盘工作面的压力,刀具连接装置用于安装和更换刀具。

顶管开仓换刀施工方案

顶管开仓换刀施工方案

顶管开仓换刀施工方案1. 引言顶管是一种常用的地下管道施工方法,它可以减少对地表的破坏,适用于城市道路、铁路等区域。

而在顶管施工过程中,有时需要进行开仓换刀操作,以更换钻头或其他设备。

本文档将介绍顶管开仓换刀施工方案,包括工作流程、注意事项等。

2. 工作流程顶管开仓换刀施工的工作流程通常包括以下几个步骤:2.1 准备工作在进行顶管开仓换刀施工之前,需要做好以下准备工作: - 确认施工现场的安全情况,包括地质条件、地下管线等; - 准备好所需设备和工具,如顶管机、吊车、切割工具等; - 组织施工人员,分配各项任务。

2.2 开仓开仓是指在顶管施工过程中,将地面凿开一个洞口,以便进行下一步的换刀操作。

具体步骤如下: 1. 使用切割工具在地面上划出开仓的轮廓; 2. 使用钻头在轮廓内逐步凿开,直至形成足够大的洞口; 3. 清理洞口内的碎石、土壤等杂物。

2.3 换刀换刀是指在顶管施工中,更换钻头或其他设备。

换刀前需要注意以下事项: - 确保换刀区域周围没有人员驻扎,以免发生意外伤害; - 使用专用工具将旧刀具卸下,放置在指定区域; - 将新刀具安装到设备上,并进行调整和固定。

2.4 封堵换刀完成后,需要封堵开仓洞口,防止土石流入管道。

具体步骤如下: 1. 使用合适的封堵材料,如泥浆、水泥等,将洞口填充; 2. 确保封堵均匀,避免出现漏水或漏土情况; 3. 对封堵处进行初步固化,待完全固化后进行加固处理。

3. 注意事项在进行顶管开仓换刀施工时,需要特别注意以下事项:3.1 安全操作•施工人员必须佩戴符合安全要求的个人防护装备,包括安全帽、安全鞋等;•操作人员应熟悉设备使用方法,并按照操作规程进行施工;•严禁在施工区域内吸烟、使用明火或带入易燃物品。

3.2 环境保护•施工现场周围的环境保护是非常重要的,尽量减少对周边土地和水源的污染;•合理利用施工废弃物,进行分类处理并及时清理。

3.3 质量控制•施工过程中,需要采取相应措施确保施工质量符合标准要求;•进行开仓换刀后,要对设备进行检查和测试,确保其正常运行。

TBM开仓换刀施工

TBM开仓换刀施工

TBM开仓换刀施工1. 引言在隧道掘进工程中,TBM(Tunnel Boring Machine)是一种常用的机械设备,用于开挖地下隧道。

然而,在TBM运行过程中,刀具的磨损不可避免,需要进行换刀施工。

本文将介绍TBM开仓换刀施工的步骤和注意事项。

2. TBM开仓换刀施工步骤TBM开仓换刀施工主要包括以下步骤:2.1. 安全准备在开始换刀施工前,首先要确保施工现场的安全。

设立临时施工区域,并进行必要的防护措施,如设置警示标志和围栏。

同时,施工人员需要佩戴个人防护装备,如安全帽、护目镜和防护手套。

2.2. 停机和断电在换刀施工前,需要停止TBM的运行,并切断所有电源。

这是为了确保施工人员的安全,防止电器设备发生任何意外情况。

2.3. 拆卸旧刀具使用专用工具,将TBM上的旧刀具进行拆卸。

在拆卸过程中需要注意安全,避免损坏TBM的其他部件。

2.4. 清洁工作区在安全拆卸旧刀具后,需要对工作区进行清洁。

清除旧刀具留下的残渣和污垢,以确保新刀具能够正确安装并正常运行。

2.5. 安装新刀具按照TBM厂家提供的说明书,正确安装新的刀具。

确保刀具与TBM的其他部件正确连接,并紧固螺丝。

2.6. 检查和测试安装完新刀具后,进行必要的检查和测试。

检查刀具是否正确安装,各个部件是否完好,并进行简单的功能测试。

2.7. 启动TBM当确认所有步骤都完成并通过测试后,启动TBM,开始下一轮的掘进工作。

3. 注意事项在TBM开仓换刀施工过程中,有几个注意事项需要特别注意:3.1. 安全第一换刀施工前,务必确保施工现场的安全。

施工人员应严格遵守安全操作规程,佩戴个人防护装备,并严禁违章操作。

3.2. 按照说明书操作在拆卸旧刀具和安装新刀具时,务必按照TBM厂家提供的说明书进行操作。

不得擅自修改或忽略任何步骤,以免造成损坏或安全风险。

3.3. 定期维护保养除了换刀施工,定期维护保养也是确保TBM正常运行的关键。

定期检查刀具的磨损情况,并根据需要进行及时维修或更换。

常压开仓换刀安全技术交底模板

一、交底目的为确保常压开仓换刀作业的安全进行,提高作业人员的安全意识,防止事故发生,特进行本次安全技术交底。

二、交底对象所有参与常压开仓换刀作业的施工人员及管理人员。

三、交底内容1. 作业前的准备工作(1)检查设备设施:确认设备设施完好,无异常情况。

(2)确认安全防护设施:确保安全防护设施齐全、完好,如安全警示标志、防护栏、安全带等。

(3)检查作业环境:确认作业现场无易燃、易爆物品,无积水、滑倒等危险。

2. 作业过程中的安全注意事项(1)操作人员应穿戴好个人防护用品,如安全帽、工作服、防护手套、防护眼镜等。

(2)操作人员应熟悉设备操作规程,确保操作熟练。

(3)作业前,应对设备进行试运行,确保设备正常运行。

(4)作业过程中,注意观察设备运行状态,发现异常情况立即停止作业,排除故障。

(5)在更换刀具时,确保刀具与设备相匹配,避免因刀具尺寸不合适导致设备损坏。

(6)操作人员应保持注意力集中,不得在作业过程中接打电话、闲聊等分散注意力。

(7)在操作过程中,严禁酒后作业、疲劳作业。

3. 作业后的安全注意事项(1)作业结束后,关闭设备电源,确认设备处于安全状态。

(2)清理作业现场,确保无安全隐患。

(3)对作业过程中发现的问题进行记录,及时上报相关部门。

四、应急处理1. 发生火灾:立即停止作业,使用灭火器进行灭火,并报警求助。

2. 发生触电:立即切断电源,使用绝缘物品将触电人员与电源隔离,并报警求助。

3. 发生设备故障:立即停止作业,切断电源,防止事故扩大,并通知维修人员进行维修。

五、交底人(姓名)六、接受人(姓名)七、交底日期(年月日)八、注意事项1. 本交底模板仅供参考,具体作业安全要求应根据实际作业情况进行调整。

2. 作业人员应严格遵守本交底内容,确保作业安全。

3. 作业过程中,如遇特殊情况,应及时报告上级领导,寻求解决方案。

4. 作业人员应加强安全意识,提高自我保护能力,确保自身和他人的安全。

12-盾构机开仓换刀

5
开仓门
检查土仓压力在通风过程无变化、人仓附近球阀处的水量情况无异常,气体质量达标后,利用风动扳手卸去仓门螺栓,松动仓门楔块,逐渐打开仓门。
土仓压力在通风过程中无变化,水量情况及其他有无异常,气体质量达标
土仓内通风与气体检测
仓门打开后,对地层做出初步判断,确保安全后,进入土仓前再进行一次气体检测,判断安全后,维保人员进仓,安设安全灯具和打开通风口处仓内盖板。
监理/项目安全员
监理/项目安全员
8
关闭仓门
刀具处理完毕后对土仓及刀盘前方进行全面的检查,确认后关闭所有预留送气口、排气口、阀及仓门。
无工具、杂物遗留在土仓内,所有管路关闭,仓门关紧。
开仓负责人
隧道工程师
监理/项目安全员
掌子面土体稳定,无渗漏水,气体无异常,通风正常,使用照明符合规范要求。
开仓负责人
监理/项目安全员
监理/项目安全员
7
进仓作业
换刀作业人员穿戴防护用品进入土仓对刀具进行检查、更换。必须有测量部门对开挖面地表进行监测。
作业人员佩戴安全帽、系好安全带、穿防滑鞋,运刀工具设备可靠,地表监测无异常。
开仓负责人/测量员
盾构机人仓保压系统的管路作为排气管路。通过加压系统,向土仓内压风,打开原保压系统管路阀门将压出气体排出,通过洞内压入新鲜的空气的稀释,随洞内空气排出
土仓内气体检测合格的情况下,通风时间不小于10分钟,当土仓内气体检测不达标时,继续压风排气。直至气体检测达标。
隧道工程师
监理/项目安全员
监理/项目安全员
危险作业指导书-盾构机开仓换刀
作业 步骤
工序流程
作业要点
验收标准
责任人
实施人
验收人
监督人

带压开仓换刀安全技术交底(通用版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改带压开仓换刀安全技术交底(通用版)Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.带压开仓换刀安全技术交底(通用版)交底内容1、作业人员必须身体健康,有进仓作业经验,并提前做好体能准备。

进舱时必须穿着防滑鞋,系好安全带,戴好安全帽等个人防护措施。

2、在支撑面安全的情况下方可开始进行刀具的清洁、检查和更换。

人员进舱前,必须对舱内进行充分的通风换气,用气体测试仪探测确认安全后,人员才能进入舱内。

3、必须按交底要求拆卸隔舱闸门螺栓,闸门松动后使之逐渐掀开,确认无泥水涌入,由现场负责人下达开舱指令后,才能旋下剩余螺栓,最后打开舱门;舱门开启时,除开舱门人员外,其余人员严禁站在舱门正前方,并由专人锁住舱门并清除舱门口泥土。

4、舱门打开后人员先不要急于进舱,经有经验技术人员明确掌子面和切口处地层稳定后方可进舱进行刀具检查。

土仓内的作业人员最多不超过4个人。

进舱后根据开挖面土体情况,先将换刀用的站人平台运进土仓并安装在仓壁上,并在工作平台上方做好防护,防止作业人员被上方塌落土体伤害。

5、开舱前必须准备好各种工具、材料和急救药品、器具,并有专人检查工具性能及材料到位情况。

开舱前及开舱初期严禁在现场吸烟,现场须配备足量灭火器。

6、搬运刀具进入土仓时要注意轻拿轻放,不能摔碰刀具,并且要注意做好保护措施,不能碰坏盾构机的任何元件,如吊挂拉链葫芦尽量不要挂在推力千斤顶的活塞杆上,当必须挂在活塞杆上时,必须将活塞杆用布包好,以免刮伤其表层;底部千斤顶要铺好走道板。

开仓换刀作业

附件一:关于盾构机开仓检查程序的实施方案一、编制目的和原则为了防范由于环境地质因素存在的有害、可燃气体逐渐聚集于盾构土仓或某区域,在施工过程中造成人员中毒、可燃气体燃烧和爆炸、坍塌、涌水、高空坠落、漏电等事故风险。

为保证在特定的复杂环境和盾构机土仓的密闭空间开仓换刀工作的安全、有序、快速进行,确保作业人员的生命安全,特制定本规定。

二、编制依据我们依据《地下铁道工程施工及验收规范》CBS0299─1999(2003版)、《铁路瓦斯隧道技术规范》TB10120─2002/J160─2002、《煤矿安全规程》和《密闭空间作业职业病危害防护规范》等有关规定和要求。

三、方案概况本方案主要为开仓作业前对仓内空气换气稀释和开仓后仓内空气质量的保证工作,具体分两步:第一步:开仓前的空气稀释开仓前土仓内的空气循环主要利用旋转接头的泡沫系统通过泡沫管路向刀盘前方吹入风,土仓隔板上的原有保压系统的管路为排气通道,排风到盾构机后配套尾部,形成循环,稀释土仓内的气体,气体含量检测达到要求后,方可进行开仓作业。

第二步:开仓后仓内环境及空气质量的保证仓内作业过程中,土仓内空气循环主要利用土仓隔板上孔口(原有的土仓隔板上预留的水电入孔)将风吹入,土仓出入口为排气口,形成循环,保证土仓内的空气质量。

洞内通风主要利用洞外压入式通风机供风,形成循环,洞内及仓内通风的同时,进行气体检测,保证作业人员作业环境的安全。

四、具体开仓作业程序为使开仓有序的进行,制定开仓作业程序,并建立相应的签认制度,由当班的负责人负责组织签认,程序签认具体内容参见开仓程序表。

开仓流程如图1所示。

图1 开仓流程图4.1、事前控制:1、开仓位置确定根据掘进情况及地层情况,由项目部确定盾构机开仓位置,开仓位置选择应尽可能避免拱顶是<6>、<7>号等软弱地层,要根据开仓地点的围岩特性、透水性、地面环境等特点,来事先选定好开仓位置,制定有针对性的开仓方案。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
