冬季沥青路面施工方案
沥青路面施工原则上环境温度不能低于15摄氏度,但一些特殊情况必须施工时可以再一下几个方面采取措施:
1、运输沥青料的运输车必须加上保温盖布,
减少运输过程中的温降。
2、尽量缩短运输距离,可以找离开施工现
场最近的沥青混凝土拌合站供料。
3、可能的话增加摊铺厚度,可以延长沥青
料温降时间,确保足够的压实时间。
4、用大吨位的双钢轮压路机,比如戴纳派
克的CC624,14吨;CC722,17吨。
5、增加压路机的数量,缩短压实时间。
6、需找专业的技术指导,例如戴纳派克有从国外引进的施工软件,可以提供在特殊环境下的摊铺压实施工工艺。
联系戴纳派克(中国)压实摊铺有限公司服务部就可以得到具体指导。
冬季沥青路面施工技术方案
路面工程冬季施工方案
一、编制依据
1、保定市北三环东延建设分指挥部〖2014〗22号文件
2、保定市白洋淀大道建设分指挥部〖2014〗23号文件
3、公路沥青路面施工技术规范JTJ F40-2004
4、公路工程质量检验评定标准JTJ F80/1-2004
二、冬季施工安排
2014年11月11日-11月29日对K0+000-K0+930剩余水稳底基层、基层按冬季施工要求施工,施工时间安排在早上7点至下午的6点;2014年12月5日-12月13日对K0+000-K0+930面层按冬季要求施工。
为保证路面施工质量,施工期间,按规范规定采取相应措施,做好冬季施工防护。
三、冬季施工措施
1)、水稳底基层、基层施工措施
冬季施工与夏季施工实际上并没有太大的区别,主要是温度上的区别。
众所周知,水泥稳定碎石成型过程中要发生各种复杂的物理化学反应,由于温度会影响反应速度,因此冬季施工会进度较慢;还有一个更为关键的原因是温度低会使水凝结成冰,而冰的体积比水大,结冰就会导致体积膨胀,膨胀大约9%左右。
如果混合料的体积膨胀,就会使结构内部产生破坏作用,降低混合料的一系列物理
学性能。
所以说,冬季施工中主要解决两个问题:一是如何保证混合料在强度形成过程中的养生温度高于其强度增长的临界温度;二是保证混合料后期强度和耐久度满足设计要求。
1、对于水泥稳定碎石基层冬季施工采取了以下三种措施:一是覆盖保温;二是及时碾压;三是混合料配合比中增加水泥用量。
1)、覆盖保温
水泥稳定碎石铺压后在其表面及时覆盖塑料薄膜,在塑料布上覆盖两层养生毡以达到保温效果,覆盖完成之后加强管理,不允许车辆通行。
2)、及时碾压
水泥稳定碎石底基层、基层采取双层连铺的施工工艺,两层铺筑间隔不能超过200米,最晚碾压时间不晚于下午18点;尽快完成摊铺、碾压,使混合料尽早形成强度。
3)、增加水泥用量
水泥稳定碎石施工及养护过程中,温度高高低低交替作用,晚上温度低,白天温度高,这就势必造成水泥稳定碎石强度形成中受到损失。
所以采取比平时水泥用量大0.5%的方法来弥补这些强度损失。
另一方面在水泥反应过程中要放出一些热量,水泥含量越高,放出的热量也越多,降低水泥标号,增加水泥用量,增加水泥水化的热量,以利于水泥稳定碎石冬季施工的温度提高。
因为在冬季施工中,天气气温低,混合料失水慢,强度形成慢,所以增加水泥用量不会造成水泥稳定碎石强度形成过程中的收缩开裂。
2、水泥稳定碎石施工中应注意砂石料质量采取适宜的保护措施,材料中不能有冻结块;混合料在运输过程中采用苫布覆盖的措施。
2)、面层施工措施
1、沥青路面施工的地表最低温度不能低于5度,下面层施工如最低气温低于5度时须掺加温拌剂0.5%,上面层铺筑时必须掺加温拌剂0.5%。
2、准确调整拌和机配料,确定最佳油石比。
3、准备下承层,在水泥稳定碎石基层养生结束后晾晒两天及以上时间再撒布透层油、封层油,用扫地机、空压机吹扫净路面的树叶、浮土,透层油、封层油必须在10点-15点气温最高时撒布,并均匀撒布石屑。
4、沥青混合料拌和严格按照施工配合比通过电子计量配料系统,采用AH-70沥青加热温度应控制在155-165℃;矿料加热温度应控制在160-170℃(填料不加热);沥青混合料的出料温度应控制在145-165℃。
拌和机每锅拌和时间控制在30-50s(其中干拌时间不得少于5s),拌和时记录沥青与各种矿料的用量及拌和温度,出厂的沥青混合料应均匀一致、无花白料、无结块或离析现象。
拌和过程中应按规定频率抽取马歇尔试件和油石比试验,做好拌和记录。
5、沥青混合料运输采用自卸车运输,运输车辆的车厢应清洗干净,并涂刷隔离剂(柴油与水的比例可为1:3)但车厢内不得有余液。
沥青混合料上覆盖一层棉被,四面同时也采取保温措施,混合料运输应科学组织以避免停车压料和停机待料的现象发生。
6、摊铺过程中摊铺机行走速度宜控制在2-6m/min,不得随意
停顿或提速、减速,摊铺机后设专人消除粗细料离析现象,消除粗集料窝,粗集料带。
7、混合料摊铺完成后应紧跟进行碾压,使用宝马双钢轮压路机以1.5-2km/h的速度静压2遍(最大速度不得超过3km/h);初压后进行振动复压3-5遍,其速度宜为4-6km/h,振动碾压倒车时必须停止振动;终压用XP-261胶轮压路机以4-6km/h的速度进行(最大速度不超过8km/h),终压不少于2遍。
压路机工作是应驱动轮面向摊铺机,起动停止时必须缓慢进行。
使用振动压路机相临碾压带应重叠10-20cm;使用胶轮压路机相临碾压带应重叠1/3-1/2碾压轮宽,且轮胎气压不小于0.5Mp。
对压路机碾压不到的地段用振动夯进行夯实。
压路机的碾压段长度以与摊铺速度平衡为原则,并保持大体稳定。
压路机每次折回位置应呈阶梯型随摊铺机向前推进。
碾压时压路机应从路边一侧向路中心碾压,双钢轮压路机每次重叠30cm,不得在新铺混合料上调头、转向、左右移动和突然刹车。
8、沥青混凝土路面未冷却前不得开放交通,并防止矿料、杂物、油料等落在新铺路面上。
9、对于作业段的横向施工缝,应在相邻段施工前用切割机将平整度不能满足要求的部分切除,并在接缝部位涂刷适量的热沥青后再继续摊铺。
10、对于作业段的纵向施工缝,应在相邻段施工前用人工或切割机将接缝松散部分刨除或切除后再继续摊铺。
四、安全保证措施
1、冬季施工时,要采取防滑措施。
生活及施工道路、坡道经常清理积水、积雪、结冰,斜跑道要有可靠的防滑条。
2、冬季施工现场及临时工棚内严禁用明火取暖,应订出具体防火安全注意事项,并将责任落实到人。
3、现场火源,要加强管理;使用天然气、煤气时,•要防止爆炸。
4、电源开关,控制箱等设施要统一布置,加锁保护,•防止乱拉电线,设专人负责管理,防止漏电触电。
经常移动的机具导线不得在地面上拖拉,不得浸入水中,应架空绝缘良好。
5、上下立体交叉作业的出入口和井架周围要有防护棚或其他隔离措施。
6、进入工地必须戴好安全帽。
冬季施工交叉路口应有围护警戒措施。
7、工地临时用水管应埋入土中或用草包等保温材料包扎。
8、施工机械水箱存水,下班前应放尽防止冻坏。
朝阳大街南延路面工程冬季施工方案
河北建设集团有限公司
朝阳大街南延项目经理部。
公路工程冬季施工方案(3篇)
第1篇一、工程概况本工程为某地区的一条新建公路,全长XX公里,设计时速XX公里/小时,路基宽度XX米,路面结构采用沥青混凝土路面。
由于工程地处我国北方,冬季施工期间,气温较低,施工环境恶劣,为确保工程质量、安全、进度,特制定本冬季施工方案。
二、施工准备1.组织准备(1)成立冬季施工领导小组,负责施工过程中的组织、协调、监督和管理工作。
(2)明确各岗位人员的职责,确保施工过程中各项工作有序进行。
(3)加强冬季施工技术培训,提高施工人员的冬季施工技能和安全意识。
2.材料准备(1)选用适合冬季施工的优质沥青、矿料、砂石等原材料。
(2)储备足够的冬季施工材料,如防冻剂、保温材料、加热设备等。
(3)确保材料质量符合国家标准,防止因材料问题影响工程质量。
3.设备准备(1)选用适合冬季施工的机械设备,如沥青加热罐、摊铺机、压路机等。
(2)确保设备完好,性能稳定,定期进行维护保养。
(3)储备必要的备用设备,以应对设备故障。
4.施工场地准备(1)清理施工现场,确保场地平整、排水畅通。
(2)搭建施工临时设施,如办公区、生活区、材料堆放区等。
(3)做好施工道路的维修和保养,确保运输畅通。
三、施工技术措施1.路基施工(1)土方开挖:采用分层开挖、分层填筑的方式,确保路基稳定性。
(2)填筑材料:选用适合冬季施工的填筑材料,如石灰、水泥等,提高路基抗冻性能。
(3)压实度:严格控制压实度,确保路基强度满足设计要求。
2.基层施工(1)基层材料:选用适合冬季施工的基层材料,如水泥稳定砂砾等。
(2)拌合:采用集中拌合,确保基层材料拌合均匀。
(3)摊铺:采用加热摊铺,确保基层材料温度满足施工要求。
(4)压实:采用振动压路机进行压实,确保基层密实。
3.沥青混凝土路面施工(1)沥青加热:采用沥青加热罐进行加热,确保沥青温度满足施工要求。
(2)摊铺:采用加热摊铺机进行摊铺,确保沥青混凝土温度满足施工要求。
(3)碾压:采用振动压路机进行碾压,确保沥青混凝土密实。
沥青混凝土路面冬季低温施工措施
沥青混凝土路面冬季低温施工措施首先,选择合适的材料是保证低温施工的关键。
在低温环境下,选择耐寒性好的沥青材料非常重要。
应该选择低温可凝性好、硬度适中的沥青,以确保材料能够在低温下均匀分布,使得道路表面具有足够的抗裂性和耐久性。
其次,对于沥青的加热需采取一些措施。
在低温施工中,沥青需要进行加热才能使其变得可塑,从而能够顺利施工。
常见的加热方法有火焰加热和锅炉加热。
火焰加热通常用于较小的施工区域,而锅炉加热适用于大面积的施工区域。
无论使用哪种加热方法,都需要注意控制加热温度,以免过热导致沥青的分解。
另外,为了在冬季施工时保持沥青的温度,可以使用保温设施。
保温设施通常在施工的地方搭建临时棚架,并使用保温材料覆盖沥青材料,以减少沥青温度的损失,并提高施工温度。
此外,还需要注意低温施工的时间选择。
在低温条件下,沥青混凝土的施工时间应尽量避免在夜间和清晨进行,因为这些时间段的温度会更低。
最好选择白天的阳光充足、温度较高的时间段进行施工,以提高施工的效果和质量。
最后,对已施工的沥青路面进行保温也是十分重要的。
在施工完成后,应立即采取保温措施,以防止新铺设的沥青受到低温的影响。
常见的保温方法有覆盖保温毯和使用加热设备。
保温毯可以覆盖在新铺设的沥青路面上,以减少温度的损失。
而加热设备则可以在路面上方提供额外的热源,以保持路面温度的稳定。
总之,沥青混凝土路面冬季低温施工需要采取一系列合适的措施来保证施工的质量和效果。
这些措施包括选择合适的材料、加热沥青、使用保温设施、选择合适的施工时间以及对路面进行保温。
只有采取正确的措施,才能够在冬季低温条件下有效地进行沥青混凝土路面的施工。
沥青路面冬季施工方案
沥青路面冬季施工方案在冬季,由于低温和湿度的影响,沥青路面的施工变得更加困难。
为保证施工质量和道路使用安全,我们制定了以下沥青路面冬季施工方案。
一、材料准备1. 沥青:选择低温抗剪强度和低温延性良好的沥青混合料,确保路面在低温下不易开裂或产生变形。
2. 骨料:选用合适的骨料种类和粒径,保证施工后的路面具有良好的抗滑性和排水性能。
3. 添加剂:加入适量的添加剂,提高沥青混合料的稳定性和黏附性,防止冻融循环引起的破坏。
二、施工准备1. 清理路面:清除路面上的积雪、冰块和杂物,确保施工过程中路面干净平整。
2. 预处理路面:使用喷洒式或滚压式沥青预处理剂,在路面上形成一层薄膜,提高沥青与路面骨料的粘结度和抗水性。
3. 确定施工温度:根据当地气温变化和沥青使用要求,确定施工温度范围,避免在过低温度下进行施工,影响沥青的性能。
三、施工步骤1. 摊铺底层:使用沥青搅拌设备,均匀摊铺一层底层沥青混合料,确保厚度均匀、密实度高。
2. 碾压底层:使用碾压机对底层沥青进行碾压,提高沥青混合料的密实度和抗剪强度,保证底层的稳定性和平整度。
3. 摊铺面层:在底层上均匀摊铺一层面层沥青混合料,根据设计要求确定所需厚度。
4. 碾压面层:使用碾压机对面层沥青进行碾压,使其与底层沥青混合料充分结合,确保路面的平整度和紧实度。
5. 养护保养:施工完成后,对沥青路面进行充分养护,包括喷水降温、覆盖保护等,确保沥青混合料的充分固化和胶结。
四、施工注意事项1. 温度控制:控制沥青混合料的温度,避免过高温度引起流动性变差,或过低温度导致不易施工。
2. 湿度控制:在湿度较大的环境中施工,要加强对沥青混合料的保护,防止吸湿影响性能。
3. 安全防护:在施工过程中,要做好安全防护,确保操作人员的安全。
通过以上沥青路面冬季施工方案的实施,可以有效降低冬季施工的风险,并确保沥青路面的施工质量。
同时,合理选择材料和施工措施,可提高路面的抗滑性和耐久性,保障行车安全和路面使用寿命。

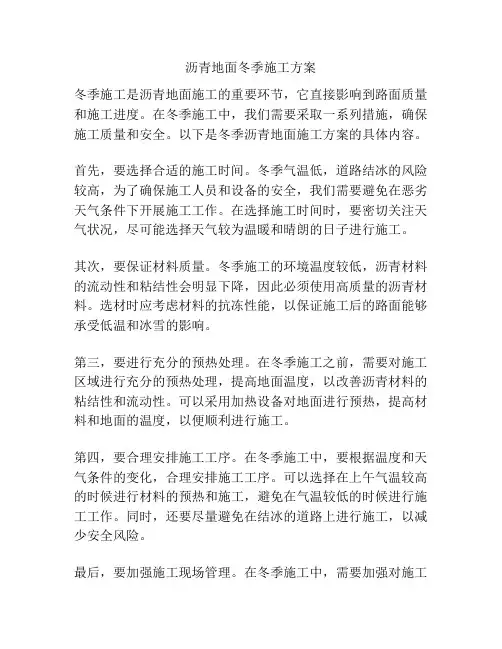

沥青地面冬季施工方案
沥青地面冬季施工方案冬季施工是沥青地面施工的重要环节,它直接影响到路面质量和施工进度。
在冬季施工中,我们需要采取一系列措施,确保施工质量和安全。
以下是冬季沥青地面施工方案的具体内容。
首先,要选择合适的施工时间。
冬季气温低,道路结冰的风险较高,为了确保施工人员和设备的安全,我们需要避免在恶劣天气条件下开展施工工作。
在选择施工时间时,要密切关注天气状况,尽可能选择天气较为温暖和晴朗的日子进行施工。
其次,要保证材料质量。
冬季施工的环境温度较低,沥青材料的流动性和粘结性会明显下降,因此必须使用高质量的沥青材料。
选材时应考虑材料的抗冻性能,以保证施工后的路面能够承受低温和冰雪的影响。
第三,要进行充分的预热处理。
在冬季施工之前,需要对施工区域进行充分的预热处理,提高地面温度,以改善沥青材料的粘结性和流动性。
可以采用加热设备对地面进行预热,提高材料和地面的温度,以便顺利进行施工。
第四,要合理安排施工工序。
在冬季施工中,要根据温度和天气条件的变化,合理安排施工工序。
可以选择在上午气温较高的时候进行材料的预热和施工,避免在气温较低的时候进行施工工作。
同时,还要尽量避免在结冰的道路上进行施工,以减少安全风险。
最后,要加强施工现场管理。
在冬季施工中,需要加强对施工现场的管理,确保施工人员的安全。
施工现场应设立明显的安全警示标志,施工人员应穿着防寒保暖的工作服,并配备适当的防滑鞋。
施工过程中,要注意排水,避免积水和结冰,及时清除积雪和冰凌。
综上所述,冬季沥青地面施工方案需要根据实际情况制定,并严格按照计划进行施工。
只有通过科学合理的施工方案和严密细致的施工管理,才能确保冬季沥青地面施工的质量和安全。
沥青路面冬季施工方案
沥青路面冬季施工方案1. 引言随着城市建设的不断推进,道路建设成为城市发展的重要组成部分。
沥青路面是目前主要的道路材料之一,具有良好的耐久性和承载能力。
然而,在冬季寒冷的气候条件下,沥青路面施工面临着一些挑战。
本文将介绍沥青路面冬季施工方案,旨在保证施工的质量和进度。
2. 冬季施工条件冬季的气温较低,湿度较高,给沥青路面的施工带来了一定的困难。
以下是一些需要考虑的冬季施工条件:•温度:沥青路面施工需要温度在一定范围内,一般应大于5℃。
低温会导致沥青凝固速度降低,影响施工质量。
•湿度:高湿度会影响沥青的黏结性,降低路面的耐久性。
•降水:冬季常有降雨或结冰现象,会增加施工的难度和安全风险。
3. 冬季施工方案为了克服冬季施工条件的限制,以下是一些常用的沥青路面冬季施工方案:3.1 温度控制•加热沥青:在冬季施工中,可以采用加热的方式提高沥青的温度,以保证施工质量。
常见的加热方式包括使用加热槽加热沥青,或者使用火焰喷枪对路面进行预热。
•加热基层:在冬季施工中,可以提前对基层进行加热,提高路面的温度,以利于沥青的粘结。
常见的加热方式包括利用加热器对基层进行加热,或者使用蒸汽或热水进行加热。
3.2 湿度控制•预处理基层:在施工前,可以对基层进行干燥处理,以降低湿度。
常见的方法包括利用排水设备排除路面上的积水,使用风扇或干燥设备对路面进行干燥。
•调整沥青配方:在冬季施工中,可以适当调整沥青的配方,以提高其抗水性能。
添加一些抗水剂或改变沥青的组成比例都可以有效改善湿度对沥青路面的影响。
4. 安全措施在冬季施工中,安全是至关重要的。
以下是一些常用的安全措施:•防滑措施:在冬季路面施工中,常常遇到结冰和积雪的问题。
施工现场应该做好防滑措施,例如在施工区域铺设防滑材料,对积雪进行及时清除。
•保护工人:在低温条件下,施工人员容易受到寒冷的影响,影响施工质量和工作效率。
施工单位应提供适当的保暖设备,如保温服、手套、帽子等,确保施工人员的安全和舒适。
沥青混凝土冬季施工方案(3篇)
第1篇一、前言冬季施工是沥青混凝土路面施工中的重要环节,由于冬季气温较低,施工条件相对恶劣,对施工质量影响较大。
为确保冬季沥青混凝土施工质量,提高施工效率,降低成本,特制定本冬季施工方案。
二、施工条件1. 施工环境:冬季气温低于5℃,风力小于5级,相对湿度小于85%。
2. 施工材料:沥青、集料、矿粉、添加剂等应符合国家相关标准。
3. 施工设备:沥青混凝土搅拌站、摊铺机、压路机、装载机、运输车辆等。
三、施工准备1. 技术准备:熟悉冬季沥青混凝土施工工艺、技术要求及注意事项。
2. 材料准备:提前储备沥青、集料、矿粉、添加剂等材料,确保材料质量符合要求。
3. 设备准备:对施工设备进行维护保养,确保设备正常运行。
4. 人员准备:对施工人员进行冬季施工技术培训,提高施工技能。
四、施工工艺1. 拌合(1)沥青混凝土拌合前,应对原材料进行复检,确保材料质量。
(2)根据气温调整沥青加热温度,确保沥青流动性。
(3)按配合比准确称量集料、矿粉、添加剂等,确保拌合均匀。
(4)拌合时间应控制在规定范围内,避免沥青老化。
2. 运输(1)采用保温运输车辆,确保沥青混凝土温度。
(2)运输过程中,避免车辆急刹车、急转弯,减少温度损失。
(3)运输时间应尽量缩短,减少沥青混凝土温度下降。
3. 摊铺(1)摊铺前,检查路面基层平整度,确保摊铺质量。
(2)根据气温调整摊铺速度,避免摊铺过快导致温度下降。
(3)摊铺过程中,保持摊铺机匀速前进,确保沥青混凝土厚度均匀。
4. 压实(1)压实前,检查摊铺层温度,确保压实效果。
(2)采用振动压路机进行压实,压实遍数应符合要求。
(3)压实过程中,注意压路机行走路线,避免重复压实。
5. 接缝处理(1)施工缝应采用垂直切割,确保接缝平直。
(2)施工缝处理时,先对已压实层进行预热,提高沥青混凝土温度。
(3)接缝处采用热沥青混凝土进行填充,确保接缝严密。
五、施工质量控制1. 原材料质量:严格控制沥青、集料、矿粉、添加剂等原材料质量,确保符合国家相关标准。
道路水稳层、沥青路面及步道冬季施工方案
道路水稳层、沥青路面及步道冬季施工方案一、引言冬季施工是道路建设中一个复杂而重要的环节,特别是在北方地区,严寒的气候条件给道路施工带来了不小的挑战。
本文将探讨道路水稳层、沥青路面及步道在冬季施工中的关键问题和应对方案,旨在提高施工效率并保证施工质量。
二、道路水稳层冬季施工方案在冬季,道路水稳层的施工面临低温、潮湿等挑战,如何有效应对这些情况至关重要。
为保证水稳层质量,我们可以采取以下几项方案:•优化材料配比:在冬季施工时,可以适当增加沥青含量和添加热稳定剂,以提高水稳层的抗寒性能。
•控制施工温度:在施工过程中,对水稳层材料进行预热处理,控制施工环境温度,防止材料过快冷却。
•合理施工计划:合理安排施工时间,避免遇到极端天气条件进行施工,确保施工顺利进行。
三、沥青路面冬季施工方案沥青路面在冬季施工时存在易凝固、脆性增大等问题,如何确保沥青路面施工质量成为关键。
以下是一些应对措施:•提前预热材料:在冬季施工前,对沥青进行预热处理,确保材料温度在适宜范围内。
•加强质量管理:加强沥青路面施工质量检测,提高施工工艺要求,确保每一道工序都符合规范标准。
•合理施工时间:选择施工气温较高、阳光充足的时间段进行作业,减少冷凝对施工质量的影响。
四、步道冬季施工方案步道作为人行道的一部分,其施工也需要特别注意,以确保行人的安全。
以下是一些建议:•防滑处理:在冬季施工步道时,需添加防滑剂或采用防滑型路面材料,以增加步行者的行走稳定性。
•施工照明:在天昏地暗的冬季,增加施工现场的照明设备,保证施工人员能够清晰看到工作区域,避免事故发生。
•定期除雪:施工完毕后,要做好步道除雪工作,以确保步道在冰雪天气下通行安全。
五、结论冬季施工是道路建设的重要阶段,道路水稳层、沥青路面及步道的施工质量直接关系到道路使用的舒适性和安全性。
通过本文提出的冬季施工方案,我们可以更好地应对低温、潮湿等冬季气候条件,提高施工质量,确保道路建设顺利进行。
沥青工程冬季施工方案
沥青工程冬季施工方案一、前期准备工作1. 项目概况本次施工为XX路面沥青铺设工程,路面长度为XX公里,宽度为XX米,总面积为XX平方米。
施工范围包括道路平整、边坡整治、排水设施修复和沥青铺设等。
2. 施工条件冬季施工环境恶劣,气温低,极端天气频繁,对施工人员和机械设备提出了更高的要求。
同时,路面温度的变化对沥青的塑性有一定影响,需要加强施工管理。
3. 施工方案为保证施工质量和安全,我们将采取以下措施:(1)制定严格的施工计划,合理安排施工工期。
(2)加强现场管理,对施工人员提出更高的要求。
(3)统一配备防寒保暖设备,确保施工人员的安全。
(4)准备好相应的施工机械和设备,做好日常维护。
二、施工方案1. 沥青温度控制冬季气温低,对沥青的温度要求更高。
在施工过程中,我们将采用预先加热的方式,确保沥青的温度在适宜的范围内。
同时,根据施工进度,及时调整加热时间和温度,确保沥青的质量。
2. 施工路面处理(1)道路平整:在施工前,对路面进行全面检查,修复破损和裂缝,确保路面平整。
(2)边坡整治:加强对路边坡的处理,清理杂草和垃圾,防止对施工的影响。
(3)排水设施修复:检修路面排水设施,确保雨雪天气时排水畅通。
3. 沥青铺设(1)施工时间合理安排:在气温较高的时段进行沥青铺设,避免夜间和清晨施工。
(2)立即压实:在沥青铺设后,立即进行压实,确保路面质量。
(3)质量检测:每一段施工完成后,进行质量检测,确保施工质量。
4. 现场管理(1)施工人员安全:为施工人员配备防寒服和防滑鞋,并加强安全教育。
(2)施工队伍管理:制定严格的施工管理制度,加强对施工队伍的管理。
(3)机械设备维护:加强对施工机械设备的日常维护和保养,确保设备正常运转。
三、安全措施1. 人员安全(1)加强安全教育:定期组织安全教育,提高施工人员的安全意识。
(2)配备防护用品:为施工人员配备防寒服、安全帽、手套等防护用品。
(3)严格管理:加强对施工现场的安全管理,严格控制施工范围,确保施工人员的安全。
沥青混凝土路面冬季施工方案
沥青混凝土路面冬季施工方案在冬季进行沥青混凝土路面施工是一项具有挑战性的任务,因为低温会对施工过程和施工质量产生重要影响。
为了保证在冬季条件下顺利进行沥青混凝土路面施工,需要采取一系列的施工方案和措施。
原材料准备在冬季施工中,沥青和骨料的温度需要特别关注,确保在适宜的温度范围内。
沥青的温度一般应控制在140-160摄氏度,骨料的温度应控制在40摄氏度以上。
在冬季施工中,可以采取保温措施来保持原材料的适宜温度,比如在骨料仓和沥青储罐周围搭建棚子等。
路面准备在冬季施工前,需要对路面进行充分的准备工作,包括清扫、修补、打磨等,确保路面平整、干燥,没有积水或结冰现象。
如果路面存在结冰现象,需要提前除冰处理,保证施工质量。
施工方案1.温控施工:在冬季施工过程中,需要控制沥青混凝土的温度,避免温度过低或过高影响施工效果。
可以采取预热原材料、采用加温设备等措施来保持适宜的施工温度。
2.及时压实:沥青混凝土在较低温度下容易凝固,影响均匀压实,因此需要在敷铺完成后尽快进行压实工作,确保路面质量。
3.加强施工管理:冬季施工条件恶劣,需要加强施工管理,确保施工进度和质量。
要合理安排施工人员,提前准备施工所需设备和物资,做好施工日志记录等工作。
4.保温养护:施工完成后,对沥青混凝土路面需进行保温养护,确保其早期强度和稳定性。
可以采取覆盖保温棚、喷淋保温等方式来加强养护效果。
总结冬季沥青混凝土路面施工具有一定的挑战性,但通过合理的施工方案和措施,可以有效避免因低温造成的影响,确保施工质量和进度。
在施工前做好充分准备工作,严格执行施工方案,加强施工管理和养护工作,是保证冬季沥青混凝土路面施工顺利进行的关键。
希望以上方案能为冬季沥青混凝土路面施工提供一些参考和帮助。
沥青混凝土路面冬季施工方案
冬季施工方案一、冬季施工方案的必要性我单位投标时,竣工日期为2009年11月18日,施工中由于各种原因,我单位未及时接到慢车道的施工面,导致施工日期延后。
现已进入冬季,慢车道施工就需要增加冬季施工方案,以确保工程质量。
二、具体施工措施1 总则1。
1 为了保证焦作市丰收路道路沥青混凝土路面冬季低温施工质量,特制定本冬季施工方案。
1.2 沥青混凝土路面施工气温在5℃以下或冬季气温虽在5℃以上,但风力较大时,在施工时应遵照本施工方案执行。
2 施工准备2。
1 项目经理部要严格按监理单位审批后的冬期施工方案对施工队进行技术交底和施工控制.2。
2 切实提高对冬季施工质量的重视程度,全面落实各级质量管理责任制。
2。
3 加强工地现场与沥青拌和站联系,专人指挥,统一调度,做到定量、定时、定车组织供应,及时供料。
2。
4 要求现场各种机械设备齐全且须有备用设备。
2。
5 面层施工前应对基层进行检查,基层应符合质量要求,,做到其表面干燥、无结冻。
3 施工时间3。
1 密切关注天气情况,把握好施工时间,大风、雨、雪天气不得进行热拌沥青混合料路面施工。
3。
2 冬季沥青混凝土施工时须在白天气温较高时进行,严格禁止夜间施工。
摊铺时间宜在上午9点至下午4点进行,做到快卸料、快摊铺、快碾压。
沥青路面不同层位及厚度的混合料施工温度规定见下表。
沥青路面不同层位及厚度的混合料施工温度4 温度控制4。
1安排专人负责沥青混合料温度检测。
4.2 适当提高沥青混合料出厂温度:沥青混合料控制在160℃~170℃,混合料出厂温度高于195℃应废弃。
4.3 沥青混合料运输到现场温度:沥青混合料温度不低于150℃。
4.4 沥青混合料摊铺温度:沥青混合料温度不低于145℃。
4。
5 沥青混合料碾压温度:沥青混合料开始碾压温度不低于140℃,碾压终了温度不低于80℃。
5 交通运输5.1 施工前,考察了解运输线路,确定了合理运输方案.用最短的时间将沥青混合料运到现场。
