沥青混凝土路面专项施工方案

合集下载

沥青混凝土路面施工方案

沥青混凝土路面施工方案

沥青混凝土路面施工方案一、工程概况1. 工程名称:XX道路沥青混凝土路面工程2. 工程地点:XX市XX区3. 工程规模:全长XX公里,双向XX车道4. 工程内容:沥青混凝土路面铺设、交通标线、标志标牌等附属设施施工二、施工准备1. 技术准备:组织专业技术人员进行图纸会审,编制施工组织设计、专项施工方案,并对施工人员进行技术交底。

2. 材料准备:采购符合国家标准的沥青混凝土、石料、填料等原材料,并进行质量检测。

3. 设备准备:准备充足的施工设备,包括沥青混凝土搅拌站、摊铺机、压路机、运输车辆等,并确保设备性能良好。

4. 人员准备:组建专业的施工队伍,包括项目经理、技术负责人、施工员、质量员、安全员等。

三、施工工艺及方法1. 基层处理:对原有路面进行清理、修补,确保基层坚实、平整、干净。

2. 沥青混凝土搅拌:按照设计配合比进行沥青混凝土的搅拌,确保原材料质量合格、搅拌均匀。

3. 沥青混凝土运输:采用专用运输车辆将搅拌好的沥青混凝土及时运输至施工现场。

4. 沥青混凝土摊铺:采用专业摊铺机进行沥青混凝土的摊铺,确保摊铺厚度、宽度、平整度符合设计要求。

5. 沥青混凝土压实:采用压路机对摊铺好的沥青混凝土进行初压、复压、终压,确保路面密实、平整。

6. 接缝处理:对接缝部位进行切割、清理,确保接缝平顺、牢固。

7. 交通标线、标志标牌等附属设施施工:按照设计要求进行交通标线、标志标牌等附属设施的施工。

四、质量保证措施1. 严格原材料质量检测,确保原材料合格。

2. 严格按照设计配合比进行沥青混凝土搅拌,确保搅拌均匀。

3. 加强施工现场管理,确保施工过程符合规范要求。

4. 定期对施工人员进行技术培训和质量教育,提高施工质量意识。

5. 加强施工过程中的质量检查,发现问题及时整改。

五、施工进度计划根据工程规模和施工条件,编制合理的施工进度计划,确保工程按期完成。

六、安全文明施工1. 建立健全安全生产责任制,加强施工现场安全管理。

沥青混凝土路面专项施工方案

沥青混凝土路面专项施工方案

沥青混凝土路面专项施工方案一、工程概述二、施工前准备1.必须参照设计图纸和施工规范,制定详细的施工方案,包括施工工艺、施工工序、施工材料、施工设备和人员配备等。

2.施工现场必须整洁、平整,确保施工安全和顺利进行。

必要时要进行地基处理和排水设施的施工。

3.确认施工现场的天气状况,禁止在雨天、雨后及低温天气进行沥青混凝土路面施工。

三、施工工艺1.清理现场:清理施工区域内的杂物、泥土等,确保施工区域的平整和清洁。

2.标线:根据设计要求,进行道路标线的喷涂,包括车道线、停车标线等。

3.铺设基层:按照设计要求,将石灰石进行碾压或夯实,形成稳定的基层。

4.铺设底层:将石子拌和沥青混凝土,均匀铺设在基层上,并用压路机进行夯实。

5.铺设面层:将石子拌和沥青混凝土,均匀铺设在底层上,并用摊铺机进行压实。

6.初压:对面层进行初压,确保其平整度和密实度。

四、施工要求1.施工过程中遵守安全操作规程,保证施工人员的人身安全。

2.注意施工现场的环境卫生和交通秩序,确保施工过程的顺利进行。

3.施工过程中要进行质量检查和记录,确保施工质量符合设计要求和规范要求。

4.施工现场要定期清理,及时清除杂物和污物,保持干净整洁。

5.施工设备要进行维护保养,确保工作状态良好。

6.施工结束后,对施工现场进行清理,并进行质量验收。

五、注意事项1.施工过程中要注意环境保护,防止污染物对周边环境的污染。

2.施工材料要按照质量标准采购,并进行质量检测,确保施工材料的质量。

3.施工现场要进行周边环境的保护,避免对周边居民的生活造成影响。

4.施工过程中要与相关部门保持良好的沟通和协调,及时解决问题和难点。

5.施工结束后,对施工质量进行评估和总结,总结经验教训,并进行记录。

六、质量控制与验收标准1.施工过程中要进行质量检查和记录,确保施工质量符合设计要求和规范要求。

2.沥青混凝土路面的施工质量验收标准主要包括压实度、平整度、均匀度,以及沥青混凝土的密实度、抗裂性和耐久性等。

沥青混凝土路面施工方案沥青路面专项施工方案

沥青混凝土路面施工方案沥青路面专项施工方案

沥青混凝土路面施工方案沥青路面专项施工方案沥青混凝土路面施工方案篇(1):沥青混凝土路面施工方法沥青混凝土路面1 适用范围适用于公路及城市道路工程沥青混凝土路面的机械摊铺施工。

2 施工准备2.1 技术准备1.调查现场情况,编制详细可行的沥青混凝土路面施工计划和施工方案,并经监理审批后组织交底。

2.沥青混凝土路面施工必须成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。

3.对计划使用的机械设备和混合料配合比,应通过铺筑试验段进行检验,对拌和、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。

2.1 材料要求热拌沥青混合料应符合《公路沥青路面施工技术规范》(JTJ 032)的有关规定。

2.1 机具设备1.主要机械设备(1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机。

(2)压实机械:6~14t双轮钢筒振动压路机,16~20t轮胎式压路机,1~2t手扶式小型振动压路机。

(3)其他机械:铣刨机、运输车、铲车、水车、加油车、路面切缝机。

2.施工及检测工具(1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯。

(2)检测工具:3m直尺、测平车、核子仪、取芯机、数显测温计、水准仪、经纬仪、钢尺、小线等。

2.4 作业条件1.沥青混凝土下面层必须在基层验收合格并清扫干净、喷洒乳化沥青24h后方可进行施工。

2.沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行。

路缘石与沥青混合料接触面应涂刷粘结油。

3.沥青混凝土中、表面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总。

对存在缺陷部分进行必要的铣刨处理。

4.沥青混凝土中、表面层施工应在下面层及桥面防水层施工完成经监理验收合格后进行。

对中、下面层表面泥泞、污染等必须清理干净并喷洒粘层油。

5.施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。

沥青混凝土路面施工方案

沥青混凝土路面施工方案

沥青混凝土路面施工方案一、施工准备工作1.路面设计:根据道路用途确定路面结构与材料厚度,并绘制施工图纸。

2.施工材料:购买所需的沥青、石膏、矿料等施工材料,并进行质量检查和储存。

3.施工设备:准备好挖掘机、铺料机、压路机、罐车等施工设备,并进行检修和保养。

4.人力安排:组织足够的施工人员,包括工地管理员、操作工、监理人员等。

二、路面基层处理1.清理:清理路面杂物和泥土,确保路面平整干净。

2.基层检查:检查基层路面情况,修补裂缝和坑洞,确保基层平整牢固。

三、路面下铺层施工1. 石膏铺设:在基层路面上铺设一层石膏,厚度为5-7cm,用挖掘机和压路机将其均匀压实。

2. 矿料铺设:在石膏层上铺设一层矿料,厚度为15-20cm,用挖掘机和压路机将其均匀压实,保持其坡度和横向平整。

四、沥青混凝土路面施工1.沥青混凝土配制:按照设计配方将沥青、石膏、矿料等材料进行配制和搅拌,保证其符合施工要求。

2. 沥青混凝土铺设:将配制好的沥青混凝土通过铺料机均匀铺设在路面上,厚度一般为4-6cm。

3.滚压:用压路机对铺设好的沥青混凝土进行滚压,使其变得密实均匀,提高路面的承载能力和耐久性。

4.缝隙处理:在滚压后,修复沥青混凝土路面的缝隙和凹坑,确保路面平整,并进行喷洒封层材料。

五、路面养护1.路面硬化:施工结束后,对沥青混凝土路面进行养护,保持路面在一段时间内不受车辆和人员的压力。

2.路面标线:完成养护后,进行道路标线划设,包括车道线、停车线、斑马线等。

六、施工质量控制1.施工记录:记录施工过程中的重要环节和数据,包括材料验收记录、层厚测量记录等。

2.施工检查:定期对施工过程进行检查,确保施工质量符合要求,并及时纠正存在的问题。

3.施工验收:施工完成后进行验收,包括路面平整度、厚度、强度等的检测和评估。

以上是一份沥青混凝土路面施工方案,根据实际施工情况和要求,可以进行调整和细化。

在施工过程中,要严格按照施工方案操作,确保施工质量和安全,以满足道路使用的要求和长久使用的需要。

沥青混泥土路面施工方案

沥青混泥土路面施工方案

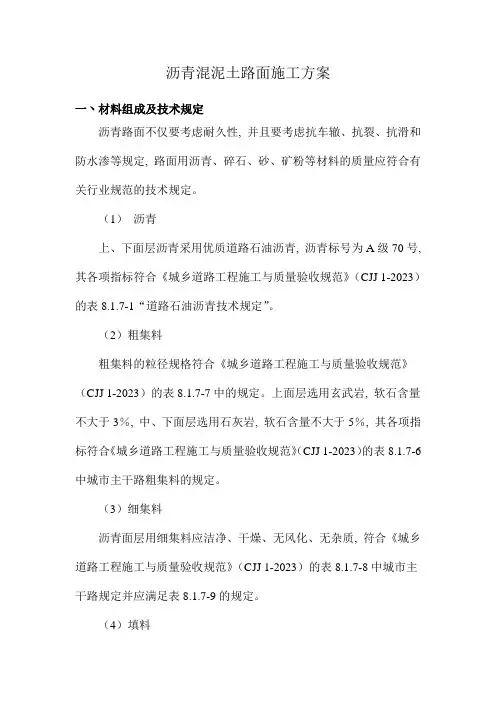

沥青混泥土路面施工方案一丶材料组成及技术规定沥青路面不仅要考虑耐久性, 并且要考虑抗车辙、抗裂、抗滑和防水渗等规定, 路面用沥青、碎石、砂、矿粉等材料的质量应符合有关行业规范的技术规定。

(1)沥青上、下面层沥青采用优质道路石油沥青, 沥青标号为A级70号, 其各项指标符合《城乡道路工程施工与质量验收规范》(CJJ 1-2023)的表8.1.7-1“道路石油沥青技术规定”。

(2)粗集料粗集料的粒径规格符合《城乡道路工程施工与质量验收规范》(CJJ 1-2023)的表8.1.7-7中的规定。

上面层选用玄武岩, 软石含量不大于3%, 中、下面层选用石灰岩, 软石含量不大于5%, 其各项指标符合《城乡道路工程施工与质量验收规范》(CJJ 1-2023)的表8.1.7-6中城市主干路粗集料的规定。

(3)细集料沥青面层用细集料应洁净、干燥、无风化、无杂质, 符合《城乡道路工程施工与质量验收规范》(CJJ 1-2023)的表8.1.7-8中城市主干路规定并应满足表8.1.7-9的规定。

(4)填料填料采用石灰岩等憎水性石料经磨细得到的矿粉, 其质量应符合《城乡道路工程施工与质量验收规范》(CJJ 1-2023)的表8.1.7-11的技术规定, 回收粉尘不得再使用。

1.2沥青混合料(1)机动车道上面层采用4cm细粒式改性沥青混凝土(AC-13C), 上面层应具有平整、坚实、抗滑、密水的功能, 且具有高温抗车辙、低温开裂, 抗水损害的技术品质。

中面层采用5cm中粒式改性沥青混凝土(AC-16C), 中面层应具有坚实、密水的功能, 且具有高温抗车辙、低温开裂, 抗水损害的技术品质。

下面层采用6cm中粒式沥青混凝土(AC-20C)。

下面层应具有高温抗车辙、抗剪切、密实、基本不透水的性能, 下面层应同时应具有耐疲劳开裂的性能。

非机动车道上面层采用4cm细粒式沥青混凝土(AC-13C), 上面层应具有平整、坚实、抗滑、密水的功能, 且具有高温抗车辙、低温开裂, 抗水损害的技术品质。

沥青混凝土路面施工安全专项方案(二篇)

沥青混凝土路面施工安全专项方案(二篇)

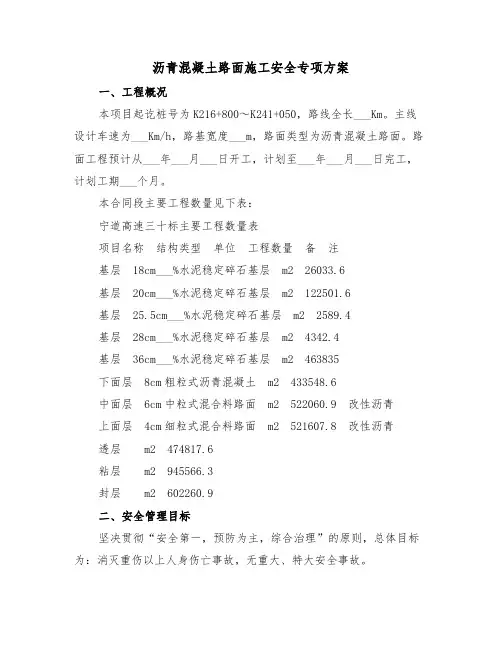

沥青混凝土路面施工安全专项方案一、工程概况本项目起讫桩号为K216+800~K241+050,路线全长___Km。

主线设计车速为___Km/h,路基宽度___m,路面类型为沥青混凝土路面。

路面工程预计从___年___月___日开工,计划至___年___月___日完工,计划工期___个月。

本合同段主要工程数量见下表:宁道高速三十标主要工程数量表项目名称结构类型单位工程数量备注基层18cm___%水泥稳定碎石基层m2 26033.6基层20cm___%水泥稳定碎石基层m2 122501.6基层25.5cm___%水泥稳定碎石基层m2 2589.4基层28cm___%水泥稳定碎石基层m2 4342.4基层36cm___%水泥稳定碎石基层m2 463835下面层8cm粗粒式沥青混凝土m2 433548.6中面层6cm中粒式混合料路面m2 522060.9 改性沥青上面层4cm细粒式混合料路面m2 521607.8 改性沥青透层m2 474817.6粘层m2 945566.3封层m2 602260.9二、安全管理目标坚决贯彻“安全第一,预防为主,综合治理”的原则,总体目标为:消灭重伤以上人身伤亡事故,无重大、特大安全事故。

三、施工安全要点1、基层施工(1)消解石灰时,不得在浸水的同时边投料、边翻拌,人员应远避,以免烫伤。

(2)装卸、撒铺及翻动粉状材料时,操作人员应站在上风侧,轻拌轻翻以减少粉尘,并应佩戴口罩或其他防护用品。

散装粉状材料宜使用粉料运输车运输,否则车厢上应采用篷布覆盖。

装卸尽量避免在大风天气下进行,否则,应特别加强安全防护。

(3)运料车倒料时应有专人指挥2、沥青路面施工(1)沥青操作人员均应进行体检,凡患有结膜炎、皮肤病及对沥青过敏反应者,不应从事沥青作业。

(2)沥青洒布车作业中的安全要点1)检查机械、洒布装置及防护、防火设备是否齐全有效。

2)采用固定式喷灯向沥青箱的火管加热时,应先打开沥青箱上的烟囱口,并在液态沥青淹没火管后,方可点燃喷灯。

沥青砼路面施工方案(3篇)

沥青砼路面施工方案(3篇)

第1篇一、前言沥青砼路面作为一种广泛应用于城市道路、高速公路、机场跑道等场所的路面结构,具有优异的耐久性、抗滑性、平整性等特点。

为确保沥青砼路面的施工质量,本文将详细介绍沥青砼路面施工方案。

二、施工准备1. 施工图纸及资料在施工前,应仔细阅读施工图纸及有关资料,了解工程概况、设计要求、施工工艺、质量控制标准等。

2. 施工组织设计根据工程特点,编制施工组织设计,明确施工顺序、施工方法、施工设备、施工人员等。

3. 施工材料(1)沥青:选用符合国家标准的沥青,如SBS改性沥青、AC-20沥青等。

(2)矿料:选用符合国家标准的粗细集料,如碎石、砂等。

(3)填隙料:选用符合国家标准的填隙料,如粉煤灰、水泥等。

4. 施工设备(1)拌合设备:沥青混凝土拌合楼、拌合站等。

(2)运输设备:自卸汽车、搅拌车等。

(3)摊铺设备:沥青混凝土摊铺机、振动压路机等。

(4)检测设备:沥青含量测定仪、压实度测定仪、平整度测定仪等。

5. 施工人员组织专业施工队伍,包括施工负责人、技术人员、施工员、质检员等。

三、施工工艺1. 施工准备(1)场地平整:将施工现场的杂物、杂草、坑洼等清除干净,确保场地平整。

(2)路基处理:对路基进行压实、平整,确保路基强度和稳定性。

(3)基层处理:对基层进行清理、平整,确保基层表面无浮土、杂物。

2. 沥青砼拌合(1)按照配合比要求,准确称量沥青、矿料、填隙料等。

(2)将沥青加热至规定温度,加入矿料、填隙料等,搅拌均匀。

(3)沥青砼拌合时间控制在规定范围内,确保沥青砼均匀。

3. 沥青砼运输(1)沥青砼运输过程中,应保持运输车辆清洁,防止沥青砼污染。

(2)运输过程中,注意防止沥青砼温度下降,确保沥青砼质量。

4. 沥青砼摊铺(1)摊铺前,对基层进行清理、平整,确保基层表面无浮土、杂物。

(2)摊铺机按照设计要求进行摊铺,确保摊铺厚度均匀。

(3)摊铺过程中,注意控制摊铺速度,防止沥青砼温度下降。

5. 沥青砼碾压(1)摊铺完成后,立即进行碾压,确保沥青砼密实度。

沥青混凝土道路工程施工方案完整版

沥青混凝土道路工程施工方案完整版

沥青混凝土道路工程施工方案完整版一、工程概况本工程为沥青混凝土道路工程,总长度为XXX公里,起点为XX,终点为XX。

道路宽度为XX米,包括XX车道和XX人行道。

工程涉及路基、路面、排水等方面的施工。

二、施工准备1.施工前应制定详细的施工方案,明确施工的步骤、方法、工期等内容。

2.确定施工单位及施工现场的组织管理机构,并明确各人员的职责和安全责任。

3.制定施工人员安全教育培训计划,确保施工人员具备必要的专业知识和安全意识。

4.检查施工现场的进出口道路和材料堆放区域的安全状况,做好相应的安全防护措施。

5.采购所需的施工材料和设备,保证施工进度和质量。

三、施工步骤1.路基施工:(1)清理施工区域,清除杂草、石块等障碍物。

(2)进行场地平整工作,修补和加固路基,确保路基的稳定性。

(3)进行路基压实工作,采用合适的振动压路机进行压实,保证路基的密实度。

2.路面施工:(1)进行沥青基层施工,先在路基上进行基层铺设,厚度约为X厘米,使用适量的填料和沥青,进行摊铺和压实。

(2)进行沥青面层施工,先将沥青热拌料放入摊铺机中,然后进行平整和压实,保证路面的平整度和密实度。

(3)进行沥青面层定型工作,使用滑模机进行定型,保证路面的平整度和光洁度。

(4)进行沥青面层养护,采取喷洒沥青石油粉浆料的方法进行养护,保护路面材料,防止龟裂和老化。

3.排水工程:(1)进行排水管道施工,根据路面坡度和沟槽位置,进行排水管道的沟槽开挖和铺设工作。

(2)进行排水井施工,根据设计要求,在需要的位置进行排水井的开挖和建设工作。

(3)进行雨水口施工,在路面低洼处,根据设计要求进行雨水口的设置和安装工作。

四、施工质量控制1.施工现场应配备专业的质量监督员,负责施工过程中的质量控制。

2.沥青混凝土的原材料应符合国家标准和设计要求,进行严格的质量检验和试验。

3.在施工过程中,做好对路基、路面的检查和控制,确保其符合设计要求。

4.进行路面平整度和密实度的检测,采用相应的仪器和设备进行检测。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

沥青混凝土路面施工方案、施工工艺及方法第一节施工前准备工作一、技术准备1、制定详细的施工组织计划,进行详细的技术交底,掌握规程、施工工艺、施工方案、指标要求,理解设计图纸。

2、计算路段内各点设计高程,10米断面三点。

3、各种记录及表格准备(内业、外业、质检、化验、统计等方面)4、沥青混合料的试验报告;5、分项工程开工报告;二、人员准备1、现场施工负责人一名,负责施工生产的协调工作;2、黑色路面施工应配备完整的施工段机构,3、按照施工组织设计确定黑色面层的施工人员安排。

三、设备准备1、要求能满足本分项工程的热拌设备配套一座及摊铺现场所需的设备。

2、要求能满足本分项工程的各种检、试验设备及所需试剂四、材料准备(一)、料源的选择与定购(二)、原材料的技术要求及常规试验(三)、原材料的质量控制(四)、原材料的储存与保管二、施工现场准备1、下承层的准备2、测量放样,安装路边石(培路肩)3、施工机械准备第二节拌和场建设、混合料组成设计一、拌和场建设1、根据拌和设备的生产能力、本年度的工程量、材料用量、选择用量、选择方形的平坦场地约20000m2~30000 m2。

2、根据场地的情况,材料的种类、数量、确定材料堆放位置、拌和机位置,并绘制场地平面布置图。

3、根据平面布置图,提前做好场地排水、平整、固化。

料场最好用白灰土垫层做成1.5-3.0%坡面以利排水。

另外在拌和场的上游和两侧分别设置截水沟和排水沟,保证排水通畅。

4、根据设计图纸做好热拌机组、沥青池、地衡的基础,待基础养生期满后,便可进行热拌机安装、沥青池砌筑及地衡的安装。

5、其他辅助设备安装二、混合料组成设计及配合比控制:质检员、化验员配合QC小组成员进行此项工作。

(一)、目标配合比设计1、首先根据设计图纸要求,确定混合料的种类并在此混合料的级配范围内确定标准级配曲线,一般取中值。

2、化验员把所使用的各种矿料分别做筛分试验,(用方孔筛)绘出他们各自的级配曲线和标准级配曲线,然后利用图解法求出各矿料的配合比,计算出混合料各筛孔的通过百分数与标准级配范围进行比较,必要时加以修正,使各筛孔的通过百分数符合要求为止。

3、确定沥青的最佳用量,在混合料中沥青用量波动0.5%的范围,可使混合料的热稳定性等技术指标变化很大,在确定矿料间配合比后,通过马歇尔试验数据选择最佳沥青用量。

(二)、生产配合比设计1、调整出料口的大小,以电子称确定的混合料目标配合比,用装载机给各冷料仓按比例上料,同时控制冷料仓各种材料的进料速度,然后进行试拌和。

2、将混合料进行试机拌和,对二次筛分后进入各热料仓的材料分别进行筛分,以确定各仓材料的比例,并提供给拌和机控制室,不断反复的调整冷料仓各种材料的进料速度以达供料均衡。

3、然后取目标配合比的最佳沥青用量,以及其用量±3%三个沥青用量拌成品料,取样进行马歇尔试验,确定生产配合比的最佳沥青用量。

4、应注意的问题①、振动筛最大筛孔应使超粒径的矿料排出,保证最大粒径筛孔的通过量在要求级配范围内。

②、振动筛的分档应使各热拌仓材料均衡以提高生产效率。

③、应注意振动筛与室内试验方孔筛尺寸的对应关系。

(三)、生产配合比验证1、拌和机根据生产配合比进行混合料试验,铺筑试验段,化验、质检及QC小组成员同时取拌的沥青混合料及路上钻孔取芯进行马歇尔试验。

2、根据马歇尔试验,确定生产用的标准配合比,用它作为生产上控制的依据和质量检验的标准,标准配合比的级配至少应包括0.075mm、2.36mm、4.75mm。

圆孔径为0.074mm、2.5mm、5mm,最大集料粒径为中料粒等5个筛孔,中间料粒宜为(中粒式:9.5 mm,粗粒式:13.2 mm)五档的筛分通过率接近要求级配的中值。

三、配合比的控制1、经设计确定的标准配合比在施工中不得随意变更,如进场材料发生变化并测定沥青混合料的矿料级配,马歇尔技术指标不符合要求时,及时进行调整配合比,保证沥青混合料质量符合要求并相对稳定,必要时重新进行配合比设计。

2、配合比QC小组,尤其是质检员、化验员,必须严把质量关,每天正常拌和生产前,应首先把各热料仓的混合料(不含沥青)分别打一次,并及时进行筛分,然后再打一次沥青混合料进行油石比马歇尔实验,如发现配合比、油石比不符合要求,应马上调整。

3、在生产的过程中,QC小组对每生产200T便要取一次沥青混合料(或在路段上每200m钻取样芯),进行油石比,筛分,马歇尔实验,若发现不符合设计要求时,应及时的进行调整,必要时重新设计。

第三节前导段施工一、前导段施工目的1、前导段就是采用与将来正式施工同等条件下提前试验施工的工程段。

2、前导段可采用在路段外的场地进行,也可以在施工路段上试验,具体与甲方监理工程师协商确定。

3、实验先导段的意义和目的前导试验段的意义在于通过试验性的施工进行观察,根据检测数据分析总结,给正式施工提供经验和施工程序。

实施前导段的目的在于:(1)、根据沥青路面各种施工机械相匹配的原则,确定合理的施工机械、数量及组合方式。

(2)、通过试拌确定拌和机的上料速度、拌和数量与时间、拌和温度等操作工艺。

(3)、通过试铺确定以下各项:a、透层沥青的标号与用量、喷洒方式、喷洒温度;b、摊铺机的摊铺温度、摊铺速度、摊铺宽度、自动找平方式等操作工艺;c、压路机的压实顺序、碾压速度及碾压遍数等压实工艺;d、确定松铺系数、接缝方法等。

(4)、验证沥青混合料配合比设计结果,提出生产用的矿料配比和沥青用量。

(5)、建立用钻孔法及核子密度仪法测定密实度的对比关系。

确定粗粒式沥青混凝土或沥青碎石面层的压实标准密度。

(6)、确定施工产量及作业段的长度,制定施工进度计划。

(7)、全面检查材料及施工质量。

(8)、确定施工组织及管理体系、人员、通讯联络及指挥方式。

在试验段的铺筑过程中,施工单位应认真做好记录分析,监理工程师或工程质量监督部门应监督、检查试验段的施工质量,及时与施工单位商定有关结果。

铺筑结束后,施工单位应就各项试验内容提出试验总结报告,并取得主管部门的批复,作为施工依据。

二、前导段的实施1、在铺筑试验段前,应安装好与本工程有关的全部试验仪器和设备,配备足够数量熟练技术人员,并经监理工程师审查,上报业主批准。

2、在路段上选择100-200m长,作为试验段,通过试验段的施工工艺,确定施工机具、松铺系数等。

3、松铺系数的确定:在铺筑沥青混和料前,每10m一个断面测定三点结构层标高,然后按等厚(5cm)放铺筑标高线,铺装并测定各点松铺标高,控制好摊铺方法、压实方法、压实温度达到压实标准,成型后,重新测定各个点位,根据结构层标高,松铺标高、压实后标高,得出成型前、后的厚度值,便可总结出松铺系数,一般为1.15-1.25之间。

第四节施工程序、工艺及规定一、技术交底及业务培训1、组织不同形式的技术交底,向全体参加施工的人员贯彻全面质量管理的有关知识,提高质量意识,明确施工质量的重要性。

2、技术交底的主要内容有:技术规范,技术标准,设计文件及建设部门的要求,施工方法要点,质量、安全、进度等保证措施。

3、制定各岗位责任制,明确责任,学习操作规程,并进行考核,合格者方可上岗。

4、对工长、测工、化验工、机械操作手、技术工人,进行岗位培训,做到持证上岗。

5、对民工要定岗、定人,进行岗位培训。

6、施工前要对关键的工序进行现场交底。

二、混合料的生产1、施工人员进入岗位,做好施工前的准备工作,机械试运转。

2、装载机将各种材料按目标配合比数值,分不同比例上到冷料仓中,控制室操作手将按生产配合比、沥青最佳量输入到微机中去,并随时调整各材料的进料速度。

3、由民工负责将矿粉装入粉泵中去,然后由矿粉泵将矿粉打到矿粉罐中去,沥青的加热由专门的试验员监督,派一名技术工人负责用导热油加热所需的沥青罐,控制导热油的进出温度,同时监控沥青罐上的温度表,控制在140-160℃。

4、启动拌和机,将燃烧器火苗增大,直至矿粉加热温度达到150-170℃,同时调整好拌和时间,一般为30-50s,其中干拌时间不得少于5s。

5、若由两台或两台以上拌和机同时生产一种混合料时,必须事先将它们振动筛的尺寸相统一,而且应备足易损筛。

6、混合料生产工艺流程图混合料组成设计输入生产程序→上冷料→加热矿料→沥青加热、筛分矿料、上石粉→拌和→储存→放料。

7、混合料的运输(1)、根据拌和能力,为保证混合料的运输、摊铺的连续性,采用大吨位自卸汽车,数量应根据拌和能力、摊铺能力及路面结构、运距而定,运输时间不宜过长,不能无故停留,雨季车辆应配备苫布,防止热拌料运输中途遭雨淋。

热拌料运输程序:接料→过秤→运输→卸料→空回(2)、车厢内坚实无破损、漏洞,且有清洁光滑的金属底板,为防止沥青混合料与车厢底相粘结,车厢内应涂一薄层油水(柴油:水为1:3)混合液,不得出现积聚现象。

(3)、从拌和机(储料仓)向运料车上放料时,应每放一斗混合料,移动一下汽车位置,以防止粗细集料的离析现象。

(4)、沥青混合料运输车的数量应较拌和能力或摊铺速度计算的数量有所富余,施工过程中前方应有等待卸料的车4-5辆.。

连续摊铺过程中,运料车应在摊铺机前10-30cm处停车,不得撞击摊铺机,卸料过程中,运料车应挂空档,靠摊铺机推动前进。

(5)、沥青混合料运至摊铺地点后,工长凭运料单接收,并检查拌和质量,不符合温度要求或已结成团块、已遭雨淋、花白料、油过大的混合料不得铺筑。

三、混合料摊铺、整平采用先进的摊铺设备摊铺沥青混合料,同时配备标准的自动找平装置1、摊铺过程中应尽量采用全幅施工,若采用半副施工时,可阶梯进行或每天一侧半副摊铺一个台班,便于处理接缝。

2、调整好熨平板的高度和横坡后,进行预热,要求熨平板温度不低于80℃。

它是保证摊铺质量的重要措施之一,要注意掌握好预热时间预热后的熨平板在工作时如铺面出现少量沥青胶浆,且有拉沟时,表明熨平板已过热应冷却片刻再进行摊铺。

3、正确处理好角笼内料的数量和螺旋输送器的转速配合,角笼内最恰当的混合料数量是料堆的高度平齐于或略高于螺旋叶片,料堆的这种高度应沿螺旋全长一致,因此要求机械手操作螺旋的转速配合恰当。

4、热拌料运到路段上、化验员检测温度后,由现场指挥人员指挥卸料,最好4-5台料车排好卸料,减少摊铺机停机次数,保证摊铺的连续性。

5、为消除纵逢,采用全幅摊铺,但需调整好路拱,对不能全幅一次摊铺的沥青路面上下两层之间的纵逢,应至少错开30cm,如果行车道为两条,则表层接缝应在路中。

6、连续稳定的摊铺是提高新铺路面平整度的主要措施,根据施工经验,保证连续摊铺的几种解决方法如下:(1)、摊铺机的摊铺速度摊铺速度应根据拌和机的产量、施工机械配套情况及摊铺厚度、密度进行调整选择,做到缓、慢、均匀、不间断地摊铺。

摊铺过程中不得随意变换速度,避免中途停顿,防止铺筑厚度、温度发生变化,而影响摊铺质量,在铺筑过程中,摊铺机螺旋拨料器不停的转动,两侧应保持有不少于拨料高度2/3的混合料。
