路面基层、底基层施工方案[1]
水泥稳定基层、底基层施工方案

水泥稳定基层、底基层施工方案
水泥稳定基层是公路路面施工中常用的一种基础处理方式,能够有效提高路面
的承载力和稳定性,延长路面的使用寿命。
本文将介绍水泥稳定基层和底基层的施工方案,包括施工前的准备工作、施工过程中需要注意的事项以及施工后的验收标准。
一、施工前的准备工作
1. 设计深入
在进行水泥稳定基层和底基层的施工前,首先需要进行充分的设计深入,包括
确定基层的厚度、强度等参数,以保证施工后的路面符合设计要求。
2. 基层处理
在进行施工前,需要对基层进行适当的处理,包括清除表面的杂物、修补破损
部分等,确保基层平整、干燥、无积水。
二、施工过程中需要注意的事项
1. 混凝土搅拌站
在进行水泥稳定基层和底基层施工时,需要选择合适的混凝土搅拌站进行配料,确保混凝土质量稳定。
2. 施工工艺
在进行施工过程中,需要注意施工工艺,包括混凝土的浇筑、均匀铺设、压实
等环节,确保基层的密实度和均匀性。
三、施工后的验收标准
1. 压实度检测
施工完成后,需要进行压实度检测,确定基层的密实度是否符合要求,以保证
路面的承载力和稳定性。
2. 平整度检验
除了压实度检测外,还需要进行平整度检验,确保路面平整度符合要求,以提
高行车的舒适度。
结语
水泥稳定基层和底基层的施工是公路路面施工中非常重要的环节,正确的施工
方案能够有效提高路面的承载能力和使用寿命。
通过本文的介绍,相信读者对水泥稳定基层和底基层施工方案有了更深入的了解。
愿本文对您的工作和学习有所帮助。

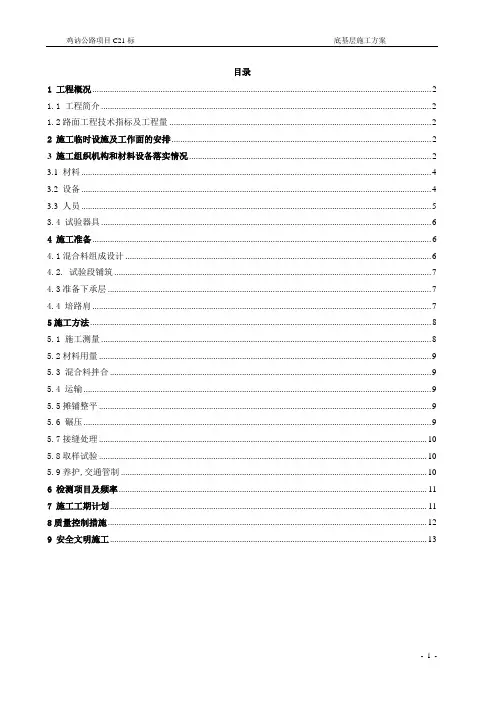

底基层施工方案.1

4.3准备下承层
在铺筑水泥稳定碎石底基层前,将路基精加工层表面的浮土,杂物等清扫干净,并用YZ14型压路机碾压3-4遍,水泥稳定碎石底基层的摊铺,必须是在经监理工程师验收合格并同意摊铺的路基精加工层上进行。对个别局部较差的地方必须进行返工处理。对于砂砾垫层进行洒水。
4.4培路肩
施工组织机构见图3-1
图3-1中国十五冶鸡讷项目部C21项目经理部组织机构框图
根据工程进度需要以及施工图中的工程量,初步估算出工程所需的机械设备的品种、数量按先后顺序到达施工现场,进场的主要施工机械情况附后。
材料、设备、人员进场计划如下:
3.1材料。各项原材料进场前,严格对其按设计要求的各项技术指标进行试验,符合要求的方可组织进料。
1台
LQ-T150
针片状规准仪
1台
电炉
1台
玻璃仪器
2套
强制式拌和机
1台
浸水天平
1台
干燥器
1台
路面材料强度实验仪
1台
TL127- 型
集料压碎值仪
1台
光电式液塑限测定仪
1台
水泥剂量测定仪
1台
方、圆孔标准筛
1套
无侧限抗压试模
若干
4施工准备
4.1混合料组成设计
4.1.1开工前,在监理工程师确认的合格试验室进行混合料组成设计。
4.1.2水泥稳定碎石混合料组成设计应按JT034-93《公路工程无机结合料稳定材料试验规程》第2章有关规定办理。
4.1.3水泥稳定碎石混合料按JTJ057-94《公路工程无机结合料稳定材料试验规程》规定的方法进行试验。
4.1.4水泥稳定砾石混合料的组成设计包括:根据水泥稳定碎石底基层的抗压强度(7天)大于2.0Mpa的要求,并考虑气候、水文条件因素,通过试验取最适宜于稳定的碎石,确定必需的水泥剂量和混合料最佳含水量。
路面底基层摊铺施工方案

路面底基层摊铺施工方案1. 引言路面底基层摊铺是道路施工中的重要环节。
它是铺设路面的基础,直接影响道路的牢固程度和使用寿命。
本文将介绍一种常见的路面底基层摊铺施工方案,包括施工前的准备工作、施工工序和施工后的质量验收。
该方案以确保道路施工质量为目标,确保路面平整、坚实,并具有一定承载能力。
2. 施工前准备工作路面底基层摊铺施工前的准备工作非常重要,它直接影响后续施工工序的顺利进行和施工质量的达标。
以下是施工前准备工作的步骤:1.现场勘测:对施工现场进行详细勘测,了解地势、土质、水文等情况,为后续工序提供参考。
2.材料采购:根据设计要求,准备好适用于底基层摊铺的材料,如碎石、砂子、水泥等。
3.设备调配:根据施工需要,合理调配各类施工设备,如挖掘机、压路机、水泥搅拌机等。
4.施工方案制定:根据现场情况和设计要求,制定详细的施工方案,包括施工工序、时间计划、资源配置等。
3. 施工工序路面底基层摊铺的施工工序包括以下几个步骤:3.1 土地平整在施工现场,首先需要对土地进行平整处理。
这一步骤主要包括以下工作:•清除土地上的杂物和垃圾。
•利用挖掘机等设备进行土地整平,确保基层平整度达到要求。
3.2 设计标高标定根据设计要求,对基层进行标高标定。
这一步骤主要包括以下工作:•使用水准仪进行基层标高测量。
•在基层标记出所需的设计标高点。
3.3 碎石垫层施工碎石垫层是路面底基层摊铺的重要组成部分,它能够增加路面的稳定性和承载能力。
这一步骤主要包括以下工作:•将预先准备好的碎石运输到施工现场。
•使用压路机将碎石均匀铺设在基层上。
•使用水泥搅拌机将水泥混合准备好的碎石。
•再次使用压路机进行碎石垫层的压实。
3.4 砂浆垫层施工砂浆垫层是为了填平碎石垫层的间隙,提供更平整的基础。
这一步骤主要包括以下工作:•将预先准备好的砂子运输到施工现场。
•使用水泥搅拌机将水泥混合准备好的砂子。
•将砂浆均匀铺设在碎石垫层上。
•使用刮平机将砂浆平整,使其与碎石垫层无缝衔接。
路面基层、底基层施工方案

广州南沙开发区创业冷库配套道路工程路面基层、底基层施工方案施工单位:湖南省永州市第一工程公司编制日期:2008年5月1日目录一.设计概况 (4)二.编制依据 (4)三.道路基层、底基层施工方法 (4)3.1施工准备 (4)3.1.1技术准备 (4)3.1.2材料准备 (5)3.1.3机具准备 (5)3.1.4作业条件 (5)3.1.5施工工艺 (6)1.工艺流程 (6)2.操作工艺 (6)2.1施测放样 (6)2.2原材料试验 (6)2.3混合设计配合比 (6)2.4调试拌合机 (7)2.5混合料拌和 (7)2.6运输混合料................................................................ ..7 2.7摊铺. (8)2.8碾压 (8)2.9接缝 (9)2.10养生 (10)2.11土工格栅铺装 (11)四.季节性施工 (11)五.质量标准 (11)5.1基本要求 (11)5.2实测项目 (13)5.3外观鉴定 (14)六.成品保护 (14)七.应注意的质量问题 (14)八.环境、职业健康安全管理措施 (14)8.1环境管理措施 (14)8.2职业健康安全管理措施 (15)九、劳动力投入计划表 (15)十、工期计划 (16)一.设计概况1.南沙开发区创业冷库配套道路工程分为B线和C线段。
2.B线道路段为BK0+000~BK0+893.786,全长893.786m。
设计路宽为双向四车道16m,两边人行道各2m。
3.C线道路段为CK0+000~CK0+860.363,全长860.363m。
设计路宽为双向四车道16m,两边人行道各1.5m。
4.平交口:B线与C线平交口;C线与港前大道平交口;B线起点志垃圾压缩站配套道路线平交口;B线终点与垃圾压缩站配套道路线平交口。
5.道路基层、底基层:15cm4%水泥稳定石屑底基层;30cm6%水泥稳定级配碎石基层。

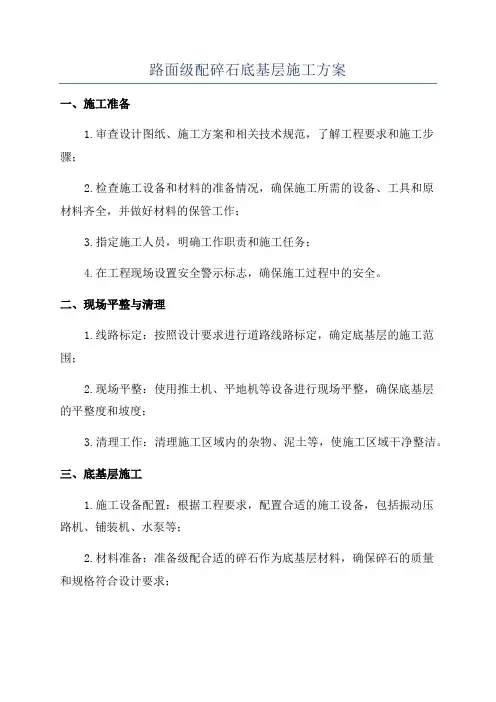

路面级配碎石底基层施工方案

路面级配碎石底基层施工方案一、施工准备1.审查设计图纸、施工方案和相关技术规范,了解工程要求和施工步骤;2.检查施工设备和材料的准备情况,确保施工所需的设备、工具和原材料齐全,并做好材料的保管工作;3.指定施工人员,明确工作职责和施工任务;4.在工程现场设置安全警示标志,确保施工过程中的安全。
二、现场平整与清理1.线路标定:按照设计要求进行道路线路标定,确定底基层的施工范围;2.现场平整:使用推土机、平地机等设备进行现场平整,确保底基层的平整度和坡度;3.清理工作:清理施工区域内的杂物、泥土等,使施工区域干净整洁。
三、底基层施工1.施工设备配置:根据工程要求,配置合适的施工设备,包括振动压路机、铺装机、水泵等;2.材料准备:准备级配合适的碎石作为底基层材料,确保碎石的质量和规格符合设计要求;3.湿陷性细粒土处理:如果在底基层施工区域内存在湿陷性细粒土,则需要进行处理。
处理方法包括加入固结剂、混合填土等,确保底基层的稳定性;4.碎石铺设:使用铺装机将碎石均匀地铺设在底基层上,并利用振动压路机进行压实,保证碎石层的密实度;5.平整与修正:使用振动压路机进行碎石层的平整和修正,使其达到设计要求的平整度和坡度。
四、施工质量控制1.施工过程中,根据设计要求定期进行质量抽检,包括对材料质量、铺设均匀度和压实程度进行检验;2.将抽检结果及时反馈给施工人员,做好记录和整改工作;3.定期组织现场会议,进行工作总结和经验交流,及时解决施工中的问题,确保施工质量和进度。
五、安全措施1.指定专人负责施工现场的安全管理,确保施工过程中的安全;2.加强对施工人员的安全教育和培训,提高安全意识和技能水平;3.严格遵守相关的安全操作规程,使用安全的施工设备和工具;4.定期对施工现场进行巡视和检查,消除安全隐患,确保施工现场的平安顺利。
六、施工结束1.施工完工后,对底基层进行检查和验收,确保其符合设计要求和技术规范;2.对施工现场进行清理,将残留的材料和设备进行妥善保管;3.制定工程交接和验收计划,将工程交接给相关部门,并完成相关的交接手续。
沥青路面底基层、基层专项施工方案

沥青路面底基层、基层专项施工方案1、 施工准备工作1.1 路基交验路基交验1.1.1路基交验程序路基交验程序路基交验时由监理单位、路基和路面施工单位的技术负责人及设计代表必须同时参加。
复测过程中发现问题,复测过程中发现问题,应按规范要求处理到位。
应按规范要求处理到位。
应按规范要求处理到位。
路基交验合格资料必须经路基施工单位、路基交验合格资料必须经路基施工单位、路基交验合格资料必须经路基施工单位、路路面施工单位、监理单位三方当场书面确认,并及时归档。
面施工单位、监理单位三方当场书面确认,并及时归档。
1.1.2路基交验内容及要求路基交验内容及要求路基交验分为两部分,第一部分为挖方和填方路基的交验,第二部分为桥梁(含通道等)的交验。
的交验。
a.a.填、挖路基交验填、挖路基交验填、挖路基交验 ①线形和外形尺寸①线形和外形尺寸 线形控制应根据设计提供的导线点,线形控制应根据设计提供的导线点,在加密后用全站仪检测路基中桩是否偏位;对主线及主线渐变段、互通区匝道按每10m 一处检测几何尺寸是否合格。
一处检测几何尺寸是否合格。
②纵面高程②纵面高程 严格控制路基顶面高程,严格控制路基顶面高程,严格控制路基顶面高程,水准点高程应闭合,水准点高程应闭合,精度必须满足规范要求。
精度必须满足规范要求。
单幅路单幅路基每20m 检测一个断面,每个断面每5m 检测一处,主线渐变段、互通区匝道高程检测频率应加密。
应加密。
③平整度、③平整度、横坡横坡横坡 平整度用三米直尺按规范要求逐段检测;对填方路基、主线弯道路段、互平整度用三米直尺按规范要求逐段检测;对填方路基、主线弯道路段、互通区匝道的横坡及边坡坡率应重点检测。
通区匝道的横坡及边坡坡率应重点检测。
④弯沉值④弯沉值 弯沉检测前,应对全线路基进行一次全面检查,弯沉检测前,应对全线路基进行一次全面检查,弯沉检测前,应对全线路基进行一次全面检查, “弹簧”路段必须进行换填。
凡是路基弯沉值超标的路段,必须由路基施工单位进行处理,经重新检测合格后方可交验。
道路路面基层施工方案

道路路面基层施工方案一、基础处理:在进行基层施工前,需要对道路基础进行处理,确保基层的平整度和承载能力。
1.清理:首先,对路基进行清理,将路面上的杂物,如砖石碎块、水泥渣等清除干净,确保路面平整。
2.压实:然后,使用压路机对路基进行压实,提高路基的承载能力。
压实应分多道次逐层施工,每道次的压实宽度应小于压路机轮胎的宽度,并进行交互压实,以确保路基均匀稳固。
3.校平:对于起伏较大的路段,可进行校平处理,使用平地机或平地机加挖掘机进行校平,使路基平整度达到要求。
二、基层铺设:基层铺设是建设道路基层的关键环节,包括底层、底基层和面基层。
1. 底层:首先,进行底层的铺设。
选择合适的材料,如碎石、碎砂等,铺设在路基上,厚度一般为100-200mm,然后使用振动压路机对底层进行压实,保证底层的密实度。
2. 底基层:在底层上铺设底基层。
底基层可以选择砾石或碎石,厚度为200-300mm,铺设后进行压实。
压实后,使用水平仪进行检测,确保底基层的平整度。
3. 面基层:在底基层上进行面基层的铺设。
面基层应选择合适的沥青混合料,根据设计要求确定面基层的厚度,通常为30-50mm。
铺设完毕后,使用摊铺机进行压实,确保面基层的平整度和密实度。
三、基层整平:基层完工后,还需要进行整平处理,以确保基层的平整度和表面的光滑度。
1. 铺设隔离层:在基层完工后,可在基层表面铺设一层隔离层,用于防止基层与面层之间的粘结,通常使用沥青浸渍砂铺设,厚度约为30-50mm。
2.整平处理:使用平地机、摊铺机等工具对基层进行整平处理。
根据设计要求,通过调整机械设备的高度和坡度,使路面整体平坦光滑。
以上为道路路面基层施工方案的基本内容,每个环节都需要注意细节,确保施工质量。
同时,施工过程中应注意安全,严格按照相关规定进行作业,确保工作人员的人身安全和设备的正常运行。
路面基层工程施工方案

路面基层工程施工方案一、引言路面基层工程是道路建设中不可或缺的一个环节,它直接影响着道路的使用寿命和行车安全。
因此,在施工过程中需要严格按照规范进行施工,确保施工质量。
本文将针对路面基层工程的施工方案进行详细的介绍,包括施工前的准备工作、施工过程及施工质量要求等内容。
二、施工前准备工作1. 打样确定基层厚度和坡度:在施工前,需要根据设计要求对基层进行打样,确定基层的厚度和坡度。
这样可以确保施工过程中的准确性和一致性。
2. 清理基层:在开始施工前,需要对基层进行清理,清除所有的杂物和积水,确保基层干燥和平整。
3. 准备施工材料:在开始施工前,需要准备好所需的施工材料,包括砂、砾石、水泥等。
这些材料需要符合设计要求,并且质量稳定可靠。
4. 确定施工方法和工艺:在开始施工前,需要确定施工方法和工艺,包括施工顺序、施工工艺和施工周期等。
这样可以提高施工效率和质量。
5. 安排施工人员:在开始施工前,需要合理安排施工人员,确保施工过程的顺利进行。
施工人员需要具备专业知识和经验,以保证施工质量。
6. 安排设备:在开始施工前,需要安排好所需的施工设备,包括挖掘机、压路机等。
这些设备需要符合规范要求,并且保持良好的运行状态。
三、施工过程1. 基层均质化处理:在施工过程中,首先需要对基层进行均质化处理,确保基层的均匀性和平整度。
这样可以有效提高路面的承载力和稳定性。
2. 铺设砂石层:在均质化处理后,需要铺设一层砂石作为基层的支撑层。
这层砂石需要平整和紧实,以确保基层的稳定性和承载能力。
3. 铺设碎石混凝土:在铺设砂石层后,需要铺设一层碎石混凝土作为基层的面层。
这层碎石混凝土需要均匀和紧密,以提高基层的耐久性和耐磨性。
4. 压实基层:在铺设完碎石混凝土后,需要对基层进行压实处理,确保路面的密实性和平整度。
压实过程需要严格按照规范进行,以确保施工质量。
5. 检查验收:在施工完成后,需要对路面进行检查验收。
检查验收的内容包括基层的平整度、均匀性和厚度等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、编制依据
2、工程概况
2.4主要工程量
3、施工准备阶段
3.1 准备工作
(1)、完成路面底基层、基层施工所需的一切设备进场,组织相关人员进驻,完善实验设备,满足日常检测和送检取样,并进一步完善临时设施的建设;
(2)、为了确保路面底基层、基层轴线、高程准确,加密测量导线点、高程点,并经过多次复测,成果得到监理工程师及分指挥部工程办的认可;(3)、按规范规定完成水泥,级配碎石,水泥稳定碎石等主要材料的常规性检测试验及混合料的配合比设计,所有试验结果报总监办及中心试验室批准,不合格的材料严禁进入施工现场;
(4)、在铺筑级配碎石底基层之前,应将完工并验收合格的路基面上的浮土、杂物全部清除,并用洒水车适量地洒水;
(5)、放样数据的报审与现场落实。
施工放样数据包括路槽宽度、里程桩号、顶面标高、平整度、纵横坡及曲线要素等;
(6)、试验路段的施工。
在道路的单幅车道上,经工程师同意按级配料设计试验认可的配合比和批准的施工方案,修筑一条长度不少于200米的试验路段。
通过试验检验设备能否满足备料、摊铺和压实的施工需要;并通过试验测试级配料的干密度、含水量,得到级配料在最佳含水量时的松铺系数,压实遍数,压实程序的施工工艺,检验施工进度计划的合理性,并在此基础上根据实际情况进一步调整施工进度计划,使其更合理、更科学。
试验路段
的铺筑、检测等一系列工作都应在监理工程师监督指导下进行,施工设备和施工工艺的改变,应通过工程师审定。
试验路段的试验结果应达到设计规定并取得监理工程师的批准后,才能用于指导施工,如果经检测试验路段不合格,应分析原因,修正施工组织设计,并重新铺筑;
第二章 级配碎石底基层施工工艺
1、施工程序
路基验收 按设计配合比集中拌合级配料(闷料>24h )
自卸车运料
摊铺试验 摊铺整形碾压 现场取样与试验 质量检验及验收
2、工艺流程
3、级配碎石的拌合
(1)、级配碎石底基层的施工方法采用集中场拌法,拌合采用两台装载机配合的方式进行反复拌合;
(2)、级配碎石底基层的颗粒组成和塑性指数等必须严格按配合比控制,计量准确、含水量符合设计,拌合时的含水量适当大于最佳含水量,具体数据通过试验确定,以保证碾压时的最佳含水量;
级配碎石配合比及相关指数
(3)、拌合好的级配料在厂内进行闷料,闷料时间不少于24小时,并用塑料薄膜覆盖,以防雨淋和水分挥发,确保摊铺压实时为最佳含水量;
(4)、拌合好的级配料闷料后经检验合格后才能出场。
4、运输和摊铺级配料
(1)、运输设备采用自卸车辆进行运输;
(2)、集料装车时,应控制每车的数量基本相同并严格控制卸料距离,避免料不足或过多,运输过程中若运输距离较远时,必须对级配料进行覆盖,以免水分散失导致含水量不均匀;
(3)、摊铺设备采用平地机摊铺,根据铺筑层的厚度和要求达到的压实干密度,计算每车级配料的摊铺面积,将级配料按距离合理地卸在路基面上,在
摊铺的同时组织足够的人力配合平地机进行大面积细平,消除卸车时产生的骨料离析、料窝以及摊铺时产生的离析;
(4)、级配碎石底基层的摊铺,其厚度按设计的20cm厚一次摊铺完成,摊铺控制的加密横断面长度不大于15m,纵横断面方向上按设计坡度及标高挂线找平;
(5)、摊铺后的整形应达到规定的坡度和路拱,并应特别注意接缝必须顺适平整,确保摊铺的平整度;
(6)、及时检测含水量。
5、碾压
(1)、压实机械采用自重不低于14吨的振动压路机;
(2)、摊铺和整形之后,含水量等于或高于最佳含水量时,立即进行碾压,直线段不设超高的平曲线段,由两侧向路中心碾压;超高段,由内侧向外侧碾压。
每道碾压应与上道碾压相重叠1/2轮宽,并超过两段的接缝处,使每层整个厚度和宽度完全、均匀地压实到规定的密度为止,压实后表面应平整、无轮迹或隆起,且断面正确,路线符合要求;
(3)、压路机不能作业的地方,采用夯机进行夯实,达到规定的密实度为止;(4)、禁止压路机在已完成的或在碾压的路段上调头和急刹车。
6、接缝的处理
(1)、接缝的处理:两作业段的衔接处,应搭接拌合。
第一段拌合后,留3~4米不进行碾压,第二段施工时,前段留下未压部份与第二段一起拌合平整后一起压实;
(2)、不留纵缝,横面宽度一次铺完。
7、取样与试验
在已完成的底基层上,每1000m2取一个样、按JTJ051-93《公路土工试
验规程》或按JTJ057-94规定进行压实度试验并检验其他项目,所有试验结果报监理工程师审批。
8、质量控制
8.1基本要求
(1)、料质地坚韧、无杂质,颗粒级配应符合要求;
(2)、配料必须准确,塑性指数必须符合规定;
(3)、级配料拌合均匀,无粗细颗粒离析现象;
(4)、碾压达到要求的密实度;
8.2、检查项目
8.3外观鉴定
表面平整密实,边线整齐,无松散现象;
第三章水泥稳定碎石基层施工工艺
1、施工程序
底基层验收按设计配合比在拌合场采用拌合楼集中拌合自卸车运料摊铺试验摊铺整形碾压
现场取样与试验质量检验及验收养生
2、工艺流程
工艺流程跟级配碎石底基层的工艺流程一样
3、混合料的拌合
(1)、采用集中场拌法,拌合场设在章差村0538线旁(即K269+104跨线桥附近),拌合设备采用拌合楼拌合;
(2)、混合料配制严格按照批准的配合比进行拌合配制。
配合比计量准确,拌合时的含水量适当大于最佳含水量,具体数据通过试验确定,以保证碾压时的最佳含水量;
(3)、进行拌合操作时,稳定料加入方式应能保证自始至终均匀分布于被稳定材料中,应在通向拌合机的供应线上为抽取试样提供安全方便的设备。
拌合机内的死角中得不到充分搅动的材料,应及时排除;
4、运输和摊铺混合料
(1)、拌好的混合料应及时运输摊铺,集料装车时,应控制每车的数量基本相同并严格控制卸料距离,避免料不足或过多,运输过程中若运输距离较远时,必须对混合料进行覆盖,以免水分散失导致含水量不均匀;
(2)、运输设备采用自卸车辆进行运输,运输时应分散设备的压力,均匀地在已完成的铺筑层整个表面上通过,速度宜缓,以减少不均匀碾压或车辙;(3)、摊铺设备采用平地机摊铺,根据铺筑层的厚度和要求达到的压实干密度,计算每车混合料的摊铺面积,将混合料按距离合理地卸在路基面上,在摊铺的同时组织足够的人力配合平地机进行大面积细平,消除卸车时产生的骨料离析、料窝以及摊铺时产生的离析;
(4)、混合料的摊铺,其厚度按设计的20cm厚横向全幅一次摊铺完成,不留纵缝,摊铺控制的加密横断面长度不大于15m,纵横断面方向上按设计坡度及标高挂线找平;
(5)、摊铺时应混合料的含水量宜高于最佳含水量的0.5%~1.0%,以补偿摊铺及碾压过程中的水分损失;
(6)、摊铺后的整形应达到规定的坡度和路拱,并应特别注意接缝必须顺
适平整,确保摊铺的平整度;
(7)、及时检测含水量。
5、碾压
(1)、摊铺和整形之后,含水量等于或略高于最佳含水量时,立即进行碾压,直线段不设超高的平曲线段,由两侧向路中心碾压;超高段,由内侧向外侧碾压。
每道碾压应与上道碾压相重叠1/2轮宽,并超过两段的接缝处,使每层整个厚度和宽度完全、均匀地压实到规定的密度为止,压实后表面应平整、无轮迹或隆起,且断面正确,路线符合要求;
(2)、碾压过程中,水泥稳定碎石的表面应始终保持潮湿。
如表面水蒸发得快,应及时补洒少量的水;
(3)、应采用自重14~18吨的振动压路机进行静压、振动压,再用自重≧20吨的振动压实不少于5便,合压实后的混合料的容重大于重型击实试验的最大容重;
(4)、在最初静压一便时,应及时再检查水泥稳定碎石基层的标高,准确控制高程;
(5)、严禁压路机在已完成的或在碾压的路段上“调头”和“急刹车”,以保证水泥稳定碎石基层表面不受破坏;
6、接缝的处理
(1)、横缝的处理:两作业段的衔接处,应搭接拌合。
第一段拌合后,留3-4米不进行碾压,第二段施工时,前段留下未压部份与第二段一起拌合平整后一起压实;
(2)、不留纵缝,横面宽度一次铺完。
7、养生
碾压完成后应立即进行养生。
养生时间不应小于7天,养生方法采用草
席覆盖,洒水车洒水养生,整个养生期间必须始终保持水泥稳定碎石基层表面潮湿。
养生期间应封闭交通;
8、取样与试验
水泥稳定碎石基层混合料应在施工现场每天进行一次,按JTJ057-97标准方法进行含水量、水泥含量和无侧限抗压强度试验;在已完成的基层上每1000m2随机取样一次,按JTJ057-94规定进行压实试验,并检查其它项目,所有试验结果报监理工程师审批并签认;
9、质量控制
9.1基本要求
(1)、粒料应符合规范规定;
(2)、水泥用量及骨料级配按设计控制准确;
(3)、混合料拌合及摊铺均匀,无粗细颗粒离析现象;
(4)、碾压应达到要求的压实度;
(5)、养生应符合要求;。
