房屋建筑有粘结预应力施工技术与质量控制
有粘结预应力施工技术及质量控制措施

有粘结预应力施工技术及质量控制措施有粘结预应力施工技术及质量控制措施摘要:现浇后张有粘结预应力混凝土技术,是通过预埋管道、穿筋、张拉、灌浆等工序为混凝土结构建立预应力以满足设计要求。
本文以有粘结预应力框架梁施工为基础,对后张有粘结预应力混凝土的施工工艺要点和质量控制措施做了浅析。
关键词:后张有粘结预应力锚具张拉质量控制前言采用了有粘结预应力技术,不但很好地解决了大跨度混凝土梁在受荷载较大时的挠度和抗裂问题,同时也大大减少混凝土梁的截面尺寸和混凝土及钢筋的用量,提高了结构的使用空间,也降低了工程造价。
现以具备下列工程特点与结构特征的有粘结预应力混凝土梁结构为例,阐述有粘结预应力施工技术和质量控制措施:1结构特点结构最大跨度为22m,梁最大截面为600mm×1300mm,预应力钢筋全部采用φj15.24高强低松弛钢绞线,预应力钢绞线抗拉强度标准值为fptk=1860Mpa,张拉控制应力σcon =1302Mpa,单根预应力钢筋张拉控制应力Ncon=182.3KN,锚具一律采用I类锚具,其中张拉端采用夹片锚具,固定端采用挤压锚具。
预应力梁混凝土强度等级均为C40。
2工程特点2.1结构局部采用预应力技术,每层面积大,但是只有部分梁采用预应力,穿插施工时间长,施工时要与其他专业施工密切配合。
2.2部分预应力梁需要在结构内部设后浇孔作为张拉的空间,这是大面积建筑中局部采用预应力时常见的情况,土建施工时需按图纸留设后浇孔(如图一):2.3后张有粘结预应力梁增加了埋设波纹管、孔道灌浆两个工序,此外,为避免张拉时由于局部压力过大,造成在张拉端混凝土的破损,应采取在张拉端设置加强螺旋筋等措施(如图二):3施工中需要注意的问题3.1固定端柱筋的定位应保证波纹管的顺利通过,张拉端柱筋的定位应保证能够安装锚垫板。
3.2在张拉端部,梁面、底筋的弯折方式需与锚具的位置相配合,箍筋的尺寸要按图制作以保证波纹管能够正常通过。
有粘结预应力梁预应力张拉方案

有粘结预应力梁预应力张拉方案一、工程概况本工程为_____建筑,其中部分梁采用有粘结预应力技术。
预应力梁的跨度为_____,梁的截面尺寸为_____。
预应力筋采用_____规格的钢绞线,其抗拉强度标准值为_____。
二、施工准备1、技术准备熟悉施工图纸,进行详细的技术交底,确保施工人员了解预应力张拉的工艺流程和技术要求。
计算预应力筋的理论伸长值,为实际张拉过程中的控制提供依据。
2、材料准备预应力筋:按照设计要求采购合格的预应力钢绞线,并进行检验和验收。
锚具:选用符合国家标准的锚具,并进行外观检查和硬度检验。
波纹管:选用质量合格的波纹管,确保其密封性和耐久性。
3、设备准备千斤顶:根据预应力筋的张拉力选择合适的千斤顶,并进行标定和校验。
油泵:与千斤顶配套使用的油泵,应性能稳定,工作可靠。
压力表:精度不低于 15 级的压力表,用于测量千斤顶的油压。
4、现场准备清理施工现场,保证预应力梁张拉端和固定端有足够的操作空间。
搭设安全防护设施,确保施工人员的安全。
三、预应力筋的铺设1、波纹管的安装根据设计图纸确定波纹管的位置,并用定位钢筋固定,定位钢筋间距一般不大于 08m。
波纹管的接头采用大一号的波纹管套接,套接长度不小于200mm,并使用密封胶带密封。
2、预应力筋的穿束在波纹管安装完毕后,将预应力筋逐根穿入波纹管内。
穿束时应注意避免预应力筋的损伤和缠绕。
四、预应力张拉工艺流程1、准备工作检查千斤顶和油泵的工作性能是否正常。
安装锚具和夹片,确保锚具与千斤顶的中心线对齐。
2、预张拉施加 10%的张拉力,使预应力筋绷紧,消除松弛状态。
3、正式张拉按照设计要求的张拉顺序和分级加载制度进行张拉。
每级加载后,持荷一定时间,测量预应力筋的伸长值。
4、锚固当张拉力达到设计值后,持荷 5 分钟,然后缓慢回油锚固。
五、预应力张拉控制要点1、张拉力控制张拉力应按照设计要求进行控制,采用应力控制方法,同时校核预应力筋的伸长值。
实际张拉力与设计张拉力的偏差不应超过±5%。
谈有粘结预应力施工技术及质量控制

谈有粘结预应力施工技术及质量控制房屋建筑施工过程中,最为关键和重要的即是对施工技术和施工质量的有效管控,这将与房屋建筑在投入使用之后的寿命长短及各项功能是否能有效发挥作用有着直接的关系,同时还将影响到人们的生命财产安全,而且建筑施工的技术又直接影响着房屋建筑质量。
因此,作为现代房屋建筑企业,应重视提升其施工技术水平,并进一步加强有粘结预应力施工技术的应用,来保障房屋建筑的质量。
标签:有粘结预应力;施工技术;质量控制在房屋建筑施工过程中,离不开施工技术的支持,只有在高水平的有效施工技术的应用前提下,才能确保房屋建筑的质量,并进而有效发挥房屋的各项功能与作用。
因此,本文将重点探讨有粘结预应力的施工技术及质量控制问题。
1.房屋建筑有粘结预应力施工技术要点1.1房屋建筑有粘结预应力技术的特点分析。
在进行房屋建筑施工的过程中,通过应用有粘结预应力这种技术,不断推动了现代房屋建设产业的创新改革发展,这种技术最大的特点及优势即是施工技术手段的合理性、施工备料的简易便捷性以及技术的正规性等,这也就使得有粘结预应力技术的应用也随之越来越广泛。
在具体的建筑施工应用中,这种有粘结预应力技术利用合理的空间通过某种方式和手段来让无柱空间的利用效率得到强化和提升,有效扩大了生活空间。
其在施工中所使用的混凝土梁柱结构,其主要在建造中起到了承担部分预应力的作用,从而改善和优化房屋的建筑质量。
1.2有粘结预应力技术的施工顺序。
有粘结预应力梁模板安装及钢筋绑扎阶段的施工顺序中,首要工作即是对梁模板予以安装,为了设置预应力筋的张拉端及方便穿插,先不对预应力梁两侧的模板予以安装;接着是进行普通钢筋绑扎工作以及预应力筋的穿插工作;最后则是安装张拉端锚垫板和间接钢筋,并对梁边模板予以封盖。
当前有粘结预应力施工重点是穿插在普通钢筋混凝土的施工过程中。
1.3有粘结预应力施工的注意事项。
在固定部位柱筋的定位时,其前提条件必须是确保波纹管能顺利通过,张拉部位柱筋进行定位的前提则是保障锚垫板能顺利安装。
房屋建筑施工中的预应力施工技术分析_10

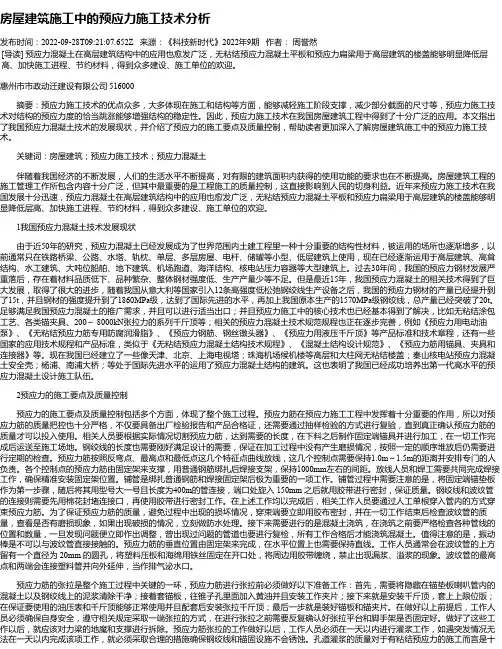

房屋建筑施工中的预应力施工技术分析发布时间:2022-09-28T09:21:07.652Z 来源:《科技新时代》2022年9期作者:周誉然[导读] 预应力混凝土在高层建筑结构中的应用也愈发广泛,无粘结预应力混凝土平板和预应力扁梁用于高层建筑的楼盖能够明显降低层高、加快施工进程、节约材料,得到众多建设、施工单位的欢迎。
惠州市市政动迁建设有限公司 516000摘要:预应力施工技术的优点众多,大多体现在施工和结构等方面,能够减轻施工阶段支撑,减少部分截面的尺寸等,预应力施工技术对结构的预应力度的恰当跳涨能够增强结构的稳定性。
因此,预应力施工技术在我国房屋建筑工程中得到了十分广泛的应用。
本文指出了我国预应力混凝土技术的发展现状,并介绍了预应力的施工要点及质量控制,帮助读者更加深入了解房屋建筑施工中的预应力施工技术。
关键词:房屋建筑;预应力施工技术;预应力混凝土伴随着我国经济的不断发展,人们的生活水平不断提高,对有限的建筑面积内获得的使用功能的要求也在不断提高。
房屋建筑工程的施工管理工作所包含内容十分广泛,但其中最重要的是工程施工的质量控制,这直接影响到人民的切身利益。
近年来预应力施工技术在我国发展十分迅速,预应力混凝土在高层建筑结构中的应用也愈发广泛,无粘结预应力混凝土平板和预应力扁梁用于高层建筑的楼盖能够明显降低层高、加快施工进程、节约材料,得到众多建设、施工单位的欢迎。
1我国预应力混凝土技术发展现状由于近50年的研究,预应力混凝土已经发展成为了世界范围内土建工程里一种十分重要的结构性材料,被运用的场所也逐渐增多,以前通常只在铁路桥梁、公路、水塔、轨枕、单层、多层房屋、电杆、储罐等小型、低层建筑上使用,现在已经逐渐运用于高层建筑、高耸结构、水工建筑、大吨位船舶、地下建筑、机场跑道、海洋结构、核电站压力容器等大型建筑上。
过去30年间,我国的预应力钢材发展严重落后,存在着材料品质低下、品种繁杂、整体钢材强度低、生产产量少等不足。

后张有粘结预应力混凝土结构施工质量控制技术

() 1 应根据工程特 点 , 组织 有关 施工 人员 , 悉 图纸 , 熟 编 写详细的施工方案 , 制定施工工艺 , 技术措施。 () 2 合理安排施工 顺序 , 证预应 力分 项各 工序 与其 它 保 分项各 工序之 间的顺序 。 2有粘结预应力混凝土结构施工 中的质量控制 有粘 结预应力 混凝 土结构 分项工程 的工序 主要有 下料 、 布束 、 张拉 、 灌浆 、 封锚等 , 其它分项与 预应力施工相关并影 响
施工质量 的有 : 支撑系统 、 模板工程 、 钢筋绑扎等工序。
2 1预 应 力 筋 制 作 下 料 .
有粘结预应力工程主要原 材料 为预应力 筋 、 锚夹具 、 波纹 管、 孔道灌浆用水泥等 。应从材料的选择 、 进场检验等方面对 材 料进 行控 制 , 包括以下几个方面 :
根据 图纸和现场尺寸较核 、 确定预应力筋的下料长度 , 制 作 固定端锚具 ( 压锚 或压 花锚 ) 挤 。下 料长 度 留够 张拉 尺寸 即可 , 过长浪费材料 , 过短影 响张拉 。 22 波 纹 管 定位 和预 应 力 筋 的 布 束 . 易 出现的质量 问题 : 预应力筋位置偏差过大 , 锚垫板 与预
维普资讯
福建建设科技 20. o5 06 N .
■施 工技 术
后张有粘结预应 力混凝土结构 施工质 量控制技术
黄金 伙 ( 福州市 建设 局
[ 提
300 ) 50 1
要】 本文针对有粘结预应 力混凝土 结构 可能 出现 的质 量问题 , 出在 施工前、 提 施工过程 中、 工后 的质量控 制要 点。 施
4X8 5 2 6 1 .4和 4× 1.4 9 52 。 由于有粘结预应 力混凝土结构在整个工 程中占有重要 的 位置 , 在施工 中对预应力结 构施工质 量的控 制是一个 关键 的
后张有粘结预应力预应力混凝土施工

后张有粘结预应力预应力混凝土施工在现代建筑工程中,后张有粘结预应力预应力混凝土施工技术凭借其显著的优势,在大跨度、重载结构等领域得到了广泛应用。
本文将对这一施工技术进行详细的介绍和探讨。
一、后张有粘结预应力预应力混凝土施工技术概述后张有粘结预应力预应力混凝土是指在混凝土构件中预留孔道,待混凝土达到一定强度后,将预应力筋穿入孔道并进行张拉锚固,然后通过孔道灌浆使预应力筋与混凝土粘结在一起,共同工作的一种预应力混凝土结构。
这种施工技术能够有效地提高混凝土构件的承载能力、抗裂性能和耐久性,减小构件的截面尺寸,增加建筑的使用空间,降低工程造价。
二、施工准备(一)材料准备1、预应力筋:通常采用高强度钢丝、钢绞线等,其质量应符合国家相关标准。
2、锚具:根据预应力筋的类型和规格选择合适的锚具,如夹片式锚具、锥塞式锚具等,锚具的性能应满足设计要求。
3、波纹管:用于预留孔道,一般采用金属波纹管或塑料波纹管,其材质和规格应符合设计要求。
4、灌浆材料:常用的灌浆材料有水泥浆和专用灌浆料,其性能应满足强度、流动性和耐久性等要求。
(二)技术准备1、熟悉施工图纸,了解预应力混凝土构件的设计要求和施工要点。
2、编制施工方案,包括预应力筋的铺设、张拉、灌浆等施工工艺和质量控制措施。
3、对施工人员进行技术交底,确保其掌握施工技术和质量要求。
(三)现场准备1、搭建施工平台和脚手架,确保施工安全和操作方便。
2、清理施工现场,保证场地平整、畅通。
三、预留孔道的设置预留孔道的位置和尺寸应严格按照设计要求进行设置。
在施工过程中,可采用波纹管预留孔道。
波纹管安装时,应保证其位置准确、顺直,接头处应密封严密,防止漏浆。
同时,应在波纹管内设置临时支撑,防止其在混凝土浇筑过程中变形。
四、预应力筋的铺设预应力筋的铺设应在非预应力钢筋绑扎完成后进行。
铺设时,应保证预应力筋的位置准确、顺直,避免出现扭曲、交叉等现象。
对于曲线预应力筋,应按照设计要求设置定位钢筋,保证其曲线形状符合要求。
预应力管桩施工建设质量监理控制要求

预应力管桩施工建设质量监理控制要求1.1前言在长江三角洲和珠江三角洲地区,由于地质条件适合管桩的使用特点,管桩的需求及生产已经成为国内的庞大及稳定的产业。
国内管桩产品从无标生产,发展到今天拥有较完善的标准体系——GB13476-92《先张法预应力混凝土管桩》、GB13476-1999《先张法预应力混凝土管桩》、JC888-2001《先张法预应力混凝土薄壁管桩》、03SG409《预应力混凝土管桩》、GB/T19496-2004《钻芯检测离心高强混凝土抗压强度试验方法》、JC/T947-2005《先张法预应力混凝土管桩用端板》、JC/T950-2005《预应力高强混凝土管桩用硅砂粉》、JC/T948-2005《混凝土制品用脱模剂》、JC/T540-2006《混凝土制品用低碳冷拔钢丝》,这一发展历程整整走了近20多年。
1.2 管桩的分类一、管桩的分类管桩分为后张法预应力管桩和先张法预应力管桩,预应力混凝土管桩(PC管桩)和预应力混凝土薄壁管桩(PTC管桩)及高强度预应力混凝土管桩(PHC管桩)。
先张法预应力管桩是采用先张法预应力工艺和离心成型法制成的一种空心筒体细长混凝土预制构件,主要由圆筒形桩身、端头板和钢套箍等组成。
管桩按混凝土强度等级和壁厚分为预应力混凝土管桩(PC管桩)、预应力混凝土薄壁管桩(PTC管桩)和预应力高强混凝土管桩(PHC管桩)。
PC桩的混凝土强度不得低于C50砼,PTC 管桩强度等级不得低于C60,PHC桩的混凝土强度等级不得低于C80。
PC桩和PTC桩一般采用常压蒸汽养护,一般要经过28天才能施打。
而PHC桩,脱模后要进入高压釜蒸养,经10个大气压、180度左右的蒸压养护,混凝土强度等级达C80从成型到使用的最短时间只需三、四天。
规格分类:管桩按外径分为300毫米、350毫米、400毫米、450毫米、500毫米、550毫米、600毫米、800毫米和1000毫米等规格,实际生产的管径以300毫米、400毫米、500毫米、600毫米为主。
有粘结预应力工程施工方案(完整版)

有粘接预应力混凝土施工方案XX建筑工程公司年月日本工程结构体系为框架一剪力墙结构。
采用了部分预应力混凝土框架梁,跨度为23.00m。
本工程预应力梁共计4根梁,采用后张有粘结预应力混凝土技术。
根据设计要求,为确保工程施工质量,特确定本工程有粘结预应力分项工程方案如下:(一)、预应力专项施工工艺1.材料本工程预应力筋采用标准强度fptk=1860N/mm2,公称直径 =15.24,弹性模量Ey=1.95×105MPa的高强度低松驰钢绞线,均采用两端张拉,锚固体系采用HVM群锚体系,包括锚垫板、螺旋筋、锚环和夹片。
锚具质量应符合国标GB50204—92有关规定的要求。
2.设备的选用本工程均采用HVM15群锚体系,故张拉设备配套采用YCW—250型液压千斤顶及配套的高压油泵,油压精度1.5级,灌浆采用高压砂浆灌浆机。
3.材料及设备复检(1).预应力钢绞线的检验对使用的预应力钢绞线质量审核包括:出厂质量证明书、见证取样检测。
检验内容:A.出厂质量证明书或试验报告单。
B.外观检查:逐盘(卷)检查。
有粘结预应力钢绞线捻距应均匀,切断后不松散,其表面不得带有油污、锈斑或机械损伤,允许有轻微的浮锈。
C.标牌检查:钢材品种、直径、强度级别、重量、出厂日期。
D.抽取试样由有资质的单位作力学性能试验,3根1组。
由于总重量小于60t,故只做1组。
(2).预应力锚具的检验预应力锚具:根据(GB/T14370—93)中I类锚具的要求,采用HVM群锚体系。
张拉端采用HVM15—7/8/9型锚具。
对使用的锚具质量审核包括:出厂合格证、进行见证取样检测。
检验内容:A.出厂质量证明书或试验报告单B.外观检查:抽取8套锚具,检查锚环、夹片外形尺寸及表面质量应全部符合产品标准,锚垫板外形尺寸应符合产品标准。
C.因本工程属一般性结构,故锚具的静载锚固性能试验由厂家提供。
(3).设备进场及标定验收本次施工的设备包括:250t液压千斤顶及相应油泵、灌浆机。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房屋建筑有粘结预应力施工技术与质量控制摘要:本文结合工程实例,就后张有粘结预应力混凝土梁的施工工艺及要点和质量控制措施做了分析。
关键词:房屋建筑;有粘结预应力;施工技术
1工程概况
工程屋面层局部大跨度梁采用有粘结预应力混凝土梁结构,共有15榀预应力梁,当中三层有3榀预应力梁,四层有7榀预应力梁,屋面层有5榀预应力梁。
预应力梁最大跨度为22m,梁最大截面为600mm×1300mm,本工程预应力钢筋全部采用ii级松弛φ
j15.24钢绞线,预应力钢绞线抗拉强度标准值为fptk=1860mpa,张拉控制应力σcon=1302mpa,单根预应力钢筋张拉控制应力ncon =182.3kn,锚具一律采用i类锚具,其中张拉端采用夹片锚具,固定端采用挤压锚具。
本工程预应力梁混凝土强度等级均为c40。
2工程特点
2.1本工程为局部采用了预应力技术,每层面积很大,但是只有个别梁采用预应力,穿插施工时间较长,施工时需与土建施工密切配合。
2.2其中一部分预应力梁需要在结构内部设后浇孔作为张拉的空间,这是大面积建筑中局部采用预应力时常见情况,土建施工时需要按图纸留设后浇孔(如图一):
2.3后张有粘结预应力梁增加了埋设波纹管、孔道灌浆两个工
序,此外,为避免张拉时由于局部压力过大,造成在张拉端混凝土的破损,应采取在张拉端设置加强螺旋筋等措施(如图二):
3施工中需要注意的问题
3.1固定端柱筋的定位应保证波纹管的顺利通过,张拉端柱筋的定位应保证能够安装锚垫板。
3.2在张拉端部,梁面、底筋的弯折方式需与锚具的位置相配合,箍筋的尺寸要按图制作以保证波纹管能够正常通过。
根据本工程经验,在施工交底时要确定普通钢筋的位置,与波纹管的位置要错开,对妨碍波纹管、锚具位置的柱筋及梁筋作相应调整,以免施工时各种钢筋交叉冲突影响施工。
4预应力施工工艺流程
本工程楼层预应力梁模板安装及钢筋绑扎阶段的施工顺序为:安装梁模板,预应力梁边侧模先不装(以便穿预应力筋及设置张拉端),绑扎普通钢筋及穿预应力筋;安装张拉端锚垫板及间接钢筋,封梁边模板。
现浇有粘结预应力砼工程的施工,是在普通钢筋砼施工工序中穿插施工的,具体施工流程如下图:
5预应力施工要点及质量控制
5.1原材料质量控制:预应力筋是预应力分项工程中最重要的原材料之一,预应力筋进场时,要求厂家提供产品合格证外,还应提供反映预应力筋主要性能的出厂检验报告,两者也可合并提供,但
主要项目、内容应基本齐全。
材料进场后应根据进场的批次和产品的抽样检验方案确定检验批,进行外观检查并抽样进行复验,确认合格后方能使用。
预应力筋用锚具、夹具和连接器应按设计要求采用,其性能应符合现行国家标准《预应力筋用锚具、夹具和连接器》gb/t14370-2000等规定。
进场后应抽样进行外观检查,并进行组装件试验,确认合格后方能使用。
5.2预应力筋张拉机具设备及仪表应定期维护和校验。
张拉设备应配套标定并配套使用。
张拉设备的标定期限不应超过半年。
当在使用过程中出现反常时或在千斤顶检修后,应重新标定。
5.3预应力筋下料、制作固定端锚具:预应力筋切割成工程所需长度。
下料完毕后,即制作固定端锚具,加工好后运到工地现场。
钢绞线的下料长度等于钢绞线在结构内的长度、张拉端预留长度及下料误差三者之和。
下好料的成品钢绞线不能有死弯及磨伤;下好料的钢绞线应按长度分类堆放;预应力筋下料完毕,及时检查其规格尺寸和数量。
5.4预应力曲线放线:预应力筋(波纹管)在梁中按设计要求的曲线布置,曲线形状由反弯点及最低点、最高点等几个特征点控制,通常在梁非预应力钢筋(箍筋)上画出预应力筋详细的放线图,每间隔1.0m~1.5m左右设一个控制点。
放线应由专人放线,并及时进行复核检查。
5.5固定架的焊接:预应力筋在各控制点处由固定架支承,普通钢筋绑扎成型后,以波纹管管底标高,按设计要求的预应力曲线矢
高在控制点处箍筋上划线,将支架焊接在梁箍筋上,间距1000mm。
为防止在浇筑砼时变位,固定架必须有足够的支承力,直径不小于10mm,为保证固定架位置的准确,宜由焊工及放线人员一起进行焊接固定架。
5.6波纹管安设:普通钢筋绑扎成型及固定支架焊好后,就可进行辅管,辅管时先将固定端锚垫板安装就位,从张拉端处逐步套入波纹管。
波纹管的连接采用同一形式大一号的管,长400mm,每边旋入150mm,对接后用胶带密封。
波纹管与固定端钢绞线连接用棉丝封堵,再用胶带密封。
整段波纹管在梁内应顺直,不得有明显弯折,水平允许偏差10mm。
5.7预应力筋穿束
梁普通钢筋绑扎完毕并焊接完固定架后,先铺放波纹管,然后将预应力筋穿入管内,全部铺完后将波纹管绑扎在固定架上。
预应力筋穿束采用人工单根穿束。
穿束端采用胶布或其他软布包缠好,以减少穿束过程预应力筋对波纹管造成破损现象的发生,预应力筋穿束过程中及完毕后,应对波纹管破损情况进行检查,如有破损应立即用防水胶带包缠。
5.8预应力筋就位固定及留排气泌水孔
预应力筋的垂直位置由固定架控制,预应力筋的水平位置应保持顺直。
在就位固定后,泌水孔应设置在波纹管最高点及两端部。
先在波纹管上方开一直径20mm的圆孔,在开口上用带嘴的塑料压板和海绵覆盖,并用铁丝固定在波纹管上,接头周边用胶带封严,
以防漏浆,在塑料压板的嘴上接上直径25mm的塑料管,向外延伸至梁面以上500mm,兼作泌水孔。
5.9放置螺旋筋:在预应力张拉端部按设计要求放置加强螺旋筋,以承担预应力局部压力。
5.10锚垫板的安装与固定
从波纹管端套入锚垫板,并将其稳固焊在柱筋上,固定端锚具必须伸入锚固构件厚度的一半以上。
张拉端与固定端垫板均须与预应力筋保持垂直。
本工程张拉端垫板缩入构件内固定,垫板前用泡沫塑料填充成孔。
5.11混凝土浇筑及注意事项
预应力筋穿束完毕后,检查和调整敷设的各种管线的位置、规格和数量,检查和修补破损的波纹管,进行隐蔽验收,合格后方可浇筑混凝土。
在混凝土浇筑过程中,应特别注意振动棒不要直接接触波纹管。
张拉端及梁柱节点等重点部位宜采用小直径振动棒振捣密实,以免出现蜂窝,造成张拉时发生事故。
混凝土浇筑时要注意预留同条件养护混凝土试件,以便张拉时以其强度检测值作为预应力筋后张拉的依据。
在浇完混凝土后要及时清理干净锚垫板的面上的混凝土,以确保锚具能顺利地安装。
5.12预应力筋的张拉
预应力张拉前的准备工作:1、将锚垫板喇叭管内的混凝土清理干净;2、清除钢绞线上的锈蚀,泥浆;3、套上工作锚板,在锚板锥子孔内涂一层薄薄的黄油,在锥孔内装上工作夹片;4、准确定
位安装千斤顶;5、套上相应的限位板;6、装上张拉千斤顶(所用千斤顶要和油压表配套使用);7、装上工具锚板,在锚板锥孔内装上工具锚夹片。
当预应力梁的砼强度达到设计要求后,用经具有相应资质的检测部门专门标定的张拉设备进行张拉。
本工程按设计要求均采用一端张拉方式,张拉前应根据现场实际情况加固脚手架、搭好张拉平台,以保证张拉人员安全、顺利操作。
5.13模板的拆除:预应力梁底模及支撑,必须在预应力筋张拉结束,方可拆除。
5.14预应力孔道灌浆:预应力筋张拉后,应在24小时内灌浆,如情况特殊不能及时灌浆时,应采取保护措施保证锚固装置及钢绞线不被锈蚀,以防滑丝。
孔道灌浆的质量在有粘结预应力施工中是非常关键的工序,压浆前对压浆机进行认真检查、标定,用压浆机向管道内注压清水,充分冲洗,润湿管道,至全部管道冲洗完后,方开始压浆。
预应力孔道灌浆时,利用灰浆泵将水泥浆灌到预应力孔道中去。
采用525硅酸盐水泥或普通硅酸盐水泥配制纯水泥浆,水灰比控制在0.4~0.45,加少量的减水剂(5%左右)。
每一道孔道灌浆一次性完成,中途不能停顿,在灌浆过程中喷嘴不能离开关键孔以免空气进入形成气泡。
待排气孔流出浓浆并稳压后撤除压力并及时封闭排气孔、关键孔。
灌浆施工时,需按有关规定现场抽样留置灰浆试块进行强度测定。
5.15端部预应力筋的切除及封锚:预应力筋张拉完毕灌浆完成后,待预应力孔道内浆体达到一定强度后采用砂轮切割机或氧乙炔
焰切断端部多余的预应力筋,严禁使用电弧。
当用氧乙炔焰切割时,火焰不得接触锚具,切割过程中还应用水冷却锚具,切割后预应力筋的外露长度不应小于30mm,然后用同等级强度的膨胀细石砼封闭端部,实施永久性防护措施,以防止水分及其他有害介质侵入。
6结束语
本工程采用了有粘结预应力技术,很好地解决了大跨度混凝土梁在受荷载较大时的挠度和抗裂问题,同时也大大减少混凝土梁的截面尺寸和混凝土及钢筋的用量,提高了结构的使用空间,降低了工程造价。
本预应力工程已完工两年多,从各方面观察的情况来看,效果是良好的。
但预应力施工应用在民用房屋建筑工程中,可以说还是一项新技术,施工中仍有很多问题很难准确分析,需进一步不断摸索和总结。
