安全监测监理实施细则(新版)

合集下载

工程安全监理实施细则

工程安全监理实施细则

工程安全监理实施细则工程安全监理是确保工程施工过程中安全风险得到控制和预防的重要环节。

为了有效进行工程安全监理工作,制定了一系列实施细则,以下就详细描述这些实施细则。

一、工程安全监理的目的和职责1. 工程安全监理的目的是确保施工过程中的安全风险得到有效控制和预防,保障工作人员的生命财产安全。

2. 工程安全监理的职责包括:制定并监督实施施工安全管理方案,审核施工单位的安全组织设计,监督施工单位的安全操作规程,定期检查施工现场安全措施的落实情况,评估施工过程中的安全风险并提出改进措施,协调解决与工程安全相关的问题。

二、安全管理方案的制定与监督1. 施工单位在开工前应提交安全管理方案,并按照方案的要求开展安全管理工作。

2. 工程安全监理应对施工单位的安全管理方案进行审核,并监督其执行情况。

对方案中存在的不合理或不完善之处,应及时提出整改要求。

三、施工单位的安全组织设计1. 施工单位应根据工程特点和施工过程中的安全风险,制定相应的安全组织设计。

2. 工程安全监理应对安全组织设计进行审核,并督促施工单位按照设计要求进行组织实施。

对不合理的设计方案,应及时提出修改意见。

四、施工单位的安全操作规程1. 施工单位应制定针对不同工序和作业环节的安全操作规程,并组织施工人员进行培训。

2. 工程安全监理应对安全操作规程进行审查,并对规程的执行进行检查和评估。

如发现规程不合理或未能正确执行的情况,应及时提出整改要求。

五、施工现场的安全措施落实情况检查1. 工程安全监理应定期对施工现场的安全措施进行检查,包括安全设施的设置、安全警示标识的标注、作业人员的个人防护用品配备情况等。

2. 检查发现问题时,工程安全监理应及时指出,并协助施工单位采取补救措施,确保施工现场的安全。

六、施工过程中的安全风险评估与改进措施1. 工程安全监理应对施工过程中可能出现的安全风险进行评估,并提出相应的改进措施。

2. 施工单位应根据评估结果,及时采取改进措施,以确保施工过程中的安全。

安全监理实施细则(最新整理

安全监理实施细则(最新整理

安全监理实施细则(最新整理第一章:总则第一条:本细则的目的是为了规范安全监理工作,确保工程施工在安全、顺利完成。

第二条:安全监理实施细则适用于工程建设项目的安全监理工作。

第三条:安全监理实施细则应与相关法律法规相一致,遵循安全施工的基本原则。

第五条:安全监理人员应具备相关专业知识和经验,通过培训和考核合格方可上岗。

第六条:安全监理人员应遵守相关法律法规,忠实履行职责,维护公平、公正、公开的原则。

第七条:安全监理人员在履行职责时应与施工单位保持密切沟通,及时解决工程安全问题。

第二章:安全监测第八条:安全监理人员应对工程施工现场进行定期巡视,及时发现工作中的安全隐患。

第九条:安全监理人员应检查施工单位的安全生产管理制度,确保其合理有效。

第十条:安全监理人员应对施工单位的安全设备进行检测和管理,及时协调解决不合格问题。

第十一条:安全监理人员应对工人的安全防护措施进行监督和检查,发现问题及时处理。

第十二条:安全监理人员应开展安全教育和培训工作,加强工人的安全意识和操作技能。

第三章:安全管理第十三条:安全监理人员应对施工单位的临时施工设施进行审核和把关,确保其安全可靠。

第十四条:安全监理人员应制定安全标准和操作规程,对施工单位的工作进行指导和监督。

第十五条:安全监理人员应严格审核施工单位的安全组织设计,确保其合理、科学、安全。

第十六条:安全监理人员应掌握施工进度和施工内容,及时认识到安全风险,采取相应的措施。

第十七条:安全监理人员应定期召开安全例会,交流经验,总结经验,促进施工安全工作的改进。

第四章:安全检查第十八条:安全监理人员应定期进行安全检查,详细记录工程施工中的安全问题。

第十九条:安全监理人员应对施工单位的安全检查情况进行审查和评估,发现问题及时整改。

第二十条:安全监理人员应与施工单位共同制定安全整改措施和工作计划,确保问题得到解决。

第二十一条:安全监理人员应定期向建设单位和相关部门报告安全检查情况,提出改进建议。

安全监测监理实施细则范文

安全监测监理实施细则范文

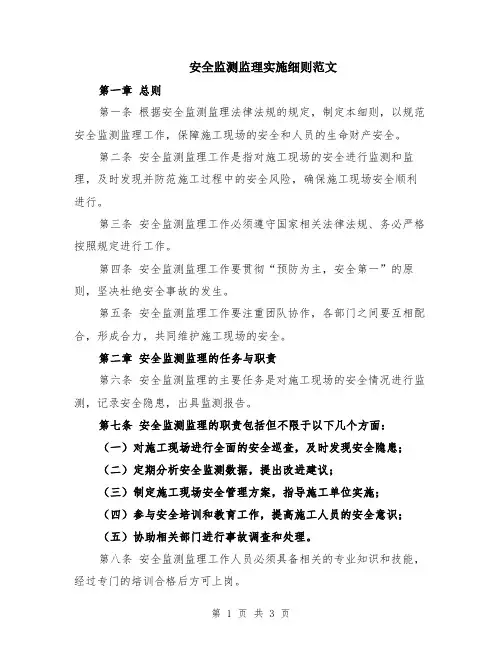

安全监测监理实施细则范文第一章总则第一条根据安全监测监理法律法规的规定,制定本细则,以规范安全监测监理工作,保障施工现场的安全和人员的生命财产安全。

第二条安全监测监理工作是指对施工现场的安全进行监测和监理,及时发现并防范施工过程中的安全风险,确保施工现场安全顺利进行。

第三条安全监测监理工作必须遵守国家相关法律法规、务必严格按照规定进行工作。

第四条安全监测监理工作要贯彻“预防为主,安全第一”的原则,坚决杜绝安全事故的发生。

第五条安全监测监理工作要注重团队协作,各部门之间要互相配合,形成合力,共同维护施工现场的安全。

第二章安全监测监理的任务与职责第六条安全监测监理的主要任务是对施工现场的安全情况进行监测,记录安全隐患,出具监测报告。

第七条安全监测监理的职责包括但不限于以下几个方面:(一)对施工现场进行全面的安全巡查,及时发现安全隐患;(二)定期分析安全监测数据,提出改进建议;(三)制定施工现场安全管理方案,指导施工单位实施;(四)参与安全培训和教育工作,提高施工人员的安全意识;(五)协助相关部门进行事故调查和处理。

第八条安全监测监理工作人员必须具备相关的专业知识和技能,经过专门的培训合格后方可上岗。

第三章安全监测监理工作的方法和措施第九条安全监测监理工作要采取多种方法和措施,确保工作的全面性和准确性。

(一)定期组织安全巡查,检查施工现场的各项安全措施是否得到落实;(二)建立和维护施工现场的安全监测设备,保证设备的正常运行;(三)定期召开安全会议,对安全问题进行讨论和解决;(四)参与危险化学品管理,对危险化学品进行监测和管理;(五)建立安全档案,记录安全监测过程和结果。

第十条安全监测监理工作要依据相关的规范和标准进行,不得任意扩大或者缩小监测范围。

第四章安全监测监理的要求第十一条安全监测监理工作要求工作人员做到以下几点:(一)工作人员要熟悉本行业相关法律法规的要求,并严格遵守;(二)工作人员要保持良好的工作素质和职业操守,维护监理工作的公正和公平;(三)工作人员要随时关注施工现场的安全情况,及时报告安全问题;(四)工作人员要积极参与培训和学习,提高自身的专业知识和技能。

安全监理实施细则

安全监理实施细则

安全监理实施细则1. 简介安全监理是在工程建设过程中,对施工现场的安全管理及工程质量进行监督检查和评估的专业服务。

为了确保施工项目的安全性和质量,制定了安全监理实施细则,以规范安全监理工作的执行。

2. 监理人员的职责安全监理人员在工程建设过程中有着重要的职责和任务,包括但不限于:•监督工程施工过程中的安全措施是否符合相关标准和规范;•检查施工现场的安全设施是否完善,并及时提出改进建议;•对施工工作人员的安全培训和意识提升进行督促;•定期组织进行安全检查和评估,及时发现并解决存在的安全隐患;•及时报告工程施工中的安全事故或问题,并提出处理建议;•配合相关部门进行工程质量验收,确保工程质量符合要求。

3. 施工现场安全管理在安全监理实施中,对施工现场的安全管理是重中之重。

以下是一些常见的安全管理工作:3.1 安全生产责任制施工现场应建立健全安全生产责任制,明确各岗位人员的安全管理职责和义务,并定期进行安全生产教育培训。

3.2 安全设施施工现场应配备必要的安全设施和器材,如防护栏、安全网、照明设备等,以确保工人的人身安全。

3.3 安全培训监理人员应与施工单位共同开展安全培训,包括对工人进行安全操作规程的培训,提高他们对安全事故的防范意识。

3.4 安全检查监理人员应定期对施工现场进行安全检查,包括对施工材料、施工设备和施工工艺的检查,以确保其符合相关要求。

4. 风险评估和处置措施在施工项目的整个过程中,安全监理人员应对各个环节进行风险评估,并及时采取相应的处置措施,以确保施工过程的安全性。

4.1 风险评估安全监理人员应对施工项目中可能存在的安全风险进行评估,包括对地质、水文、气象、交通等因素的分析,并确定相应的风险等级。

4.2 处置措施针对评估结果,安全监理人员应提出相应的处置措施,并与施工单位协商一致。

这些措施可以包括但不限于调整施工方法、增设安全设施、加强監督检查等。

5. 安全事故处理安全监理实施细则中还包括了对安全事故处理的规定。

安全监测监理实施细则(4篇)

安全监测监理实施细则(4篇)

安全监测监理实施细则第一章总则第一条根据国家有关法律法规,明确安全监测监理的组织、实施和管理要求,维护工程建设安全,保障人民群众生命财产安全。

第二条安全监测监理应当遵循法律法规、规范和标准,确保监理工作的科学性和准确性。

监理机构和监理人员应当具备相应的资质和能力。

第三条安全监测监理应当坚持预防为主、防止事故的思想,采取综合防护措施,提前发现和预警工程施工中存在的安全隐患。

第四条安全监测监理应当遵循依法、公平、公正的原则,保证监理结果的真实性和客观性。

第二章组织机构第五条建设项目的业主应当设立安全监测监理组织机构,负责项目的安全监测工作。

第六条安全监测监理组织机构应当由具备安全监测监理资质的机构或个人担任。

组织机构应当具备充足的技术力量和设备条件。

第七条建设项目的监理机构应当根据工程的特点和规模,成立相应的安全监测监理小组,负责具体的监理任务。

第八条安全监测监理小组应当包括监理工程师、安全监理员等从业人员。

监理工程师应当具备相应的工程技术和管理经验。

第三章规划与设计第九条安全监测监理在规划和设计阶段应当参与工程规划和设计的审核,提出合理化建议,确保施工图纸的安全性和可行性。

第十条安全监测监理应当对施工方的安全技术措施进行评估和审查,防止施工过程中可能发生的事故。

第四章施工过程第十一条安全监测监理应当加强对施工方的管理和监督,确保施工现场的安全条件,防止施工过程中发生事故。

第十二条安全监测监理应当加强施工现场安全巡查,发现问题及时进行整改,确保施工过程中安全风险得到有效控制。

第十三条安全监测监理应当与施工方进行定期沟通,掌握施工进度和安全情况,及时解决工程施工中的安全问题。

第五章监测与检测第十四条安全监测监理应当根据工程类型和施工阶段的不同,制定相应的监测方案和监测指标。

第十五条安全监测监理应当通过现场观测、设备监测和数据分析等手段,及时发现和预警施工中可能发生的安全隐患。

第十六条安全监测监理应当通过实验室测试和现场检测,对施工材料和工作质量进行抽查,确保施工符合相关的安全标准和要求。

安全监测监理实施细则

安全监测监理实施细则

安全监测监理实施细则一、引言安全监测监理是建设项目中至关重要的环节,旨在保障工程施工过程中的安全和监理的有效实施。

本文将就安全监测监理实施的具体细则进行详细说明。

二、监理机构责任和义务(1)监理机构应严格遵守《建设工程监理管理条例》以及相关法律规定,履行好安全监测监理的职责和义务。

(2)监理机构应具备一定的技术实力和经验,对施工过程中的安全进行全面监测和评估。

(3)监理机构应与业主和施工单位建立有效的沟通机制,及时交流安全问题和解决方案。

(4)监理机构应组织专业人员进行安全监测,包括现场巡查、安全数据分析和安全隐患排查等工作。

三、安全监测工作内容(1)监理机构应对工程施工现场进行定期巡查,确保各项施工活动的安全进行。

(2)监理机构应监测施工现场的重要安全指标,如工人的安全装备使用情况、施工设备的合理使用和维护情况等。

(3)监理机构应监测施工现场的环境安全状况,如施工现场周边的交通情况、临时用电安全等。

(4)监理机构应监测施工材料和产品的安全性能,确保符合相关标准和规定。

(5)监理机构应对施工单位的安全管理制度和操作规程进行审核和评估,提出改进意见和建议。

四、安全监测报告和措施(1)监理机构应按照工程进度和安全监测情况,及时向业主提交安全监测报告。

(2)监理机构应对安全监测报告中的问题和隐患提出相应的安全措施和整改要求,并跟踪整改情况。

(3)监理机构应与业主和施工单位共同制定应急预案,并定期组织演练,以应对可能发生的安全事故。

五、安全监测监理的控制措施(1)监理机构应对施工单位进行安全技术培训,提高施工人员的安全意识和应急能力。

(2)监理机构应加强与相关部门的合作,落实安全法规和标准的执行。

(3)监理机构应建立健全安全监测记录和档案,为工程验收和后续维护提供参考。

六、安全监测监理的效果评估(1)监理机构应定期评估安全监测监理的效果,并提出改进和优化意见。

(2)监理机构应与业主和施工单位进行安全监测的经验交流,共同总结和分享安全管理和监理的好做法和经验。

安全监测项目监理实施细则

安全监测项目监理实施细则

安全监测项目监理实施细则一、背景介绍安全监测项目监理实施细则是为了确保安全监测项目的顺利进行,保障工程施工过程中的安全性和可靠性,有效预防和控制施工过程中可能浮现的安全风险而制定的。

本细则适合于所有安全监测项目的监理工作。

二、监理责任1. 监理单位应明确安全监测项目的监理范围和监理责任,并与建设单位签订监理合同。

2. 监理单位应派遣具备相关专业知识和经验的监理人员进行现场监理工作,并负责监督施工单位的安全施工。

三、监理流程1. 监理单位应在施工前进行安全监测项目的准备工作,包括与建设单位进行沟通,了解工程的安全监测要求和施工计划。

2. 监理单位应参预施工单位的施工方案编制,对施工方案中的安全措施进行评估和审核,并提出合理化建议。

3. 监理单位应对施工单位的安全施工进行现场监督,包括对施工人员的安全培训、安全设备的使用情况、施工现场的安全环境等进行检查和记录。

4. 监理单位应定期组织安全监测项目的验收工作,对监测数据进行分析和评估,并向建设单位提供监测报告。

四、监理要求1. 监理人员应具备相关的专业知识和经验,并持有相关的监理资格证书。

2. 监理人员应熟悉安全监测项目的相关法律法规和技术标准,能够准确判断施工过程中的安全风险,并提出相应的控制措施。

3. 监理人员应具备较强的沟通能力和协调能力,能够与建设单位和施工单位进行有效的沟通和协调,解决施工过程中的安全问题。

4. 监理人员应做好监理记录,包括施工现场的安全问题、监测数据的变化等,并及时向建设单位和施工单位进行汇报。

五、监理报告监理单位应按照约定的时间和要求向建设单位提交监理报告,报告内容应包括安全监测项目的发展情况、施工单位的安全施工情况、监测数据的分析评估等。

监理报告应准确、全面、客观地反映安全监测项目的实施情况。

六、监理考核建设单位可以对监理单位的监理工作进行考核,考核内容包括监理人员的工作质量、工作态度、沟通协调能力等。

监理单位应积极配合考核工作,并根据考核结果进行整改和改进。

建设工程安全监测项目监理实施细则

建设工程安全监测项目监理实施细则

建设工程安全监测项目监理实施细则建设工程安全监测项目监理实施细则提要:承建单位在监测仪器设备埋设安装之前,应完成对埋设仪器的率定和电缆联接检查,并取得监理工程师的质量检验合格认可建设工程安全监测项目监理实施细则一、总则1、本细则依据“工程承建合同文件”,SL60-94《土石坝安全监测技术规范》、SDj336-89《混凝土大坝安全监测技术规范》以及其他有关规程、规范和工程质量检验标准编制。

2、本细则适应于水工建筑物永久工程及水工洞室和高边坡开挖等工程中必须进行运行期与施工期安全监测的工程项目。

3、工程监测仪器设备的埋设应符合合同文件规定和设计要求并随工程进展及时安排实施。

二、仪器与辅助设备装置的采购与安装1、为确保现场仪器设备埋设安装按合同规定及设计要求进行,承建单位应根据设计文件、施工进度以及仪器供货所需的时间要求,编制仪器及辅助装置的采购计划,报监理部批准。

采购计划主要内容包括:(1)项目简况(包括与仪器埋设相关项目施工计划进度,预期埋设计划进度,安全监测项目内容与技术要求)。

(2)供货厂家情况。

(3)采购仪器件申报表(包括埋设部位、器件名称、规格型号、本批采购数量、计划进场日期、供货价格、承运方式与到货地点)。

(4)按合同文件规定或监理部要求必须报报送的其他内容。

2、因工程需要订购的特殊型号和规格的仪器设备,承建单位应约请监理工程师参加经与制造厂商进行的技术商谈。

3、采购的仪器设备进场后,承建单位应认真检查各类仪器的型号、规格、数量和供货质量。

所有的仪器都应附有相应的测试证明。

4、进场仪器设施应按使用、保管说明书要求存放在安全、防潮的库房内妥善保管。

三、仪器埋设准备1、仪器施工作业前28天,承建单位应根据工程安全监测设计图纸、合同技术规范和有关安全监测技术规范规程,结合施工计划编制完成监测仪器埋设安装措施计划,一式四份报监理部批准。

仪器埋设安装措施计划应包括以下主要内容:(1)监测项目内容。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改安全监测监理实施细则(新版)Safety management is an important part of production management. Safety and production are inthe implementation process安全监测监理实施细则(新版)1总则(1)本细则编制依据:1)施工合同文件及监理合同文件。

2)SL60—94《土石坝安全监测技术规范》。

3)SDJ336—89《混凝土大坝安全监测技术规范》。

4)其他有关规程、规范和工程质量检验标准。

(2)本细则适用于水利水电工程中必须进行运行期与施工期安全监测的工程项目。

(3)工程监测仪器设备的埋设应依据合同文件规定和设计要求并随工程进展及时安排实施。

2仪器及辅助装置的采购与保管(1)为确保现场仪器埋设安装按合同规定及设计要求进行(如需承建单位自行采购仪器及辅助装置),承建单位应根据合同文件、设计文件、施工进度以及仪器供货所需的时间要求,编制仪器及辅助装置的采购计划,报送监理部批准。

采购计划主要内容应包括:1)项目简况(包括与仪埋相关工程项目施工进度计划,预期的仪埋计划进度,安全监测项目内容与技术要求)。

2)供货厂家情况(包括厂名、厂址及其资信情况)。

3)采购仪器件申报表(包括埋设部位、器件名称、规格型号、本批采购数量、计划进场日期、供货价格、承运方式与到货地点)。

4)按合同文件规定或业主、监理部要求必须报送的其他内容。

(2)因工程需要订购的特殊型号和规格的仪器设备,承建单位应约请业主和监理工程师参与制造厂商进行的技术商谈。

(3)采购的仪器设备进场后,承建单位应认真检查各类仪器的型号、规格、数量和供货质量。

所有的仪器都应附有相应的测试证明。

(4)进场仪器设施应按使用、保管说明书要求存放在安全、防潮的库房内妥善保管。

3仪器埋设准备(1)仪器埋设施工作业前28天,承建单位应根据工程安全监测设计图纸、合同技术规范和有关安全监测技术规程规范,结合施工计划编制完成监测仪器埋设安装措施计划,一式4份报送监理部批准。

仪器埋设安装措施计划应包括以下主要内容:1)监测项目及内容。

2)工地现场配备的监测仪器设备,包括测量仪表和检验设备清单(附厂家、型号、规格、合格证、仪器检验资料、说明书等)。

3)作业设备、材料与人员配备,岗位设置及其资历。

4)仪埋设备布置及其设计编号。

5)仪埋作业工序与措施(包括必须采用如钻孔等特殊埋设方法的作业工序与措施)。

6)仪埋准备工作与具备的作业条件。

7)作业进度计划。

8)质量保证措施。

9)安全防护措施。

(2)承建单位在监测仪器设备埋设安装之前,不论监测仪器设备及辅助装置是否由业主提供的,承建单位应完成对埋设仪器的率定和电缆联接检查。

并取得监理工程师的质量检验合格认证。

(3)仪器的检查和率定:1)仪器的型号、规格应符合设计要求。

2)仪器的出厂合格证、出厂率定资料卡片、仪器使用说明等资料齐全。

3)按照有关技术规范,对仪器的主要工作性能(如:力学性能、温度性能、防水绝缘性能等)进行率定。

4)仪器的出厂资料和仪器埋设前的率定结果均应妥善保存,以备查证。

(4)电缆的检查和联接:1)仪器的联接电缆其耐久性和防水性能应符合设计和技术规范要求,并通过防水绝缘检验合格。

2)依据设计要求并结合现场情况,每支仪器联接的电缆长度要留有一定的余度。

电缆裁剪后应分别编号,并测量记录电缆的芯线电阻。

电缆应保持无接头的最大安装长度,以尽量减少电缆的接头数量。

3)仪器与电缆的联接按有关技术要求进行,联接后的接头应作防水性能试验。

4)电阻式仪器电缆联接后应测量并记录电缆芯线电阻、仪器电阻和电阻比。

5)仪器与电缆联接后,在电缆测量端应有清晰耐久的仪器编号标记。

(5)承建单位在仪器率定和电缆联接检验合格后,应填写仪器设备质量检查评定表,报监理工程师进行质量认证。

不合格的仪器设备不准使用。

(6)承建单位应结合工程进度和仪器设备埋设安装计划,按照合同文件规定和设计要求完成与仪器设备埋设配套的土建工程,如观测房、电缆管道等。

(7)监测仪器的埋设安装措施计划连同审签意见单均一式4份,经承建单位项目经理或其授权代表签署并加盖公章后报送。

监理部或业主审阅后限时返回审签意见单一份或另行发文批复,原文件不返回。

(8)除非收到的批复意见为“修改后重新报送”,否则承建单位可即时向监理部或业主申请开工许可证。

监理部或业主将于接到承建单位申请后的24小时内开出相应工程项目的开工许可证。

(9)如果承建单位未能按期向监理部或业主报送仪器设备埋设安装措施计划,或未报经监理部或业主批准擅自作业,或未能按报经批准的工序、措施与计划作业等,由此造成的工期延误和其他损失,由承建单位承担合同责任。

4仪器埋设安装(1)承建单位应在仪器埋设测点放样24小时前通知监理工程师。

如发现测点与工程部位有矛盾时,承建单位应提出处理措施,书面报告监理工程师,在未收到监理工程师正式答复以前,承建单位对有矛盾的部位应暂缓实施。

(2)开挖边坡和基础内部需用钻机钻孔进行仪器埋设安装的,承建单位应在钻孔完成、经承建单位三检合格、报经监理工程师对布孔与成孔质量检查认证后,方可进行仪器设备埋设安装。

(3)承建单位在进行建筑物内部监测仪器埋设安装2天前,应通知监理工程师对准备埋设的仪器进行埋设前的质量检查认证。

(4)承建单位应按照设计图纸、设计通知、设计技术要求和有关技术规范要求进行仪器设备的埋设安装。

仪器埋设时应通知监理工程师到场并作好仪器埋设现场记录。

现场记录内容包括:1)仪器埋设位置。

2)仪器的型号、规格和设计编号。

3)配件和预埋件的埋设安装情况。

4)埋设安装过程和仪器埋设前后的观测读数。

5)电缆的牵引保护。

6)仪器埋设时的现场环境记录。

7)仪器埋设位置和电缆走向的现场埋设图。

8)埋设质量事故及其处理记录。

(5)对不符合技术要求的,或在保管、埋设过程中遭受损坏的仪器设备,承建单位应立即予以更换。

对埋设安装中不符合操作程序和工艺要求的应及时予以返工直至合格。

由于承建单位保护、埋设、安装不当或因承建单位原因所引起或发生的损失,由承建单位承担合同责任。

(6)仪器设备安装埋设完成后,承建单位应对埋设单元工程进行质量检验与质量评定,并报监理工程师认证。

(7)观测电缆全部集中到观测房或观测站后,承建单位应及时安装集线箱。

合同文件规定或设计文件要求建立数据采集系统和数据处理系统的,在完成电子计算机房建筑,敷设并连接完成全部观测电缆和传送电缆,埋设完接地网络,接通电源电缆后,方可安装调试。

(8)集线箱、数据采集系统和数据处理系统安装前,承建单位应报监理工程师检查批准。

5观测与维护(1)各类内部观测仪器埋设安装后,承建单位应按照合同文件、设计要求和监测技术规范规定的测次按时进行观测,以保证观测成果的连续性。

(2)在观测或成果计算中,如发现观测结果异常时,承建单位应及时进行复测,以验证观测结果的准确性。

监理工程师也应经常检查承建单位观测作业是否按照有关规范和技术要求执行,对不符合要求的观测结果,监理工程师有权要求进行复测检查。

(3)承建单位在每月25日前,应将本月各项工作进展和观测成果月报报送监理部和业主单位,并抄送设计单位。

承建单位还应根据施工时段和蓄水分期要求,按合同文件规定的内容与资料提交份数,按时向监理部和业主报送观测成果与阶段分析报告。

(4)在观测期间若发现观测成果变化异常,承建单位应在发现后的24小时内向监理工程师提出书面报告。

如果发现观测部位变形过大或渗流突增等现象时,应立即向监理工程师报警,以便监理工程师会同业主单位和设计单位进行现场检查处理。

(5)承建单位应经常巡视检查监测设施的保护情况,发现观测设施保护不良应及时改进。

若发现观测设备遭受破坏,应立即报告监理工程师进行现场检查,对有条件恢复的观测仪器应限期进行恢复。

如观测仪器损坏已无法恢复,承建单位应在发现后的3天内提交书面报告,分析事故原因、经过和责任,提出处理与补救措施,报监理部和业主审批。

(6)承建单位对直读式仪表和量具应定期进行检验率定。

不合格的仪表、量具应停止使用并及时予以更换。

新仪表、量具的更换应事先报经监理工程师检查批准。

6质量检验与验收(1)单元工程开工(仓)签证、质量检查与验收按工程验收监理实施细则及质量控制导则执行。

(2)分部工程按合同要求全部完成并具备验收条件后,承建单位应及时提出分部工程验收申请,承建单位如未能按期申报而造成监测项目验收延误,由此引起的经济损失和合同责任由承建单位承担。

(3)工程竣工验收前28天,承建单位应提交竣工验收申请报告,并随报告提供下列验收文件:1)分部工程验收报告,其内容应包括(工程概况、设计工作量、实际完成工作量、仪器设备检验、埋设安装、观测工作情况、观测资料整编和分析等)。

2)设计文件、设计通知、现场变更及其目录。

3)竣工图纸及图纸目录。

4)需移交的各种原始资料和原始记录(仪器说明书、检验表、出厂卡片、工地现场仪器检验率定记录、电缆联接记录、埋设安装记录、观测记录等)。

5)单元工程质量检验,各阶段验收意见和质量签证。

6)各阶段资料整理分析报告、报警、事故分析、有关重大事件的经过和处理结论。

7)竣工支付结算报告。

8)其他依据合同文件或技术规程规范要求必须报送的资料。

监理工程师在审议上述文件并进行现场核查时,承建单位应予积极配合。

7其他(1)承建单位在整个监测工作实施过程中与监理工程师的一切联系均以书面文件为准,特殊情况可先口头或电话通知,随后补发书面文件。

(2)仪埋项目工程质量签证按合同文件及相关监理实施细则要求执行。
