三级质量控制点8(电气安装)
电气安装质量控制点

电气安装质量控制点一、引言电气安装是指将电气设备按照设计要求进行安装、接线、调试和验收的过程。
电气安装质量的好坏直接关系到电气设备的正常运行和安全性能。
为了保证电气安装质量,需要在关键环节设置质量控制点,并制定相应的标准和要求。
本文将详细介绍电气安装质量控制点及其标准格式。
二、电气安装质量控制点1. 设备安装1.1 设备位置选择- 设备位置应符合设计要求,便于操作、维护和检修。
- 设备位置应避免受到外界冲击、振动和热源的影响。
1.2 设备固定- 设备应坚固地固定在设备基础上,不得浮现松动现象。
- 设备固定件应符合设计要求,夹紧力合适,不得损坏设备表面。
1.3 设备接地- 设备应进行可靠的接地,接地电阻应符合国家标准要求。
- 设备接地引线应固定可靠,不得浮现断裂或者松动现象。
2. 接线安装2.1 电缆敷设- 电缆敷设应符合设计要求,不得有明显的弯曲、扭结或者损伤。
- 电缆应与其他设备和电缆保持一定的距离,避免相互干扰。
2.2 接线端子- 接线端子应符合设计要求,接触面应光洁,紧固件应拧紧到位。
- 接线端子应进行防松处理,防止因振动而松动。
2.3 接线标识- 接线应进行标识,清晰明了,便于操作和维护。
- 标识应符合国家标准要求,不得含糊或者脱落。
3. 调试验收3.1 设备运行测试- 设备安装完成后,应进行运行测试,确保设备正常运行。
- 测试内容包括设备启动、运行稳定性、各功能操作等。
3.2 保护装置测试- 保护装置应进行测试,确保其可靠性和准确性。
- 测试内容包括过流保护、短路保护、接地保护等。
3.3 系统接地测试- 系统接地电阻应进行测试,测试结果应符合国家标准要求。
- 测试方法应符合国家标准要求,测试仪器应校准合格。
三、标准格式的文本示例1. 设备安装1.1 设备位置选择根据设计要求,设备位置应选择在通风良好、无明火、无腐蚀性气体和湿度较高的环境中。
设备位置应便于操作人员进行操作和维护,并且方便设备的检修和更换。

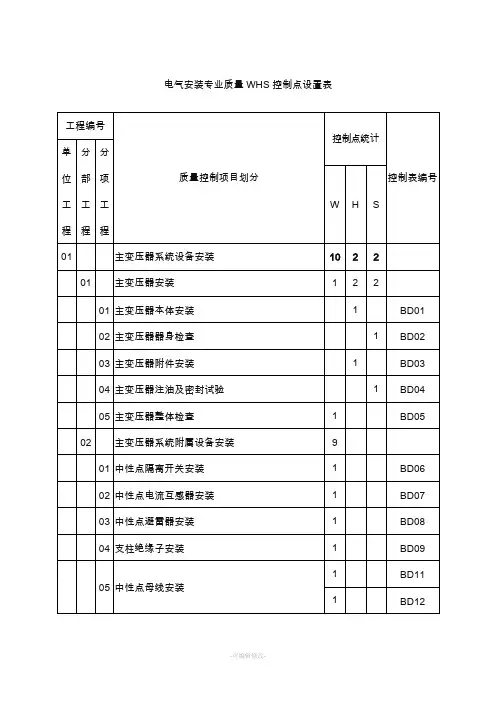

质量控制点设置表(电气专业)

BD12
02
电容器组安装
5
01
电容器组安装
1
BD32
02
放电线圈安装
1
BD33
03
接地隔离开关安装
1
BD06
04
硬母线安装
1
BD13
05
引下线及设备连线安装
1
BD12
03
网栏安装
1
01
网栏安装检查
1
BD31
04
电容器组带电试运行
1
07
全站电缆施工
8
01
电缆管配制及敷设
1
01
电缆管配制及敷设
1
BD34
1
BD41
08
全站防雷及接地装置安装
1
2
01
避雷针及引下线安装
1
01
避雷针及引下线安装
1
BD42
02
接地装置安装
1
1
01
屋外接地装置安装
1
BD43
02
屋内接地装置安装
1
BD44
电气试验、调试专业质量WHS控制点设置表
序号
质量控制项目划分
控制点统计
控制标准编号
W
H
S
1
电力变压器试验
1
SY01
2
电抗器及消弧线圈试验
1
SY02
3
互感器试验
1
SY03
4
真空断路器试验
1
SY04
5
六氟化硫断路器试验
1
SY05
6
六氟化硫封闭式组合电器试验
1
SY06
7
隔离开关、负荷开关及高压熔断器试验
电气安装质量控制点

电气安装质量控制点引言概述:电气安装是建筑工程中非常重要的一环,质量控制是确保电气安装工作安全可靠运行的关键。
本文将从五个方面介绍电气安装质量控制的关键点,分别是设计准备、材料选用、施工过程、验收测试和维护管理。
一、设计准备:1.1 确定电气负荷需求:根据建筑物的用途和规模,确定电气负荷需求,包括照明、动力、空调等方面的用电需求。
准确的负荷计算是电气设计的基础。
1.2 安全电气设计:根据国家标准和规范,设计电气布线、开关箱、配电箱等设备的位置、容量和布置。
确保电气系统的安全可靠运行,防止火灾和电击等事故的发生。
1.3 保证电气设备的可靠性:选择合适的电气设备,如开关、插座、电缆等,确保其质量可靠,并满足相关的标准和要求。
二、材料选用:2.1 选择正规厂家的产品:选用具有良好信誉和质量保证的厂家生产的电气设备和材料,避免使用假冒伪劣产品,确保电气安装的质量和安全性。
2.2 材料的适用性和兼容性:根据设计要求,选择适用于不同环境和工况的电气材料,并确保各种材料之间的兼容性,以提高电气系统的可靠性和稳定性。
2.3 材料的防护和绝缘性能:选用具有良好防护和绝缘性能的材料,如电缆护套、绝缘胶带等,以确保电气设备在潮湿、高温等恶劣环境下的正常运行。
三、施工过程:3.1 严格遵循施工规范:按照电气设计要求和相关的施工规范进行施工,确保电气设备的正确安装和连接,避免因施工不规范而引发的安全隐患。
3.2 合理布线和敷设电缆:根据设计要求,合理布置电缆和导线,避免交叉干扰和过度弯曲,确保电气系统的电阻、电容和电感等参数在允许范围内。
3.3 安全接地和防雷措施:合理设置接地装置,确保电气设备和人员的安全。
同时,采取适当的防雷措施,减少雷击对电气设备的影响。
四、验收测试:4.1 安全检查和试运行:在电气安装完成后,进行安全检查,确保电气设备的安装和接线符合相关要求。
随后进行试运行,测试电气设备的运行状态和性能是否正常。

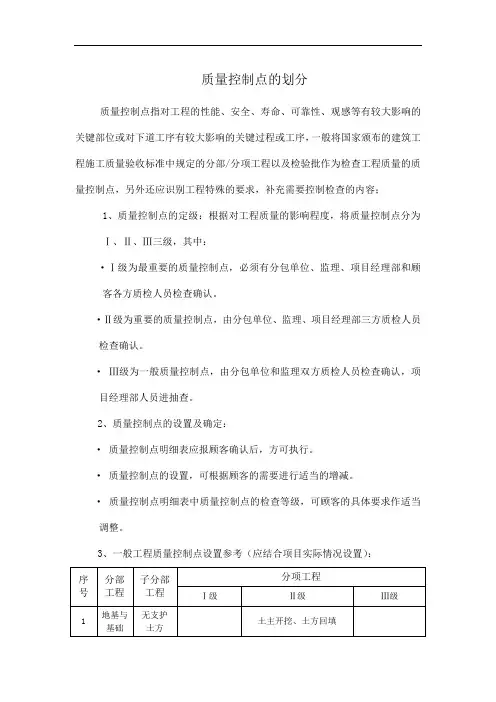

XX工程质量控制点的划分

质量控制点的划分
质量控制点指对工程的性能、安全、寿命、可靠性、观感等有较大影响的关键部位或对下道工序有较大影响的关键过程或工序,一般将国家颁布的建筑工程施工质量验收标准中规定的分部/分项工程以及检验批作为检查工程质量的质量控制点,另外还应识别工程特殊的要求,补充需要控制检查的内容;
1、质量控制点的定级:根据对工程质量的影响程度,将质量控制点分为
Ⅰ、Ⅱ、Ⅲ三级,其中:
·Ⅰ级为最重要的质量控制点,必须有分包单位、监理、项目经理部和顾客各方质检人员检查确认。
·Ⅱ级为重要的质量控制点,由分包单位、监理、项目经理部三方质检人员检查确认。
·Ⅲ级为一般质量控制点,由分包单位和监理双方质检人员检查确认,项目经理部人员进抽查。
2、质量控制点的设置及确定:
·质量控制点明细表应报顾客确认后,方可执行。
·质量控制点的设置,可根据顾客的需要进行适当的增减。
·质量控制点明细表中质量控制点的检查等级,可顾客的具体要求作适当调整。
3、一般工程质量控制点设置参考(应结合项目实际情况设置):。
电气安装质量控制点

电气安装质量控制点引言概述:在电气安装工程中,质量控制是非常重要的,它直接关系到电气设备的正常运行和人身安全。
本文将从五个大点出发,详细阐述电气安装质量控制的关键要点。
正文内容:1. 设备选型与安装1.1 设备选型:根据工程需求和规范要求,选择符合标准的电气设备,包括开关、插座、电缆等。
1.2 设备安装:确保设备安装位置合理,符合规范要求,并且设备之间的距离符合安全要求。
同时,要注意设备的接线方式和接地方法,确保接线坚固可靠。
2. 电缆敷设与保护2.1 电缆敷设:电缆敷设要符合规范要求,避免过度弯曲和拉力过大,以免影响电缆的使用寿命。
2.2 电缆保护:在电缆敷设过程中,要注意对电缆进行保护,避免受到外界物理损伤,例如采用电缆槽、电缆桥架等方式进行保护。
3. 接地系统建设3.1 设备接地:对电气设备进行接地是非常重要的,要确保接地电阻符合规范要求,以保证设备的安全运行。
3.2 系统接地:在整个电气系统中,要建立完善的系统接地,包括主接地、保护接地和信号接地等,以确保系统的稳定性和安全性。
4. 路线绝缘与短路保护4.1 路线绝缘:在电气安装过程中,要对路线进行绝缘测试,确保路线绝缘良好,避免发生漏电等安全事故。
4.2 短路保护:在电气系统中,要设置合适的短路保护装置,如熔断器、断路器等,以防止短路故障引起火灾和设备损坏。
5. 安全标志与操作规程5.1 安全标志:在电气安装工程中,要设置合适的安全标志,如警示标志、禁止标志等,以提醒人员注意安全。
5.2 操作规程:制定合理的操作规程,明确电气设备的使用方法和注意事项,培训相关人员,提高操作安全性。
总结:综上所述,电气安装质量控制是确保电气设备正常运行和人身安全的关键。
在设备选型与安装、电缆敷设与保护、接地系统建设、路线绝缘与短路保护以及安全标志与操作规程等方面,都有着重要的控制点。
惟独严格按照规范要求进行质量控制,才干保证电气安装工程的质量和安全性。
因此,在电气安装过程中,各个环节都需要高度重视,确保每一个控制点都得到有效执行。
中国南方电网有限责任公司基建工程质量控制标准(WHS)

——基建工程质量控制(WHS)及量化评价标准(2014年版)中国南方电网有限责任公司发布目录1 总则 (1)2 规范性引用文件 (1)3 术语和定义 (3)4 职责 (4)5 管理内容与方法 (5)5.1工程质量WHS控制点的设置原则 (5)5.2 工作程序要求 (6)5.3 工程质量WHS控制点 (7)5.3.1 工程质量WHS控制点专业分布 (8)5.3.2 输电线路工程质量控制点 (8)5.3.3 电气安装工程质量控制点 (10)5.3.4 变电土建工程质量控制点 (12)5.3.5 电气试验质量控制点 (17)5.3.6 继电保护专业质量控制点 (19)5.3.7 自动化专业控制点 (22)5.3.8 通信专业质量控制点 (22)5.3.9 配网工程质量控制点 (24)5.3.10 物资到货验收质量控制点 (25)6 WHS合格率及量化评价结果检查、统计和考核 (26)7.附则 (26)附表A WHS合格率和实体质量量化评价结果检查分析表 (27)附表B WHS合格率和量化评价结果分级统计表(TJ01-TJ05) (29)附表C 作业流程图 (34)附表D 基建工程质量控制标准(WHS)设置表 (35)前言为落实中国南方电网有限责任公司(以下简称公司)建设“智能、高效、可靠、绿色”电网的战略目标,规范质量过程管理,提升工程实体质量水平,公司基建部在全面分析、研究2012、2013年工程质量管理工作的基础上,对工程实体质量进行量化评价研究,组织完成了《基建工程质量控制(WHS)及量化评价标准》(2014年版)编制工作。
《基建工程质量控制(WHS)及量化评价标准》(2014年版)相比《基建工程质量控制标准(WHS)》(2012年版),加强了对120个样板点建设的质量控制,增加了对工程实体质量量化评价内容,通过WHS合格率和实体质量评价结果对工程实体质量进行全过程管控,建立了可量度的质量控制与实体质量量化评价标准。
电气安装质量控制点

电气安装质量控制点一、引言电气安装是建筑工程中非常重要的一项工作,它关系到建筑物的用电安全和正常运行。
为了确保电气安装的质量,需要在施工过程中设立一些质量控制点,以便进行监督和检查。
本文将详细介绍电气安装质量控制点的标准格式和内容。
二、质量控制点的设立1. 施工前准备在电气安装施工开始前,需要进行一系列的准备工作。
质量控制点的设立应包括以下内容:- 施工方案的编制:包括电气线路布置、设备安装位置、接线方式等。
- 施工材料的选择:选择符合国家标准的电线、电缆、开关、插座等材料。
- 施工人员的培训:确保施工人员具备相关的电气安装知识和技能。
2. 施工过程中的质量控制点在电气安装的施工过程中,需要设立一些质量控制点,以确保施工质量符合要求。
以下是一些常见的质量控制点:- 电线电缆敷设:检查电线电缆的敷设是否符合设计要求,是否与其他设备或构件冲突。
- 接线盒安装:检查接线盒的安装位置和固定方式是否正确。
- 开关插座安装:检查开关插座的安装位置和固定方式是否正确,是否与电线电缆连接牢固。
- 接地系统安装:检查接地系统的安装是否符合相关标准,接地电阻是否合格。
- 照明设备安装:检查照明设备的安装位置和固定方式是否正确,灯具是否正常工作。
- 保护装置安装:检查保护装置的安装位置和接线方式是否正确,保护功能是否有效。
3. 施工结束前的质量控制点在电气安装施工结束前,需要进行最后的质量检查和验收。
以下是一些常见的质量控制点:- 线路接头的检查:检查线路接头的连接是否牢固,是否存在松动、短路等问题。
- 电气设备的功能测试:对安装的电气设备进行功能测试,确保其正常工作。
- 线路绝缘测试:对安装的电线电缆进行绝缘测试,确保绝缘电阻合格。
- 接地系统的测试:对接地系统进行测试,确保接地电阻符合要求。
- 安全标志的设置:设置相应的安全标志,提示使用人员注意电气安全。
三、质量控制点的监督和检查为了确保质量控制点的有效实施,需要进行监督和检查。
电气安装质量控制点

电气安装质量控制点一、引言电气安装是建筑工程中的重要环节之一,对于保障工程的正常运行和人员的安全具有至关重要的作用。
为了确保电气安装质量达到标准要求,需要在施工过程中设置一些质量控制点,以便对关键环节进行监控和检验。
本文将详细介绍电气安装质量控制点的标准格式。
二、质量控制点1. 设备验收1.1 验收前准备在进行设备验收前,需要进行以下准备工作:- 确认验收标准和要求;- 安排验收人员,并提供相应的培训和指导;- 准备验收记录表和相关文件。
1.2 设备验收步骤设备验收应包括以下步骤:- 检查设备的完整性和包装是否完好;- 核对设备的型号、规格和数量是否与合同一致;- 检查设备的外观质量,如有损坏或变形应及时记录;- 进行必要的功能测试,确保设备正常工作;- 检查设备的附件和配件是否齐全;- 核对设备的检测报告和证书。
1.3 验收记录设备验收完成后,应填写验收记录表,记录以下信息:- 验收日期、地点和验收人员信息;- 设备的型号、规格和数量;- 设备外观质量的检查结果;- 设备功能测试的结果;- 设备附件和配件的检查结果;- 设备的检测报告和证书。
2. 电缆敷设2.1 敷设前准备在进行电缆敷设前,需要进行以下准备工作:- 确认敷设标准和要求;- 清理敷设区域,确保无障碍物和污物;- 准备电缆敷设记录表和相关文件。
2.2 电缆敷设步骤电缆敷设应包括以下步骤:- 按照设计方案敷设电缆,确保电缆的走向和弯曲半径符合要求;- 选用合适的固定装置,确保电缆固定牢固;- 对电缆进行必要的保护措施,如套管、护套等;- 进行电缆的绝缘测试,确保电缆绝缘性能良好。
2.3 敷设记录电缆敷设完成后,应填写敷设记录表,记录以下信息:- 敷设日期、地点和敷设人员信息;- 电缆的型号、规格和长度;- 电缆敷设的路径和固定方式;- 电缆的保护措施;- 电缆的绝缘测试结果。
3. 接地系统安装3.1 安装前准备在进行接地系统安装前,需要进行以下准备工作:- 确认安装标准和要求;- 清理安装区域,确保无障碍物和污物;- 准备接地系统安装记录表和相关文件。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
A、B、C三级质量控制点(共9张)
电气安装工程质量控制点(9-8)
质量控制点:
1)质量等级:
A—联检点(业主、监理、项目部质量部门质检员联合检查);
B—共检点(监理、项目部质量部门质检员共同检查);
C—一般控制点(施工班组自行检查)
R—应有质量记录
2)监理控制点:
W—见证点(分为实物和文件的质量控制对象。
在规定的关键工序施工前,施工单位应提前通知监理人员在约定的时间内到现场进行见证和对其施工质量实施监督)。
H—停工待检点(施工单位要提前通知监理人员现场检查,在质量记录签字认可合格后,方可进入下道工序;否则不可进行下道工序)。
S—旁站巡检点(设备监理人员对正在进行施工的设备工程有关活动进行的定期或不定期的监督活动,监理人员必须到现场进行旁站检查)。
