防雷及接地安装

合集下载

防雷及接地安装施工工艺

防雷及接地安装施工工艺

防雷及接地安装施工工艺1)材料要求:镀锌钢材有扁钢、扁钢、圆钢、钢管等,使用时应采用热镀锌材料,应符合设计规定。

产品应有材质检验证明及产品出厂合格证。

镀锌辅料有铜丝(即镀锌铁丝)、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等。

电焊条、氧气、乙炔、沥青漆,混凝土支架,预埋铁件,小线,水泥,砂子,塑料管,红油漆、白油漆、防腐漆、银粉,黑色油漆等。

2)主要机具:常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯桶。

线坠、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器、电锤、冲击钻、电焊机、电焊工具等。

3)作业条件:接地体作业条件:按设计位置清理好场地。

底板筋与柱筋连接处已绑扎完。

防雷引下线暗敷设作业条件:建筑物(或构筑物)有脚手架或爬梯,达到能上人操作的条件。

利用主筋作引下线时,钢筋绑扎完毕。

避雷带与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合作此项工作。

4)避雷网安装作业条件:接地体与引下线必须做完。

支架安装完毕。

具备调直场地和垂直运输条件。

5)操作工艺接地体安装工艺:本工程利用基础主筋做自然接地极。

按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好。

再将柱主筋(不少于2根)底部与底板筋搭接焊好,并在室外地面以下将主筋焊好连接板,消除药皮,并将两根主筋用色漆做好标记,以便于引出和检查。

应及时请质检部门进行隐检,同时做好隐检记录。

接地干线的安装应符合以下规定:接地干线穿墙时,应加套管保护,跨越伸缩缝时,应做煨弯补偿。

接地干线应设有为测量接地电阻而预备的断接卡子,一般采用暗盒装入,同时加装盒并做上接地标记。

接地干线跨越门时应暗敷设于地面内(做地面以前埋好)。

接地干线距地面应不小于2mm,距墙面应不小于10mm,支持件应采用40mm x 4mm的扁钢,尾端应制成燕尾状,入孔深度与宽度各为50mm,总长度为70mm。

支持件间的水平直线距离一般为1m,垂直部分为1.5m,转弯部分为0.5m。

接地干线敷设应平直,水平度与垂直度允许偏差2/10,但全长不得超过10mm。

防雷及接地安装施工方案

防雷及接地安装施工方案

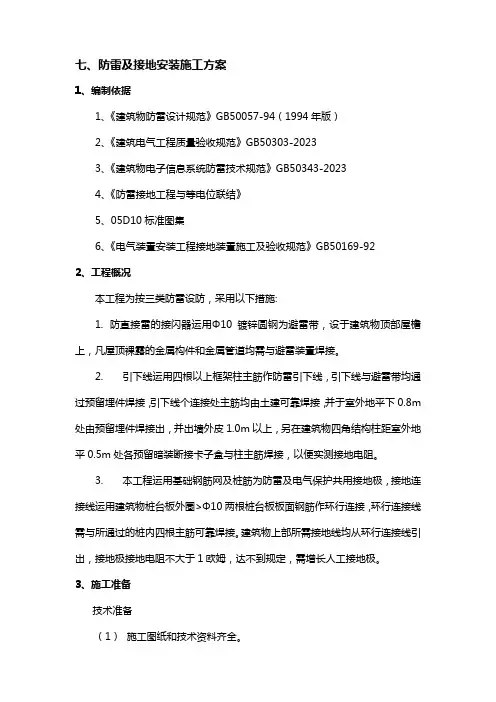

七、防雷及接地安装施工方案1、编制依据1、《建筑物防雷设计规范》GB50057-94(1994年版)2、《建筑电气工程质量验收规范》GB50303-20233、《建筑物电子信息系统防雷技术规范》GB50343-20234、《防雷接地工程与等电位联结》5、05D10标准图集6、《电气装置安装工程接地装置施工及验收规范》GB50169-922、工程概况本工程为按三类防雷设防,采用以下措施:1.防直接雷的接闪器运用Φ10镀锌圆钢为避雷带,设于建筑物顶部屋檐上,凡屋顶裸露的金属构件和金属管道均需与避雷装置焊接。

2.引下线运用四根以上框架柱主筋作防雷引下线,引下线与避雷带均通过预留埋件焊接,引下线个连接处主筋均由土建可靠焊接,并于室外地平下0.8m 处由预留埋件焊接出,并出墙外皮1.0m以上,另在建筑物四角结构柱距室外地平0.5m处各预留暗装断接卡子盒与柱主筋焊接,以便实测接地电阻。

3.本工程运用基础钢筋网及桩筋为防雷及电气保护共用接地极,接地连接线运用建筑物桩台板外圈>Φ10两根桩台板板面钢筋作环行连接,环行连接线需与所通过的桩内四根主筋可靠焊接。

建筑物上部所需接地线均从环行连接线引出,接地极接地电阻不大于1欧姆,达不到规定,需增长人工接地极。

3、施工准备技术准备(1)施工图纸和技术资料齐全。

(2)施工方案编制完毕并经审批。

(3)施工前应组织参与施工的人员熟悉图纸、方案,并进行安全、技术交底。

材料(1)接地装置主材:扁钢、角钢、圆钢、钢管、铜排等的规格型号符合设计规定,且所有为镀锌材料,产品有材质证明及产品出厂合格证。

(2)辅料有铅丝、各种螺栓、垫圈、支架等均为镀锌制品。

(3)电焊条、沥青漆、油漆、支架、预埋铁架、水泥、砂子等。

机具设备及劳动力准备(1)手动工具:电工组合工具、手锤、钢锯、压力案子、台钳、铁锹、铁镐等。

(2)电动工具:电锤、冲击锤、电焊机、角磨机等。

(3)测试工具:小线、线坠、卷尺、粉线袋、水平尺等。

防雷及接地装置安装作业指导书

防雷及接地装置安装作业指导书

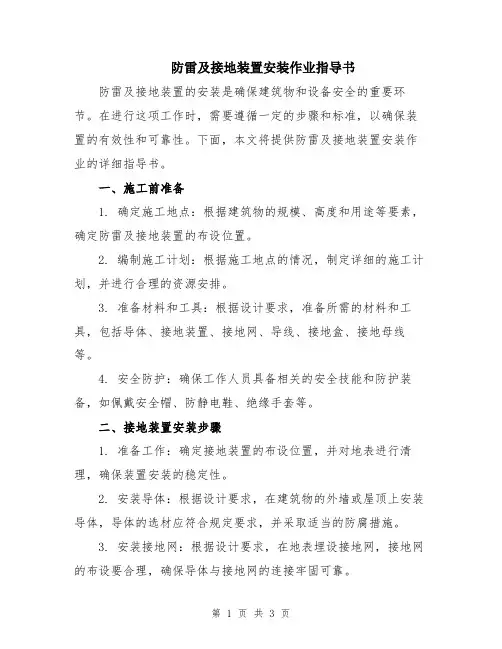

防雷及接地装置安装作业指导书防雷及接地装置的安装是确保建筑物和设备安全的重要环节。

在进行这项工作时,需要遵循一定的步骤和标准,以确保装置的有效性和可靠性。

下面,本文将提供防雷及接地装置安装作业的详细指导书。

一、施工前准备1. 确定施工地点:根据建筑物的规模、高度和用途等要素,确定防雷及接地装置的布设位置。

2. 编制施工计划:根据施工地点的情况,制定详细的施工计划,并进行合理的资源安排。

3. 准备材料和工具:根据设计要求,准备所需的材料和工具,包括导体、接地装置、接地网、导线、接地盒、接地母线等。

4. 安全防护:确保工作人员具备相关的安全技能和防护装备,如佩戴安全帽、防静电鞋、绝缘手套等。

二、接地装置安装步骤1. 准备工作:确定接地装置的布设位置,并对地表进行清理,确保装置安装的稳定性。

2. 安装导体:根据设计要求,在建筑物的外墙或屋顶上安装导体,导体的选材应符合规定要求,并采取适当的防腐措施。

3. 安装接地网:根据设计要求,在地表埋设接地网,接地网的布设要合理,确保导体与接地网的连接牢固可靠。

4. 安装导线:根据设计要求,将导线安装在建筑物的内部,确保导线与接地装置的连接牢固可靠。

5. 安装接地盒:根据设计要求,在建筑物的适当位置安装接地盒,接地盒的选材应符合规定要求,并采取适当的防腐措施。

6. 安装接地母线:将接地盒与建筑物的主接地母线连接,保证连接牢固可靠。

7. 安装避雷针:根据设计要求,安装避雷针,保持避雷针与导体之间的导电性能良好,以有效地引导雷电放电。

8. 检验连接:完成接地装置的安装后,对连接进行检验,确保各部分连接牢固可靠。

三、施工注意事项1. 施工质量:严格按照设计要求和相关标准进行施工,确保施工质量符合规范。

2. 施工环境:施工环境应干燥、无积水,并确保地表的导电性能良好。

3. 设备保护:在进行施工时,应注意保护建筑物和设备,避免损坏。

4. 安全防护:施工人员应随时佩戴安全帽和防静电鞋等防护装备,并确保施工现场的安全。

建筑防雷施工规范避雷针与接地装置安装

建筑防雷施工规范避雷针与接地装置安装

建筑防雷施工规范避雷针与接地装置安装建筑防雷施工规范:避雷针与接地装置安装1.引言建筑防雷施工是保障建筑及其内部设备安全的重要环节。

避雷针与接地装置是建筑防雷系统的核心组成部分,有效地将雷击电流引入地下,保护建筑及其内部设备免受雷击损坏。

本文将详细介绍建筑防雷施工的规范要求,特别聚焦于避雷针与接地装置的安装。

2.避雷针的安装2.1 避雷针的选择根据建筑物的高度、周围环境以及雷电活动频率等因素,选择适合的避雷针。

常见的避雷针包括尖顶采用碳钢材料制成的防雷针和尖顶采用铜材料制成的防雷针。

根据具体情况选择合适的材料和型号。

2.2 避雷针的安装位置避雷针需要安装在建筑物顶部,以便能够迅速吸引雷电并将其引至地下。

避雷针的高度应与建筑物的高度相匹配,一般情况下,避雷针的高度应比建筑物的高度高出1-2米。

同时,避雷针之间的间距应保持在适当范围内,确保覆盖面积均匀。

2.3 避雷针的安装要求(1)避雷针应固定在坚固的建筑结构上,使用不锈钢螺栓进行牢固连接;(2)避雷针与建筑物之间的导线应选用导电性能优良,防腐耐候性好的材料;(3)避雷针的周围区域应保持清洁,无遮挡物,并远离易燃易爆物质。

3.接地装置的安装3.1 接地装置的选择接地装置是将来自避雷针的雷击电流引入地下的设备,一般采用导电性能好且能够长期使用的金属材料制成。

根据建筑物的规模和用途,选择适当的接地装置。

3.2 接地装置的布置接地装置需要布置在建筑物的地下,通常选择在地基附近深入地下1-2米的位置。

为了提高接地效果,可以采用接地网、接地棒等形式进行布置。

接地装置之间的距离应根据具体要求合理布置。

3.3 接地装置的安装要求(1)接地装置与避雷针之间的导线应选择导电性能优良的材料,导线的截面积要足够大;(2)接地装置的材料要求具有良好的防腐性能,确保长期可靠使用;(3)接地装置应与建筑物的主体结构良好连接,并与主体结构的接地系统有效链接。

4.其他注意事项4.1 安全施工在进行建筑防雷施工时,必须确保施工人员的安全。

防雷及接地安装工程工艺及质量标准

防雷及接地安装工程工艺及质量标准

和v Afc工厂口本工艺标准适用于民用建筑物防雷接地安装工程。

2. 0编制依据《建筑工程施工质量验收统一标准》GB50300-2001《建筑电气工程施工质量验收规范》GB50303-2002《钢制电缆桥架工程设计规范》CECS 31:2006《电气装置安装工程接地装置施工及验收规范》GB-50169-2006《建筑物防雷设计规范》GB50057-2010《建筑物防雷工程施工与质量验收规范》GB50601-20103. 0施工准备3.1 材料要求镀锌钢材有扁钢、角钢、圆钢、钢管等,并采用热镀锌材料,应符合设计规定。

产品应有材质检验证明及产品出厂合格证。

所用材料的截面积允许误差为不超过-3% o3. 2主要施工机具常用电工工具、手锤、钢锯、冲击钻、电焊机、接地电阻测试仪、万用表等。

4. 3作业条件5. 3.1接地体作业条件a)桩基内钢筋与柱筋连接处已绑扎完。

b)底板筋与柱筋连接处已绑扎完。

6. 3.2防雷引下线作业条件土建柱筋绑扎且竖焊完毕。

7. 3. 3均压环及外窗等接地a)土建外圈梁钢筋绑扎完。

b)墙体钢筋绑扎完,窗框开始安装时配合进行预留圆钢外窗接地。

3. 3. 4避雷带a)接地体,引下线必须做完。

b)主体封顶,开始外装修,抹灰完,贴外墙砖开始,降爬架之前完。

c)圆钢具备调直场地和垂直运输条件。

3. 3.5其它保护接地a)强电井装修完毕。

b)须保护接地的金属体等设备器具安装完毕(桥架,母线,箱柜等)。

c)各预留接地线预留到位。

3. 4防雷接地工程基本内容3. 5基本要求3. 5.1接地体、接地干线、引下线及避雷带的连接应采用焊接,焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮(焊杂)应敲净,非砂浇筑处应刷沥青做防腐处理或刷防锈漆。

352采用搭接焊时,其焊接长度如下:3. 5. 2. 1镀锌扁钢与扁钢搭接不小于其宽度的2倍,不少于三面施焊。

(当扁钢宽度不同时,搭接长度以宽的为准)。

防雷与接地装置安装方案

防雷与接地装置安装方案

防雷与接地装置安装方案一、工程按二类防雷建筑物设置外部防雷装置,利用钢筋混凝土柱、剪力墙内相互连接两根直径不小于∅16的竖向钢筋作为引下线,跨接线采用≥10mm圆钢,引下线上端与避雷带焊接,下端与接地装置焊接。

相邻的两处引下线间距不大于18米。

接地装置为利用基础桩内及基础底板内主筋焊接形成的接地网,所有设备房、电气竖井、电梯井的接地干线以及预留人工接地极的镀锌扁钢、接地端子板等与接地网可靠焊接。

二、当室外敷设镀锌扁钢做为人工接地体时,敷设前应调直,然后将扁钢放置于沟内,依次将扁钢用电焊焊接,扁钢应侧放而不可平放。

焊接时应将扁钢拉直,焊好后清除药皮,刷沥青做防腐处理。

接地电阻要求不大于0.5Ω,实测不足时,增设人工接地极。

三、接地极连接完毕后,应及时请质检部门进行隐检,接地极材质、位置、焊接质量,接地体(线)的截面规格等均应符合设计及施工验收规范要求,经检验合格后,方可进行回填,分层夯实。

最后将接地电阻摇测数值填写在隐检记录上。

四、利用建筑物钢筋混凝土柱子及剪力墙内主筋通长焊接做防雷引下线,引下线上端与避雷带焊接,下端与基础接地装置焊接形成电气通路。

先按图纸找出全部引下线的位置,向上随着钢筋逐层串联焊接至顶层,并焊接出一定长度,以便与屋顶避雷带连接。

引下线的主筋每层均需用明显的色漆做好标记,以便于引出和检查。

接地电阻测试点设在建筑物的外墙引下线距室外地面上0.5m处。

五、为防侧击雷,45米及以上的楼层利用结构圈梁内的2根主筋贯通焊接形成均压环,并与防雷引下线焊接,外墙上的所有金属构件、金属窗、幕墙框架等金属物及楼板内的钢筋与均压环焊接。

六、在屋顶的外沿和建筑物的突出部位设置避雷带,所有突出屋面的金属突出物,如航空标志灯、节日彩灯、广告灯金属设备和管道以及建筑金属构件等,均与屋面上的防雷装置可靠连接。

七、支架安装应符合下列规定:1、扁钢或圆钢支架埋深不小于80mm。

2、安装前首先根据设计要求进行弹线及分档定位;然后用手锤、錾子进行剔洞,洞的大小应里外一致,之后先埋注一条直线上的两端支架,然后用铅丝拉直线埋注其他支架。

防雷及接地工程安装

防雷及接地工程安装

第十六章防雷及接地安装工程本章适用于建筑物防雷接地、保护接地、工作接地、重复接地及屏蔽接地装置安装工程。

第一节施工工艺1 材料要求1.1镀锌材料有扁钢、角钢、贺钢、钢管、铅丝、螺栓、垫圈、弹簧垫圈、U型螺栓、元宝螺栓、支架等到。

1.2电焊条、氧气、乙炔、沥青油、混凝土支座、预埋铁件、小线、水泥、砂子、竹管、红油漆、白油漆、防腐幅、银粉、黑色油漆等。

2 主要机具及作业条件2.1主要机具2.1.1常用电工工具、手锤、钢锯、锯条、压力案子、铁锹、铁镐、大锤、夯、桶。

2.1.2线附、卷尺、大绳、粉线袋、绞磨(或倒链)、紧线器电锤、冲击钻、电焊机、气焊工具等。

2.2作业条件2.2.1接地体作业条件:一、接设计位置清理好场地。

二、底板筋与柱筋连接处已绑扎完。

三、桩基内钢筋与柱筋连接处已绑扎完。

2.2.2接地干线作业条件:一、支架安装完毕。

二、保护管已预埋。

三、土建抹灰完毕。

2.2.3支架安装作业条件:一、各种支架已运到现场。

二、结构工作已经完成。

三、室外必须有脚手架或爬梯。

2.2.4防雷引下线暗敷设作业条件:一、建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。

二、利用主筋作引下线时,钢筋绑扎完毕。

2.2.5防雷引下线明敷设作业条件:一、支架安装完毕。

二、建筑物(或构筑物)有脚手架或爬梯达到能上人操作的条件。

三、土建外装修完毕。

2.2.6避雷针与均压环安装作业条件:土建圈梁钢筋正在绑扎时,配合做此项工作。

2.2.7避雷网安装作业条件:一、接地体与引下线必须做完。

二、支架安装完毕。

三、具务调直场地和垂直运输条件。

2.2.8避雷针安装作业条件:一、接地体及引下线必须做完。

二、需要脚手架处,脚手架搭设完毕。

三、土建结构工程已完,并随结构施工做完预埋件。

3..操作工艺3.1工艺流程:接地体→接地干线→支架→引下线明敷(暗敷)→避雷针、避雷网、避雷带或均压环3.2接地体安装工艺:人工接地体(极)安装应符合以下规定:3.2.1人工接地体极的最小尺寸见下表。

防雷及接地安装

防雷及接地安装

防雷及接地安装一、防雷概述在电气设备运行过程中,若遇到雷电天气,很可能会对设备产生影响,例如损坏设备、造成人员伤亡等。

因此,在工业生产、电气设备及建筑等领域中,防雷起着非常重要的作用。

防雷是指采取一系列的防护措施,保证设备或建筑不受雷击侵害。

防雷措施包括切断弱点,采取隔离、屏蔽、接地、避雷针等方法,以确保设备或建筑物不受雷电的侵袭,在雷电天气下继续正常运行。

其中,接地是防雷措施中的一个重要环节。

二、接地的作用接地指将电气设备或配电系统的金属部分(如机壳、金属管道、终端盒等)与大地形成导通通路的操作。

在电力系统中,接地主要有以下三个作用:1.保护人身和设备安全。

接地可以将电气设备的金属部分或外壳与地面相连,使得设备发生漏电或接触过电压时,大部分电流通过接地导线流回地面,而不会对人身及设备造成损害。

2.确保正常电气设备运行。

接地可以为电力系统建立一个低阻抗电路,能够减小过流电流,消除电气设备的电磁干扰,同时还可以保证设备正常工作。

3.便于故障检测与定位。

接地可以使得发生故障后,电路断电并能够及时检测和定位故障所在位置,便于进行维修。

三、接地的分类根据接地标准和要求的不同,接地可分为以下几种:1.保护接地。

保护接地是为保护人身和设备而设立的接地,其目的是建立与地面相连的导体,将电气设备内部的导体(如金属外壳、框架、导体等)与大地相连,并通过具有足够导电性能的接地体将接地电流引至地下深层流散。

2.功能接地。

功能接地主要用于对某些设备进行电气功能接地,以降低电磁干扰与噪声;同时也有利于降低系统的过电压等级、减小绝缘距离,提高电力系统的可靠性。

3.系统接地。

系统接地是指将三相交流电源的中点或零线电气接地,其目的是为了满足电力系统的可靠和经济运行和发挥供电系统的保护性能。

四、接地的安装过程对于电气设备,需要进行接地安装。

接地安装的主要过程包括以下几步:1.确定接地位置。

根据设备标准及要求,确定接地位置,并设计接地系统的接地电阻。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

16.1 接地装置安装16.1.1 施工准备16.1.1.1 技术准备1. 按照已批准的施工组织设计(施工方案)进行技术交底。

2. 按施工图设计接地装置的位置进行放线、确定线路,经复核符合设计要求。

3. 接地装置安装前,应现场复核接地干线支架安装和保护套管的预埋情况,经验收符合设计要求。

16.1.1.2 材料准备1.钢材(扁钢、角钢、圆钢、钢管等)均应为热镀锌材料,其型号、规格应符合设计要求,并应有产品质量合格证和试验报告。

2. 辅助材料,均应采用镀锌制品,如钢丝、紧固件(螺栓、垫片、弹簧垫圈、U形螺栓、元宝螺栓等)和支架等。

3. 常用材料:电焊条、氧气、乙炔、油性涂料、预埋件等均符合要求并有产品合格证。

4. 人工接地装置的最小尺寸见表16-1所示。

16.1.1.3 机具准备1. 主要安装机具:手锤、电焊机、钢锯、气焊工具、压力案子、铁锹、铁镐、大锤、夯桶、倒链、紧线器、电锤、冲击钻、常用电工工具等。

2. 主要检测机具:线坠、卷尺、接地电阻测试仪等。

16.1.1.4 作业条件1. 接地体作业条件(1) 按设计位置清理好场地。

(2) 底板筋与柱筋连接处已绑扎完。

(3) 桩基内钢筋与柱筋连接处已绑扎完。

2. 接地干线作业条件(1) 支架安装完毕。

(2) 保护管已预埋。

(3) 土建抹灰完毕。

16.1.2 施工工艺16.1.2.1 工艺流程16.1.2.2 操作工艺1. 人工接地体(极)安装(1) 人工接地体(极)安装的分类人工接地体(极)安装的分类为垂直安装和水平安装两种,如图16-1所示。

(2) 接地体的制作1) 根据设计要求的数量、材料规格进行加工,材料一般采用钢管和角钢切割,长度不应小于2.5m。

如采用钢管打入地下应根据土质加工成一定的开关,遇松软土壤时,可切成斜面形。

为了避免打入时受力不均使管子歪斜,也可加工成扁尖形;遇土质很硬时,可将尖端加工成锥形。

如选用角钢时,应采用不小于50mm×50mm×5mm的角钢,切割长度不应小于2.5m,角钢的一端应加工成尖头形状。

2) 接地体(线)的连接应采用焊接,焊接处焊缝应饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净后,刷沥青做防腐处理。

如图16-2所示。

3) 采用搭接焊时,其焊接长度如下:①镀锌扁钢不小于其宽度的2倍,三面施焊(当扁钢宽度不同时,搭接长度以宽的为准)。

敷设前扁钢需调直,煨弯不得过死,直线段上不应有明显弯曲,并应立放。

②镀锌圆钢焊接长度为其直径的6倍并应双面施焊(当直径不同时,搭接长度以直径大的为准)。

③镀锌圆钢与镀锌扁钢连接时,其长度为圆钢直径的6倍。

④镀锌扁钢与镀锌钢管(或角钢)焊接时,为了连接可靠,除应在其接触部位两侧进行焊接外,还应直接将扁钢本身弯成弧形(或直角形)与钢管(或角钢)焊接。

4) 垂直接地体长度不应小于2.5m,其相互之间间距一般不应小于5m。

(3) 接地体(极)的敷设1) 挖沟根据设计图要求,对接地体(网)的线路进行测量弹线,在此线路上挖掘深为0.8m~1m,宽为0.5m的沟,沟上部稍宽,底部如有石子应清除。

接地体埋设位置距建筑物不宜小于 1.5m;遇在垃圾灰渣等埋设接地体时,应换土,并分层夯实。

2) 安装接地体(极)沟挖好后,应立即安装接地体和敷设接地扁钢,防止土方坍塌。

先将接地体放在沟的中心线上,打入地中,一般采用手锤打入,一人扶着接地体,一人用大锤敲打接地体顶部。

为了防止将钢管或角钢打劈,可加一护管帽套入接地管端,角钢接地可采用短角钢(约10cm)焊在接地角钢即可。

使用手锤敲打接地体时要平稳,锤击接地体正中,不得打偏,应与地面保持垂直,当接地体顶端距离地600mm时停止打入。

3) 接地体间的扁钢敷设扁钢敷设前应调直,然后将扁钢放置于沟内,依次将扁钢与接地体用电焊(气焊)连接。

扁钢应侧放而不可放平,侧放时散流电阻较小。

扁钢与钢管连接的位置距接地体最高点约100mm。

焊接时应将扁钢拉直,焊好后清除药皮,刷沥青做防腐处理,并将接地线引出至需要位置,留有足够的连接长度,以待使用。

4) 核验接地体(线)接地体连接完毕后,应及时请质检部门进行隐检、接地体材质、位置、焊接质量、接地体(线)的截面规格等均应符合设计及施工验收规范要求,经检验合格后方可进行回填,分层夯实。

最后,将接地电阻摇测数值填写在隐检记录上。

2. 自然基础接地体安装(1) 利用无防水底板钢筋或深基础做接地体。

利用无防水底板钢筋或深基础做接地体:按设计图尺寸位置要求,标好位置,将底板钢筋搭接焊好。

再将柱主筋(不少于2根)底部与底板筋搭接焊好,并在室外地面以下将主筋焊好连接板,清除药皮,并将两根主筋用色漆做好标记,以便于引出和检查。

应及时请质检部门进行隐检,同时做好隐检记录,如图16-3所示。

用有防水底板的钢筋混凝土板式基础作为接地体时,应将柱内的引下线钢筋,在室外地面以下用φ12或-40×4镀锌圆钢或扁钢相焊接,跨过防水层外引与人工接地体进行连接,如图16-4所示。

(2) 钢筋混凝土桩基础接地装置安装高层建筑的基础桩基,不论是挖孔桩、钻孔桩,还是冲击桩,都是将钢筋混凝土柱子伸入地中,桩基顶端设承台,承台用承台梁连接起来,形成一座大型框架地梁,承台顶端设置混凝土柱、梁、剪力墙,及现浇楼板等,空间和地下构成一个整体,墙、柱内的钢筋均与承台梁内的钢筋绑扎固定,它们互相之间的电气导通是完全可靠的。

桩基础接地体的构成,如图16-5所示。

一般是在作为防雷引下线的柱子(或者剪力墙内钢筋做引下线)位置处,将桩基础的抛头钢筋与承台梁主筋焊接,并与上面作为引下线的柱(或剪力墙)中钢筋焊接。

如果每一组桩基多于4根时,只须连接其四角桩基的钢筋作为防雷接地极。

(3) 独立基础、箱型基础接地装置安装钢筋混凝土独立柱基础及钢筋混凝土箱型基础作为接地体时,引将用作防雷引下线的现浇钢筋混凝土柱内的符合要求的主筋,与基础底层钢筋网做焊接连接。

1) 钢筋混凝土独立柱基础接地体,如图16-6所示。

2) 钢筋混凝土箱型基础接地体安装如图16-7所示。

钢筋混凝土独立柱基础如有防水油毡及沥青包裹时,应通过预埋件和引下线,跨越防水油毡及沥青层,件柱内的引下线钢筋,垫层内的钢筋与接地柱相焊接,如图16-8所示,利用垫层钢筋和接地桩柱做接地装置。

3. 接地干线的安装(1)接地干线的安装应符合以下规定:1) 接地干线穿墙时,应加套管保护,跨越伸缩缝时,应做煨弯补偿。

2) 接地干线应设有为测量接地电阻而预备的断接卡子,一般采用暗盒装入,同时加装盒盖并做上接地标记。

3) 接地干线跨越门口时应暗敷设于地面内(做地面以前埋好)。

4) 接地干线距地面应不小于200mm,距墙面应不小于100mm,支持件应采用40mm×4mm 的扁钢,尾端应制成燕尾状,入孔深度与宽度各为50mm,总长度为70mm。

支持件间的水平直线距离一般为1m,垂直部分为1.5m,转弯部分为0.5m。

5) 接地干线敷设应平直,水平度与垂直度允许偏差2/1000,但全长不得超过l0mm。

6) 转角处接地干线弯曲半径不得小于扁钢厚度的2倍。

7) 接地干线应刷黑色油漆,油漆应均匀无遗漏,但断接卡子及接地端子等处不得刷油漆。

(2)接地干线安装接地干线应与接地体连接的扁钢相连接,它分为室内与室外连接两种,室外接地干线与支线一般敷设在沟内。

室内的接地干线多为明敷,但部分设备连接的支线需经过地面,也可以埋设在混凝土内。

具体安装方法如下:1) 室外接地干线敷设①首先进行接地干线的调直、测位、打眼、煨弯,并将断接卡子及接地端子装好。

②敷设前按设计要求的尺寸位置先挖沟,然后将扁钢放平埋入。

回填土应压实但不需打夯,接地干线末端露出地面应不超过0.5m,以便接引地线。

2) 室内接地干线明敷设①预留孔与埋没支持件按设计要求尺寸位置,预留出接地线孔,预留孔的大小应比敷设接地干线的厚度、宽度各大出6mm以上。

其方法有以下三种:a.施工时可按上述要求尺寸截一段扁钢预埋在墙壁内,当混凝土还未凝固时,抽动扁钢以便待凝固后易于抽出。

b.将扁钢上包一层油毛毡或几层牛皮纸后埋设在墙壁内,预留孔距墙壁表面应为15mm~20mm。

c.保护套可用厚1mm以上铁皮做成方形或圆形,大小应使接地线穿入时,每边有6mm以上的空隙。

②明敷接地线的安装要求a.敷设位置不应妨碍设备的拆卸与检修,并便于检查。

b.接地线应水平或垂直敷设,也可沿建筑物倾斜结构平行在直线段上,不应有高低起伏及弯曲情况。

c.接地线沿建筑物墙壁水平敷设时,离地面应保持250mm~300mm的距离,接地线与建筑物墙壁间隙应不小于10mm。

d.明敷的接地线表面应涂以15mm~100mm宽度相等的绿色漆和黄色漆相同的条纹,其标志明显。

e.在接地线引向建筑物内的入口处或检修用临时接地点处,均应刷白色底漆后标以黑色符号,其符号标为“”标志明显。

③明敷接地线安装当支持件埋设完毕,水泥砂浆凝固后,可敷设墙上的接地线。

将接地扁钢沿墙吊起,在支持件一端用卡子将扁钢固定,经过隔墙时穿跨预留孔,接地干线连接处应焊接牢固。

末端预留或连接应符合设计要求。

16.1.3 质量标准16.1.3.1 主控项目1. 材料的质量符合设计要求;接地装置的接地电阻值必须符合设计要求。

2. 接至电气设备、器具和可拆卸的其他非带电金属部件接地的分支线,必须直接与接地干线相连,严禁串联连接。

检验方法:实测或检查接地电阻测试记录。

观察检查或检查安装记录。

16.1.3.2 一般项目1. 接地(接零)线敷设(1) 平直、牢固,固定点间距均匀,跨越建筑物变形缝有补偿装置,穿墙有保护管,油漆防腐完整。

(2) 焊接连接的焊缝平整、饱满,无明显气孔、咬肉等缺陷;螺栓连接紧密、牢固,有防松措施。

检验方法:观察检查。

2. 接地体安装位置正确,连接牢固,接地体埋设深度距地面不小于0.6m。

隐蔽工程记录齐全、准确。

检验方法:检查隐蔽工程记录。

3. 允许偏差项目(1) 搭接长度≥2b;圆钢≥6D;圆钢和扁钢≥6D(注:b为扁钢宽度;D为圆钢直径)。

(2) 扁钢搭接焊接3个棱边,圆钢焊接双面。

检验方法:尺量检查和观察检查。

16.1.4 成品保护1. 接地体(1) 其他工种在挖土方时,注意不要损坏接地体。

(2) 安装接地体时,不得破坏散水和外墙装修。

(3) 不得随意移动已经绑好的结构钢筋。

2. 接地干线安装(1) 电气施工时,不得磕碰及弄脏墙面。

(2) 喷浆前,必须预先将接地干线纸包扎好。

(3) 拆除脚手架或搬运物件时,不得碰坏接地干线。

(4) 焊接时注意保护墙面措施。

16.1.5 应注意的质量问题1. 为减少相邻接地体的屏蔽作用,垂直接地体的间距不宜小于其长度的2倍,水平接地体的间距应根据设计规定,不宜小于5m。
