国家发展改革委关于加强概算调整通知
国家计划委员会《关于核定在建基本建设大中型项目概算等问题的通知》

国家计划委员会《关于核定在建基本建设大中型项目概算等
问题的通知》
【法规类别】基本建设财务管理
【发文字号】计建设[1996]1154号
【失效依据】国家发展和改革委员会关于废止部分规章和规范性文件的决定
【发布部门】国家发展和改革委员会(含原国家发展计划委员会、原国家计划委员会) 【发布日期】1996.06.17
【实施日期】1996.06.17
【时效性】失效
【效力级别】XE0303
国家计划委员会《关于核定在建基本建设
大中型项目概算等问题的通知》
(计建设[1996]1154号)
国务院各部委、各直属机构,各省、自治区、直辖市及计划单列市计委(计经委),各计划单列企业集团:
近几年,由于物价、税费及定额的调整变化,大部分在建基本建设大中型项目的实际总投资比原批概算增加很多,再加上不少中央与地方合资建设项目的地方资金不落实,给计划安排带来很大困难。
另外,为了调整投资结构、提高投资效益,近几年国家在计划安排上不再按行业切块分配投资,而采取按项目,区别轻重缓急,先安排投产项目、国
家重点续建项目,后安排一般大中型项目的原则统一安排项目投资计划。
鉴于以上情况,为了合理安排“九五”期间基本建设大中型项目的投资,加强项目管理,控制工程造价,经研究决定,在1995年对在建项目概算核查的基础上,对1996年计划内基本建设大中型项目的概算进行核定,并对今后新上基本建设大中型项目的初步设计及概算的审批加强管理。
现将有关事项通知如下:
一、凡列入国家计委《1996年固定资产投资计划(草案)》(计综合[1996]22号附件三)的基本建设续建大中型项目,请各部门和各地方计委(计经委)抓紧进行调整概算的审查工作,并按本通知要求的时间报国家计委核定。
政府投资项目建设管理

3、可行性研究报告的主要内容
• 总论。 • 市场预测和拟建规模。 • 资源、原材料、燃料及公用设施的情况 。 • 项目建设地点选择和场地条件。 • 建设方案与内容。 • 投资估算与资金筹措。 • 环保、节能专篇。 • 建设期限与实施计划、组织机构与劳动定员。 • 社会及经济效益评价。 • 招标内容。 • 下阶段的结论与建议。
1、国家、自治区规定及审批权限
• ·中央投资项目: 《中央预算内投资补助和贴息 项目管理暂行办法》(国家计委2005年第31号令) 单个投资项目的投资补助和贴息资金2亿元以上或 不超过2亿元,但超过3000万元且中央预算内资金 占总投资的比例超过50%的项目,由国家发展改革 委审批项目建议书、可行性研究报告,前款所列 限额标准以下的项目由各省或自治区审批。安排 单个地方政府投资项目的中央预算内资金在3000 万元以下的,一律按投资补助和贴息方式管理,国 家只审批项目资金申请报告。
• 点多、面广、单项资金少的项目或涉及国 家安全、保密、自治区有特殊要求的项目, 项目建议书或可研(实施方案)批复后下 达投资计划。
6、可行性研究阶段存在的主要问题:
• 1.编制工作方面 • 2.内容方面 • 3.评价指标方面
国家发展改革委关于印发《国家发展改革委重大项目后评价管理办法》的通知

国家发展改革委关于印发《国家发展改革委重大项目后评价管理办法》的通知文章属性•【制定机关】国家发展和改革委员会•【公布日期】2024.07.22•【文号】发改评督规〔2024〕1103号•【施行日期】2024.09.01•【效力等级】部门规范性文件•【时效性】尚未生效•【主题分类】考核评价正文国家发展改革委关于印发《国家发展改革委重大项目后评价管理办法》的通知发改评督规〔2024〕1103号国务院各部委、各直属机构,各省、自治区、直辖市及计划单列市、新疆生产建设兵团发展改革委:为健全重大项目后评价制度,规范项目后评价工作,提高投资决策水平和投资效益,建立政府投资支持基础性、公益性、长远性重大项目建设长效机制,加强政府和企业投资项目全生命周期管理,我们研究制定了《国家发展改革委重大项目后评价管理办法》。
现印发给你们,请按照执行。
国家发展改革委2024年7月22日国家发展改革委重大项目后评价管理办法第一章总则第一条为健全重大项目后评价制度,规范项目后评价工作,提高投资决策水平和投资效益,建立政府投资支持基础性、公益性、长远性重大项目建设长效机制,加强政府和企业投资项目全生命周期管理,根据《中共中央国务院关于深化投融资体制改革的意见》《政府投资条例》《企业投资项目核准和备案管理条例》《中央预算内投资项目监督管理办法》等要求,制定本办法。
第二条国家发展改革委审批、核准或核报国务院审批、核准的投资项目(不含境外投资、外商投资项目)后评价,以及国家发展改革委开展的中央预算内投资(国债)项目后评价工作,适用本办法。
第三条本办法所称项目后评价,是指选取有代表性的项目,在项目竣工验收并投入使用一定时间后,将项目建成后所达到的实际效果与项目的可行性研究报告和初步设计(含概算)文件及其审批文件、项目申请书及其核准文件的主要内容进行对比分析,找出差距及原因,提出评价意见和对策建议,并反馈到项目参与各方,形成良性项目决策和管理机制。

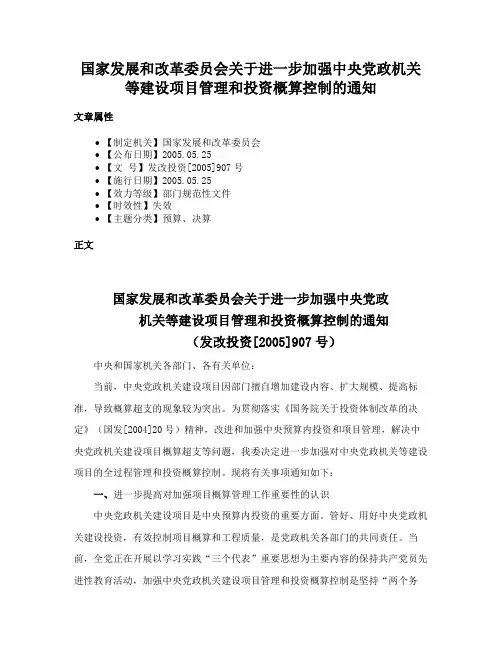

国家发展和改革委员会关于进一步加强中央党政机关等建设项目管理和投资概算控制的通知

国家发展和改革委员会关于进一步加强中央党政机关等建设项目管理和投资概算控制的通知文章属性•【制定机关】国家发展和改革委员会•【公布日期】2005.05.25•【文号】发改投资[2005]907号•【施行日期】2005.05.25•【效力等级】部门规范性文件•【时效性】失效•【主题分类】预算、决算正文国家发展和改革委员会关于进一步加强中央党政机关等建设项目管理和投资概算控制的通知(发改投资[2005]907号)中央和国家机关各部门、各有关单位:当前,中央党政机关建设项目因部门擅自增加建设内容、扩大规模、提高标准,导致概算超支的现象较为突出。
为贯彻落实《国务院关于投资体制改革的决定》(国发[2004]20号)精神,改进和加强中央预算内投资和项目管理,解决中央党政机关建设项目概算超支等问题,我委决定进一步加强对中央党政机关等建设项目的全过程管理和投资概算控制。
现将有关事项通知如下:一、进一步提高对加强项目概算管理工作重要性的认识中央党政机关建设项目是中央预算内投资的重要方面。
管好、用好中央党政机关建设投资,有效控制项目概算和工程质量,是党政机关各部门的共同责任。
当前,全党正在开展以学习实践“三个代表”重要思想为主要内容的保持共产党员先进性教育活动,加强中央党政机关建设项目管理和投资概算控制是坚持“两个务必”,保持艰苦奋斗精神的具体体现。
中央党政机关在建设项目管理和概算控制上应成为所有建设项目的榜样和典范。
针对当前中央政府投资建设项目,特别是中央党政机关建设项目存在的未经批准擅自增加建设内容、扩大规模、提高标准并导致建设项目概算超支等问题,各有关部门要提高认识,改进工作,严格按照《国务院关于投资体制改革的决定》的有关规定,加强中央党政机关建设项目管理和概算控制。
二、加强对工程设计的管理国家发展改革委对政府投资项目项目建议书、可行性研究报告和初步设计概算的批复文件是建设项目开展工作的主要依据。
批复中核定的建设内容、规模、标准、总投资概算和其他控制指标必须严格遵守。
国家发展和改革委员会公告2011年第13号――国家发展改革委现行有效的规章和规范性文件目录

国家发展和改革委员会公告2011年第13号――国家发展改革委现行有效的规章和规范性文件目录
文章属性
•【制定机关】国家发展和改革委员会
•【公布日期】2011.06.30
•【文号】国家发展和改革委员会公告2011年第13号
•【施行日期】2011.06.30
•【效力等级】部门规范性文件
•【时效性】现行有效
•【主题分类】法制工作
正文
国家发展和改革委员会公告
(2011年第13号)
根据国务院办公厅《关于做好规章清理工作有关问题的通知》(国办发〔2010〕28号)要求,我们对2010年6月30日前发布的规章和规范性文件进行了清理,经商国务院相关部门同意,保留规章146件、规范性文件1581件。
现将国家发展改革委现行有效的规章和规范性文件目录予以公告。
附件:1、国家发展改革委保留的规章和规范性文件目录
2、国家发展改革委拟修改的规章和规范性文件目录
3、国家发展改革委已修改的规章和规范性文件目录
4、国家发展改革委因职能划转暂时保留的规章和规范性文件目录
国家发展和改革委员会
二〇一一年六月三十日
附件1
国家发展改革委保留的规章和规范性文件目录。
兰州市人民政府办公厅关于印发《关于进一步加强市级政府投资项目概算管理的意见》的通知

兰州市人民政府办公厅关于印发《关于进一步加强市级政府投资项目概算管理的意见》的通知文章属性•【制定机关】兰州市人民政府•【公布日期】2013.08.12•【字号】兰政办发[2013]210号•【施行日期】2013.08.12•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】外汇管理正文兰州市人民政府办公厅关于印发《关于进一步加强市级政府投资项目概算管理的意见》的通知(兰政办发【2013】210号)各县、区人民政府,市政府各部门、各有关单位,兰州新区、高新区、经济区管委会:《关于进一步加强市级政府投资项目概算管理的意见》已经2013年8月8日市政府第45次常务会议讨论通过,现印发给你们,请认真遵照执行。
兰州市人民政府办公厅2013年8月12日关于进一步加强市级政府投资项目概算管理意见近年来,随着我市经济社会的不断发展,政府投资项目不断增加和“3341”工程项目的深入推进,对经济社会又好又快发展发挥了积极作用,但部分政府投资项目在建设中,仍存在着随意增加建设内容、扩大建设规模、提高建设标准,导致概算超支、项目概算不受约束的现象。
为进一步加强市级政府投资项目管理,健全政府投资决策机制,切实提高政府资金使用效益,防范政府投资债务风险。
根据《国家发展改革委关于加强中央预算内投资项目概算调整管理的通知》(发改投资﹝2009﹞1550号)、《关于印发甘肃省政府投资管理办法的通知》(甘政办发﹝2011﹞123号)、《关于印发兰州市政府投资项目管理办法等五个办法的通知》(兰政办发﹝2011﹞195号)、《关于下发部分行政审批项目审批权限的通知》(兰政发﹝2013﹞37号)等相关规定和要求,现将有关事项重申和规定如下:一、市级政府投资项目,包括由市级行政、企事业单位组织实施,使用上级及本级财政一般预算、基金预算、国债资金、预算外资金、政府性融资、行政事业单位自筹资金、接受捐赠等财政性资金、通过国有融资方式筹集资金建设的项目。
国家发展改革委关于加强中央预算内投资项目概算调整管理的通知

国家发展改革委关于加强中央预算内投资项目概算调整管理的通知文章属性•【制定机关】国家发展和改革委员会•【公布日期】2009.06.15•【文号】发改投资[2009]1550号•【施行日期】2009.06.15•【效力等级】部门规范性文件•【时效性】失效•【主题分类】预算、决算正文国家发展改革委关于加强中央预算内投资项目概算调整管理的通知(发改投资〔2009〕1550号)国务院各部门、直属机构,各省、自治区、直辖市及计划单列市、新疆生产建设兵团发展改革委,各中央管理企业:为严格执行财经纪律,加强和规范中央预算内投资项目概算管理,现就概算调整管理有关事项通知如下:一、依现行规定由国家发展改革委核定批准初步设计概算的中央预算内投资项目,在建设过程中由于价格上涨、政策调整、地质条件发生重大变化等原因导致原批复概算不能满足工程实际需要的,应向国家发展改革委申请调整概算。
二、申请调整概算时,应提交以下材料:(一)原初步设计文件及初步设计批复文件;(二)由具备相应资质单位编制的调整概算书,调整概算与原批复概算对比表,并分类定量说明调整概算的原因、依据和计算方法;(三)与调整概算有关的招标及合同文件,包括变更洽商部分;(四)调整概算所需的其他材料。
三、申请调整概算的项目,凡概算调增幅度超过原批复概算10%及以上的,国家发展改革委原则上先商请审计机关进行审计,待审计结束后,再视具体情况进行概算调整。
四、对于申请调整概算的项目,国家发展改革委将按照静态控制、动态管理的原则,区别不可抗因素和人为因素对概算调整的内容和原因进行审查。
对于使用基本预备费可以解决问题的项目,不予调整概算。
对于确需调整概算的项目,须经国家发展改革委组织专家评审后方予核定批准。
五、对由于价格上涨、政策调整等不可抗因素造成调整概算超过原批复概算的,经核定后予以调整。
调增的价差不作为计取其它费用的基数。
六、对由于勘察、设计、施工、设备材料供应、监理单位过失造成调整概算超过原批复概算的,根据违约责任扣减有关责任单位的费用,超出的投资不作为计取其它费用的基数。
中央预算内直接投资项目概算管理暂行办法-发改投资[2015]482号
![中央预算内直接投资项目概算管理暂行办法-发改投资[2015]482号](https://img.taocdn.com/s3/m/0ae2c4fa6294dd88d0d26b47.png)
附件中央预算内直接投资项目概算管理暂行办法第一章 总则第一条 为进一步加强中央预算内直接投资项目概算管理,提高中央预算内投资效益和项目管理水平,依据《国务院关于投资体制改革的决定》、《中央预算内直接投资项目管理办法》和有关法律法规,制定本办法。
第二条 中央预算内直接投资项目,是指国家发展改革委安排中央预算内投资建设的中央本级(包括中央部门及其派出机构、垂直管理单位、所属事业单位)非经营性固定资产投资项目。
国家发展改革委核定概算且安排全部投资的中央预算内直接投资项目(以下简称项目)概算管理适用本办法。
国家发展改革委核定概算且安排部分投资的,原则上超支不补,如超概算,由项目主管部门自行核定调整并处理。
第二章 概算核定第三条 概算由国家发展改革委在项目初步设计阶段委托评审后核定。
概算包括国家规定的项目建设所需的全部费用,包括工程费用、工程建设其他费用、基本预备费、价差预备费等。
编制和核定概算时,价差预备费按年度投资价格指数分行业合理确定。
对于项目单位缺乏相关专业技术人员或者建设管理经验的,实行代建制,所需费用从建设单位管理费中列支。
除项目建设期价格大幅上涨、政策调整、地质条件发生重大变化和自然灾害等不可抗力因素外,经核定的概算不得突破。
第四条 凡不涉及国家安全和国家秘密、法律法规未禁止公开的项目概算,国家发展改革委按照政府信息公开的有关规定向社会公开。
第三章 概算控制第五条 经核定的概算应作为项目建设实施和控制投资的依据。
项目主管部门、项目单位和设计单位、监理单位等参建单位应当加强项目投资全过程管理,确保项目总投资控制在概算以内。
国家建立项目信息化系统,项目单位将投资概算全过程控制情况纳入信息化系统,国家发展改革委和项目主管部门通过信息化系统加强投资概算全过程监管。
第六条 国家发展改革委履行概算核定和监督责任,开展以概算控制为重点的稽察,制止和纠正违规超概算行为,按照本办法规定受理调整概算。
第七条 项目主管部门履行概算管理和监督责任,按照核定概算严格控制,在施工图设计(含装修设计)、招标、结构封顶、装修、设备安装等重要节点应当开展概算控制检查,制止和纠正违规超概算行为。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
国家发展改革委关于加强中央预算内投资项目概算调整管理的通知
发改投资〔2009〕1550号
国务院各部门、直属机构,各省、自治区、直辖市及计划单列市、新疆生产建设兵团发展改革委,各中央管理企业:
为严格执行财经纪律,加强和规范中央预算内投资项目概算管理,现就概算调整管理有关事项通知如下:
一、依现行规定由国家发展改革委核定批准初步设计概算的中央预算内投资项目,在建设过程中由于价格上涨、政策调整、地质条件发生重大变化等原因导致原批复概算不能满足工程实际需要的,应向国家发展改革委申请调整概算。
二、申请调整概算时,应提交以下材料:
(一)原初步设计文件及初步设计批复文件;
(二)由具备相应资质单位编制的调整概算书,调整概算与原批复概算对比表,并分类定量说明调整概算的原因、依据和计算方法;
(三)与调整概算有关的招标及合同文件,包括变更洽商部分;
(四)调整概算所需的其他材料。
三、申请调整概算的项目,凡概算调增幅度超过原批复概算10%及以上的,国家发展改革委原则上先商请审计机关进行审计,待审计结束后,再视具体情况进行概算调整。
四、对于申请调整概算的项目,国家发展改革委将按照静态控制、动态管理的原则,区别不可抗因素和人为因素对概算调整的内容和原因进行审查。
对于使用基本预备费可以解决问题的项目,不予调整概算。
对于确需调整概算的项目,须经国家发展改革委组织专家评审后方予核定批准。
五、对由于价格上涨、政策调整等不可抗因素造成调整概算超过原批复概算的,经核定后予以调整。
调增的价差不作为计取其它费用的基数。
六、对由于勘察、设计、施工、设备材料供应、监理单位过失造成调整概算超过原批复概算的,根据违约责任扣减有关责任单位的费用,超出的投资不作为计取其它费用的基数。
对过失情节严重的责任单位,建议相关资质管理部门依法给予处罚并公告。
七、对由于项目单位管理不善、失职渎职,擅自扩大规模、提高标准、增加建设内容,故意漏项和报小建大等造成调整概算超过原批复概算的,将给予通报批评。
对于超概算严重、性质恶劣的,将向国务院报告并追究项目单位的法律责任。
八、上述规定自本通知自发布之日起执行。
国家发展改革委
二〇〇九年六月十五日。
