不停输封堵施工.

合集下载

管道带压开口及管道不停输开孔、封堵施工技术规程

管道带压开口及管道不停输开孔、封堵施工技术规程

实践验证:通过实 际施工案例验证技 术创新和改进措施 的有效性
持续优化与发展
技术规程的修订:根据实际施工情况不断优化和完善技术规程 技术规程的完善:结合国内外先进技术不断更新和完善技术规程 持续优化:根据实际施工情况不断优化技术规程提高施工效率和质量 发展前景:随着科技的发展技术规程也将不断发展和完善以满足施工需求
04 安全注意事项
操作安全要求
操作人员必须经过专业培训具 备相关资质
操作过程中必须穿戴防护服、 安全帽等防护装备
操作过程中必须遵守操作规程 不得擅自改变操作流程
操作过程中必须保持现场整洁 避免杂物影响操作安全
应急处理措施
立即停止施工关闭所有阀门和管道入口防止泄漏扩大。 及时联系消防、环保等部门进行现场处理和救援。 疏散现场人员确保安全撤离。 配合相关部门进行事故调查分析原因采取措施防止类似事故再次发生。
感谢您的观看
汇报人:
施工过程中应严格按照施工方案和操作规程进行确保工程质量。
施工完成后应对管道进行压力试验确保管道的密封性和安全性。
管道带压开口及管道不停输开孔、封堵施工技术规程应定期进行维护和检查确保其正 常运行。
维护保养要求
定期检查管道带压开口及管道不停输开孔、封堵施工技术规程 确保管道带压开口及管道不停输开孔、封堵施工技术规程的完整性和准确性 定期进行管道带压开口及管道不停输开孔、封堵施工技术规程的维护和保养 确保管道带压开口及管道不停输开孔、封堵施工技术规程的安全性和可靠性
提高施工效率: 通过标准化的施 工流程提高施工 效率
降低施工成本: 通过标准化的施 工流程降低施工 成本
提高施工质量: 通过标准化的施 工流程提高施工 质量
编制依据
国家相关法律法规

次高压燃气管道带压不停输封堵驳接施工技术

次高压燃气管道带压不停输封堵驳接施工技术

次高压燃气管道带压不停输封堵驳接施工技术发布时间:2021-05-19T11:50:44.637Z 来源:《基层建设》2020年第31期作者:刘顺波[导读] 摘要:青岛市某工程次高压燃气管道是市区输气主干线,按照常规方法施工必须停输、停气、降压方可施工,会给业主带来很大的损失,同时正常的社会生产、生活。

中铁十四局集团有限公司市政工程分公司山东青岛 266000摘要:青岛市某工程次高压燃气管道是市区输气主干线,按照常规方法施工必须停输、停气、降压方可施工,会给业主带来很大的损失,同时正常的社会生产、生活。

据此情况,决定采用“管道不停输开孔封堵技术”,架设临时旁通管线,安全、可靠地进行管线封堵作业,不停输改线,从而最大程度的保证经济利益,取得良好的社会效益。

通过描述青岛市城阳区双元路与双积路节点立交桥建设工程项目次高压燃气驳接施工,探讨了管道不停输开孔封堵技术的工艺控制和注意事项。

关键词:次高压燃气;不停输;驳接On line plugging of sub high pressure gas pipeline under pressure Connection construction technology LiuShunBo(Municipal Engineering Branch of China Railway 14th Bureau Group Co.,Ltd.,Qingdao,Shandong 266000) Abstract The sub high pressure gas pipeline of a project in Qingdao is the main gas transmission line in the urban area. According to the conventional construction method,the construction must stop the gas transmission,stop the gas supply and reduce the pressure,which will bring great losses to the owners and normal social production and life. According to this situation,it is decided to adopt the "pipeline non-stop drilling and plugging technology",erect temporary bypass pipeline,conduct pipeline plugging operation safely and reliably,and change pipeline without stopping transmission,so as to ensure economic benefits to the greatest extent and obtain good social benefits. By describing the connection construction of sub high pressure gas in Shuangyuan road and Shuangji road node overpass construction project in Chengyang District of Qingdao City,this paper discusses the process control and matters needing attention of opening and plugging technology for pipeline non-stop transmission. Keywords Sub high pressure gas,Keep losing,Connection1 工程概况本工程次高压燃气管道迁改工程位于白沙河桥南北两侧,主管线全长1884m,管径D529*12mm,采用螺旋缝焊接钢管PSL2 L290(加强级3OE防腐)。

管道不停输带压封堵施工新技术

管道不停输带压封堵施工新技术

施工技术管道不停输带压封堵施工新技术李贵宾(中国石油天然气管道局维修抢修公司)李贵宾:管道不停输带压封堵施工新技术,油气储运,2005,24(1)48~51。

摘 要 针对鄯乌输气管道分输站内易出现压力超高自动泄放的现象,对该管道末站进行安全改造工程施工,首次采用不停输、不降压桶式封堵作业,介绍了采用英国桶式封堵新技术工艺和施工方法,缩短了施工工期,节约了大量资金,为今后类似的管道工程建设积累了一定的经验。

主题词 输气管道 不停输 不降压 封堵施工一、管道概况 鄯乌输气管道东起鄯善火车站西3.3km 处的鄯善输气首站,西至乌鲁木齐石化总厂末站。

中间设有大河沿清管站一座、新疆化肥厂(简称新化)分输站一座、城市气化分输站一座、线路快速截断阀室6座。

管道全长302.625km ,管径为457×6(7)mm ,管材为S 360。

鄯善首站、大河沿清管站设计压力为4.0MPa ,新化分输站设计压力为2.5MPa ,城市分输站设计压力为1.6MPa ,设计输气能力为6×108m 3/a 。

该管道于1996年9月30日投产运行。

由于下游乌鲁木齐石油化工厂用气量大幅度增加及站内用气装置出现故障需要抢修,经常造成管道末端压力超高,致使管中压力出现自动泄放的现象,既浪费能源,又给管道运行带来安全隐患,因此对站场进行增压工艺改造是非常必要的。

首先对站内及各阀室的设备进行了改造,将工80cm 的情况下,对管道覆盖层不会造成破坏。

三、结论及建议 经过调查发现,植物对管道的影响程度与其生长年限呈正相关,与管道埋深呈负相关。

根据调查结果显示,植物根对管道外覆盖层的直接破坏为穿入和挤压两种方式,间接破坏方式为根分泌物造成腐蚀性环境后加速了管道腐蚀,尤其以穿入破坏影响最严重。

建议应根据管道实际情况采取以下措施区别对待。

(1)新建管道周围植物的管理,应严格执行国务院313号令和相关设计规范。

(2)在役管道根据管道服役年限区别对待,以下为管道中心线两侧3m 以外建议栽种的植物。

管道不停输带压封堵施工新技术研究

管道不停输带压封堵施工新技术研究

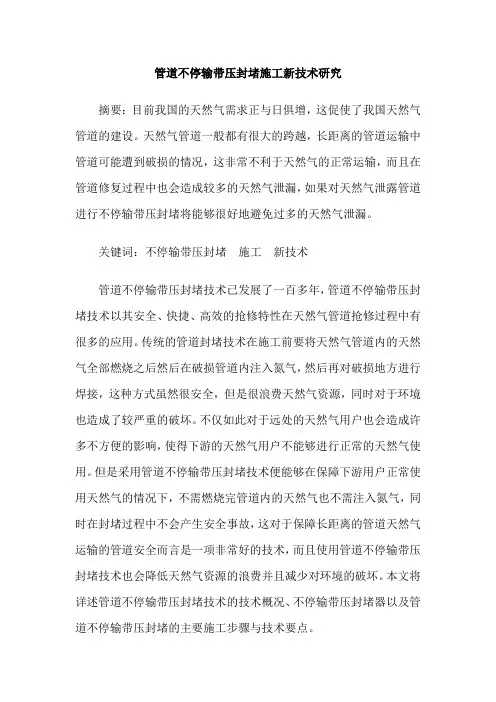

管道不停输带压封堵施工新技术研究摘要:目前我国的天然气需求正与日俱增,这促使了我国天然气管道的建设。

天然气管道一般都有很大的跨越,长距离的管道运输中管道可能遭到破损的情况,这非常不利于天然气的正常运输,而且在管道修复过程中也会造成较多的天然气泄漏,如果对天然气泄露管道进行不停输带压封堵将能够很好地避免过多的天然气泄漏。

关键词:不停输带压封堵施工新技术管道不停输带压封堵技术已发展了一百多年,管道不停输带压封堵技术以其安全、快捷、高效的抢修特性在天然气管道抢修过程中有很多的应用。

传统的管道封堵技术在施工前要将天然气管道内的天然气全部燃烧之后然后在破损管道内注入氮气,然后再对破损地方进行焊接,这种方式虽然很安全,但是很浪费天然气资源,同时对于环境也造成了较严重的破坏。

不仅如此对于远处的天然气用户也会造成许多不方便的影响,使得下游的天然气用户不能够进行正常的天然气使用。

但是采用管道不停输带压封堵技术便能够在保障下游用户正常使用天然气的情况下,不需燃烧完管道内的天然气也不需注入氮气,同时在封堵过程中不会产生安全事故,这对于保障长距离的管道天然气运输的管道安全而言是一项非常好的技术,而且使用管道不停输带压封堵技术也会降低天然气资源的浪费并且减少对环境的破坏。

本文将详述管道不停输带压封堵技术的技术概况、不停输带压封堵器以及管道不停输带压封堵的主要施工步骤与技术要点。

1 管道不停输带压封堵技术概况我国使用管道不停输带压封堵技术最早是在1984年,相比于国外落后很多年。

所以我国的管道不停输带压封堵技术主要是借鉴国外的技术,然后结合我国的实际情况进行独立创新。

建立起了属于我国的管道不停输带压封堵技术,管道不停输带压封堵技术对于我国的天然气事业的蓬勃发展有着非常重要的意义[1]。

我国的天然气主要分布在西北部,但是天然气的使用用户广泛分布在我国东南部,这就需要将西北部的天然气通过管道运输到东南部,我国幅员辽阔,在西北部跨向东南部的管道建设中自然会出现许多种问题,主要表现为管道铺设过长,在长距离的管道运输中任何一部分发生破损将影响整条天然气管道的正常运输,会给下游的天然气用户造成较大的经济损失,而且会浪费我国的天然气资源。

不停输封堵施工案例

不停输封堵施工案例

不停输封堵施工案例四川XXX干线城厢站①720的天然气管线不停输封堵1管线及工程概况1.1施工原因输气管理处已经对北干线上半段存在的管壁减薄程度超过70%勺6处隐患进行了换管施工,而北干线下半段因当时无法停气暂未换管整改。

为解决北干线输气管道在成都市青白江区的安全隐患问题,为地方和企业创造一个良好的安全生产环境,西南油气田公司决定对管线进行改线。

委托廊坊管道局维抢修公司进行管线不停输封堵作业,更换新管线,改线距离大约11.3Km。

1.2施工地点1)上游作业点位于茶花村农田内。

老线管线采用规格为0 720 X 10mm管材为X52的螺旋管埋弧焊钢管。

新线采用规格为0 720 X 10mm管材为L360的螺旋管埋弧焊钢管。

2 )下游作业点位于清白江老站外。

该段老线管线采用管线规格为0 720 X 8mm材质为X52的螺旋管埋弧焊钢管建成。

新建管线采用管线规格为0 720 X 10mm材质为L360的螺旋管埋弧焊钢管建成。

新旧管线连头采用规格为0 720X 11.9mm,材质为16Mn的5D、90°弯头。

2施工总体安排由于改造管段较长,因此,决定采用以改造管段为基础,分别在两端碰头点架设旁通的工艺。

第一步:完成上游封堵点施工作业。

第二步:完成下游封堵点作业。

第三步:新旧管线连头。

第四步:解除管线封堵,恢复管线运行。

第五步:改造段旧线处理、封存。

3施工工艺3.1上游作业点封堵施工工艺1)确定开孔、封堵三通位置。

a. 开孔、封堵作业点应选择在直管段上。

b. 开孔部位尽量避开管道焊缝,无法避开时,对开孔刀切削部位的焊道宜适量打磨。

c. 中心钻不应落在焊缝上。

2)剥防腐保温层,除去管线表面油污、底漆。

3)管线椭圆度,确保开孔封堵部位的管道圆度误差不得超过管外径的1%4)测量管线壁厚,满足施焊最小壁厚要求。

尽量避开严重腐蚀区域。

5)焊接封堵三通、旁通三通、下囊三通、平衡短节。

6)三通焊道进行渗透探伤检查。

不停输带压封堵技术的应用tt

不停输带压封堵技术的应用tt

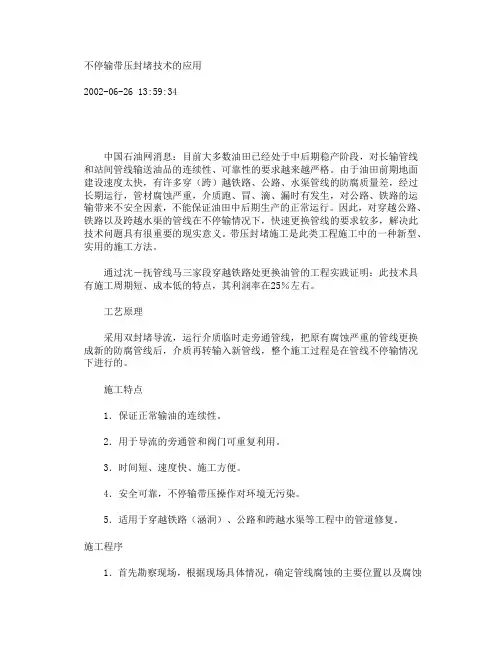

不停输带压封堵技术的应用2002-06-26 13:59:34中国石油网消息:目前大多数油田已经处于中后期稳产阶段,对长输管线和站间管线输送油品的连续性、可靠性的要求越来越严格。

由于油田前期地面建设速度太快,有许多穿(跨)越铁路、公路、水渠管线的防腐质量差,经过长期运行,管材腐蚀严重,介质跑、冒、滴、漏时有发生,对公路、铁路的运输带来不安全因素,不能保证油田中后期生产的正常运行。

因此,对穿越公路、铁路以及跨越水渠的管线在不停输情况下,快速更换管线的要求较多,解决此技术问题具有很重要的现实意义。

带压封堵施工是此类工程施工中的一种新型、实用的施工方法。

通过沈-抚管线马三家段穿越铁路处更换油管的工程实践证明:此技术具有施工周期短、成本低的特点,其利润率在25%左右。

工艺原理采用双封堵导流,运行介质临时走旁通管线,把原有腐蚀严重的管线更换成新的防腐管线后,介质再转输入新管线,整个施工过程是在管线不停输情况下进行的。

施工特点1.保证正常输油的连续性。

2.用于导流的旁通管和阀门可重复利用。

3.时间短、速度快、施工方便。

4.安全可靠,不停输带压操作对环境无污染。

5.适用于穿越铁路(涵洞)、公路和跨越水渠等工程中的管道修复。

施工程序1.首先勘察现场,根据现场具体情况,确定管线腐蚀的主要位置以及腐蚀程度,根据腐蚀点具体位置来确定三项参数S'(腐蚀点壁厚,由测厚仪测取),T(腐蚀点油温),P'(腐蚀点工作压力)。

2.根据计算参数来确定封堵点的最佳位置,再由封堵点的位置来确定导流旁通管的选用材料、走向和长度。

3.根据管线中介质流向,确定搬孔封堵顺序,流向上方向为上,流向下方向为下(一般是封上、封下同时进行)。

4.当搬孔封堵点确定且所有人员、机具、材料到位后,将新管线按所需长度焊好,作好更换旧管线的准备工作。

5.在两处封堵点位置各焊接1个四向三通,同时焊接导流旁通管,并完成导流旁通管试压和焊缝质量的检测。

管道不停输封堵技术研究论文

管道不停输封堵技术研究论文

管道不停输封堵技术研究论文(摘要)管道不停输封堵技术是一种对管线进行维修的技术,是在管线正常使用的前提下,对管线进行改造、抢修,或者对部分管线进行方向的调整和对管线部分断路、更换阀门等管线内部故障进行维修施工作业的办法。

此技术在很大程度上减少了建设单位的成本投入,提高了工作效率,是管道维修中的重要技术措施。

本文通过对不停输封堵技术做了简单的介绍,阐述了具体的技术应用和注意事项。

(关键词l管道不停输封堵技术;基本原理;应用;注意事项一,管道不停输封堵技术的概述管道不停输封堵方式主要包括悬挂式、桶式、囊式和组合封堵等多种方式。

常见的管道不停输封堵技术的实施分为以下几个流程。

首先,确定需要封堵的管道位置,对这个点所在的管线表面进行清洁,利用之前准备好的封堵管件进行焊接,利用测压计测量焊接口的压力,并对焊接的严密性进行检查,利用大约两个小时的时间检验旁通管线和封堵管处是否有气体泄露的情况。

如果发现封堵不严的情况,要及时的提起封堵器,对夹板阀进行关闭,恢复原来管线的正常通气,并找出问题所在,加以解决,最终完成封堵施工。

其次,利用放散孔把两边被封堵地方的余压排出。

检查无误后安装夹板阀和开孔时所需要的机器设备,然后进行带压开孔作业,开孔后安装相关的封堵设备,进行旁通安装封堵施工,把两边不需要的管线进行割断。

被割除的管线要利用泥土密封起来,防止有火源进行而引起着火。

再次,管线切除后,把要焊接的端口进行打磨,使其光滑平整,再进行焊接。

进行焊接前,施工人员要掌握好风向,选择下风处进行动火,防止烧伤施工人员。

同时要对管道周边进行检测,是否有其他地方在施工中遭到破坏。

如果没有,要对接口采取相关防腐措施,然后进行新管线的安装和置换。

再解除原来封堵的地方,拆除旁通和封堵时的仪器设备,使燃气能够正常输送。

最后,把原来挖开的土进行回填,恢复原有的地貌。

这就是一般的管道封堵技术的施工步骤和流程。

二,管道不停输封堵技术1、组合封堵技术某市要建立立交桥,在其中一个立交桥的桥墩位置霉好有某个燃气管道经过,通过精密计算,要解决问题必须对燃气管道进行改建。

管道带压开口及管道不停输开孔封堵施工工艺规程(建工)

管道带压开口及管道不停输开孔封堵施工工艺规程(建工)

LOGO 管道不停输封堵工程
三、适应范围
该成套设备适应与易燃易爆、有毒害的原油、化工、液
化石油气、煤气、天然气等液体、气体的输送管线和城市供
水供热管道的的带压不停输施工作业。
四、压力和温度
该产品所适应输送管线的介质压力和温度:.开旁通Fra bibliotek时,℃℃
.当开封堵孔,

.热力管道适应温度℃,压力小于等于。
LOGO 管道不停输封堵工程
LOGO 管道不停输开口
设备外形图:
夹板阀
开孔刀
法兰堵塞
LOGO 管道不停输开口
三、设备操作规程 ()设备的配套准备 按照作业母管管径和要开旁路孔的大小,以及管内介质压
力,选定相对应的配套设备,并检查确认其规格、型号、压 力级的符合性和运行状况的良好性。
LOGO 管道不停输开口
()法兰短接的安装焊接 按照作业母管管径和要开旁路孔的大小,以及管内介质压
LOGO 管道不停输封堵工程
二、用途和特点 本系列设备是一套专供管路开孔、封堵施工作业的设备。主 要应用在管线不停止输送介质、不降低压力,保证管线的正 常运行的情况下,第管线进行维修、抢修、加接旁通、更换 或加设阀门、更换管段和管线局部改造和处理管线内部故障 等的成套设备。使用本设备改变了传统的停输、降压、放散、 动用明火的作业方式,减少经济损失和对环境的不良影响, 并可避开夜间作业,减少人力、物力的投入,提高工作效率 降低劳动强度和消耗,避免作业风险、提高安全性。
LOGO 管道不停输封堵工程
管道不停输封堵工程
LOGO 管道不停输封堵工程
一、概况 管路不停输开孔、封堵系列设备是由主机和辅机两种系
列组成,其中主机系列是由开孔机、封堵器、液压站和下堵 塞器四种不同作用、不同型号和规格的设备互相对应配套组 成。辅机是由连箱系列(旁通开孔连箱、封堵开孔连箱、封 堵连箱、下堵连箱)、开孔刀系列(旁通开孔刀、封堵开孔 刀)、夹板阀系列、封堵筒系列与相对应的管径组成,它是 根据不同的作业方式和作业管径二匹配不同的主辅机。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

天然气PE管线带压开孔封堵施工方案编制:高建国审核:审批:天津大港奥通特种管道工程有限公司2016年7月20日方案审批意见表方案名称天然气PE管线带压封堵改线工程编制单位天津大港奥通特种管道工程有限公司施工方案审批意见项目部负责人签字:年月日施工安全部负责人签字:年月日技术质量部负责人签字:年月日计划部负责人签字:年月日监理单位负责人意见年月日总工程师签字:年月日1.工程概况:本次施工封堵作业为Φ315*28.6,封堵工程量4封,设计压力 1.60MPa,运行压力0.4MPa,工作介质天然气,温度为常温。

材质为PE,管线埋地下1米以下,现场底层为淤泥土质,地下水位比较高,给施工带来一定影响,增加了一定的难度。

本开孔封堵工程介质是易燃易爆的天然气,要求施工人员必须按照施工规范施工,为了安全环保的施工,特编制以下施工组织设计方案,以便于规范科学安全的施工管理。

2.编制依据根据甲方的各项施工技术要求和工程作业要求,并结合我公司的施工专业的技术要求编制而成,本《施工方案》在编制过程中参照了以下规范和标准:2.1建设单位施工委托《Φ315*28.6 工程不停输带压开孔封堵》2.2《输气管道工程设计规范》GB50251-20032.3《城镇燃气设计规范》GB50028-20062.4《城镇燃气输配工程施工及验收规范》CJJ33-20052.5《燃气用埋地聚乙稀(PE)管道系统第1部分:管材》GB-15558.1-20032.6《燃气用埋地聚乙稀(PE)管道系统第2部分:管件》GB-15558.2-20052.7《聚乙稀燃气管道工程技术规程》CJJ63-20082.8《管道施工安全规程》Q/CNPC-GD0236-01;2.9《石油化工建设工程项目施工技术文件编制规范》SH/T 3550-20123. 工程技术介绍及施工工艺步骤3.1封堵工程技术介绍PE管不停输开孔封堵过程主要是通过专用不停输开孔封堵设备来完成。

它的基本原理是:在PE管道上进行施工作业时,在施工管段两端使用专业开孔封堵设备阻断该管段天然气的流通,作业过程中的不停输、不降压是通过开孔封堵设备上特设的旁通口实现的。

在对施工管段两端进行封堵前,采用旁通管连接架设在施工管段两端的开孔封堵设备上的旁通口,使施工管段两端的天然气得以连通,对施工管段进行封堵后,也可保证天然气正常输送。

将相同规格的开孔机分别安装在机架上,与提前焊接在管段两端的专用PE电熔管件(即PE封堵管件)连接,开孔机旋入PE封堵管件内在待施工管道上方各开出一个孔。

开孔完成后,卸下开孔机,安装封堵器执行封堵。

封堵器将三折式皮碗封堵头下降通过已开好的孔进入施工管道,操纵进给手柄使封堵头张开与管道内壁贴合紧密,封堵头在施工管段两端同时张开,将天然气阻断。

在实行封堵后,封堵头两端管道内的天然气可通过旁通管正常供给下游用户,达到不停输、不降压的目的。

对图1中A点与B点之间的PE管道进行维抢修、改造等施工作业。

作业完毕后,堵塞PE封堵管件上方的孔,拆除机架等设备,恢复供气。

PE管不停输开孔封堵技术原理见图1。

3.2 PE管不停输开孔封堵设备的结构特点①机架机架与PE封堵管件的连接见图2(黄色为施工管道,红色为PE封堵管件,其余均属机架)。

机架主要由扇形闸板、上螺纹连接盘、密封法兰盘、两侧支撑板、封堵丝堵(图2中被遮挡,无法显示)、平衡放散装置等部分组成,平衡放散装置包括放散球阀、压力表、平衡阀。

机架的作用是为开孔机、封堵器和下堵器提供支座,同时通过密封法兰盘与PE封堵管件连接并密封。

在施工作业中,扇形闸板通过上板体表面的开、关指示牌,用六角专用扳手旋转至“开”或“关”档位,可实现闸板的打开和闭合,以便在置换作业设备时截断管内介质,防止外泄。

机架利用两侧支撑板和变径卡环将不同管径的作业管道牢牢卡固,起支撑固定、管道矫圆的作用。

机架上的平衡放散装置的作用在于:当扇形闸板处于关闭状态时,通过放散球阀可放散掉闸板上腔的介质,然后更换作业设备;当扇形闸板需要打开时,按下平衡阀,平衡扇形闸板上下的压力,避免扇形闸板开启时单面受压。

上螺纹连接盘可分别与开孔机、封堵器、下堵器相连接。

密封法兰盘与PE封堵管件的连接套连接,密封法兰盘与连接套的连接配合采用插套式结构,可相对轴向移动。

密封法兰盘的内孔中安装有两道0形密封圈,确保密封可靠,并方便与不同规格的PE封堵管件的连接套连接。

②开孔机开孔机的结构见图3。

开孔过程中开孔机通过人工手动驱动,实现开孔刀套料切削、钻杆自动进给,无需外接电源。

开孔刀主要由套料刀体、浮动护套、刀柄、中心钻等组成。

开孔刀中心钻与刀柄用弹性销固定,中心钻尾柄与开孔机钻杆用弹性销固定连接,刀体柄部铣有凸台与开孔机钻杆端面凹槽配合,用于传递切削动力,开孔采用套料切削。

开孔机操作简单,开孔速度快,施工作业时间得到大幅度缩减。

③封堵器封堵器(见图4)由封堵杆、进给手柄、定位扳手、安全挡块、连箱、预紧装置、三折式皮碗封堵头(见图5,收合在连箱内)等零部件组成。

封堵器是在开孔后实行封堵、截断管道介质流通的关键设备,它所实现的效果是PE管不停输开孔封堵技术的关键。

用直插式连接销将封堵头连接到封堵杆底部,送入开好的孔中,用定位扳手调节三折式皮碗封堵头朝向,封堵头正对来气方向后,通过进给手柄打开。

管道中的压力推动三折式皮碗封堵头,致使封堵严密可靠,达到封堵作用。

④下堵器下堵器由操作手柄、主轴、定位装置、连接盘、内外卡钳等组成。

其作用是在开孔和封堵后,在PE封堵管件的孔中塞入堵塞装置将其密封堵住。

主轴由内外控制杆组成,内外卡钳分别安装在内轴和外轴上,可相对转动,通过操作定位手柄可使内外卡钳处于“下堵”、“定位”、“空位”三个档位,实现管件的下堵提堵、堵塞定位、堵塞与主轴脱离等操作,将堵塞装置固定在PE封堵管件中。

3.2PE管不停输开孔封堵的作业流程①焊接PE封堵管件根据现场施工条件,开挖开孔封堵作业坑,清理封堵位置及施工管段附近的土方,保证作业坑有多方向的安全畅通通道和足够的坡度,便于开展施工。

确定施工管道(以下简称母管)上开孔封堵的位置,做好标记,安装并焊接封堵管件。

在管件的上鞍座内弧面排布有电热丝,通过电熔焊机加热,当温度达到190~230℃时上鞍座与母管配合面完全融合,冷却后成为一体。

融合面强度可达到与母管同等要求。

PE封堵管件是一种专用材料,由防护帽、上鞍座、下托板、堵塞装置、联接板、固定螺钉等组成(见图6、7)。

②安装机架将连接套旋紧在PE封堵管件上,打开机架内扇形闸板,将机架安放在母管上,将机架上的密封法兰盘与管件连接套对正插入配合。

将机架两侧的支撑板插入机架下方,卡住管道,并用手轮螺钉拉紧连杆,使下托板夹紧在管道上,用蝶形螺母背紧固定好机架。

机架上安装试压板或开孔机,通过机架上放散球阀向内部打入空气,对封堵管件的电熔焊接质量和机架各安装连接处进行气密性测试,试验压力不大于施工管道内的介质压力。

③开孔机的安装和钻孔开孔机与机架连接盘连接后,将开孔刀完全送入连接盘内腔中,启动平衡阀,打开机架上的扇形闸板,准备开孔。

首先中心钻开孔定心后,顺时针旋转操作手柄,套料刀齿开始切削。

切削时,浮动护套在开孑L前下移到齿尖,并随着开孔的进深上移,将切屑挡入刀体内,可起到防止切屑外露的作用,从而避免刀体在PE管件内挤死,减小切削阻力。

继续开孔直至阻力减小,转动轻松无阻力后,开孔完毕。

按照相反的顺序将开孔刀提起,关闭扇形闸板,放散掉机架上腔气体,拆除开孔机,此时浮动护套防止屑条吊挂,从而造成扇形闸板不能完全闭合。

④对管道进行封堵选择与封堵管道相对应的三折式皮碗封堵头,采用直插式用连接销与封堵杆连接,将连接好的三折式皮碗封堵头收合进连箱内,安装连箱到机架上。

启动平衡阀,打开扇形闸板,将三折式皮碗封堵头完全送入被封堵管道中,然后将固定卡和预紧装置锁死,再转动进给手柄通过螺母副使堵头通过四杆机构在管内全部打开,形成一个完整圆形,皮碗唇边与管道内壁贴合紧密,管道中的压力推动封堵头上的皮碗,致使封堵更加严密可靠,达到封堵作用。

预紧装置的锁紧螺母通过压紧尼龙球体可锁紧传动轴,并防止管内介质外泄。

三折式皮碗封堵头设计有通气孔,用胶管与封堵杆连通,封堵杆顶端安装有阀门,可以实现封堵管道内气体的放空。

作业中,用临时旁通管将两端设备上的旁通口连通,实现不停输不降压,避免了大面积的停气,减少了经济损失。

作业完毕后,连接机架上的放散球阀和封堵杆顶端阀门,在扇形闸板开启的状态下,可以对作业后的管道进行补气,以平衡封堵头两端的气体压力。

⑤对管段进行施工连通临时旁通管,放空施工管段内的剩余气体,根据需要对施工管段进行施工作业。

作业完毕后,用硬质胶管连通机架上的放散球阀和封堵杆顶端阀门,在扇形闸板开启的状态下,对作业后的管道进行补气,以平衡封堵头两端的气体压力。

确保施工后的管段不漏气后,反方向转动进给手柄使三折式皮碗封堵头收拢,气体在PE管道内流通。

提起封堵杆,关闭扇形闸板,排空机架上腔和临时旁通管内的气体,拆掉临时旁通管,撤出封堵器。

⑥下堵塞装置下堵器安装在支架上,平衡压力后,开启支架上的扇形闸板。

操纵下堵器将堵塞装置送入管件孔中的槽内。

下堵器主轴装置设有轴向移动和旋转移动,当轴向移动到位后,操纵手柄向右旋转,将堵塞装置丝扣旋入鞍座三通的母扣内,旋到位置后密封圈密封住天然气,而后退出主轴,撤除下堵器。

拆除机架及两侧支撑板和变径卡环,逆时针旋转退出机架与PE封堵管件的连接套,最后在PE封堵管件上部安装防护帽,并确认旋紧。

堵塞装置留在PE封堵管件中,与密封圈、防护帽组成堵塞密封装置,确保管件整体无气体泄漏。

至此,整个PE管不停输开孔封堵作业全部结束。

4.工艺质量保障措施及质量目标4.1 质量防范措施在施工过程中要严格执行各项参照规范的要求,施工准备、施工完毕后要保证不影响管线的正常运行。

4.1.1施工中所用三通、管材、等必须有出厂合格证书及材质单,管件经检验,打压并合格;4.1.2所有管道组成件在使用前应按设计要求核对其规格、材质和型号;4.1.3管道组成件在使用前应进行外观检查,其表面质量应符合设计或制造标准的有关规定。

4.1.7所有密封材料应有材质单、产品合格证、标识,不应有气孔、杂质、飞边、毛刺、裂纹等缺陷;4.1.8施工现场应有足够的作业场地和操作空间,道路应畅通无阻。

4.2 质量保证措施1.电熔连接1)电熔连接机具采用电熔焊机,连接时,通电电源的电压和加热时间须符合电熔管件生产厂家的规定。

.2)电熔连接冷却期间,不得移动连接件或在连接上施加任何外力。

3)电熔承插连接须符合下列规定:4)电熔承插连接管材的连接端应切割垂直,并用洁净棉布擦净管材和管件面上污物,并应标出插入深度,刮除其表皮。
