管道不停输带压开孔、封堵方案及措施

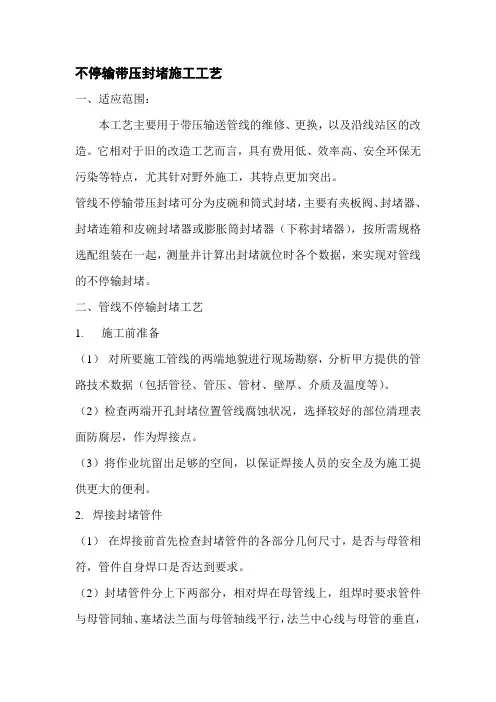

不停输带压封堵施工工艺

不停输带压封堵施工工艺一、适应范围:本工艺主要用于带压输送管线的维修、更换,以及沿线站区的改造。
它相对于旧的改造工艺而言,具有费用低、效率高、安全环保无污染等特点,尤其针对野外施工,其特点更加突出。
管线不停输带压封堵可分为皮碗和筒式封堵,主要有夹板阀、封堵器、封堵连箱和皮碗封堵器或膨胀筒封堵器(下称封堵器),按所需规格选配组装在一起,测量并计算出封堵就位时各个数据,来实现对管线的不停输封堵。
二、管线不停输封堵工艺1.施工前准备(1)对所要施工管线的两端地貌进行现场勘察,分析甲方提供的管路技术数据(包括管径、管压、管材、壁厚、介质及温度等)。
(2)检查两端开孔封堵位置管线腐蚀状况,选择较好的部位清理表面防腐层,作为焊接点。
(3)将作业坑留出足够的空间,以保证焊接人员的安全及为施工提供更大的便利。
2. 焊接封堵管件(1)在焊接前首先检查封堵管件的各部分几何尺寸,是否与母管相符,管件自身焊口是否达到要求。
(2)封堵管件分上下两部分,相对焊在母管线上,组焊时要求管件与母管同轴、塞堵法兰面与母管轴线平行,法兰中心线与母管的垂直,管件焊接按标准进行。
3. 管线开孔截断(1)两端封堵管件焊接完毕后,将夹板阀安装到来气端封堵管件上,加密封垫联接紧固并清除内部杂物,然后将开孔机安装到夹板阀上,加密封垫联接紧固;(2)开孔前对四通管件进行严格的试压检验,无渗漏后方可进行下一步;(3)根据管线材质、管径,选定切削速度,对管线实施开孔作业;(4)开孔过程中,将临时旁通拼装焊接,并摆放到位;(5)管线被开孔后,提回刀具(同时带出切割下的管块),关闭夹板阀,泄去连箱内介质压力并移至另一端开孔位置,进行同样开孔切断作业,完成对管线的开孔作业,拆除钻机,准备封堵作业。
4.管线不停输封堵(1)将封堵器、封堵连箱按所需规格选配组装在一起,以及测量并计算出封堵就位时的各种尺寸,确定封堵方向旁通孔方向;(2)把组装好的封堵器安装到管线两端夹板阀轴上,并使连箱旁通孔指向同一方向且垂直于旁通管的轴心线,以便与旁通管连接;(3)检查开孔后取出的管块,分析其形状、切割纹理及表面不平整度和变形程度,以便确定封堵方向,及为回填做好准备;(4)将临时旁通与两端封堵器的旁通孔加密封垫联接紧固,确定封堵器的运行方向;(5)进行封堵作业前,先确定封堵方向无误后,并由甲方同意方可封堵;(6)两端封堵后,通过开一个放空孔对改造管线内介质进行放空,同时确认封堵的严密性;(7)如封堵不严密,可重新检查各项数据,找出原因后,再次封堵,直到确认封堵严密后,方可进行管线切割施工。
管道带压开口及管道不停输开孔、封堵施工技术规程

实践验证:通过实 际施工案例验证技 术创新和改进措施 的有效性
持续优化与发展
技术规程的修订:根据实际施工情况不断优化和完善技术规程 技术规程的完善:结合国内外先进技术不断更新和完善技术规程 持续优化:根据实际施工情况不断优化技术规程提高施工效率和质量 发展前景:随着科技的发展技术规程也将不断发展和完善以满足施工需求
04 安全注意事项
操作安全要求
操作人员必须经过专业培训具 备相关资质
操作过程中必须穿戴防护服、 安全帽等防护装备
操作过程中必须遵守操作规程 不得擅自改变操作流程
操作过程中必须保持现场整洁 避免杂物影响操作安全
应急处理措施
立即停止施工关闭所有阀门和管道入口防止泄漏扩大。 及时联系消防、环保等部门进行现场处理和救援。 疏散现场人员确保安全撤离。 配合相关部门进行事故调查分析原因采取措施防止类似事故再次发生。
感谢您的观看
汇报人:
施工过程中应严格按照施工方案和操作规程进行确保工程质量。
施工完成后应对管道进行压力试验确保管道的密封性和安全性。
管道带压开口及管道不停输开孔、封堵施工技术规程应定期进行维护和检查确保其正 常运行。
维护保养要求
定期检查管道带压开口及管道不停输开孔、封堵施工技术规程 确保管道带压开口及管道不停输开孔、封堵施工技术规程的完整性和准确性 定期进行管道带压开口及管道不停输开孔、封堵施工技术规程的维护和保养 确保管道带压开口及管道不停输开孔、封堵施工技术规程的安全性和可靠性
提高施工效率: 通过标准化的施 工流程提高施工 效率
降低施工成本: 通过标准化的施 工流程降低施工 成本
提高施工质量: 通过标准化的施 工流程提高施工 质量
编制依据
国家相关法律法规
带压开孔、封堵作业操作规程

带压开孔、封堵作业操作规程一、使用带压开孔、封堵设备在燃气管道上接支管或对燃气管道进行维修更换等作业时,应根据管道材质、输送介质、敷设工艺状况、运行参数等选择合适的开孔、封堵设备及不停输开孔、封堵施工工艺,并制定作业方案。
二、作业前应对施工用管材、管件、密封材料等做复核检查,对施工用机械设备进行调试。
三、在不同管材、不同管径、不同运行压力的燃气管道上首次进行开孔、封堵作业时应进行模拟试验。
四、带压开孔、封堵作业的区域应设臵护栏和各示标志,开初作业时作业区内不得有火种。
五、钢管管件的安装与焊接应符合下列要求:(一)钢制管道允许带压施焊的压力不宜超过 1.0MPa,且管道剩余壁厚应大于5mm。
封堵管件焊接时应严格控制管道内气体或液体的流速;(二)用于管道开孔、封堵作业的特制三通或四通管件宜采用机制管件;(三)在大管径和较高压力管道上作业时,应做管道开孔补强,可采用等面积补强法;(四)开孔法兰、封堵管件必须保证与被切削管道垂直,应按合格的焊接工艺施焊。
其焊接工艺、焊接质量、焊缝检测均应符合国家现行标准《钢制管道封堵技术规程第1部分:塞式、筒式封堵》 SY/T 6150.l的要求;(五)开孔、封堵、下堵设备组装时应将各结合面擦拭干净,螺栓应均匀紧固;大型设备吊装时,吊装件下严禁站人。
六、带压开孔、封堵作业必须按照操作规程进行,并应遵守下列规定:(一)开孔前应对焊接到管线上的管件和组装到管线上的阀门、开孔机等部件进行整体试压,试验压力不得超过作业时管内的压力;(二)拆卸夹板间上部设备前,必须泄放掉其客腔内的气体压力;(三)夹板间开启前,闸板两侧压力应平衡;(四)撤除封堵头前,封堵头两侧压力应平衡;(五)完成上述操作并确认管件无渗漏后,再对管件和管道做绝缘防腐,其防腐层等级不应低于原管道防腐层等级。
七、在聚乙烯塑料管道进行开孔、封堵作业时,除应符合本规程第6条的有关规定外,还应符合下列要求;(一)将组装好刀具的开孔机安装到机架上时,当开孔机与机架接口达到同心后方可旋人;开孔机与机架连接后应进行气密性试验,检查开孔机及其连杆部件的密封性;(二)封堵作业下堵塞时应试操作1次;(三)安装机架、开孔机、下堵塞等过程中,不得使用油类润滑剂,对需要润滑部位可涂抹凡士林;(四)4应将堵塞安装到位卡紧,确认严密不漏气后,方可拆除机架;(五)安装管件防护套时操作者的头部不得正对管件的上方;(六)每台封堵机操作人员不得少于2人;(七)接管作业时应将待作业管段有效接地。
天然气管道不停输带压开孔封堵

天然气管道不停输带压开孔封堵的选择根据工艺要求,选择合适的阀门型号和结构,将其安装在短管的另一端,以控制介质的流量和压力。
1.4密封装置密封装置是保证开孔过程中介质不泄漏的关键部件,其结构和材料的选择应根据介质的性质和压力温度等条件确定。
1.5切削刀具切削刀具是钻孔工具的核心部件,其选择应根据开孔材料的硬度、厚度和直径等要求,选择合适的刀具类型和规格。
2.操作步骤2.1准备工作根据需要开孔的设备或管道的情况,选择合适的短管、法兰、阀门和密封装置等组装成钻孔工具。
2.2安装钻孔工具将钻孔工具安装在需要开孔的设备或管道上,并进行密封、固定和调整。
2.3开孔过程启动切削刀具,进行带压开孔操作,控制介质的流量和压力,保证开孔过程中的安全和稳定。
2.4封堵孔口在完成开孔后,根据需要进行孔口的封堵,以保证介质的正常运行和安全。
总之,不停输带压开孔技术是一种高效、安全、环保的管道连接和维修技术,适用于各种工矿介质和材料的管道,可以为企业节约停产维修费用,提高生产效益。
在进行带压开孔操作时,应选择合适的钻孔工具和切削刀具,严格控制介质的流量和压力,保证操作的安全和稳定。
安装钻孔工具包括填料函、钻头、钻杆、棘轮扳手、压紧螺杆和专用垫片。
填料函应按照设计要求安装在阀门下端,与阀门一端相连的特殊法兰中部。
钻头选用75°~90°顶角的普通麻花钻或前端带有定位麻花钻的空心铣刀。
钻杆应具备足够的强度和韧性,并与钻头用氩弧焊V型坡口焊接,焊口应打磨以保证密封性能。
棘轮扳手用于手动钻孔,电动钻孔时则使用蜗杆蜗轮减速器。
压紧螺杆连接在钻杆顶部,两者间有一钢珠以保持对中和减少传动的摩擦力。
专用垫片连接在短接管法兰与阀门之间,以保证钻杆进给时的对中及稳定性。
垫片内径稍小一点,比钻头的外径稍大一点即可,可根据具体情况决定。
2.4试压检查在将阀门安装在短管法兰之前,应进行试压检查以保证阀门的密封性。
合格后,再加上专用垫片与短管法兰相连。
带压开孔封堵施工方案及措施

带压开孔封堵施工方案及措施一、工程概述本次带压开孔工程中的管线为带压,煤气,管线,开孔过程不具有危险性,为确保开孔的施工安全,在施工前要进行严密的方案讨论。
做好安全措施。
特此编制此方案。
开孔位置:二、编制依据本《施工方案》在编制过程中参照规范如下:RA/T6140.l-2003《钢制管道开孔技术规程第1部分:开孔特殊技术》开孔位置潞安焦化二分厂制冷站东墙外进退循环氨水管道。
三、管线参数管线规格:600mm 开孔规格:500mm运行压力:0.5 Mpa 输送介质:煤水介质温度:40常温℃四、试压方案为确保该工程的安全,在正式施工前必须进行一次试压实验,以验证开孔机及阀门等各部件的耐压密封性能。
以氮气连接试压表,在10公斤压力以内,不产生泄漏为试压完毕。
试验步骤:1)、电焊短节,在短节上安装阀门、开孔机2)、由氮气管道引出管线与开孔机相连的管线;3)、向开孔机内注入氮气,直到开孔机内的压力达到管线内的压力,此时用肥皂水认真检查开孔机各部件结合面及开孔机与阀门间的气密性;4)、若发现泄漏,则认真查找原因;5)、若无泄漏则开始进行开孔作业,作业过程中不断监测各结合面的密封性,并做详细记录。
试验工艺简图:五、施工步骤1、带压开孔1.1在需要开孔管的部位安全测量后方可动火焊接法兰短接。
1.2在法兰上装上阀门(或闸板阀)1.3在夹板阀上装上开孔机1.4启动开孔机机构,转动刀具进行切割1.5切割完成后,提升刀具,连同切割下来的料片移出阀门外。
如此反复两次1.6关闭夹板阀,取下开孔机,开孔完成,收拾现场。
带压封堵:1 吹扫开孔内部管道铁锈,2在开好孔的孔径内装上封堵气囊,封堵头3冲入氮气使封堵气囊充满管道内壁2.5公斤压力。
4 或在阀门法兰上加盲板,使阀门不泄露,阀门一端的管道内无泄漏。
5封堵完成,可以更换阀门以外管道修理,不影响场内施工。
6 一切完成后取下封堵气囊、封堵头。
7 取下封堵机,清理现场。
封堵完成。
六、甲乙双方责任(一)、甲方责任1、为乙方提供充足、准确的施工管线技术资料,确定开孔点位置。
管道不停输带压开孔施工工法

管道不停输带压开孔施工工法一、前言在现代化的城市建设中,地下管道建设是一项不可或缺的基础设施建设工程。
然而,在进行地下管道建设时,常常需要穿越已经建成的建筑物、交通路线、水系、管线等地下障碍物。
传统的管道穿越方式需要停水停气、拆除建筑等措施,导致工程时间长、污染环境,给周边环境和市民生活带来很大的不便。
为了解决这个问题,管道不停输带压开孔施工工法应运而生。
二、工法特点管道不停输带压开孔施工工法是一种不停止输送物质,在不开挖或开挖少量土体的情况下完成管道穿越存在的路线障碍物的工法。
在该工法中,管道在保持运行状态下进入障碍物内部,并在内部贯通管子的同时,进行开孔处理以达到顺畅通过的目的。
该工法的主要特点有以下几点:1. 施工期间不需要停止管道输送,不产生水、气的中断,不影响已经投入使用的管线使用;2. 采用开孔方式进行管道穿越,可以减少对路面地表和已建建筑的破坏;3. 工程施工进度快,工期短;4. 施工后经验证该工法执行质量可靠且成本较低,维修费用低;5. 适用于中小型跨越性障碍物的穿越施工,一般情况下,管道周边容易安放施工设备;6. 通过与常规穿越工法对比,其施工造价合理,具备良好经济效益三、适应范围管道不停输带压开孔施工工法主要适用于以下场合:1. 管道需要穿越人行道、路面、河流、公园、建筑物群、文化古迹等区域;2. 管道需要穿越生产车间、供水厂、排水池等特殊建筑物;3. 需要在建筑物套管里埋管。
四、工艺原理管道穿越路线离不开实际工程,在进行施工时需要注重工艺原理,保障工程的可靠性与安全。
管道不停输带压开孔施工工法是在管道毫不停歇地运行状态下,将管道开挖中无法通过的障碍物进行切割并钻孔穿越而达到的一种穿越方式。
管道不停输带压开孔施工工法需要进行以下技术措施:1.首先对需要穿越的区域进行严格的勘察,了解该区域管道跨越最大尺寸和波动情况,确认实际施工条件和方案;2.对于需要穿越的区域进行预处理,将障碍物和挖土松散无法直接支撑的土层进行固化处理,以确保穿越坑道不塌陷;3.设置管道封堵设备井,确定穿越截面的尺寸和精度等参数,并根据实际情况进一步选择穿越方式和开孔方案;4.使用现场加工的挖掘器具,完成开孔和沿管道方向定向推进等工作;5.进口磨刀及拆接公具完成打孔和开孔工作,完成新旧管道的接续。
管道带压开口及管道不停输开孔封堵施工工艺规程(建工)

LOGO 管道不停输封堵工程
三、适应范围
该成套设备适应与易燃易爆、有毒害的原油、化工、液
化石油气、煤气、天然气等液体、气体的输送管线和城市供
水供热管道的的带压不停输施工作业。
四、压力和温度
该产品所适应输送管线的介质压力和温度:.开旁通Fra bibliotek时,℃℃
.当开封堵孔,
℃
.热力管道适应温度℃,压力小于等于。
LOGO 管道不停输封堵工程
LOGO 管道不停输开口
设备外形图:
夹板阀
开孔刀
法兰堵塞
LOGO 管道不停输开口
三、设备操作规程 ()设备的配套准备 按照作业母管管径和要开旁路孔的大小,以及管内介质压
力,选定相对应的配套设备,并检查确认其规格、型号、压 力级的符合性和运行状况的良好性。
LOGO 管道不停输开口
()法兰短接的安装焊接 按照作业母管管径和要开旁路孔的大小,以及管内介质压
LOGO 管道不停输封堵工程
二、用途和特点 本系列设备是一套专供管路开孔、封堵施工作业的设备。主 要应用在管线不停止输送介质、不降低压力,保证管线的正 常运行的情况下,第管线进行维修、抢修、加接旁通、更换 或加设阀门、更换管段和管线局部改造和处理管线内部故障 等的成套设备。使用本设备改变了传统的停输、降压、放散、 动用明火的作业方式,减少经济损失和对环境的不良影响, 并可避开夜间作业,减少人力、物力的投入,提高工作效率 降低劳动强度和消耗,避免作业风险、提高安全性。
LOGO 管道不停输封堵工程
管道不停输封堵工程
LOGO 管道不停输封堵工程
一、概况 管路不停输开孔、封堵系列设备是由主机和辅机两种系
列组成,其中主机系列是由开孔机、封堵器、液压站和下堵 塞器四种不同作用、不同型号和规格的设备互相对应配套组 成。辅机是由连箱系列(旁通开孔连箱、封堵开孔连箱、封 堵连箱、下堵连箱)、开孔刀系列(旁通开孔刀、封堵开孔 刀)、夹板阀系列、封堵筒系列与相对应的管径组成,它是 根据不同的作业方式和作业管径二匹配不同的主辅机。
管道不停输封堵技术原理

管道不停输封堵技术是一种在不停止管道内部介质流动的情况下,对管道进行维修、抢修或改造的技术。
该技术的基本原理是利用特制的剖分式管件和相应的封堵工具,在管道上实现封堵。
具体步骤如下:
1. 剖分式管件安装:在需要隔离的管道部位焊接一个特制的剖分式四通管件。
2. 夹板阀安装:在剖分式管件上安装对应的夹板阀,以便后续操作。
3. 开孔作业:利用开孔机装上筒形刀具和开孔连箱,在管道上开出封堵孔。
4. 封堵实施:根据管道的具体情况选择合适的封堵方式,如气囊式、皮碗式或膨胀桶式封堵技术。
此外,这项技术的优势在于能够在不影响管道正常运行的情况下进行维修或抢修,从而避免了因停输而造成的损失和影响。
同时,它还能够确保施工人员的安全和环境保护。
总之,管道不停输封堵技术是一项高效、安全的技术,适用于多种管道系统的维护和紧急修复工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
管道不停输带压开孔、封堵方案及措施
1.开孔、封堵前的准备
1.1.做好现场勘察、技术交底记录、如开孔、封堵点,管线规格及材质,介质品种、压力、温度、流向,环境状况,建设日期等。
1.2.办理现场动火报告,落实安全消防措施;清理现场满足施工和安全要求。
1.3.按开孔、封堵质量标准检测阀门,并进行强度和严密性试验。
1.4.预制法兰短节及加强板(开孔),预制四向三通、准备好堵饼及盲板(封堵),按开孔、封堵质量标准进行检测并作记录。
检查维修开孔或封堵设备均达到完好状态,在模拟试验台上进行试验,完全合格。
1.5.现场动火焊接前必须做好以下检测工作:(1)打好管线接地极,测管线接地电阻(≤4Ω);(2)测管壁实际厚度;(3)测管线表面温度;(4)测环境可燃气体含量必须低于25% 爆炸下限。
2.开孔
2.1.法兰短节及加强板焊接:焊接前必须按开孔、封堵质量标准找正定位,达到合格,按管线带压焊接工艺卡施焊,焊完后按开孔、封堵质量标准检测并作记录。
2.2.开孔阀门和开孔机的安装:首先记录好中心钻伸出开孔刀端面的长度。
阀门、开孔机安装时法兰接合面必须清理干净,垫片无破损,找正对中,方位正确,连接螺栓均匀压紧。
2.3.强度及严密性试验:开孔短节、阀门、开孔机联合试压。
压力表不少于2块。
2.4.开孔
2.4.1.开机并检查开孔刀旋转方向是否正确。
2.4.2.将中心钻进至开孔管线上表面时,记录并标记开孔刀送进丝杠位置,计算出总进刀量(深度)并标记在送进丝杠上。
2.4.
3.进刀开孔,刚开始时进刀量要小,待中心钻已钻进,设备运转平稳后,可适当加大进刀量,防止卡刀闷车,损坏刀具造成事故,按计算总进刀量到位和手感开孔刀没有切削时开始停机,停机后再手动进刀2周,手感无阻碍为开孔完成。
提起开孔刀至开孔机连箱内,关闭开孔阀门。
2.5.打开开孔机上的放空阀泄压(注意安全,回收介质,防止污染环境),泄压阀不漏介质时,证明开孔阀门关闭严密,开孔成功。
2.6.拆除开孔机,在开孔阀门上面装盲法兰。
3.封堵
3.1.封堵长输管道时,采取措施考虑管线的应力。
3.2.焊接四向三通:焊接前必须按开孔,封堵质量标准找正定位,达到合格,按管线带压工艺卡施焊,焊完后按开孔、封堵质量标准检测并作记录。
3.3.开孔阀门和开孔机安装:两个四向三通都安装完检查合格后,开始安装开孔(封堵)阀门和开孔机。
3.4.强度和严密性试验,两处分别进行。
3.5.开封堵孔。
3.6.拆除开孔机,安装封堵机(参照开孔机安装):上游封堵机里的封堵器开口处,必须正对介质流向,下游封堵机里的封堵器开口处,必须背对介质流向,两台封堵机安装完后,安装两台封堵机的连通管,按开孔、封堵质量标准检测并作记录。
3.7.强度和严密性试验:两个四向三通,两个阀门、两台封堵机、连通管等联合试验。
3.8.封堵:全部打开两处封堵阀门,先进行上游封堵,将封堵器缩紧送到封堵位置,操作四连杆机械手,使封堵器胀开进行封堵,然后进行下游封堵。
两处均封堵完后,打开被封管段上的泄压阀(注意防止污染环境),压力表减压至零,观察泄压阀不泄漏证明封堵成功。
排出被封管段内介质。
3.9.按管线改道要求的位置安装管道切割机,切断并拆除管段,按要求安装新管线。
3.10.解除封堵:操作四连杆机械手使封堵器缩紧,待新安装的工艺管线内充满压力之后,提起封堵器至连箱内,关闭两处封堵阀门,打开封堵机上的泄压阀门,压力降到零时拆除两台封堵机及连通管。
3.11.根据堵饼至被封管线的距离,将套料段焊在堵饼上(方位要正确)装在送堵饼机内。
分别在两处封堵阀门上安装送堵饼机且试压,
3.12.打开阀门,将堵饼送到位置用锁簧卡住,摘掉堵饼,提起送堵杆到连箱内,打开送堵饼机上的泄压阀门,压力降到零,介质不外流为合格,拆除送堵饼机和封堵阀门。
3.13.在四向三通上部法兰上安装或焊死盲板。
