综采工作面机电安装工艺流程
综采工作面机电设备安装工艺

综采工作面机电设备安装工艺摘要综采工作面机电设备的安装工作是一项系统的工程,也是各项技术的综合和融合。
特别是随着矿井机械化程度的不断提高,矿井大功率设备的应用范围不断扩大,由于采场接替的频繁,综采工作面机电设备的安装成了制约矿井生产的薄弱环节之一。
为了提高综采工作面机电设备的安装技术水平,本文结合多年的现场生产管理经验,系统性介绍了综采工作面机电设备的安装方法和前期安装工作的技术准备,重点论述综采工作面机电设备的安装工艺和综采工作面机电设备的现场管理措施,有利于进一步提高矿井综采工作面机电设备的安装技术,提升机电设备的管理水平,促进矿井的和谐发展。
关键词综采工作面;机电设备;安装;工艺0引言随着科学技术的不断发展和进步,采煤工艺也发生了很大的变化。
现代煤炭的开采机械化程度越来越高,综采技术的出现带动了采煤技术的飞速发展。
随着煤矿机电安装技术含量的不断提高,设备的安装技术就需要各个环节的有效控制和衔接,只有这样才能确保更好的完成煤矿机电设备的安装工程。
1综采工作面安装综采工作面安装时一项多工种、多工序的复杂的工作,所以应该采用平行作业和流水作业相结合的方法进行。
一般来说,应该采用运输顺槽安装和工作面安装平行作业的方法,具体的做法是:由液压支架安装组、液压支架运输组与支护专业组等组成工作面安装作业组;由输送机专业组、电气专业组与综合作业组组成顺槽作业组。
工作面输送机机头安装完后,以此为起点,两个作业组分头向工作面机尾方向和运输顺槽口方向顺序安装。
工作面作业组负责安装液压支架、工作面输送机溜槽及采煤机等。
工作面输送机可以先安装,也可以后安装,还可以随同支架一起安装。
但是,不论先安装或后安装,输送机的中部槽、挡煤板及铲煤板等,必须提前运送到安装地点。
在支架将要安装完毕前或完毕后,安装采煤机,最后安装工作面输送机机尾。
2综采设备安装工作的技术准备综采设备安装工作的技术准备主要是装运环节,它是一件涉及矿井多方面的综合性工作,如地面装卸场地设施、井巷断面与运提设备、开拓方式与辅助运输系统、采区布置与衔接安排等,均直接影响综采设备的装运效率。
综采设备安装工艺

综采设备安装工艺张海峰综采工作面设备安装工艺,它决定着整个安装过程的组织是否有科学性和规范性,经过几年的实践我们依托精良装备,便捷优良的矿井条件和一支高素质的专业化队伍,形成了具有神东特色的安装工艺。
综采工作面的安装主要包括五项工作任务:1、工作任务及计划;2、开工前的准备工作;3、设备的安装方法及工艺;4、工作面设备的调试及试运转:5、验收移交。
一、工作任务计划平煤十一矿根据商品煤的产量计划制定年度生产接续计划。
年度生产接续计划中明确搬家倒面任务量,安装回收指挥部根据公司下达的年度工作计划,制定出十一矿的工作面接替计划。
二、准备工作准备工作是设备安装的第一项工作,也是基础工作。
准备工作的质量直接关系到设备安装质量和进度。
准备工作主要有以下几项:1、工作面工程验收工作面工程验收由安装回收指挥部及相关单位,依据搬家倒面管理办法及工程设计图进行,验收中重点对设备运输路线的巷道,硐室的高度、宽度捌弯抹角,以及路面进行详细检查,存在的问题,以会议纪要的形式通知相关单位限期进行整改,可以工作面工程验收是一项非常重要的工作。
2、设备的验收依据综机办向安装回收指挥部提供的设备配置表进行,这里讲的设备验收主要由综机办组织,对设备数量、存放地点、完好状况等进行验收。
3、风险源辨识及防治以风险管理为基础,应用系统的风险评估方法和技术,对安装作业环境、设备运输、安装及试运转过程中存在的风险进行全面辨识、评价和控制。
制定相关的管理标准和管理措施。
4、编写作业规程作业规程是现场作业的指导书,作业规程的编制由综安队技术员编写,规程中应把矿井情况、人员组织、工作流程、施工进度、作业方法及存在的风险和防范措施等作详细安排,经综机办审核通过后执行。
组织参加本次任务的职工学习规程并考试,不合格者,不得上岗作业;5车辆及人员组织人员和车辆是安装回收指挥部的基本元素,只有科学的组织好人员和车辆才能够保证安全、优质、低耗、快速目标的实现。
11102综采工作面作业规程

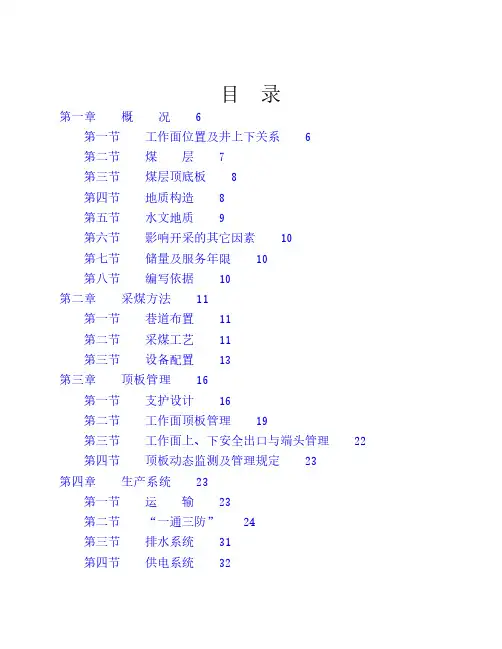

目录第一章 概 况 6第一节 工作面位置及井上下关系 6第二节 煤 层 7第三节 煤层顶底板 8第四节 地质构造 8第五节 水文地质 9第六节 影响开采的其它因素 10第七节 储量及服务年限 10第八节 编写依据 10第二章 采煤方法 11第一节 巷道布置 11第二节 采煤工艺 11第三节 设备配置 13第三章 顶板管理 16第一节 支护设计 16第二节 工作面顶板管理 19第三节 工作面上、下安全出口与端头管理 22第四节 顶板动态监测及管理规定 23第四章 生产系统 23第一节 运 输 23第二节 “一通三防” 24第三节 排水系统 31第四节 供电系统 32第五章 劳动组织和主要技术经济指标 44第一节 劳动组织 44第二节 主要经济技术指标 45第六章 煤质管理 46第七章 安全技术措施 47第一节 一般规定 47第二节 顶 板 48第三节 “一通三防”与安全监控 60第四节 运 输 63第五节 机 电 80第六节 防 治 水 82第七节 采煤机解体与安装安全技术措施 83第八节 其 它 84第八章 灾害应急措施及避灾路线 86第一节 瓦斯、煤尘及火灾事故处理措施 86第二节 水灾事故处理措施 86第三节 顶板事故处理措施 87第四节 矿井停风事故处理措施 87第五节 快速有效的传报技术和办法 88第六节 避灾路线 88摘 要一、11102工作面基本概况11102工作面于2013年6月份安装完成,2013年7月份进行试生产,初期安装支架101架,其中下隅角安装1架端头架,工作面上、下端头各安装3架端头架,工作面切眼长度150m,支架型号为:ZF3600/16/24(26)。
切眼平均倾向长度150m;平均走向长度817m;工作面平均煤厚4.2m;煤层平均倾角32°,设计可采储量为66.06万吨;工作面上、下顺槽每隔150m通过石门与岩石集中巷相通。
二、通风系统11102工作面需风量为906m3/min。
综采工作面设备安装标准

综采工作面设备安装标准一、液压支架安装标准1、支架上下成一条直线,平均中心距为1.5m,垂直于工作面刮板输送机成一条直线,并和溜子联接好,所有大小联接件及各种销按标准安装,严禁缺漏。
2、支架位置调好后,立即接通供液管路,将支架升起,顶梁与顶板接触要严密,不得歪斜,局部超高或接触不好的用木梁构实,支架达到初撑力。
3、支架安装后要及时更换损坏和丢失的零部件,管路排列整齐,无漏液现象,接头连接可靠、不得用铁丝代替U型销,乳化液浓度符合3-5%的规定,泵站供液压力为符合规程规定.4、支架有编号,支架内无浮矸、杂物、钢轨、木料等杂物,架外浮矸不埋压管路和液压件。
5、所有结构件和液压件动作灵活,结构件无别卡;液压系统无串、漏液。
6、每隔10架安设一组架间通讯及照明,并固定合理可靠。
架间通讯必须有通话和闭锁刮板机功能。
二、刮板输送机安装标准(1)减速器安装1、箱内清洁无杂物。
减速器与机头架相连接必须采用相符合的螺栓,螺杆要露出帽并紧固可靠,减速器要紧贴机头架不得有缝。
2、齿轮的啮合情况和顶侧间隙符合《煤矿安装工程质量检验评定标准》。
3、箱体不漏油;油质、油量符合说明书要求;水冷系统畅通且不漏水。
(2)刮板安装:运行无卡阻,运转平稳,无异常振动。
(3)刮板输送机的允许偏差:间距允许偏差(+3~-2mm),接头上下错动允许偏差(1mm),两滑道相对高低差允许偏差(3mm)。
(4)所有紧固件必须加垫紧固可靠.(4)组装要求1、中部槽的铺设必须正确。
2、挡煤板与槽邦之间要靠紧,螺丝紧固无缝隙。
3、圆环链焊口不得朝向中板,不得扭链,刮板间距为1米,链环数量必须相等。
4、接链环必须按要求使用立环不能用错,短链必须用单环链。
接链环使用与大链相同型号。
5、刮板螺栓必须采用防退帽并紧固可靠。
6、沿刮板输送机的信号装置符合要求。
7、刮板方向必须正确。
8、溜子整体达到平、直标准。
9 、刮板机头与转载机尾搭接必须合理。
三、转载机安装标准(1)减速器安装1、箱内清洁无杂物。
综采工作面机电安装工艺流程

2、变压器电缆连接
(1)、变压器电源线 矿方将10KV的高压电接到外侧变压器的平板车附近,通过高压三通分给变压 器供电。变压器一般为四个,可以通过增加三通或用变压器的高压侧串联的 方法满足各个变压器的供电,但电缆的载流量必须满足相关的要求。 (2)、变压器负荷线 1、KJZ33开关上电源线一般为120mm2,电源线为三路,当
神华神东生产服务中心
高压管路要在马蹄尔附近加一个三通变头,用以给马蹄尔操作阀 和转载机的张紧油缸供液。 (2)、冷却喷雾管路 1冷却管路主要给各个电机提供冷却水,包括转载、破碎和运输 机的机头机尾电机。因此在这些电机附近需要安装三通变头。 2喷雾管路主要给采煤机和支架提供喷雾,一般为两路。支架喷 雾管在机头跟随高低压管路一同进入支架,敷设时长度与其一致 即可。喷雾管路取液点是移变列车的喷雾泵站。煤机喷雾管与工 作面的喷雾管对接。 4、管路连接 液管敷设完毕后,对其进行连接。所用的U型卡型号符合要求, 不出现单腿销和用铁线代替等现象。 工作面的液管铺设、连接完毕后,及时入电缆槽,摆放整齐,插 上挡杆。顺槽的液管铺设完毕后,及时上单轨吊。捆扎间距符合 要求,顺地铺设的两趟高压供液管,弯曲盘放靠皮带架侧,不影 响人员的行走。
神华神东生产服务中心
5mm的透孔,并垂直全部埋入底板;也可用直径不小于22mm、长 度为1m的2根钢管制成,每根管上应钻10个直径不小于5mm的 透孔,2根钢管相距不得小于5m,并联后垂直埋入底板,垂直埋 深不得小于0.75m。 2、接地母线 使用的一般是扁铜线,通过接地螺栓将其连接在电器设备和扁钢 之间。 具体的规格要求: 连接主接地极的接地母线,应采用截面不小于50m㎡的铜线, 或截面不小于100m㎡的镀锌铁线,或厚度不小于4mm、截 面不小于100m㎡的扁钢。 (2)、辅助接地系统 移变的辅助接地系统主要是各个变压器上的辅助接地。通过接地 线将辅助接地极连接于接地棒上,将接地棒埋于煤电钻打好的钻 孔内。
15302综采工作面安装作业规程

编号:ZA-GC-2011-002贵州发耳煤业有限公司15302综采工作面安装作业规程编制人:区长:施工单位:综机安装工区编制时间:2011年4月25日执行时间;审批人员签字技术科:年月日综采办:年月日安检科:年月日调度室:年月日机电科:年月日通防科:年月日地测科:年月日副总工程师:年月日批准人:年月日审批意见1、严格执行设备交接单制度,在运搬工区将15302综采工作安装的设备运至三中车场上平台后,对设备进行详细检查,并按规定填写设备交接单。
2、15302综采工作面安装期间,提升运输严格执行封闭管理。
3、严格执行停送电制度。
4、提升运输严格执行“行人不行车,行车不行人”制度。
目录一、工作面概况 (1)二、设备安装工作量 (1)三、准备工作 (1)四、设备运输路线 (1)五、工作面设备安装工艺与方法 (2)六、设备安装完好标准与质量要求 (7)七、试运转 (9)八、避灾路线 (10)九、绞车、钢丝绳安全系数验算 (10)十、安全技术措施 (11)附表:1、15302综采工作面设备安装明细表2、15302综采工作面安装用绞车参数表附图:1、15302综采工作面安装用绞车布置示意图2、第一组液压支架安装示意图3、中间液压支架安装示意图4、最后一组液压支架安装示意图5、煤机机窝抬梁支护示意图6、15302综采工作面安装期间供电系统图7、15302综采工作面安装期间避灾路线示意图一、工作面概况15302为倾斜长臂综采工作面,采面东部位于FJ1006断层边缘,采面西部为15304工作面,北部为10302专用运煤巷及10302运输联络巷,南部为15302切眼及切眼联络巷。
运顺掘进期间揭露F100F101F102断层对工作面回采影响较大。
回顺为沿空留巷巷道,采用砌块、单体一字梁支护措施留巷。
预计采止线位置回顺至10302专用运煤巷83m,运顺距10302专用运煤巷118m。
15302运输顺槽总长度582m,矩形断面,净宽4200mm,巷高2400mm,净断面积10.73m2,顶部及一帮锚网支护。
综采工作面安装规程

1305综采工作面安装规程工作面名称: 1305综采工作面施工单位:准备工区编制人:区长:编制日期: 2019年 3月10日执行日期: 2019年 3月20日目录第一章概况 (3)第一节工作面概况 (3)第二节设备安装工程量及顺序 (4)第三节安装期间联系信号规定 (6)第二章安装前的准备工作 (6)第一节安装前资料提供 (6)第二节地面材料准备工作 (6)第三节现场准备工作 (6)第四节安装前的验收工作 (7)第三章运输方式 (8)第一节一般要求 (8)第二节运输过程 (8)第三节挂车数量 (10)第四节绞车及钢丝绳验算 (10)第四章绞车安装、回撤工艺及措施和轨道铺设 (13)第一节绞车安装、回撤工艺及措施 (13)第二节轨道铺设 (16)第五章主要设备安装工艺及措施 (18)第一节转载机、破碎机的安装 (18)第二节液压支架的运输与安装 (20)第三节刮板输送机的运输与安装 (22)第四节采煤机的运输与安装 (24)第五节带式输送机的安装 (25)第六节设备试运转 (26)第六章安装标准 (27)第一节电气部分安装标准 (27)第二节转载机、破碎机安装标准 (29)第三节液压支架安装标准 (29)第四节刮板输送机安装标准 (30)第五节采煤机安装标准 (30)第六节带式输送机安装标准 (31)第七章劳动组织 (32)第八章安全措施 (33)第一节施工组织措施 (33)第二节井下安全供电措施 (33)第三节运输部分安全措施 (35)第四节装车、封车、拆卸部分安全措施 (39)第五节起吊部分安全措施 (41)第六节地面设备组装、调试、解体 (42)第七节地面装运 (43)第八节顶板管理 (45)第九节使用液压系统供液措施 (46)第十节一通三防管理 (46)第十一节处理冒顶措施 (46)第九章灾害预防及避灾路线 (47)附图 (47)1305综采工作面安装规程第一章概况1305综采工作面于2019年2月7日安全贯通,并将于3月19日前掘进设备撤除完毕、为综采设备安装所做的准备工作完成。
13410综采面安装设计说明书

目录第一章工作面概况 (3)1.1 地质条件简介 (3)1.2切眼状况 (4)1.3安装方案概述 (4)第二章通风防尘系统 (5)2.1通风系统 (5)2.2 防尘系统 (5)第三章供电系统设计 (7)3.1机电设备选型及荷载 (7)3.2供电能力计算 (8)第四章运输系统 (15)4.1大井提升验算 (15)4.2轨道运输系统 (16)4.3皮带运输系统 (21)第五章安装前期准备工作 (23)5.1井巷工程 (23)5.2钉道工程 (24)5.3支架及其它设备地面装车 (24)5.4绞车及安全设施的安装 (24)5.5施工起吊锚杆 (25)5.6可视化装臵的安装 (25)第六章支架及其它设备安装 (25)6.1切眼设备安装顺序 (25)6.2安装工作面运输机 (26)6.3安装煤机 (26)6.4安装工作面支架 (27)第七章主要安全技术措施 (28)7.1相关条例与规章制度 (28)7.2一般规定及质量标准化要求 (29)7.3安装支架安全技术措施 (29)7.4安装运输机、煤机安全技术措施 (30)7.5运输安全技术措施 (31)7.6机电设备安装主要技术措施 (33)7.7综合防尘措施 (34)7.8通风、瓦斯、防灭火、综合防尘措施 (35)7.9可视化安装主要技术措施 (36)第八章避灾路线及应急预案 (36)8.1工作面避灾路线 (36)8.2发生重大事故时的应急预案 (37)8.3灾害事故的应急措施 (37)第一章工作面概况1.1 地质条件简介1、概述13410综采工作面位于-700m水平夏桥系东二采区,地面标高+35.8~+37m,工作面标高为-366~-418m。
该工作面位于采区最上端,为东翼第四个回采工作面,其上部为F6断层构造带,下部为已回采结束的1348工作面,下伏为回采结束的山西组9煤9606、9606小、9606煤柱、9360煤柱、9360工作面。
13410综采工作面走向长682m,倾斜长123.8m,主采下石盒子组1煤,煤层倾角3~18°,平均10°;煤厚总厚0.30~1.60m,平均1.03m。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(3)、根据运输顺槽的煤壁上标出KJZ33开关车的定位线和列车轨道铺设的 钉道线敷设顺槽电缆:顺槽电缆200m时距切眼煤壁185m处定位,顺槽电缆 250m时距切眼煤壁225m处定位,顺槽电缆200m时距切眼煤壁120m处钉道,顺 槽电缆250m时距切眼煤壁145m钉道。
将顺槽电缆从机头放到钉道线附近时,根据剩余电缆量和离KJZ33开关车
综采工作面机电安装工艺流程
机电安装作业流程
一、电缆和液管的敷设
一、电缆和液管的敷设 (一)、主电缆部分 装车前的检查:电缆外观完好无损,铠装无锈蚀、无机械损伤,无明显皱折和扭 曲现象。橡套及塑料电缆外皮及绝缘层无老化、裂纹及破口。
1、电缆的测量 用万用表和摇表测量电缆的导通性和绝缘性。导通性主要是测量先导,绝缘主要 指的是相间绝缘,用量程不小于2500MΩ的摇表,测量的绝缘值不低于5MΩ。 2、电缆标识 对每根电缆的两端头进行相同的标识,方便对接。 3、装车 将测量合格的电缆整齐的盘装到台班车上。电缆不得交叉、缠绕。 4、工作面电缆的吊挂 切眼吊挂电缆,吊挂的位置是在木点柱与副帮之间靠近木点柱的位置。要尽量靠 近顶板保证高度,悬挂整齐,吊挂电缆所用的一般是矿用电缆5链悬挂钩。
(1)、机尾电机吊挂
根据机尾电机的布置形式确定起点,从机尾开始向机头方向吊挂。在机尾处 要留出3~4m的余量。
(2)、采煤机电缆吊挂
根据左右工作面和煤机机窝的位置确定吊挂电缆的起点。
例:工作面为右工作面,机窝在靠近机头侧。则起点在机头运顺的中间位置 ,向机尾吊挂,到中部槽后折回,一直向机头顺槽移变方向吊挂。
4、设备地面验收 由技术人员验收列车设备的到货情况和设备规格、参数情况,以及设备是否
5、顺槽电缆敷设
移变列车安装之前,将运输机、采煤机、转载破碎机的电缆、支架高低压供 回液管、喷雾冷却管用轻型防爆车运输到运输顺槽,人工铺设开。
(1)、顺槽电缆要与工作面电缆对接,留足对接的余量,继续
吊挂,直到能够放在皮带机上或吊挂在皮带机架上,不影响顺槽进ቤተ መጻሕፍቲ ባይዱ的车辆 。
(2)、所有电缆要有顺序的铺设,不得缠绕交叉。
二、移变列车的安装
二、移变列车的安装
顺槽电缆铺设完毕后,开始列车设备的上道连接。根据列车设备的布置图和 设备的外形尺寸等确定安装工艺,一般可顺序安 装。 (一)、先期准备工作
1、安设拉列车的绞车 在列车设备安装的前方20m处,安设20T绞车一台,在设备上道时用于拉设备
车。 2、放列车安装线并铺设轨道 (1)、在运输顺槽的煤壁上标出KJZ33开关车的定位线(顺槽电缆200m时
的定位线的距离,进行估算,将多余的电缆临时盘放于皮带上。以便电缆盘
车。
(4)、转载破碎电缆根据顺槽煤壁上的标识,确定电缆吊挂的起始点,要 留出2~3m的余量。
(5)、变压器、组合开关的电源线,根据KJZ33开关车的定位线标记,向皮 带机头方向将其放于皮带上。
(二)、液压管路部分
铺设管路时,首先详细检查液管是否有破损、管头是否变形、密封是否完好 等,如存在以上问题,立即更换液管或配件,确保液管质量达到要求。
距切眼煤壁185m处定位,顺槽电缆250m时距切眼煤壁225m处定位),标 记出列车轨道铺设的钉道线(顺槽电缆200m时距切眼煤壁120m处钉道,顺 槽电缆250m时距切眼煤壁145m钉道)。 (2)、钉道线确定后,从钉道线起向皮带机头方向铺设150m列车轨道。 3、设备的运输 除个别大型设备(如AMPCONTUOL变压器)外,可在安装前全部运输到井 下,存放在安装地点的联巷和硐室内待安装。 为了减少装车次数和车辆配备,大型设备地面装车,运输到安装点直接安装
入井的液管必须对管头、管座等进行包扎,以防运输过程中对管路造成污染
管路部分主要有高压回液冷却喷雾等管路。运输机安装TTT系统的还有两 根TTT管路。
1、高压回液管路 一般为DN50S和DN50。工作面高低压管路敷设各一趟。一般是在溜
槽安装好以后,对未安装的机尾部分,需要吊挂进入支架,可以先将管路计 算好留足余量。 2、工作面煤机喷雾 工作面煤机喷雾管路为一整根,长度不低于工作面长度的一半。一般为¢32 高压管。喷雾管的敷设要跟随采煤机电缆。在煤机处敷设管路时要比煤机电 缆长3~4m。入槽时与煤机电缆放于同一个槽内,且放于煤机的外侧。安 装工作面电缆夹时,将喷雾管放在靠近支架侧,用以保护采煤机电缆。 3、顺槽管路敷设 顺槽管路有高压回液冷却喷雾等管路,先期敷设时跟随电缆有序的摆放,后 期跟随电缆一起入槽。 (1)、高压回液管路 高压回液管路各为两趟其中一路高压和回液管路直接进入端头支架,从端头 盖板出来后需要吊挂进入支架,估算后留下做够的余量。高压管路的起始点 是高压过滤站,回液管路是直接进入乳化液泵箱。
高压管路要在马蹄尔附近加一个三通变头,用以给马蹄尔操作阀 和转载机的张紧油缸供液。
(2)、冷却喷雾管路 1冷却管路主要给各个电机提供冷却水,包括转载、破碎和运输
机的机头机尾电机。因此在这些电机附近需要安装三通变头。 2喷雾管路主要给采煤机和支架提供喷雾,一般为两路。支架喷
雾管在机头跟随高低压管路一同进入支架,敷设时长度与其一致 即可。喷雾管路取液点是移变列车的喷雾泵站。煤机喷雾管与工 作面的喷雾管对接。 4、管路连接 液管敷设完毕后,对其进行连接。所用的U型卡型号符合要求, 不出现单腿销和用铁线代替等现象。 工作面的液管铺设、连接完毕后,及时入电缆槽,摆放整齐,插 上挡杆。顺槽的液管铺设完毕后,及时上单轨吊。捆扎间距符合 要求,顺地铺设的两趟高压供液管,弯曲盘放靠皮带架侧,不影 响人员的行走。
工作面为右工作面,机窝在靠近机尾侧。则起点在机尾回顺的中间位置,一 直向机头顺槽移变方向吊挂。
吊挂电缆的起始一端届时与煤机相连,另一端与来自顺槽的电缆对接。
(4)、电缆入槽
待溜槽安装完毕后,将吊挂的电缆下方入槽。机尾电机电缆如溜槽的中间槽 。煤机电缆如上部槽,当工作面为右工作面,机窝在靠近机头侧时只将中部 槽到机头这一段入槽,另一段准备安装电缆夹。
