住宅小区室外管网(雨污水、消防、给水、化粪池)工程施工组织设计

目录第一章工程管理目标 (2)第二章现场施工组织机构、管理职能及劳动力计划 (5)第三章施工程序及总体组织部署 (8)施工准备 (8)第四章主要工程项目施工方法 (13)第五章主要机具、设备、检测仪器配备计划第六章材料来源、保证措施 (39)第七章工期保证措施 (40)第八章施工总平面布置 (41)第十一章重点、难点分析及解决方案 (48)重点、难点分析 (48)解决方案 (48)第一章工程管理目标一、工程管理目标1、本工程质量目标:合格工程。
2、本工程工期目标:招标文件要求工期为46个日历天。
4、本工程安全目标:责任事故死亡率为零。
二、工程情况简介住宅小区市政工程项目位于市工业开发区南郊七公里处,地块地处市前进路东侧,解放大桥北侧,人民大道西侧,风景优美,交通极为方便。
本项目给水从前进路及人民大道上的市政给水管引入;雨污水经收集后就近排至市政预留检查井。
给水接口:管径DN300,一个,管径DN150,一个;排水接口:管径DN800,一个,管径DN600,一个。
本期实行雨污水分流体制;雨水:屋面及地面雨水自流排放,经雨水管收集后排入市政雨水管网中;污水:生活污水经由室外污水管收集进入化粪池处理后,排入市政污水管网。
室外雨污水管当管径不大于500mm时,采用UPVC双壁波纹管;管径大于500 mm时,采用HDPE 双壁波纹管。
室外生活给水管DN≥65mm时,采用钢丝缠绕PE复合管,电熔连接。
室外消火栓由市政给水管网直接供给,环管管径150mm,消火栓间距不大于120米,距离道路边距离不大于2米。
二.现场场地条件1.现场已采用砖砌围墙围护封闭,设置有两处出入口。
2.临时用水:现场业主已在场地西南侧设置市政接驳口,接驳口管径为DN100。
3.临时用电:现场业主在东侧已引接一变压器,容量630KVA。
4.现场排污:场地现有市政排污管线靠前进路一侧,接口位于西北角。
工程水文地质情况及气候条件一.工程水文地质情况根据现场踏勘和工程图纸设计说明,本工程±0.000为绝对标高58.95m,拟建场区距江边约30米。

住宅小区室外管网施工图审查要点表-给排水

设计 是否与总平面图一致 条件 是否以园林条件图为依据进行设计
其它
设计依据、项目描述、参数计算选取 设计 说明 室外管线管材是否满足集团标准
其它
管径
室外 敷设路由
给水 管网
管道埋深
阀门井、水表井设置
其它
管径
敷设路由
室外 埋深 消防
管线 阀门井、消火栓、水泵接合器设置
1条未落实扣3分,2条未落实扣6 分,3条及以上扣10分 扣3分
每处扣2分,5处及以上扣10分
按管顶平接控制
每处扣3分
1、覆土深度不满足要求;2、与地下室顶 每处2分,5处及以上扣10分;如
板冲突;
管道地面上外露,加倍扣罚
每处扣2分,5处及以上扣10分 每处扣2分,5处及以上扣10分
每处扣2分,3处及以上扣6分
1、与建筑、园林构筑物冲突;2、无意义 绕行敷设;3、个别管段漏设
小区管网给排水专业施工图审核要点表
审查要点
审查细则
总平图
成控中心与该项目相关的审批文件、附件及备案资料
市政接驳资料 资料 园林展示区选址方案 是否 齐全 园林条件图
管网预埋施工图
管线综合图(参考图)
扣分原则
具体问题 回复 复核
小区给水管网设置错误,整体性用水安全存在严重隐 患。
如给水管网与中水、回用雨水管网连接
重大 问题
室外排水管道控制标高错误,造成室外排水管道需额
外增设提升设备。
雨水管管径严重不足,存在积水内涝重大隐患。
如按计算要求需DN600管径,设计选用 DN400
管线穿越展示区,前期未预留管道,造成二次开挖
扣10分
扣10分 扣10分 扣10分
大范围区域漏设排水措施
住宅设计要求与标准(给排水)

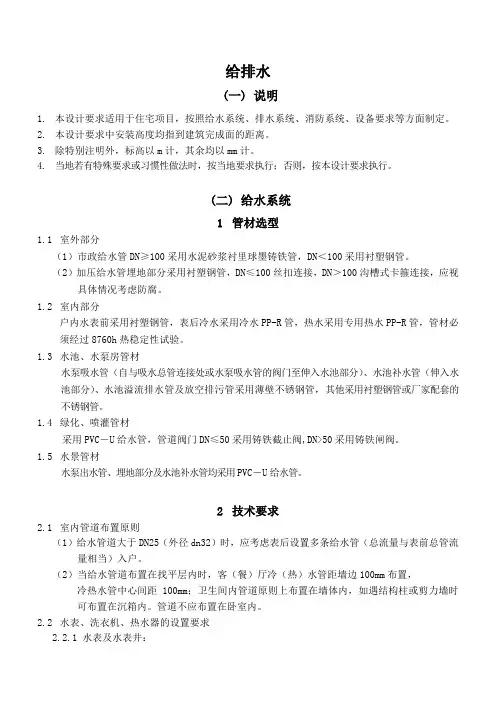

给排水(一) 说明1.本设计要求适用于住宅项目,按照给水系统、排水系统、消防系统、设备要求等方面制定。
2.本设计要求中安装高度均指到建筑完成面的距离。
3.除特别注明外,标高以m计,其余均以mm计。
4.当地若有特殊要求或习惯性做法时,按当地要求执行;否则,按本设计要求执行。
(二) 给水系统1管材选型1.1室外部分(1)市政给水管DN≥100采用水泥砂浆衬里球墨铸铁管,DN<100采用衬塑钢管。
(2)加压给水管埋地部分采用衬塑钢管,DN≤100丝扣连接,DN>100沟槽式卡箍连接,应视具体情况考虑防腐。
1.2室内部分户内水表前采用衬塑钢管,表后冷水采用冷水PP-R管,热水采用专用热水PP-R管,管材必须经过8760h热稳定性试验。
1.3水池、水泵房管材水泵吸水管(自与吸水总管连接处或水泵吸水管的阀门至伸入水池部分)、水池补水管(伸入水池部分)、水池溢流排水管及放空排污管采用薄壁不锈钢管,其他采用衬塑钢管或厂家配套的不锈钢管。
1.4绿化、喷灌管材采用PVC-U给水管,管道阀门DN≤50采用铸铁截止阀,DN>50采用铸铁闸阀。
1.5水景管材水泵出水管、埋地部分及水池补水管均采用PVC-U给水管。
2技术要求2.1室内管道布置原则(1)给水管道大于DN25(外径dn32)时,应考虑表后设置多条给水管(总流量与表前总管流量相当)入户。
(2)当给水管道布置在找平层内时,客(餐)厅冷(热)水管距墙边100mm布置,冷热水管中心间距100mm;卫生间内管道原则上布置在墙体内,如遇结构柱或剪力墙时可布置在沉箱内。
管道不应布置在卧室内。
2.2水表、洗衣机、热水器的设置要求2.2.1水表及水表井:住宅在每层楼梯间或前室设独立水表井间,给水立管及水表均布置在水表井内,自首层起每五层在水表井内设DN15清洁水龙头一个,每层水表井均设置排水地漏。
水表井尺寸按最小要求设置。
2.2.2洗衣机:生活阳台或卫生间设置洗衣机龙头,洗衣机龙头安装高度为1.20m。
室外管网施工方案-给排水

目录1.编制说明 (1)1。
1 编制依据 (1)1。
2 编制范围 (1)2.工程概况 (1)2。
1 工程简介 (1)3.管理目标 (2)4.设备准备和人员配备及主要材料供应 (2)4。
1 人员配备和设备准备 (2)4。
2 主要材料供应 (3)5.施工方法及工艺 (3)5。
1 测量控制 (3)5。
2 排水管道工程 (4)5。
2。
1 施工顺序 (4)5。
2。
2 施工准备 (4)5。
2。
3 测量放线 (4)5.2。
4 管沟开挖 (4)5。
2。
5 管道基础施工 (5)5。
2。
6 检查井施工 (7)5。
2。
7 闭水试验 (8)5.2。
8 回填土方 (8)5。
3 给水工程 (9)5。
4 现有管线保护 (11)6.确保工程质量、安全、工期措施 (12)6.1 工程质量保证措施 (12)6.2 技术组织措施 (13)6。
3 施工安全保证措施 (13)6。
4 工期保证措施 (16)6。
5 人员保证措施 (17)7.文明施工与环境保护措施 (17)7。
1 文明施工措施 (17)7.2 环境保护措施与水土保持措施 (17)1.编制说明1。
1编制依据1、南方科技大学室外管网施工图纸。
2、国家、深圳市和相关行业的有关工程施工规范和验收标准等。
3、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002).4、《细水雾灭火系统设计、施工及验收规范》DBJ/T15-41—2005。
5、《自动喷水灭火系统施工及验收规范》(GB50261—2005).6、《埋地聚乙烯给水管道工程技术规程》(CJJ101—2004)。
7、《埋地塑料排水管道工程技术规程》CJJ 143-2010。
8、《给水排水管道工程施工及验收规范》 GB50286—2008等有关规范进行施工。
1.2编制范围南方科技大学工程室外管网二标段施工红线范围,按一期总图ZB—B-5规划二路以2—0+340.00、规划三路以3—0—380。
00、规划六路以6-0+20。
室外给水阀门井、水表井

建筑给水排水及采暖工程施工质量验收规范(GB50242-2002) 分包项目经理 施工单位检查评定记录 施工班组长 监理(建设)单位验 收记录
给排水各类井室(含化粪池)型号、规格 、尺寸 暖气沟、检查井位置、结构、深度、宽度 各类井盖的标识及重型、轻型井盖的适用 范围 管道穿越井室的井壁
井室、暖气沟、管座、墩的基础混凝土及 砌体的强度等级 1 砌筑圆形检查井的收口 2 排水检查井的流槽 3 给水闸阀井井底、井壁与管道承口和法兰 间距 4 安装预制砼井圈 5 砖砌各类井室的抹灰与勾缝 6 直埋各类管道回填土的夯实 7 直埋各类管道回填土对土质的要求 一 般 项 目 8 直埋各类压力管道水压试验前除接口以外 的回填土 项目 长度、宽度 直径 非路面 路面 高程差 净高、净宽 进、出水管的高程 差 允许偏差 (mm) 10 ±10 0.5,1.0 ≯13,≯ 25 1.5 ≯38 2 实测偏差(mm) 1 2 3 4 5 6 7 8 9 监理(建设)单位 验收记录 10
9
井身尺寸
10
井盖与路面 高程差 井底、暖气 沟底 暖气沟 化粪池
11 12 13
施工单位检查评定 结果
项目专业质量检查员:
年 月 日Βιβλιοθήκη 监理(建设)单位验 收结论
监理工程师: (建设单位项目技术负责人)
年 月 日
DB21/1234-2003
室外给水阀门井、水表井、排水检查井、雨水井、化粪池、供热管网暖 气沟、检查井和管沟挖填土及井室砌筑分项工程检验批质量验收记录
表S.10.1 工程名称 施工单位 施工执行标准名称及编 号 分包单位 项 1 主 2 控 3 项 目 4 5 目 工程1 分项工程名称 专业工长 验收部位 项目经理 1 1
室外给排水工程施工方案

室外给排水工程施工方案一、工程概况:给水管道施工主要是室外敷设DN150钢丝网骨架复合管280m,地上式消火栓4套,水表井两座,阀门井6座,排水管道施工主要是室外雨水管敷设Φ300管20m,Φ400管160m;雨水检查井18座。
污水管敷设Φ200管80m,Φ300管50m,污水检查井7座, 钢筋混凝土化粪池1座。
二、工程工期整个工程施工工期为30天。
三、施工阶段施工顺序为:先排水后给水。
依现场可提供的场地进行施工.三、施工程序1、测量放线测量工程师及测量负责人针对本工程现场情况,认真熟识施工图,并根据甲方及监理公司提供座标基准点进行审核校验是否准确,确认后计算出各管线座标点准确位置及距离,并进行复核无误。
测出各点管底标高,核对施工图中的地下管网位置高程是否准确。
2、沟槽开挖土方工程应根据现场的实际情况和设计要求,计算各施工段挖方与填方的数量。
A、开挖前经施工负责人、测量工程师、甲方现场工程师和监理公司复核检查管线及标高无误,设计与地下管网构筑物相符才能开挖沟槽。
B、开挖时应注意对周围的构筑物的保护,不要压坏或碰撞,保证安全,并与有关施工单位协调。
C、埋管段施工原则上采用人工进行沟槽开挖。
应根据不同土质情况,采用适宜的放坡系数开挖沟槽(见开槽断面图),根据不同的土类确定为1:0.33~1:0.75。
开挖沟底宽,应比管道构筑物横断面最宽处加宽0.5米,•以保证基础施工和管道安装有必要的操作空间,挖方堆放于管沟一侧,开挖沟槽边线1.0m以外处。
以减少坑壁荷载,保证基坑壁稳定,且不影响交通。
沟槽开挖期间应加强标高和中线控制测量,防止超挖。
当人工开挖沟槽深度超过2.0•米且地质情况较差时,需对坑壁进行支撑。
D、砼灌注桩破除采用覆带式单头液压岩石破碎机破碎,其它小体积钢筋砼采用风镐破除。
E、施工排水:施工期间为保持管沟槽底内干燥,根据埋管段实际情况,采用以下方式进行排水:a、埋管施工的沟槽开挖,管道安装应由低向高进行,以利自然排水;b、开挖沟槽一侧设排水沟,平坡段每间隔一定距离设集水坑,采用抽水机进行排水。
给排水工程师基础知识

给排水工程师基础知识1、单选(江南博哥)虽然我国水资源总量不算少,但由于我国人口众多,故人均水资源占有量很低,还不到世界人均占有量的()。
A.1/3B.1/4C.1/5D.1/6答案:D2、单选污水经处理后出路不包括()。
A.排放水体,作为水体的补给水B.灌溉田地C.重复使用D.工业生产答案:D3、单选 ()杀菌剂主要以季铵盐类化合物为代表。
常用的是烷基三甲基氯化铵(简称Atm)、二甲基苄基烷基氯化铵(简称DBA)及十二烷基二甲基苄基氯化铵(简称DBl)。
A.表面活性剂B.化学药剂处理法C.氯酚杀菌剂D.硫酸铜答案:C4、单选《室外排水设计规范》规定,倒虹管管内设计流速应大于()m/s,并应大于进水管内的流速,当管内设计流速不能满足上述要求时,应加定期冲洗措施,冲洗时流速不应小于()m/s。
A.0.6,1.0B.0.9,1.2C.1.0,0.6D.1.2,0.9答案:B5、单选 ()是污水的自然归宿。
由于水体有一定的稀释能力,使污水得到进一步净化,因此是最常用的出路,但同时也是造成水体污染的原因之一。
A.排放水体,作为水体的补给水B.灌溉田地C.重复使用D.工业生产答案:D6、单选污水是生活污水、工业废水、被污染的雨水的总称。
污水包括()。
A.工业废水B.生活污水C.城市污水D.以上均正确答案:A7、单选腐殂污泥来自生物膜法的二沉池,属于生物污泥,含水率低于剩余污泥,一般为()。
A.90%~93%B.93%~95%C.95%~97%D.96%~98%答案:A8、单选?我国淡水资源总量约为()万亿m3A.2.0B.2.5C.2.6D.2.8答案:D9、单选?关于高位消防水箱的消防储存水量,下列叙述()是错误的。
A.多层建筑不应小于6m3B.一类、二类居住建筑不应小于12m3C.二类公共建筑不应小于12m3D.一类公共建筑不应小于18m3答案:B10、单选 ()是广泛用作控制藻类的药剂。
但一般不单独使用硫酸铜,往往同时投加铜的螯合剂如eDtA等;另一方面为了使铜离子能渗进附着在塔体上的藻类内部,往往同时投加表面活性剂。
给排水系统维护与定期检查一览表-物业工程管理

检查井、雨水井、雨水口
封闭情况、有无砂石、异物;
雨季前
全面检查清理
管道敷设线路地面
有无浸湿、下陷
卫生间排水管道
是否畅通,有无堵塞
明装金属管道
有无渗漏
每年1次
油漆保养
化粪池
水位是否正常
3个月清掏一次污水井源自水位是否正常3个月
清掏一次
说明:本表仅为服务标准的制定提供参考,具体内容可视物业类型、档次分别确定。
厕所、厨房、开水间、
地面是否清洁;
地漏有无污物;洁具是否完好,有无漏水(保洁);
每月1次
设施使用是否完好,有无漏水(工程)
水泵房、消防供水系统设备
设备运行状况、参数、机房清洁卫生
每季度1次
每年1次
消防泵启动试验
自动喷淋灭火给水系统启动试验;
水箱、水池
设施清洁卫生
6个月1次
3个月1次
清洗、消毒
水质检测
给排水系统巡视维护与定期检查一览表
分类
每日巡视维护
定期检查
备注
范围内容
频次
范围与内容
给水系统
各上、下水井口(给水水表井、阀门井、排水检查井)
有无异常
阀门接头、填料是否密封
每年1次
控制阀门等使用试验
管道、阀门、消火栓等
有无异常
阀门、接头是否有渗漏
每季1次
冬季
外露管道与设备防腐材料是否脱落
室内外管道防冻保温(北方城市)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑给水排水及采暖工程施工质量验收规范(GB50242-2002) 分包项目经理 施工单位检查评定记录 施工班组长 监理(建设)单位验 收记录
给排水各类井室(含化粪池)型号、规格 、尺寸 暖气沟、检查井位置、结构、深度、宽度 各类井盖的标识及重型、轻型井盖的适用 范围 管道穿越井室的井壁
井室、暖气沟、管座、墩的基础混凝土及 砌体的强度等级 1 砌筑圆形检查井的收口 2 排水检查井的流槽 3 给水闸阀井井底、井壁与管道承口和法兰 间距 4 安装预制砼井圈 5 砖砌各类井室的抹灰与勾缝 6 直埋各类管道回填土的夯实 7 直埋各类管道回填土对土质的要求 一 般 项 目 8 直埋各类压力管道水压试验前除接口以外 的回填土 项目 长度、宽度 直径 非路面 路面 高程差 净高、净宽 进、出水管的高程 差 允许偏差 (mm) 10 ±10 0.5,1.0 ≯13,≯ 25 1.5 ≯38 2 实测偏差(mm) 1 2 3 4 5 6 7 8 9 监理(建设)单位 验收记录 10
DB21/1234-2003
室外给水阀门井、水表井、排水检查井、雨水井、化粪池、供热管网暖 气沟、检查井和管沟挖填土及井室砌筑分项工程检验批质量验收记录
表S.10.1 工程名称 施工单位 施工执行标准名称及编 号 分包单位 项 1 主 2 控 3 项 目 4 5 目 工程1 分项工程名称 专业工长 验收部位 项目经理 1 1
9
井身尺寸
10Βιβλιοθήκη 井盖与路面 高程差 井底、暖气 沟底 暖气沟 化粪池
11 12 13
施工单位检查评定 结果
项目专业质量检查员:
年 月 日
监理(建设)单位验 收结论
监理工程师: (建设单位项目技术负责人)
年 月 日
