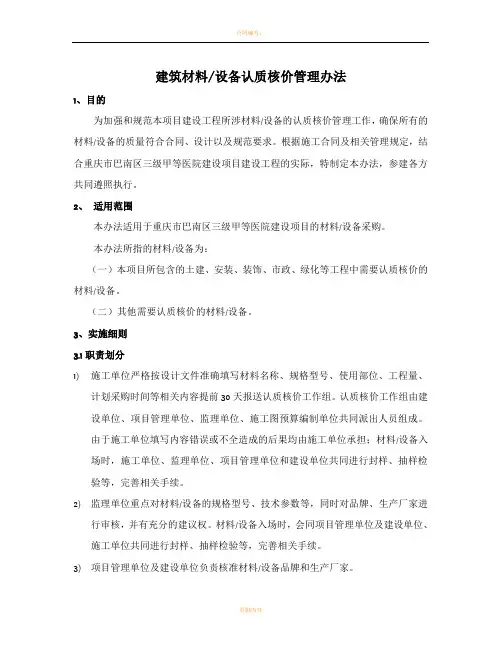

建筑材料/设备认质核价管理办法1、目的为加强和规范本项目建设工程所涉材料/设备的认质核价管理工作,确保所有的材料/设备的质量符合合同、设计以及规范要求。

根据施工合同及相关管理规定,结合重庆市巴南区三级甲等医院建设项目建设工程的实际,特制定本办法,参建各方共同遵照执行。

2、适用范围本办法适用于重庆市巴南区三级甲等医院建设项目的材料/设备采购。

本办法所指的材料/设备为:(一)本项目所包含的土建、安装、装饰、市政、绿化等工程中需要认质核价的材料/设备。

(二)其他需要认质核价的材料/设备。

3、实施细则3.1职责划分1)施工单位严格按设计文件准确填写材料名称、规格型号、使用部位、工程量、计划采购时间等相关内容提前30天报送认质核价工作组。

认质核价工作组由建设单位、项目管理单位、监理单位、施工图预算编制单位共同派出人员组成。

由于施工单位填写内容错误或不全造成的后果均由施工单位承担;材料/设备入场时,施工单位、监理单位、项目管理单位和建设单位共同进行封样、抽样检验等,完善相关手续。

2)监理单位重点对材料/设备的规格型号、技术参数等,同时对品牌、生产厂家进行审核,并有充分的建议权。

材料/设备入场时,会同项目管理单位及建设单位、施工单位共同进行封样、抽样检验等,完善相关手续。

3)项目管理单位及建设单位负责核准材料/设备品牌和生产厂家。

4)需设计单位审核材料/设备,重点审查材料/设备的规格型号、技术参数等内容是否满足设计要求。

3.2 认质核价程序施工单位应根据工程进度安排,申报相应材料/设备总体需求计划,并标明采购时间。

针对具体材料/设备认质报审表(纸质一式伍份,同时报送电子文档壹份)原则上应在材料/设备采购前至少30个工作日申报,分别归类至建筑材料、安装材料、装饰材料、市政工程材料、园林绿化工程材料等项目。

流程图1流程图23.3认质核价方式3.3.1直接认质方式(无需核价)(1)由施工单位在申报材料/设备时推荐3-5家供应单位,格式见附表1。

材料、设备采购认质核价管理办法

材料、设备采购认质核价管理办法

材料、设备采购认质核价管理办法一.认质认价范围(一)施工总承包合同明确列举材料价差不予调整的材料,不实施认质核价程序。

(二)按合同采用造价信息的材料、设备价格,承包单位在购买前必须将需要采购的材料品牌、厂家、质量标准报送建设单位审核,审核签发认质认价单后才能采购。

(三)造价信息没有的材料、设备价格实施认质核价程序。

二.认质核价相关方职责(一)承包单位严格按设计文件准确填写材料名称、规格型号、用途、工程量计划采购时间等相关内容提前15个工作日报送认质核价工作组。

由于承包人填写内容错误或不全造成的后果均由承包人承担。

(二)监理单位重点对材料/设备的规格型号、技术参数等,同时对价格、品牌、生产厂家进行审核,并有充分的建议权。

(三)设计单位审核材料/设备的规格型号、技术参数等内容是否满足设计要求。

材料/设备入场时,会同监理单位、设计单位、项目管理公司、建设单位共同进行封样、抽样检验等,完善相关手续。

(四)项目管理公司重点对材料/设备的数量、价格、品牌、生产厂家进行审核,同时对规格型号和技术参数进行审核,并有充分的建议权。

(五)建设单位按会审意见组织开展认质核价工作,审核同意后签发认质认价单。

三.认质核价程序(一)承包单位应根据工程进度安排,申报相应材料/设备总体需求计划,并标明采购时间。

针对具体材料/设备认质核价报审表(纸质一式伍份,同时报送电子文档壹份)原则上应在材料/设备采购前至少15个工作日申报,分别归类至建筑材料、安装材料、装饰材料、市政工程材料、园林绿化工程材料等项目。

(二)建设单位组织设计、监理、项目管理公司等单位对承包单位申报资料进行会审,是否申报准确无误。

若有误,则要求重新填报,若无误,则依据施工总承包合同对承包单位申报的材料/设备确定是否认质核价、确定核价方式(直接认质核价、比质竞价、招标方式等)。

认质认价流程四.认质核价方式(一)直接认质核价方式1.由承包单位在申报材料/设备时推荐3~5家供应单位。

工程材料设备认质核价管理制度

工程材料设备认质核价管理制度

工程材料设备认质核价管理制度工程材料设备认质核价管理制度一、制度目的为贯彻执行国家有关工程材料设备质量管理的法律、法规,实行企业自主经营、风险自负、综合治理的原则,促进企业质量管理水平的不断提高,加强工程材料设备认质核价工作,确保工程材料设备合法合规合时,防止因材料设备问题造成工程效果的不理想或风险。

制定本管理制度,规范工程材料设备认质核价工作,提高工程材料设备使用效益,促进工程建设科学发展。

二、适用范围本管理制度适用于公司所管辖的所有工程材料设备的认质核价管理工作。

三、内容和要求(一)工程材料设备认质制度1.所有在工程中使用的材料设备必须符合国家质量标准,且能满足工程技术指标要求。

2.工程材料设备必须经过检验合格后方可入库。

3.严格执行材料设备验收制度,确保材料设备质量完全符合要求,并且做好验收记录。

4.采购部门必须了解供应商的实力,对于新供应商,采购部门必须实地考察、评估,并签订供货合同,并保留关于供应商评价及业绩的记录。

5.对于材料设备质量不符合要求的,使用部门必须及时停用,并给出原因及改善措施两份文件。

6.对于新使用的材料设备,使用部门必须及时试用,并给出试用报告。

7.对于老化及不再使用的材料设备,使用部门必须及时停用,并给出原因及处置措施并保留文件。

8.建立材料设备使用经验库,对于使用较长时间及效果良好的材料设备,做好记录,并于需要时查阅及使用。

(二)工程材料设备核价制度1.工程材料设备的计算,必须遵循国家有关行业规定。

2.材料设备的核价工作由工程管理部门全权负责,确保核价结果合理、准确,并做好核价。

3.材料设备核价应尽量节约成本,并为工程收支平衡做出重要贡献。

4.材料设备核价时必须坚持公正、公正、客观、合理的原则,且辨识核价表达正确性及详细度。

5.厂商推动核价时,工程管理部门必须加强与厂家间的沟通,明确核价原则及核价方法,并做好核价记录。

(三)工程材料设备管理1.在使用工程材料设备过程中,必须严格按照质量保证要求使用,并做好材料设备的维修及更换工作。

工程项目建筑材料和设备采购、使用管理规定范文

工程项目建筑材料和设备采购、使用管理规定范文

工程项目建筑材料和设备采购、使用管理规定范文一、总则本规定旨在加强工程项目建筑材料和设备的采购、使用管理,确保工程质量和安全。

所有参与工程项目建筑材料和设备采购、使用的相关人员必须严格遵守本规定。

二、建筑材料采购管理1. 审查供应商合格在进行建筑材料采购前,必须对供应商进行审查,确保其具备合法经营资质,并能够提供符合国家标准的建筑材料。

2. 确保材料质量采购建筑材料时,必须对样品进行质量检验,确保其符合项目要求和国家标准。

材料的质量检验结果必须与供应商提供的检验报告相符,否则不得采购。

3. 建立采购清单在采购建筑材料时,必须事先制定清单,明确需要采购的类型、规格和数量,避免超出实际需要。

4. 采购程序建筑材料的采购程序必须按照项目管理要求进行,包括投标、评审、签订合同等环节。

5. 材料验收采购的建筑材料必须经过验收,验收标准必须符合国家标准。

对不合格材料必须及时退货或更换,确保材料质量符合要求。

三、设备采购管理1. 审查供应商合格在进行设备采购前,必须对供应商进行审查,确保其具备合法经营资质,并能够提供符合国家标准的设备产品。

2. 设备选型在进行设备采购前,必须根据项目需求和技术要求,经过充分论证,选择合适的设备型号和规格。

3. 设备质量检验采购设备时,必须对样品进行质量检验,确保其符合项目要求和国家标准。

设备的质量检验结果必须与供应商提供的检验报告相符,否则不得采购。

4. 设备验收采购的设备必须经过验收,验收标准必须符合国家标准。

对不合格设备必须及时退货或更换,确保设备质量符合要求。

五、材料和设备使用管理1. 储存管理建筑材料和设备必须妥善储存,避免阳光直射、雨淋和受潮。

对易腐烂、易损坏的材料和设备必须采取相应的保护措施。

2. 施工使用施工过程中,必须按照施工图纸和设计文件的要求,正确使用建筑材料和设备。

对材料和设备的安装、连接、固定等工作必须严格按照相关规范和技术要求进行。

3. 记录管理对每次建筑材料和设备的采购、领用、使用和退还等情况必须做好详细的记录,包括材料和设备的种类、规格、数量、质量检验情况等。

工程材料设备认质认价管理办法

工程材料设备认质认价管理办法

工程材料设备认质认价管理办法一、总则本管理办法的目的是加强工程材料设备的质量管理,确保工程项目顺利进行,同时规范材料设备的定价,促进市场竞争,保护消费者权益。

二、认质管理1.工程项目中所使用的材料设备必须符合国家相关标准,并经过认可的检测机构进行质量检测,获得合格证明方可使用。

2.对于重要的材料设备,应进行进厂质量检测,并按照检测结果对材料设备进行分类管理。

3.建立质量追溯制度,确保材料设备的质量可追溯,发生质量问题时能够追溯到具体的生产环节和供应商。

4.设立工程材料设备认质中心,负责对使用的材料设备进行抽检和监管,确保质量符合标准要求。

三、认价管理1.工程项目中材料设备的价格应根据市场行情和供需关系进行合理定价,不得操纵市场价格以牟取暴利。

2.建立材料设备价格公示制度,公示项目中所使用的材料设备的价格标准,确保价格透明化,消费者有权了解价格信息。

3.严禁工程项目中的材料设备价格虚报、捆绑销售或其他违法违规行为,一经查实将严肃处理,追究责任。

4.加强对材料设备价格的监管,建立价格监测和预警机制,及时掌握市场价格波动情况,避免不合理的价格波动对工程项目造成的影响。

四、监督管理1.建立健全工程材料设备质量监督管理制度,加强对供应商、生产企业等各方的监督和管理。

2.设立监督检查机构,对工程项目中使用的材料设备进行定期抽检和监督检查,发现问题及时采取措施进行整改。

3.加强对承包商的监管,对存在质量问题的材料设备进行追责,确保工程的质量和安全。

五、法律责任1.对于质量不合格的材料设备,违反认质认价管理办法的行为,依法追究相关责任人责任,要求其承担相应的法律责任。

2.对于造成工程质量问题或经济损失的材料设备供应商,将纳入黑名单,并终身禁止在相关工程项目中参与供应。

六、附则本管理办法自颁布之日起执行,由质量监督管理部门负责监督执行,并根据需要进行相应的修订和补充。

总之,工程材料设备认质认价管理办法的制定和执行,对于确保工程项目的质量和安全具有重要意义。

建设项目材料(设备)认质认价管理制度

建设项目材料(设备)认质认价管理制度

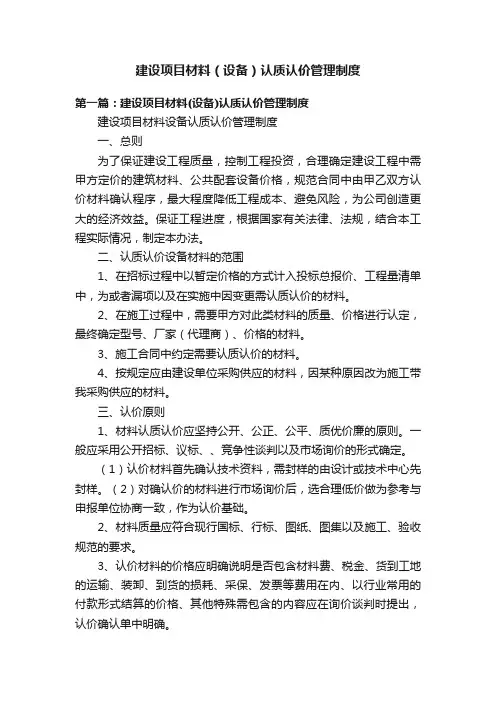

建设项目材料(设备)认质认价管理制度第一篇:建设项目材料(设备)认质认价管理制度建设项目材料设备认质认价管理制度一、总则为了保证建设工程质量,控制工程投资,合理确定建设工程中需甲方定价的建筑材料、公共配套设备价格,规范合同中由甲乙双方认价材料确认程序,最大程度降低工程成本、避免风险,为公司创造更大的经济效益。

保证工程进度,根据国家有关法律、法规,结合本工程实际情况,制定本办法。

二、认质认价设备材料的范围1、在招标过程中以暂定价格的方式计入投标总报价、工程量清单中,为或者漏项以及在实施中因变更需认质认价的材料。

2、在施工过程中,需要甲方对此类材料的质量、价格进行认定,最终确定型号、厂家(代理商)、价格的材料。

3、施工合同中约定需要认质认价的材料。

4、按规定应由建设单位采购供应的材料,因某种原因改为施工带我采购供应的材料。

三、认价原则1、材料认质认价应坚持公开、公正、公平、质优价廉的原则。

一般应采用公开招标、议标、、竞争性谈判以及市场询价的形式确定。

(1)认价材料首先确认技术资料,需封样的由设计或技术中心先封样。

(2)对确认价的材料进行市场询价后,选合理低价做为参考与申报单位协商一致,作为认价基础。

2、材料质量应符合现行国标、行标、图纸、图集以及施工、验收规范的要求。

3、认价材料的价格应明确说明是否包含材料费、税金、货到工地的运输、装卸、到货的损耗、采保、发票等费用在内、以行业常用的付款形式结算的价格、其他特殊需包含的内容应在询价谈判时提出,认价确认单中明确。

4、施工单位在结算时按照合同、认质认价的方式结算。

四、《材料认质认价单》主要内容1、工程名称使用部位和实际。

2、施工单位、监理单位名称以及主要负责人签字;建设单位工程部总经理审核签字;集团工程部主管负责人审核签字。

3、需要认质认价材料的名称、品牌、规格、型号、质量等级、数量、价格。

4、供货时间、申请时间。

5、认定材料质量和价格的参考品牌及电话。

建筑材料、设备认质核价管理办法

建筑材料、设备认质核价管理办法

建筑材料/设备认质核价管理办法1、目的为加强和规本项目建设工程所涉材料/设备的认质核价管理工作,确保所有的材料/设备的质量符合合同、设计以及规要求。

根据施工合同及相关管理规定,结合市巴南区三级甲等医院建设项目建设工程的实际,特制定本办法,参建各方共同遵照执行。

2、适用围本办法适用于市巴南区三级甲等医院建设项目的材料/设备采购。

本办法所指的材料/设备为:(一)本项目所包含的土建、安装、装饰、市政、绿化等工程中需要认质核价的材料/设备。

(二)其他需要认质核价的材料/设备。

3、实施细则3.1职责划分1)施工单位严格按设计文件准确填写材料名称、规格型号、使用部位、工程量、计划采购时间等相关容提前30天报送认质核价工作组。

认质核价工作组由建设单位、项目管理单位、监理单位、施工图预算编制单位共同派出人员组成。

由于施工单位填写容错误或不全造成的后果均由施工单位承担;材料/设备入场时,施工单位、监理单位、项目管理单位和建设单位共同进行封样、抽样检验等,完善相关手续。

2)监理单位重点对材料/设备的规格型号、技术参数等,同时对品牌、生产厂家进行审核,并有充分的建议权。

材料/设备入场时,会同项目管理单位及建设单位、施工单位共同进行封样、抽样检验等,完善相关手续。

3)项目管理单位及建设单位负责核准材料/设备品牌和生产厂家。

4)需设计单位审核材料/设备,重点审查材料/设备的规格型号、技术参数等容是否满足设计要求。

3.2 认质核价程序施工单位应根据工程进度安排,申报相应材料/设备总体需求计划,并标明采购时间。

针对具体材料/设备认质报审表(纸质一式伍份,同时报送电子文档壹份)原则上应在材料/设备采购前至少30个工作日申报,分别归类至建筑材料、安装材料、装饰材料、市政工程材料、园林绿化工程材料等项目。

流程图1流程图23.3认质核价方式3.3.1直接认质方式(无需核价)(1)由施工单位在申报材料/设备时推荐3-5家供应单位,格式见附表1。

建设工程材料设备认质认价制度

建设工程材料设备认质认价制度

建设工程材料/设备认质认价制度为加强集团对建设工程主要建筑材料/设备价格的风险管控,合理的确定和有效的控制工程造价,确保工程建设顺利进行,现将有关事项通知如下:第一条建设工程中涉及的主要建筑材料/设备价格原则上应按省级或行业建设主管部门或其授权的工程造价管理机构发布的信息价计价,合同履行时如有以下情况的可上报华旅集团风险管理部进行认质认价:1、施工合同中约定的需要认质认价的材料/设备;2、招标文件中以暂定价进入工程造价的材料/设备;3、市场价格波动较大,对工程造价影响明显的材料/设备;4、工程造价信息未发布的材料/设备。

第二条认质认价应遵守公开透明原则、公平竞争原则、公正原则、质量优良价格合理原则。

第三条材料/设备质量应符合现行国家标准、行业标准以及施工、验收规范的要求。

第四条供应商优选国内知名厂家或品牌,可由施工单位、建设单位或询价小组推荐确定,不得少于三家,特殊情况的除外。

考察供应商时应提供的资料1、公司简介、产品介绍;2、营业执照、组织机构代码证、税务登记证、生产许可证及其他资信证明;3、代理商的需提供销售授权书原件(如提供复印件的加盖供应商公章);4、供应商如派出销售代表的需提供法人授权书原件。

第五条认质认价方式1、市场询价一般情况下,材料/设备的认质认价应采用市场询价,按照货比三家、质量优良、价格合理的原则进行。

2、网络询价、电话或传真询价因特殊情况(如疫情或不可抗力等),不能进行市场询价的可采用网络询价、电话或传真等方式进行。

3、单一来源方式采购(1)只能从唯一供应商处采购的;(2)发生了不可预见的紧急情况不能从其他供应商处采购的;(3)必须保证原有材料/设备功能一致性或者服务配套的要求,需要继续从原供应商处添购,且添购资金总额不超过采购金额的10%的。

第六条认质认价程序1、施工单位应在材料使用至少14日前,设备安装至少30日前将材料/设备的名称、规格、型号、数量等以书面形式提出认质认价申请。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑材料设备认质核价管理办法
1
2020年4月19日
建筑材料/设备认质核价管理办法
1、目的
为加强和规范本项目建设工程所涉材料/设备的认质核价管理工作,确保所有的材料/设备的质量符合合同、设计以及规范要求。

根据施工合同及相关管理规定,结合重庆市巴南区三级甲等医院建设项目建设工程的实际,特制定本办法,参建各方共同遵照执行。

2、适用范围
本办法适用于重庆市巴南区三级甲等医院建设项目的材料/设备采购。

本办法所指的材料/设备为:
(一)本项目所包含的土建、安装、装饰、市政、绿化等工程中需要认质核价的材料/设备。

(二)其它需要认质核价的材料/设备。

3、实施细则
3.1职责划分
1)施工单位严格按设计文件准确填写材料名称、规格型号、使用部
位、工程量、计划采购时间等相关内容提前30天报送认质核价工作组。

认质核价工作组由建设单位、项目管理单位、监理单位、施工图预算编制单位共同派出人员组成。

由于施工单位填写内容错误或不全造成的后果均由施工单位承担;材料/设备入场
2
2020年4月19日
时,施工单位、监理单位、项目管理单位和建设单位共同进行封样、抽样检验等,完善相关手续。

2)监理单位重点对材料/设备的规格型号、技术参数等,同时对品
牌、生产厂家进行审核,并有充分的建议权。

材料/设备入场时,会同项目管理单位及建设单位、施工单位共同进行封样、抽样检验等,完善相关手续。

3)项目管理单位及建设单位负责核准材料/设备品牌和生产厂家。

4)需设计单位审核材料/设备,重点审查材料/设备的规格型号、技
术参数等内容是否满足设计要求。

3.2 认质核价程序
施工单位应根据工程进度安排,申报相应材料/设备总体需求计划,并标明采购时间。

针对具体材料/设备认质报审表(纸质一式伍份,同时报送电子文档壹份)原则上应在材料/设备采购前至少30个工作日申报,分别归类至建筑材料、安装材料、装饰材料、市政工程材料、园林绿化工程材料等项目。

3
2020年4月19日
4
2020年4月19日
流 程
图 1
流程图 2
3.3认质核价方式
3.3.1直接认质方式(无需核价)
(1)由施工单位在申报材料/设备时推荐3-5家供应单位,格式见附表1。

(2)由监理单位、项目管理单位以及建设单位共同根据施工单位推荐单位进行审核。

(3)参照“3.2 认质核价程序流程图1”进行认质。

3.3.2限价认质方式(《巴南区政府投资建设项目工程造价指导价格》、《重庆工程造价信息》有指导价)
(1)根据《巴南区政府投资建设项目工程造价指导价格》、《重庆工程造价信息》的指导价(有巴南区财评指导价,则执行该
5
2020年4月19日。
