生活垃圾电厂技改及扩建工程尾气设备安装方案廊坊市城市生活垃圾焚烧发电厂技改及扩建工程尾气设备安装方案编制:审核:审批:湖南省工业设备安装有限公司日期: 二0一七年十月目录第一章、工程概况 ............................. 错误!未定义书签。

第二章、安装前期准备工作.......................................................... (3)一、现场准备 (3)二、机具准备 (3)三、劳动力配置 (3)第三章、尾气设备构件的运输、卸货、吊装 (5)一、构件的运输 (5)二、构件的卸车、堆放 (5)三、定位轴线及水准点的复测 (5)四、构件预制 (6)五、吊装极限计算 (14)六、反应塔、灰库、水泥仓等吊装 (17)第四章、安全目标及保证措施 (20)一、安全组织机构图 (20)二、现场文明施工 (21)三、安全生产作业制度 (22)第五章、应急预案 (23)一、编制目的 (23)二、应急组织机构 (23)三、应急措施 (23)四、安全技术保证 (23)五、应急预案的实施 (24)六、应急物资 (26)七、求助电话 (26)第六章.危险源预防 (27)第一章、工程概况1、工程简介:廊坊市城市生活垃圾焚烧发电厂技改及扩建工程,尾气设备有:反应塔、灰库、活性炭仓、水泥仓。

反应塔灰库活性炭仓水泥仓2、反应塔最大高度近24.8m,单件最重约30.565t,反应塔直径为10米;灰库最大高度为17.7m,单件最重为18.786t,筒体直径为6.1m;活性炭仓最大高度为9.157m,单件最重为 1.8647t,舱体直径为2.6米。

3、编制依据3.1施工工程图纸3.2<化工工程建设起重施工规范>HGJ201-833.3<化工塔类设备施工及验收规范>HGJ211-833.4<中低压化工设备施工及验收规范>HGJ209-833.5<现场设备、工业管道焊接工程施工及验收规范>GB50236-983.6 <现场设备、工业管道焊接工程施工及验收规范>——GB50236-983.7 <钢制焊接常压容器>——JB/T4735-973.8 <中低压化工设备施工验收规范>——HGJ209-833.9 <钢制化工容器制造技术要求>HG20584---19983.10 <立式圆筒形钢制焊接储罐、施工及验收规范>GB50128---第二章、安装前期准备工作一、现场准备1、对土建施工现场进行检查,核对基准支承面尺寸、标高、轴线位置。

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案1.1.1 设计原则为提高垃圾焚烧发电厂的经济性,并防止对大气环境的热污染,应对焚烧过程产生的热能进行回收利用。

本期工程垃圾处理规模为700吨/日,远期将达到1000吨/日。

入炉垃圾设计热值为6280kJ/kg。

垃圾经焚烧后,对垃圾焚烧余热通过能量转换的形式加以回收利用,垃圾焚烧炉和余热锅炉为一个组合体,余热锅炉的第一烟道就是垃圾焚烧炉炉膛,对它们组合体的总称为余热锅炉。

在余热锅炉中,主要燃料是生活垃圾,转换能量的中间介质为水。

垃圾焚烧产生的热量被工质吸收,未饱和水吸收烟气热量成为具有一定压力和温度的过热蒸汽,过热蒸汽驱动汽轮发电机组,热能被转换为电能。

为了使垃圾焚烧在获得良好的社会效益的同时取得一定的经济效益,又由于本工程周围无蒸汽的热用户,故本工程拟利用垃圾焚烧锅炉产生的过热蒸汽供汽轮发电机组发电。

一期两台焚烧炉配套余热锅炉产生压力4.1MPa、温度400℃的总蒸汽量为2×26=52t/h,进入汽轮机带动发电机发电。

1.1.2 汽轮发电机组参数汽轮机主要技术参数:数量1台型号N12-3.8额定功率12MW汽机额定进汽量61t/h汽机最大进汽量64t/h主汽门前蒸汽压力 3.8MPa(a)主汽门前蒸汽温度395℃额定转速3000 r/min抽汽级数3级非调整抽汽(1空气预热器+1除氧器+1低压加热器)给水温度130℃设计冷却水温度27℃最高冷却水温度33℃一期发电机的主要技术参数:数量1台型号QF-12-2额定功率12MW10.5kV额定转速3000r/min功率因数0.8频率变化范围48.5~50.5HZ冷却方式空气冷却发电机效率>97%1.1.3 热力系统两台垃圾焚烧余热锅炉产生的过热蒸汽汇集到主蒸汽母管,在主蒸汽母管上经汽机主汽门进入凝汽式汽轮机中作功驱动发电机发电后,排汽进入凝汽器冷凝为凝结水。

由凝结水泵将凝结水加压后进入中压热力除氧器。

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案

生活垃圾焚烧发电厂建设项目汽轮发电系统设计方案1.1.1 设计原则为提高垃圾焚烧发电厂的经济性,并防止对大气环境的热污染,应对焚烧过程产生的热能进行回收利用。

本期工程垃圾处理规模为700吨/日,远期将达到1000吨/日。

入炉垃圾设计热值为6280kJ/kg。

垃圾经焚烧后,对垃圾焚烧余热通过能量转换的形式加以回收利用,垃圾焚烧炉和余热锅炉为一个组合体,余热锅炉的第一烟道就是垃圾焚烧炉炉膛,对它们组合体的总称为余热锅炉。

在余热锅炉中,主要燃料是生活垃圾,转换能量的中间介质为水。

垃圾焚烧产生的热量被工质吸收,未饱和水吸收烟气热量成为具有一定压力和温度的过热蒸汽,过热蒸汽驱动汽轮发电机组,热能被转换为电能。

为了使垃圾焚烧在获得良好的社会效益的同时取得一定的经济效益,又由于本工程周围无蒸汽的热用户,故本工程拟利用垃圾焚烧锅炉产生的过热蒸汽供汽轮发电机组发电。

一期两台焚烧炉配套余热锅炉产生压力4.1MPa、温度400℃的总蒸汽量为2×26=52t/h,进入汽轮机带动发电机发电。

1.1.2 汽轮发电机组参数汽轮机主要技术参数:数量1台型号N12-3.8额定功率12MW汽机额定进汽量61t/h汽机最大进汽量64t/h主汽门前蒸汽压力 3.8MPa(a)主汽门前蒸汽温度395℃额定转速3000 r/min抽汽级数3级非调整抽汽(1空气预热器+1除氧器+1低压加热器)给水温度130℃设计冷却水温度27℃最高冷却水温度33℃一期发电机的主要技术参数:数量1台型号QF-12-2额定功率12MW10.5kV额定转速3000r/min功率因数0.8频率变化范围48.5~50.5HZ冷却方式空气冷却发电机效率>97%1.1.3 热力系统两台垃圾焚烧余热锅炉产生的过热蒸汽汇集到主蒸汽母管,在主蒸汽母管上经汽机主汽门进入凝汽式汽轮机中作功驱动发电机发电后,排汽进入凝汽器冷凝为凝结水。

由凝结水泵将凝结水加压后进入中压热力除氧器。

垃圾焚烧发电厂项目电气安装工程专项方案

垃圾焚烧发电厂项目电气安装工程专项方案

垃圾焚烧发电厂项目电气安装工程专项方案一、项目背景垃圾焚烧发电厂是利用垃圾焚烧产生的高温热能驱动蒸汽机组发电的设备,对于城市垃圾的处理和能源的利用具有重要意义。

电气安装工程专项方案的编制是为了确保垃圾焚烧发电厂项目的电气安装工程可以顺利进行,达到设计要求并满足安全、环保、经济等方面的要求。

二、项目目标1.确保垃圾焚烧发电厂项目的电气设备安装符合相关的法规、标准和规范要求;2.保证垃圾焚烧发电厂项目的电气工程能够有效地运行,达到设计要求;3.加强电气安装工程的质量控制,确保工程质量;4.保障项目的安全和环保要求。

三、项目准备1.明确项目的电气安装工程范围和要求;2.组建项目电气安装工程专项方案编制小组;3.确定专项方案编制的时间计划和任务分工;4.收集垃圾焚烧发电厂项目的相关信息和数据。

四、方案编制1.进行电气安装工程的需求分析,明确需要安装的电气设备和系统;2.制定电气安装工程的施工方案,包括施工组织、施工方法、施工工艺等;3.确定电气设备的选型和采购计划,包括设备参数、使用寿命、供应商选择等;4.制定电气设备的安装方案,包括设备布置、接线、调试等;5.制定电气工程的安全管理措施,包括施工安全、用电安全、防雷安全等;6.制定电气工程的质量控制方案,包括检测、验收、验收标准等;7.制定电气工程的环保措施,包括噪声、振动、废气等的防控措施;8.编制电气安装工程的施工图纸和技术文件。

五、安全保障1.制定施工现场安全管理制度和安全操作规程,确保施工过程中的安全;2.配备必要的安全设施和设备,如安全帽、安全带、防护眼镜等;3.进行安全教育和培训,提高施工人员的安全意识和技能;4.定期进行安全检查和隐患排查,及时整改安全隐患;5.加强与其他专业工程的协调,确保安全施工。

六、质量控制1.制定电气设备的质量验收标准,确保设备的质量符合要求;2.严格执行施工图纸和技术文件的要求,确保施工的质量;3.加强对施工过程的监督和检查,发现问题及时整改;4.进行定期的质量检测和抽检,确保项目的质量达标。

生活垃圾电厂技改及扩建工程尾气设备安装方案

生活垃圾电厂技改及扩建工程尾气设备安装方案

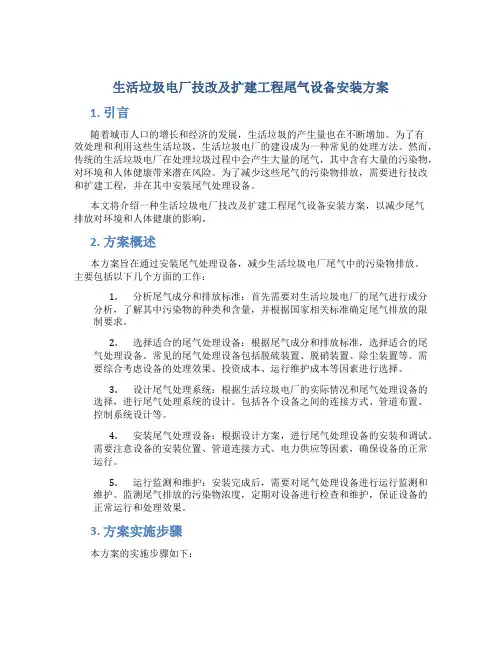

生活垃圾电厂技改及扩建工程尾气设备安装方案1. 引言随着城市人口的增长和经济的发展,生活垃圾的产生量也在不断增加。

为了有效处理和利用这些生活垃圾,生活垃圾电厂的建设成为一种常见的处理方法。

然而,传统的生活垃圾电厂在处理垃圾过程中会产生大量的尾气,其中含有大量的污染物,对环境和人体健康带来潜在风险。

为了减少这些尾气的污染物排放,需要进行技改和扩建工程,并在其中安装尾气处理设备。

本文将介绍一种生活垃圾电厂技改及扩建工程尾气设备安装方案,以减少尾气排放对环境和人体健康的影响。

2. 方案概述本方案旨在通过安装尾气处理设备,减少生活垃圾电厂尾气中的污染物排放。

主要包括以下几个方面的工作:1.分析尾气成分和排放标准:首先需要对生活垃圾电厂的尾气进行成分分析,了解其中污染物的种类和含量,并根据国家相关标准确定尾气排放的限制要求。

2.选择适合的尾气处理设备:根据尾气成分和排放标准,选择适合的尾气处理设备。

常见的尾气处理设备包括脱硫装置、脱硝装置、除尘装置等。

需要综合考虑设备的处理效果、投资成本、运行维护成本等因素进行选择。

3.设计尾气处理系统:根据生活垃圾电厂的实际情况和尾气处理设备的选择,进行尾气处理系统的设计。

包括各个设备之间的连接方式、管道布置、控制系统设计等。

4.安装尾气处理设备:根据设计方案,进行尾气处理设备的安装和调试。

需要注意设备的安装位置、管道连接方式、电力供应等因素,确保设备的正常运行。

5.运行监测和维护:安装完成后,需要对尾气处理设备进行运行监测和维护。

监测尾气排放的污染物浓度,定期对设备进行检查和维护,保证设备的正常运行和处理效果。

3. 方案实施步骤本方案的实施步骤如下:1.收集生活垃圾电厂尾气成分数据,进行分析和比对,确定需要处理的污染物类型和浓度。

2.查询国家相关标准,了解尾气排放的限制要求。

3.根据尾气成分和排放标准,选择适合的尾气处理设备。

可以借鉴其他类似项目的先进经验。

4.进行尾气处理系统的设计,包括设备的连接方式、管道布置、控制系统设计等。

生活垃圾焚烧发电项目烟气净化系统安装工程施工方案

生活垃圾焚烧发电项目烟气净化系统安装工程施工方案

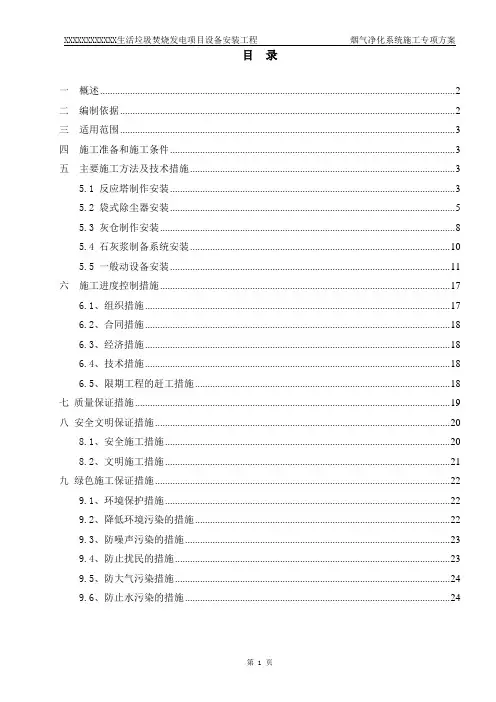

目录一概述 (2)二编制依据 (2)三适用范围 (3)四施工准备和施工条件 (3)五主要施工方法及技术措施 (3)5.1 反应塔制作安装 (3)5.2 袋式除尘器安装 (5)5.3 灰仓制作安装 (8)5.4 石灰浆制备系统安装 (10)5.5 一般动设备安装 (11)六施工进度控制措施 (17)6.1、组织措施 (17)6.2、合同措施 (18)6.3、经济措施 (18)6.4、技术措施 (18)6.5、限期工程的赶工措施 (18)七质量保证措施 (19)八安全文明保证措施 (20)8.1、安全施工措施 (20)8.2、文明施工措施 (21)九绿色施工保证措施 (22)9.1、环境保护措施 (22)9.2、降低环境污染的措施 (22)9.3、防噪声污染的措施 (23)9.4、防止扰民的措施 (23)9.5、防大气污染措施 (24)9.6、防止水污染的措施 (24)一概述XXXXXXX生活垃圾焚烧发电项目由XXXXXXXXXXXXX有限公司投资建设,建设地点位于XXXXXXXXXXXXXXX。

建设规模:日焚烧处理生活垃圾3000吨。

设置4条焚烧线,单台焚烧炉处理能力为750t/d,并配置有两台30MW凝汽式汽轮发电机组。

工期要求:2018年6月10日开工,2019年10月30日前完成72+24小时试运。

本工程采用旋转喷雾反应塔+活性炭+布袋除尘器的半干法式烟气处理方法。

烟气净化系统主要设备包括旋转反应塔、布袋除尘器、活性炭储存及喷射系统、石灰浆液制备、储存及喷射系统、烟气及排放系统、烟气在线监测系统、飞灰储存及输送系统等构成。

质量目标达标投产, 确保鲁班奖。

安装质量单位工程优良率≥95%,合格率100%;安全文明管理目标人身死亡事故为“零”;重大机械、设备事故为“零”;重大火灾事故为“零”;负同责以上重大交通事故为“零”;现场重复发生相同性质的事故为“零”;严重未遂事故为“零”;环境污染事故为“零”;重大职业病为“零”;基建痕迹为“零”;杜绝重伤,轻伤率控制在1‰以内;创建省文明工地。

生活垃圾焚烧发电项目设备安装施工组织设计

生活垃圾焚烧发电项目设备安装施工组织设计

目录第一章施工方案及技术措施 ...........................第一节工程概况 ..............................................第二节施工部署 ..............................................第三节锅炉及辅机安装工程施工方案及技术措施...................第四节汽轮发电机工程施工方案及技术措施.......................第五节电气、热控安装工程施工方案及技术措施...................第六节焊接的施工及技术措施...................................第七节防腐保温工程施工方案...................................第八节分部试运施工方案.......................................第九节材料设备管理措施.......................................第十节特殊施工措施...........................................第二章质量保证措施及创优计划 .......................第三章施工总进度计划及保证措施 .....................第四章施工安全措施计划.............................第五章文明施工措施计划.............................第六章施工场地治安保卫管理计划 .....................第七章施工环保措施计划.............................第八章冬季和雨季施工方案 ...........................第九章现场总平面布置图.............................第十章项目组织管理机构.............................第十一章承包人自行施工范围内拟分包的非主体和非关键性工作、材料计划、劳动力计划...........................................第十二章成品保护和工程保修工作管理措施和承诺........第十三章紧急情况处理措施、预案及抵抗风险的措施......第十四章对总包管理的认识以及对专业分包工程的配合、协调、管理、服务方案.................................................第十五章发包人、监理人及设计人的配合................第十六章招标文件规定的其他 .........................第一章施工方案及技术措施第一节工程概况1.1工程名称:1.2工程工期:365天,2016年5月20日至2017年5月20日。

生活垃圾发电项目安装工程施工方案

生活垃圾发电项目安装工程施工方案

生活垃圾发电项目安装工程施工方案一、项目背景和目标1.前期准备工作(1)确定施工团队和工程负责人。

(2)编制施工方案,明确施工目标、工作计划、资源需求等。

(3)进行现场勘测,确定设备安装位置、电力接口等。

(4)采购所需设备和材料,确保施工所需资源的供应。

2.设备安装(1)根据施工方案,确定设备安装位置和布局。

(2)进行设备的安装和调试,保证设备稳定运行。

(3)根据设备的安装要求,进行相应的防护和维护工作。

(4)调试设备,确保其正常工作并达到预期的效果。

3.电力接入(1)与当地电力公司沟通,确保电力接口的准备和使用。

(2)根据项目需求,进行电力接口的布置和接入。

(3)进行相应的电力调试和测试,确保供电正常。

4.施工安装调试(1)在设备安装完成后,进行整体施工调试。

(2)测试设备的运行情况,并进行必要的调整和优化。

(3)修复和解决设备运行过程中出现的问题和故障。

5.现场安全和环境保护(1)施工期间,严格遵守相关的安全规定和操作规程。

(2)建立安全警示标志和相关设施,确保现场安全。

(3)进行施工废弃物的处理和清理,保护环境。

6.竣工验收(1)在施工期结束后,进行竣工验收。

(2)确认设备安装和工程质量达到要求。

(3)办理竣工手续,提交相关工程报告和验收文件。

7.工程维护和后期管理(1)设立并完善工程维护计划,对设备定期检查和维修。

(2)建立工程管理制度,确保项目长期稳定运行。

(3)建立运营团队,负责日常的设备维护和管理工作。

三、施工风险及控制措施1.设备故障风险(1)采购和使用高品质的设备,减少设备故障的概率。

(2)建立设备维护和保养体系,定期检查设备,及时修复和更换损坏的设备部件。

2.安全风险(1)划定施工区域,并设置明显的安全警示标志。

(2)培训工人的安全意识和操作技能,严格执行安全操作规程。

(3)进行施工现场巡查,随时发现并解决安全隐患。

3.环境污染风险(1)严格遵守环保政策和标准,确保污染物的排放符合规定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

汽包安装施工方案报审表工程名称:XX公司生活垃圾焚烧发电改扩建项目(扩建工程)编号:致:YY咨询有限公司发电扩建项目监理部现报上 XX公司生活垃圾焚烧发电改扩建项目(扩建工程)汽包安装工程施工方案,请审查。

附件:汽包安装施工方案施工单位(章):总承包单位(章):项目经理:专业工程师:日期:施工经理:日期:专业监理工程师审查意见:专业监理工程师:日期:总监理工程师审核意见:项目监理机构(章):总监理工程师:日期:建设单位审批意见:建设单位(章):项目代表:日期:填报说明:1、特殊施工技术方案施工单位总工程师批准,并附验算结果。

XA双琦-案-GL004-2013XX公司生活垃圾发电改扩建项目(扩建工程)汽包安装施工方案编制:审核:批准:湖南省工业设备安装有限公司哈尔滨市双琦环保发电扩建工程项目部二O一三年十月2013-10-25日发布2013-10-28日实施目录一、工程概述 (1)二、编制依据: (1)三、施工条件及主要内容 (1)1、施工应具备的条件 (1)2、施工主要内容 (2)四、施工准备 (2)1、施工机械及工机具的配备 (2)2、施工人员配置 (2)五、施工程序及方法 (5)六、质量技术要求 (7)七、职业健康安全文明施工及吊装安全保证措施 (7)哈尔滨市双琦环保生活垃圾发电改扩建项目(扩建工程)汽包安装施工方案一、工程概述XX公司生活垃圾发电改扩建项目(扩建工程)日处理垃圾1200t,锅炉由垃圾焚烧炉和余热锅炉两部分组成,机械炉排焚烧炉由上海康恒环境工程有限公司制造供货,余热锅炉由无锡华光锅炉股份有限公司供货。

该余热炉为单锅筒、集中下降管、卧式布置的自然循环锅炉,水平烟道内各级受热面的管束垂直布置,烟气横向通过各级受热面。

该余热锅炉锅筒内径为φ1600,壁厚为60mm,筒身直段长度11400mm,总长约为13169mm,总重量为35.074t。

该汽包安装标高为31890mm(中心标高),安装位置位于X5A与X6A之间。

二、编制依据:1、无锡华光锅炉股份有限公司钢架和汽包图纸2、《电力建设施工技术规范》(第2部分锅炉机组篇)DL5190.1-20123、《火电施工质量检验及评定标准》(锅炉篇)2009年版;4、《电力建设安全工作规程》DL5009.1-2002;5、《电力建设安全健康与环境管理工作规定》6、项目部自编的技术文件7、其他有关文件和资料三、施工条件及主要内容1、施工应具备的条件1.1、锅炉钢架整体验收结束,钢架焊接完毕;1.2、汽包吊装位置上方严禁有妨碍汽包上升的障碍物;1.3、锅筒吊装专用工具准备完毕,临时支座与钢架梁焊接完毕1.4、汽包检查划线已完毕1.5、部分下降管或水冷壁(受汽包安装影响的)已安装并临时固定1.6、炉顶部影响汽包吊装就位的梁未装或已割除1.7、吊装用的机具已准备好,临时支撑梁已准备好并焊接完1.8、施工作业区域内需要回填的地方回填完毕并夯实、验收合格,满足吊车吊装的需要;2、施工主要内容2.1、待吊装的汽包已经检查、划线并打好标记2.2、临时支撑梁制作、安装并加固2.3、汽包吊装就位2.4、汽包找平、找正四、施工准备1、施工机械及工机具的配备1.1、施工机械的配备260t汽车吊 1台 30t平板车 1台施工所用的吊车、平板车要求性能良好,各类安全保护措施齐全,禁止带病作业。

1.2、主要工机具的配备序号工机具名称型号规格单位数量备注1 螺旋千斤顶16t 台 42 手拉葫芦10t 台 23 手拉葫芦2t~5t 台 64 交、直流焊机台 45 水平管m 456 经纬仪台 17 水准仪台 18 气割工具套 29 卡环16t 个 410 钢盘尺30m 把 111 刻划工具套 111 专用吊装工具套 12、施工人员配置施工人员配置表作业人员配置人数资格职责主管副经理 1 有组织协调能力,有现场管理经验。

负责人员组织配备、分工协调工作。

工程师(梁国祥)1要求熟悉锅炉安装施工图,有锅炉施工经验,熟悉施工技术及验收规范。

1.全面负责该单位工程的技术工作,组织施工图及技术资料的学习,参加图纸会审,编制施工技术措施,主持技术交底;2.编制施工指导书,做施工预算;3.深入现场指导施工,及时发现和解决技术问题;4.制定施工方法、工艺;5.负责单位工程一级质量验收,并填写验收单;6.负责施工过程中的一切技术工作,负责一切技术资料的收集。

7.工程师权限:对施工过程中未按施工图纸、未按作业指导书和技术交底进行施工的有权责令其整改;施工质量未达到规范要求的有权责令其返工;对存在重大质量和安全隐患的有权责令停工并及时向上级领导汇报。

安全员(刘柏林)1有五年以上现场工作经验,责任心强,忠于职守,有安全员上岗证,持证上岗1.在上级安全部门的领导下,全面负责安全管理工作;2.执行公司安全管理标准,遵循安全管理规程,作好施工现场的管理工作,对安全第一责任者负责;3.负责施工现场的安全检查,制止违章作业。

4.做好安监违章记录,为安全评比提供直接、真实的依据;5.安全员权限:有权停止正在进行的违章作业,有权对参加施工的单位进行评分,以鼓励安全施工,并建议有关领导,对表现突出的单位和个人进行奖励,有权对违章个人进行就地处罚,有权对有隐患的施工方案提出异议,与专业工程师商讨解决。

质检员(雷章军)1有质检工作经验,熟悉锅炉安装规范及技术要求。

熟悉施工图,经过培训,有质检员上岗证,持证上岗。

1.负责施工全过程的质量监督、检查及质保资料的搜集与整理工作;2.有权对不能保证质量的方案提出异议,请求有关领导批准;3.有权对可能造成质量事故的违章操作,及时制止并报告有关领导处理;4.对不合格的工序有权责令其修改,并禁止下道工序的施工,同时报告有关领导;5.有权对质量较好的单位和个人或出现质量事故的单位和个人建议领导和经济挂钩,实行奖罚。

班组长(刘玉详)1具有施工组织能力、熟悉本专业施工工艺流程,熟悉施工质量和安装要求。

高级工1. 负责组织安排施工人力,物力。

严格按照作业指导书的施工工艺要求,质量要求和安全环境要求进行施工。

全面负责质量、安全工作。

2. 做好设备安装的质量自检和工序交接工作。

3. 施工过程中,图纸不清不施工,材料不合格不施工,技术、安全不交底不施工,上一级工序验收不合格不施工。

4. 发生质量、安全事故立即上报,同时组织本班组职工按照“三不放过”的原则认真分析。

起重工 1 掌握起重施工技术,具有锅炉设备吊装经验,持有安监局颁发的上岗证书1.负责设备的吊装作业及吊装前工器具的检查2.严格按照作业指导书的施工工艺要求、质量要求和安全环境要求进行施工焊工 2 熟悉焊接工艺及相关要求,具有与焊接项目相符的焊工合格证1.负责施工中的焊接工作和焊接后的质量自检工作2.严格按照作业指导书的施工工艺要求、质量要求和安全环境要求进行施工安装工人 6 熟悉本项目的技术、工艺要求,具备作业能力1.严格按照作业指导书的施工工艺要求、质量要求和安全环境要求进行施工2.爱护施工用的工器具,严格按操作规程作业3.发生质量、安全事故应保护好施工现场,并迅速报告有关领导,做好处理工作4.有疑难问题有权向技术员和施工班长请示解决办法。

对自己施工的质量负责,对不正确、不明确的指挥有权不执行,在施工中享有紧急避险权。

五、施工程序及方法1、施工顺序汽包吊装使用260t汽车吊,用260t汽车吊直接吊入炉膛安装在临时支撑架上,临时支撑架安装在X5A与X6A之间梁上(标高+30.34m)。

汽包安装支座利用汽包的运输支座,将支座按照图纸的尺寸固定在临时支撑架上(见下图)。

在汽包就位后进行找正验收,待下降管、水冷壁连接管安装完毕后将临时加固梁割除。

木桩外廓线。

汽包运输支架临时安装支撑座汽包2. 汽包吊装受力点分析;汽包钢丝绳选用选用φ32、6³37+1,四根绳受力,吊装示意图如下。

按图,每跟钢丝绳受到的拉力为:(35.07/4)/SIN60°=10.12t。

据查,6*37+1 φ32的钢丝绳破断拉力为Sb=66.65t,钢丝绳安全系数:K=Sb/S =66.65/10.12 =6.58符合安全系数要求。

吊装示意图临时安装支撑架安装在X5A与X6A之间的梁上(91T312-10-4-0),钢梁为H型钢HN294*200*8*12,长度L=4300mm。

单侧梁承受重量P=35.07/2=17.535t,L=4300㎜;材料许用应力[σ]=240Mpa。

则单侧梁承受最大弯距:=FL/4=17.535³9.8³4.3÷2=184.73(KN²m)=184.73³106 N²cm Mmax查表知单根H294*200*8*12的型钢抗弯截面模量W=779cm3.则σmax=M max/W=184.73³106/779=237Mpa <[σ]=240Mpa故加固梁强度满足吊装要求。

临时支撑架强度校核临时支撑架用双HW150*150*7*10的型钢,接触最小横截面积A=294*10*2=5880mm2,单个支撑受力Q=35.07*/6=5.845*104 N, 材料许用应力[σ]=240MPa,则σ= Q/A= 5.845*104/5880 = 9.94MPa < [σ]故临时支撑强度符合要求。

3、吊车选型及工况3.1、260t汽车吊参数260t汽车吊性能参数40.4m 45.84m 50.56m 55.64m14m 55 47 43 3616m 49 42 39 3418m 43 38 35 313.2、吊车工况260t汽车吊摆放位置位于炉左侧,距炉膛中心约15m,具体见摆放图。

在此位置,吊车出杆50m,从上述参数可以看出,能满足汽包的吊装。

六、质量技术要求1、施工应严格安装图纸进行,并严格按对应验收标准及厂家资料进行验收;汽包安吊装前必须对铳眼进行复查,安装标高应以钢架1米标高为准,汽包安装允许标高偏差±5mm,水平2mm;2、施工前由专业工程师或技术员组织施工人员认真学习图纸、资料,了解施工技术要求,掌握施工方法和施工要领。

同时宣传质量,提高意识,加强作业人员的工作责任心。

3、认真做好施工前的技术交底工作,使每个施工人员充分的理解施工工艺和技术要求,达到作业人员对工作心中有数,交底后必须双方签字。

4、详细如实的做好记录,严把施工质量关;5、加强工序间验收管理,严格遵守“完成一道工序,验收一道工序”的原则,使整个施工受于质量控制。

6、汽包吊装时要对钢丝绳捆绑位置进行保护,防止油漆脱落,在捆绑位置加装橡皮垫。

七、职业健康安全文明施工及吊装安全保证措施1、作业安全危害因素源辩识及风险控制措施序号危险点风险控制措施1 高空坠落1.吊装前编制施工方案并技术交底。
