填石路基实施细则要点
路基填筑细则

路基填筑一、原地面处理1、施工前应清除路基范围原地面表层植被,挖除树根,做好临时排水设施。
2、原地面松、软表土及腐植土应清除干净,翻挖回填压实质量应符合设计要求,基底应密实、平整。
3、路堤地基条件符合设计文件的原地面处理应满足所处路堤部位的路堤要求。
4、原地面处理前,应对地基地质资料进行核查,路堤地基条件应符合设计文件。
当不符合时,应及时反馈。
检验数量:施工单位沿线路纵向每100m检验2点,监理单位100%见证检验,勘察设计单位现场确认。
检验方法:静力触探试验等。
5、原地面处理后的外观应符合下列要求:1)基底无草皮、树根等杂物,平整无积水;2)原地面基底密实、平整,坑穴处理彻底,无质量隐患;3)横坡应符合设计要求。
检验数量:施工单位、监理单位全部检验。
检验方法:观察基底处理外观,用坡度尺测量横坡坡度。
二、基床以下路堤1、路堤应按设计文件进行地基处理,并经检验满足设计要求后开始填筑。
2、在进行大面积填筑前,不同填料应在工程现场选取有代表性的地段作为试验段,进行摊铺压实工艺试验,确定施工工艺参数,并报监理单位确认后,方可进行施工。
3、路堤填筑前应作好路基范围及两侧的地面排水、防渗和地下水的拦截、引排,地下水的出露位置和处理前、后的出水情况应有记录。
填筑施工不得污染农田和环境。
4、路堤填筑材料的使用、运输、存放应符合下列要求:1)填料中碎石最大粒径不得大于15cm。
2)路堤浸水部分应采用水稳定性高的渗水性材料填筑,严禁填筑易风化的软岩石。
3)石灰、水泥等化学改良土外掺料的运输、使用应有保护环境的措施,外掺料应分类堆放、与原地面架空隔离,并有防风、雨设施,防止材料受潮、变质。
4)土工合成材料运至工地后,应分批整齐堆放在料棚(库)内,防止阳光曝晒,并保持料棚(库)通风干燥。
5、路堤填筑时应符合下列规定:1)路堤填筑时应按“三阶段、四区段、八流程”的施工工艺组织施工,每个区段的长度应根据使用机械的能力、数量确定,宜在200m以上或构筑物为界。
路基土石方工程施工监理细则

路基土石方工程(挖、填、半挖半填)施工监理细则一、工程概况及其特点此处略,届时由现场监理人员根据监理细则之专业工程的具体情况填写。
二、监理依据1、《建设工程监理规范》GB/T50319—2013;2、《厦门市建设工程监理管理办法》厦门市政府令105号;3、《建设工程质量管理条例》国务院279号令;4、《城镇道路工程施工与质量验收规范》CJJ 1-2008;5、工程监理规划;6、工程监理合同,业主与承包商签订的工程承包合同;7、经有关部门审查批准的工程设计文件;三、质量检查验收内容与要求1、实测项目土方路基和石方路基的允许偏差及检查方法分别如下:土方路基实测项目石方路基实测项目2、外观鉴定(1)土方路基①路基表面平整,边线直顺;②路基边坡坡面平顺稳定不得亏坡,曲线圆滑;③取土坑、弃土堆、护坡道、碎落台的位置适当,整齐、美观、防止水土流失。
(2)石方路基①上边坡不得有松石、险石;②路基边线直顺,曲线圆滑;③路基表面不得外露尺寸大于20cm的石块。
四、需要预防的主要质量通病1、路基下沉2、路堤基底原地面压实度不合格3、回填土密实度达不到要求4、起皮、翻浆、弹簧5、路基分层填筑厚度超厚6、分层回填段落混乱7、路肩、边坡松软、边坡亏坡8、挖方边坡塌方9、路基泡水10、纵向裂缝五、质量控制要点及措施1、质量预控要点及其措施:(1)熟悉设计图纸和相关技术规范;(2)组织或参与设计交底;(3)施工方案审查:施工前监理工程师必须要求施工单位编制详细的施工方案报监理工程师审查,需要重点审查下述内容:①人员资质审查:审查其施工管理人员、技术人员是否具备相应资质,班组长是否具有类似工作经验;②施工工艺审查:审查其施工方法、施工顺序是否合理;③质量、安全保证措施审查:审查其质量、安全保证措施是否可靠。
(4)材料质量预控:施工前监理工程师必须对填料(土、石、土石混合料、石渣土等)进行见证取样检查,合格后才允许使用。
(5)人员、机械、设备审查:施工前监理工程师必须审查施工单位的相关施工管理人员和技术人员是否具备相应资质和相关工作经验,拟进场的机械设备的性能与质量是否满足施工工艺要求。
填石路基施工方案

填石路基施工方案一、引言填石路基是指将砾石、碎石等材料填筑在路基上,以提高路基的承载力和排水性。
本文档旨在阐述填石路基施工方案,包括填石材料选用、施工方法和注意事项。
二、填石材料选用填石材料的选用是保证路基质量的重要因素。
在选择填石材料时,需考虑以下几个方面:2.1 材料种类常用的填石材料有砾石、碎石等。
根据工程需要,选择适合填石路基的材料种类。
2.2 材料规格填石材料的规格应符合工程的设计要求,包括粒径范围和筛分要求等。
根据设计要求进行粒径筛选,确保填石材料的质量。
2.3 材料质量填石材料的质量是施工质量的基础,应选择符合国家标准的优质材料。
在供应前对材料进行抽样检测,并与设计要求进行对比,确保材料质量符合要求。
三、施工方法填石路基的施工方法主要包括以下几个步骤:3.1 清洁路基在填石之前,应先对路基进行清洁。
清除路基上的泥土、杂草等杂物,保持路基的平整。
清洁路基可以确保填石材料与路基之间的紧密连接。
3.2 播撒填石材料将选用的填石材料均匀地撒在路基上。
根据设计要求确定填石层的厚度,逐层填筑,每层填石材料的厚度不宜过大,以利于材料的均匀分布。
3.3 压实填石材料在填石之后,需要对填石材料进行压实。
可以采用重型压路机或振动压路机进行压实,确保填石材料与路基之间的结合牢固。
3.4 检查压实效果在施工过程中,需要不断检查压实效果。
检查压实后的填石材料是否均匀分布、结合牢固,是否满足设计要求。
如发现问题,需及时进行调整和修正。
四、注意事项在填石路基的施工过程中,需注意以下几个事项:4.1 施工环境填石路基施工需要选择适宜的天气条件,避免在大雨、雪天等恶劣气候下施工。
同时,施工现场应保持干燥整洁,以提高施工质量。
4.2 施工工艺在施工过程中,要控制好填石层的厚度,避免厚度过大或过小。
填石层厚度应根据设计要求和填石材料的特性进行调整,以保证填石层的质量。
4.3 施工质量控制施工中要严格按照设计要求进行施工,确保填石材料的质量。

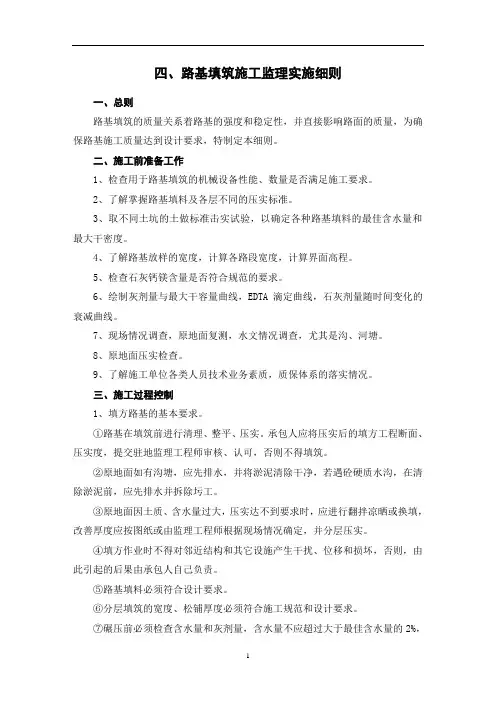

路基填筑施工监理实施细则

四、路基填筑施工监理实施细则一、总则路基填筑的质量关系着路基的强度和稳定性,并直接影响路面的质量,为确保路基施工质量达到设计要求,特制定本细则。
二、施工前准备工作1、检查用于路基填筑的机械设备性能、数量是否满足施工要求。
2、了解掌握路基填料及各层不同的压实标准。
3、取不同土坑的土做标准击实试验,以确定各种路基填料的最佳含水量和最大干密度。
4、了解路基放样的宽度,计算各路段宽度,计算界面高程。
5、检查石灰钙镁含量是否符合规范的要求。
6、绘制灰剂量与最大干容量曲线,EDTA滴定曲线,石灰剂量随时间变化的衰减曲线。
7、现场情况调查,原地面复测,水文情况调查,尤其是沟、河塘。
8、原地面压实检查。
9、了解施工单位各类人员技术业务素质,质保体系的落实情况。
三、施工过程控制1、填方路基的基本要求。
①路基在填筑前进行清理、整平、压实。
承包人应将压实后的填方工程断面、压实度,提交驻地监理工程师审核、认可,否则不得填筑。
②原地面如有沟塘,应先排水,并将淤泥清除干净,若遇砼硬质水沟,在清除淤泥前,应先排水并拆除圬工。
③原地面因土质、含水量过大,压实达不到要求时,应进行翻拌凉晒或换填,改善厚度应按图纸或由监理工程师根据现场情况确定,并分层压实。
④填方作业时不得对邻近结构和其它设施产生干扰、位移和损坏,否则,由此引起的后果由承包人自己负责。
⑤路基填料必须符合设计要求。
⑥分层填筑的宽度、松铺厚度必须符合施工规范和设计要求。
⑦碾压前必须检查含水量和灰剂量,含水量不应超过大于最佳含水量的2%,灰剂量为设计灰剂量的±1%,符合要求方可进行碾压。
⑧填至90区顶面,路基横、纵坡超高应全部到位。
⑨土质发生变化,应及时重新做标击。
2、土方路堤填筑①路堤填料最小强度和最大粒径应符合设计图纸及技术规范的要求。
②土方路基必须纵向按路面平行线,横向按水平线填筑,每层填料铺设的宽度必须每侧超宽30cm,以保证修整路基边坡后路堤边缘有足够的强度,严禁出现贴坡现象。

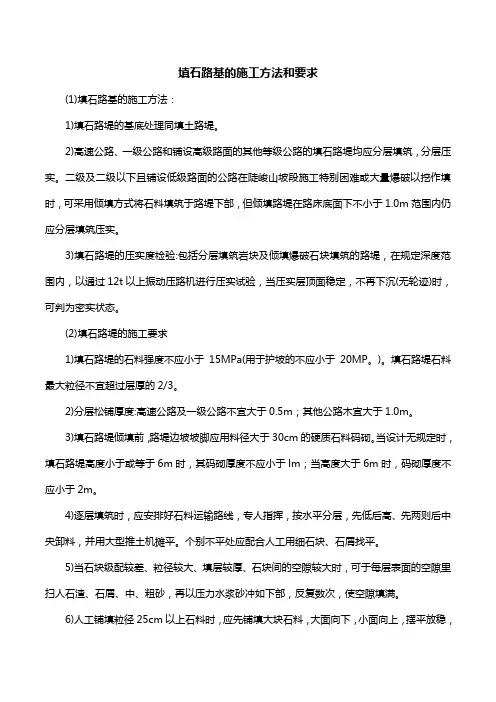

填石路基的施工方法和要求

填石路基的施工方法和要求(1)填石路基的施工方法:1)填石路堤的基底处理同填土路堤。
2)高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤均应分层填筑,分层压实。
二级及二级以下且铺设低级路面的公路在陡峻山坡段施工特别困难或大量爆破以挖作填时,可采用倾填方式将石料填筑于路堤下部,但倾填路堤在路床底面下不小于1.0m范围内仍应分层填筑压实。
3)填石路堤的压实度检验:包括分层填筑岩块及倾填爆破石块填筑的路堤,在规定深度范围内,以通过12t以上振动压路机进行压实试验,当压实层顶面稳定,不再下沉(无轮迹)时,可判为密实状态。
(2)填石路堤的施工要求1)填石路堤的石料强度不应小于15MPa(用于护坡的不应小于20MP。
)。
填石路堤石料最大粒径不宜超过层厚的2/3。
2)分层松铺厚度:高速公路及一级公路不宜大于0.5m;其他公路木宜大于1.0m。
3)填石路堤倾填前,路堤边坡坡脚应用料径大于30cm的硬质石料码砌。
当设计无规定时,填石路堤高度小于或等于6m时,其码砌厚度不应小于lm;当高度大于6m时,码砌厚度不应小于2m。
4)逐层填筑时,应安排好石料运输路线,专人指挥,按水平分层,先低后高、先两则后中央卸料,并用大型推土机摊平。
个别不平处应配合人工用细石块、石屑找平。
5)当石块级配较差、粒径较大、填层较厚、石块间的空隙较大时,可于每层表面的空隙里扫人石渣、石屑、中、粗砂,再以压力水浆砂冲如下部,反复数次,使空隙填满。
6)人工铺填粒径25cm以上石料时,应先铺填大块石料,大面向下,小面向上,摆平放稳,再用小石块找平,石屑塞缝,最后压实。
人工铺填块经25m以下石料时,可直接分层摊铺,分层碾压。
7)填石路堤的填料如其岩性相差较大,则应将不同岩性的填料分层或分段填筑。
如路堑或隧道基岩为不同岩种互层,允许使用挖出的混合石料填筑路堤,但石料强度、粒径应符合上述规定。
8)用强风化石料软质岩石填筑路堤时,应按土质路堤施工规定先检验其CBR值是否符合要求,CBR值不符合要求时不得使用,符合使用要求时应按土质筑堤的技术要求施工。

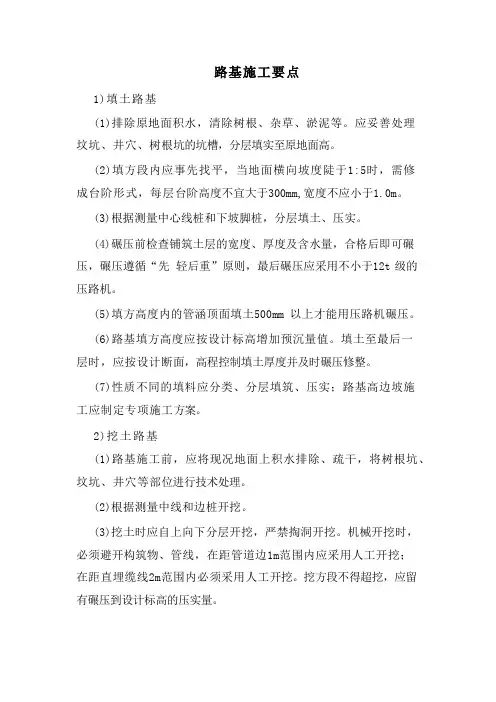

路基施工要点

路基施工要点1)填土路基(1)排除原地面积水,清除树根、杂草、淤泥等。
应妥善处理坟坑、井穴、树根坑的坑槽,分层填实至原地面高。
(2)填方段内应事先找平,当地面横向坡度陡于1:5时,需修成台阶形式,每层台阶高度不宜大于300mm,宽度不应小于1.0m。
(3)根据测量中心线桩和下坡脚桩,分层填土、压实。
(4)碾压前检查铺筑土层的宽度、厚度及含水量,合格后即可碾压,碾压遵循“先轻后重”原则,最后碾压应采用不小于12t 级的压路机。
(5)填方高度内的管涵顶面填土500mm 以上才能用压路机碾压。
(6)路基填方高度应按设计标高增加预沉量值。
填土至最后一层时,应按设计断面,高程控制填土厚度并及时碾压修整。
(7)性质不同的填料应分类、分层填筑、压实;路基高边坡施工应制定专项施工方案。
2)挖土路基(1)路基施工前,应将现况地面上积水排除、疏干,将树根坑、坟坑、井穴等部位进行技术处理。
(2)根据测量中线和边桩开挖。
(3)挖土时应自上向下分层开挖,严禁掏洞开挖。
机械开挖时,必须避开构筑物、管线,在距管道边1m范围内应采用人工开挖;在距直埋缆线2m范围内必须采用人工开挖。
挖方段不得超挖,应留有碾压到设计标高的压实量。
(4)压路机不小于12t 级,碾压应自路两边向路中心进行,直至表面无明显轮迹为止。
(5)碾压时,应视土的干湿程度而采取洒水或换土、晾晒等措施。
(6)过街雨水支管沟槽及检查井周围应用石灰土、石灰粉煤灰砂砾或设计要求的材料填实。
3)石方路基(1)修筑填石路堤应进行地表清理,先码砌边部,然后逐层水平填筑石料,确保边坡稳定。
(2)先修筑试验段,以确定松铺厚度、压实机具组合、压实遍数及沉降差等施工参数。
(3)填石路堤宜选用12t以上的振动压路机、25t 以上轮胎压路机或2.5t的夯锤压(夯)实。
(4)路基范围内管线、构筑物四周的沟槽宜回填土。
4)路基压实作业要点城市道路路基压实作业要点主要应掌握:依据工程的实际情况,合理调节压实机具、压实方法与压实厚度三者的关系,达到所要求的压实密度。
市政道路填石路基施工要点与质量控制

市政道路填石路基施工要点与质量控制市政道路填石路基施工要点与质量控制一、概述市政道路建设中,填石路基施工是非常重要的一环,它直接关系到道路的承载能力和使用寿命。
填石路基施工的要点和质量控制至关重要。
本文将从填石路基的施工要点、质量控制以及个人观点等方面进行展开探讨。
二、填石路基施工要点1. 选择合适的石料:填石路基施工首先要选择质量优良的石料,石料应具有坚固耐磨、颗粒均匀、不易风化、抗压强度高等特点,以确保路基的稳定性和耐久性。
2. 合理的石料铺设厚度:在填石路基施工过程中,要根据道路设计要求和地基土壤的承载能力选择合理的石料铺设厚度,保证路基结构的稳定和承载能力。
3. 压实和夯实工艺:填石路基施工中的压实和夯实工艺是关键的环节,必须确保石料夯实充实,无空鼓现象,保证路基的稳固和均匀性。
4. 排水和防渗措施:填石路基施工中要合理设置排水和防渗措施,保证路基内部排水通畅,有效防止地下水对路基的侵蚀,确保路基的稳定性和耐久性。
三、质量控制1. 石料质量检测:在填石路基施工前,必须对选用的石料进行质量检测,包括颗粒分析、抗压强度等指标,确保石料符合设计要求。
2. 施工工艺控制:在填石路基的施工过程中,要根据设计要求和工艺规范进行严格控制和监督,确保施工工艺符合规范要求。
3. 质量验收和监测:填石路基施工完成后,必须进行质量验收和定期监测,及时发现和处理质量问题,确保路基的稳定性和耐久性。
四、个人观点填石路基施工是市政道路建设中至关重要的一环,它直接关系到道路的使用寿命和安全性。
在填石路基施工中,必须严格按照要点和质量控制要求进行施工,确保路基的稳定和耐久。
政府部门和施工单位要加强监督和管理,确保施工质量达标,为市民提供安全、舒适的道路环境。
总结通过本文的介绍和讨论,我们可以看到填石路基施工的要点和质量控制对于市政道路建设的重要性。
只有严格按照规范要求进行施工,才能确保道路的稳定性和使用寿命。
在日常工作中,我们必须认真对待填石路基施工,做好每一个细节,为市政道路的建设贡献自己的力量。
路基基石渣填筑监理实施细则

路基基石渣填筑监理实施细则一、前言路基基石渣填筑工程是公路建设中不可或缺的一部分。
为确保路基施工的质量和安全性,以及最大程度地减少对环境的影响,需要进行监理工作。
本文档旨在制定路基基石渣填筑监理的实施细则,以规范监理工作的流程和要求。
二、监理目标1. 确保路基基石渣填筑工程符合相关规范和标准要求。
2. 监督施工过程中的质量控制,防止施工质量问题的发生。
3. 监测填筑过程中的环境影响,保护生态环境。
三、监理工作范围1. 施工方案审查:对施工方案进行审查,包括技术要求、施工工艺、工作进度等。
2. 材料检查:对基石渣填料的材料供应商、质量指标进行检查,确保材料质量符合要求。
3. 施工现场监督:对施工现场进行巡查和监督,包括施工进度、施工质量等。
4. 质量检测:对填筑工程进行质量检测,包括基石渣填料的密实度、承载能力等。
5. 环境监测:对填筑工程可能产生的环境影响进行监测和评估,包括噪音、尘土等。
四、监理程序1. 施工前准备:a. 审查施工方案,确保其符合相关规范和标准要求。
b. 检查材料供应商的资质和材料质量。
c. 对施工现场进行初步勘察,了解地质条件和环境影响。
2. 施工监督:a. 定期进行现场巡查,确保施工进度和质量符合要求。
b. 监督填筑工程中的基石渣填料的铺设和压实工作,保证填料的密实度。
c. 检测填筑工程中的基石渣填料的承载能力,确保其满足道路设计要求。
d. 监测施工现场的环境影响,采取相应的措施进行控制。
3. 质量检测:a. 对基石渣填料进行密实度检测,包括批次抽查和全面检测。
b. 随机抽查填筑工程中的基石渣填料的承载能力,确保其质量符合要求。
4. 环境监测:a. 建立环境监测点,定期监测施工现场的噪音、尘土、水质等环境因素。
b. 根据监测结果评估环境影响,并提出相应的控制措施。
五、监理报告1. 监理日志:监理人员应每天记录监理工作的情况,包括施工进度、质量检测结果、环境监测结果等。
2. 监理报告:监理人员应每周向建设单位提交监理报告,详细陈述工作进展、质量问题、环境影响等情况,并提出建议和改进措施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
填石路基实施细则1 总则1.0.1 目的为指导石方填方路基施工,编制切实可行的施工技术方案,保证路基强度和稳定性,提出本细则。
1.0.2适用范围本细则适用于柳州至武宣公路工程石方填方路基的施工及质量管理,与该项目有相似情况的路段也可参照使用。
1.0.3 主要技术内容本细则包括:石方填方路基填料的技术要求、石方填方路基的综合处治方案、石方填方路基施工工艺和石方填方路基压实质量检验方法。
1.0.4指导思想和原则通过填料、填筑工艺、质量检验控制和采取综合技术措施,保证路基强度,减少路基变形,防止路基产生较大的沉降、差异沉降和渗透破坏。
制定方案时坚持质量第一、具体问题具体分析、因地制宜、就地取材的原则。
1.0.5相关规范本细则应与招标文件《技术规范》及设计图纸一起阅读,执行本细则,应符合行业有关技术标准、规范的规定。
2术语、符号2.1术语2.1.1岩石是自然界各种矿物的集合体,具有一定的矿物成分和结构,物质成分间有坚固的联结。
2.1.2软岩强度低、孔隙率大、胶结度差、受构造面切割及风化影响显著或含有大量膨胀性矿物的松、散、软、弱岩石或岩块,在工程力作用下能产生显著塑性变形或破碎作用。
该类岩石主要包括泥岩、页岩、粉砂岩、泥质矿岩等。
2.1.3压缩率岩石填料压实后,单位松铺厚度的压缩变形百分率。
是压实沉降量与松铺厚度的百分比。
2.1.4固相体积率单位体积岩石填料中固相岩石颗粒的体积百分率。
3填料的技术要求3.1一般规定3.1.1岩石填料的分类岩石填料按抗压强度划分为硬质岩和软质岩两大类,如表3.1。
岩石强度采用尺寸为50×50×50mm的立方体试件饱水抗压强度试验确定。
表2.1岩石填料按强度分类3.1.2岩石填料的适用范围用于路基填方材料的岩石,其饱水抗压强度应不低于15MPa。
当其抗压强度小于规定要求时,应进行CBR试验,CBR不低于15%。
不满足要求时,应按填土的要求检验和控制。
石方路基的基底、边坡、结构物回填不应使用软和极软岩石填料,上路堤和上下路床设计采用加工碎石填筑时,应采用硬质岩石加工。
3.1.3岩石填料的级配应符合发下要求:(1)用于路基主填区的岩石填料,其最大粒径对于硬质岩石不应大于50cm,对于较软岩石不应大于30cm,对于软岩石不应大于20cm,对于极软岩石不应大于10cm。
用于路床和结构物回填的岩石填料,最大粒径不应大于8cm.。
用于边坡码砌的岩石填料,最大粒径不大于80cm.。
(2)用于路基主填区岩石填料中20mm以下的细粒料的比例不低于10%,一般应为10%~40%;大于200mm的巨粒料的比例不应高于40%;0.074mm以下的颗粒比例不应大于10%。
(3)用于路床和结构物回填的岩石填料,其5mm以下的细料比例应为20%~40%,0.074mm以下的颗粒比例不应大于10%。
(3)用于边坡码砌的岩石填料,30cm以上的巨粒料比例不少于70%,填隙用的中粒料粒径应大于10cm,其比例不应超过30%。
(4)用于路基主填区的岩石填料,不均匀系数应为5~40;用于基底、路床、结构物回填和边坡时,不均匀系数宜为10~20。
(5)浸水石方填方路基可采用块石码砌或级配料填筑。
采用块石码砌时,与边坡的要求相同;采用级配料填筑时,其最大粒径不宜大于20cm,小于5mm 的颗粒比例不少于30%,小于0.074mm颗粒的比例不大于10%。
(6)反滤层粒料20%通过量时的粒径为10~40mm,与被保护的填料20%通过量时的粒径的比值为2~4。
(7)在石方填方路基上填筑细粒土时,若粗粒料的R15/F85>5,应设过渡层,过渡层应满足M15/F15>5,M15/F85<5。
其中R为粗粒料,M为过渡层粒料,F为细粒料,加上数字表示该通过率对应的粒径。
3.1.4 岩石填料的压碎性和细化率应符合以下要求:(1)采用粒径为10~20mm的加工碎石进行压碎值试验,其压碎值不宜大于40%。
压碎值试验按基层材料的有关试验方法进行。
压碎值大于40%时,应进行细化率试验。
(2)软岩类填料应进行细化率试验,采用粒径为20~40mm,用重型击实方法击实98次制作试件,施加荷重300kPa,在1050C条件下烘8h,浸水24h,进行干湿循环试验,3次循环后通过2mm的干重与原试件的干重的百分比表示细化率,不宜大于40%。
3.2填料应用3.2.1基底处理应符合以下要求:(1)基底的承载能力应满足不同路基高度的要求,路基高度小于10m时,基底承载力不宜低于150kPa;路基高度为10~20m时,基底承载力不宜低于200kPa;路基高度大于20m时,宜填筑在岩石基底上。
基底强度应均匀,岩石和细粒土混合基底,应加强细粒土部位,降低承载力的差异。
(2)细粒土基底上的填石路堤应设过渡层,过渡层材料应符合3.1.3(7)的要求,厚度为30~50cm。
(3)岩石和细粒土混合基底,应将岩石炸平,并在细粒土部位设过渡层。
基底为石牙状时,应将石牙炸除不少于80cm,并用岩石填料置换细粒土,形成均匀、平整的岩石混合基底。
3.2.2 路基主填区可用各种符合要求的填料填筑,但不应采用细粒土和填石混杂或夹层填筑。
细粒土用于填石路基的上部时,应在两层之间设过渡层,过渡层厚度为30~50cm。
细粒土不宜用于填石路基的下部填筑。
3.2.3 边坡处理应符合以下要求:(1)硬质岩填方路基的边坡应采用码砌边坡,码砌厚度为60~100cm。
填方高度大于10m时,应设台阶分级,每级台阶高度为8~10m,台阶宽度为2~3m,边坡坡度自上而下依次为1:1.5;1:1.75;1:2.0;1:2.5。
在边坡上进行植物绿化时,可在台阶上铺60~80cm的种植土,并应做好种植土层的保水、排水和防止水土流失的措施。
(2)软质岩填方路基边坡应采用浆砌片石护坡或客土植物绿化边坡。
边坡高度不宜大于15m,边坡高度大于8m时应设台阶分级,台阶高度最大不大于8m,台阶宽度为2~3m,边坡坡度自上而下依次为1:1.5;1:2.0。
浆砌片石护坡或客土植物绿化边坡应符合设计要求。
3.2.4石方填方路基的路床与路堤之间应设过渡层,过渡层粒料的级配应符合3.1.3(7)的要求,路床填料的级配应与过渡层填料相适应,最大粒径和CBR值应符合规范要求。
3.2.5浸水石方填方路基填料应符合 3.1.3(5)的要求,填筑高度应高于设计水位以上50cm。
采用码砌工艺施工时,路堤边坡应采用浆砌护坡;采用填筑工艺施工时,路堤底部应码砌一层厚50cm的块石,其上设两层厚度各为30cm的反滤层后再填筑岩石填料,路堤边坡浸水部分以上50cm应设2~3层厚度不少于30cm 的反滤层。
3.2.6 反滤层的材料应符合3.1.3(6)的要求。
用于填筑层的反滤层不少于两层,各层厚度不少于30cm。
用于边坡的反滤层,应根据反滤要求设2~3层,各层厚度不少于30cm。
4 石方填方路基的施工工艺4.1一般规定4.1.1 极软岩石填料可采用大型推土机开挖,其余强度的岩石填料应采用爆破开挖。
应控制20cm以上的大块率不多于40%,超尺寸粒径应在料源就地解小。
4.1.2 宜采用挖掘机装料,大型自卸汽车运输,运输硬质岩石填料的自卸汽车应配有足够的备用轮胎。
4.1.3 应采用大型推土机摊铺。
最大松铺厚度不应超过表4.1的规定表4.1 石方填方路基的最大摊铺松铺厚度 (cm)4.1.4应采用最大粒径为10cm以下的石渣或碎石填隙,使级配符合要求。
填隙料的比例应根据开挖出的石料级配确定。
4.2填石路基工艺4.1、一般要求1)项目部测量人员按设计图纸进行用地放样,确定路基施工界线。
2)场地拆除清理及回填压实后,应重测原地面高程及横断面,并做好填挖方断面及土石方调配方案,作为路基施工计量的依据。
3)项目工程部按工作量的大小,适当划分段落组织实施;清理和拆除工作完成后,在监理工程师验收合格后方能进行下一道施工工序。
4.2、清理场地1)路基用地范围内的树木、灌木丛等应在清表前砍伐或移植,砍伐的树木应堆放在路基用地之外,并妥善处理。
2)路基用地范围内的垃圾、有机物残渣及原地面以下至少100~300mm内的草皮、农作物的根系和表土应予以清除,并且达到规范要求。
清理的表土应有序集中地堆放在弃土场内,以供土地复耕和绿化使用。
场地清理完成后,应全面进行填前碾压,报现场监理工程师同时经过试验工程师进行填前碾压试验检测,其压实度应不小于90%。
3)路基用地范围及取土场范围内的树根应全部挖除,并将路基范围内的坑穴在清除沉积物后用合格填料分层填平夯实,其压实度应不小于90%。
4.3、工艺流程4.4、石方路堤施工方法1)填料要求见图:修筑填石路堤时,应进行地表清理,逐层水平填筑石块,摆放平稳,码砌边部,填筑层厚度及石块尺寸应符合设计和施工规范要求。
填料空隙用石渣、石隙嵌压稳定,下路床填料和石料最大尺寸应符合规范规定。
填石路堤松铺厚度与最大粒径要求示意图(1)填石路堤的石料强度不小于15MPa ,填料不均匀系数宜为15~20。
(2)填石路堤的路床填料最大粒径应小于10cm ,路床底面以下70cm 厚的过渡层,填料粒径应小于15cm ,其中小于0.05mm 的细粒料含量要不小于30%。
(3)为充分利用超大粒径填料,路床顶面150cm 以下填料最大粒径不大于50cm ;填料最大粒径均不超过30cm 。
填石路堤要求采用大吨位(25-50T )震动压路机分层碾压。
应该在施工前通过铺筑试验段确定合适的填筑厚度、压实工艺及质量控制标准,填石路基可采用压实沉降缝差控制压实,振动碾压最后两遍沉降差不超过2mm ,路基表面应整修平整。
2)实测项目选用满足要求的石料对路堤进行填石路基设计或土石混填。
填石路堤分层填0-80cm 80-150c >150cm筑,下路堤每层松铺厚度50cm,填石路堤要求采用大吨位(25-50T)震动压路机进行路堤的碾压,路床顶面以下50cm填料粒径不得大于10cm,并分层压实。
应该在施工前通过铺筑试验段确定合适的填筑厚度、压实工艺及质量控制标准,填石路基可采用压实沉降缝差控制压实,压实沉降差应为2mm。
3)施工要点(1)采用中硬和硬质石料填筑的路堤要进行边坡码砌,边坡码砌要采用强度大于30MPa不易风化的石料,石块形状要规则,最小尺寸不小于30cm;码砌厚度不小于设计值。
边坡码砌要与路基填筑同步进行,以保证靠近边坡的填料碾压密实。
石料尽量规则,边坡码砌紧贴、密实,无明显孔洞、松动现象。
砌块间承力接触面应微向内倾斜,坡面平顺。
(2)填筑的石料如岩性相差较大,特别是岩石强度相差较大时,应进行分层或分段填筑。
(3)当填筑石料级配较差、粒径较大、石块间空隙较大时,必须于每层表面空隙间填入石渣、石屑或中粗砂,使空隙填满为止。
