罗茨风机的调试
单机调试报告(罗茨风机)(一)2024

单机调试报告(罗茨风机)(一)引言概述:本文是关于单机调试报告(罗茨风机)的第一部分。
罗茨风机是一种常用的空气压缩机,本次调试旨在测试其性能和稳定性。
本报告将分别从安装调试、机器参数测试、传感器校准、运行性能和故障排除等五个大点展开详细叙述。
正文内容:一、安装调试1. 确认罗茨风机位置合适,考虑空气流动和维修保养方便。
2. 将罗茨风机正确安装在基础设施上,确保不产生振动和噪音。
3. 检查管路连接是否紧固,确保不会发生泄露。
4. 检查电源接线是否正确,确保供电稳定。
二、机器参数测试1. 使用合适的仪器和工具,测量罗茨风机的输入功率和输出功率。
2. 测量风机的转速和风量,以验证设计参数是否满足要求。
3. 测量风机的温度和压力,以确认运行稳定性和效率。
三、传感器校准1. 校准风机的转速传感器,确保准确读取转速数据。
2. 校准风机的温度传感器,确保准确读取温度数据。
3. 校准风机的压力传感器,确保准确读取压力数据。
四、运行性能1. 启动罗茨风机,并观察其启动过程和运行状况。
2. 测试风机在不同负载条件下的性能,并记录相应的数据。
3. 分析风机的运行效率和能耗情况,制定相应的优化方案。
五、故障排除1. 识别常见故障类型,如电源故障、传感器故障等。
2. 运用适当的工具和方法,排除罗茨风机的故障。
3. 记录并分析故障原因,并提出相应的改进方案。
总结:本文对单机调试报告(罗茨风机)的第一部分展开了详细描述。
通过安装调试、机器参数测试、传感器校准、运行性能和故障排除等五个大点的介绍,我们对罗茨风机的性能和稳定性进行了全面评估。
在今后的调试过程中,我们将继续优化并改进风机的性能,以满足实际应用需求。

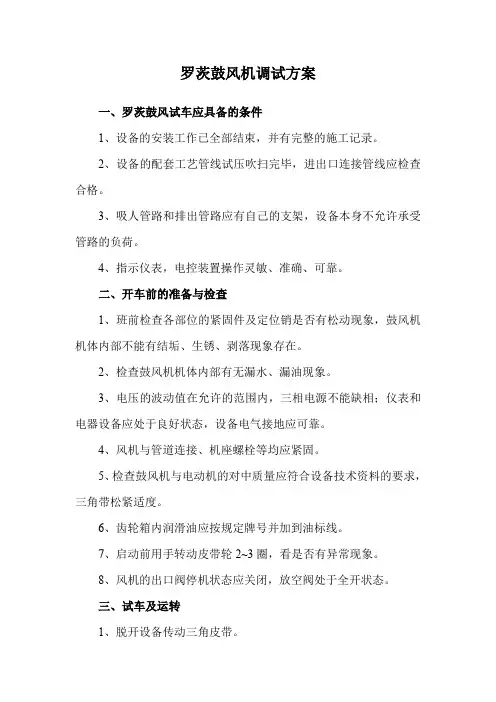

罗茨鼓风机调试方案

罗茨鼓风机调试方案一、罗茨鼓风试车应具备的条件1、设备的安装工作已全部结束,并有完整的施工记录。
2、设备的配套工艺管线试压吹扫完毕,进出口连接管线应检查合格。
3、吸人管路和排出管路应有自己的支架,设备本身不允许承受管路的负荷。
4、指示仪表,电控装置操作灵敏、准确、可靠。
二、开车前的准备与检查1、班前检查各部位的紧固件及定位销是否有松动现象,鼓风机机体内部不能有结垢、生锈、剥落现象存在。
2、检查鼓风机机体内部有无漏水、漏油现象。
3、电压的波动值在允许的范围内,三相电源不能缺相;仪表和电器设备应处于良好状态,设备电气接地应可靠。
4、风机与管道连接、机座螺栓等均应紧固。
5、检查鼓风机与电动机的对中质量应符合设备技术资料的要求,三角带松紧适度。
6、齿轮箱内润滑油应按规定牌号并加到油标线。
7、启动前用手转动皮带轮2~3圈,看是否有异常现象。
8、风机的出口阀停机状态应关闭,放空阀处于全开状态。
三、试车及运转1、脱开设备传动三角皮带。
2、点动启动电动机,查看电动机转向是否正确,并注意观察电动机有无异常声响、振动等现象。
3、确认一切正常后,正式启动电动机,试运转20~30分钟后,检查有无不正常现象,并记录电动机的工作参数。
四、开机运行1、电动机空试合格后,连接传动三角皮带,进行风机试运转。
2、打开进口、出口阀门。
3、启动电源,空运转20~30分钟进行并检查有无如下异常现象:(1)检查有无异常震动及发热现象(2)润滑油位有无下降现象(3)有无摩擦及其它声响4、空运转良好后,在正常负载情况下运转2~3小时,调试注意检查各部件的温度和震动情况。
5、空负荷运转正常后,则可转入负荷运转;加载应逐渐升高到额定压力,并不得超载运行,也不得满载时突然停车。
必须逐步卸荷后再停车,以免损坏机器。
6、正常运行时,决不能关闭出口阀,以免造成严重事故。
7、风机在运行中,操作人员应注意观察风机及电机的风压、油温、风量、电流、电压等,每一小时巡视并记录一次。
水厂罗茨风机调试及试运行

水厂罗茨风机调试及试运行罗茨风机调试及试运行流程:罗茨风机安装验收T罗茨风机启动柜接线检查并将转换开关切换至手动档T开启罗茨风机出风管阀门T点动罗茨风机检查风机转向T启动罗茨风机T检查风机运行情况T检查风管出风情况(可观察反冲洗出风)T检查出风管压力变送器和机械压力表压力变化T停机T将风机启动柜转换开关切换至自动T在P1C面板或中控室操作站启/停罗茨风机T将现场控制柜转换开关切换至停止档T启停风机应无效(1)风机试运转前,应符合下列要求:1)轴承箱和油箱应经清洗洁净、检查合格后,加注润滑油;加注润滑油的规格、数量应符合随机技术文件的规定;2)电动机、汽轮机和尾气透平机等驱动机器的转向应符合随机技术文件的要求;3)盘动风机转子,不得有摩擦和碰刮;4)润滑系统和液压控制系统工作应正常;5)风机的安全和连锁报警与停机控制系统应经模拟试验,并应符合下列要求:a)冷却系统压力不应低于规定的最低值;b)润滑油的油位和压力不应低于规定的最低值;C)轴承的温度和温升不应高于规定的最高值;d)轴承的振动速度有效值或峰-峰值不应超过规定值;e)喘振报警和气体释放装置应灵敏、正确、可靠;f)风机运转速度不应超过规定的最高速度。
6)机组各辅助设备应按随机技术文件的规定进行单机试运转,且应合格;7)风机传动装置的外露部分、直接连通大气的进口,其防护罩(网)应安装完毕;8)主机的进气管和与其连接的有关设备应清扫洁净。
(2)罗茨鼓风机试运转,应符合下列要求:a)启动前应全开鼓风机进气和排气口阀门;b)进气和排气口阀门应在全开的条件下进行空负荷运转,运转时间不得少于30min;C)空负荷运转正常后,应逐步缓慢地关闭排气阀,直至排气压力调节到设计升压值时,电动机的电流不得超过其额定电流值;d)负荷试运转中,不得完全关闭进气和排气口阀门,不应超负荷运转,并应在逐步卸荷后停机,不得在满负荷下突然停机;e)负荷试运转中,鼓风机应在规定的转速和压力下各部位温度稳定后,连续运转不少于2h;其轴承温度不应超过95。
罗茨风机单机调试方法

罗茨风机单机调试方法
(1)空载试车。
将鼓风机排气管道(或真空泵进气管道)拆开,或者将管道上的旁通阀打开,然后启动鼓风机,使之在无负荷的状态下连续运行20~30min。
另外,对于需要使用油泵或冷却水的鼓风机,先启动油泵,开通水路,再启动鼓风机。
(2)试车过程中,应仔细倾听转子运转声音后,看有无碰撞声响;观察轴承振动,倾听齿轮响声,检查轴承温度,看是否正常;查看电气仪表,看有无失灵现象。
停车后,检查联轴器柱销螺母是否松动,或者看皮带有无松弛现象,并比较试车前、后的转子间隙,尤其看叶轮与前后墙板间隙有无明显变化。
(3)负载试车。
在空载试验基础上,将鼓风机排气管道上闸阀逐步关小,使排气压力逐步升高。
在规定的负载下,对鼓风机运行状况进行试验和检验。
(4)试车过程中,载荷应分阶段逐步增加。
调压间隔一般为9.8kPa,每次调压的时间间隔为15~20min,以便使工况稳定下来并开展有关检查。
达到额定压力后,让鼓风机连续运行2h左右。
(5)试车时,倾听转子运转声音,检查轴承温度和振动,留意机壳表面发热情况,查看电流表读数,注意水、油、气密封状况。
停车后,测量润滑油温度,检查叶轮、机壳和墙板各工作面是否有摩擦痕迹。
在机件冷却下来以后,再检查转子间隙,看是否有所变化。
(6)联动试车。
负载试车成功之后,将鼓风机投入预定的工作系统,与有关设备一道联动运行,检验鼓风机能否满足系统需要,以及系统中各设备能力是否平衡。

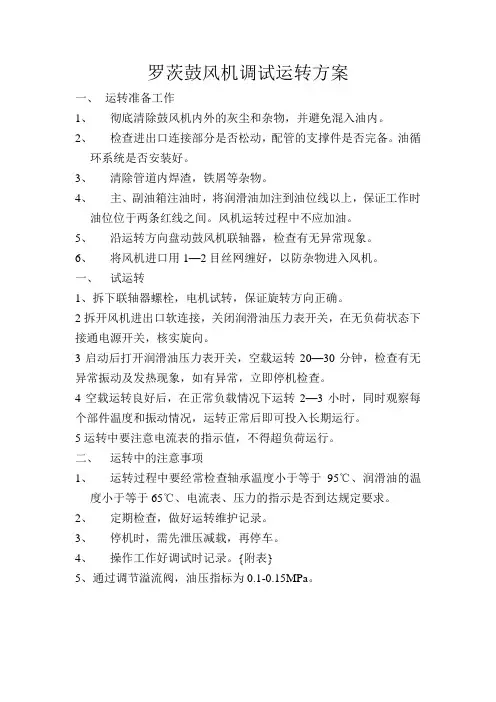

型罗茨鼓风机调试运转方案

罗茨鼓风机调试运转方案
一、运转准备工作
1、彻底清除鼓风机内外的灰尘和杂物,并避免混入油内。
2、检查进出口连接部分是否松动,配管的支撑件是否完备。
油循
环系统是否安装好。
3、清除管道内焊渣,铁屑等杂物。
4、主、副油箱注油时,将润滑油加注到油位线以上,保证工作时
油位位于两条红线之间。
风机运转过程中不应加油。
5、沿运转方向盘动鼓风机联轴器,检查有无异常现象。
6、将风机进口用1—2目丝网缠好,以防杂物进入风机。
一、试运转
1、拆下联轴器螺栓,电机试转,保证旋转方向正确。
2拆开风机进出口软连接,关闭润滑油压力表开关,在无负荷状态下接通电源开关,核实旋向。
3启动后打开润滑油压力表开关,空载运转20—30分钟,检查有无异常振动及发热现象,如有异常,立即停机检查。
4空载运转良好后,在正常负载情况下运转2—3小时,同时观察每个部件温度和振动情况,运转正常后即可投入长期运行。
5运转中要注意电流表的指示值,不得超负荷运行。
二、运转中的注意事项
1、运转过程中要经常检查轴承温度小于等于95℃、润滑油的温
度小于等于65℃、电流表、压力的指示是否到达规定要求。
2、定期检查,做好运转维护记录。
3、停机时,需先泄压减载,再停车。
4、操作工作好调试时记录。
{附表}
5、通过调节溢流阀,油压指标为0.1-0.15MPa。
罗茨鼓风机调试记录。
罗茨风机叶轮间隙调整

罗茨风机叶轮间隙调整
调整罗茨风机叶轮间隙需要以下步骤:
1. 首先关闭风机电源以确保安全操作。
2. 检查叶轮间隙调整方式,通常有两种方式:手动调整和自动调整。
如果是手动调整,需要调整螺钉或螺母来改变叶轮的位置;如果是自动调整,需要调节相应的调节阀来改变叶轮的位置。
3. 根据风机的规格和要求,确定合适的叶轮间隙。
4. 使用工具逐步调整叶轮位置,一般是通过旋转螺钉或螺母来实现。
根据具体情况,可能需要使用扳手、调节螺杆或其他工具进行精细调整。
5. 调整叶轮位置后,重新打开风机电源,并观察叶轮的运转情况。
如果发现异常声音或其他问题,需要重新进行调整直到达到预期效果。
6. 调整完成后,及时清理工作现场,并记录调整的日期和具体操作细节,以备日后参考。
请注意,以上步骤仅供参考,具体调整方法可能因风机类型和品牌而有所不同。
在进行叶轮间隙调整时,建议参考风机的使用说明书或咨询专业技术人员,以确保正确操作和安全。
罗茨鼓风机安装调试方案

罗茨鼓风机安装调试方案由于罗茨风机是高速运转的机器,所以会产生震动,又由于其内部空气的脉动左右,也加大了罗茨风机的震动,为提高了设备的运行安全性,减小了震动,延长风机的使用寿命,特编制本安装调试方案。
1、罗茨鼓风机安装方法1.1、风机安装工艺流程基础验收与放线→垫铁布置鼓风机、电机就位→鼓风机、电机找平、找正地脚螺栓灌浆→鼓风机与电机轴对中检查与调整→二次灌浆最终找平、找正。
1.2、基础验收与放线(1)设备安装前,应对基础进行检查验收,检查主要内容是基础的灌浆质量和几何尺寸,应符合设计或规范要求,否则应进行修正,并做好记录。
(2)基础表面应平整,无露筋裂缝蜂窝麻面等。
(3)检查地脚螺栓孔位置应正确,垂直度达到设计要求。
+检查混凝土基础的标高,应符合设计要求。
(4)鼓风机基础不应与其它建筑物相连。
(5)根据厂房的基础坐标轴线和标高线,按设计图纸放出机组的纵横中心线、标高线、定出轴承座、进排气口纵横中心线,并用墨线标在基础上。
1.3、垫铁的布置(1)垫铁应布置在复合集中的位置,如地脚螺栓的两侧及底板、底座的四角处。
安放垫铁位置的基础表面应进行凿平研磨,用红丹粉检查垫铁与基础表面的接触情况,其接触面积应不小于50%,局部间隙不应大于0.05mm。
(2)选用成对斜垫铁与平垫铁配合使用,垫铁使用前应进行检查,其接触面积不应小于两垫铁接触面积的70%,如达不到要求,应进行刮研。
(3)用水平仪检查各组垫铁的纵横水平,其水平度不应超过0.1mm,用水平仪测出每组垫铁的标高,根据设备底座的标高,选配每组垫铁的厚度,垫铁位置的编号,加工平垫铁。
(4)每一组垫铁应尽量减少垫铁块数,一般不超过四块,尽量少用薄垫铁,放置平垫铁时,最厚的放在下面,最薄的方在中间,设备找平找正后,将垫铁点焊。
(5)设备找平找正后,垫铁应露出设备底座底面外缘10-30mm,垫铁组伸入设备底座面的长度应超过设备地脚螺栓孔。
1.4、地脚螺栓灌浆鼓风机初步找平找正后,进行地脚螺栓灌浆,其灌浆要求应按照规范要求进行。
罗茨鼓风机风量调节方式

罗茨鼓风机风量调节方式
一六机械给大家介绍一下,罗茨鼓风机的风量调节有出口节流调节、进气节流调节、进口导叶片调节和变速调节等方式。
1.出口节流调节
这是加大管网阻力的调节方法,会使整个装置的效率大大下降。
2.进气节流调节
通过改变进气阀门的开度来改变风机性能曲线达到调节目的。
此法简便易行并可节约能源,而且节流后喘振流量向小流量方向移动,使风机可在大的流量范围工作,使一种简便常用的调节方法;
3.进口导叶片调节
这是使气流产生预旋的调节方法,其效率较高、调节范围大,在避免鼓风机喘振、提高风机效率、实现自动控制等方面有明显的优越性。
但此装置结构复杂,特别是对多级风机来说,如每一级前都采用导叶片,则整个装置太复杂,如只对第一级采用导叶片,效果则不明显。
所以此法有一定的局限性,只有在单级高速离心风机中使用效果好。
4.变速调节
变速调节是节能的调节方法,但此法会使设备复杂化,且造价高,适用于蒸汽轮机、燃气轮机拖动的鼓风机,也可用于小型风机。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
负压罗茨风机 --详述罗茨风机的调试
1、检查各部位的紧固情况及定位销是否有松动现象。
负压罗茨风机
2、鼓风机机体内部无漏油现象。
3、鼓风机机体内部不能有结垢、生锈和剥落现象存在。
4、注意润滑和散热情况是否正常,注意润滑油的质量,经常倾听鼓风机运行有无杂声,注意机组是否在不符合规定的工况下运行,并注意定期加黄油。
5、鼓风机的过载,有时不是立即显示出来的,所以要注意进、排气压力,轴承温度和电动机电流的增加趋势,来判断机器是否运行正常。
负压罗茨风机
6、拆卸机器前,应对机器各配合尺寸进行测量,做好记录,并在零部件上做好标记,以保证装配后维持原来配合要求。
7、新机器或大修后的鼓风机,油箱应加以清洗,并按使用步骤投入运行,建议运行 8小时后更换全部润滑油。
8、维护检修应按具体使用情况拟订合理的维修制度,按期进行,并作好记录,建议每年大修一次,并更换轴承和有关易损件。
9、鼓风机大修建议由专业维修人员进行检修。
负压罗茨风机。
