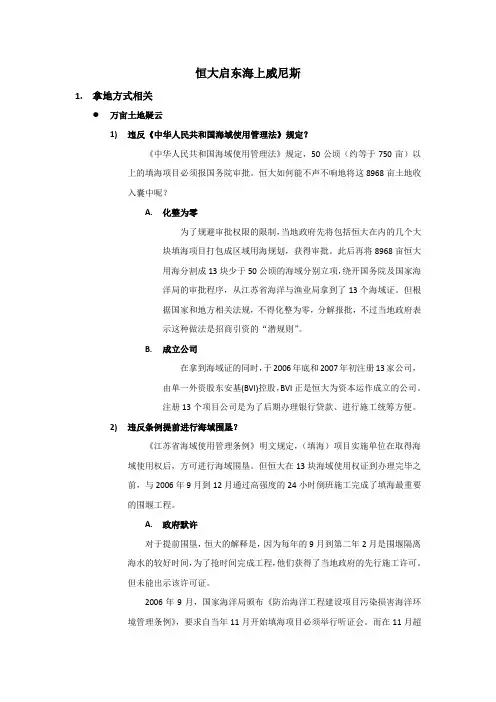

恒大启东海上威尼斯(整理版)

恒大启东海上威尼斯1.拿地方式相关万亩土地疑云1)违反《中华人民共和国海域使用管理法》规定?《中华人民共和国海域使用管理法》规定,50公顷(约等于750亩)以上的填海项目必须报国务院审批。

恒大如何能不声不响地将这8968亩土地收入囊中呢?A.化整为零为了规避审批权限的限制,当地政府先将包括恒大在内的几个大块填海项目打包成区域用海规划,获得审批。

此后再将8968亩恒大用海分割成13块少于50公顷的海域分别立项,绕开国务院及国家海洋局的审批程序,从江苏省海洋与渔业局拿到了13个海域证。

但根据国家和地方相关法规,不得化整为零,分解报批,不过当地政府表示这种做法是招商引资的“潜规则”。

B.成立公司在拿到海域证的同时,于2006年底和2007年初注册13家公司,由单一外资股东安基(BVI)控股,BVI正是恒大为资本运作成立的公司。

注册13个项目公司是为了后期办理银行贷款、进行施工统筹方便。

2)违反条例提前进行海域围垦?《江苏省海域使用管理条例》明文规定,(填海)项目实施单位在取得海域使用权后,方可进行海域围垦。

但恒大在13块海域使用权证到办理完毕之前,与2006年9月到12月通过高强度的24小时倒班施工完成了填海最重要的围堰工程。

A.政府默许对于提前围垦,恒大的解释是,因为每年的9月到第二年2月是围堰隔离海水的较好时间,为了抢时间完成工程,他们获得了当地政府的先行施工许可。

但未能出示该许可证。

2006年9月,国家海洋局颁布《防治海洋工程建设项目污染损害海洋环境管理条例》,要求自当年11月开始填海项目必须举行听证会。

而在11月超速完成围堰工程的恒大这一项目,并未举行任何听证会。

B.“专家评审会”13家注册公司其中一个的用海紧临长江口北支,涉及海洋生态湿地保护区、亚太国际光缆保护区、河口行洪区、航道等几个重要资源敏感区域。

上述《条例》颁布不久,当地政府就组织了一个“专家评审会”通过了这一环评敏感用海评审。

3)划拨土地还是招拍挂?按照《中华人民共和国海域使用管理法》有关规定,填海工程竣工后,地产开发项目不应经划拨取得土地,而且现有国土法规规定,自2007年起任何形式的经营性土地出让都必须经过招拍挂。

上海长兴岛降水方案

上海长兴岛降水方案

上海长兴岛降水方案新建办公楼及食堂浴室生活间井点降水工程施工方案一、工程名称沪东中华造船集团船舶配套设备有限公司新建油嘴油泵分厂办公楼及食堂浴室生活间。

二、工程概况建筑面积为5215平方米,建筑构成为三层,框架结构。

基础为承台、地梁基础,自然土高度为相对-1.0米,承台底标高为-2.1米,现场平均地下水位高度为-1.4米。

根据工程地质报告及水文地质概况,地下水类型为潜水,本工程采用深井降水,基坑开挖前应提前降水,并检验降水达到设计要求后方可开挖。

三、工程地质条件本工程地质条件见建设单位的地质勘察报告。

四、管井降排水(一)管井系统设备由管井、井管和潜水泵等组成。

(1)井管由滤水管、吸水管和沉砂管三部分组成,本工程使用混凝土管制成,管径为390MM,内径宜大于潜水泵外径50mm。

当土质较好,深度在15m内,也可采用外径500mm、壁厚50-60mm、长1m的无砂混凝土管作滤水管,二层作滤网。

沉砂管一般采用滤水管,下端用混凝土封底。

(2)水泵用QY—25型或QW—25型、QB40—25型潜水泵,或QJ50—52型浸油式潜水电泵或深井泵。

排水量应大于设计值的20%~30%,每井一台,并带吸水铸铁管或胶管,并配上一个控制井内水位的自动开关,在井口安装阀门以便调节流量的大小,阀门用夹板固定。

每个基坑深井群应有2台备用泵。

(3)排水管,用水龙带接入与附近下水道接通。

(二)埋设与使用管井施工工艺程序是:管井测量定位→挖井口、安护简→钻机就位→钻孔→回填井底砂垫层→吊放井管→回填井管与孔壁间的砂砾过滤层→洗井→井管内下设水泵、安装抽水控制电路→试抽水→降水井正常工作→降水完毕拔井管→封井。

成孔可根据土质条件和孔深要求,采用泵冲钻孔,用泥浆护壁,孔口设置护简,以防孔口坍方,并在一侧设排泥沟、泥浆坑。

孔径应较井管直径每边大150~250mm,钻孔深度当加深。

成孔后应立即安装井管,以防坍孔。

管井井管沉放前应清孔,一般用压缩空气洗井,或用吊筒重复上下取出泥渣洗井,或用压缩空气(压力为0.8MPA,排气量为12m3/min)与潜水泵联合洗井。

江苏初一初中数学月考试卷带答案解析

江苏初一初中数学月考试卷带答案解析

江苏初一初中数学月考试卷班级:___________ 姓名:___________ 分数:___________一、选择题1.启东恒大“海上威尼斯”正在圆陀角风景区全力打造一个完美的“东方威尼斯”,建成后将媲美九大世界著名海湾景区。

据福布斯2017年9月19的最新数据显示,恒大集团董事局主席许家印以391亿美元的身价成中国新首富,略高于马化腾和马云。

391亿用科学记数法表示为()A.3.91×108B.3.91×109C.3.91×1010D.3.91×10112.如果与1互为相反数,则等于().A.B.C.D.3.如图,数轴上一点A向左移动2个单位长度到达点B,在向右移动5个单位长度到达点C,若点C表示的数为1,则A点表示的数为()A.7B.3C.-3D.-24.计算:()A.B.C.2D.5.a是有理数,则的值不能是 ( )A.1B.0C.-1D.-20006.将6-(+3)-(-7)+(-2)写成省略加号的和的形式为( )A.-6-3+7-2B.6-3-7-2C.6-3+7-2D.6+3-7-27.已知m、n均为非零有理数,下列结论正确的是()A.若m≠n,则m2≠n2B.若m2=n2,则m=nC.若m>n>0,则>,D.若m>n>0,则m2>n28.若四个有理数a,b,c,d满足,则a,b,c,d的大小关系是( )A.a>c>b>d B.b>d>a>c;C.c>a>b>d D.d>b>a>c9.(-2)100比(-2)99大()A.2B.-2C.299D.3×29910.The average number of p,q,r is 4,and average number of p,q,r,x is﹣2,then x =________.(英文词典:average number平均数)11.如图,数轴上的六个点满足AB=BC=CD=DE=EF,则在点B、C、D、E对应的数中,最接近的点是()A.点B B.点C C.点D D.点E12.有以下两个结论:①任何一个有理数和它的相反数之间至少有一个有理数;②如果一个有理数有倒数,则这个有理数与它的倒数之间至少有一个有理数。

启东恒大海上威尼斯2-2降水方案

启东恒大海上威尼斯2-2降水方案

笫一章、工程概况第二章、工程地质与水文地质条件恒大海上威尼斯2-2、4-3地块位于该地块的东侧,本标段包含9幢高层剪力墙结构住宅用房, -1层地下车库。

本工程地处启东市寅阳镇东端,场内地势平坦,属沿海低平地区。

区域地形略有起伏,根据本项目地质堪察报告显示,场地表面高程(吴淞标高)约在4.41~5.08m间,平均高程(吴淞标高)在4.71m。

地下稳定水位高程3.51-4.48米。

本工程开挖范围内主要是①冲填土②粉砂土。

基坑开挖深度11幢高层区约为3.33-4.73m左右,地下车库约为4.33-7.44m左右,地下水位降低到基坑底标高以下至少1000mm。

在本区域范围内,场地比较开阔,无任何地埋管线。

该地区结构基底埋深较大,其岩性较软弱,具有柔性,难具备大震活动的岩石条件,新生代以来,坳陷作用占主导地位,表现了大规模的沉降运动,形成盆地和平原,地层可塑性大,破裂变形弱,由于新生代以来的活动断裂,多为同沉积断裂,能量易释放而不易积聚,升降运行有明显振荡性,因此该地区不易孕育大震。

拟建场地勘察深度范围内地基土构成及特性分述如下:①冲填土:灰黄~灰色,很湿,松散,主要由粉土及少量粘性土组成,上部夹少量小石子、碎砖块等物,含少量贝壳碎屑及腐植物,土质松散不均,均地内均有分布。

层厚1.8~5.1m,层底标高3. ~0.14m。

②粉砂土:灰色,饱和,中密,含云母、石英、长石等,夹薄层黏性土。

场地内均有分布,层厚3.1~6.8m,层底标高-1.96~-5.57m。

③粉质粘土:灰色,湿,稍有光泽,软塑,干强度中等,韧性中等,压缩性高,无摇震反应,含少量有机质,夹薄层粉土。

场地内局部地段缺失。

层厚0.20~1.90m,层底标高-2.73~-6.27 m。

④粉砂土:灰色,饱和,中密,压缩性中等,含云母、石英、长石等,夹薄层黏性土。

场地内均有分布。

层厚1.30~6.0m,层底标高-5.73~-8.86 m。

⑥粉砂土:灰色,饱和,中密,压缩性中等,含云母、石英、长石等,夹薄层黏性土。

R12017地块降水施工方案

R12017地块降水施工方案

南通天生置业有限公司隆兴小区西侧、黄海路北侧地块降水工程施工方案编制:审核:批准:目录一、工程概况二、降水施工方案编制依据三、工程地质情况四、基坑降水布置及验算五、施工准备六、主要施工机械及人员计划安排七、深井施工工艺八、施工安全注意事项九、工期保证措施十、安全生产、文明施工、环保措施附:降水施工平面布置图一、工程概况1、工程简要南通市天生置业有限公司开发的新建安置房(R12017地块)位于南通市港闸区黄海路东侧、山神路北侧。

该地块将建设为住宅小区,包含1#~7#住宅楼,地下车库及人防地下室等组成二、降水施工方案编制依据1、总平面图及相关结构图;2、岩土工程勘察报告(编号:2012-N-060);3、我公司常年在南通地区成功的基坑降水经验。

三、工程地质情况1、地质概要拟建场地位于南通市港闸区黄海路东侧、山神路北侧,场地原来主要由居民楼、空地、鱼塘等组成。

场地已整平,拟建场地地貌形态单一,隶属长江三角洲冲积平原,勘探期间,勘探孔大部分采用挖机清孔的方法进行,测得孔口高程在2.04~3.57m之间。

本次最大勘探深度56.45m以浅的土层由第四系全新统至晚更新统以来的沉积物,按其地质年代、成因类型及土的物理力学性质的差异性,可分为9个工程地质层,细分为16个工程地质亚层,各土层分布规律及工程地质特征自上而下描述如下:①1回填土:灰黄、灰色,松散,主要由砂性土夹少量碎石砖块组成,底部夹有淤质土。

层底标高-1.86~1.29m,层厚1.70~4.00m,该层暗塘及暗沟部位分布,压缩性不均,强度低,工程性能差。

①2素填土:灰黄色,松软,以砂性土为主,浅部夹有少量碎石砖块,土质欠均一。

层底标高0.82~2.28m,层厚0.40~2.00m,该层场地内普遍分布(暗塘及暗沟部位除外),压缩性不均且偏高,工程性能较差。

②1粉土:灰黄色、灰色,稍密,很湿,含铁锰质氧化斑点及云母碎片,夹粉质粘土薄层。

层底标高-0.54~1.54m,层厚0.30~2.50m,该层场地内普遍分布(暗塘及暗沟部位缺失),压缩性中等,工程性能中等。

排水降水施工方案

排水降水施工方案

排水降水施工方案降排水施工方案第一节:地质情况一、自然地理与环境1、地形、地貌泰兴地势较平坦开阔,地势东北高、西南低,由东北向西南渐次倾斜,属长江中下游冲积平原工程地质区,有地面标高在左右。

管道沿线经过众多河、塘,较大的河流有幸福中沟、团结河、文胜河、古马干河、西江中沟、跃进河、郭庄中沟等,本标段管线属于滨江镇境内。

本次勘探对管道沿线所经河、塘进行了断面测量,详见附件“河塘横断面”(TXH-17)。

2、水文气候泰兴市境内水网密布,内河水位受长江潮水影响。

镇境内各河流均为长江水系,流经镇区的主要河流为东西向的古马干河,工程区内主要分布有幸福中沟、团结河、文胜河、古马干河、西江中沟、跃进河、郭庄中沟等。

河水位受长江潮水影响。

通过沿江各闸的调度,可以根据需要调节水位。

常年以东南风为主导风向,气候以亚热带季风气候为主;泰兴气候温和,四季分明,年平均气温为℃,一月最冷,平均气温为℃,最低气温为-10℃;七月最热,平均温度为℃,最高气温为40℃。

年平均降水量为1027毫米,日照时间为2125小时,无霜期为220天。

二、区域地质条件1、区域地质本区大地构造单元隶属于XXX板块下扬子褶断冲断带与苏北坳陷接触部位,在漫长的地史演变中,经历了隆起—坳陷—大陆边缘活动阶段。

区域地层为第四系沉积物覆盖,第四系以下的底层均无出露。

境内中生界以前的底层缺失较多,新生界地层发育齐全。

场地位于宁通构造带,属苏北坳陷区,有隐伏的北东和北西向断裂,主要有江都断裂、泰州断裂和姜堰断裂。

区域和近场区断裂为非全新统活动断裂,且偏离本项目,距离较远,且本项目覆盖层厚度较大,地质构造处于相对稳定状态。

本工程管线沿线由北向南依次经过高港区永安洲镇、泰州市高港区口岸街道和泰兴市滨江镇。

根据《建筑抗震设计规范》及地震动峰值区划图,工程所在场地地震烈度为7度,其中:泰州市高港区永安洲镇地震动峰值加速度为,反应谱特征周期为,设计地震分组为第一组。

泰州市高港区口岸街道地震动峰值加速度为,反应谱特征周期为,设计地震分组为第二组。

基坑工程施工技术与控制要点应用研究——以恒大海上威尼斯项目4-3

基坑工程施工技术与控制要点应用研究——以恒大海上威尼斯项目4-3地块主体及配套建设工程为例发表时间:2019-09-12T16:01:10.563Z 来源:《基层建设》2019年第17期作者:戈军[导读] 摘要:本工程场地位于江苏省启东市寅阳镇寅兴垦区外侧东南部沿海,9栋高层住宅及车库距防洪坝体100米左右,地下水位较高,基坑开挖较深,土方开挖及基坑降水成为重点控制项目。

上海友筑实业有限公司上海市 201700摘要:本工程场地位于江苏省启东市寅阳镇寅兴垦区外侧东南部沿海,9栋高层住宅及车库距防洪坝体100米左右,地下水位较高,基坑开挖较深,土方开挖及基坑降水成为重点控制项目。

本文结合恒大海上威尼斯项目4-3地块主体及配套建设工程(三标段)项目实例,通过项目不断实践,论述了基坑工程施工技术与控制的重要性,从而更安全、更经济、更快的完成项目的建设。

关键词:基坑降水;基坑支护;土方开挖1 工程概况1.1恒大海上威尼斯项目1.1.1工程简介“恒大海上威尼斯项目4-3地块主体及配套建设工程(三标段)”工程场地位于项目位于江苏省启东市寅阳镇寅兴垦区外侧东南部沿海,恒大海上威尼斯小区内。

工程位置示意图如下:图1 恒大海上威尼斯项目平面图本工程为恒大海上威尼斯项目4-3地块主体及配套建设工程(三标段),地上建筑为9栋32F住宅及2栋一层商业组成,地库为与2-2标段共通地下室,为地下一层,我司承包范围内地下室附带部分区域为附件式人防区域;我司标段总建筑面积约29.16万m2,其中地上建筑面积约23.83万㎡。

地下建筑面积约5.33万m2。

图2 土层分布剖面图本工程分为基坑及号房两大块施工区域,号房以单体基坑分块,地库基坑采取分层分区开挖方式。

整个施工区占地面积约7万㎡,地库土方量约为208041.28 m³,总挖土量约为318034.67m³。

号房基础挖深3.95~4.55米,地下车库开挖深度4.65米,地库土方开挖从西向东退挖。

恒大海上威尼斯课件


谢谢您的聆听
THANKS
水资源利用
合理利用水资源,采用雨水收集和废水处 理技术,实现水资源的循环利用。
垃圾分类与处理
建立完善的垃圾分类和处理体系,减少垃 圾对环境的污染,提高资源利用效率。
04
恒大海上威尼斯的投资价值与未来发展前 景
投资价值
01
02
03
地理位置优越
恒大海上威尼斯位于海南 岛,是中国南海的重要门 户,拥有得天独厚的地理 优势。
设计理念
人文关怀
以人为本的设计理念,充 分考虑人的需求和感受, 创造舒适、宜居的环境。
生态优先
注重生态环境的保护和利 用,将自然景观与建筑有 机结合,营造绿色生态的
居住环境。
创新与科技
运用先进的科技手段,创 新设计理念和方法,提高 建筑的功能性和使用效率

环保与可持续发展
绿色建筑
采用绿色建筑材料和节能技术,降低建筑 对环境的影响,提高能源利用效率。
卓越的品质保证
恒大海上威尼斯注重产品和服务的质量,从硬件设施到软件 服务都力求完美,确保游客享受到高品质的旅游体验。
创新的营销策略
恒大海上威尼斯采用了创新的营销策略,通过线上线下的多渠道宣传,提高了项目的知名度和美誉度,吸引了大量潜在客户。
完善的配套设施
恒大海上威尼斯提供了丰富的休闲娱乐和配套设施 ,满足了游客多元化的需求,增强了游客的满意度 和忠诚度。
如归的体验。
恒大海上威尼斯还提供丰富的娱 乐活动,如音乐节、艺术展览、 主题派对等,让游客在度假期间
充满欢乐。
社区管理
恒大海上威尼斯注重社区管理 ,建立了一套完善的管理制度 和服务体系,确保社区的秩序 和安全。
恒大海上威尼斯还积极开展环 保工作,保护环境资源,为游 客提供一个绿色、健康的度假 环境。

今夏绿地大风大雨天气防御 和绿地防涝、排水施工方案doc

西咸新区空港新城沣泾大道南侧(周公大道-天翼大道)绿化带海绵城市景观绿化工程今夏绿地大风大雨天气防御和绿地防涝、排水施工方案大风、大雨天气的施工安排1、及时购置施工人员防雨物品,并认真做好施工机械的防冻保养工作。

2、大风、大雨季施工注意加强安全施工意识,谨防因坡滑而出现的人员、机械事故。

3、大风、大雨施工应注意及时组织队伍对护坡进行排水和维护,谨防出现滑坡现象。

4、大风、大雨季不能作为拖延工期的理由,未经业主批准或非特殊情况,工程进度不应停滞。

大风、大雨施工防御措施一、绿地遇大风、大雨施工防御措施夏季施工,大风、大雨、都会对绿化工程的施工造成一定的影响。

如发生上述情况,则制定如下安排:1、每天收看、收听天气预报,提前做好防护预防措施,大乔木做牢固防护支撑,冠幅较大的植物进行修剪、疏枝,小灌木做好假植工作,并做好水土保持作业。

2、大风、大雨天气过后,检查苗木的损坏情况,进行统计记录,标明地点、位置,写出书面报告,上报建设单位,并派人进行检查,扶正被吹倒、吹歪的绿化苗木,疏通大块绿地内的积水。

3、根据天气预报,高温高热天气做好苗木的喷雾保湿工作,防止苗木散失水份,必要时对苗木进行循环喷雾保湿,对小灌木搭设遮阳网,降低阳光直射对叶片水份蒸发。

4、于损坏的苗木及时进行更换、补植,更换苗木规格不得低于所栽植苗木数量和规格、品种。

二、高温施工技术措施1、夏季气温高,持续时间长,现场必须做好季节性防暑工作,根据季节及天气情况及时调整作息时间,以保证工人的工作质量,从而保证和提高工程质量。

2、高温季节施工,应避开日照高温时间,必须连续施工时,应对苗木等材料采取遮阳、浇水、覆盖等降温措施。

3、利用早晚气温较为温和的时段抓紧施工,在良好的施工天气内抓紧进行施工。

三、雨季施工技术措施因本工程为室外景观工程,施工受雨季施工影响很大,为确保雨季能正常施工,不影响施工进度,这就要我们在工作安排上灵活机动,积极抢晴天,战雨天,见缝插针,因此工期安排应充分利用晴天,掌握施工进度。

建筑节能监理细则

A4启东市恒大海上威尼斯6-1地块工程监理实施细则(节能保温)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):南通瑞达建设监理有限公可专业监理工程师:总监理工程师:日期:2017年06月25日江苏省住房和城乡建设厅监制建筑节能保温监理细则一、工程概况及工程特点本工程由地下车库、1幢2层小商铺、1幢26层高层、1幢27层高层、1幢28层高层,1幢30层高层和2幢32层高层等相关附属工程组成。

属于丙类建筑,合理使用年限为50年,抗震设防烈度为7级,抗震等级为3级。

项目总建筑面积189668.29平方米,(其中地下室54122.69平方米)详见下表; 挖土深度为3.25m~4.4m左右,局部6.45m~7.60m。

二、编制依据1.设计施工图纸2.《公共建筑节能设计标准》(GB50189-2015)3.《建筑节能工程施工质量验收规范》(GB50411-2007)4.《外墙外保温工程技术规程》(JGJ-144-2004)5.《建筑反射隔热涂料保温系统应用技术规程》DGJ32/TJ165-2014三、质量控制目标1.检验批、分项工程、分部工程施工质量符合设计和有关规范要求。

2.质量控制资料完整。

四、监理工作程序五、监理工作控制要点1、施工前审查本项目节能保温工程所用材料和半成品、成品(聚苯颗粒浆料,抹面抗裂砂浆,玻纤网格布、挤塑保温板)的检查产品合格证、出厂检测报告和保温节能材料的认定证书或新产品推广证书。

当现场存在以下情况时应对建筑节能保温系统完成后的现场进行保温墙体传热阻、自然条件下外墙内表面温度的检测。

(1.对保温施工质量有怀疑;2.保温材料无相关产品认证手续,无验收标准;3.保温材料无热工性能检验报告,保温体系材料无型式检验报告。

)2、施工前要求施工单位先进行保温系统粘结强度,胶粉聚苯颗粒的湿表观密度、干表观密度、导热系数、压缩性能线性收缩率,耐碱玻纤网格布的耐碱拉伸断裂强力,耐碱拉伸断裂强力保留率,抗裂砂浆的常温常态和浸水48h拉伸粘结强度(与胶粉聚苯颗粒)、压折比等复试,有监理现场见证取样,复试合格后才能再进行施工。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

笫一章、工程概况第二章、工程地质与水文地质条件恒大海上威尼斯2-2、4-3地块位于该地块的东侧,本标段包含9幢高层剪力墙结构住宅用房, -1层地下车库。

本工程地处启东市寅阳镇东端,场内地势平坦,属沿海低平地区。

区域地形略有起伏,根据本项目地质堪察报告显示,场地表面高程(吴淞标高)约在4.41~5.08m间,平均高程(吴淞标高)在4.71m。

地下稳定水位高程3.51-4.48米。

本工程开挖范围内主要是①冲填土②粉砂土。

基坑开挖深度11幢高层区约为3.33-4.73m左右,地下车库约为4.33-7.44m左右,地下水位降低到基坑底标高以下至少1000mm。

在本区域范围内,场地比较开阔,无任何地埋管线。

该地区结构基底埋深较大,其岩性较软弱,具有柔性,难具备大震活动的岩石条件,新生代以来,坳陷作用占主导地位,表现了大规模的沉降运动,形成盆地和平原,地层可塑性大,破裂变形弱,由于新生代以来的活动断裂,多为同沉积断裂,能量易释放而不易积聚,升降运行有明显振荡性,因此该地区不易孕育大震。

拟建场地勘察深度范围内地基土构成及特性分述如下:①冲填土:灰黄~灰色,很湿,松散,主要由粉土及少量粘性土组成,上部夹少量小石子、碎砖块等物,含少量贝壳碎屑及腐植物,土质松散不均,均地内均有分布。

层厚1.8~5.1m,层底标高3. ~0.14m。

②粉砂土:灰色,饱和,中密,含云母、石英、长石等,夹薄层黏性土。

场地内均有分布,层厚3.1~6.8m,层底标高-1.96~-5.57m。

③粉质粘土:灰色,湿,稍有光泽,软塑,干强度中等,韧性中等,压缩性高,无摇震反应,含少量有机质,夹薄层粉土。

场地内局部地段缺失。

层厚0.20~1.90m,层底标高-2.73~-6.27 m。

④粉砂土:灰色,饱和,中密,压缩性中等,含云母、石英、长石等,夹薄层黏性土。

场地内均有分布。

层厚1.30~6.0m,层底标高-5.73~-8.86 m。

⑥粉砂土:灰色,饱和,中密,压缩性中等,含云母、石英、长石等,夹薄层黏性土。

场地内均有分布。

层厚4.0~7.90m,层底标高-11.86~-14.73 m。

⑦淤泥质粘土:灰色,很湿,有光泽,流塑,干强度高等,韧性高等,压缩性高,无摇震反应,含少量有机质,夹薄层粉土及粉砂。

场地内均有分布。

层厚13.6~16.6m,层底标高-26.86~-30.01 m。

⑧粘土:灰色,很湿,有光泽,软塑,干强度高等,韧性高等,压缩性高,无摇震反应。

含少量有机质,夹薄层粉土。

场地内均有分布。

层厚4.3~8.0m,层底标高-33.13~-35.57 m。

第三章、设计依据与降水目的3.1设计依据1、业主方提供的相关结构设计图纸;2、《恒大海上威尼斯2-2、4-3高层住宅、地下车库场地岩土工程勘察报告》;3、有关规范、规程《建筑地基基础设计规范》(GB5007-2011);《建筑基坑支护技术规程》(JGJ120-2012);《建筑基坑工程监测技术规范》(GB50497-2009);《建筑施工土石方工程安全技术规范》(JGJ180-2009);《土方与爆破工程施工及验收规范》(GB50201-2012);其他国家及江苏省现行的有效设计标准、规范、规程和标准图集。

3.2降水目的根据《恒大海上威尼斯三期2-2、4-3高层住宅、地下车库拟建场地岩土工程勘察报告》显示,在勘察期间,本场地地下水稳定水位标高在本工程基底之上,因此在本工程土方开挖前,必须先进行降低地下水水位。

本方案设计降水的目的为降低基坑开挖范围内的潜水水位,确保基坑施工时开挖的稳定性。

第四章、降水设计方案根据本工程围护结构特征和拟建场地的地质水文地质特征,本基坑工程的正常施工极大程度上依赖于基坑降水的成功与否,这使得降水设计的可靠性更加重要。

第一节工程降水风险分析场地勘探深度范围内有两层地下水:浅层孔隙潜水和承压水,对本工程建设有影响的地下水主要为浅层孔隙潜水和承压水。

(1)孔隙潜水主要赋存于第①、②、④、⑤、⑥层的孔隙中,富水性一般,主要受大气降水的入渗和地表河流补给,蒸发和向河道渗流为主要排泄途径,动态特征表现为气候调节型。

(2)场地承压水主要赋存于⑨、⑩层中,埋深较大,富水性强,透水性较强。

主要补给来源为浅部地下水垂直入渗及地下水的侧向径流,地下水侧向径流为主要排泄方式。

该承压水与黄海水有密切的水力联系,其水位高度受黄海水位的影响。

由于该层埋深较大,该承压水对本场地建设影响不大。

在勘察期间测得场地潜水水位埋深为0.25~1.5m,地下水位标高在 2.8~5.1m。

场地近3~5年的最高水位接近地表。

对本工程建设有影响的地下水主要为孔隙潜水。

根据本工程场地条件、工程地质条件与水文地质条件分析,我们认为在本工程施工过程中,存在着以下工程降水风险。

1、潜水水位差影响基坑开挖场地潜水含水层土层颗粒粗大,渗透性好,重力水含量高。

基坑底板位于潜水含水层中。

在开挖过程中,由于未开挖部位潜水位高于已开挖部位,产生潜水动水压力,导致产生流砂现象,影响开挖时放坡的稳定性。

同时,由于地下水的存在,影响坑内结构的施工,如底板的浇筑等。

对此应采用合理的降水措施,控制潜水的水位低于基坑开挖面,保障基坑开挖的安全。

2、场地排水基坑开挖底面积约72000m2,因此,在降水时,抽水井总出水量大,需要场地有合适的排水措施。

同时,也要保障排出的水不会回流至基坑部位,影响基坑降水。

3、场地用电为了保障降水的安全,需要配备满足基坑降水所需的用电。

第二节、基坑降水设计依据1、为验证基坑开挖后的实际现状是否便利于施工,我部提前预挖土坑,挖土深度约为自然地面以下 1.5m,根据现场土坑开挖后实际现状,在基坑开挖后约半小时内即出现大量渗水,并拌有大量泥沙一起涌入土坑。

2、根据地质勘查资料显示及现场实际验证结果证明,本工程土体开挖深度范围内的各土层含水量丰富,土质均为砂土,渗透系数很强,如不采取降水措施,必定会引起基坑塌方及坑底隆起,造成安全事故和工期延误。

第三节、降水设计思路1、该工程基坑底土主要为②粉砂土层,湿度饱和,密实性中密,压缩性中等,摇震反应无,含云母、石英、长石等,夹薄层黏性土。

根据现场的实际情况,本项目地库及主楼基础开挖深度为3.33~ 4.73米左右,电梯机坑及集水坑处开挖深度约为4.33~7.44米。

根据现场地质报告,结合以往的施工经验,工程施工降水采用深井井点加坑边二级轻型井点降水。

本工程基础施工中以深井降水为主,轻型井点降水相结合的办法。

即基础四周采用二级轻型井点降水形成封闭降水,轻型井点采用Φ32PVC降水管,间距1.2米,每60m一套,建筑物内部采用深井井点降水,基础底板四周和基础道路四周均采用砖砌明沟收集雨水集明水,用潜水泵抽水。

由于本工程工期相当紧,因此本部考虑待桩基完成后,立即进行降水井施工,确保最短时间内达到降低水位的效果。

2、基坑降水过程中除了基坑大气降水的入渗补给外,没有其它地下水的补给途径。

因本基坑四周未考虑做止水帷幕,在基坑上口及坑坡台阶处,选用轻型井点降低该工程的地下水位。

3、坑内在挖土过程中设临时排水沟和集水井进行排水。

排水沟深度应始终保持比挖土面低0.3~0.4m,集水井截面为500*500*600,集水井及排水沟边缘应在坡脚0.5m以外。

集水井、电梯井等开挖较深处,可根据实际降水情况加深井管长度。

4、管井成孔直径800mm,间距约15m(电梯井及集水坑处间距约8m)。

基坑开挖前21天开始降水,要求水位降低至基坑开挖面以下1.0米。

未达到设计要求,不得进行土方开挖;如发现坑内、外水位变化异常时,应及时分析原因,采取相应处理措施,坚持“按需降水”原则,严格控制地下水位,尽量减少降水对周边环境的影响,必要时应对坑外地下水进行回灌;降水施工开始后,工地现场应配备备用电源,采用二路供电,确保降水期间不停电。

降水中止时间满足设计临时抗浮以及基坑作业要求。

5、管井应确保施工质量关,孔壁开孔率不小于15%,出水应为清水不得带有泥砂,施工中对管井要采取适当的保护措施,不得破坏。

降水开始后,井内水位应保持在泵口附近,不得随意停泵。

6、施工期间坑内应做好强排水措施,防止雨天基坑内积水。

降水、排水具体措施在施工阶段中实施。

对地表水应进行疏导,并应在边坡适当位置设置一定数量的导水孔,做法见边坡导水孔大样。

抽排的地下水应排放到抽水影响范围以外防止回流入基坑。

第四节、管井降水井(1)功能:降低地下水;(2)管井形式:潜水非完整井;(3)平面布置:在基坑内梅花形布置;(4)单井出水量:根据现场抽水试验确定;(5)井壁管:降水井井壁管采用直径Φ400无砂砼管。

在井壁管外层均包一层60目-80目的尼龙网。

(6)沉淀管主要起到过滤器不致因井内沉沙堵塞而影响进水的作用,沉淀管位于在滤水管底部,直径与滤水管相同,长度为1m,沉淀管底口封死。

(7)滤砂(中粗砂):深井从井底向上至地表以下2.00米均围填中粗砂。

(8)填粘性土封孔:在粘土或滤砂的围填以上采用优质粘土填至地表并夯实,并做好井口的封闭工作;一般采用优质粘土,其深度不小于2.00米。

4.1成孔施工工艺及要求(1)施工工艺定位→成孔→清孔→下管→填砂砾→粘土封口→下泵→排水管网的连接→抽水成孔施工机械设备选用GPS-10型工程钻机及其配套设备。

采用正循环回转钻进泥浆护壁的成孔工艺及下井壁管、滤水管,围填填滤、粘性土等成井工艺。

其工艺流程如下:①测放井位:根据降水井点平面布置图测放井位,当布设的井点受地面障碍物或施工条件的影响时,现场可作适当调整;②埋设护口管:护口管底口应插入原状土层中,管外应用粘性土和草辫子封严,防止施工时管外返浆,护口管上部应高出地面0.1-0.3m;③安装钻机:机台应安装稳固水平,大钩对准孔中心,大钩、转盘与孔的中心三点成一线;④钻机成孔:深井开孔孔径为Φ800mm,一径到底。

钻井开孔时应吊紧大钩钢丝绳,轻压慢转,以保证开孔钻进的垂直度,成孔施工采用井内自然造浆,钻进过程中泥浆密度控制在1.10-1.15,当提升钻具或停工时,孔内必须压满泥浆,以防止孔壁坍塌;⑤清孔换浆:钻孔钻至设计标高后,在提钻前将钻杆提至离孔底0.50米,进行冲孔清除孔内杂物,同时将孔内的泥浆密度逐步调至1.10,孔底沉淤<30cm,返出的泥浆内不含泥块为止;⑥下井管:管子进场后,应检查过滤器的缝隙是否符合设计要求。

下管前必须测量孔深,孔深符合设计要求后,开始下井管,下管时做好管壁上的虑网的安装,下到设计深度后,井口固定居中;⑦填滤料(中粗砂):填滤料前在井管内下入钻杆至离孔底0.30-0.50m,井管上口应加闷头密封后,从钻杆内泵送泥浆进行边冲孔边逐步稀释泥浆,使孔内的泥浆从滤水管内向外由井管与孔壁的环状间隙内返浆。
