人防工程电气线管、线盒预埋技术交底
人防工程预埋施工技术交底

人防工程预留预埋技术交底一.电气工程预留预埋配合:安装预留人员按预留预埋图进行施工,不得随意破坏建筑物钢筋及防水工程。
若有矛盾会同土建技术人员与业主、监理协调处理。
在楼地坪内错、漏、堵塞或设计增加埋管,必须在未作面层前补埋,墙体预留设备孔洞,由设计和业主现场而定。
施工人员配合土建按图进行管路、铁构件及配电设备基础、孔洞的预留预埋。
穿越建筑物基础的部分及时预埋,其中穿越建筑物外墙及屋面的部分需做止水圈,电缆套管预埋须做防腐处理后再埋入土中,管口打喇叭口。
预留预埋验收合格后,方能继续进行下道工序施工。
本工程质量要求高,因此施工时须与土建专业密切配合,熟悉图纸,做到预留预埋一次到位,位置准确,严禁漏留少埋。
与土建结构矛盾之处,由技术人员协商处理,不得随意损伤建筑结构。
(1)预留孔洞预留战时电源进线管,以备战时引接地下区域电源。
所有穿越防护墙的管线均做防护密闭处理。
(2)管路预埋预埋的钢管使用前先进行外观质量检查,不得有穿孔、裂缝、显著的凹凸不平及严重锈蚀等情况,管内壁光滑无毛刺,管口刮光。
暗配的钢管管路宜沿最近的路线敷设并尽量减少弯曲和交叉,弯曲半径不小于管外径的10倍,且弯曲后无裂缝或显著的凹瘪现象。
埋入砼内的钢管,表面净距不小于15mm。
(3)接地干线安装:接地干线穿墙时,要加套管保护,跨越伸缩缝时,做煨弯补偿,并设有为测量接地电阻而预备的断接卡。
室内接地干线明敷设,应按设计要求尺寸位臵预留出线接地孔,预留孔的大小应比敷设接地线的厚度、宽度大出6mm以上,以便安装。
接地干线支持件要牢固可靠,平正。
(1)所有进出建筑物的金属管道在进出处营就近于防雷接地装置连接。
(2)在地下室设多处等电位连接板与部分导电体连接,并与防雷接地装置连接。
(3)作为防雷引下线及接地体的钢筋,采用搭接焊,钢筋端部搭接长度大于6倍钢筋直径,双面焊,扁钢与钢筋焊接,长度大于6倍钢筋直径,双面焊,扁钢与扁钢的焊拉长度大于5mm,三面焊,焊接处焊缝饱满并有足够的机械强度,不得有夹渣、咬肉、裂纹、虚焊、气孔等缺陷,焊接处的药皮敲净以保证电气通路。
人防工程预埋施工技术交底

人防工程预埋施工技术交底一、项目背景人防工程是指为了保障人民生命财产安全而建造的地下避难场所。
预埋施工是人防工程建设的重要环节,涉及到各种管线、设备的预先安装和布置。
本次技术交底旨在详细介绍人防工程预埋施工的相关技术要点和注意事项,确保施工质量和安全。
二、施工流程1. 施工前准备在进行预埋施工前,必须做好充分的施工准备工作。
包括但不限于:- 确认预埋施工的具体位置和范围;- 制定详细的施工方案,包括施工序列、施工工艺和施工方法等;- 准备所需的材料和设备,并进行检查和验收;- 按照相关规范和标准,组织人员进行安全培训。
2. 预埋管线施工预埋管线施工是预埋施工的核心环节,主要包括以下步骤:- 确定管线的走向和埋深,并进行标记;- 进行地面开挖和土方支护工作;- 按照设计要求,进行管线的敷设和连接;- 对管线进行检查和试验,确保质量和安全。
3. 预埋设备安装预埋设备安装是人防工程预埋施工的另一个重要环节,主要包括以下内容:- 安装人防门、通风设备、照明设备等;- 进行设备的接线和调试;- 对设备进行功能测试和验收。
4. 施工验收和记录在预埋施工完成后,必须进行施工验收和记录,确保施工质量和安全。
具体步骤如下:- 对预埋管线和设备进行检查和测试,确保符合设计要求;- 对施工过程进行记录,包括施工日期、施工人员、施工方法等;- 填写施工验收报告,并进行签字确认。
三、施工要点和注意事项1. 施工图纸和设计文件必须准确无误,施工人员在施工前必须对施工图纸进行仔细研究和理解。
2. 施工过程中,必须按照相关规范和标准进行施工,严禁违章施工和偷工减料。
3. 施工现场必须设置明显的安全警示标志,确保施工人员的安全。
4. 施工过程中,必须进行严格的质量控制和安全监督,及时发现和纠正问题。
5. 施工结束后,必须对施工现场进行清理和整理,保持施工现场的整洁和安全。
四、施工质量和安全控制1. 施工质量控制- 施工人员必须具备相关的技术资质和经验,确保施工质量;- 施工过程中,必须进行严格的质量检查和测试,确保施工质量符合设计要求;- 对施工过程进行记录和归档,以备后期查验。
人防工程预埋施工技术交底

人防工程预埋施工技术交底引言概述:人防工程是指为了保护人民生命财产安全而建设的防护设施。
其中,预埋施工技术交底是人防工程建设中非常重要的一环。
本文将详细介绍人防工程预埋施工技术交底的内容和要点,以帮助读者更好地理解和掌握这一技术。
一、施工前准备1.1 施工图纸的研究和理解在进行预埋施工技术交底之前,施工人员首先要对施工图纸进行详细的研究和理解。
他们需要了解人防工程的整体布局和设计要求,以及预埋施工的具体位置和要求。
1.2 施工材料的准备在进行预埋施工之前,施工人员需要准备好所需的施工材料。
这包括预埋件、预埋管道、预埋电缆等。
施工人员应根据施工图纸和设计要求,选择合适的材料,并确保其质量和数量符合要求。
1.3 施工现场的准备在进行预埋施工之前,施工人员需要对施工现场进行准备工作。
这包括清理施工区域,确保施工区域的平整和清洁;搭建施工临时设施,如围挡和施工平台,以提供施工所需的工作空间和安全保护。
二、施工过程2.1 预埋件的安装预埋件是人防工程中常用的一种预埋施工材料,用于固定和支撑其他构件。
在预埋施工过程中,施工人员需要按照设计要求和施工图纸的指示,将预埋件按照正确的位置和方向进行安装。
安装时要注意预埋件的垂直度和水平度,确保其稳固和牢固。
2.2 预埋管道的铺设预埋管道是人防工程中常用的一种预埋施工材料,用于输送水、电、气等。
在预埋施工过程中,施工人员需要按照设计要求和施工图纸的指示,将预埋管道进行合理的铺设。
铺设时要注意管道的坡度和弯曲半径,确保其畅通和顺利。
2.3 预埋电缆的敷设预埋电缆是人防工程中常用的一种预埋施工材料,用于输送电力和信号。
在预埋施工过程中,施工人员需要按照设计要求和施工图纸的指示,将预埋电缆进行合理的敷设。
敷设时要注意电缆的绝缘和保护,确保其安全和可靠。
三、施工质量控制3.1 施工过程的监控在预埋施工过程中,施工人员需要对施工过程进行监控,确保施工的质量和进度。
他们需要检查预埋件、预埋管道和预埋电缆的安装和敷设质量,以及施工现场的整洁和安全情况。
人防工程预埋施工技术交底

人防工程预埋施工技术交底引言概述:人防工程预埋施工技术交底是指在人防工程施工过程中,施工方向相关人员进行技术交底,明确施工要求、操作规程和安全注意事项等。
这对于保证施工质量、提高施工效率、确保施工安全至关重要。
本文将从五个大点进行详细阐述,包括施工前准备、预埋施工流程、预埋施工要点、质量控制和安全注意事项。
正文内容:一、施工前准备1.1 确定施工人员:根据工程规模和要求,确定施工人员的数量和岗位职责,包括施工队长、技术员、操作工等。
1.2 准备施工材料:根据设计要求,准备好所需的预埋材料,如钢筋、钢板、管道等,并进行验收,确保材料质量符合标准。
二、预埋施工流程2.1 定位和标高控制:根据设计图纸和标高要求,确定预埋件的位置和标高,并进行精确测量和标记。
2.2 钢筋加工和安装:根据设计要求,对预埋钢筋进行加工和焊接,并进行安装,确保预埋件与混凝土结构牢固连接。
2.3 预埋管道安装:根据设计要求,进行预埋管道的安装,包括排水管道、电缆管道等,确保管道的布置合理、连接牢固。
2.4 预埋钢板安装:根据设计要求,进行预埋钢板的安装,确保钢板与混凝土结构紧密连接,提高结构的强度和稳定性。
2.5 预埋件保护:在预埋施工完成后,对预埋件进行保护,如覆盖保护层、防锈处理等,确保预埋件不受损坏。
三、预埋施工要点3.1 施工质量控制:严格按照设计要求和施工规范进行施工,确保预埋件的尺寸、位置和标高等符合要求。
3.2 安全防护措施:在施工过程中,要加强安全防护措施,如设置警示标识、使用安全帽和防护眼镜等,确保施工人员的安全。
3.3 施工现场管理:进行施工现场管理,包括施工现场的清理、材料的堆放和使用、工具的管理等,确保施工环境整洁有序。
四、质量控制4.1 施工过程检查:在预埋施工过程中,进行施工过程检查,包括预埋件的尺寸、位置和标高等,及时发现并纠正问题。
4.2 施工记录和报验:在施工过程中,记录施工的关键节点和重要参数,并及时进行报验,确保施工质量符合要求。
人防工程预埋施工技术交底

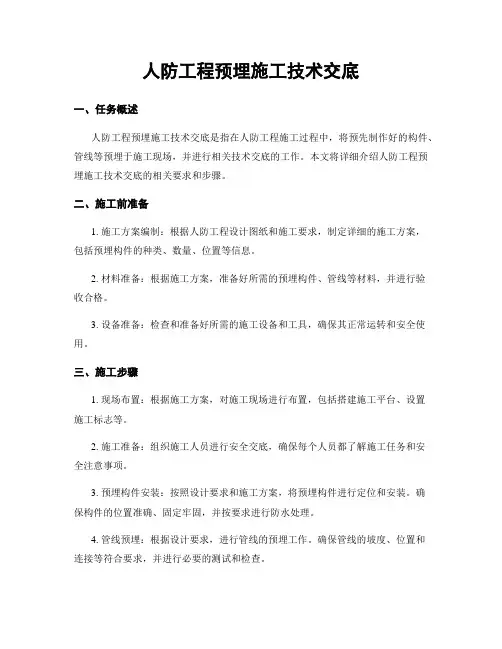

人防工程预埋施工技术交底一、任务概述人防工程预埋施工技术交底是指在人防工程施工过程中,将预先制作好的构件、管线等预埋于施工现场,并进行相关技术交底的工作。
本文将详细介绍人防工程预埋施工技术交底的相关要求和步骤。
二、施工前准备1. 施工方案编制:根据人防工程设计图纸和施工要求,制定详细的施工方案,包括预埋构件的种类、数量、位置等信息。
2. 材料准备:根据施工方案,准备好所需的预埋构件、管线等材料,并进行验收合格。
3. 设备准备:检查和准备好所需的施工设备和工具,确保其正常运转和安全使用。
三、施工步骤1. 现场布置:根据施工方案,对施工现场进行布置,包括搭建施工平台、设置施工标志等。
2. 施工准备:组织施工人员进行安全交底,确保每个人员都了解施工任务和安全注意事项。
3. 预埋构件安装:按照设计要求和施工方案,将预埋构件进行定位和安装。
确保构件的位置准确、固定牢固,并按要求进行防水处理。
4. 管线预埋:根据设计要求,进行管线的预埋工作。
确保管线的坡度、位置和连接等符合要求,并进行必要的测试和检查。
5. 防腐处理:对预埋构件和管线进行防腐处理,确保其具有良好的防腐性能。
6. 质量验收:对预埋施工进行质量验收,包括检查预埋构件的位置、固定情况,管线的坡度、连接等是否符合要求。
7. 技术交底:对施工过程中的关键环节进行技术交底,包括预埋构件的安装、防水处理、管线的预埋和防腐处理等内容。
确保施工人员理解并掌握相关技术要求。
四、安全注意事项1. 施工人员必须佩戴好安全帽、安全鞋等个人防护用品,严禁穿拖鞋、拖麻布鞋等不符合安全要求的鞋子。
2. 施工现场必须设置合适的警示标志,确保施工区域的安全。
3. 施工人员必须经过相关安全培训,并具备一定的施工经验。
4. 施工现场必须保持整洁,杂物必须及时清理,防止发生摔倒、滑倒等意外事故。
5. 施工人员必须按照操作规程进行施工,严禁擅自更改施工方案或操作方法。
五、施工质量控制1. 施工过程中,必须进行严格的质量控制,确保预埋构件的位置准确、固定牢固,管线的坡度、连接等符合要求。
人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是指为了保护人民生命财产安全,防范和抵御战时空袭而建设的工程。
预埋施工是人防工程建设的重要环节之一,它涉及到预埋管道、电缆、设备等各种设施的安装和布置工作。
为了确保预埋施工的质量和安全,本次技术交底将详细介绍人防工程预埋施工的相关要求和技术规范。
二、施工前准备1. 施工前要进行详细的勘察和测量工作,包括人防工程的布置、地下管线的情况等。
2. 根据勘察结果,制定详细的施工方案,包括施工工序、施工方法、施工顺序等。
3. 确定预埋材料和设备的规格和型号,以及施工所需的人力资源。
三、预埋施工要求1. 施工前要进行现场交底,明确施工任务和要求,确保施工人员理解并掌握相关技术要点。
2. 根据施工方案,进行挖掘开挖工作,确保开挖尺寸和位置的准确性。
3. 在挖掘好的坑内,进行预埋管道、电缆等设施的安装,要注意设施的横向和纵向坡度,确保排水畅通。
4. 安装完设施后,进行固定和固化工作,确保设施的稳定性和牢固性。
5. 进行验收和检测工作,包括设施的质量、尺寸、位置等方面。
6. 施工完成后,及时清理施工现场,保持整洁。
四、施工安全措施1. 施工现场要设置明显的警示标志,确保施工区域的安全。
2. 施工人员要佩戴好个人防护装备,包括安全帽、防护鞋、手套等。
3. 施工现场要保持通风良好,防止有害气体积聚。
4. 施工设备要经过检测和维护,确保其正常运行和安全性能。
5. 施工人员要严格遵守操作规程,禁止擅自改变施工方法和顺序。
五、施工质量控制1. 施工前要对预埋材料和设备进行检查,确保其质量合格。
2. 施工过程中要进行质量检验,包括设施的尺寸、位置、固定等方面。
3. 施工完成后要进行验收,确保施工质量符合相关标准和规范。
六、施工记录和报验1. 施工过程中要做好施工记录,包括施工时间、施工人员、施工内容等。
2. 施工完成后要进行施工报验,报验内容包括施工质量、施工安全等方面。
七、施工后维护1. 施工完成后要对设施进行维护,确保其正常运行和使用寿命。
人防工程预埋施工技术交底

人防工程预埋施工技术交底一、任务背景人防工程是指为了保障人民生命财产安全而建设的具有防护功能的工程。
预埋施工是人防工程中的重要环节,它涉及到各种预埋管线、设备的安装和连接工作。
为了确保预埋施工的质量和安全,提高工作效率,本次技术交底旨在详细介绍人防工程预埋施工的相关要求和操作流程。
二、施工要求1. 施工前准备(1) 确认施工图纸,了解预埋管线和设备的种类、规格和数量。
(2) 检查施工现场,确保场地平整、无障碍物,并清理杂物。
(3) 准备必要的施工工具和设备,包括起重机械、焊接设备、测量工具等。
2. 施工过程(1) 根据施工图纸和设计要求,确定预埋管线和设备的安装位置和高度。
(2) 进行地面测量和标线,确保预埋管线和设备的准确位置。
(3) 进行土方开挖工作,保持开挖面的垂直度和平整度。
(4) 进行管线和设备的安装,包括管线的连接、焊接和固定等工作。
(5) 进行验收和试压,确保预埋管线和设备的质量和安全性。
(6) 完成施工后,及时清理施工现场,确保安全和环境卫生。
3. 施工安全(1) 施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、防护眼镜等。
(2) 施工现场必须设置明显的安全警示标志,防止他人误入。
(3) 施工过程中严禁吸烟、明火作业,禁止使用易燃和爆炸物品。
(4) 施工人员必须熟悉应急处理措施,能够迅速应对突发情况。
三、施工流程示意图以下是人防工程预埋施工的流程示意图,供参考:1. 施工前准备- 确认施工图纸- 检查施工现场- 准备施工工具和设备2. 地面测量和标线- 根据施工图纸确定安装位置和高度- 进行地面测量和标线3. 土方开挖- 进行土方开挖工作- 保持开挖面的垂直度和平整度4. 管线和设备安装- 进行管线的连接、焊接和固定- 安装设备并进行调试5. 验收和试压- 进行验收,确保质量和安全性- 进行试压,检测管线的密封性6. 施工完工- 清理施工现场- 进行安全检查和环境卫生处理四、施工质量控制1. 施工前的质量控制- 检查施工图纸和设计要求是否一致- 确认施工材料的质量和规格是否符合要求2. 施工过程中的质量控制- 严格按照施工规范和操作规程进行施工- 进行管线和设备的质量检查和验收3. 施工后的质量控制- 进行试压和泄漏测试,确保管线的密封性- 进行最终验收,确认施工质量是否符合要求五、技术交底记录本次技术交底的记录内容包括但不限于:1. 交底时间、地点和参预人员名单;2. 交底内容的详细描述,包括施工要求、安全注意事项等;3. 交底过程中的问题和解决方案;4. 交底人员的签字确认。
人防电气管道预埋技术交底

人防电气管道预埋技术交底- 日期:[日期]- 交底人:[交底人]- 受交底人:[受交底人]背景在人防工程中,电气管道的预埋工作是十分重要的环节。
为了确保人防工程的稳定性和安全性,我们需要对电气管道预埋技术进行交底和操作指导。
目标本次交底的目标是让受交底人了解人防电气管道预埋的技术要求和操作步骤,掌握正确的施工方法,确保预埋工作的质量和效果符合要求。
技术要求1. 材料选择:选择符合标准要求的电气管道材料,确保耐腐蚀、耐高温、绝缘性能良好。
2. 管道布置:根据设计方案确定电气管道的布置位置,并按照规定的间距和高度进行布置,保证通风、排水和维修需要。
3. 管道固定:采用适当的固定装置将电气管道牢固固定在预埋位置,避免管道移位或松动。
4. 弯头处理:对需要进行弯头处理的电气管道,应通过专用工具进行弯曲,确保弯头半径符合要求。
5. 防水处理:电气管道与墙体、地面交接处应进行防水处理,避免水分渗入管道。
6. 清理处理:在管道预埋结束后,及时清理施工现场,确保无杂物、垃圾等影响使用和外观的物品。
操作步骤1. 确认设计方案:受交底人应详细了解电气管道的设计方案,确保按照设计要求进行预埋施工。
2. 材料准备:准备符合标准要求的电气管道材料,并检查其质量和规格是否符合要求。
3. 布置管道:根据设计方案确定管道的布置位置,并按照规定的间距和高度进行布置。
4. 固定管道:使用适当的固定装置将电气管道固定在预埋位置,确保牢固稳定。
5. 处理弯头:对需要进行弯头处理的管道,使用专用工具进行弯曲,确保半径符合要求。
6. 防水处理:对电气管道与墙体、地面交接处进行防水处理,确保防水效果。
7. 清理施工现场:在管道预埋结束后,及时清理施工现场,保持整洁。
风险与注意事项- 在施工过程中,应注意人身安全和材料质量,确保施工质量和效果。
- 预埋管道的位置应符合设计要求,并避免与其他管道或设备交叉干扰。
- 施工现场应保持整洁,并及时清理垃圾、杂物等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分项工程
交底提要
人防工程电气线管、线盒预埋技术交底
1.提前熟悉图纸,了解现场情况。
2.根据项目部土建施工进度计划预制加工线管、线盒。
3.掌握现场土建施工进度,适时进场安装,并在木工合模前安装/预埋到位。
三、施工工艺
1.施工流程:接线盒、管预制测量定位线管、线盒连接管路敷设绑扎封
口保护检查护理
2辅材(电焊条、钢制线盒等)。
3电气材料及构配件的选用严格按照电气施工图纸设计要求选用,选用材料的品牌、规格、材质应严格按设计,甲方指定品牌内采购。
4材料及构配件先送样品,产品合格证及检验报告,经甲方代表或专业监理工程师及项目部专业工程师共同验收合格后方可批量进场。
5对有做复试检测要求的材料应先做检测,检测合格后方可使用。
5.防空地下室出入口照明线路暗管敷设方法,参照07FD02。
6.混凝土墙柱埋设线管、线盒,先将管与盒连接好,管路沿钢筋内侧布置,且与箍筋绑扎在一起,绑扎距离不大于0.8m,线盒处绑扎距离不大于30mm。密闭门外侧≦300mm处加装熔断器。
7.暗埋钢管多根并排敷设时,管与管的间距大于25mm,在顶板敷设时,应在底层钢筋上面敷设,并与底层钢筋绑扎固定。
3.焊工必须持焊工操作证上岗作业,严禁无证上岗。
4.注意检查电焊机电线的绝缘情况,防止漏电。
5.不得使用破损的焊把线。
审核人
交底人
接受交底人
本表由施工单位填写
技术交底记录
编号
表C2-1
工程名称
交底日期
施工单位
分项工程
交底提要
人防工程电气线管、线盒预埋技术交底
6.焊工焊接时,注意自己和他人不要受到电弧伤害。在潮
表C2-1
工程名称
交底日期
施工单位
分项工程
交底提要
人防工程电气线管、线盒预埋技术交底
一、施工准备
1.图纸、图集及相关规范、相关设计修改通知单、招标答疑文件、优化设计等
1合肥工业大学建筑设计研究院电施图
2《防空地下室电气设备安装图集》07FD02
3《住宅小区建筑电气设计与施工》12D603
3.主要机具与施工人员
1施工工具:砂轮切割机、液压弯管器、手动弯管器、钢锯、锯条、电焊机、套丝机、(半圆、圆、扁)锉、钢卷尺、手锤、灭火器等。
2施工人员:根据现场施工进度,编制劳动力进场计划,适时增加劳动力。
二、施工进度要求
审核人
交底人
接受交底人
本表由施工单位填写
技术交底记录
编号
表C2-1
工程名称
交底日期
2.尽量选用低噪声或备有消声降噪设备的施工机械。
3.争创绿色文明施工工地。
审核人
交底人
接受交底人
本表由施工单位填写
编号
表C2-1
工程名称
交底日期
施工单位
分项工程
交底提要
人防工程电气线管、线盒预埋技术交底
皱,凹扁和裂缝。
3.当预埋管长度每超过30米(没有弯曲),20米(有一个弯曲),15米(有两个弯曲),8米(有三个弯曲),要增设过渡盒。钢制线盒两侧焊接钢管宜采用6#圆钢做接地跨接,焊接长度必须大于4cm。
4.金属钢管严禁对口焊接,采用套管连接时,套管长度为外径的2.2倍,管与管的对口处应位于套管的中心;套管与管的焊缝应牢固,严密。
4《建筑电气工程施工质量验收规范》GB50303-2002
5《人民防空工程施工及验收规范》GB50134-2004
6《人民防空工程质量检验评定标准》
2.材料要求
1管材(人防区域内强弱电线管均为焊接钢管,壁厚≧2mm,穿过密闭隔墙、临空墙、密闭墙时为镀锌钢管,墙中间加密闭肋。墙两侧加密闭盒,密闭接线盒尺寸150×180×120,密闭肋厚度≧3mm、宽度不小于50mm)。
在干燥的木板或者橡胶垫上。
7.焊接作业时现场必须具备安全防火意识,焊接作业过程中必须按规定配置相应的防火、灭火措施。
8.高空作业时,在作业部位要进行防护,防止高空坠落事故发生;同时,施工人员要系好安全带,高挂低用。
9.在高支模区域安装作业时,要特别注意脚下,防止发生踩空事故。
八、环境保护措施
1.现场不得有长明灯,夜间施工除必要的照明外,应避免灯光照射。
5.敷设在混凝土内的焊接钢管,管内壁应做防腐处理。
6.所有强弱电线管、线盒位置必须满足图纸设计要求,符合相关规范验收标准。
五、质量保证措施
1.熟悉图纸设计内容,了解相关施工程序、方法。执行验收规范标准。
2.材料规格、型号要符合图纸设计要求,材料必须有产品合格证和材质检验报告。
3.管线敷设完毕后,必须要有自检,然后通知项目部进行复检验收。
四、质量要求
1.强弱电线管穿人防区临空墙、密闭墙、密闭隔墙时,中间密闭肋与镀锌钢管满焊,且焊缝均匀、饱满、无烧伤、漏焊、夹渣等质量隐患。两侧密闭盒位置应符合图集07FD02要求。
2.预埋在混凝土内的管线,其弯曲半径不小于管外径的10倍。预埋管弯曲处,不能有褶
审核人
交底人
接受交底人
本表由施工单位填写
技术交底记录
六、成品保护
1.进场线管分规格型号堆放整齐,做好防雨措施,并悬挂标志牌。
2.在土建浇筑混凝土前,安排人检查已安装完毕的线管,如发现有其他专业在施工过程中破坏的现象,应及时维修处理。
七、安全注意事项
1.所有电动工具,开关箱及电源线报安全部检验合格后才能使用。
2.电焊工进行焊接作业时,到安全部门开具动火证,要戴好安全帽,穿好防护服,戴好面罩,穿好绝缘鞋。
2.施工前认真审查图纸、图纸会审记录、设计变更及相关文件、资料,对照建施图,标注相关尺寸,绘制施工草图。
3.本工程人防区域电气线管暗敷包括:(1)平时动力系统,平战合用照明系统。(2)消防火灾报警系统。(3)战时防爆音响按钮管线。(4)防火门监控系统。(5)平战合用集水坑动力系统。
4.所有强弱电钢管暗敷设时,穿越人防区临空墙、密闭墙、密闭隔墙时,使用镀锌钢管,中间加焊密闭肋,两侧加装密闭盒,密闭方法参照图集07FD02《防空地下室电气设备安装》。
