基坑支护锚杆施工工艺流程
基坑支护的施工方案

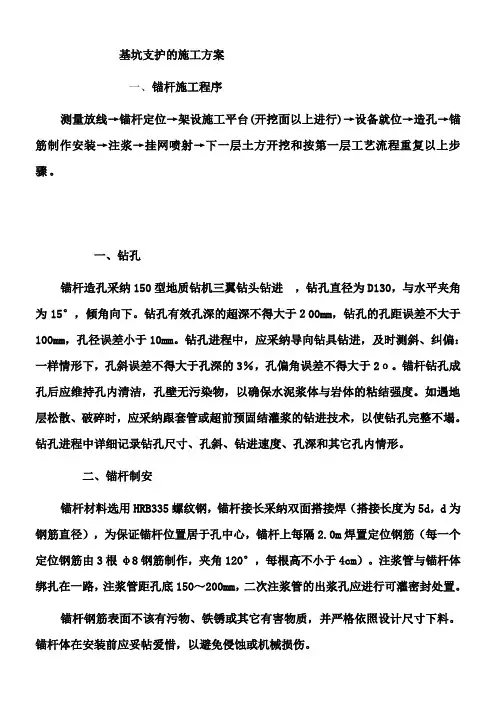

基坑支护的施工方案一、锚杆施工程序测量放线→锚杆定位→架设施工平台(开挖面以上进行)→设备就位→造孔→锚筋制作安装→注浆→挂网喷射→下一层土方开挖和按第一层工艺流程重复以上步骤。
一、钻孔锚杆造孔采纳150型地质钻机三翼钻头钻进,钻孔直径为D130,与水平夹角为15°,倾角向下。
钻孔有效孔深的超深不得大于200mm,钻孔的孔距误差不大于100mm,孔径误差小于10mm。
钻孔进程中,应采纳导向钻具钻进,及时测斜、纠偏:一样情形下,孔斜误差不得大于孔深的3%,孔偏角误差不得大于2о。
锚杆钻孔成孔后应维持孔内清洁,孔壁无污染物,以确保水泥浆体与岩体的粘结强度。
如遇地层松散、破碎时,应采纳跟套管或超前预固结灌浆的钻进技术,以使钻孔完整不塌。
钻孔进程中详细记录钻孔尺寸、孔斜、钻进速度、孔深和其它孔内情形。
二、锚杆制安锚杆材料选用HRB335螺纹钢,锚杆接长采纳双面搭接焊(搭接长度为5d,d为钢筋直径),为保证锚杆位置居于孔中心,锚杆上每隔2.0m焊置定位钢筋(每一个定位钢筋由3根φ8钢筋制作,夹角120°,每根高不小于4cm)。
注浆管与锚杆体绑扎在一路,注浆管距孔底150~200mm,二次注浆管的出浆孔应进行可灌密封处置。
锚杆钢筋表面不该有污物、铁锈或其它有害物质,并严格依照设计尺寸下料。
锚杆体在安装前应妥帖爱惜,以避免侵蚀或机械损伤。
锚杆采纳人工安装,安装中的预应力锚杆结构不该受损坏,推送锚杆进程中严禁旋转灌浆管。
3、锚杆注浆锚杆安放好后,应及时注浆。
注浆水泥采纳一般硅酸盐水泥(强度品级为42.5),水泥砂浆强度为M30,一次注浆压力为0.5~1.0MPa,二次注浆压力为2.5~5.0MPa,二次注浆应在一次注浆形成的水泥结石体强度达到5.0MPa后进行,约在一次注浆完成后的3小时左右进行(初凝后)。
二次注浆材料选用水灰比为0.45~0.55的纯水泥浆,砂浆配合比按实验室配合比实验确信,注浆应饱满,且具抗击水清蚀的化学稳固性,并可适当掺加膨胀剂。
钢板桩及锚杆深基坑支护施工方法

钢板桩及锚杆深基坑支护施工方法一、引言深基坑支护是建筑施工中常见的工程,尤其在城市建设中更是必不可少。
深基坑支护有许多种方法,其中钢板桩及锚杆支护是一种常用且有效的支护方式。
本文将介绍钢板桩及锚杆深基坑支护的施工方法及工艺流程。
二、工程准备1. 工程资料准备:包括设计图纸、施工图纸、施工方案及相关的技术资料。
2. 施工人员:包括施工队伍、技术指导人员及监理人员。
施工队伍应具备相关的工作经验,并且应按照相关规定进行培训。
3. 施工设备:包括挖掘机、打桩机、打锚机、起重机等必要的设备。
设备的选择应符合施工的要求,并且应定期检查及维护。
4. 施工材料:包括钢板桩、锚杆、混凝土、钢筋等。
材料的选择应符合设计要求,并且应进行质量检验。
5. 安全技术措施:包括施工现场的安全防护、施工人员的安全教育、安全设备的配置等。
安全技术措施应得到工程监理的认可。
6. 施工区域:包括基坑的位置、周边环境、地下管线、地质条件等。
施工区域的环境要求应符合建设规定。
三、施工工艺流程1. 基坑布置:根据设计要求,在地面上标明基坑的边界,埋设基坑的一级支护临时支撑,并进行基坑的挖掘。
2. 基坑支护设计:根据基坑的深度、土壤条件、地下水情况等因素,设计基坑的支护方案,包括钢板桩及锚杆的选择、排布、固定等。
3. 打桩施工:根据设计要求,选择相应的打桩机进行钢板桩的施工。
打桩时应注意桩的排布、垂直度和桩顶高度的控制,确保桩的质量。
4. 安装锚杆:根据设计要求,选择相应的设备进行锚杆的施工。
在安装锚杆时,应注意锚杆孔的洞深、首桩锚固点及拱顶锚固点的锚固长度与锚杆的预埋长度。
5. 混凝土浇筑:根据设计要求,将混凝土浇筑至基坑的一级支护临时支撑和钢板桩之间的空隙中,形成一定的支护厚度。
6. 施工监理:在施工过程中,应加强监理工作,包括检查施工质量、验收施工资料、审核施工进度、发现并纠正施工现场的不良行为等。
7. 工程验收:施工完成后,应进行工程验收,包括施工质量验收、安全验收、环保验收等各方面的验收。
锚杆基坑支护施工方案

锚杆基坑支护施工方案锚杆基坑支护是一种常用的基坑支护方式,适用于土层深厚、土质较稳定的基坑工程。
本文将介绍一种锚杆基坑支护施工方案。
一、工程概况1. 工程名称:某地基坑支护工程2. 工程地点:某市某区3. 基坑规模:长45米,宽30米,深15米4. 施工期限:30天二、施工方案1. 基坑开挖:根据基坑规模,采用机械开挖方式进行开挖,同时将开挖出的土方利用于填筑边坡。
2. 锚杆支护:(1)确定锚杆参数:根据基坑深度和土层情况,确定锚杆的长度、直径和间距。
锚杆长度为10米,直径为32毫米,间距为1.5米。
(2)施工工艺:首先,在基坑边缘用足够的土方进行临时支护,以确保施工过程中的安全性。
然后,进行钻孔作业,在基坑边缘及基坑内部钻孔,深度达到设定锚杆长度。
接下来,将锚杆放入钻孔内,并注入高强度灌浆剂。
最后,将锚杆与锚杆之间用螺纹连接,并进行紧固作业。
3. 排水系统:基坑施工过程中,地下水及降水需进行排水处理。
根据现场实际情况,采用井点式排水系统,设置排水井并连接排水管。
同时,在地下水位较高的部分,设置抽水井进行抽水处理。
4. 来料运输:基坑支护施工过程中,需要大量的材料如钢筋,水泥等。
为提高施工效率,可以在基坑边缘设置材料堆放区,方便材料的运输和使用。
5. 安全措施:为确保施工过程的安全性,必须做好相关的安全措施。
包括:设置警示标志,对基坑进行围护,制定施工安全规范,进行定期安全教育培训等。
三、施工流程1. 搭建临时支护:按照基坑边缘搭建临时支护,确保施工过程中的安全性。
2. 开挖基坑:采用机械开挖方式进行基坑的开挖,同时将开挖出的土方利用于填筑边坡。
3. 进行排水系统施工:根据井点式排水系统的设计,进行排水井和管道的安装。
4. 进行锚杆支护施工:进行钻孔、锚杆放置、注浆等工艺操作。
5. 进行来料运输:按照施工需要,统一管理材料的运输和堆放。
6. 进行施工安全措施:包括设置警示标志、围护基坑、制定安全规范等。
基坑支护施工方案(锚杆、挂网、钢管桩)

基坑支护施工方案(锚杆、挂网、钢管桩)1. 背景介绍在城市建设和基础设施建设中,基坑工程是一个重要的环节。
基坑工程支护方式种类繁多,其中以锚杆、挂网和钢管桩支护方式在基坑工程中应用广泛。
本文将从设计原理、施工方法、风险控制等方面对这三种基坑支护方案进行详细介绍。
2. 锚杆支护方案2.1 设计原理锚杆支护是通过将钢筋或钢绞线埋设于土体中,然后以锚固器连接混凝土或钢板支撑结构,形成一个相互协调的支护系统,起到稳定和支撑基坑土体的作用。
2.2 施工方法锚杆支护的施工步骤主要包括基坑开挖、孔洞钻掘、锚杆埋设和拉绳固定等。
施工过程中需要注意选择合适的材料和设备,并严格按照设计要求进行施工,确保支护效果。
3. 挂网支护方案3.1 设计原理挂网支护是在基坑周围搭设网架结构,然后将网片挂在网架上,通过网片之间的连接使得整个支撑系统形成一个整体,能够有效地防止土体塌方和保护基坑周边的建筑物和道路安全。
3.2 施工方法挂网支护的施工主要包括网架搭设、网片安装、网片连接等步骤。
在施工过程中需要注意搭设网架的牢固性和整体性,确保挂网能够有效地支撑土体。
4. 钢管桩支护方案4.1 设计原理钢管桩支护是通过将钢管桩打入土体深层,形成一个桩墙结构,能够有效地增加土体的稳定性和承载能力,保证基坑附近建筑物和道路的安全。
4.2 施工方法钢管桩支护的施工包括桩位标定、挖掘桩孔、安装钢管桩和桩顶梁等步骤。
施工过程中需要注意桩的垂直度和间距,确保桩墙的整体稳定性。
5. 风险控制在基坑支护施工过程中,需要严格按照设计要求和施工规范进行操作,加强现场安全管理,确保施工人员的安全。
同时,应及时处理施工现场出现的问题,避免延误工期和造成不必要的经济损失。
6. 结语基坑支护是基础工程中重要的一环,选择合适的支护方案对于土体稳定和基坑周边建筑物的安全具有重要意义。
锚杆、挂网和钢管桩支护是常用的支护方式,通过本文的介绍,希望读者能够更加深入地了解这三种支护方案的设计原理和施工方法,为基坑工程的顺利进行提供参考。
锚杆基坑支护施工方案

锚杆基坑支护施工方案1. 引言基坑支护是工程建设中非常重要的一环,特别是在高层建筑和地下结构工程中。
锚杆基坑支护施工方案是在深基坑挖掘过程中,为了保证基坑周围土体的稳定性和施工安全,采取的一种支护方式。
本文将详细介绍锚杆基坑支护施工方案的设计原则、施工步骤和技术要点等内容。
2. 设计原则在设计锚杆基坑支护施工方案时,应考虑以下几个原则: - 安全性原则:保证工程施工期间的安全,防止基坑塌方等事故的发生。
- 经济性原则:满足工程的需求,同时尽可能减少施工成本。
- 可行性原则:支护方案应是可行的,材料易于获取,施工工艺和设备要求合理。
- 环保性原则:施工所产生的废料和废水应得到合理处理,不对环境造成污染。
3. 施工步骤3.1 基坑挖掘•根据设计要求,进行基坑标定,确定基坑的尺寸和形状。
•使用挖掘机等施工设备进行基坑的挖掘,同时进行土方的料场设置和排水设施的设置。
•在挖掘过程中,根据土质情况进行必要的加固和处理,保证基坑的稳定性。
3.2 预应力锚杆施工•在基坑周边设置锚杆洞口,在洞口设置嵌固钢套筒,用来锚固锚杆。
•根据设计要求,设置锚杆的材料、直径、长度和锚固位置等参数。
•钻孔施工完成后,将锚杆沿钻孔方向插入钢套筒中,使用液压泵将锚杆锚固在岩土层中。
•按照设计要求,设置锚杆的预紧力,保证其对周围土体的约束力。
3.3 排水系统施工•根据基坑周边的地下水位和土质情况,设置合适的排水系统。
•进行排水设施的布置,包括水井、排水管道等。
•启用排水系统,将基坑内的地下水及时排泄,保证基坑施工的干燥。
3.4 基础处理与支撑结构施工•根据基坑底部的情况,进行必要的基础处理,包括基础夯实、沉降观测等。
•根据设计要求,设置支撑结构的类型、材料和布置方式等参数。
•进行支撑结构的施工,包括地锚、水平支撑、立柱支撑等。
3.5 监测与维护•在施工过程中,进行对基坑及支撑结构的监测,包括沉降观测、位移观测等。
•根据监测结果,及时采取维护措施,保证基坑支护结构的稳定性和安全性。
基坑支护工程施工程序(3篇)

第1篇一、前期准备阶段1. 工程勘察:对施工场地进行详细勘察,了解地质、水文、周边环境等情况,为基坑支护设计提供依据。
2. 设计阶段:根据勘察结果,编制基坑支护设计方案,包括支护形式、结构尺寸、材料选择等。
3. 设计审核:将设计方案提交相关部门进行审核,确保设计方案符合规范要求。
4. 施工图纸:根据审核意见修改设计方案,制作施工图纸。
二、施工准备阶段1. 施工组织:成立施工项目组,明确施工人员、机械设备、材料等资源配置。
2. 施工现场:平整场地,搭建临时设施,如办公室、宿舍、材料库等。
3. 施工设备:检查、调试施工机械设备,确保其正常运行。
4. 材料准备:根据设计方案,采购所需材料,如钢筋、水泥、混凝土、土工布等。
三、施工阶段1. 土方开挖:按照设计要求,采用挖掘机、铲车等设备进行土方开挖,注意保护周边环境。
2. 支护结构施工:a. 钢筋加工:根据图纸要求,加工钢筋,确保钢筋规格、间距、长度等符合设计要求。
b. 模板安装:按照设计要求,安装模板,确保模板的稳固性和精度。
c. 混凝土浇筑:在模板内浇筑混凝土,注意控制混凝土浇筑速度、振捣密实度等。
d. 支护结构养护:混凝土浇筑完成后,进行养护,确保混凝土强度达到设计要求。
3. 防水、排水措施:a. 防水:根据设计方案,在基坑底部设置防水层,防止地下水渗入。
b. 排水:设置排水沟、集水井等排水设施,确保基坑内积水及时排出。
四、监测阶段1. 基坑支护结构监测:监测支护结构的变形、裂缝、位移等,确保支护结构安全稳定。
2. 地下水位监测:监测地下水位变化,及时调整排水措施。
3. 周边环境监测:监测周边建筑物、地下管线等设施,确保施工安全。
五、验收阶段1. 施工验收:对已完成施工的基坑支护工程进行验收,包括支护结构、防水、排水等。
2. 竣工验收:对整个基坑支护工程进行竣工验收,确保工程质量符合设计要求。
六、后期维护阶段1. 工程维护:对已完成的基坑支护工程进行定期检查、维护,确保其安全稳定。
深基坑土层锚杆支护施工工艺标准

深基坑土层锚杆支护施工工艺标准1. 适用范围:本工艺标准适用于建筑工程中粘土、粉质粘土及含少量砂、石粘土层,杂填土土质的基坑,且地下水位较低的挡土支护,但不宜用于软弱地基淤泥质土的基坑支护。
2。
施工准备2.1 材料准备2。
1.1 水泥:宜采用32。
5级~42。
5级普通硅酸盐水泥或矿渣硅酸盐水泥。
2.1。
2 砂:中砂或细砂,粒径不大于2.5㎜,含泥量不大于5%。
2.1。
3 锚杆:粗钢筋须符合设计要求,宜选用钢筋(HPB335)或3号钢筋(HPB235),有出厂证明书及复试报告.2。
1。
4 锚头:应符合设计要求,且锚固力不应低于50KN;2.1.5 水:应用自来水或不含有害物质的洁净水;2。
1.6 外加剂:外加剂应通过试验选用。
2。
2 机具准备2。
2。
1 钻孔机具:粘土、砂性土可选用回转式钻孔机;2.2.2 灌浆机具:活塞型或隔膜式压浆泵、搅拌机、磅秤;2.2。
3 张拉机具:夹具、油压千斤顶(如YC-60)、百分表等;2.2。
4 搅拌及运输机具:砼搅拌机、手推车、机动小翻斗车装卸砂浆或运土。
2。
3 作业条件及人员准备2.3.1 施工前应根据地质资料进行土层锚杆的施工设计,并收集类似工程施工资料,编制详细的施工方案。
2.3。
2 进行土方开挖,使锚杆施工作业面低于锚杆高50~60㎝,并平整好操作范围内的场地。
2。
3.3 采用湿作业施工时,要挖好排水沟、沉淀池、集水坑,准备好潜水泵,使成孔时排出的泥水通过排水沟排到沉淀池,再从沉淀池排入集水坑用水泵排走。
同时要准备好钻孔用水.2.3.4 其它准备,包括电源准备、锚杆、注浆管、分隔器、腰梁、预应力张拉设备等准备.3. 工艺流程3。
1 施工顺序:3.1.1 干作业施工顺序:施工准备→移机就位→校正孔位调正角度→钻孔→安螺旋钻杆继续钻孔到预定深度→退旋螺钻杆→插放钢筋→插入注浆管→灌水泥浆→养护→上锚头→预应力张拉→紧螺栓→锚杆工序完毕→继续挖土。
3.1。
2 湿作业施工顺序:施工准备→移机就位→安钻杆校正孔位调正倾角→打开水源→钻孔→反复提内钻杆冲洗→接内套管钻杆及外套管→继续钻进→反复提内钻杆冲洗到预定深度→反复提内钻杆冲洗至孔内出清水→停水→拔内钻杆→插放锚杆及注浆管→灌浆→用拔管机拔外套管→二次灌浆→养护→安装钢腰梁→安锚头→张拉.3.2 锚杆挡土桩(墙)支护须经符合资质等级要求的勘察、设计单位进行地质勘察和施工图设计。
基坑锚杆支护施工方案

基坑锚杆支护施工方案1. 概述基坑工程中,为了确保基坑的稳定与安全,常常需要采取不同的支护措施来防止基坑的坍塌和土方的滑坡。
而锚杆支护技术是一种常用且有效的基坑支护方法。
本文将介绍基坑锚杆支护施工方案的具体步骤和注意事项。
2. 施工步骤2.1 前期准备工作在进行基坑锚杆支护施工前,需要进行一系列的前期准备工作,包括但不限于以下内容: - 完成基坑开挖和土方清理工作; - 对基坑的边界进行标定,确定锚杆支护的范围; - 确定锚杆的布置密度和间距; - 将锚杆施工区域进行围护和清理。
2.2 预埋锚杆施工预埋锚杆施工是基坑锚杆支护中的一项重要工作。
具体步骤如下: - 在基坑边界布置锚孔,并进行钻孔作业; - 穿插预埋锚杆,并用打击灌浆法灌注锚杆孔; - 对灌注的灌浆料进行密封和固化。
2.3 现浇锚杆施工现浇锚杆施工是基坑锚杆支护的另一项重要工作。
具体步骤如下: - 在预埋锚杆上预留现浇锚杆的孔位; - 进行现浇锚杆钢筋的安装和固定; - 浇筑混凝土,同时进行振捣和养护。
2.4 锚杆拉拔在锚杆施工完成后,需要对锚杆进行拉拔,以提高施工的稳定性和可靠性。
具体步骤如下: - 安装拉拔设备,包括拉拔机和锚杆固定夹具; - 根据设计要求进行锚杆的拉拔力度控制和监测; - 检查锚杆的拉拔效果,并进行必要的调整和修复。
2.5 后期处理工作基坑锚杆支护施工完成后,还需要进行一系列的后期处理工作,以确保基坑的稳定和安全。
具体工作包括但不限于以下内容: - 清理施工现场,处理残留的材料和设备; - 进行基坑的回填和压实工作; - 对支护墙体和锚杆进行检查和维护。
3. 注意事项在进行基坑锚杆支护施工过程中,需要注意以下事项: - 按照施工方案和设计要求进行施工,严格控制施工质量; - 学习和掌握使用锚杆支护施工设备和工具的方法; - 加强现场安全管理,确保施工人员的安全; - 定期对施工过程进行检查和监测; - 遇有特殊情况或问题,及时与相关部门或专业人员沟通和协商解决。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基坑支护锚杆施工工艺流程
一、施工准备
1. 技术准备:熟悉施工图纸,了解基坑支护设计要求,确定锚杆施工方案。
2. 人员准备:组织施工团队,进行技术交底,确保每个成员了解施工流程和注意事项。
3. 物资准备:准备钻机、锚杆、水泥、注浆材料等施工材料和设备。
4. 场地准备:清理施工现场,确保施工区域平整、无障碍物。
二、土方开挖
1. 根据设计要求,确定开挖顺序和深度。
2. 采用挖掘机进行开挖,确保开挖断面符合设计要求。
3. 清除开挖区域内的地下障碍物和不稳定土壤。
4. 做好基坑排水措施,防止基坑积水。
三、锚杆孔位确定
1. 根据设计要求,确定锚杆孔位和间距。
2. 使用钢卷尺或激光测距仪测量锚杆孔位,确保孔位准确。
3. 在锚杆孔位处做出标记,以便后续钻孔。
四、锚杆制备
1. 根据设计要求,选择合适的锚杆材料(如钢绞线、螺纹钢等)。
2. 根据锚杆长度和直径,选择合适的切割工具进行切割。
3. 将锚杆一端加工成扩头,以便插入孔内。
4. 根据设计要求,设置锚杆张拉段长度和锁定值。
五、锚杆插入
1. 将制备好的锚杆插入锚杆孔内,确保锚杆插入深度符合设计要求。
2. 使用冲击钻或电动钻机进行钻孔,保持钻机稳定,避免晃动影响锚杆插入效果。
3. 插入过程中,注意观察钻孔是否偏斜,如发现偏斜应及时纠正。
4. 在插入过程中,应保持钻机的清洁,避免灰尘和杂物进入孔内。
5. 插入完成后,检查锚杆是否与孔壁紧密贴合,确保锚杆安装牢固。
6. 如发现锚杆与孔壁之间存在间隙,应采用注浆方式进行填充。
7. 在锚杆张拉之前,应进行必要的维护和保养,确保锚杆处于良好的工作状态。
